综合单价例题参考资料
- 格式:ppt
- 大小:1.85 MB
- 文档页数:54
分部分项工程综合单价计算案例那咱就开始一个分部分项工程综合单价计算的案例哈。
一、案例背景。
假设咱们现在有个小工程,是盖一个简单的单层小房子,其中有一项分部分项工程是砌砖墙。
这砖墙的工程量呢,经过计算是100立方米。
二、费用组成部分。
1. 人工费。
咱请了几个工人来砌墙,每个工人一天能砌2立方米的墙,一天的工资是300元。
那砌这100立方米的墙总共需要的工日就是100÷2 = 50个工日。
所以人工费就是50×300 = 15000元。
2. 材料费。
砖的单价是每块0.5元,一立方米的墙大概需要500块砖。
那100立方米墙需要的砖的数量就是100×500 = 50000块。
砖的费用就是50000×0.5 = 25000元。
还有水泥砂浆,一立方米的墙需要0.2立方米的水泥砂浆,水泥砂浆每立方米300元。
那水泥砂浆的费用就是100×0.2×300 = 6000元。
所以材料费总共就是25000+6000 = 31000元。
3. 机械费。
这里用到了一台小型的砂浆搅拌机,租这台搅拌机一天是200元,这个工程用它用了10天。
所以机械费就是200×10 = 2000元。
三、综合单价计算。
1. 总价计算。
这个砌砖墙分部分项工程的总价就是人工费+材料费+机械费,也就是15000 + 31000+2000 = 48000元。
2. 综合单价计算。
综合单价 = 总价÷工程量。
这里工程量是100立方米,总价是48000元。
所以综合单价就是48000÷100 = 480元/立方米。
你看,这样就把这个砌砖墙分部分项工程的综合单价算出来啦。
就像搭积木一样,把每一块费用的小积木搭好,最后就能算出这个综合单价的大城堡啦。
综合单价组成公式及示例综合单价是一个重要的财务指标,用于计算产品或服务的平均价格。
它是由多种不同的单价组成,反映了不同因素对总价格的影响。
综合单价公式可以表示为:综合单价=总价/总数量其中,总价指的是所有项目的价格总和,总数量指的是所有项目的数量总和。
综合单价的计算适用于许多不同的情况。
下面是一些示例:1.产品定价:假设一个公司生产和销售多种产品。
每种产品的单价(P1,P2,...Pn)和数量(Q1,Q2,...Qn)已知。
那么,公司的综合单价可以通过以下公式计算:总价=P1*Q1+P2*Q2+...+Pn*Qn总数量=Q1+Q2+...+Qn综合单价=总价/总数量2.服务定价:考虑一个服务提供商,提供不同类型的服务,并有不同的服务费用和数量。
综合单价可以按以下方式计算:总价=S1*Q1+S2*Q2+...+Sn*Qn总数量=Q1+Q2+...+Qn综合单价=总价/总数量3.成本分析:一家制造商分析其生产成本,以评估不同成本组成对最终产品价格的影响。
成本包括原材料成本、人工成本、能源成本等。
假设原材料成本为C1,人工成本为C2,能源成本为C3,数量分别为Q1,Q2和Q3、则综合单价可以通过以下公式计算:总成本=C1*Q1+C2*Q2+C3*Q3总数量=Q1+Q2+Q3综合单价=总成本/总数量综合单价对于决策和比较不同产品或服务的价格非常重要。
通过计算综合单价,企业可以评估不同成本因素对最终价格的影响,并制定相应的定价策略。
此外,综合单价还有其他应用场景,例如在供应链管理中确定采购物料的价格、在项目管理中估算项目成本等。
总之,综合单价是一个重要的财务工具,通过将多种单价和数量相结合,计算产品或服务的平均价格。
它可以用于定价、成本分析和其他决策过程中,帮助企业优化价格策略和管理风险。

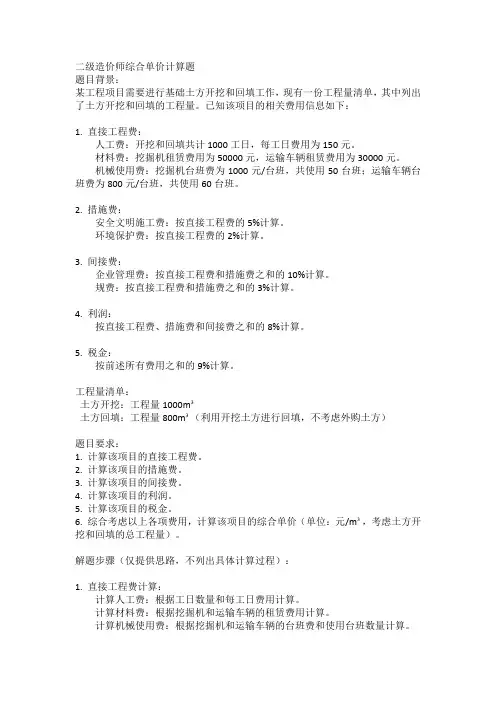

二级造价师综合单价计算题题目背景:某工程项目需要进行基础土方开挖和回填工作,现有一份工程量清单,其中列出了土方开挖和回填的工程量。
已知该项目的相关费用信息如下:1. 直接工程费:人工费:开挖和回填共计1000工日,每工日费用为150元。
材料费:挖掘机租赁费用为50000元,运输车辆租赁费用为30000元。
机械使用费:挖掘机台班费为1000元/台班,共使用50台班;运输车辆台班费为800元/台班,共使用60台班。
2. 措施费:安全文明施工费:按直接工程费的5%计算。
环境保护费:按直接工程费的2%计算。
3. 间接费:企业管理费:按直接工程费和措施费之和的10%计算。
规费:按直接工程费和措施费之和的3%计算。
4. 利润:按直接工程费、措施费和间接费之和的8%计算。
5. 税金:按前述所有费用之和的9%计算。
工程量清单:土方开挖:工程量1000m³土方回填:工程量800m³(利用开挖土方进行回填,不考虑外购土方)题目要求:1. 计算该项目的直接工程费。
2. 计算该项目的措施费。
3. 计算该项目的间接费。
4. 计算该项目的利润。
5. 计算该项目的税金。
6. 综合考虑以上各项费用,计算该项目的综合单价(单位:元/m³,考虑土方开挖和回填的总工程量)。
解题步骤(仅提供思路,不列出具体计算过程):1. 直接工程费计算:计算人工费:根据工日数量和每工日费用计算。
计算材料费:根据挖掘机和运输车辆的租赁费用计算。
计算机械使用费:根据挖掘机和运输车辆的台班费和使用台班数量计算。
2. 措施费计算:根据直接工程费计算安全文明施工费和环境保护费。
3. 间接费计算:根据直接工程费和措施费之和计算企业管理费和规费。
4. 利润计算:根据直接工程费、措施费和间接费之和计算利润。
5. 税金计算:根据前述所有费用之和计算税金。
6. 综合单价计算:将所有费用之和除以土方开挖和回填的总工程量,得到综合单价。
注意事项:在计算过程中,注意各项费用的计算基数和费率。
综合单价分析1、请根据所给条件,进行清单综合单价分析。
条件:1)清单项目及清单工程量2)清单项目对应定额项有CH0303、CF3730两项3)和计价工程量按定额计算规则计算的计价工程量:(1)室内给水塑料管安装(DN20,PP-R):20m(2)室内给水管穿墙钢套管制安(DN32,碳钢管):4个。
4)材料价格:塑料给水管(DN20,PP-R):20元/m塑料给水管(DN20,PP-R):10元/个碳钢管(DN32):25元/m请按以上所给条件计算并填写“清单综合单价分析表”。
(写出必要计算过程)工程量清单综合单价分析表综合单价分工程量清单综合单价分析表工程名称: xxx 标段:第 x 页共 x 页【附加公文一篇,不需要的朋友可以下载后编辑删除,谢谢】关于进一步加快精准扶贫工作意见为认真贯彻落实省委、市委扶贫工作文件精神,根据《关于扎实推进扶贫攻坚工作的实施意见》和《关于进一步加快精准扶贫工作的意见》文件精神,结合我乡实际情况,经乡党委、政府研究确定,特提出如下意见:一、工作目标总体目标:“立下愚公志,打好攻坚战”,从今年起决战三年,实现全乡基本消除农村绝对贫困现象,实现有劳动能力的扶贫对象全面脱贫、无劳动能力的扶贫对象全面保障,不让一个贫困群众在全面建成小康社会进程中掉队。
总体要求:贫困村农村居民人均可支配收入年均增幅高于全县平均水平5个百分点以上,遏制收入差距扩大趋势和贫困代际传递;贫困村基本公共服务主要指标接近全县平均水平;实现扶贫对象“两不愁三保障”(即:不愁吃、不愁穿,保障其义务教育、基本医疗和住房)。
年度任务:2015-2017年全乡共减少农村贫困人口844人,贫困发生率降至3%以下。
二、精准识别(一)核准对象。
对已经建档立卡的贫困户,以收入为依据再一次进行核实,逐村逐户摸底排查和精确复核,核实后的名单要进行张榜公示,对不符合政策条件的坚决予以排除,确保扶贫对象的真实性、精准度。
建立精准识别责任承诺制,上报立卡的贫困户登记表必须经村小组长、挂组村干部、挂点乡干部、乡领导签字确认,并作出承诺,如扶贫对象不符合政策条件愿承担行政和法律责任,确保贫困户识别精准。
某市区内某二层办公楼工程,框架结构,采现浇混凝土施工。
墙体采用小型混凝土空心砌块,厚度190mm。
其混凝土板式楼梯结构平面及剖面如图所示,混凝土强度等级为C25,混凝土采用泵送商品混凝土。
材料信息
价格如表2-1,表内无列示的材料价格按定额列示单价,管理费利润取中值。
按照工料法计算如下内容:
计算本工程混凝土板式楼梯的综合单价Array及合价,填入表2-2中,并在表格下方空白处
写出计算过程。
表2-1 XX年XX期《XX建设工程造价信息》
发布的市场参考价
综合单价计算。
工程量清单项目综合单价组成公式及示例一、当《计价规范》的工程内容、计量单位及工程量计算规则与《计价定额》一致,只与一个定额项目对应时,其计算公式如下:清单项目综合单价=定额项目综合单价例1、某工程现浇钢筋混凝土矩形柱、钢筋工程量清单如下:分部分项目工程量清单序号项目编码项目名称项目特征及工程内容计量单位工程量1 A.4混凝土及钢筋砼工程2 010********* 现浇砼矩形柱混凝土强度等级C30 M3 3.23 010********* 现浇混凝土钢筋Φ10以内圆钢t 0.24 010********* 现浇混凝土钢筋Φ10以上螺纹钢t 0.8工程名称:某工程计量单位:M3项目编码:010********* 工程量:3.2项目名称:现浇砼矩形柱C30 清单项目综合单价:246.39元/ M3序号定额编号工程内容单位数量综合单价(元)其中(元)人工费材料费机械费综合费单价合价单价合价单价合价单价合价单价合价1 AD0065 现浇砼矩形柱C30M3 3.2 246.39 53.38 161.89 4.89 26.22234 清单项目合价M3 3.25 清单项目综合单价M3 1工程名称:某工程计量单位:t项目编码:010********* 工程量:0.2项目名称:现浇砼钢筋Φ10以内圆钢清单项目综合单价:3315.84元/t序号定额编号工程内容单位数量综合单价(元)其中(元)人工费材料费机械费综合费单价合价单价合价单价合价单价合价单价合价1 AD0897 现浇砼钢筋Φ10以内圆钢t 0.2 3315.84 378.88 2735.64 21.26 180.06234 清单项目合价t 0.25 清单项目综合单价t 1工程名称:某工程计量单位:t项目编码:010********* 工程量:0.8项目名称:现浇砼矩形柱C30 清单项目综合单价:3088.41元/t序号定额编号工程内容单位数量综合单价(元)其中(元)人工费材料费机械费综合费单价合价单价合价单价合价单价合价单价合价1 AD0899 现浇砼钢筋Φ10以上螺纹钢t 0.8 3088.41 190.16 2722.17 62.64 113.66234 清单项目合价t 0.85 清单项目综合单价t 1二、当《计价规范》的计量单位及工程量计算规则与《计价定额》一致,工程内容不一致,需几个定额项目组成时,其计算公式如下:清单项目综合单价=Σ(定额项目综合单价)例2、某工程天棚抹灰工程量清单如下:分部分项目工程量清单序号项目编码项目名称项目特征及工程内容计量单位工程量1 020********* 天棚抹混合砂浆板底刷107胶水泥浆,面抹混合砂浆(细砂),刮滑石粉混合胶水腻子二遍。

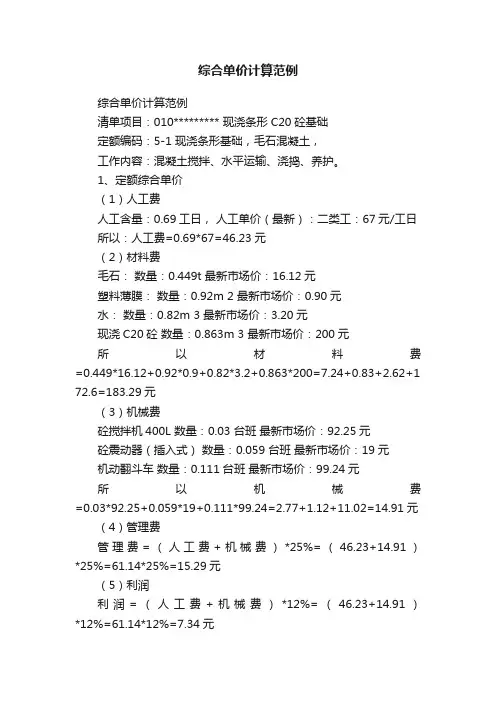

综合单价调整的计算例题可以参考以下情况:
假设一个项目,我们需要采购一批材料,该材料有多个规格和型号可供选择,每个规格和型号都有相应的市场价格。
在采购合同中,我们约定了综合单价的计算方法,即根据所选规格和型号的数量、总价以及约定的调整规则来计算。
具体来说,综合单价的调整规则如下:
1. 人工费调整:根据市场价格变化,按照约定的比例对人工费进行调整。
2. 材料费调整:根据市场价格变化,按照约定的材料分类和型号,分别对各个规格和型号的价格进行加权平均,得到对应的综合单价。
3. 机械使用费调整:根据使用机械的不同型号和等级,按照约定的市场价格,对机械使用费进行调整。
4. 风险金调整:根据项目的风险程度,按照约定的比例对风险金进行调整。
5. 税金调整:按照国家税收政策的变化,对税金进行调整。
根据以上规则,假设我们采购了一批规格为A1、A2、B1、B2的材料,数量分别为100、200、300、150个单位。
每个规格的市场价格分别为$10、$20、$5、$15元/个单位。
人工费调整率为+5%,材料费调整率为+2%,税金调整率为+1%。
首先,根据人工费调整规则,我们对人工费进行了调整,得到新的人工费单价为原来的1.05倍。
接着,我们对各个规格的材料费进行了加权平均,得到新的综合单价为(10+20×2+5×3+15×4)/ 100+20×2+300+150=36.6元/个单位。
最后,根据税金调整规则,我们对税金进行了相应的调整。
经过以上计算过程,我们得到了最终的综合单价为36.6元/个单位。
在实际操作中,我们可以根据具体情况进行调整和完善。
选择题某商品的综合单价由直接成本、间接成本和利润组成,若直接成本为10元,间接成本为3元,利润率为20%,则该商品的综合单价为:A. 14元B. 15元C. 15.6元(正确答案)D. 16元在计算综合单价时,若材料费为50元,人工费为20元,机械费为10元,管理费率为10%,利润率为5%,则综合单价最接近:A. 82.5元B. 85元(正确答案)C. 87.5元D. 90元一项服务的直接成本为100元,间接成本占直接成本的20%,若期望利润率为15%,则该项服务的综合单价应为:A. 135元B. 138元(正确答案)C. 140元D. 145元某产品的生产成本为50元,销售费用为5元,管理费用为生产成本的10%,若目标利润为20元,则该产品的综合单价应设定为:A. 75元B. 80元(正确答案)C. 85元D. 90元在建筑工程中,若材料成本为300元/平方米,人工成本为200元/平方米,机械成本为50元/平方米,综合费率为15%,则每平方米的综合单价为:A. 632.5元(正确答案)B. 650元C. 675元D. 700元一件商品的原材料成本为20元,加工成本为原材料成本的1.5倍,运输成本为5元,若销售利润率为30%,则该商品的综合单价为:A. 45.5元B. 48.1元(正确答案)C. 50元D. 52.5元某项目的直接费用为1000元,间接费用为直接费用的12%,若期望获得20%的利润,则该项目的综合单价应至少为:A. 1344元(正确答案)B. 1360元C. 1380元D. 1400元在制造业中,若某产品的制造成本为80元,销售费用占制造成本的15%,管理费用占销售费用的80%,若期望利润率为25%,则该产品的综合售价为:A. 120元B. 125元(正确答案)C. 130元D. 135元一项服务的固定成本为500元,变动成本为每次服务20元,若服务次数为100次,期望的总利润率为30%,则每次服务的综合单价应为:A. 36元B. 38元C. 40元D. 42元(正确答案)。
