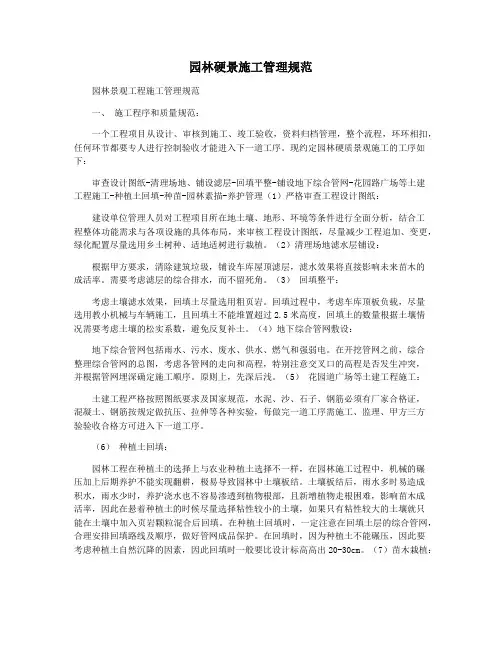

非常详细园林软景硬景工程施工规范
- 格式:ppt
- 大小:420.50 KB
- 文档页数:55

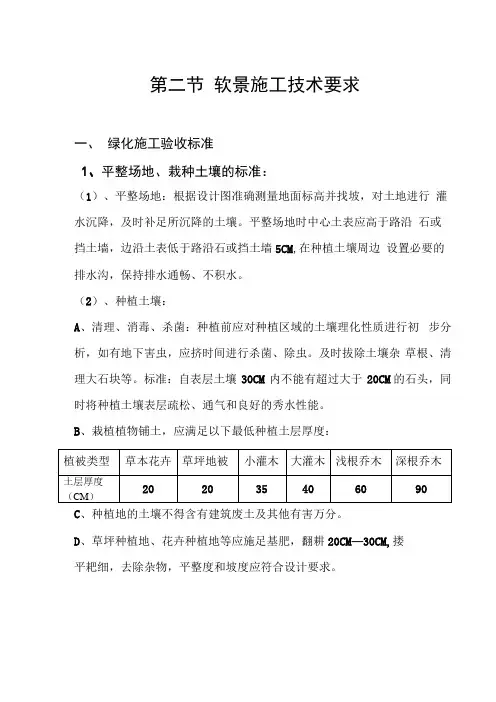

第二节软景施工技术要求一、绿化施工验收标准1、平整场地、栽种土壤的标准:(1)、平整场地:根据设计图准确测量地面标高并找坡,对土地进行灌水沉降,及时补足所沉降的土壤。
平整场地时中心土表应高于路沿石或挡土墙,边沿土表低于路沿石或挡土墙5CM,在种植土壤周边设置必要的排水沟,保持排水通畅、不积水。
(2)、种植土壤:A、清理、消毒、杀菌:种植前应对种植区域的土壤理化性质进行初步分析,如有地下害虫,应挤时间进行杀菌、除虫。
及时拔除土壤杂草根、清理大石块等。
标准:自表层土壤30CM 内不能有超过大于20CM的石头,同时将种植土壤表层疏松、通气和良好的秀水性能。
B、栽植植物铺土,应满足以下最低种植土层厚度:C、种植地的土壤不得含有建筑废土及其他有害万分。
D、草坪种植地、花卉种植地等应施足基肥,翻耕20CM—30CM,搂平耙细,去除杂物,平整度和坡度应符合设计要求。
2、种植穴、槽的挖掘:(1)、种植穴、槽挖掘前,应主动向开发商了解地下管线和隐蔽物埋设情况,便于环境施工。
(2)、种植穴、槽的定点放射线要求:A、种植穴、槽定点放线应符合设计图纸要求,位置必须准确,标记明显。
B、种植穴、槽的大小,应根据苗木根系、土球直径和土壤情况而定。
穴、槽必须垂直下挖,上口下底相等,其规格应基本符合下表的规定:乔木类种植穴规格(CM)花灌木类种植穴规格(CM)3、修剪要求:种植前应进行苗木根系修剪,应将劈裂根、病虫根、过长根剪除,并对树冠进行适时修剪,保持地上地下平衡。
(1)、乔木修剪要求:A、具有明显主干的高大落叶乔木应尽量保持原有树形,进行适当疏枝,对保留的主侧枝应在健壮芽上短截,可剪去枝条1/5,如有特殊情况需要处理,应征得甲方相关人员的同意。
B、无明显主干、枝条茂密的落叶乔木,对干径10CM以上树木,可疏枝保持原树形,对干径为5—10CM的苗木,可选留主干上的几个侧枝,保持原有树形,进行短截。
C、修剪原则:剪除病虫枝、枯死枝、生长衰弱枝、过密的轮生枝、徒长枝和多余的下垂枝。

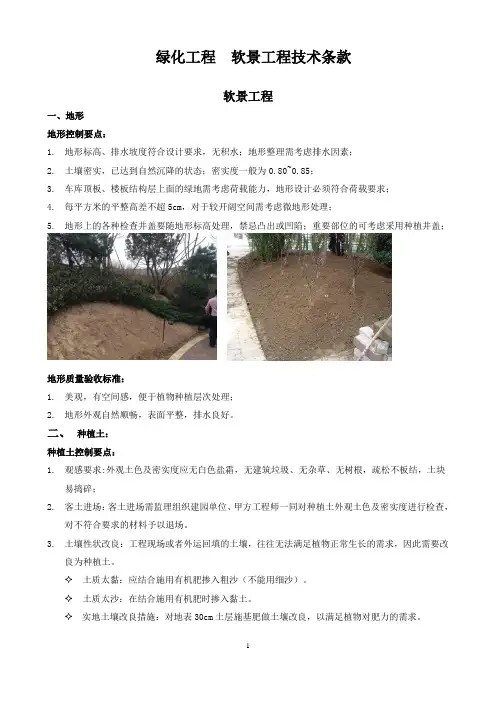

绿化工程软景工程技术条款软景工程一、地形地形控制要点:1.地形标高、排水坡度符合设计要求,无积水;地形整理需考虑排水因素;2.土壤密实,已达到自然沉降的状态;密实度一般为0.80~0.85;3.车库顶板、楼板结构层上面的绿地需考虑荷载能力,地形设计必须符合荷载要求;4.每平方米的平整高差不超5cm,对于较开阔空间需考虑微地形处理;5.地形上的各种检查井盖要随地形标高处理,禁忌凸出或凹陷;重要部位的可考虑采用种植井盖;地形质量验收标准:1.美观,有空间感,便于植物种植层次处理;2.地形外观自然顺畅,表面平整,排水良好。
二、种植土:种植土控制要点:1.观感要求:外观土色及密实度应无白色盐霜,无建筑垃圾、无杂草、无树根,疏松不板结,土块易捣碎;2.客土进场:客土进场需监理组织建园单位、甲方工程师一同对种植土外观土色及密实度进行检查,对不符合要求的材料予以退场。
3.土壤性状改良:工程现场或者外运回填的土壤,往往无法满足植物正常生长的需求,因此需要改良为种植土。
✧土质太黏:应结合施用有机肥掺入粗沙(不能用细沙)。
✧土质太沙:在结合施用有机肥时掺入黏土。
✧实地土壤改良措施:对地表30cm土层施基肥做土壤改良,以满足植物对肥力的需求。
✧车库顶绿化土壤改良:对地表40cm覆土按照绿化土壤改良方法:如(草炭土:松针土:有机肥=5:3:2的比例进行改良,即草炭土3袋/平米或7.5袋/立方、松针土2袋/平米或5袋/立方,菌发酵有机肥3公斤/平米下)。
4.原土过筛✧车库顶表面40cm土过筛,将直径2 cm以上的土颗粒或杂物去掉;种植土质量验收标准:1.种植土理化性能良好,结构疏松、通气,保水、保肥能力强,适宜园林植物生长,无重金属、有机物污染和其他有毒有害物质。
2.种植土层下无不透水层,屋顶花园或地下室需增加滤水层处理;3.保证土壤土的最小有效厚度应为30cm,采用疏松、肥沃、富含有机质的土壤。
三、苗木种植(一)苗木种植总体控制要点:1.苗木在苗源所在地确认后,要结合施工图进行编号,进场苗木须按编号进行栽植。
景观设计硬景施工标准景观设计硬景施工标准景观设计与规划,生态,地理等多种学科交叉融合,在不同的学科中具有不同的意义。
那么景观设计硬景施工标准有哪些呢?我们一起来看看!材料选择1,花岗岩、陶砖人行道铺地、景墙压顶(经济型)、墙面、花池贴面、楼梯踢面20mm 厚花池、泳池、楼梯踏面 30mm 厚车行道 40mm 厚2,文化石人行道铺地、景墙压顶(经济型)、墙面、花池贴面 30mm 厚3,青石板人行道铺地、景墙压顶(经济型)墙面、花池贴面、楼梯踏面20mm 厚4,料石(条石、毛石)/小料石料石:台阶 100mm厚小料石:道路、广场 40mm 厚5,木材铺地 30-50mm厚6,鹅卵石铺贴鹅卵石直径 40-80mm水池底散置鹅卵石直径 60-120mm7,植草砖,规格8,透水砖(水泥砖/烧结砖)人行道铺地 50mm 厚车行道铺地 50mm 厚9,马赛克、瓷片(详见泳池部分)10,塑料植草格停车场、隐形消防车道11,地石丽(树脂地坪)广场、道路、人行地面 10mm 厚12,橡胶垫健身游戏场地 30-40mm厚技术要求(一) 人行道路1,底层结构做法——自然土(从上到下)100 厚C15 混凝土100 厚 6%水泥石粉渣素土夯实2,底层结构做法——板上(从上到下)100 厚C15 混凝土150 厚 6%水泥石粉渣轻质回填土夯实>92%透水型土工布,四周上翻100高100 厚陶粒排水层车库顶板防水保护层3,花岗岩、板岩、文化石、水泥砖、陶砖(从上到下) 面层20 厚 1:2.5 干硬性水泥砂浆(可选)下接底层结构做法4,鹅卵石、瓷砖面层20 厚素水泥浆结合层下接底层结构做法5,植草砖面层10 厚素水泥浆结合层下接底层结构做法6,橡胶垫面层胶水20 厚素水泥浆结合层下接底层结构做法(二) 车行道路1,沥青(从上到下)50 厚细粒式沥青混凝土60 厚粗粒式沥青混凝土乳化沥青透层200 厚 C20 混凝土垫层150 厚 6%水泥石粉渣素土夯实2,混凝土(从上到下)200 厚 C30 混凝土面层200 厚 6%水泥石粉渣素土夯实3,花岗岩、水泥砖(从上到下)面层200 厚 C20 混凝土100 厚 6%水泥石粉渣素土夯实4,隐性消防车道(从上到下)种植土(覆土深度约 80mm)38厚植草板60 厚土壤层(由 25% 10-30 直径碎石、15%中粗砂、60%土壤组成的`土工滤清织物)200 厚砂层:(由10%中粗砂、60% 20-40 直径碎石、30%土壤组成的土工滤清织物)素土夯实(三) 墙面1,涂料、花岗岩、板岩、文化石、面砖(从外到内) 面层素水泥浆一道(涂料、花岗岩)30 厚 1:2.5 水泥砂浆粘土砖墙或混凝土结构2,挡土墙图纸备注:墙面不考虑干挂做法。
园林硬质景观是相对于软质景观而言的。
软质景观通常是自然的,一般指植物、水体、阳光等;硬质景观通常是人造的,一般指铺地、墙体、栏杆、景观构筑等。
下面介绍几类硬质景观的施工标准。
一、花池收边的施工要求最矮墙压顶类01、石材要求此类的花池收边,首先石材的规格颜色要符合设计要求,石材切割按给定的半径和角度定型加工,石材的厚度应控制一致。
02、施工工艺要求按尺寸试拼,对弧线不流畅的部位,在正式安装前调整校正准确;对厚度不统一的部位,按要求厚度调整。
03、质量要求(1) 接口严密,弧线流畅;(2) 石材规格大小一致,相邻的石材间高差小于2mm;(3) 和相邻地面的高差按设计要求控制。
侧石类收边01、材料要求(1) 规格尺寸符合景观设计要求;(2) 弧线部分按半径和转弯角度等分加工。
02、工艺要求(1) 材料验收合格后按规范施工;(2) 正式安装前,先进行试拼排版,保证接缝严密、弧线流畅。
03、质量要求(1) 规格尺寸符合景观设计要求;(2) 弧线部分按半径和转弯角度等分加工;不允许出现小边,小角;保证施工质量的整体统一性;(3) 缝的大小误差小于1mm;(4) 相邻两块材料间的高低误差小于1mm。
施工通病及预防措施01、沉降断裂基层处理强度不够,应加强基层施工监管,保证基层施工质量。
02、缝隙大小不一致材料加工不符合要求或未按要求施工。
应加强材料验收控制,对不合格材料要拒收处理;施工前按尺寸放样试安装,将有瑕疵的材料修整好,方可进行安装。
03、弧线不流畅安装前试拼调整,确保弧线流畅。
二、跌水景观施工要求结构要求01、钢筋的数量、规格、定位、保护层厚度应符合设计及规范要求;钢筋的搭接(锚固)长度、搭接(锚固)位置符合设计及规范要求;钢筋的垫块数量、间距符合设计要求。
02、防水混凝土的结构厚度满足设计要求,模板的支撑系统稳固;穿越防水层的模板拉杆应使用止水螺杆,止水环的大小、位置应符合设计及规范要求。
03、防水混凝土的原材料配合比及坍落度必须符合设计要求;应一次浇筑到位,不得留设施工缝;应振捣密实,预埋的管道无移位、破坏现象;防水层顶标高一致。
••••••••••••••当前位置:› (完整版)景观园林工程施工规范和技术要求(完整版)景观园林工程施工规范和技术要求第四部分工程规范和技术要求第一章适用于本工程的设计和施工规范1. 一般规定本规范中使用的名词术语采用中华人民共和国部颁标准等标准文件中所列者。
本规范与合同条款、图纸的规定和要求是一致的,应能相互解释,互为说明。
本规范与图纸、工程技术要求、合同文件、其他标准等如有矛盾、缺陷或错误之处,则以标准高者为准,视为乙方已综合考虑在固定总价/固定单价/固定费率和工期中各分项(分部)工程均应严格按图纸的规定和要求,甲方或监理的指令进行施工,对图纸的任何变更,均应报甲方批准。
2. 工程实施的技术标准和规范2.1 适用于本工程的设计和施工验收规范包括但不限于:GB 50026 工程测量规范GB 50300 建筑工程施工质量验收统一标准CJJ/T82 城市园林绿化施工质量验收规范CJ/T34 城市绿化和园林绿地用植物材料-木本苗DB13(J)62 园林工程施工质量验收标准GB 50202 建筑地基基础工程施工质量验收规范GB 50209 建筑地面工程施工质量验收规范GB50204 混凝土结构工程施工质量验收规范JC 205 天然花岗石建筑板材GB50203 砌体结构工程施工质量验收规范JC/T446 混凝土路面砖GB/T 9755 合成树脂乳液外墙涂料GB 50205 钢结构工程施工质量验收规范GB 50206 木结构工程施工质量验收规范GB/T 1503 实木地板块GB/T153 针叶树锯材LY/T16365 防腐木材的使用分类和要求GBJ 50303 建筑电气工程施工质量验收规范GBJ 303 建筑电气安装工程质量检验评定标准GB 50259 电气照明装置施工及验收规范GB 50268 给水排水管道工程施工及验收规范GBJ 85 喷灌工程技术规范GB 50235 工业金属管道工程施工及验收规范JGJ126 外墙饰面砖工程施工及验收规范JGJ46 施工现场临时用电安全技术规范2.2 在合同履行期间,本工程所采用的标准或规范若有修改或新颁,应按修改或新颁的内容执行。

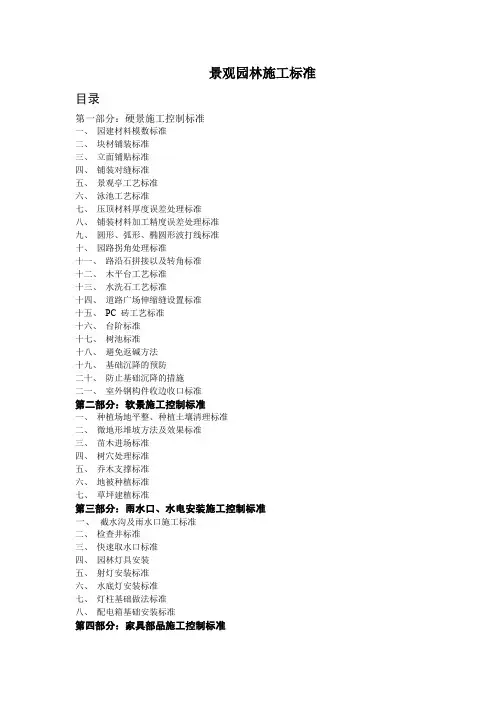

景观园林施工标准目录第一部分:硬景施工控制标准一、园建材料模数标准二、块材铺装标准三、立面铺贴标准四、铺装对缝标准五、景观亭工艺标准六、泳池工艺标准七、压顶材料厚度误差处理标准八、铺装材料加工精度误差处理标准九、圆形、弧形、椭圆形波打线标准十、园路拐角处理标准十一、路沿石拼接以及转角标准十二、木平台工艺标准十三、水洗石工艺标准十四、道路广场伸缩缝设置标准十五、PC 砖工艺标准十六、台阶标准十七、树池标准十八、避免返碱方法十九、基础沉降的预防二十、防止基础沉降的措施二一、室外钢构件收边收口标准第二部分:软景施工控制标准一、种植场地平整、种植土壤清理标准二、微地形堆坡方法及效果标准三、苗木进场标准四、树穴处理标准五、乔木支撑标准六、地被种植标准七、草坪建植标准第三部分:雨水口、水电安装施工控制标准一、截水沟及雨水口施工标准二、检查井标准三、快速取水口标准四、园林灯具安装五、射灯安装标准六、水底灯安装标准七、灯柱基础做法标准八、配电箱基础安装标准第四部分:家具部品施工控制标准一、垃圾桶(箱)安装布置标准二、休闲靠椅安装标准三、儿童活动设施地面处理标准四、导示牌安装标准第一部分:硬景控制标准一、园建材料模数标准1、铺装材料尺寸以基本模数(100mm)确定,整数模数能被铺装面尺寸(长度或宽度)整除,结合成品、半成品等尺寸确认园建铺装材料尺寸,允许误差控制在2mm。
2、弧形转角等收边收口处出现小于二分之一砖不符合模数的,应根据铺装排版图,用双倍长度或宽度的设计规格板进行现场切割铺装;收边收口处出现大于二分之一砖,小于整块时,后面两块材料等尺寸铺贴。
3、加大板应按设计规格材料的两块或四块下料,施工剩余的加大板可一分为二或一分为四成为设计规格材料使用。
4、现场需根据模数制作拼贴样板,保证实际施工效果。
标准做法二、块材铺装标准1、面层石材规格符合设计要求,厚度需均匀一致。
2、石材完整洁净,无破损,无污染,无明显色差、色斑。
第1篇一、概述园林景观工程是指在城市、乡村、风景名胜区等地,通过设计、施工和养护,对自然环境和人工环境进行有机结合,创造具有观赏、休闲、生态、教育等功能的空间。
为确保园林景观工程的质量、安全、环保和可持续发展,特制定本规范。
二、施工准备1. 施工组织:施工前应成立项目组织机构,明确各岗位职责,确保施工顺利进行。
2. 施工图纸:施工前必须对设计图纸进行全面审查,确保图纸准确无误,并按照设计要求进行施工。
3. 材料设备:选用符合国家标准的优质材料,确保材料质量。
设备应满足施工需求,并进行定期维护保养。
4. 人员培训:对施工人员进行专业培训,提高施工技能和安全意识。
三、施工工艺1. 土方工程:包括挖方、填方、平整场地等。
施工前应进行测量放样,确保场地平整度。
挖方时应注意保护地下管线和设施,填方时应选用适宜的土质,并进行压实。
2. 园路工程:包括路基、垫层、面层等。
路基施工应按照设计要求进行,确保路基稳定。
垫层和面层施工应选用合格材料,确保路面平整、美观。
3. 水景工程:包括水池、喷泉、水渠等。
施工前应进行测量放样,确保水景位置准确。
水池施工应选用防水材料,喷泉和水渠施工应确保水流顺畅、美观。
4. 园林景观小品工程:包括雕塑、亭台、廊架等。
施工前应进行测量放样,确保小品位置、尺寸符合设计要求。
小品施工应选用优质材料,确保结构牢固、美观。
5. 绿化工程:包括苗木种植、草坪铺设等。
施工前应进行测量放样,确保苗木布局合理。
苗木种植应选用健康、适应当地环境的苗木,草坪铺设应选用优质草种。
6. 景观照明工程:包括路灯、景观灯、泛光灯等。
施工前应进行测量放样,确保灯具位置、高度符合设计要求。
灯具施工应选用优质材料,确保照明效果。
四、施工安全1. 施工现场应设置安全警示标志,明确施工区域、危险区域。
2. 施工人员应佩戴安全帽、安全带等防护用品,遵守操作规程。
3. 机械设备应定期检查、维护,确保安全运行。
4. 遵守施工现场消防安全规定,确保消防安全。
园林硬景施工管理规范园林景观工程施工管理规范一、施工程序和质量规范:一个工程项目从设计、审核到施工、竣工验收,资料归档管理,整个流程,环环相扣,任何环节都要专人进行控制验收才能进入下一道工序。
现约定园林硬质景观施工的工序如下:审查设计图纸-清理场地、铺设滤层-回填平整-铺设地下综合管网-花园路广场等土建工程施工-种植土回填-种苗-园林素描-养护管理(1)严格审查工程设计图纸:建设单位管理人员对工程项目所在地土壤、地形、环境等条件进行全面分析,结合工程整体功能需求与各项设施的具体布局,来审核工程设计图纸,尽量减少工程追加、变更,绿化配置尽量选用乡土树种、适地适树进行栽植。
(2)清理场地滤水层铺设:根据甲方要求,清除建筑垃圾,铺设车库屋顶滤层,滤水效果将直接影响未来苗木的成活率。
需要考虑滤层的综合排水,而不留死角。
(3)回填整平:考虑土壤滤水效果,回填土尽量选用粗页岩。
回填过程中,考虑车库顶板负载,尽量选用教小机械与车辆施工,且回填土不能堆置超过2.5米高度,回填土的数量根据土壤情况需要考虑土壤的松实系数,避免反复补土。
(4)地下综合管网敷设:地下综合管网包括雨水、污水、废水、供水、燃气和强弱电。
在开挖管网之前,综合整理综合管网的总图,考虑各管网的走向和高程,特别注意交叉口的高程是否发生冲突,并根据管网埋深确定施工顺序。
原则上,先深后浅。
(5)花园道广场等土建工程施工:土建工程严格按照图纸要求及国家规范,水泥、沙、石子、钢筋必须有厂家合格证,混凝土、钢筋按规定做抗压、拉伸等各种实验,每做完一道工序需施工、监理、甲方三方验验收合格方可进入下一道工序。
(6)种植土回填:园林工程在种植土的选择上与农业种植土选择不一样,在园林施工过程中,机械的碾压加上后期养护不能实现翻耕,极易导致园林中土壤板结。
土壤板结后,雨水多时易造成积水,雨水少时,养护浇水也不容易渗透到植物根部,且新增植物走根困难,影响苗木成活率,因此在悬着种植土的时候尽量选择粘性较小的土壤,如果只有粘性较大的土壤就只能在土壤中加入页岩颗粒混合后回填。
生态园林绿化景观工程硬景部分及软景部分施工方案目录一、硬景部分主要分项工程的施工方案 (3)1、园林总平面施工 (3)2、硬景部分主要分项工程施工方案 (6)3、安装工程施工 (22)二、软景部分主要分项工程施工方案 (27)1、施工准备 (27)2、乔木种植施工 (33)3、灌木种植施工 (43)4、草坪种植施工 (45)5、水生植物的种植施工 (46)6、植物的后期管理 (47)7、病虫害防治 (51)8、突破季节限制绿化施工 (52)9、几种常见乔木栽植管理 (54)一、硬景部分主要分项工程的施工方案1、园林总平面施工从施工角度看,园林工程施工具有明显的多专业、多项目协同施工的综合性特点。
而这种协同施工的实现,则是以园林总平面施工为基础的。
园林总平面施工是以地形环境的所有平面要素为主要施工对象的建造过程,它对整个园林环境的形成具有决定性影响。
1.1 前期施工在施工准备阶段,对施工现场已经进行过初步清理。
但在施工开始后,仍然会遇到一些施工障碍或需要解决的问题;这时,就要进行带有准备性质的前期施工。
前期施工的主要工作内容有如下。
1.1.1 施工用水电设施施工用水电设施的安装和连通情况、施工临时用房的搭建情况、近期施工材料进场的确认情况、人员进场的情况和场地清理的情况等,都要求能达到即时施工的要求;还未达到要求的,要马上达到。
1.1.2 清除施工障碍地上、地下仍存在着无用的施工障碍物时,要派人工清除。
对视线有阻挡,会影响施工测量和放线的地物,要移走或拆除。
施工点地下若有影响施工安全和施工质量的井坑、暗沟,也要填平、夯实。
1.1.3 施工现场土地整平园林建筑工程、水体工程等,都要求在平整的场地上进行施工。
因此,在这些工程开始的时候,先进行施工现场的土地整平。
这时的土地整平比较粗放,允许地面平整度数值较大,可达到50mm左右。
地面整平时也要保持一定的排水坡度,使施工现场不会积留雨水。
土面整平后应略加夯实。
