110KV电站跟进报告
一周的工作很快就结束了,在这一周有很多收获,下面就这一周的工作做一个小的总结。
7月1号

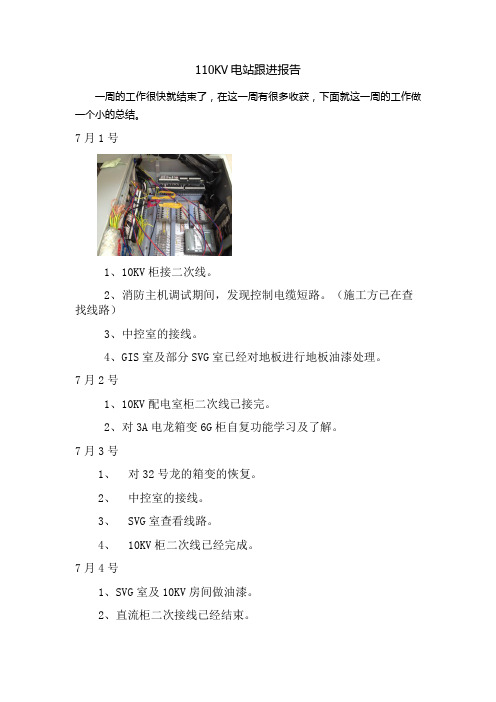

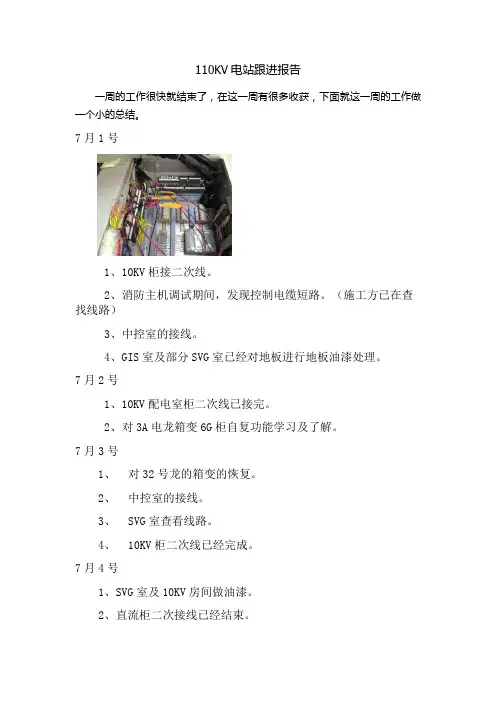

1、10KV柜接二次线。
2、消防主机调试期间,发现控制电缆短路。
(施工方已在查找线路)
3、中控室的接线。
4、GIS室及部分SVG室已经对地板进行地板油漆处理。
7月2号
1、10KV配电室柜二次线已接完。
2、对3A电龙箱变6G柜自复功能学习及了解。
7月3号
1、对32号龙的箱变的恢复。
2、中控室的接线。
3、SVG室查看线路。
4、10KV柜二次线已经完成。
7月4号
1、SVG室及10KV房间做油漆。
2、直流柜二次接线已经结束。
3、GIS室开始接二次线路。
4、通讯网络正在布线。
(其中已加线号)
7月5日
1、GIS室二次线路已结40%。
2、交流系统柜已全部完成。
3、110KV分段及PT测控柜已完成。
现阶段10KV柜子二次线路已完成主设备,已进入GIS对中控
室二次线路连接阶段,预计GIS二次线路星期天完成。
预计10KV室、SVG另一间地面油漆也预计星期天完成。
牛战江 2014—7—5。
工程周报江苏国信临海风电场一期工程第2期(14.2.7一14.2.13)编号:3编制人:审批人:江苏省电力江苏国信临海风电场一期工程(二标段)项目部二○一四年二月十三日一、本周施工完成情况分析:序号工程项目名称完成情况本周完成累计完成说明1 风机基础19#、20#、21# 场地平整100% 100%19#、20#、21# 测量放线定位100% 100%22#、24#风机位基础打桩60套、外加6根工程桩83.8% 100%23#风机位基础打桩8套26.7% 26.7% 16#、19#-21#风机位场地平整、防渗渠拆除100% 100%2 道路22#-24#检修道路路基上层完成80% 80%二、材料进场情况:序号项目名称本周数量下周计划1 风机基础管桩(10米)22根96根管桩(12米)38根根管桩(13米)根602 道路石灰/ 碎石1600吨水泥/ 过路涵洞基础钢筋/DN500自应力管(2米/根)根144根三、本周检验批验收情况。
序号工程项目名称检验批次验评情况1 道路22#-24#检修道路 1 合格2 风机基础19#-21#风机基础定位放线 1 合格22#、24#基础打桩 2 合格四、下周计划完成主要工程量:序号考核项目名称计划完成进度备注1 24#机位打桩完成100%2 22#-24#检修道路上层路基完成20%3 19#机位场地平整完成100%4 16#、19#风机基础定位放线完成100%5 DN500自应力管(2米/根)进场完成100%6 13#-15#场地平整、防渗渠拆除完成67%五、上周安全文明施工情况总结1、完善了现场的安全设施。
2、配合业主、监理对工程进行安全检查,我方对存在的安全隐患进行了整改。
六、下周安全文明施工工作安排:1、对现场的安全检查发现的问题进行整改,并对施工人员进行教育,杜绝再次发生。
七、下周人力及机械投入计划:八,施工图片图为24#机位正在打桩九,下周需协调的问题人 力(单位:人)物 资下周在岗人数 参建人员组成机构机械名称单 位数 量管理人员技术人员 工人35 3 4 28 桩机 台 2 18-21T 压路机 台 1挖掘机台11、19#、20#、21#机位在鱼塘边需填土、有矛盾。

110kV输电线路运行检修管理综合分析发表时间:2020-11-12T10:37:16.587Z 来源:《当代电力文化》2020年18期作者:刘新民林勇马浩然杨宇轩[导读] 目前,电力已成为人们生活、生产中的必要能源。
刘新民林勇马浩然杨宇轩国网昌吉供电公司新疆昌吉 831100 摘要:目前,电力已成为人们生活、生产中的必要能源。
输电线路是传输电力资源的重要设施,其在运行中发生故障将影响供电稳定性及安全性。
因而,我们要加强对输电线路的检修,以保证输电线路安全、稳定运行,为人民生活、生产提供稳定供电服务。
本文分析了输电线路原理、特征与常见故障,研究了输电线路运行检修现状,提出了提升输电线路运行检修管理水平的相应措施。
关键词:110kV输电线路;运行检修;管理分析在我国经济迅速发展的同时,各行业对电能需求量增高。
同时,人们收入水平增高,日常使用电器数量增加,家庭对电能的需求量也有所提升。
为满足用户对电能的需求,电力企业积极搭设输电网络。
输电线路运行中受多种因素影响,可能出现停电故障,给用户生活、生产造成不利影响。
在此情况下,电力企业需加强对输电线路的运行检修工作,以保证输电线路稳定运行,推动电力事业持续发展。
1 输电线路原理、特征与常见故障 1.1输电线路原理、特征电力企业为满足用户对电能的需求,需依据相关规范及标准搭设输电线路。
为保证供电稳定及安全,需保证输电线路运行稳定性,这也是电力企业需重视的问题[1]。
电力企业可采取有针对性、有效的管理措施加强输电线路的管理,以保证电力运输效率及质量。
同时,需重视并做好输电线路运行检修工作。
为实现此目标,电力企业需建立健全相关管理制度,为输电线路运行检修管理工作提供依据,充分发挥输电线路运行检修管理工作质量,最终实现提高输电线路运行检修管理水平、推动电力行业稳定发展的目标。
我国输电线路具有占地面积广、覆盖面积大、输电线路较为复杂等特点。
虽然各地区依据本地区实际需求搭设输电线路,但是仍需由电力企业进行统一规划,由电力企业统一调配电力资源,并做好输电线路管理工作,以满足各地区用户对电能的需求。

110升压站试验方案一、试验目的。
咱为啥要对110升压站做试验呢?简单来说,就是要确保这个升压站能像个听话又靠谱的小助手一样,把电压稳稳地升高,然后顺利地把电送出去。
就像给电做一个全面的“体检”,看看它有没有啥隐藏的小毛病,保证整个电力系统的健康运行。
二、试验前的准备。
1. 人员安排。
这就像一场小战役,得有个分工明确的团队。
找几个经验丰富的老师傅,他们就像战场上的指挥官,对升压站的各种情况门儿清。
再安排几个年轻力壮、手脚麻利的小徒弟,负责打下手,帮忙传递工具、记录数据啥的。
就像一支配合默契的足球队,每个队员都有自己的任务。
2. 工具和设备准备。
咱得把要用的工具都找齐咯。
万用表就像医生的听诊器,能检测各种电的参数;绝缘电阻测试仪呢,就像个侦探,专门查找绝缘方面有没有问题;还有各种测试线,它们就像血管,把各个设备连接起来。
另外,准备好安全工具,安全帽得戴着,就像给脑袋加个保护罩;绝缘手套也不能少,这可是防止触电的小卫士。
3. 资料收集。
把升压站的设计图纸、设备说明书这些资料都找出来,就像考试前看课本一样。
这样我们就知道每个设备的脾气秉性,测试的时候心里就更有底了。
三、试验项目及步骤。
(一)主变压器试验。
1. 绝缘电阻测试。
先把主变压器的电源断开,这就像让它先休息一下,别在测试的时候捣乱。
然后用绝缘电阻测试仪,分别测量高压侧对地、低压侧对地以及高、低压侧之间的绝缘电阻。
就像摸摸变压器的各个部位,看看有没有漏电的地方。
测量的时候,把测试仪的两个探头稳稳地接在对应的地方,就像给它打针一样,要准确又小心。
如果绝缘电阻值在规定范围内,那就说明变压器的绝缘还不错,要是数值不对,那可就得好好检查检查了。
2. 直流电阻测试。
这个测试就像是给变压器的绕组做个体检。
把专门的直流电阻测试仪连接到变压器的绕组上,然后按照测试仪的操作步骤来。
测试完之后,把得到的数据和以前的数据或者标准值对比一下。
如果差值太大,那就可能是绕组有短路或者接触不良的地方,得仔细排查。
IS万电网UTHERN POWER GRID11OkV林鹏线新建工程.本周工程项目情况1110KV林鹏新建线路工程进度情况本周完成了林鹏线铁塔转导线展放及金太线兀接重新变基础转铁塔组立转序工作,目前已开始导地线及光缆架设工作(23#至37#)目前存在的问题导线线6月19到货了部分,光缆金具没有到,现在急需催促光缆金具厂家发货。
物资到货本周到货:24.1吨导线(导线总也50.763吨,现在还差26.663吨,厂家承诺会继续到货)现缺少的物资有:导线,及光缆金具进度款支付合同价为:820.56万元已拨工程款为:502万元安全文明施工现场出现的安全1可题及米取的预防措施:本周无安全事故发生,施工单位专职安全员与安全专业监理工程师督促检查安全生产、文明施工。
每天开展班前安全技术交底及班后安全检查总结。
下周工程计划完成1、110KV林鹏新建线路工程下周计划:23#至37#导地线光缆展放,附件安装。
三工程进度滞后原因分析无四工程质虽情况1、上周主要质量情况整改:上周无工程质量问题。
2、本周出现的质量问题及采取的预防措施:本周工程质量始终保持在监理的有效控制之下进行。
五、安全与文明施工为确保现场施工安全,更好地做好安全监理工作,贯彻“安全第一,预防为主”的方针,监理采取了以下安全措施:(1)检查现场四步法,要求施工单位按照要求规范严格执行四步法及相关安全管控措施。
(2)检查现场工器具,对不合格的工器具要求施工单位进行清理,严禁不和格的工器具进入施工现场。
(3)进场人员必须正确佩戴安全帽,高空作业要正确佩戴安全带。
(4)严禁无证和带病车辆进场运行,操作人员持证上岗。
(5)在每周监理例会上,监理都重申安全事项,并提出当前安全控制重点和要求。
通过各方共同努力,到目前为止,现场未出现安全事故。
六、存在的问题及建议:建议:1、加强资料编制管理,施工资料及时上报,做到资料与施工同步。
2、加强现场安全文明施工管理。
3、加强现场5S管理。

110kV输电架空线路的故障与对策分析发布时间:2021-08-10T09:15:09.680Z 来源:《中国电气工程学报》2021年第六卷3期作者:魏强国,钱文斌[导读] 近年来,我国经济发展十分迅速,全社会的用电需求也呈现大幅上升,随之而来的是电力系统的用电安全也日益得到社会的关注,架空输电线路在我国电力系统中发挥了重要作用。
魏强国,钱文斌国网巴州供电公司新疆库尔勒 841000摘要:近年来,我国经济发展十分迅速,全社会的用电需求也呈现大幅上升,随之而来的是电力系统的用电安全也日益得到社会的关注,架空输电线路在我国电力系统中发挥了重要作用。
而随着我国电网的普及,输电线路几乎覆盖到了社会的角角落落,架空输电线路的距离也在增加,输电线路会横跨多种多样的复杂地形,给输电线路的安装等带来困难。
本文首先对架空输电线路的故障进行简要分析,然后提出相应的解决措施,以期为各位同仁提供一点建议和思考。
关键词:10kV;输电架空线路;故障;对策引言110kV输电架空线路故障率较高,例如其在防雷击过程中就容易出现跳闸事故,重合闸动作异常,为有效提高线路运行水平与供电可靠性,还必须对其架空线路故障内容进行分析,提出问题解决建议对策。
1110kV输电架空线路发生故障的原因1.1鸟类危害在实际情况下,因输电线路横跨在空中,成为很多鸟类的栖息场所,更甚者有些鸟类因找不到更适合的筑巢地点而选择在电线上面俺家。
虽然鸟类所筑的巢穴一般为树枝组成,重量不是很重,但是一旦遇到大风雨天气,树枝吹落后极易掉到导线上面,严重时会因输电线路接地而引发短路事故。
鸟类在飞行的过程中也经常会将树枝无意掉落在输电线路上,因此在之后很容易污染绝缘子,再碰到潮湿或者大雾的天气,则很容易诱发闪络事故。
1.2绿植树木干扰随着人们环保意识的不断增强,各地区政府愈发重视城市绿化工作,导致电力架空输电线路防护区内出现大量用于城市绿化的绿植树木。
这种做法虽然对环境保护具有积极的作用,但是也显著加大了电力架空输电线路运行维护工作的工作量和工作难度,若运行维护人员不能及时协同市政部门对防护区内绿植进行修剪和管理,很容易发生高大树木刮碰输电线路、枯树倒塌损坏架空设备等问题,严重影响电力架空输电线路安全性。
110KV升压站宁夏盐池麻黄山风电场惠安堡哈纳斯一期(49.4MW)工程110KV变电站调试方案编制人:审核人:批准人:葛洲坝集团电力有限责任公司宁夏盐池麻黄山风电场项目部目录一、概述 (1)1.1编制依据 (1)1.2施工执行标准 (1)1.3工程概况................................................................................................... 1 二、准备工作 (3)2.1施工机具及仪器准备 (3)2.2施工人员配置 (4)2.5临时电的准备........................................................................................... 4 三、施工步骤 (5)3.1工期及工程施工进度计划安排 (5)3.2调试施工及要求 (5)3.2.1保护、测控调试 (5)3.2.2高压试验............................................................................................... 8 四、施工技术措施. (9)4.1施工技术、资料准备 (9)4.2专项技术措施 (9)4.2.1保护元件调试 (9)4.2.2系统保护调试 (10)4.2.3仪表调试 (11)4.2.4高压试验 (11)4.3通用技术措施......................................................................................... 11 五、施工安全措施.. (12)5.1通用安全措施 (12)5.2 继保调试注意事项 (12)5.3 高压试验及继保调试危险点及防范措施 (13)5.4调试及高试工程内容........................................................................... 18 六、调试计划.............................................................................................. 24 七、调试安全管理和保障措施 (25)7.1、技术措施 (25)7.2、安全措施 (25)7.3、环保措施............................................................................................ 26 八、计划、统计和信息管理. (27)8.1、计划、统计报表的编制与传递 (27)8.2、信息管理措施 (27)IIIII一、概述1.1编制依据本方案为宁夏盐池麻黄山风电场惠安堡哈纳斯110KV升压站电气设备调试方案,主要任务是在电气设备安装工作结束后,按照国家有关规范、规程和制造厂的规定,规范调试操作、保证试验结果的准确性,调及检验安装质量及设备质量是否符合要求,并得出是否适宜投入运行的结论,为设备运行、监督、检修提供依据。
S413S–D03–01民族文化园110千伏输电线路工程9#-10#跨越G301国道施工方案XXXXXXXXXXXXXXXXXXX有限公司(章)2013年03月23日(签字页)批准:年月日(公司总工/副总工)项目审核:(项目总工)年月日安全审核:(项目部安全员)年月日质量审核:(项目部质检员)年月日编写:(项目部技术员)年月日目录1编制说明 ...................................................................................................... 错误!未指定书签。
2工程概况 ...................................................................................................... 错误!未指定书签。
2.1工程规模.............................................................................................. 错误!未指定书签。
2.2工程参建单位 .................................................................................... 错误!未指定书签。
2.3施工内容.............................................................................................. 错误!未指定书签。
3现场简介 ...................................................................................................... 错误!未指定书签。
XXXX项目升压站及线路EPC总承包工程工程周报第12期(2023 年8月1日至2023 年8 月7日)项目经理:XX汇编人:XXXX有限公司XXXX项目XXXX项目项目部2023年08月07日目录一、主要工程形象进度 (1)1、工程形象总体进展描述 (1)2、本周工程大事记 (1)二、项目进展情况 (1)1、设计进展情况 (1)2、采购进展情况 (1)3、施工进展情况 (2)4、质量管理及验收情况 (3)5、考核进展情况 (3)6、其他合同执行情况 (3)三、下周重点工作安排 (3)1、设计下周计划 (3)2、采购下周计划 (3)3、施工下周计划 (3)4、施工管理计划 (3)5、质量管理下周计划 (4)四、存在问题及处理意见 (4)1、设计 (4)2、采购 (4)3、施工 (4)五、工程相关照片 (4)一、主要工程形象进度1、工程形象总体进展描述(2023 年 8月1日至 2023 年 8 月7日)1.1生产楼5.4m浇筑完成;3.6m拆模。
1.2 围墙砌筑完成95%;1.3 主变整体基础完成90%;1.4 SVG基础完成;1.5 AIS基础完成;1.6 设备区地下部分完成60%;1.7 场地平整80%;1.8 站外道路水稳层完成;2、本周工程大事记(2023 年 8月1日至 2023 年 8 月7日)1)生产楼5.4m梁板柱浇筑完成;2)AIS/SVG基础完成。
二、项目进展情况(2023 年 8月1日至 2023 年 8 月7日)1、设计进展情况1.1 本周到图情况(2023 年 8月1日至 2023 年 8 月7日)本周现场共收到施工蓝图0套(册)。
1.2 升压站设计交底及图纸会检情况本周无2、采购进展情况2.1 本周招标情况(2023 年 8月1日至 2023 年 8 月7日)本周EPC范围内施工/设备/材料招标、合同签订情况如下:2.2 累计设备到货情况2.2.1升压站主要设备、材料到货情况3、施工进展情况(2023 年 8月1日至 2023 年 8 月7日)4、质量管理及验收情况(2023 年 8月1日至 2023 年 8 月7日)1、脚手架验收2、AIS钢筋隐蔽前验收3、接地网隐蔽前验收4、混凝土试块送检5、SVG钢筋隐蔽前验收5、考核进展情况暂无。
110kV总降压站的一次扩大事故
倪文寿
【期刊名称】《供用电》
【年(卷),期】1994(000)002
【摘要】—(F)—40)内手车式少油断路器(SN_(10)—10Ⅲ,2000A)突然爆炸起火,造成全厂停电事故,并越级跳闸到上一级变电站,扩大了事故停电范围。
【总页数】2页(P31-32)
【作者】倪文寿
【作者单位】无
【正文语种】中文
【中图分类】TM63
【相关文献】
1.防污闪技术在临钢110kV总降压站的应用 [J], 秦杰
2.110kV总降压站5#主变压器故障分析 [J], 徐明
3.110kV总降压站的一次扩大事故和反事故措施 [J], 倪文寿
4.110kV总降压站的安全运行管理 [J], 王发印
5.中寮钾盐项目总降压站接入110kV电网的技术方案和实施 [J], 黄昆林
因版权原因,仅展示原文概要,查看原文内容请购买。

陕京三线天然气管道工程全线贯通
永场
【期刊名称】《石油工业技术监督》
【年(卷),期】2011(27)1
【摘要】2010年12月31日10时,中国石油向首都及华北地区送上新年大礼——陕京三线天然气管道工程全线贯通。
这条管道投产通气后,将为华北地区每日增加2 000万m3输气能力,提高北京瞬时接气能力。
【总页数】1页(P35-35)
【关键词】天然气管道工程;贯通;华北地区;输气能力;中国石油;管道投产
【作者】永场
【作者单位】
【正文语种】中文
【中图分类】TE973.07
【相关文献】
1.陕京三线输气管道工程线路方案优化概论 [J], 王毓民;王棠昱;李岳;李江;周裕鑫
2.陕京管道供气体系为绿色首都"提气"/北京天然气管道公司安全足量供气/陕京三线燃气管道下半年将有望开通 [J],
3.陕京三线输气管道工程(榆林-良乡段)水土流失防治实践 [J], 赵俊侠;任杨俊;刘雅丽;张晓静
4.陕京三线天然气管道工程全线贯通 [J], 本刊通讯员
5.天然气进京“大动脉”陕京四线干线全线贯通 [J],
因版权原因,仅展示原文概要,查看原文内容请购买。
陕京三线阳曲压气站110KV线路工程监理周报(第1期)项目总监贾艮合报告日期2011年11月17日-2011年11月25日建设管理单位中石油集团公司项目经理
施工单位山西省供电承装公司
工程概况:
从220kV上安变电站至阳曲压气站,铁塔共34基。
计划工期:
一、本周工程形象进度
基础浇筑完成7基,分别完13#、14#、15#、16#、19#、22#、23#。
二、进度分析
目前总体施工进度满足工程要求。
工程质量情况:
本周工程质量良好,未发生质量事故,处于受控状态。
安全文明施工情况:
1、施工现场设有安全施工防护围栏、安全警示牌,施工负责人、安全监护人、现场监理到位,
2、本周施工现场安全文明施工状况良好,未发生任何安全事故。
下周重大危险作业:无。
图纸、设备交付情况:
1、图纸交付情况:
图纸已交付施工单位。
2、设备(材料)交付情况:
无
其它情况:
1、现场施工人员77人,项目部施工管理人员8人;现场监理人员3人。
2、青赔协调受阻,施工单位正在与相关单位进行协调。
本周工程大事:
无。
