屋面找坡层及水泥砂浆找平层施工1、作业条件1)屋面结构层已施工完成,已进行隐蔽工程检查,办理交接验收手续。
2)穿过屋面的各种预埋管件根部及烟囱、女儿墙、屋顶水池、梯屋、机房、伸缩缝、天沟等根部均已按设计要求施工完毕。
3)屋面根据设计要求的坡度、弹线,找好规矩(包括天沟、檐沟的坡度),并进行清扫。
4)找平层材料已备齐,并运动现场,经复查材质量符合要求;试验室根据实际使用原材料,通过试配已提出砂浆配合比。
2、施工操作工艺1)清理基层将屋面结构层、保温层上面的松散杂物清除干净,凸出基层上的砂浆、灰渣用凿子凿去,扫净,用水冲洗干净。
2)冲贴或贴灰饼根据设计坡度要求拉线找坡、贴灰饼,顺排水方向冲筋,冲筋的间距为1.5m 左右;在排水沟;雨水口处找出泛水,冲筋后即可进行施工。
3)找坡在已清理干净的混凝土屋面板拉坡度线做标准塌饼,然后洒水湿润基层,并在找坡前1 小时刷一道水泥浆,用1:0.2:3.5 水泥粉煤灰陶粒向排水口处找2%坡(最薄处厚度不小于30mm),按由远到近,由高到低的程序进行,在铺设时、初凝时和终凝前,均应抹平、压实,并检查表面平整度,养护7 天后方可进行下道工序。
4)抹找平层在找坡层表面上洒水湿润(无保温层的在砼构件上),均匀扫素水泥浆一遍,随扫随铺水泥砂浆,用木杠沿两边冲筋标高刮平,木抹子搓揉、压实。
砂浆的稠度应控制在70mm 左右。
5)压实砂浆铺抹稍干后,用铁抹子压实三遍成活。
6)分格缝留设找平层宜留置分格缝,分格缝宽一般为20mm,分格缝的位置宜留在预制构件的拼缝处,其纵缝的最大间距不宜大于6m。
7)边角处理沟边、女儿墙拐角、烟囱等根部应抹成圆角。
8)养护砂浆找平层抹平压实后,常温时在24h 后护盖草袋(垫)浇水养护,养护时间一般不少于7d;干燥后,即可进行防水层施工。
2、保温层施工屋面保温:为挤塑聚苯板保温层。
1)根据挤塑聚苯板的规格及屋面特点排版并铺贴,保证接缝严密。
2)保温层施工完成后用1:4 水泥砂浆找平20mm 厚。
屋面找坡层的计算方法咱今儿个就来聊聊屋面找坡层的计算方法,这可真是个有意思的事儿呢!你想啊,屋面就像是房子的大帽子,得给它整得稳稳当当、舒舒服服的。
而找坡层呢,就是让雨水能顺顺利利地流走,别在屋面上积着,不然时间长了那可不得出问题呀!那怎么计算这个找坡层呢?其实就像是搭积木一样,得一块一块地去琢磨。
咱先得搞清楚屋面的面积有多大,这就好比你要知道你有多大的地儿可以用来摆弄那些积木。
然后呢,再看看坡度要求是多少,这就像是决定你要搭多高的积木塔。
比如说,屋面是个长方形,长是 10 米,宽是 8 米,坡度要求是 2%。
那咱就可以这么算呀,从长边开始,这一头到另一头的高差就是 10 米乘以 2%,等于 0.2 米。
这就像是积木塔一边比另一边高了 0.2 米。
接着呢,你就得考虑用啥材料来做找坡层了。
是用轻集料混凝土呢,还是用水泥砂浆呢?这就好比你搭积木,是用木头的还是塑料的呀。
每种材料的厚度和用量可都不一样哦。
咱就拿轻集料混凝土来说吧,一般厚度可能是几十毫米。
那你就得根据面积和厚度来算算需要多少立方的材料。
这就像是你得知道搭这个积木塔得用多少块积木一样。
你说这是不是挺有趣的?就好像在玩一个建筑小游戏一样。
而且啊,计算的时候可得仔细了,别马马虎虎的,不然到时候材料不够或者多了,那不就麻烦啦!再想想,如果计算错了,找坡没做好,下雨的时候水积在屋面上,那可不得渗到屋里去呀,那家里不就遭殃啦?这可不行,咱得把这个“帽子”戴好咯!总之呢,屋面找坡层的计算方法虽然听起来有点复杂,但只要咱一步一步来,认真对待,肯定能算得明明白白的。
咱可不能小瞧了这事儿,它关系到房子的质量和咱的生活呢!怎么样,现在是不是对屋面找坡层的计算方法有点感觉啦?哈哈!。
屋面找坡层计算公式1. Percent Slope(百分比坡度)Percent Slope是一种表示坡度的常用单位。
它是指屋面的高度差除以横向距离的比值,并乘以100。
计算公式如下:Percent Slope = (Height Difference / Horizontal Distance) × 1002. Angle Slope(角度坡度)角度坡度是另一种常用的坡度单位。
它是指屋面的高度差与横向距离之间的夹角。
计算公式如下:Angle Slope = arctan(Height Difference / Horizontal Distance)3. Rise over Run(升降比)升降比是指屋面的高度差与横向距离之间的比值。
计算公式如下:Rise over Run = Height Difference / Horizontal Distance4. Drop per Foot(每英尺下降量)每英尺下降量是指屋面在横向距离为一英尺时的高度下降量。
计算公式如下:Drop per Foot = Height Difference / Horizontal Distance这些计算公式可以根据具体情况进行适当调整,以确保屋面具备良好的排水能力。
有几个因素需要考虑在内:1.屋面材料的特点:不同类型的屋面材料有不同的最小坡度要求,这将直接影响坡层的设计。
2.降水量和排水速度:地区的降水量以及屋面的面积和设计将影响屋顶的排水速度。
较大的降水量和较快的排水速度可能需要更陡的坡度。
3.屋面结构和承重能力:屋面的结构和承重能力也是需要考虑的因素。
较重的屋面可能需要较陡的坡度来确保正常的排水和避免承重问题。
最后,需要指出的是,屋面找坡层计算公式只是一个起点,实际设计仍需要综合考虑各种因素,并采用适当的安全系数来确保屋面的排水效果。

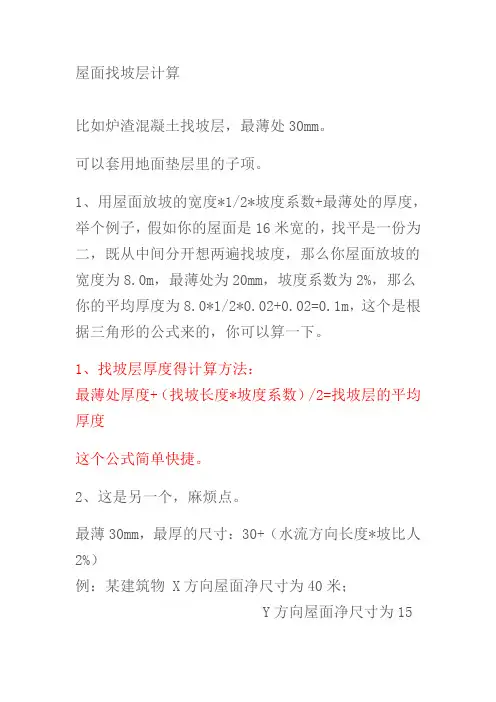

斜屋面找坡计算一、控制找坡层最薄处厚度的计算方法公式:找坡层工程量(V)=屋面面积(S)*平均厚度(H)平均厚度(H)=坡宽(L)*坡度系数(i)*1/2+最薄处厚以下面实际案例为例,来陈述平屋顶找坡层厚度的计算方法。
已知平屋顶形式及尺寸如下图,屋沿最薄处厚为30mm,计算屋面找坡层工程量。
1、计算平均厚度(A)区:面积:15*4=60m2平均厚度:4.0*2﹪*1/2+0.03=0.07m(B)区:面积:12*5=60m2平均厚度:5.0*2﹪*1/2+0.03=0.08m(C)区:面积:8*(5+2)=56m2平均厚度:7.0*2﹪*1/2+0.03=0.10m(D)区:面积:6*(5+2-4)=18m2平均厚度:3.0*2﹪*1/2+0.03=0.06m(E)区:面积:11*(4+4)=88m2平均厚度:8.0*2﹪*1/2+0.03=0.11m(1)算术平均厚=0.07+0.08+0.10+0.06+0.11∕5=0.084m(2)加权平均厚=60*0.07+60*0.08+56*0.10+18*0.06+88*0.11∕60+60+56+18+88=25.36∕282=0.0899≈0.09m2、屋面找坡层工程量(1)屋面工程量(算术平均厚)=282*0.084=23.69m3(2)屋面工程量(加权平均厚)=282*0.09=25.38m33、小结:通过上述计算分析,因其计算找坡层厚度不同,屋面找坡层工程量有两个结果,一是以算术平均厚为基础计算的屋面找坡层工程量,另一个是以加权平均厚为基础计算的屋面找坡层工程量。
从实际设计角度出发,以哪种平均厚为基础更精确呢?应该以加权平均厚为基础计算的屋面找坡层工程量,所以建议屋面工程量计算时,应多采用以加权平均厚为基础计算的屋面找坡层工程量。
4、存在的问题:通过对以上控制找坡层最薄处厚度的计算方法的探讨分析,可以知道这种计算方法根据屋面坡宽的不同,把平屋顶屋面划分了(A)、(B)、(C)、(D)、(E)五个区,设计时以各区为独立单位,在保证屋面坡度不变的前提下,各区不在同一坡面上,即各区坡面高低不平,屋脊处即各区最厚部位高低也不同,使(A)、(B)、(C)、(D)、(E)五区厚薄不均,区与区之间出现高低不同的棱,从而造成在各区交接处施工困难,也容易造成积水和渗漏。
屋面找坡层厚度计算公式一般把屋面坡度小于5%的屋顶称为平屋顶,由于钢筋混凝土梁、板的普遍应用和防水材料不断革新,平屋顶已被广泛应用。
它与坡屋顶相比,具有节约材料、减少建筑体积、提高预制装配程度、便于使用与维修等诸多优点。
一、控制找坡层最薄处厚度的计算方法公式:找坡层工程量(V)=屋面面积(S)*平均厚度(H)平均厚度(H)=坡宽(L)*坡度系数(i)*1/2+最薄处厚度以下面实际案例为例,来陈述平屋顶找坡层厚度的计算方法。
已知平屋顶形式及尺寸如下图,屋沿最薄处厚为30mm,计算屋面找坡层工程量。
1、计算平均厚度A区:面积:15*4=60m2平均厚度:4.0*2﹪*1/2+0.03=0.07mB区:面积:12*5=60m2平均厚度:5.0*2﹪*1/2+0.03=0.08mC区:面积:8*(5+2)=56m2平均厚度:7.0*2﹪*1/2+0.03=0.10mD区:面积:6*(5+2-4)=18m2平均厚度:3.0*2﹪*1/2+0.03=0.06mE区:面积:11*(4+4)=88m2平均厚度:8.0*2﹪*1/2+0.03=0.11m(1)算数平均厚=0.07+0.08+0.10+0.06+0.11∕5=0.084m(2)加权平均厚=60*0.07+60*0.08+56*0.10+18*0.06+88*0.11∕60+60+56+18+88=25.36∕282=0.0899≈0.09m2、屋面找坡层工程量(1)屋面工程量(算术平均厚)=282*0.084=23.69m3(2)屋面工程量(加权平均厚)=282*0.09=25.38m33、小结:通过上述计算分析,因其计算找坡层厚度不同,屋面找坡层工程量有两个结果,一是以算术平均厚为基础计算的屋面找坡层工程量,另一个是以加权平均厚为基础计算的屋面找坡层工程量。
从实际设计角度出发,以哪种平均厚为基础更精确呢?应该以加权平均厚为基础计算的屋面找坡层工程量,所以建议屋面工程量计算时,应多采用以加权平均厚为基础计算的屋面找坡层工程量。
屋面找坡层技术交底技术交底记录表C2.3工程名称施工单位交底提要编号交底日期分项工程名称屋面找坡层施工技术交底交底内容:一、设计要求1.1根据设计要求,屋面采用水泥憎水型膨胀珍珠岩找坡,水泥:珍珠岩体积比为1:8,找坡层最薄处厚度30mm,屋面找坡层施工控制图见附图,落水口周围500mm范围内排水坡度不小于5%。
二、材料及机具要求2.1水泥:强度等级为P.C 42.5复合硅酸盐水泥,进场时应附带有水泥的出场合格证、检测报告以及出场时间报告,必须在三个月有效期以内,过期的产品不予使用。
2.2珍珠岩:现场抽检试验合格,粒径小于0.15mm的含量不得大于8%。
2.3机具:手推车、刮杠、铁抹子、笤帚、水桶、木杆、2米靠尺、钢尺、錾子、锤子、铁锨、铁耙、水管。
三、施工步骤及工艺3.1施工流程:下层清理和管根牢固→结构避水→拉线做灰饼找坡→贴点标高、冲筋→30mm厚(最薄处)1:8水泥憎水型收缩珍珠岩找2%坡→压光并养护。
3.2施工步骤:(1)下层清理:在水泥憎水型收缩珍珠岩施工之前把混凝土找平层的木方、多层板等杂物清理清理干净。
(2)结构避水:预留洞口四周向外延伸50mm设置宽100mm高100mm的1:3水泥砂浆进行拦截,注水屋面最浅处大于等于20mm,24h内无渗漏现象,方可进行下道工序施工;如果24h内出现渗水部位,渗水部位清理干净,四周向外延伸100mm涂刷1.5mm厚的聚氨酯,之后再进行避水实验,无渗漏方可进行下道工序。
(3)弹线找坡:根据设计坡度及流水方向,找出屋面坡度走向及排水距离,确定找坡层的厚度范围。
审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
第1页(共/ 3页)技术交底记录表C2.3工程名称施工单位交底提要编号交底日期分项工程名称屋面找坡层施工手艺交底交底内容:(4)拌和水泥珍珠岩:将珍珠岩堆放在屋面上浇水润透,然后掺入水泥,水泥与珍珠岩的体积比为1:8,用人工将水泥与珍珠岩搅拌均匀颜色一致。
屋面防水层设置在找坡层上部的原理屋面防水是建筑工程中非常重要的一环,它可以有效防止雨水、露水等液体渗入室内,保护建筑物的结构和内部装饰材料不受水分侵蚀。
在屋面防水的施工过程中,找坡层是一项关键的工作,它能够为屋面防水层提供良好的基础和施工平台。
找坡层是指将屋面上部的防水层设置在一定的坡度上,使其能够迅速将雨水从屋面排至排水设施处。
找坡层的设置原理主要包括以下几个方面:1. 排水原理:找坡层的设置首要目的是为了排水,避免雨水在屋面上积聚,造成屋面渗漏和损坏。
通过找坡层,屋顶表面的雨水能够迅速流向低处,保持屋面表面的干燥。
找坡层还能够为屋面防水层提供一定的保护作用,减少水分对防水层的侵蚀。
2. 坡度的确定:找坡层的坡度决定了雨水流动的速度和方向,也直接影响到屋面排水的效果。
一般来说,屋面的坡度在0.5%到3%之间较为合适。
过小的坡度容易造成积水,增加屋面渗漏的风险;过大的坡度则可能导致雨水过快流走,造成排水不畅,还会增加防水层受力的难度。
3. 材料的选择:找坡层需要选择合适的材料,以满足其对排水、承重、耐久性等方面的要求。
一般常用的材料包括混凝土、沥青、防水涂料等,具体选择要根据建筑物的类型、屋面的施工条件以及环境气候等因素进行综合考虑。
4. 施工技术:找坡层的施工技术也需要注意一系列的要点。
首先是找坡层的平整度和坡度的控制,这需要严格按照设计要求进行施工,并配合使用相关仪器和工具进行检测和修正。
其次是找坡层与周边构件的连接,如墙体、檐口等,需要采用正确的连接方式,确保整个屋面系统的稳定性和密封性。
屋面防水层设置在找坡层上部的原理是为了保证屋面的排水和防水效果。
通过合理的坡度设置和材料选择,以及严格的施工技术控制,可以有效地避免屋面渗漏和损坏,延长建筑物的使用寿命。
在进行屋面防水工程时,找坡层的设置是一个重要且不可忽视的工作。
屋面工程质量保证措施1、屋面找坡层施工的基层应保证干燥。
找坡层铺设完成后不得上人扰动,应及时进行保温块层施工。
2、屋面找平层1)找平层的排水坡度应符合设计要求。
平屋面采用结构找坡不应小于3%,采用材料找坡宜为2%;天沟、檐沟纵向找坡不应小于1%,沟底水落差不得超过200mm。
2)应24h浇水养护,养护期不少于7d,严禁找平层因养护不好而早期脱水使找平层开裂。
3)严格控制配合比,以免影响成品强度。
4)避免在抹好的找平层上推小车运输,当无法避免时,应先铺脚手板车道,以防止破坏找平层表面。
5)找平层施工完毕,未达到一定强度时严禁上人踩踏。
6)雨水口、内排水口施工过程中,应采取临时措施封口,防止杂物进入堵塞。
3、屋面保温层1)保温层的铺设一定要预先弹线,按线铺设,保证平整度,保证泛水符合设计要求。
2)保温材料的含水率必须符合设计要求。
当屋面保温层含水率过大且不易干燥时,应采取措施进行排汽。
4、屋面高聚物改性沥青卷材防水层1)屋面不平整:找平层不平顺,造成积水,施工时应找好线,放好坡,找平层施工中应拉线检查。
做到坡度符合要求,平整无积水。
2)施工时必须在保温层内设置排汽道和排气孔,并保持通畅。
3)空鼓:铺贴卷材时基层不干燥,铺贴不认真,边角处易出现空鼓;铺贴卷材应掌握基层含水率,不符合要求不能铺贴卷材,同时铺贴时应平、实,压边紧密,粘结牢固。
4)渗漏:多发生在细部位置。
铺贴附加层时,从卷材剪配、粘结操作,应使附加层紧贴到位,封严、压实,不得有翘边等现象。
5)已铺贴好的卷材防水层,应采取措施进行保护,严禁在防水层上进行施工作业和运输,并应及时做防水层的保护层。
6)穿过屋面、墙面防水层处的管位,施工中与完工后不得损坏变位。
7)屋面变形缝、水落口等处,施工中应进行临时塞堵和挡盖,以防落进材料等物,施工完后将临时堵塞、挡盖物清除,保证管、口内畅通。
8)屋面施工时不得污染墙面、檐口侧面及其他已施工完的成品。
9)已铺贴好的卷材防水层,应采取措施进行保护,严禁在防水层上进行施工作业和运输,并应及时做防水层的保护层。
屋面找坡层施工方案屋面找坡层是指在屋面防水层上,为了增加排水能力和防止水滞留,需要施工一层坡度适宜的斜面。
下面是一个关于屋面找坡层施工方案的700字描述:一、施工前的准备工作1. 确认施工的屋面类型和面积,计算出需要施工的坡度和斜度。
2. 检查屋面防水层的状况,如有需要,修复和清理屋面防水层,确保其完好无损。
3. 清除屋面上的杂物和尘土,保持屋面干净整洁。
二、施工材料和工具的准备1. 购买所需的坡层材料,如水泥、混凝土、沙子等。
2. 准备施工工具,如镐、平整板、水平仪等。
三、施工步骤1. 在屋面上标出施工范围和坡层的边界线。
2. 开始挖掘屋面上的坡层区域,根据设计要求,挖掘出坡层的倾斜度和坡度。
3. 挖掘完成后,将坡层区域的土壤进行平整,确保坡层施工的基础平坦牢固。
4. 在坡层区域上铺设防水隔离膜,以防止水渗透到屋面下方。
5. 制作水泥砂浆,将其倒在坡层区域上,使用平整板将水泥砂浆与屋面防水层进行结合。
确保水泥砂浆均匀分布,并且与防水层紧密粘合。
6. 在坡层上进行养护,保持水泥砂浆在适宜的湿度下干燥固化。
7. 完成坡层的养护后,检查坡层的施工质量和施工效果,如有需要,进行修整和润饰工作。
四、安全措施1. 施工人员应佩戴好安全帽和防护服,避免发生意外事故。
2. 施工时应遵守相关的施工规范和操作规程,确保施工质量和施工安全。
3. 施工现场应设置警示标志,确保工作区域的安全。
通过以上的施工方案,可以实现屋面找坡层的施工需求。
坡层的施工可以提高屋面的排水能力,减少水滞留,保护屋面防水层的完整性和使用寿命。
同时,在施工过程中,要注意施工材料和工具的选择和搭配,保持施工现场的整洁和安全,确保坡层施工质量和施工效果。
屋面找坡层施工方案1. 引言屋面找坡层是指在屋面上进行施工,通过找准坡度,保证屋面排水系统正常运行。
屋面找坡层施工方案是指在屋面施工过程中,制定一套科学合理的方法和步骤,以保证施工质量和安全,并提高施工效率。
2. 施工前的准备工作2.1 屋面材料准备在屋面找坡层施工前,需要准备以下材料:•找准坡层用的砂浆•找平屋面用的水泥砂浆•防水涂料•防水卷材•找坡规则•施工工具:抹子、刷子、铁锨等。
2.2 施工现场准备在施工现场,需要做好以下准备工作:•清理屋面,确保屋面平整干净。
•安全防护措施,如设置围栏和警示标志,保证施工安全。
2.3 施工方案制定根据屋面的具体情况和要求,制定屋面找坡层的施工方案,包括施工步骤、使用材料和施工工艺等内容。
3. 施工步骤3.1 预处理•清理屋面,将屋面上的杂物和灰尘清理干净,确保屋面平整。
•检查屋面结构,确保屋面承重能力满足施工要求。
3.2 刷涂防水涂料•在屋面上刷涂一层防水涂料,用刷子均匀刷涂,并确保涂料的厚度均匀。
3.3 敷设防水卷材•将防水卷材按照设计要求敷设在屋面上,注意保持卷材的平整和重叠度。
3.4 找坡施工•根据设计图纸或要求,使用找坡规则测量找准坡度。
•使用找准坡层用的砂浆,按照要求将砂浆均匀涂抹在屋面上,并利用找坡规则进行整平。
•施工过程中,要保证找准坡层的坡度和平整度。
3.5 找平屋面•在找坡层施工完成后,使用找平屋面用的水泥砂浆进行找平,填补不平的部分。
3.6 完工处理•检查施工质量,修补不平整的部分。
•清理施工现场,清理杂物和砂浆残渣。
•进行验收工作,确保施工符合要求。
4. 施工注意事项•在施工前,要仔细检查屋面结构,确保屋面的承重能力满足施工要求。
•施工过程中要注意安全,必要时设置警示标志和围栏。
•使用砂浆和水泥砂浆时,要确保材料的质量和配比。
•播种防水卷材时,要注意重叠部分的处理,确保防水效果。
•在施工过程中,要按照设计要求和施工方案进行施工,确保施工质量。
工程名称 门头沟采空棚户区改造黑山地块
定向安置房项目(3标) 交底日期 2013-6-25
施工单位
北京矿建建筑安装有限责任公司
分项工程名称 屋面工程
交底提要
屋面陶粒垫层
审核人 交底人 接受交底人
一、施工准备
1、材料要求
(1)页岩陶粒:粒径5~30mm ,松散密度为500~700kg/m3,吸水率3.5%~5%(干燥状态下30mm 计),未熟化的片状物应小于10%~15%,粉末及粒径小于5mm 的颗粒含量应小于5%。
(2)砂:中砂或粗砂,含泥量当混凝土强度等级≥C10~C30时不大于5%。
(3)水泥:常温施工宜用42.5级普通硅酸盐水泥。
水泥要采用同一水泥厂生产同期出厂的同品种、同强度等级、同一出厂编号的水泥,以保障楼地面颜色一致。
要防止水泥过期强度不够,造成与基层结合不牢而空鼓和地面起砂。
2、主要工具
自落式混凝土搅拌机、磅秤、手推车、振捣器、平锹、拍板、小铁锤、半截大桶、小水桶、胶皮水管、木抹子、小水壶、2~3m 木杠、5mm 和30mm 孔径筛子。
3、作业条件
(1)穿过楼板的管线已安装完,管洞已浇筑细石混凝土并填塞密实。
(2)陶粒混凝土的配合比通过试验室确定。
(3)屋面四周女儿墙以弹好+500mm 标高线,并根据设计要求2%坡度向下量出坡度控制线。
二、操作工艺
1、工艺流程
基层处理 → 找标高弹水平控制线 → 陶粒过筛、水闷 → 搅拌 → 拉线、冲筋 → 铺设陶粒混凝土 → 养护
工程名称 门头沟采空棚户区改造黑山地块
定向安置房项目(3标) 交底日期 2013-6-25
施工单位
北京矿建建筑安装有限责任公司
分项工程名称 屋面工程
交底提要
屋面陶粒垫层
审核人 交底人 接受交底人
(1)基层处理:在浇筑陶粒混凝土垫层之前将混凝土楼板基层进行处理,把粘结在基层上的松动混凝土、砂浆等用錾子剔掉,用钢丝刷刷掉水泥浆皮,然后用扫帚扫净。
(2)找标高弹水平控制线:根据墙上的+500mm 水平标高线,往下量测出垫层标高,按设计要求的2%坡度找出最高点和最低点,拉线每隔两米抹出坡度墩,在墙上弹好控制线,以便控制表面标高。
(见附件屋面找坡示意图)
(3)陶粒过筛、水闷:为了清除陶粒中的杂物和细粉末,陶粒进场后要过两遍筛。
第一遍用大孔径筛(筛孔为30mm),第二遍过小孔径筛(筛孔为5mm),使5mm 粒径含量控制在不大于5%的要求,在浇筑垫层前应在陶粒堆上均匀浇水,将陶粒闷透,水闷时间应不少于5d 。
(4)搅拌:先将骨料、水泥、水和外加剂均按重量计量。
骨料的计量允许偏差应小于±3%,水泥、水和外加剂计量允许偏差应小于±2%。
由于陶粒预先进行水闷处理,因此搅拌前根据抽测陶粒的含水率,调整配合比的用水量。
(5)铺设、振捣:浇筑陶粒混凝土垫层其最薄处厚度为40mm 屋面2%找坡雨水口5%找坡。
(6)铺设陶粒混凝土:将混凝土铺在基层上,用做好的找平墩为标准将灰铺平,铺设高度比找平堆高出3mm ,用铁锹和特制木拍板拍压密实,并随即用大杠找平,用木抹子搓平或用铁滚滚压密实,全部操作过程要在2h-3h 内完成,为防止屋面面积过大,施工应适当分段施工。
(7)浇筑陶粒混凝土垫层时尽量不留或少留施工缝,如必须留施工缝时,应用木方或木板挡好断槎处,接槎时应在施工缝处涂刷水泥浆结合层,再继续浇筑。
浇筑后应进行洒水养护。
强度达1.2MPa 后方可进行下道工序操作。
工程名称 门头沟采空棚户区改造黑山地块
定向安置房项目(3标) 交底日期 2013-6-25
施工单位
北京矿建建筑安装有限责任公司
分项工程名称 屋面工程
交底提要
屋面陶粒垫层
审核人 交底人 接受交底人
三、质量标准
1、保证项目
(1)陶粒砼垫层的材质、强度、密实、坡度等必须符合设计要求和施工规范的要求。
(2)陶粒砼垫层与基层必须粘结牢固,不得有空鼓和表面松散、裂缝等缺陷。
(3)允许偏差项目
序号 项目
允许偏差
检验方法
1 表面平整度 10 2m 靠尺和楔形塞尺检查
2 标 高
±10
用水准仪和尺量检查
3 坡 度 2/1000,且不大于30 用坡度尺检查 4
厚 度 不大于设计厚度的1/10 用尺量检查
四、成品保护
(1)找坡层施工过程中不得碰撞管线。
(2)施工完的垫层应注意养护,常温3d 后方能进行下道施工,避免在垫层上搅拌砂浆、存放油漆桶等物,以免污染垫层,影响面层与垫层的粘结力,而造成面层空鼓。
五.质量记录
(1)水泥出厂合格证。
(2)陶粒出厂合格证。
(3)垫层分项工程质量检验评定表。
