俯斜式路肩挡土墙施工方案
- 格式:doc
- 大小:43.50 KB
- 文档页数:9
俯斜式路肩挡土墙施工方案一、方案概述二、施工前准备1.熟悉施工图纸和设计要求,明确工程范围和施工要求。
2.组织人员,明确各自职责和任务。
3.进行现场勘测,了解施工情况和地质条件。
4.准备施工材料和设备。
三、施工工序1.施工准备(1)布置临时工地,搭建围挡和施工通道,确保施工现场的安全。
(2)清理施工现场的杂物和障碍物。
(3)安装并检验施工用具和设备。
2.地基处理(1)标定挡土墙的具体位置和高度。
(2)清理挡土墙所在区域的植被和表层土壤。
(3)对路基进行均匀的回填,加固路基的稳定性。
(4)修整路面,确保其平整度和强度。
3.基础施工(1)按照设计要求在地基上进行基础的布置和施工。
(2)根据设计要求,使用适当的材料进行基础填筑和夯实。
(3)进行基础层的水平定位和垂直检查,确保基础质量。
4.挡土墙施工(1)测量并标定挡土墙的具体高度和坡度。
(2)开挖挡土墙体,并根据挡土墙的设计要求调整坡度。
(3)对开挖的坡面进行喷洒水份和加固,防止坡面的土壤塌方。
(4)根据挡土墙的设计要求进行石方填筑,确保挡土墙稳定性。
(5)根据挡土墙的设计要求进行土方填筑,夯实土方材料。
5.排水施工(1)设计并布置挡土墙的排水系统,确保挡土墙周围排水通畅。
(2)安装并调试挡土墙的排水管道和排水设备。
(3)进行挡土墙排水系统的检测和验收。
6.检查和收尾工作(1)对施工完成的挡土墙进行质量检查和验收。
(2)清理施工现场的杂物和障碍物。
(3)撤除临时工地设施,并进行收尾工作。
四、安全要求1.施工人员必须参加安全培训,并掌握相关安全知识。
2.施工现场必须设置明显的安全警示标志。
3.施工过程中必须正确使用和保养施工设备。
4.禁止施工人员在施工现场玩耍或随意闲逛。
5.严格遵守施工现场的动火禁令,禁止吸烟。
6.施工人员必须佩戴安全帽、安全鞋等个人防护用品。
7.施工人员必须按照施工方案和操作规程进行作业。
五、总结以上是俯斜式路肩挡土墙的施工方案,通过严格执行施工工序和安全要求,可以确保挡土墙施工的安全和质量,为公路交通提供良好的保障。
俯斜式路肩挡土墙施工案一、工程概况本次俯斜式路肩挡土墙设计型,挡土墙采用c20毛砼毛强度等级不低于MU30,毛参量为挡土墙总体积的30%,挡土墙根底持力层为夯实填土,要求地基承载力特征值fak≥150Kpa。
挡土墙后填料为级配良好碎类土,摩擦角Φ=40°;挡土墙基地摩擦系数u=0.30。
A-B,C-D,D-E,K-L段做法详04J008页62之FJA8,挡墙扩展根底做法详见页62。
E-F,F-G,G-H,J-K段做法详04J008页62之F8, 挡墙扩展根底做法详见页62。
M-N段做法详04J008页62之FJ, 挡墙扩展根底做法详见页62。
N-P段做法详04J008页62之F4。
N-Q,Q-R,X-Y,Z-a段做法详04J008页62之FJA4。
R-S,T-U,V-W段做法详04J008页62之FJA3。
挡土墙分段浇筑,每段长度不大于15M,两段间及转弯处设置伸缩缝,地形地质及墙身高度变化较大时,设置沉降缝,伸缩缝与沉降缝应统一安排,缝宽2-3cm;墙顶、、外三边厚0.2m围用沥青、麻筋填塞,中间填塞粘土;在墙身适当高度设置10x10cm泄水,眼间距2-3m,上,下左右交织设置,最下排泄水应高出地面30cm,挡土墙最低一排泄水设置隔水层,以防水渗入地基;挡墙强度到达75%以上时,墙后填料可分层填筑夯实,回填土压实系数﹤c≥0.94。
坐标点为挡土墙肩外边线坐标,具体可根据现场情况做适当调整。
挡土墙未尽事宜详见?挡土墙重力式、横重式、悬臂式?。
本标段挡土墙分布如下表二、主要工艺及施工法1.工艺标准⑴挡墙混凝土强度等级采用C20毛砼〔毛强度等级不低于MU30,毛参量为挡土墙总体积的30%〕现场浇筑。
其砼的强度要满足设计要求。
⑵挡墙的外观要求其非应力裂缝不得大于0.2mm,各局部的构造尺寸不得小于设计值,根底埋深不小于1m。
⑶挡墙采用屡次浇筑,根底和墙身分开浇筑,且连接处混凝土应凿毛,并清洗干净。
俯斜式路肩挡土墙施工方案一、前期准备工作1.施工单位应向有关部门申请施工许可,并申请施工用地。
2.对施工用地进行规划和测量,并确保场地平整,适合挡土墙施工。
3.进行现场勘测,了解地质情况、水文情况和环境要求,根据勘测结果制定设计方案。
二、材料准备1.挡土墙主要材料包括混凝土、钢筋、水泥、石子、沙子等。
2.根据设计方案和需求,预先准备好所需的材料,确保施工不受材料供应的限制。
三、土方开挖与处理1.根据设计要求,对施工场地进行土方开挖,确保挡土墙的基础平整。
2.挖掘土方时要注意控制坡度和高度,避免坡面坍塌的风险。
3.开挖土方后,对挖掘后的土方进行处理,堆放在指定区域,并进行分类、固化或运输处理。
四、基础施工1.根据设计要求,进行挡土墙基础的浇筑。
2.首先进行基坑的定位和标线,确保基础施工的准确性。
3.根据地质和设计要求,选择适当的基础类型,常见的有钢筋混凝土梁、承台等。
五、挡土墙结构施工1.根据设计方案,进行挡土墙结构的施工。
2.首先进行挡土墙的钢筋绑扎工作,保证钢筋的正确位置和连接。
3.钢筋绑扎完成后,进行模板的安装,并进行验收,确保模板的质量和稳定性。
4.混凝土的浇筑应按照一定的高度进行,以避免坍塌的风险。
5.在混凝土浇筑后,进行定向振动和压实,确保混凝土的密实性。
六、挡土墙的面层施工1.挡土墙的面层施工包括防水层和保护层的施工。
2.防水层可以选用沥青、聚酯防水卷材等材料,确保挡土墙的防水性能。
3.保护层可以使用杜绝剂、抗腐蚀喷涂剂等材料,提高挡土墙的耐久性和抗风化能力。
七、施工验收1.施工完成后,进行工程验收,以确保挡土墙的质量和安全。
2.工程验收过程中,应进行质量检查,检查挡土墙的平整度、牢固度以及其他安全要求。
3.向有关部门报备挡土墙的施工完成情况,并申请验收合格证。
以上是一个俯斜式路肩挡土墙施工方案的大致步骤和措施,施工过程中需要严格按照设计要求进行,确保挡土墙的稳定性和安全性。
同时,施工过程中要注意监测挡土墙的变形和应力,及时采取措施进行修复,确保挡土墙的长期稳定性。
俯斜式路肩挡土墙施工方案
一、工程概况
1.1 工程背景
本工程位于XX市某地,为一俯斜式路肩挡土墙施工项目。
### 1.2 工程要求根据设计要求,本项目需要施工一座高度达到3米的俯斜式路肩挡土墙。
二、施工准备
2.1 材料准备
•水泥
•碎石
•砂浆
•钢筋
•过滤层材料 ### 2.2 设备准备
•砼搅拌机
•铲车
•抹灰机
•平地机
•打桩机
三、施工步骤
3.1 基础处理
3.1.1 清理基地
首先清理基地表面,去除杂物和碎石等,并确保基地平整。
#### 3.1.2 打桩根据设计要求,在基地上打桩固定支撑墙体。
3.2 墙体施工
3.2.1 制备砂浆
将水泥、砂子和适量的水搅拌成砂浆。
#### 3.2.2 筑墙将预制的模板架在基础上,倒入砂浆,用抹灰机将墙面抹平。
3.3 铺设过滤层
3.3.1 铺设过滤层
在墙体背后铺设过滤层材料,用钢筋加固。
#### 3.3.2 结构加固对墙体进行结构加固,确保墙体牢固。
四、质量和安全要求
4.1 质量要求
•墙体平整、无裂缝
•结构牢固、不易倾斜 ### 4.2 安全要求
•施工人员需佩戴安全帽、安全鞋等个人防护装备
•遵守施工现场安全操作规程
五、总结
通过以上施工步骤,俯斜式路肩挡土墙施工完成。
在施工中,加强质量和安全管理,确保工程质量,保障施工人员安全。
俯斜式路肩挡土墙施工方案一、工程概况本次俯斜式路肩挡土墙设计型,挡土墙采用c20毛石砼毛石强度等级不低于MU30,毛石参量为挡土墙总体积的30%,挡土墙基础持力层为夯实填土,要求地基承载力特征值fak >150Kpa。
挡土墙后填料为级配良好碎石类土,内摩擦角①=40 °;挡土墙基地摩擦系数u=0.30。
A-B,C-D,D-E,K-L段做法详04J008页62之FJA8,挡墙扩展基础做法详见页62。
E-F,F-G,G-H,J-K段做法详04J008页62之FJB8,挡墙扩展基础做法详见页62。
M-N段做法详04J008页62之FJ,挡墙扩展基础做法详见页62。
N-P段做法详04J008页62 之FJB4°N-Q,Q-R,X-Y,Z-a 段做法详04J008 页62 之FJA4。
R-S,T-U,V-W 段做法详04J008页62之FJA3。
挡土墙分段浇筑,每段长度不大于15M , 两段间及转弯处设置伸缩缝,地形地质及墙身高度变化较大时,设置沉降缝,伸缩缝与沉降缝应统一安排,缝宽2-3cm ;墙顶、内、外三边厚0.2m范围内用沥青、麻筋填塞,中间填塞粘土;在墙身适当高度设置10x10cm泄水孔,孔眼间距2-3m,上,下左右交错设置,最下排泄水孔应高出地面30cm,挡土墙最低一排泄水孔设置隔水层,以防水渗入地基;挡墙强度达到75%以上时,墙后填料方可分层填筑夯实,回填土压实系数v c>0.94。
坐标点为挡土墙肩外边线坐标,具体可根据现场情况做适当调整。
挡土墙未尽事宜详见《挡土墙重力式、横重式、悬臂式》。
本标段挡土墙分布如下表二、主要工艺及施工方法1.工艺标准⑴挡墙混凝土强度等级采用C20毛石砼(毛石强度等级不低于MU30毛石参量为挡土墙总体积的30%现场浇筑。
其砼的强度要满足设计要求。
⑵挡墙的外观要求其非应力裂缝不得大于0.2mm各部分的结构尺寸不得小于设计值,基础埋深不小于1m⑶挡墙采用多次浇筑,基础和墙身分开浇筑,且连接处混凝土应凿毛,并清洗干净。
俯斜式路肩挡土墙方案一、项目背景和目标随着城市的快速发展和交通网络的日益完善,道路建设成为城市建设的重要组成部分。
在道路建设中,路肩挡土墙的建造往往是必不可少的,它可以保护路面的稳定和安全。
本方案将提出一种俯斜式路肩挡土墙的设计方案,旨在提供一种有效的解决方案,以确保道路的安全和持久。
二、设计方案1.设计原则(1)保证挡土墙的安全性和稳定性,能够承受土体的压力和任何可能发生的外力作用。
(2)保证挡土墙的经济性,尽量使用低成本的材料和简化施工流程。
(3)保证挡土墙的美观性,与周围环境协调一致,保持城市景观的整体美感。
2.设计要点(1)选择适当的挡土墙结构形式,考虑到挡土墙的高度、土体的坡度和土层的特点,选择合适的结构形式进行设计。
(2)选择合适的材料,挡土墙的材料要具有足够的强度和耐久性,能够承受土体压力和任何可能发生的外力作用。
(3)考虑排水系统,挡土墙上方应考虑设置排水系统,以防止土体水分对挡土墙的影响。
(4)考虑景观设计,挡土墙的外观应与周围环境协调一致,可以进行绿化装饰,提高城市景观的整体美感。
3.施工流程(1)开挖基坑:根据设计要求,开挖挡土墙的基坑,注意基坑的稳定和安全。
(2)基础处理:对基坑进行处理,保证基坑底座的平整和坚实。
(3)墙体施工:根据挡土墙的结构形式进行施工,选择合适的材料进行砌筑或浇筑。
(4)排水系统:设置挡土墙上方的排水系统,保证土体的排水和透气性。
(5)景观设计:根据设计需求进行景观设计,可以进行绿化装饰,提高挡土墙的美观性。
4.施工注意事项(1)根据现场条件选择合适的挡土墙结构形式和材料。
(2)严格按照设计要求进行施工,确保挡土墙的安全性和稳定性。
(3)加强施工管理,保证施工质量和进度。
(4)对挡土墙进行定期检查和维修,确保挡土墙的长期使用。
三、经济效益和社会效益1.经济效益(1)采用低成本材料和简化施工流程,降低挡土墙建设的成本。
(2)提高道路的使用寿命和安全性,减少维护和修复费用。
俯斜式路肩挡土墙方案太原高铁龙城苑俯斜式路肩挡土墙施工方案俯斜式路肩挡土墙施工方案一、工程概述高铁龙城苑临时道路,位于太原市小店区,道路全长606.862米。
全段为道路新建工程。
近期根据业主要求,按施工道路形成,施工道路全长563米。
在道路前段部分,从起点0+185开始到终点0+326完设置俯斜式路肩挡土墙,挡土墙全长141米。
本标段挡土墙按照04J008-P153/FJDB3施工二、工程材料及机械准备主要材料:碎石(砾)石,水泥,片石,砂,钢筋(HRB335,HPB235)C25混凝土,方木,δ=2cm厚复合木模板,钢管等材料。
主要机具:400搅拌机一台,垂直运输机械为16T吊车一台,土方开挖机械为210型反铲挖机一台、60型反铲挖机一台,材料运输为50型铲车一台,道路压实为18t振动压路机一台。
三、施工方法1、测量放线由项目部测量人员放线,确定挡土墙准确位置及标高,然后进行基槽开挖,开挖宽度根据基础宽度按照 1:1 放坡确定。
并由项目部组织人员进行现场收方。
2、土方工程:基础采用反铲挖掘机开挖、装车,自卸汽车运土外运,基底余土人工随机械随挖随清,降低人工劳动强度。
清槽结束要及时组织验收,避免基坑槽长时间遭暴晒,及雨水进入。
3、基础施工3.1对土质基槽应保持干燥.雨天基槽内积水应随时排除,对受水浸泡的基底土(特别是松淤泥)应全部予以清除,并换以碎石(砾石)回填以夯填至设计标高。
3.2挖基时如发现与设计不符的软弱地基,承载力不足时应通过变更设计程序,采取措施后方可施工。
3.3地基处理后,按基底纵轴线结合横断面放线复验,确认位置、标高无误并经监理确认后,方可进行基槽封闭。
测量放线确定基础尺寸后,开始支模板浇筑垫层砼,垫层砼采用C15,厚度为10cm,每边宽出10cm。
等垫层砼达到一定的强度后开始做基础,基础采用俯斜式扩展基础,按照图集04J008-19俯斜式扩展基础做法(做法见图一),绑好钢筋,δ=2cm厚复合木模板加固好后,浇筑基础砼, 1 太原高铁龙城苑俯斜式路肩挡土墙施工方案基础砼采用C25(厚度见图一),泵送的方式进行浇筑,浇筑时由一端向另一端进行。
俯斜式毛石挡土墙施工方案一、工程概述俯斜式毛石挡土墙是一种常见的挡土结构,通过石材的压实和排列构成挡土墙体,用于防止土体坡面的坍塌和侵蚀,增强土体的稳定性和美化环境。
本文将介绍俯斜式毛石挡土墙的施工方案。
二、施工准备工作1.准备相关施工图纸和设计方案;2.确定挡土墙的尺寸、形状、倾斜度等参数;3.采购所需石材和施工工具;4.搭建必要的施工场地和作业平台;5.安排施工人员和制定施工计划。
三、施工步骤1. 地基处理1.清理施工现场,确保地基整洁无障碍物;2.对地基进行初步整平处理,确保挡土墙的基础稳固。
2. 石材铺设1.根据设计要求和施工图纸的示意图,选择适宜大小的毛石;2.采用砂浆或石材胶将毛石按照设计要求依次垒砌,保证石层之间夯实紧密。
3. 坡度处理1.根据设计要求确定挡土墙的倾斜度,采用水平仪等工具进行精确调整;2.在垒石过程中逐渐调整倾斜度,保证挡土墙整体外观符合设计要求。
4. 排水设计1.针对挡土墙周围的排水系统,设计合理的排水方案;2.安装适当数量和位置的排水管道,确保挡土墙背后的土体排水通畅。
5. 合理夯实1.在石材铺设完成后,对整个挡土墙进行夯实处理;2.使用手持夯实器或振动夯实机对挡土墙进行夯实,保证石层间的缝隙填实、结实。
6. 边缘处理1.对挡土墙的边缘进行精细修整,确保边缘整齐平滑;2.可适当采用砂浆或其他填缝材料进行补缝,增强挡土墙整体美观性。
四、施工质量控制1.施工过程中严格按照设计要求和施工规范进行操作;2.定期检查挡土墙的施工质量,及时处理施工中出现的问题;3.确保挡土墙的各项参数符合规范要求,达到设计效果。
五、施工安全措施1.施工现场要设置明确的安全警示标识;2.施工人员要佩戴必要的安全防护用具,遵守安全操作规程;3.对施工现场进行定期安全检查,确保施工人员安全作业。
六、项目总结俯斜式毛石挡土墙是一种重要的挡土结构,施工方案的合理设计和严谨操作对挡土墙的稳固性和美观性起着关键作用。
目录1.工程概况 (2)2.编制依据 (2)3.施工组织 (2)3.1施工准备 (2)4.施工工艺流程 (3)5.施工方案 (3)5.1施工场地准备 (3)5.2基槽开挖 (3)5.3基础施工 (8)5.4墙身浇筑 (9)5.5墙背回填及泄水孔,沉降缝设置 (11)5.6混凝土养护: (12)5.7混凝土拆模 (12)5.8混凝土缺陷处理 (13)5.9脚手架搭设 (14)6.安全措施 (14)7.质量控制措施 (14)8.工程质量 (15)9.质量检验 (15)9.1基本要求 (15)9.2外观鉴定 (16)10.环保措施 (16)11.安全文明施工措施 (16)1.工程概况街安立交和桤泉立交俯斜式混凝土挡墙,是我标段工程非常重要的一项分项工程。

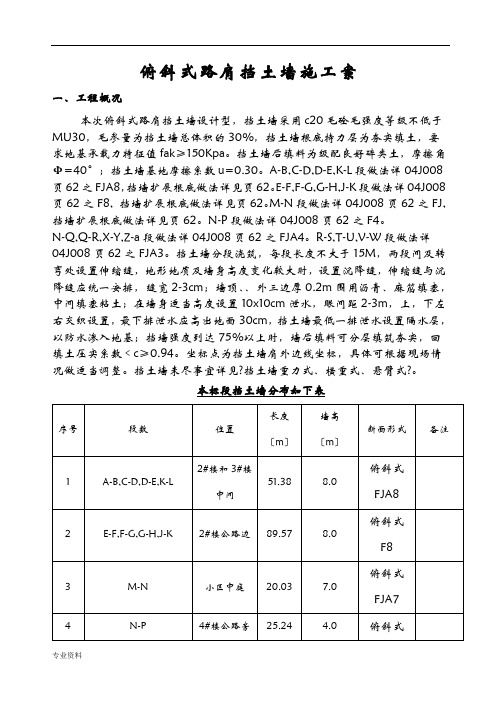

桩号K34+875~K35+081、K35+239~K35+455、K36+000~K36+221、K36+409~K36+610,基坑最大挖深为7.0m。
墙高度为5m~11m 之间,挡土墙墙身采用C20混凝土,基础采用C15混凝土。
2.编制依据1.1通过现场实地调查研究所得到的自然条件、施工条件、社情环境等资料及两阶段施工图纸所计算的工程量、设计地勘资料。
1.2我公司相似工程施工中成熟的施工技术和管理经验及相关项目管理办法。
1.3 挡土墙设计图纸3.施工组织3.1施工准备3.1.1图纸审核及原地貌复测,发现图纸有误或现场与设计不符的及时上报相关人员进行复查。
3.1.2 选用商品混凝土。
3.1.3修建临时施工便道、布置材料堆放场地及备料。
4.施工工艺流程施工准备测量放线基槽开挖地基承载力检测立模加固安装泄水孔做滤水层浇筑混凝土拆除模板养护。
5.施工方案5.1施工场地准备5.1.1测量放线,定出开挖边界线。
5.1.2清除挡墙用地范围内的杂草、垃圾等所有障碍物;在基槽周围挖设排水沟,排除地表水。
5.2基槽开挖采用挖掘机进行基槽开挖,开挖长度根据现场地质情况进行分段开挖,每段10或20米。
俯斜式路肩挡土墙施工方案俯斜式路肩挡土墙施工方案一、工程概况本次俯斜式路肩挡土墙设计型,挡土墙采用c20毛石砼毛石强度等级不低于MU30,毛石参量为挡土墙总体积的30%,挡土墙基础持力层为夯实填土,要求地基承载力特征值fak≥150Kpa。
挡土墙后填料为级配良好碎石类土,内摩擦角Φ=40°;挡土墙基地摩擦系数u=0.30。
A-B,C-D,D-E,K-L 段做法详04J008页62之FJA8,挡墙扩展基础做法详见页62。
E-F,F-G,G-H,J-K段做法详04J008页62之FJB8, 挡墙扩展基础做法详见页62。
M-N段做法详04J008页62之FJ, 挡墙扩展基础做法详见页62。
N-P段做法详04J008页62之FJB4。
N-Q,Q-R,X-Y,Z-a段做法详04J008页62之FJA4。
R-S,T-U,V-W段做法详04J008页62之FJA3。
挡土墙分段浇筑,每段长度不大于15M,两段间及转弯处设置伸缩缝,地形地质及墙身高度变化较大时,设置沉降缝,伸缩缝与沉降缝应统一安排,缝宽2-3cm;墙顶、内、外三边厚0.2m范围内用沥青、麻筋填塞,中间填塞粘土;在墙身适当高度设置10x10cm泄水孔,孔眼间距2-3m,上,下左右交错设置,最下排泄水孔应高出地面30cm,挡土墙最低一排泄水孔设置隔水层,以防水渗入地基;挡墙强度达到75%以上时,墙后填料方可分层填筑夯实,回填土压实系数﹤c≥0.94。
坐标点为挡土墙肩外边线坐标,具体可根据现场情况做适当调整。
挡土墙未尽事宜详见《挡土墙重力式、横重式、悬臂式》。
本标段挡土墙分布如下表二、主要工艺及施工方法1.工艺标准⑴挡墙混凝土强度等级采用C20毛石砼(毛石强度等级不低于MU30,毛石参量为挡土墙总体积的30%)现场浇筑。
其砼的强度要满足设计要求。
⑵挡墙的外观要求其非应力裂缝不得大于0.2mm,各部分的结构尺寸不得小于设计值,基础埋深不小于1m。
俯斜式路肩挡土墙施工方案一、工程概况本次俯斜式路肩挡土墙设计型,挡土墙采用c20毛石砼毛石强度等级不低于MU30,毛石参量为挡土墙总体积的30%,挡土墙基础持力层为夯实填土,要求地基承载力特征值fak≥150Kpa。
挡土墙后填料为级配良好碎石类土,内摩擦角Φ=40°;挡土墙基地摩擦系数u=0.30。
A-B,C-D,D-E,K-L段做法详04J008页62之FJA8,挡墙扩展基础做法详见页62。
E-F,F-G,G-H,J-K段做法详04J008页62之FJB8, 挡墙扩展基础做法详见页62。
M-N段做法详04J008页62之FJ, 挡墙扩展基础做法详见页62。
N-P段做法详04J008页62之FJB4。
N-Q,Q-R,X-Y,Z-a段做法详04J008页62之FJA4。
R-S,T-U,V-W段做法详04J008页62之FJA3。
挡土墙分段浇筑,每段长度不大于15M,两段间及转弯处设置伸缩缝,地形地质及墙身高度变化较大时,设置沉降缝,伸缩缝与沉降缝应统一安排,缝宽2-3cm;墙顶、内、外三边厚0.2m范围内用沥青、麻筋填塞,中间填塞粘土;在墙身适当高度设置10x10cm泄水孔,孔眼间距2-3m,上,下左右交错设置,最下排泄水孔应高出地面30cm,挡土墙最低一排泄水孔设置隔水层,以防水渗入地基;挡墙强度达到75%以上时,墙后填料方可分层填筑夯实,回填土压实系数﹤c≥0.94。
坐标点为挡土墙肩外边线坐标,具体可根据现场情况做适当调整。
挡土墙未尽事宜详见《挡土墙重力式、横重式、悬臂式》。
本标段挡土墙分布如下表二、主要工艺及施工方法1.工艺标准⑴挡墙混凝土强度等级采用C20毛石砼(毛石强度等级不低于MU30,毛石参量为挡土墙总体积的30%)现场浇筑。
其砼的强度要满足设计要求。
⑵挡墙的外观要求其非应力裂缝不得大于0.2mm,各部分的结构尺寸不得小于设计值,基础埋深不小于1m。
⑶挡墙采用多次浇筑,基础和墙身分开浇筑,且连接处混凝土应凿毛,并清洗干净。
⑷挡墙的墙身几何尺寸要符合设计要求。
⑸挡墙内的预留泄水孔横向间距2.0-3.0m,其位置允许的偏差为15mm。
泄水孔出口宜高于地面30cm,并设3%向外倾斜坡度。
⑹挡墙的墙顶标高要满足设计要求,允许偏差为±20mm。
⑺混凝土灌注完毕后,应按有关规定进行养护。
墙背回填应该在挡墙砼的强度达到设计强度的75%才能够进行填土。
⑻挡墙混凝土浇注应均质密实、平整,无蜂窝麻面,无缺损、强度符合设计要求。
⑼挡墙模板加固采用拉筋对拉螺杆,中横向间距不大于600mm联合钢管扣件双重保证措施,保证混凝土在浇注过程中不发生跑模。
⑽施工时挡墙墙高随路线纵坡变化,但基础应保持水平,同时保证外墙面在同一竖直面上。
⑾地基承载力满足设计要求fak≥150kpa。
若达不到设计所要求的地基承载力,应通知监理及设计单位进行地基处理,待达到设计要求方可进行挡土墙施工。
⑿挡土墙的墙体达到设计强度的75%以上时,方可进行墙后填料施工。
墙后必须回填均匀、摊铺平整,填料顶面横坡符合设计要求。
墙后1.0m范围内,不得有大型机械行驶或作业,为防止碰坏墙体,应用小型压实机械碾压,分层厚度不得超过20cm。
2.施工方法⑴由项目部测量人员放线,确定挡土墙准确位置及标高,然后进行基槽开挖,开挖宽度根据基础宽度按照1:1放坡确定。
并由项目部组织人员进行现场收方。
⑵基槽完成后,按基底纵轴线结合横断面放线复验,确认位置、标高无误并经监理确认后,方可进行基槽封闭。
⑶测量放线确定基础尺寸后,进行立模,挡墙基础的施工按跳槽施工,几个作业面可同时施工,为挡墙的墙身施工提供较多的作业面。
基础施工完成后应立即回填,以小型压实机械进行分层夯实,并在表面预留3%的向外斜坡,防止积水渗入基底。
⑷浇筑基础砼,在基础砼施工完成后及时对墙身处的砼凿毛,保证浇筑挡墙的墙身时新浇砼与已浇砼的连接。
待基础砼达到设计强度的80%后方可进行墙身施工。
基础底部清理完成经监理检查合格后,开始关模,并进行沉降缝、接缝及防水处理。
施工中特别注意模板的垂直度、平整度及稳定性。
⑸施工挡墙墙身时其支架要一同搭建,而墙身的斜支撑不得与支架进行连接,避免在施工中因支架的移动引起模板不稳定。
⑹砼的浇筑主要采用泵车进行输送,砼搅拌运输车运送。
在浇筑中采用插入式振捣棒进行振捣,不得过振及漏振。
⑺砼养护主要是保证砼表面的湿润,防止砼水化反应的各种影响。
定期测定砼内部温度、环境温度,控制砼内外温差,防止砼表面产生裂缝。
⑻砼强度达到2.5MPa以上,且其表面及棱角不因拆模而受损时,可进行拆模施工,在拆模时不要损坏砼,正面模板主要采用整体移动,在移动过程中注意模板的稳定性、安全性,保证施工安全。
3.模板加工⑴模板的安装进行,先清理基底部及表面,检查合格后才能够继续安装模板,模板不应与脚手架相联,避免引起模板变形和浇注过程中模板的不稳定。
⑵安装侧模时应防止移位和凸出,基础侧模可在模板外设立支撑固定,墙身的侧模可设拉杆固定,对于小型结构可用金属线代替拉杆。
⑶模板安装完毕后,应对其平面位置、顶部标高、节点联结、纵横向稳定性进行检查。
其允许偏差必须符合规范要求(允许偏差如下表)。
在施工过程中发现模板有移位和变形应及时纠正。
⑷模板在安装过程中必须设置防倾覆设施。
5.支架搭设⑴支架宜采用标准化、系列化、通用化的构件拼装,支架的接头尽量减少,相邻立柱的应尽量设在不同的水平面上。
⑵模板支架的拆除应遵循先支后拆、后支先拆的原则严禁抛扔。
⑶模板支架拆除后,应维修整理、分类存放。
6.混凝土的浇筑。
⑴混凝土浇筑前,应对支架、模板进行检查验收并作好记录。
⑵混凝土自高处直接倾卸时,其自由高度不宜超过2米,以不发生离析为准。
⑶当倾落高度超过2米时时,应通过串筒或溜槽等设施下落,当倾落高度超过10米时,应设减速装置。
⑷串筒出料口下混凝土堆积高度不宜超过1米。
⑸混凝土按一定厚度、顺序、方向分层(50cm)浇筑。
⑹混凝土捣固使用插入式振动器时,移动间距不应超过振动器作用半径的1.5倍,与侧模保持50~100mm的距离,插入下层混凝土50~100mm。
每一处振动完毕后,应边振动边徐徐提出,对每一振动部分必须振动到该部分混凝土密实为止,密实的标志是混凝土停止下沉,不再冒出气泡、表面呈现平坦、泛浆。
应避免振动棒碰撞模板、钢筋及其他预埋件。
平板振动器移位间距应以振动器能覆盖已振动部分100mm为宜。
⑺砼浇筑的过程中不得随意向砼运输车中加水,来调整砼的坍落度及流动性。
施工中应注意:在施工过程要认真如实的填写施工原始记录及检查证。
7.沉降缝施工沉降缝按设计布设于基础错台处、分段处及与结构相接处,本标段间沉降缝按纵断面设计分段长度预留,缝宽2cm。
墙背一侧2cm嵌橡胶沥青防水密封膏,其余填L-600低发泡聚乙烯沫塑料8.泄水孔施工泄水孔的施工要根据交底在适当的位置预留,采用Φ20UPVC管,泄水孔的横坡为1.0%,在安装时,UPVC管进行固定,对于面板方向的泄水孔,要使UPVC 管与正面模板接触紧密,PVC管的端面要形成相应的斜面,保证在浇筑砼的过程中UPVC管周围不会漏浆,使面板光滑、平整。
UPVC管管口利用胶布进行密封。
泄水孔的位置根据附图从基础向上用尺量出中心位置,再加以安装。
泄水孔的固定可采用钢筋加工厂的废钢筋焊成三角形将UPVC管固定。
拆除模板当天,对应泄水孔的位置,对进出口进行妥善处理。
三、施工质量控制1.施工测量施工前,作好现场的测量放样工作,根据设计图纸用RTK大地测绘仪和水准仪测放出挡土墙的正确位置及高程。
及时与监理公司对测量成功进行复核,施工员及劳务责任人进行测量技术交底。
做到每个工序施工完毕后进行一次控制测量。
2.施工工艺方法控制每个工序施工前由现场施工员进行自检后报请质检工程师及监理到现场进行检查,合格后进行下一工序施工。
严格按制定的工程质量标准和操作工艺组织施工。
重点是控制挡墙的砼质量、观感质量,施工中对砼的振捣要严加控制,保证砼的质量。
墙后填1:4灰土应在墙身砼强度达到设计强度的75%时,方可进行。
3.施工质量现场监控对挡墙几何尺寸、保护层的厚度;模板表面平整度、垂直度,模板稳定性进行检查验收;砼的现场控制主要是砼的浇筑中的振捣,保证砼的密实,对有质量问题混凝土给予坚决退回,不能用于现场施工;基槽开挖过程中根据设计及施工规范要求采取放坡等措施;泄水管的安装位置。
严格施工过程监控,专也施工员、质检员现场跟踪监控施工质量,现场施工员必须严格按规定认真作好施工记录,并填写好施工日志。
4.施工质量检测挡墙砼试件达到养护龄期后,砼的强度主要采用实验室的抗压强度进行检测;用肉眼观察砼结构的表面,以检查表面是否存在非应力裂缝;砼强度必须达到设计要求。
四、安全保证措施1.施工现场的布置符合防火、防爆、防洪、防雷电等安全规定的要求。
2.现场道路平整、坚实、保持畅通,危险地点悬挂按照《安全色》和《安全标志》规定的标牌,夜间行人经过的坑设红灯警示,施工现场设置大幅安全宣传标语。
3.施工现场的临时用电符合安全规定。
配电箱能防火、防雨、箱内不得存入杂物并设门加锁,专人管理。
检修电气设备时停电作业,电源箱或开关握柄挂“有人操作,严禁合闸”的警示牌或设专人看管,带电作业时经有关部门批准。
4.施工前,了解周围环境和地下管线情况,熟悉穿越施工范围内的电力、电信通讯、给排水、煤气管埋设深度和架空高压电线走向及其架设高度,并采取防火措施,做到不明情况、不盲目施工。
以免造成重大事故。
5.各种机械操作人员和车辆驾驶员,必须取得操作合格证,不准操作与证不相符的机械,不准将机械设备交给无本机操作证的人员操作,对机械操作人员建立档案,专人管理。
6.驾驶室或操作室保持整洁,严禁存放易燃、易爆物品。
严禁酒后操作机械,严禁机械带病运转或超负荷运转。
7.机械设备在施工现场停放时,选择安全的停放地点,夜间有专人看管。
8.用手柄起动的机械注意手柄倒转伤人。
9.严禁对运转中的机械设备进行维修、保养、调整等作业。
10.机械设备停放时放置在安全地段。
11.行车危险地段,设置警告牌和车挡。
12.挖运设备的刹车制动部分灵活可靠,灯光、信号及灭火器配备齐全。
13.大风及大雨后,及时对脚手架进行认真检查,若发现有立杆沉陷、悬空、接头松动、架子歪斜等,立即采取加固、补救或其它处理措施。
14.进入施工现场,人人戴安全帽,严禁重叠施工。
五、环保措施1.施工现场划分责任区,派专人负责,明确责任区管理责任。
2.现场设置临时卫生设施,做好现场卫生管理工作,生活垃圾要堆放在制定地点,按规定及时清理。
3.合理布置施工场地。
4.选择低噪音设备,并尽量降低夜间噪音,严谨机械车辆鸣笛,控制噪声污染。
5.施工区域运输道路每天应派专人打扫,洒水,防止车辆行驶时扬尘。
