悬臂现浇施工方案全解复习过程
- 格式:doc
- 大小:1.51 MB
- 文档页数:8
现浇连续梁悬臂0#块施工方案引言现浇连续梁悬臂施工是桥梁建设中关键的工序之一,本文针对0#块的现浇连续梁悬臂施工方案进行探讨和介绍,旨在为施工人员提供指导和参考。
施工准备在正式施工前,需要完成以下准备工作: - 梁模制作:根据设计要求,制作现浇梁的模板。
- 钢筋加工:按照设计图纸要求加工钢筋。
- 基础准备:确保悬臂端台的基础符合规范,并按要求完成施工准备。
施工步骤1.悬臂支撑:在现浇梁的悬臂段设置支撑,确保梁体的稳定性和施工安全。
2.混凝土浇筑:根据设计要求,进行混凝土的配合、搅拌和浇筑工作。
注意控制浇筑速度,避免混凝土温度过高或结构受到损害。
3.灌浆加固:在悬臂段浇筑混凝土后,进行灌浆加固工作,提高结构的整体性和强度。
4.拆模处理:待混凝土充分硬化后,拆除梁模,进行后续工序。
施工注意事项在现浇连续梁悬臂的施工过程中,需要注意以下事项: - 施工过程中保持梁体的稳定,确保人员和设备安全。
- 混凝土配合比和浇筑质量要符合设计要求,避免出现质量问题。
- 定期检查悬臂段的支撑和连接处,确保支撑系统的稳定性。
- 施工过程中严格控制施工质量,确保施工的顺利进行。
施工结束当悬臂段的施工完成后,需要进行验收和整理工作,确保梁体结构完整和符合设计要求。
同时,施工人员需要及时清理现场,做好安全防护工作,为接下来的施工工作做好准备。
结语现浇连续梁悬臂施工是桥梁建设中至关重要的一环,正确的施工方案和严格的操作流程能够保证施工的质量和效率。
在实际施工中,施工人员需要根据具体情况灵活调整,确保施工顺利进行。
希望通过本文的介绍,读者能够对现浇连续梁悬臂0#块施工有所了解和参考。

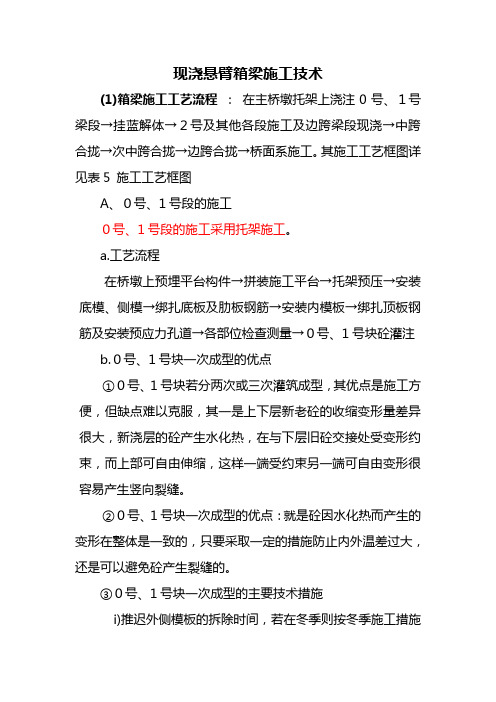

现浇悬臂箱梁施工技术(1)箱梁施工工艺流程:在主桥墩托架上浇注0号、1号梁段→挂蓝解体→2号及其他各段施工及边跨梁段现浇→中跨合拢→次中跨合拢→边跨合拢→桥面系施工。
其施工工艺框图详见表5 施工工艺框图A、0号、1号段的施工0号、1号段的施工采用托架施工。
a.工艺流程在桥墩上预埋平台构件→拼装施工平台→托架预压→安装底模、侧模→绑扎底板及肋板钢筋→安装内模板→绑扎顶板钢筋及安装预应力孔道→各部位检查测量→0号、1号块砼灌注b.0号、1号块一次成型的优点①0号、1号块若分两次或三次灌筑成型,其优点是施工方便,但缺点难以克服,其一是上下层新老砼的收缩变形量差异很大,新浇层的砼产生水化热,在与下层旧砼交接处受变形约束,而上部可自由伸缩,这样一端受约束另一端可自由变形很容易产生竖向裂缝。
②0号、1号块一次成型的优点:就是砼因水化热而产生的变形在整体是一致的,只要采取一定的措施防止内外温差过大,还是可以避免砼产生裂缝的。
③0号、1号块一次成型的主要技术措施i)推迟外侧模板的拆除时间,若在冬季则按冬季施工措施落实,以防止表面温差变化出现的裂缝。
ii) 科学配方,减少水泥用量,掺加高效减水剂,以减少砼总发热量。
iii)增加砼的流动性、和易性,用小漏斗把砼灌注到死角位臵,以附着式振动器和插入式振动器相结合,确保砼的振动到位。
iv)加强养护,并通过预应管道通水来降低水化热影响。
B、2号段及其他各段的挂篮悬浇施工a、挂篮构造选用三角形挂篮,挂篮图附后b、三角形挂篮的组成与工作原理①挂篮由三角形主构架、底模平台、内外模板、悬吊系统、锚固系统及走行系统六大部分组成。
②工作原理底模、外侧模随三角形桁架向前移动就位后,绑扎底板,腹板钢筋→安装预应力管道→内模架前移就位,安装内模→绑扎顶板钢筋并安装预应力管道→进行梁段悬臂灌注施工。
当新浇梁段张拉锚固及孔道压浆后,挂篮再往前移动就位进行下一节段施工。
如此循环推移。
c、三角形挂篮的特点①外观美,结构简单,受力明确合理,计算简便。

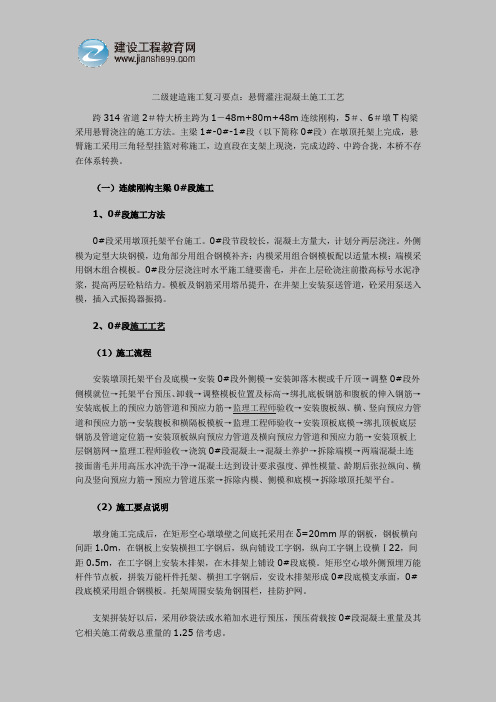

二级建造施工复习要点:悬臂灌注混凝土施工工艺跨314省道2#特大桥主跨为1-48m+80m+48m连续刚构,5#、6#墩T构梁采用悬臂浇注的施工方法。
主梁1#-0#-1#段(以下简称0#段)在墩顶托架上完成,悬臂施工采用三角轻型挂篮对称施工,边直段在支架上现浇,完成边跨、中跨合拢,本桥不存在体系转换。
(一)连续刚构主梁0#段施工1、0#段施工方法0#段采用墩顶托架平台施工。
0#段节段较长,混凝土方量大,计划分两层浇注。
外侧模为定型大块钢模,边角部分用组合钢模补齐;内模采用组合钢模板配以适量木模;端模采用钢木组合模板。
0#段分层浇注时水平施工缝要凿毛,并在上层砼浇注前撒高标号水泥净浆,提高两层砼粘结力。
模板及钢筋采用塔吊提升,在井架上安装泵送管道,砼采用泵送入模,插入式振捣器振捣。
2、0#段施工工艺(1)施工流程安装墩顶托架平台及底模→安装0#段外侧模→安装卸落木楔或千斤顶→调整0#段外侧模就位→托架平台预压、卸载→调整模板位置及标高→绑扎底板钢筋和腹板的伸入钢筋→安装底板上的预应力筋管道和预应力筋→监理工程师验收→安装腹板纵、横、竖向预应力管道和预应力筋→安装腹板和横隔板模板→监理工程师验收→安装顶板底模→绑扎顶板底层钢筋及管道定位筋→安装顶板纵向预应力管道及横向预应力管道和预应力筋→安装顶板上层钢筋网→监理工程师验收→浇筑0#段混凝土→混凝土养护→拆除端模→两端混凝土连接面凿毛并用高压水冲洗干净→混凝土达到设计要求强度、弹性模量、龄期后张拉纵向、横向及竖向预应力筋→预应力管道压浆→拆除内模、侧模和底模→拆除墩顶托架平台。
(2)施工要点说明墩身施工完成后,在矩形空心墩墩壁之间底托采用在δ=20mm厚的钢板,钢板横向间距1.0m,在钢板上安装横担工字钢后,纵向铺设工字钢,纵向工字钢上设横Ⅰ22,间距0.5m,在工字钢上安装木排架,在木排架上铺设0#段底模。
矩形空心墩外侧预埋万能杆件节点板,拼装万能杆件托架、横担工字钢后,安设木排架形成0#段底模支承面,0#段底模采用组合钢模板。
挂篮悬臂浇筑施工方案及流程1. 概述哎呀,建筑工地上可真是热火朝天啊,今天咱们来聊聊挂篮悬臂浇筑这个话题。
说到浇筑,大家可能会想到水泥和钢筋,没错,这就是我们今天的主角!挂篮悬臂浇筑施工,听起来高大上,其实就是在特定的条件下,用一种聪明的方式来完成建筑的浇筑,能省时又省力,真是一举两得。
1.1 什么是挂篮悬臂浇筑?简单来说,挂篮就是一个特别的支架,能把混凝土浇筑的工作“挂”在空中。
它像是个小飞侠,能在半空中完成施工,不需要支撑在地上,省去了不少麻烦。
而悬臂嘛,就是从结构的某一端伸出来,形成一种悬空的效果。
想象一下,就像一根长长的竹竿,从桥边伸出,给我们搭建了一个“舞台”,这样我们就能在空中自在地作业了。
1.2 为什么要用挂篮悬臂浇筑?那么,为什么偏偏要选择这种方式呢?哎,原因可多了。
首先,它能大幅度提高工作效率,毕竟在空中施工可不是人人都能做到的,大家都知道,能省力就得省啊!其次,这种施工方式还能保证混凝土的质量,减少了外部环境对浇筑的影响。
最后,它还能让施工空间变得更加灵活,真是一箭双雕。
2. 施工准备在开始施工之前,准备工作可不能马虎!俗话说,磨刀不误砍柴工,咱们得做好充分的准备,才能事半功倍。
2.1 材料准备首先,材料准备得当是关键。
水泥、沙子、石子,这些可都是重中之重,没它们可不行。
再来,钢筋也得提前加工好,确保每根钢筋的长度、弯曲度都符合标准。
最后,混凝土搅拌机、吊车这些“大块头”设备也要提前到位,确保它们能顺利运转。
2.2 工具与人员安排除了材料,咱们的工具也得准备齐全。
比如说,测量仪器、吊装设备、保护用具等等,缺一不可。
同时,施工人员也要提前到位,分工明确。
谁负责监测,谁负责浇筑,谁负责安全,大家得心里有数,这样才能把活干得漂漂亮亮的。
3. 施工流程接下来,咱们进入最激动人心的环节,施工流程!这一过程可要小心翼翼,马虎不得。
3.1 挂篮安装首先,得把挂篮安装到位。
这可是个技术活,稍不留神就可能“掉链子”。
简述悬臂浇筑施工工艺流程咱就来唠唠悬臂浇筑施工工艺流程这事儿。
一、挂篮安装。
1. 咱先得把挂篮这个重要的家伙准备好。
这挂篮就像是施工时候的小房子,能让工人在上面干活。
它的组装可得小心翼翼的,就像搭积木一样,每个零件都得对得上。
比如说,主桁架得稳稳当当的安装好,这就像房子的大梁一样,是整个挂篮的骨架。
2. 然后是底模平台的安装。
这个平台就像是床一样,是给混凝土准备的地方。
它要和主桁架连接得牢牢的,不然等会儿浇筑混凝土的时候,一摇晃可就坏事儿了。
3. 侧模也不能马虎呀。
侧模就像是给混凝土做的围挡,要安装得直直的,这样浇出来的梁才好看。
这就好比给蛋糕做模具,模具要是歪的,蛋糕形状肯定不好看,对吧?二、模板调整。
1. 挂篮安装好了,模板可不是就这么算了。
还得调整呢。
模板的高程要测量得准准的,这就像给人量身高一样,差一点都不行。
如果高程不对,那浇出来的梁就不是平的啦,就像路不平,车走起来就颠颠的。
2. 模板的平整度也很重要。
得把它弄得光光滑滑的,就像给脸擦了面霜一样。
这样混凝土浇上去才不会这里高那里低,才能保证梁的表面质量。
三、钢筋和预应力管道安装。
1. 钢筋就像是梁的骨头一样。
要一根一根的按照设计要求摆放好。
这就像搭骨架,每个骨头的位置都有规定。
而且钢筋之间的连接也要牢固,就像人的关节一样,要紧紧相连,这样整个结构才有力量。
2. 预应力管道也得同时安装。
这管道就像是给梁里面的预应力筋准备的小隧道。
安装的时候得保证它顺顺的,不能有弯折的地方。
要是管道弯弯曲曲的,那预应力筋就没法顺利通过啦,就像火车在弯弯曲曲的轨道上容易出轨一样。
四、混凝土浇筑。
1. 终于到了浇筑混凝土的时候啦。
混凝土就像是给梁注入的血肉。
浇筑的时候要一层一层的来,就像盖房子砌砖一样,一层一层往上垒。
而且要均匀地浇筑,不能有的地方多有的地方少。
这就像给蛋糕抹奶油,得抹得均匀才好看。
2. 在浇筑过程中,还得振捣呢。
振捣就像是给混凝土做按摩,让里面的气泡都跑出来。
连续梁悬臂现浇混凝土施工方法1、悬臂浇筑法施工预应力混凝土连续梁桥的特点(1)预应力混凝土连续梁桥的结构受力状态有利于悬臂施工。
施工时的预应力筋张拉既是施工时的临时需要,又是成桥后的结构受力筋;(2)作为无支架施工,有利于通航河流建桥、有利于深山峡谷之间建桥、有利于城市立交建桥,不妨碍桥下净空,不影响桥下交通;(3)有利于节省施工费用,降低工程造价。
因为挂篮结构简单,成本低廉,逐段浇筑混凝土无需大型吊装设备;(4)有利于施工作业,加快施工进度。
每个节段施工(包括立模、钢筋绑扎、管道定位、混凝土浇注、预应力张拉、管道压浆等)均在挂篮内进行,挂篮可设顶棚和养生设备,施工较少受环境影响,可以保证施工的连续性,同时每墩至少有两个工作面平行作业,几个墩可同时施工,各作业面互不干扰,施工速度较快,施工进度有保证。
2、悬臂浇筑预应力混凝土连续梁桥施工2.1挂篮预应力混凝土连续梁悬臂浇筑施工挂篮国内早期大多采用平行桁架式挂篮,随着建桥工程的发展,挂篮形式出现多样化,挂篮结构越来越轻型;受力越来越合理;施工越来越方便;使用也越来越广泛。
平弦无平衡重挂篮由于主桁上部的前后上横桁吊挂底模平台抗倾覆,故可取消压重,具有一定优点。
三角形组合梁式挂篮虽然较平行桁架式挂篮轻,但仍需一定量的压重,因此挂篮总重与梁段重之比的指标也不低。
这种挂篮还可适应弯箱梁桥悬臂浇筑施工。
2.2支架与模板悬臂浇筑预应力混凝土连续箱梁桥一般采用挂篮悬臂浇筑和在支架上现浇梁端节段相结合的施工方法。
支架的拼装与拆除,必须严格遵守施工规范和设计的规定,并应按照支架设计图,安全地进行施工作业。
对支架的拼装与拆除应注意以下几点:(1)当部分模板与支架要先期拆除时,必须考虑荷载重分布对支架影响。
(2)边跨合拢时在支架与梁底之间产生较大摩阻力,要求在浇筑混凝土前应确保支架与梁底之间能相对滑动。
目的使边跨合拢时现浇段能随悬臂浇筑段自由伸缩,避免在混凝土内产生过大的拉应力。
**特大桥悬臂箱梁的挂篮设计
关键词:箱梁 模板 挂篮 小纵梁 横梁 主纵梁 贝雷 吊杆系统 一、 工程简介
**全长1277米。
该工程位于安徽省芜湖市附近,横跨清弋江支流,其结构形式为引桥是30米预应力组合箱梁,主跨(跨河部分)为跨径52米悬臂箱梁共计6跨。
悬臂箱梁根部梁高为2.8米,中部梁高为1.5米,底宽为7米的单室箱梁。
设计荷载为:汽车超—20级,挂车—120级,设计行车速度为120KM/h 。
荆山河特大桥于2002年5月份开工,2004年9月份竣工。
本文将结合荆山河特大桥主跨悬臂箱梁施工特点,介绍悬臂箱梁的挂篮设计,以便同行们参考。
32532550
50
1200
100
100/2
1350
2800/2
150~280
700/2700/2
箱梁中心线桥梁中心线
8cm 50号混凝土铺装层
10cm 沥青混凝土铺装层桥梁横断面图
2%
单位:cm
∮5泄水孔
80
40
4020
70
90
80
12,5
28
202
50
250
250
300
300
300
350
375
375
100
180,8
45
158,6
39,7
139,8
35,2
124,4
31,5
110,7
28,3
101,3
26
25
97
28
9725
280
5200/2
150
主
跨
中心线
箱梁纵向剖面图
桥
墩中
心
线
单位:cm
二、挂篮设计方案的选定
根据**路兄弟单位挂篮施工的形式,以及图书资料查到的以往经验,结合本项目箱梁的实际结构形状,主跨的挂篮施工方案选定如下:
从挂篮拆装方便、质量小及能利用闲置材料等原则出发,我们选用了自锚平衡式桁架结构作为承重体系。
选定主纵桁梁由贝雷拼成,其中一幅主纵桁梁由三品贝雷并排组成,而且利用角钢将其连成一个整体。
底篮的组成:前后上下横梁都采用两根50号工字钢组成,为增加两工字钢的整体性,提高其保系
数,两工字钢间采用1㎝厚钢板连接。
底板下的小纵梁采用20支20号工字钢组成,考虑到底篮中底板下与翼板下受力的不均匀性及减轻材料投入等问题,底板下工字钢间距选定为30㎝/道,翼板下选定50㎝/道。
吊杆系统:前端采用8根L32精轧螺纹钢及配套的锚具(为提高安全性采用双螺帽锚固)组成,后锚系统同样采用L32精轧螺纹钢,但它是利用已浇好节段作为锚固点,其方法为:通过后端下横梁锚固于已浇节段开孔的底板以及两侧通过开孔的翼板锚固于后端上横梁上。
挂篮前移是采用悬臂前端接拼贝雷的方法,这样大大提高了挂篮在前移过程中的安全性。
内外模支撑采用房建脚手架及对拉螺杆组成。
二、挂篮的受力计算
箱梁模板选用厚度为6 mm的钢板,为保证侧模板的刚度和稳定性,内
角钢,纵向间距(中—中)为50cm 。
为增加外模板采用加劲,选取用L63
×6
底板刚度和稳定性,底板钢模下采用12㎝×12㎝的横方木,其间距采用35㎝/道。
水平向采用房建脚手架及对拉螺杆将内外模板拉紧。
主桁架、小纵梁、前后上下横梁及吊杆系统的受力是挂篮施工中的重点受力部件,本文将以荆山河特大桥悬臂挂篮设计中最不利节段为例来阐述。
1、构件重量计算
①、模板重量(约)
a、钢板重量计算
外模板:(0.20+2.75+0.64+2.0+3.50)×2×0.006×7.85=0.856T/m
内模板:(2.0+1.13+1.30+0.28+0.4)×2×0.006×7.85=0.481 T/m
今假设按第6节段(受力最不利节段)长3.75 m考虑(挂篮设计长为4.0 m)
钢板重量为:(0.856+0.481) ×4=5.348T
b、外加劲角钢重量计算
外加劲角钢每道重量为:(0.20+2.75+0.64+2.0) ×2×5.721kg/m
=63.96kg/道
假设50 cm一道则3.75/0.5=7.5道,今取8道,
外加劲角钢重量为:63.96×8=512 kg
c、内加劲角钢重量计算
内加劲角钢每道重量为:
(2.0+1.13+1.3+0.28+0.4)×2×5.721kg/m=58.47 kg/道今取8道重量为58.47 kg/道×8道=467 kg
∴模板(钢筋及加劲肋)的重约为:5.348T+0.512T+0.467T=6.327T
②、钢筋砼节段(包括人群等活动荷载)
(按最重的第6节考虑)75.37T
③、节段底模板重量(考虑采用厚度为此6 mm的钢板)
4.00×0.006×7×7.85=1.319T
④、方木重量
0.12×0.12×8×0.8T/m3×10支=0.922T/10支
⑤、小纵梁重量(考虑工作长度,小纵梁长度取5.2m)
(20支Ⅰ20a)27.9 kg /m×5.2m×20支=2092kg=2.092T/20支
2、结构验算(均为偏于安全近似验算)
①、小纵梁:
L=450cm
传给小纵梁的总荷载
Q=6.327+75.37+1.319+0.922+2.902=86.840T
假设总荷载均匀分布于小纵梁上(近似)
则p=86.84/4.5=19.298T/m
∴M max=1/8ql2=1/8×19.298×4.52=48.84806T/m=4884806kg/cm
要求小纵梁断面模量W=M/[σ]=4884806/1400=3489cm3
今20支Ⅰ20a的W=20×237=4740 cm3》3489cm3
②、前下横梁
假设前下横梁承担(1/2)Q(偏于安全)
即(1/2)Q =1/2×86.840=43.420T
∴每延米的重量为43.420/7.0m=6.203T/m=6203kg/m
横梁均布自重80.4kg/m×2+(40×1×100×2×7.85)/1000
=160.8+62.8=223.6kg/m
∴前下横梁承受每延米重量g=6203+223.6=6426.6kg/m
跨中弯距M max=1/8gl2=1/8×6426.6×(6.5)2
=33940.48kg/m=3394048kg/m 横梁跨中
I=32240×2+40×1×(23)2×2=64480+42320=106800cm4∴横梁中的最大应力
бmax=M max C max/I=3394048×23.5/106800
=747kg/cm2<1400kg/cm2可行
③、吊杆(略去吊杆自重)
前吊杆(8支)总受拉力
T≈Q/2+下横梁重
≈86840kg/2+80.4kg/m×14.2m×2+40×1×900×7.85×2/1000+32×1×798×7.85/1000+6×1×622×7.85/1000
≈43420+2284+566+200+29=46499kg
∴每支吊杆承受拉力
T=46499/8=5812.375kg
∴每支吊杆中的拉应力
б=5812.375/8=726.547kg/cm2<2700 kg/cm2
a)、后锚杆:
从前吊杆的应力可知后锚杆(同样采用了8支Φ32的转轧螺纹钢筋)的应力也不会超过其容许应力。
b)、主纵梁——贝雷钢架梁(略去贝雷钢架自重)
通过前吊杆作用在贝雷钢架梁上的力为
S=46270+前上横梁+调整横梁+8支前吊杆
=46270+(80.4×14.2×2+40×1×900×7.85×2/1000)+(27.9×2.4×
2.+14×1×240×7.85/1000)+8.0×6.31×8
=46270+2848+160+403.84
=46270+(2283+565)+(134+26)+403.84
=49681.84kg
∴枕梁位置贝雷的M=49681.84×4.50m
=223568.28kg/m
∴T=M/1.4=223568.28/1.4=159691.629kg
∴б=T/(12.74×12)=159368/(12.74×12)=1044.56kg/cm2<2000kg/cm2可行
三、结语
荆山河特大桥的施工实践证明,上述的挂篮设计是科学的、合理的,它既节省和利用了闲置材料,同时它在同类挂篮设计中大大减轻了自身重量。
具有质量小、结构简单、受力明确、坚固稳定、装拆方便并能利用闲置材料等优点。
在类似悬臂浇筑箱梁施工中可以借签。
附:照片三张。
