A 土石方工程说明一、一般说明(一)土石方体积应按挖掘前的天然密实体积计算。
如需按天然密实体积折算时,应按表A-1、表A-2系数计算。
表A-1 土方体积折算系数表表A-2 石方体积折算系数表(二)挖土石方平均厚度应按自然地面测量标高至设计地坪标高间的平均厚度确定。
基础土石方开挖深度应按基础垫层底表面标高至交付施工场地标高确定,无交付施工场地标高时,应按自然地面标高确定。
(三)沟槽、基坑、一般土石方的划分为:底宽≤7m,底长>3倍底宽为沟槽;底长≤3倍底宽、底面积≤150m2 为基坑;超出上述范围则为一般土石方。
(四)挖土方如需截桩头时,应按本定额“C桩基工程”相关项目列项。
(五)土石方外运超过10公里时,应按市场运输费计算。
(六)桩间挖土方工程量不扣除桩所占体积,按每根桩增加普工0.6工日计算。
(七)挖土石方均未包括在地下水位以下施工的排水、降水费用。
(八)本分部不包括地下障碍物清理,发生时按本定额“R拆除工程”分部相应定额计算。
二、土石方工程(一)“平整场地”项目适用于建筑场地厚度≤±30cm的挖、填、运、找平。
1.不论机械或人工平整场地,均按本项目计算。
2.厚度>±30cm的竖向布置挖土或山坡切土,应按A.1中挖土方项目计算,按竖向布置(超过30cm的挖、填土方,用方格网控制挖填至设计标高就叫按竖向布置挖填土方)进行挖填土方时,不得再计算平整场地的工程量。
(二)土方大开挖、沟槽、基坑定额均按干湿土综合编制。
(三)土方工程沟槽、基坑深度超过6m时,按深6m定额乘以系数1.2计算;超过8m时,按深6m定额乘以系数1.6计算。
(四)土方大开挖深度超过6m时,按相应定额项目乘以系数1.3。
(五)机械挖运淤泥时,按机械挖运土方定额乘以系数1.5。
(六)挖沟槽、基坑土方,不论开挖方式均执行本定额。
(七)管沟土石方项目适用于管道(给排水、工业、电力、通信)、光(电)缆沟[包括:人(手)孔、接口坑]及连接井(检查井)等。

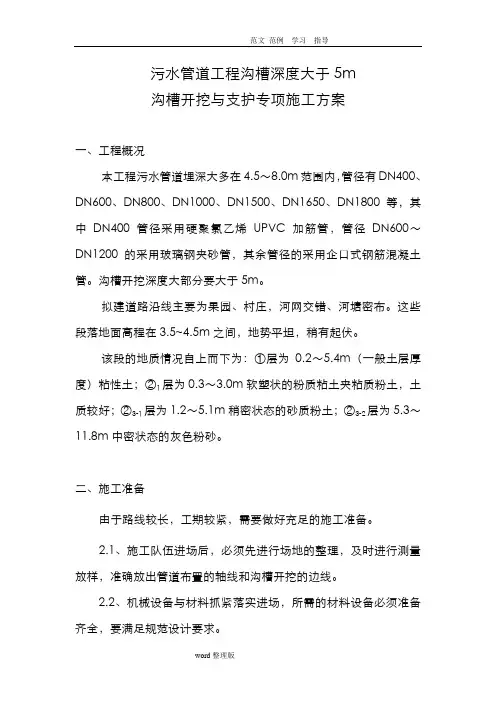

污水管道工程沟槽深度大于5m沟槽开挖与支护专项施工方案一、工程概况本工程污水管道埋深大多在4.5~8.0m范围内,管径有DN400、DN600、DN800、DN1000、DN1500、DN1650、DN1800等,其中DN400管径采用硬聚氯乙烯UPVC加筋管,管径DN600~DN1200的采用玻璃钢夹砂管,其余管径的采用企口式钢筋混凝土管。
沟槽开挖深度大部分要大于5m。
拟建道路沿线主要为果园、村庄,河网交错、河塘密布。
这些段落地面高程在3.5~4.5m之间,地势平坦,稍有起伏。
该段的地质情况自上而下为:①层为0.2~5.4m(一般土层厚度)粘性土;②1层为0.3~3.0m软塑状的粉质粘土夹粘质粉土,土质较好;②3-1层为1.2~5.1m稍密状态的砂质粉土;②3-2层为5.3~11.8m 中密状态的灰色粉砂。
二、施工准备由于路线较长,工期较紧,需要做好充足的施工准备。
2.1、施工队伍进场后,必须先进行场地的整理,及时进行测量放样,准确放出管道布置的轴线和沟槽开挖的边线。
2.2、机械设备与材料抓紧落实进场,所需的材料设备必须准备齐全,要满足规范设计要求。
2.3、落实管道供应厂家,进行认真考查和认可,选定供应厂商,在保证质量的前提下,要求其具备足够的日生产能力,保证供应,满足施工进度要求。
2.4、管道施工前进行认真的技术质量安全交底,分工明确,责任到人。
三、施工安排及方法总说明对于埋深很深的污水管道的施工,采用上部放坡开挖、下部钢板桩支护两次成槽的挖土方法,先考虑将表土(粘性土)挖除一层(2.0m 左右),有效降低沟槽深度,然后进行井点降水,打设钢板桩,再开挖沟槽,采用2~3道顶撑支护,铺设管道。
四、施工方案4.1、污水管道施工工艺流程测量放线→第一次土方开挖→布置井点降水→打设钢板桩→沟槽开挖及支护→管道基础施工→铺设管道→污水井施工→磅水(闭水)试验→管道坞膀→沟槽回填4.2、测量放线根据设计施工图,测设管道中心线和污水井中心位置,设立中心桩。
管道埋地土(石)方工程量计算2000《全国统一安装工程预算定额》第六册“工业管道工程”册说明称:“地沟和埋地管道的土石方及砌筑工程执行” 《全国统一建筑工程基础定额》。
地沟土石方工程量计算是一项很复杂的工作,而且按专业分工,是属于土建预算员职责范围,同时,为了缩短本书篇幅,这里仅对管沟的形式及常用有关参数作以介绍外,其他有关详细计算方法,请有兴趣的工业管道预算员同志阅读《建筑工程预算编制入门》一书。
一、 埋地管道的开挖沟槽断面形式,设计人员是根据土质条件、地下水位、埋深、施工季节和施工方法等因素综合确定的, 一般常见管沟断面形式如图6-6示。
依次为直槽、梯形槽、混合槽、联合槽、二、 管道埋地沟槽常用参数1. 沟槽底部工作面宽度,见表6-25所示。
2. 沟壁最大允许坡度,见表6-26所示。
3. 管沟人工挖土底部宽度。
设计无规定时,可见表6-27所示尺寸计算。
4. 管沟回土应减土方量,管径500mm 以下者不扣其所占体积;管径超过500mm 以上时,应按表6-28数值扣除其所占体积。
注:①管道结构宽度:无管座者按管身外皮计;有管座者按管座外皮计 ;砖砌 或混凝土管。
沟按外皮计②沟底需增加排水沟时,工作面宽度可适当增加。
③有外防水的砖沟或混凝土厚时,每侧工作面宽度宜取800mm 。
管道埋地土(石)方工程量计算表6-26 管沟壁坡度系数注:土壤类别划分,详见《全国统一建筑工程基础定额》。
表6-28 各种管道应减土方(m3/m)1. 不放坡不加工作面公式:V=L·B·H2. 不放坡增加工作面公式:V=L·(B+2C)·H3. 放坡并加工作面公式: V=L·(B+2C+KH)·H4. 一侧放坡一侧支挡土板公式:V=L·(B+0.1+1/2KH)·H5. 不放坡两侧支放挡土板公式:V=l·(B+2C+0.1×2)·H 式中V—土方体积(m3)L—管沟图示长度(m)B—管沟图示宽度(m)H—管沟图示深度(m)C—一侧工作面宽度(m)K—放坡系数0.1—挡土板厚度(m)。
工程量计算规则D.5.1 排水管道1.各种角度的混凝土基础、混凝土管、缸瓦管铺设井中至井中的中心扣除检查井长度,以延长米计算工程量。
每座检查井扣除长度按表5-8计算。
表5-8 每座检查井扣除长度2. 管道分口区分管径和作法,以实际以口的个数计算。
3.管道闭水试验,以实际闭水长度计算,不扣除各种井所占长度。
4.管道出水口区分型式、材质及管径、以处计算。
D.5.2 给水、燃气管道安装和防腐1. 各种管道安装均按施工图中心线的长度计算(支管长度从主管中心开始计算到支管末端触处的中心),管件、阀门所占长度已在管道施工损耗中综合考虑,计算工程量时不扣除其所占长度。
但在维修项目中,管件、阀门很密集时,钢管的安装工程量不扣除管件、阀门所占长度,而钢管主材量应扣除管件和阀门所占长度,再加4%损耗计算,而不按相应定额所给定的主材消耗量计算。
2. 管道内防腐按施工图中心线长度计算,计算工程量时不扣除管件、阀门所占长度,但管件、阀门内的防腐也不另行计算。
3.需要试压、吹扫的管道长度未满10m者,以10m计算,超过10m者按实际长度计算。
4. 管道总试压按每公里为一个打压次数,套用本定额一次项目,不足0.5公里的按实计算,超过0.5公里计算一次。
D.5.3 管件制作安装及新旧管连接1. 遇有新旧管连接时,管道安装工程量计算到碰头的阀门处,但阀门及与阀门相连的承(插)盘短管、法兰盘的安装均包括在新旧管连接范围内,不再另计。
2. 管件、分水马鞍卡子、二合三通的安装按施工图数量以个计算。
D.5.4 阀门、水表、消火栓各类阀门、水表、消火栓等均以个计算。
D.5.5 井类、设备基础及出水口1. 定型井(1)各种井按不同井深、井径以座计算。
(2)各类井的井深按井底基础以上至井盖顶计算。
2.非定型井本章所列各项目的工程量均以施工图为准计算,其中:A 砌筑按计算体积,以立方米计算。
B 抹灰、勾缝以平方米计算。
C 各种井的预制构件以实体积m3计算,安装以套计算。
污水管道工程沟槽深度大于5m沟槽开挖与支护专项施工方案一、工程概况本工程污水管道埋深大多在4.5~8.0m范围内,管径有DN400、DN600、DN800、DN1000、DN1500、DN1650、DN1800等,其中DN400管径采用硬聚氯乙烯UPVC加筋管,管径DN600~DN1200的采用玻璃钢夹砂管,其余管径的采用企口式钢筋混凝土管。
沟槽开挖深度大部分要大于5m。
拟建道路沿线主要为果园、村庄,河网交错、河塘密布。
这些段落地面高程在3.5~4.5m之间,地势平坦,稍有起伏。
该段的地质情况自上而下为:①层为0.2~5.4m(一般土层厚度)粘性土;②1层为0.3~3.0m软塑状的粉质粘土夹粘质粉土,土质较好;②3-1层为1.2~5.1m稍密状态的砂质粉土;②3-2层为5.3~11.8m中密状态的灰色粉砂。
二、施工准备由于路线较长,工期较紧,需要做好充足的施工准备。
2.1、施工队伍进场后,必须先进行场地的整理,及时进行测量放样,准确放出管道布置的轴线和沟槽开挖的边线。
2.2、机械设备与材料抓紧落实进场,所需的材料设备必须准备齐全,要满足规范设计要求。
2.3、落实管道供应厂家,进行认真考查和认可,选定供应厂商,在保证质量的前提下,要求其具备足够的日生产能力,保证供应,满足施工进度要求。
2.4、管道施工前进行认真的技术质量安全交底,分工明确,责任到人。
三、施工安排及方法总说明对于埋深很深的污水管道的施工,采用上部放坡开挖、下部钢板桩支护两次成槽的挖土方法,先考虑将表土(粘性土)挖除一层(2.0m 左右),有效降低沟槽深度,然后进行井点降水,打设钢板桩,再开挖沟槽,采用2~3道顶撑支护,铺设管道。
四、施工方案4.1、污水管道施工工艺流程测量放线→第一次土方开挖→布置井点降水→打设钢板桩→沟槽开挖及支护→管道基础施工→铺设管道→污水井施工→磅水(闭水)试验→管道坞膀→沟槽回填4.2、测量放线根据设计施工图,测设管道中心线和污水井中心位置,设立中心桩。

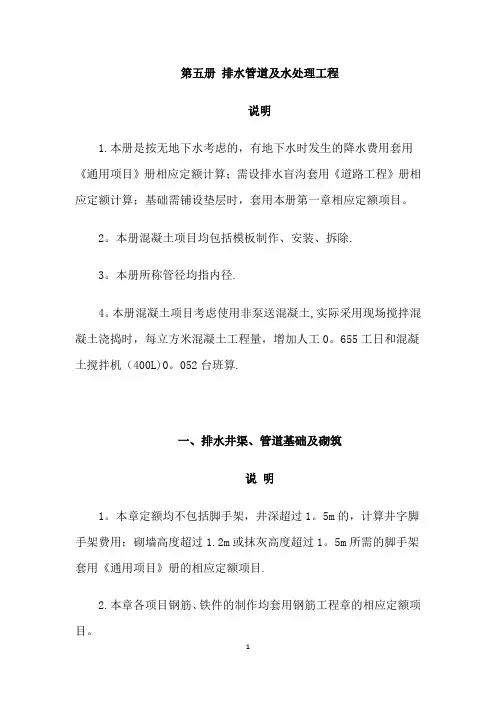

第五册排水管道及水处理工程说明1.本册是按无地下水考虑的,有地下水时发生的降水费用套用《通用项目》册相应定额计算;需设排水盲沟套用《道路工程》册相应定额计算;基础需铺设垫层时,套用本册第一章相应定额项目。
2。
本册混凝土项目均包括模板制作、安装、拆除.3。
本册所称管径均指内径.4。
本册混凝土项目考虑使用非泵送混凝土,实际采用现场搅拌混凝土浇捣时,每立方米混凝土工程量,增加人工0。
655工日和混凝土搅拌机(400L)0。
052台班算.一、排水井渠、管道基础及砌筑说明1。
本章定额均不包括脚手架,井深超过1。
5m的,计算井字脚手架费用;砌墙高度超过1.2m或抹灰高度超过1。
5m所需的脚手架套用《通用项目》册的相应定额项目.2.本章各项目钢筋、铁件的制作均套用钢筋工程章的相应定额项目。
3.收水井的混凝土过梁制作、安装套用相应小型构件定额项目。
4.跌水井跌水部分的抹灰,套用流槽抹灰定额项目。
5.混凝土枕基和管座不分角度套用相应定额项目。
6.本章小型构件指单件体积在0。
04m3以内的构件。
7。
拱(弧)型混凝土盖板的安装,套用相应体积的矩形板定额,人工、机械数量乘以系数1。
15。
8.砖砌检查井筒的升高,套用本章相应定额项目,降低套用《通用项目》册的相应定额项目。
9。
本章石砌体定额按块石考虑,如采用片石或平石时,块石与砂浆用量分别乘以系数1。
09和1.19,其他不变.10.给排水构筑物的垫层套用本章相应定额项目,人工数量乘以系数0.87,其他不变;构筑物池底混凝土垫层需要找坡的,人工数量不变。
11。
现浇混凝土方沟底板,套用渠(管)道基础中的平基定额。
12.按《给水排水标准图集》设计的各类定型井、混凝土管道基础、管道出水口,分别套用本章及《通用项目》册的相应定额项目。
13。
混凝土井盖井座、雨水井箅、小型混凝土构件、混凝土预制枕基、预制混凝土盖板、预制混凝土过梁安装损耗为1%.工程量计算规则1.砌筑项目按设计图示尺寸以体积计算。
土石方工程量平衡计算1.土石方工程量的计算方法土石方工程量的计算方法很多,有方格网计算法、横断面计算法、查表法、计算图表法等。
常用的是前两种方法。
(一)方格网计算法将绘有等高线的总平面图划分为若干正方形方格网,间距取决于地表的复杂程度和计算的精度,一般采用20一40m;在每个方格中分别填入自然标高、设计标高、施工高程,分别算出每个方格的控、填方量,然后汇总。
(二)横断面计算法一般用于场地纵横坡度变化有规律的地段,精度较低。
横断面线的走向,应取垂直于地形等高线的方向。
间距视地形情况而定,平坦地区可取40-~l00m,复杂地区可取l0~30m。
2.土石方平衡为了减少工程投资,建设场地的土石方工程,在可能情况下,应尽量考虑平衡。
在进行土石方平衡时,除了考虑场地平整的填、挖土石方量外,还要考虑地下室、建筑物及构筑物的基础,地下工程管线等土石方量。
同时还要考虑松散系数的因素。
松散系数,是自然土经开挖并运至填方区夯实后的体积与原体积的比值。
各类土的松散系数见表2-43所列。
几种土的松散系数表2-43五、管线设置及管网综合1.主要工程管线特性及用途(1)给水管网。
水厂或高位水池(独立水源)有压力管线至用户。
采用钢、铸铁、水泥管,多埋于地下。
一般生活和消防用水可合用一管道,生活和生产用水一般分开设置。
(2)排水管。
由用户的污,废水经管道排入污水净化设施。
一般进入化粪池净化后的污水排入市政下水网,在化粪池内发酵的粪便应定期半年至一年掏出。
公共餐饮污水,经室内隔油器排至室外隔油井。
其污油定时掏出,污水全部进入市政管网。
在大城市尤其是国外是将污水排人市政管线,经提升污水站至大污水处理场统一处置。
最后经净化处理后的污水再排入河道。
排水管一般用混凝土管,小型排水管用陶土管或砖砌沟。
(3)雨水管。
一般应独立成系统,经管网排至河道。
个别小城镇有雨、污水合流于一管的做法。
(4)蒸汽、热水管。
均称热力管,热源经钢管保温管道系统埋入地下或做管沟,再由架空管线送至用户。
污水管道工程沟槽深度大于5m沟槽开挖与支护专项施工方案一、工程概况本工程污水管道埋深大多在4.5~8.0m范围内,管径有DN400、DN600、DN800、DN1000、DN1500、DN1650、DN1800等,其中DN400管径采用硬聚氯乙烯UPVC加筋管,管径DN600~DN1200的采用玻璃钢夹砂管,其余管径的采用企口式钢筋混凝土管。
沟槽开挖深度大部分要大于5m。
拟建道路沿线主要为果园、村庄,河网交错、河塘密布。
这些段落地面高程在3.5~4.5m之间,地势平坦,稍有起伏。
该段的地质情况自上而下为:①层为0.2~5.4m(一般土层厚度)粘性土;②1层为0.3~3.0m软塑状的粉质粘土夹粘质粉土,土质较好;②3-1层为1.2~5.1m稍密状态的砂质粉土;②3-2层为5.3~11.8m 中密状态的灰色粉砂。
二、施工准备由于路线较长,工期较紧,需要做好充足的施工准备。
2.1、施工队伍进场后,必须先进行场地的整理,及时进行测量放样,准确放出管道布置的轴线和沟槽开挖的边线。
2.2、机械设备与材料抓紧落实进场,所需的材料设备必须准备齐全,要满足规范设计要求。
2.3、落实管道供应厂家,进行认真考查和认可,选定供应厂商,在保证质量的前提下,要求其具备足够的日生产能力,保证供应,满足施工进度要求。
2.4、管道施工前进行认真的技术质量安全交底,分工明确,责任到人。
三、施工安排及方法总说明对于埋深很深的污水管道的施工,采用上部放坡开挖、下部钢板桩支护两次成槽的挖土方法,先考虑将表土(粘性土)挖除一层(2.0m 左右),有效降低沟槽深度,然后进行井点降水,打设钢板桩,再开挖沟槽,采用2~3道顶撑支护,铺设管道。
四、施工方案4.1、污水管道施工工艺流程测量放线→第一次土方开挖→布置井点降水→打设钢板桩→沟槽开挖及支护→管道基础施工→铺设管道→污水井施工→磅水(闭水)试验→管道坞膀→沟槽回填4.2、测量放线根据设计施工图,测设管道中心线和污水井中心位置,设立中心桩。
土石方工程说明一、本章包括单独土石方、人工土石方、机械土石方、平整、清理及回填等内容。
二、单独土石方定额项目,适用于自然地坪与设计室外地坪之间,且挖方或填方工程量大于5000m3的土石方工程。
本章其他定额项目,适用于设计室外地坪以下的土石方(基础土石方)工程,以及自然地坪与设计室外地坪之间小于5000m3的土石方工程。
单独土石方定额项目不能满足需要时,可以借用其他土石方定额项目,但应乘以系数0.9。
三、本章土壤及岩石按普通土、坚土、松石、坚石分类,其具体分类见《土壤及岩石(普氏)分类表》。
四、人工土方定额是按干土(天然含水率)编制的。
干湿土的划分,以地质勘测资料的地下常水位为界,以上为干土,以下为湿土。
采取降水措施后,地下常水位以下的挖土,套用挖干土相应定额,人工乘以系数1.10。
五、挡土板下挖槽坑土时,相应定额人工乘以系数1.43。
六、桩间挖土,系指桩顶设计标高以下的挖土及设计标高以上0.5m范围内的挖土。
挖土时不扣除桩体体积,相应定额项目人工、机械乘以系数1.3。
七、人工修整基底与边坡,系指岩石爆破后人工对底面和边坡(厚度在0.30m以内)的清检和修整。
人工凿石开挖石方,不适用本项目。
八、机械土方定额项目是按土壤天然含水率编制的。
开挖地下常水位以下的土方时,定额人工、机械乘以系数1.15(采取降水措施后的挖土不再乘该系数)九、机械挖土方,应满足设计砌筑基础的要求,其挖土总量的95%,执行机械土方相应定额;其余按人工挖土。
人工挖土套用相应定额时乘以系数2。
十、人力车、汽车的重车上坡降效因素,已综合在相应的运输定额中,不另行计算。
挖掘机在垫板上作业时,相应定额的人工、机械乘以系数1.25。
挖掘机下的垫板、汽车运输道路上需要铺设的材料,发生时,其人工和材料均按实另行计算。
十一、石方爆破定额项目按下列因素考虑,设计或实际施工与定额不同时,可按下列办法调整:(一)定额按炮眼法松动爆破(不分明炮、闷炮)编制,并已综合了开挖深度、改炮等因素。
3基本规定3.1 施工基本规定3.1.1 从事给排水管道工程的施工单位应具备相应的施工资质,施工人员应具备相应的资格。
给排水管道工程施工和质量管理应具有相应的施工技术标准。
3.1.2 施工单位应建立、健全施工技术、质量、安全生产等管理体系,制订各项施工管理规定,并贯彻执行。
3.1.3 施工单位应按照合同文件、设计文件和有关规范、标准要求,根据建设单位提供的施工界域内地下管线等构(建)筑物资料、工程水文地质资料,组织有关施工技术管理人员深入沿线调查,掌握现场实际情况,做好施工准备工作。
3.1.4 施工单位应熟悉和审查施工图纸,掌握设计意图与要求实行自审、会审(交底)和签证制度;发现施工图有疑问、差错时,应及时提出意见和建议;如需变更设计,应按照相应程序报审,经相关单位签证认定后实施。
3.1.5 施工单位在开工前应编制施工组织设计,对关键的分项、分部工程应分别编制专项施工方案。
施工组织设计、专项施工方案必须按规定程序审批后执行,有变更时要办理变更审批。
3.1.6 施工临时设施应根据工程特点合理设置,并有总体布置方案。
对不宜间断施工的项目,应有备用动力和设备。
3.1.7 施工测量应实行施工单位复核制、监理单位复测制,填写相关记录,并符合下列规定:1 施工前,建设单位应组织有关单位进行现场交桩,施工单位对所交桩进行复核测量;原测桩有遗失或变位时,应及时补钉桩校正,并应经相应的技术质量管理部门和人员认定;2 临时水准点和管道轴线控制桩的设置应便于观测、不易被扰动且必须牢固,并应采取保护措4文档大全实用标准文案 文档大全给水排水管道工程施工及验收规范 GB50268-2008施;开槽铺设管道的沿线临时水准点,每 200m 不宜少于 1 个;3 临时水准点、管道轴线控制桩、高程桩,必须经过复核方可使用,并应经常校核;4 不开槽施工管道,沉管、桥管等工程的临时水准点、管道轴线控制桩,应根据施工方案进行 设置,并及时校核;5 对既有管道、构(建)筑物与拟建工程衔接的平面位置和高程,开工前必须校测。
钢筋混凝土雨水污水管道工程施工组织设计方案.docx.钢筋混凝土雨水、污水管道施工方案施工顺序:土方开挖山场土垫层混凝土垫层石屑垫层二级砼承插管安装检查井砌筑污水管道闭水实验管道二侧回石屑。
一、施工准备1、施工队伍进场后,必须先进行场地的整理,及时进行测量放样,准确放出管道布置的轴线和沟槽开挖的边线。
2、落实管道供应厂家,进行认真考查和认可,选定供应厂商,在保证质量的前提下,要求其具备足够的日生产能力,保证供应,满足施工进度要求。
3、雨污水管道施工所需的材料设备必须准备齐全,要满足规范设计要求。
4、管道施工前进行认真的技术质量安全交底,分工明确,责任到人。
二、施工安排及方法总说明1、条件具备后,尽早开始形成工作面,须先进行一段试验段的施工,得出经验数据,以指导后续施工。
2、雨水管管道沟槽采用挖掘机放坡开挖,在沟槽里设置排水槽、集水井,用水泵抽水排除积水,以保持沟槽干燥。
3、对于污水管道的施工,由于埋深较深,先将表土(粘性土)挖除一层(1.5m左右),有效降低沟槽深度,然后进行井点降水,打设挡土板桩,然后开挖沟槽,采用23道顶撑支护,铺设管道。
4、先深后浅,形成流水作业,以保证施工的连续性和施工进度。
三、雨水管道工程施工工艺管径为DN300、DN400、DN600、DN800和DN1000,全部为级承插式钢筋混凝土管。
(一)雨水管道施工工艺流程测量放线沟槽挖土管道基础施工铺设管道石砌检查井沟槽回填(二)测量放线根据设计图,测设管道中心线和井中心位置,设立中心桩。
管道中心线和井中心位置须经监理复核。
根据施工管道直径大小,按规定的沟槽宽定出边线,开挖前用白粉划线来控制,在沟槽外窨井位置的两侧设置控制桩,并记录两桩至窨井中心的距离,以备校核。
(三)沟槽开挖和排水设施1、沟槽采用放坡开挖,明排水施工。
边坡1:1。
沟槽用反铲挖掘机开挖,人工修坡,开挖时,应在设计槽底高程以上保留一定余量,避免超挖,槽底以上20cm必须用人工修整底面,槽底的松散土、淤泥、大石块等要及时清除,并保持沟槽干燥,两侧不进行边坡支护,修整好底面,立即进行基础施工。
27.90129.39179.718.48632.22井号1井号2直径管长(m)管道类型埋深1埋深2平均设计埋深基础加深换填厚度路面厚度平均实际挖深放坡系数1:i(高:宽)开挖方式挖土方管道体积基础体积换填体积填河砂填中砂雨北14雨北13120048混凝土管道 2.48 2.42 2.450.180 2.7500.33不设支撑直挖351.6578.1331.390.0080.56161.56雨北13雨北12120020混凝土管道 2.42 2.42 2.420.180 2.7200.33不设支撑直挖144.9232.5613.080.0031.9767.32雨北12雨北11100025塑料管道 2.22 2.4 2.310.300 2.6100.33不设支撑直挖130.5019.6315.000.0040.5055.38雨北11雨北10100030塑料管道 2.4 2.42 2.410.300 2.7100.33不设支撑直挖162.6023.5518.000.0054.6066.45雨北10雨北9100025塑料管道 2.42 2.46 2.440.300 2.7400.33不设支撑直挖137.0019.6315.000.0047.0055.38雨北9雨北8100025塑料管道 2.46 2.51 2.490.300 2.7850.33不设支撑直挖139.2519.6315.000.0049.2555.38雨北8雨北780025塑料管道 2.31 2.36 2.340.300 2.6350.33不设支撑直挖118.5812.5613.500.0046.5845.94雨北7雨北680025塑料管道 2.36 2.41 2.390.300 2.6850.33不设支撑直挖120.8312.5613.500.0048.8345.94雨北6雨北580025塑料管道 2.41 2.46 2.440.300 2.7350.33不设支撑直挖123.0812.5613.500.0051.0845.94雨北5雨北480027塑料管道 2.46 2.51 2.490.300 2.7850.33不设支撑直挖135.3513.5614.580.0057.5949.62雨北4雨北360024塑料管道 2.31 2.34 2.330.300 2.6250.33不设支撑直挖100.80 6.7811.520.0047.0435.46雨北3雨北260026塑料管道 2.34 2.34 2.340.300 2.6400.33不设支撑直挖109.827.3512.480.0051.5838.41雨北2雨北160025塑料管道 2.34 2.28 2.310.300 2.6100.33不设支撑直挖104.407.0712.000.0048.4036.94雨北15雨北1650025塑料管道 2.22 2.19 2.210.300 2.5050.33不设支撑直挖81.41 4.919.750.0039.1627.59雨北16雨北1750025塑料管道 2.19 2.1 2.150.300 2.4450.33不设支撑直挖79.46 4.919.750.0037.2127.59雨北17雨北1850024塑料管道 2.12 2.050.300 2.3500.33不设支撑直挖73.32 4.719.360.0032.7626.49雨北18雨北1950024塑料管道2 1.91 1.960.300 2.2550.33不设支撑直挖70.36 4.719.360.0029.8026.49雨北19雨北2050024塑料管道 1.91 1.84 1.880.300 2.1750.33不设支撑直挖67.86 4.719.360.0027.3026.49雨北20雨北2150024塑料管道 1.84 1.75 1.800.300 2.0950.33不设支撑直挖65.36 4.719.360.0024.8026.49雨北21雨北2280025塑料管道 2.05 1.96 2.010.300 2.3050.33不设支撑直挖103.7312.5613.500.0031.7345.94雨北22雨北2380025塑料管道 1.96 1.91 1.940.300 2.2350.33不设支撑直挖100.5812.5613.500.0028.5845.94雨北23雨北2480025塑料管道 1.91 1.91 1.910.300 2.2100.33不设支撑直挖99.4512.5613.500.0027.4545.94雨北24雨北2580026塑料管道 1.91 1.96 1.940.300 2.2350.33不设支撑直挖104.6013.0614.040.0029.7247.78雨北25雨北26100016塑料管道 2.16 2.21 2.190.300 2.4850.33不设支撑直挖79.5212.569.600.0021.9235.44雨南2215004混凝土管道 2.74 2.73 2.740.225 3.1100.33不设支撑直挖37.6210.17 4.080.007.0816.28雨南22雨南21150012混凝土管道 2.73 2.9 2.820.225 3.1900.33不设支撑直挖115.7630.5212.250.0024.1348.85雨南21雨南20150020混凝土管道 2.9 2.75 2.830.225 3.2000.33不设支撑直挖193.5450.8720.420.0040.8281.42雨南20雨南19150030混凝土管道 2.75 2.79 2.770.225 3.1450.33不设支撑直挖285.3176.3030.630.0056.25122.14雨南19雨南18150030混凝土管道 2.79 2.72 2.760.225 3.1300.33不设支撑直挖283.9576.3030.630.0054.89122.14雨南18雨南17150038混凝土管道 2.72 2.91 2.820.225 3.1900.33不设支撑直挖362.7195.6338.390.0075.61153.08雨南17雨南16150014混凝土管道 2.91 2.64 2.780.225 3.1500.33不设支撑直挖133.3635.6114.290.0026.4657.00雨南16雨南15150045混凝土管道 2.64 2.87 2.760.225 3.1300.33不设支撑直挖425.93114.4545.950.0082.33183.20雨南15雨南14150031混凝土管道 2.87 2.84 2.860.225 3.2300.33不设支撑直挖302.7978.8531.650.0066.09126.21雨南14雨南13150027混凝土管道 2.84 2.83 2.840.225 3.2100.33不设支撑直挖262.0968.6727.570.0055.93109.92雨南13雨南12150025混凝土管道 2.83 2.82 2.830.225 3.2000.33不设支撑直挖241.9263.5925.530.0051.03101.78雨南12雨南11150025混凝土管道 2.82 2.85 2.840.225 3.2100.33不设支撑直挖242.6863.5925.530.0051.79101.78雨南11雨南10100025塑料管道 2.35 2.36 2.360.300 2.6550.33不设支撑直挖132.7519.6315.000.0042.7555.38雨南10雨南9100025塑料管道 2.36 2.4 2.380.300 2.6800.33不设支撑直挖134.0019.6315.000.0044.0055.38雨南9雨南8100025塑料管道 2.4 2.45 2.430.300 2.7250.33不设支撑直挖136.2519.6315.000.0046.2555.3827.90129.39179.718.48632.22井号1井号2直径管长(m)管道类型埋深1埋深2平均设计埋深基础加深换填厚度路面厚度平均实际挖深放坡系数1:i(高:宽)开挖方式挖土方管道体积基础体积换填体积填河砂填中砂雨南8雨南780025塑料管道 2.25 2.3 2.280.300 2.5750.33不设支撑直挖115.8812.5613.500.0043.8845.94雨南7雨南680025塑料管道 2.3 2.35 2.330.300 2.6250.33不设支撑直挖118.1312.5613.500.0046.1345.94雨南6雨南580025塑料管道 2.35 2.4 2.380.300 2.6750.33不设支撑直挖120.3812.5613.500.0048.3845.94雨南5雨南480025塑料管道 2.4 2.45 2.430.300 2.7250.33不设支撑直挖122.6312.5613.500.0050.6345.94雨南4雨南350025塑料管道 2.15 2.18 2.170.300 2.4650.33不设支撑直挖80.11 4.919.750.0037.8627.59雨南3雨南250025塑料管道 2.18 2.18 2.180.300 2.4800.33不设支撑直挖80.60 4.919.750.0038.3527.59雨南2雨南150025塑料管道 2.18 2.13 2.160.300 2.4550.33不设支撑直挖79.79 4.919.750.0037.5427.59雨南23雨南2450026塑料管道 2.63 2.5 2.570.300 2.8650.33不设支撑直挖96.84 5.1010.140.0052.9028.70雨南24雨南2550026塑料管道 2.19 2.1 2.150.300 2.4450.33不设支撑直挖82.64 5.1010.140.0038.7028.70雨南25雨南2660026塑料管道 2.2 2.13 2.170.300 2.4650.33不设支撑直挖102.547.3512.480.0044.3038.41雨南26雨南2760026塑料管道 2.13 2.04 2.090.300 2.3850.33不设支撑直挖99.227.3512.480.0040.9838.41雨南27雨南2860026塑料管道 2.04 1.97 2.010.300 2.3050.33不设支撑直挖95.897.3512.480.0037.6538.41雨南28雨南2980025塑料管道 1.97 1.89 1.930.300 2.2300.33不设支撑直挖100.3512.5613.500.0028.3545.94雨南29雨南3080026塑料管道 2.092 2.050.300 2.3450.33不设支撑直挖109.7513.0614.040.0034.8747.78雨南30雨南3180025塑料管道2 1.95 1.980.300 2.2750.33不设支撑直挖102.3812.5613.500.0030.3845.94雨南31雨南3280025塑料管道 1.95 1.95 1.950.300 2.2500.33不设支撑直挖101.2512.5613.500.0029.2545.94雨南32雨南3380024塑料管道 1.952 1.980.300 2.2750.33不设支撑直挖98.2812.0612.960.0029.1644.10雨南33雨南34100015塑料管道 2.2 2.25 2.230.300 2.5250.33不设支撑直挖75.7511.789.000.0021.7533.2326001混凝土管道7.57.57.500.3538.0880.33不设支撑直挖37.977.40 2.780.0019.558.2328001混凝土管道7.57.57.500.3838.1380.33不设支撑直挖40.158.60 3.250.0019.468.8430001混凝土管道7.57.57.500.4138.1880.339mIV型拉森钢板桩支护44.829.893.760.0020.3910.787、综合单价根据选择的开挖方式自动计算,不用另外调整,只要确定开挖方式就行了。

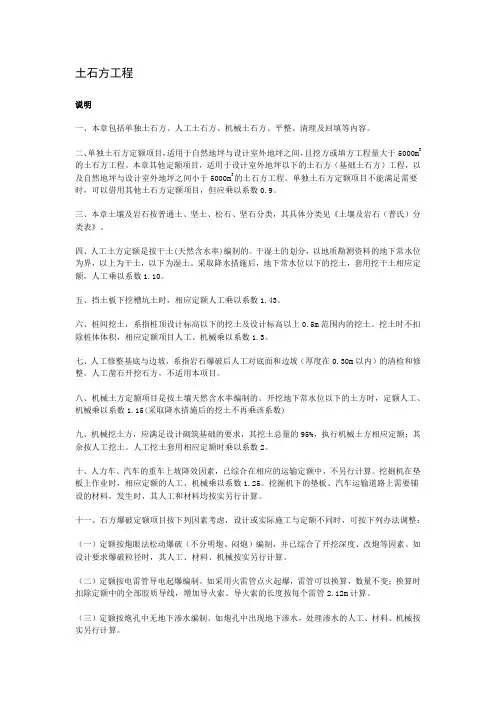

A 土石方工程说明一、一般说明(一)土石方体积应按挖掘前的天然密实体积计算。
如需按天然密实体积折算时,应按表A-1、表A-2系数计算。
表A-1 土方体积折算系数表表A-2 石方体积折算系数表(二)挖土石方平均厚度应按自然地面测量标高至设计地坪标高间的平均厚度确定。
基础土石方开挖深度应按基础垫层底表面标高至交付施工场地标高确定,无交付施工场地标高时,应按自然地面标高确定。
(三)沟槽、基坑、一般土石方的划分为:底宽≤7m,底长>3倍底宽为沟槽;底长≤3倍底宽、底面积≤150m2 为基坑;超出上述围则为一般土石方。
(四)挖土方如需截桩头时,应按本定额“C桩基工程”相关项目列项。
(五)土石方外运超过10公里时,应按市场运输费计算。
(六)桩间挖土方工程量不扣除桩所占体积,按每根桩增加普工0.6工日计算。
(七)挖土石方均未包括在地下水位以下施工的排水、降水费用。
(八)本分部不包括地下障碍物清理,发生时按本定额“R拆除工程”分部相应定额计算。
二、土石方工程(一)“平整场地”项目适用于建筑场地厚度≤±30cm的挖、填、运、找平。
1.不论机械或人工平整场地,均按本项目计算。
2.厚度>±30cm的竖向布置挖土或山坡切土,应按A.1中挖土方项目计算,按竖向布置(超过30cm的挖、填土方,用方格网控制挖填至设计标高就叫按竖向布置挖填土方)进行挖填土方时,不得再计算平整场地的工程量。
(二)土方大开挖、沟槽、基坑定额均按干湿土综合编制。
(三)土方工程沟槽、基坑深度超过6m时,按深6m定额乘以系数1.2计算;超过8m时,按深6m定额乘以系数1.6计算。
(四)土方大开挖深度超过6m时,按相应定额项目乘以系数1.3。
(五)机械挖运淤泥时,按机械挖运土方定额乘以系数1.5。
(六)挖沟槽、基坑土方,不论开挖方式均执行本定额。
(七)管沟土石方项目适用于管道(给排水、工业、电力、通信)、光(电)缆沟[包括:人(手)孔、接口坑]及连接井(检查井)等。
※挖、运土石方按天然密实度体积计算,填方按压(夯)实后的体积计算,体积折算按下表计算。
※推土机推土、推石渣,铲运机铲运土,重车上坡时,如果坡度大于5%时,其
※人工挖土方深度超过1.5m时,按下表增加工日。
※地下室人工挖土深度超过1.5m时,按下表增加工日。
挖土方工程量,按设计图示尺寸(包括基础工作面、放坡)以体积计算。
设计对基础施工工作面、放坡没有明确规定的,分别按下表(表一、二)取定。
表一:基础施工所需工作面宽度计算表
注:1有管座基础的管沟挖土方工作面按混凝土垫层、基础支模板的工作面计算。
2挖沟槽、基坑需支挡土板时,按槽、沟底宽每侧增加工作面100mm。
表二:放坡系数表
注:1挖沟槽、基坑需支挡土板时,不得计算放坡。
2计算放坡时,在交接处的重复工程量不予扣除。
1 土方开挖深度,按基础垫层底至交付施工场地标高确定。
2 土方开挖宽度,按基础垫层底宽度加工作面宽度确定。
3 挖沟槽长度按下列情况分别确定:
1)墙基沟槽:外墙按设计图示中心线长度计算;内墙按图示基础底面之间净长线长度(即基础垫层底之间净长度)计算;内外突出部分(垛、附墙烟囱等)体积并入沟槽土方工程量内计算。
2)管道沟槽:按设计图示中心线长度计算。
※各种井类及管道接口等处需加宽增加的土方量,区分不同类别管道按折算系数
单位工程打(压)桩、灌注桩工程量在下表规定数量以内时,其人工、机械台班消耗量按相应子目乘以系数1.25。
(注:本资料素材和资料部分来自网络,仅供参考。
请预览后才下载,期待你的好评与关注!)。
27.90129.39179.718.48632.22井号1井号2直径管长(m)管道类型埋深1埋深2平均设计埋深基础加深换填厚度路面厚度平均实际挖深放坡系数1:i(高:宽)开挖方式挖土方管道体积基础体积换填体积填河砂填中砂雨北14雨北13120048混凝土管道 2.48 2.42 2.450.180 2.7500.33不设支撑直挖351.6578.1331.390.0080.56161.56雨北13雨北12120020混凝土管道 2.42 2.42 2.420.180 2.7200.33不设支撑直挖144.9232.5613.080.0031.9767.32雨北12雨北11100025塑料管道 2.22 2.4 2.310.300 2.6100.33不设支撑直挖130.5019.6315.000.0040.5055.38雨北11雨北10100030塑料管道 2.4 2.42 2.410.300 2.7100.33不设支撑直挖162.6023.5518.000.0054.6066.45雨北10雨北9100025塑料管道 2.42 2.46 2.440.300 2.7400.33不设支撑直挖137.0019.6315.000.0047.0055.38雨北9雨北8100025塑料管道 2.46 2.51 2.490.300 2.7850.33不设支撑直挖139.2519.6315.000.0049.2555.38雨北8雨北780025塑料管道 2.31 2.36 2.340.300 2.6350.33不设支撑直挖118.5812.5613.500.0046.5845.94雨北7雨北680025塑料管道 2.36 2.41 2.390.300 2.6850.33不设支撑直挖120.8312.5613.500.0048.8345.94雨北6雨北580025塑料管道 2.41 2.46 2.440.300 2.7350.33不设支撑直挖123.0812.5613.500.0051.0845.94雨北5雨北480027塑料管道 2.46 2.51 2.490.300 2.7850.33不设支撑直挖135.3513.5614.580.0057.5949.62雨北4雨北360024塑料管道 2.31 2.34 2.330.300 2.6250.33不设支撑直挖100.80 6.7811.520.0047.0435.46雨北3雨北260026塑料管道 2.34 2.34 2.340.300 2.6400.33不设支撑直挖109.827.3512.480.0051.5838.41雨北2雨北160025塑料管道 2.34 2.28 2.310.300 2.6100.33不设支撑直挖104.407.0712.000.0048.4036.94雨北15雨北1650025塑料管道 2.22 2.19 2.210.300 2.5050.33不设支撑直挖81.41 4.919.750.0039.1627.59雨北16雨北1750025塑料管道 2.19 2.1 2.150.300 2.4450.33不设支撑直挖79.46 4.919.750.0037.2127.59雨北17雨北1850024塑料管道 2.12 2.050.300 2.3500.33不设支撑直挖73.32 4.719.360.0032.7626.49雨北18雨北1950024塑料管道2 1.91 1.960.300 2.2550.33不设支撑直挖70.36 4.719.360.0029.8026.49雨北19雨北2050024塑料管道 1.91 1.84 1.880.300 2.1750.33不设支撑直挖67.86 4.719.360.0027.3026.49雨北20雨北2150024塑料管道 1.84 1.75 1.800.300 2.0950.33不设支撑直挖65.36 4.719.360.0024.8026.49雨北21雨北2280025塑料管道 2.05 1.96 2.010.300 2.3050.33不设支撑直挖103.7312.5613.500.0031.7345.94雨北22雨北2380025塑料管道 1.96 1.91 1.940.300 2.2350.33不设支撑直挖100.5812.5613.500.0028.5845.94雨北23雨北2480025塑料管道 1.91 1.91 1.910.300 2.2100.33不设支撑直挖99.4512.5613.500.0027.4545.94雨北24雨北2580026塑料管道 1.91 1.96 1.940.300 2.2350.33不设支撑直挖104.6013.0614.040.0029.7247.78雨北25雨北26100016塑料管道 2.16 2.21 2.190.300 2.4850.33不设支撑直挖79.5212.569.600.0021.9235.44雨南2215004混凝土管道 2.74 2.73 2.740.225 3.1100.33不设支撑直挖37.6210.17 4.080.007.0816.28雨南22雨南21150012混凝土管道 2.73 2.9 2.820.225 3.1900.33不设支撑直挖115.7630.5212.250.0024.1348.85雨南21雨南20150020混凝土管道 2.9 2.75 2.830.225 3.2000.33不设支撑直挖193.5450.8720.420.0040.8281.42雨南20雨南19150030混凝土管道 2.75 2.79 2.770.225 3.1450.33不设支撑直挖285.3176.3030.630.0056.25122.14雨南19雨南18150030混凝土管道 2.79 2.72 2.760.225 3.1300.33不设支撑直挖283.9576.3030.630.0054.89122.14雨南18雨南17150038混凝土管道 2.72 2.91 2.820.225 3.1900.33不设支撑直挖362.7195.6338.390.0075.61153.08雨南17雨南16150014混凝土管道 2.91 2.64 2.780.225 3.1500.33不设支撑直挖133.3635.6114.290.0026.4657.00雨南16雨南15150045混凝土管道 2.64 2.87 2.760.225 3.1300.33不设支撑直挖425.93114.4545.950.0082.33183.20雨南15雨南14150031混凝土管道 2.87 2.84 2.860.225 3.2300.33不设支撑直挖302.7978.8531.650.0066.09126.21雨南14雨南13150027混凝土管道 2.84 2.83 2.840.225 3.2100.33不设支撑直挖262.0968.6727.570.0055.93109.92雨南13雨南12150025混凝土管道 2.83 2.82 2.830.225 3.2000.33不设支撑直挖241.9263.5925.530.0051.03101.78雨南12雨南11150025混凝土管道 2.82 2.85 2.840.225 3.2100.33不设支撑直挖242.6863.5925.530.0051.79101.78雨南11雨南10100025塑料管道 2.35 2.36 2.360.300 2.6550.33不设支撑直挖132.7519.6315.000.0042.7555.38雨南10雨南9100025塑料管道 2.36 2.4 2.380.300 2.6800.33不设支撑直挖134.0019.6315.000.0044.0055.38雨南9雨南8100025塑料管道 2.4 2.45 2.430.300 2.7250.33不设支撑直挖136.2519.6315.000.0046.2555.3827.90129.39179.718.48632.22井号1井号2直径管长(m)管道类型埋深1埋深2平均设计埋深基础加深换填厚度路面厚度平均实际挖深放坡系数1:i(高:宽)开挖方式挖土方管道体积基础体积换填体积填河砂填中砂雨南8雨南780025塑料管道 2.25 2.3 2.280.300 2.5750.33不设支撑直挖115.8812.5613.500.0043.8845.94雨南7雨南680025塑料管道 2.3 2.35 2.330.300 2.6250.33不设支撑直挖118.1312.5613.500.0046.1345.94雨南6雨南580025塑料管道 2.35 2.4 2.380.300 2.6750.33不设支撑直挖120.3812.5613.500.0048.3845.94雨南5雨南480025塑料管道 2.4 2.45 2.430.300 2.7250.33不设支撑直挖122.6312.5613.500.0050.6345.94雨南4雨南350025塑料管道 2.15 2.18 2.170.300 2.4650.33不设支撑直挖80.11 4.919.750.0037.8627.59雨南3雨南250025塑料管道 2.18 2.18 2.180.300 2.4800.33不设支撑直挖80.60 4.919.750.0038.3527.59雨南2雨南150025塑料管道 2.18 2.13 2.160.300 2.4550.33不设支撑直挖79.79 4.919.750.0037.5427.59雨南23雨南2450026塑料管道 2.63 2.5 2.570.300 2.8650.33不设支撑直挖96.84 5.1010.140.0052.9028.70雨南24雨南2550026塑料管道 2.19 2.1 2.150.300 2.4450.33不设支撑直挖82.64 5.1010.140.0038.7028.70雨南25雨南2660026塑料管道 2.2 2.13 2.170.300 2.4650.33不设支撑直挖102.547.3512.480.0044.3038.41雨南26雨南2760026塑料管道 2.13 2.04 2.090.300 2.3850.33不设支撑直挖99.227.3512.480.0040.9838.41雨南27雨南2860026塑料管道 2.04 1.97 2.010.300 2.3050.33不设支撑直挖95.897.3512.480.0037.6538.41雨南28雨南2980025塑料管道 1.97 1.89 1.930.300 2.2300.33不设支撑直挖100.3512.5613.500.0028.3545.94雨南29雨南3080026塑料管道 2.092 2.050.300 2.3450.33不设支撑直挖109.7513.0614.040.0034.8747.78雨南30雨南3180025塑料管道2 1.95 1.980.300 2.2750.33不设支撑直挖102.3812.5613.500.0030.3845.94雨南31雨南3280025塑料管道 1.95 1.95 1.950.300 2.2500.33不设支撑直挖101.2512.5613.500.0029.2545.94雨南32雨南3380024塑料管道 1.952 1.980.300 2.2750.33不设支撑直挖98.2812.0612.960.0029.1644.10雨南33雨南34100015塑料管道 2.2 2.25 2.230.300 2.5250.33不设支撑直挖75.7511.789.000.0021.7533.2326001混凝土管道7.57.57.500.3538.0880.33不设支撑直挖37.977.40 2.780.0019.558.2328001混凝土管道7.57.57.500.3838.1380.33不设支撑直挖40.158.60 3.250.0019.468.8430001混凝土管道7.57.57.500.4138.1880.339mIV型拉森钢板桩支护44.829.893.760.0020.3910.787、综合单价根据选择的开挖方式自动计算,不用另外调整,只要确定开挖方式就行了。
