管道工程土方工程量计算表
- 格式:xls
- 大小:160.00 KB
- 文档页数:4

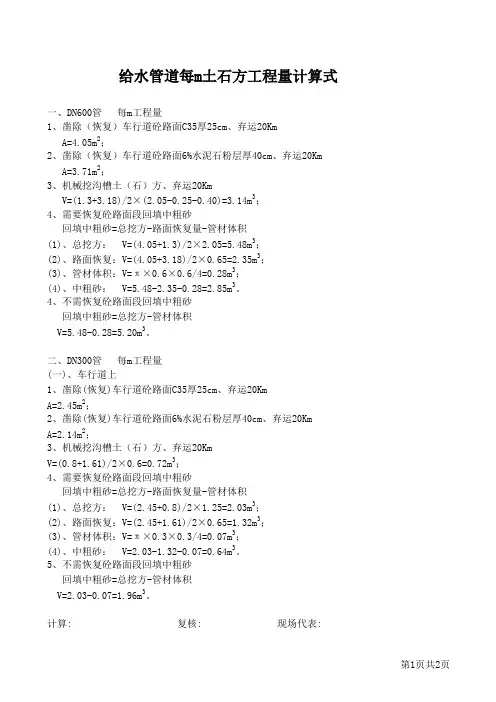

给水管道每m土石方工程量计算式一、DN600管 每m工程量1、凿除(恢复)车行道砼路面C35厚25cm、弃运20KmA=4.05m2;2、凿除(恢复)车行道砼路面6%水泥石粉层厚40cm、弃运20KmA=3.71m2;3、机械挖沟槽土(石)方、弃运20KmV=(1.3+3.18)/2×(2.05-0.25-0.40)=3.14m3;4、需要恢复砼路面段回填中粗砂回填中粗砂=总挖方-路面恢复量-管材体积(1)、总挖方: V=(4.05+1.3)/2×2.05=5.48m3;(2)、路面恢复:V=(4.05+3.18)/2×0.65=2.35m3;(3)、管材体积:V=π×0.6×0.6/4=0.28m3;(4)、中粗砂: V=5.48-2.35-0.28=2.85m3。
4、不需恢复砼路面段回填中粗砂回填中粗砂=总挖方-管材体积V=5.48-0.28=5.20m3。
二、DN300管 每m工程量(一)、车行道上1、凿除(恢复)车行道砼路面C35厚25cm、弃运20KmA=2.45m2;2、凿除(恢复)车行道砼路面6%水泥石粉层厚40cm、弃运20KmA=2.14m2;3、机械挖沟槽土(石)方、弃运20KmV=(0.8+1.61)/2×0.6=0.72m3;4、需要恢复砼路面段回填中粗砂回填中粗砂=总挖方-路面恢复量-管材体积(1)、总挖方: V=(2.45+0.8)/2×1.25=2.03m3;(2)、路面恢复:V=(2.45+1.61)/2×0.65=1.32m3;(3)、管材体积:V=π×0.3×0.3/4=0.07m3;(4)、中粗砂: V=2.03-1.32-0.07=0.64m3。
5、不需恢复砼路面段回填中粗砂回填中粗砂=总挖方-管材体积V=2.03-0.07=1.96m3。
计算: 复核: 现场代表:给水管道每m土石方工程量计算式(二)、人行道上1、拆除人行道板块(含水泥砂浆)厚10cm、弃运20KmA=2.14m2;2、凿除(恢复)车行道砼路面6%水泥石粉层厚15cm、弃运20KmA=2.01m2;3、机械挖沟槽土(石)方、弃运20KmV=(0.8+1.81)/2×0.75=0.98m3;4、回填中粗砂回填中粗砂=总挖方-管材体积(1)、总挖方: V=(2.14+0.8)/2×1=1.47m3;(2)、管材体积:V=π×0.3×0.3/4=0.07m3;(3)、回填中粗砂=总挖方-管材体积V=1.47-0.07=1.40m3。

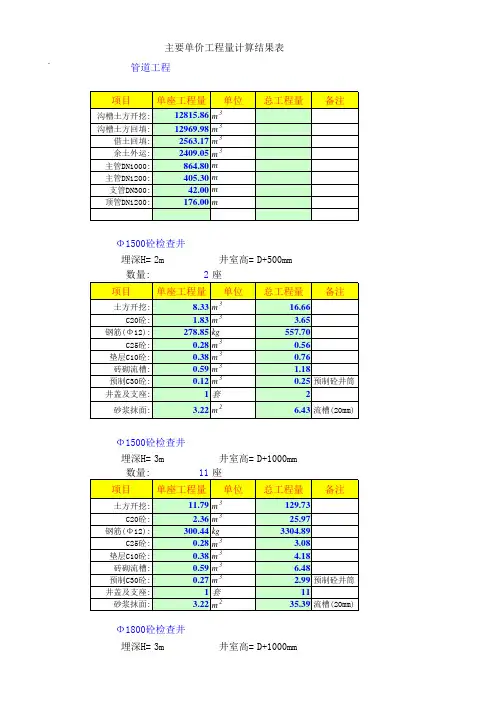

管道沟槽土方计算表格一、工程基本信息二、管道沟槽断面尺寸三、土方开挖量计算1. 计算公式:开挖量= (沟槽宽度×沟槽深度×管道长度) ×(1 + 放坡系数)2. 计算结果:XXX立方米四、土方回填量计算1. 计算公式:回填量= 开挖量×(1 + 回填系数)2. 回填系数:根据回填材料和施工方法确定,一般为0.8-1.2。
此处假设回填系数为1.0。
3. 计算结果:XXX立方米五、备注信息1. 土质情况:根据实际勘察结果填写,如“砂土”、“粘土”等。
2. 地下水情况:填写是否有地下水,以及地下水的水位高度。
3. 其他特殊情况:如有其他特殊情况或需要特别说明的事项,可在此栏填写。
六、土方平衡与调配在完成土方开挖和回填量的计算后,应进行土方平衡与调配。
这涉及到对开挖和回填量的对比分析,以及土方的合理调配,以降低工程成本和提高施工效率。
1. 如果开挖量大于回填量,则需要进行土方的外运处理。
在调配过程中,应考虑土方的运输距离、运输成本等因素,以选择合理的调配方案。
2. 如果回填量大于开挖量,则需要进行土方的内运。
此时,应考虑就近寻找合适的土源,以满足回填需求。
3. 在进行土方调配时,还应考虑环境保护的要求,避免对周围环境造成不良影响。
七、表格更新与完善管道沟槽土方计算表格应随着工程进度的变化而更新和完善。
在施工过程中,可能会遇到地质条件的变化、设计变更等情况,导致沟槽断面尺寸、管道长度等参数发生变化。
此时,应及时更新表格数据,并重新计算土方开挖量和回填量。
同时,在施工过程中,还应注意积累经验,不断完善表格的计算方法和内容,以提高土方计算的准确性和施工效率。
八、结论管道沟槽土方计算表格是一种实用的工具,可以帮助施工和管理人员快速准确地完成土方量的计算和记录。
通过不断完善和更新表格,可以更好地服务于管道安装工程,提高施工效率和管理水平,降低工程成本,促进工程项目的顺利实施。
