给排水管道土方工程量计算表
- 格式:xls
- 大小:40.50 KB
- 文档页数:2

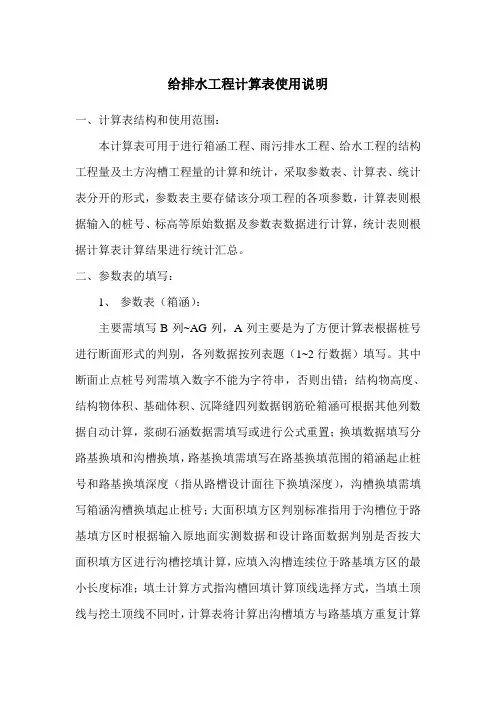

给排水工程计算表使用说明一、计算表结构和使用范围:本计算表可用于进行箱涵工程、雨污排水工程、给水工程的结构工程量及土方沟槽工程量的计算和统计,采取参数表、计算表、统计表分开的形式,参数表主要存储该分项工程的各项参数,计算表则根据输入的桩号、标高等原始数据及参数表数据进行计算,统计表则根据计算表计算结果进行统计汇总。
二、参数表的填写:1、参数表(箱涵):主要需填写B列~AG列,A列主要是为了方便计算表根据桩号进行断面形式的判别,各列数据按列表题(1~2行数据)填写。
其中断面止点桩号列需填入数字不能为字符串,否则出错;结构物高度、结构物体积、基础体积、沉降缝四列数据钢筋砼箱涵可根据其他列数据自动计算,浆砌石涵数据需填写或进行公式重置;换填数据填写分路基换填和沟槽换填,路基换填需填写在路基换填范围的箱涵起止桩号和路基换填深度(指从路槽设计面往下换填深度),沟槽换填需填写箱涵沟槽换填起止桩号;大面积填方区判别标准指用于沟槽位于路基填方区时根据输入原地面实测数据和设计路面数据判别是否按大面积填方区进行沟槽挖填计算,应填入沟槽连续位于路基填方区的最小长度标准;填土计算方式指沟槽回填计算顶线选择方式,当填土顶线与挖土顶线不同时,计算表将计算出沟槽填方与路基填方重复计算部分。
2、参数表(雨污排水):主要需填写A列~BB列,A列为管径,需填写数字不能为字符串,否则出错;B~V列数据为管道基础数据,按列表题(1~2行数据)填写。
其中碎石垫层、基础垫层体积、管内底与槽底高差、管中高度、结构物高度五列数据可根据其他列数据自动计算。
W~AF列数据为各种管径的通用基础数据,其中管内底与管顶高差、管道体积、砼管大头管壁厚可根据其他列数据自动计算。
AG~AQ换填数据填写分路基换填和沟槽换填,路基换填需填写在路基换填范围的管段起止井号和路基换填深度(指从路槽设计面往下换填深度),沟槽换填需填写沟槽换填起止井号,沟顶结构层需填写管段编号及起止点井号及结构层厚度。

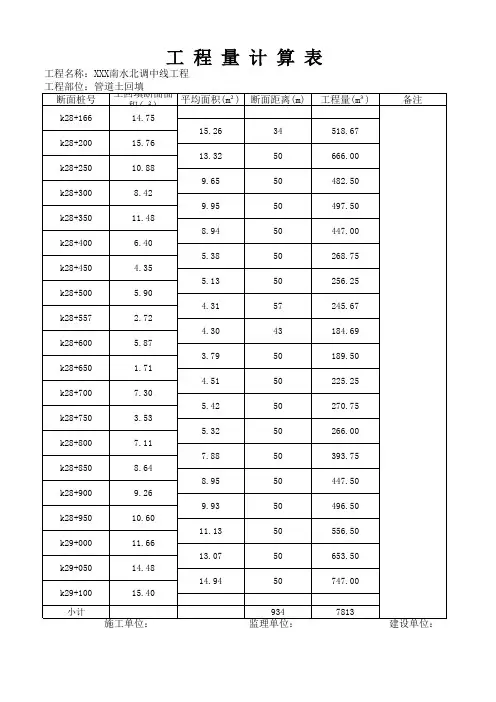

土石方工程量平衡计算1.土石方工程量的计算方法土石方工程量的计算方法很多,有方格网计算法、横断面计算法、查表法、计算图表法等。
常用的是前两种方法。
(一)方格网计算法将绘有等高线的总平面图划分为若干正方形方格网,间距取决于地表的复杂程度和计算的精度,一般采用20一40m;在每个方格中分别填入自然标高、设计标高、施工高程,分别算出每个方格的控、填方量,然后汇总。
(二)横断面计算法一般用于场地纵横坡度变化有规律的地段,精度较低。
横断面线的走向,应取垂直于地形等高线的方向。
间距视地形情况而定,平坦地区可取40-~l00m,复杂地区可取l0~30m。
2.土石方平衡为了减少工程投资,建设场地的土石方工程,在可能情况下,应尽量考虑平衡。
在进行土石方平衡时,除了考虑场地平整的填、挖土石方量外,还要考虑地下室、建筑物及构筑物的基础,地下工程管线等土石方量。
同时还要考虑松散系数的因素。
松散系数,是自然土经开挖并运至填方区夯实后的体积与原体积的比值。
各类土的松散系数见表2-43所列。
几种土的松散系数表2-43五、管线设置及管网综合1.主要工程管线特性及用途(1)给水管网。
水厂或高位水池(独立水源)有压力管线至用户。
采用钢、铸铁、水泥管,多埋于地下。
一般生活和消防用水可合用一管道,生活和生产用水一般分开设置。
(2)排水管。
由用户的污,废水经管道排入污水净化设施。
一般进入化粪池净化后的污水排入市政下水网,在化粪池内发酵的粪便应定期半年至一年掏出。
公共餐饮污水,经室内隔油器排至室外隔油井。
其污油定时掏出,污水全部进入市政管网。
在大城市尤其是国外是将污水排人市政管线,经提升污水站至大污水处理场统一处置。
最后经净化处理后的污水再排入河道。
排水管一般用混凝土管,小型排水管用陶土管或砖砌沟。
(3)雨水管。
一般应独立成系统,经管网排至河道。
个别小城镇有雨、污水合流于一管的做法。
(4)蒸汽、热水管。
均称热力管,热源经钢管保温管道系统埋入地下或做管沟,再由架空管线送至用户。

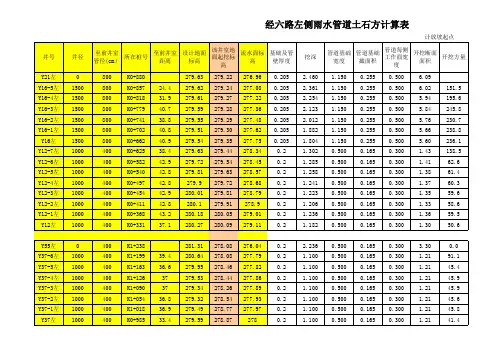

给水管道每m土石方工程量计算式一、DN600管 每m工程量1、凿除(恢复)车行道砼路面C35厚25cm、弃运20KmA=4.05m2;2、凿除(恢复)车行道砼路面6%水泥石粉层厚40cm、弃运20KmA=3.71m2;3、机械挖沟槽土(石)方、弃运20KmV=(1.3+3.18)/2×(2.05-0.25-0.40)=3.14m3;4、需要恢复砼路面段回填中粗砂回填中粗砂=总挖方-路面恢复量-管材体积(1)、总挖方: V=(4.05+1.3)/2×2.05=5.48m3;(2)、路面恢复:V=(4.05+3.18)/2×0.65=2.35m3;(3)、管材体积:V=π×0.6×0.6/4=0.28m3;(4)、中粗砂: V=5.48-2.35-0.28=2.85m3。
4、不需恢复砼路面段回填中粗砂回填中粗砂=总挖方-管材体积V=5.48-0.28=5.20m3。
二、DN300管 每m工程量(一)、车行道上1、凿除(恢复)车行道砼路面C35厚25cm、弃运20KmA=2.45m2;2、凿除(恢复)车行道砼路面6%水泥石粉层厚40cm、弃运20KmA=2.14m2;3、机械挖沟槽土(石)方、弃运20KmV=(0.8+1.61)/2×0.6=0.72m3;4、需要恢复砼路面段回填中粗砂回填中粗砂=总挖方-路面恢复量-管材体积(1)、总挖方: V=(2.45+0.8)/2×1.25=2.03m3;(2)、路面恢复:V=(2.45+1.61)/2×0.65=1.32m3;(3)、管材体积:V=π×0.3×0.3/4=0.07m3;(4)、中粗砂: V=2.03-1.32-0.07=0.64m3。
5、不需恢复砼路面段回填中粗砂回填中粗砂=总挖方-管材体积V=2.03-0.07=1.96m3。
计算: 复核: 现场代表:给水管道每m土石方工程量计算式(二)、人行道上1、拆除人行道板块(含水泥砂浆)厚10cm、弃运20KmA=2.14m2;2、凿除(恢复)车行道砼路面6%水泥石粉层厚15cm、弃运20KmA=2.01m2;3、机械挖沟槽土(石)方、弃运20KmV=(0.8+1.81)/2×0.75=0.98m3;4、回填中粗砂回填中粗砂=总挖方-管材体积(1)、总挖方: V=(2.14+0.8)/2×1=1.47m3;(2)、管材体积:V=π×0.3×0.3/4=0.07m3;(3)、回填中粗砂=总挖方-管材体积V=1.47-0.07=1.40m3。
