发电厂电气设备大修标准项目表
- 格式:doc
- 大小:62.50 KB
- 文档页数:8
注:国电电力发展股份有限公司英文缩写出版时按新规定火电厂设备检修标项及定额导则火发电厂设备检修标项及定额导则编制说明一、火发电厂设备检修标项及定额导则是为了规范机组大修管理和适应公司系统检修模式的需要而编制的;二、本导则适用于国电电力发展股份有限公司所属及控股各火力发电厂,是火力发电企业实施发电设备检修管理的指导性文件;三、本导则包含《国电电力火力发电厂发电设备大修标准项目劳动定额》、《火力发电厂发电设备大修标准项目表》及《火力发电厂机组小修标准项目及主要质量指标》三部分。
四、本导则是依据《发电厂检修规程》、《火力发电厂技术标准汇编》等技术标准,同时借鉴有关资料并结合公司系统发电设备特点编写的;五、本导则为国电电力机密文件,不得翻印,国电电力以外任何人员不得借阅。
六、本导则解释权归国电电力安全生产部。
目录一、火力发电厂发电设备大修标准项目劳动定额1.机组大修标准项目工日定额汇总表 (6)2.锅炉大修标准项目工日定额汇总表 (8)3.汽轮机大修标准项目工日定额汇总表 (11)4.电气设备大修标准项目工日定额汇总表 (15)5.热控设备大修标准项目工日定额汇总表 (20)二、火力发电厂发电设备大修标准项目表1.汽轮机大修标准项目表 (24)2.锅炉大修标准项目表 (31)3.电气设备大修标准项目表 (41)4.热控设备大修标准项目表 (48)三. 火力发电厂机组小修标准项目及主要质量指标1.火力发电厂锅炉小修标准项目及主要质量指标 (57)2.火力发电厂汽机小修标准项目及主要质量指标 (67)3.火力发电厂电气小修标准项目及主要质量指标 (74)4.火力发电厂热控小修标准项目及主要质量指标………………………………………………………………………………………………… (79)国电电力火力发电厂发电设备大修标准项目劳动定额(试行)国电电力火力发电厂发电设备大修标准项目劳动定额编制说明一、为规范机组大修管理和适应公司系统检修模式的需要;保证发电设备大修后安全可靠、经济运行;合理控制大修施工费用编制了《国电电力发电设备大修标准项目劳动定额》。
注:国电电力发展股份有限公司英文缩写出版时按新规定火电厂设备检修标项及定额导则火发电厂设备检修标项及定额导则编制说明一、火发电厂设备检修标项及定额导则是为了规范机组大修管理和适应公司系统检修模式的需要而编制的;二、本导则适用于国电电力发展股份有限公司所属及控股各火力发电厂,是火力发电企业实施发电设备检修管理的指导性文件;三、本导则包含《国电电力火力发电厂发电设备大修标准项目劳动定额》、《火力发电厂发电设备大修标准项目表》及《火力发电厂机组小修标准项目及主要质量指标》三部分。
四、本导则是依据《发电厂检修规程》、《火力发电厂技术标准汇编》等技术标准,同时借鉴有关资料并结合公司系统发电设备特点编写的;五、本导则为国电电力机密文件,不得翻印,国电电力以外任何人员不得借阅。
六、本导则解释权归国电电力安全生产部。
目录一、火力发电厂发电设备大修标准项目劳动定额1.机组大修标准项目工日定额汇总表 (6)2.锅炉大修标准项目工日定额汇总表 (8)3.汽轮机大修标准项目工日定额汇总表 (11)4.电气设备大修标准项目工日定额汇总表…………………………………………………………………………………………………… (15)5.热控设备大修标准项目工日定额汇总表 (20)二、火力发电厂发电设备大修标准项目表1.汽轮机大修标准项目表 (24)2.锅炉大修标准项目表 (31)3.电气设备大修标准项目表 (41)4.热控设备大修标准项目表 (48)三. 火力发电厂机组小修标准项目及主要质量指标1.火力发电厂锅炉小修标准项目及主要质量指标……………………………………………………………………………………………………572.火力发电厂汽机小修标准项目及主要质量指标……………………………………………………………………………………………………673.火力发电厂电气小修标准项目及主要质量指标……………………………………………………………………………………………………744.火力发电厂热控小修标准项目及主要质量指标……………………………………………………………………………………………………79国电电力火力发电厂发电设备大修标准项目劳动定额(试行)国电电力火力发电厂发电设备大修标准项目劳动定额编制说明一、为规范机组大修管理和适应公司系统检修模式的需要;保证发电设备大修后安全可靠、经济运行;合理控制大修施工费用编制了《国电电力发电设备大修标准项目劳动定额》。
坪石发电厂(B) J

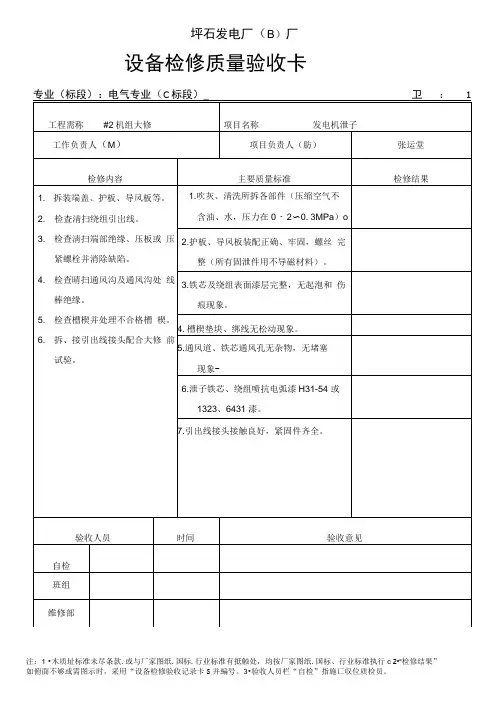

坪石发电厂(B)厂设备检修质量验收卡
坪石发电厂(B)厂设备检修质量验收卡
坪石发电厂(B)厂设备检修质量验收卡
坪石发电厂(B)厂设备检修质量验收卡
坪石发电厂(B)厂设备检修质量验收卡
坪石发电厂(B)厂设备检修质量验收卡
坪石发电厂(B)厂设备检修质量验收卡
坪石发电厂(B)厂设备检修质量验收卡
坪石发电厂(B)厂设备检修质量验收卡
坪石发电厂(B)厂设备检修质量验收卡
坪石发电厂(B)厂设备检修质量验收卡
坪石发电厂(B)厂
设备检修质量验收卡
坪石发电厂(B)厂设备检修质量验收卡
注:1 •木质址标准未尽条款,或与厂家图纸.国标.行业标准有抵触处,均按厂家图纸.国标、行业标准执行° 2•“检修结果”如幅面不够或需图示时.采用“设备检修验收记录卡S并編号。
3•验收人员栏“自检”指施匸氓位质检员。
注:1 •木质址标准未尽条款,或与厂家图纸.国标.行业标准有抵触处,均按厂家图纸.国标、行业标准执行° 2•“检修结果” 如幅面不够或需图示时.采用“设备检修验收记录卡S 并編号。
3•验收人员栏“自检”指施匸氓位质检员。
专业(标段):虫气专业(C 标段)(非标准)—
卫:25。
发电机组检修标准项目费用定额管理办法一、机组检修标准项目的费用组成机组检修标准项目的费用定额是指在合理的劳动组织和使用材料、机械的条件下,完成发电主要设备、辅助设备、公用系统、生产建筑物和生产附属设施大小修所需消耗的资源数量标准。
具体标准项目费用参考表9-1(定额见公司检修管理办法):表9-1 机组大修(包括辅助设备检修)标准项目费用定额单位:万元根据实际测算,扣除规定的不可预见费后,发电企业各专业机组大修(包括辅助设备检修)标准项目费用定额参考表9-2、表9-3和表9-4控制(分含人工费、不含人工费)。
表9-2 各专业标准项目大修费用定额(不含人工费)单位:万元注:除灰指电除尘设备、除渣设备表9-3 各专业标准项目大修费用定额(含人工费)单位:万元表9-4 机组小修标准项目费用定额单位:万元根据实际测算,扣除规定的不可预见费后,发电企业各专业机组小修(包括辅助设备检修)标准项目费用参考表9-5和表9-6控制(分含人工费、不含人工费)。
表9-5 各专业标准项目小修费用定额(不含人工费)单位:万元注:除灰指电除尘设备、除渣设备表9-6 各专业标准项目小修费用定额(含人工费)单位:万元对配置了脱硫系统的机组,标准项目大修费用定额进行如下调整:湿法脱硫机组乘1.15系数;循环流化床锅炉乘1.10系数;配100%干除灰系统机组乘1.10系数。
标准项目小修费用定额中,湿法脱硫机组乘1.30系数;循环流化床锅炉乘1.15系数;配100%干除灰系统机组乘1.15系数。
各发电企业参照以上系数,取所有符合项中的最大值。
脱硫系统大、小修费用参考表9-7数额控制。
表9-7 脱硫系统大修、小修费用定额单位:万元公用系统的检修随机组检修安排,公用系统实行滚动检修方式,公用系统检修费用定额根据下表原则、参考机组大。

火力发电厂电气设备点检标准1. 引言本文档旨在制定火力发电厂电气设备点检标准,以确保电气设备的正常运行和安全性。

点检工作是保证设备正常运行的基础,及时发现和排除设备隐患,减少设备故障的发生。
2. 点检的目的•发现电气设备的潜在故障和问题,确保设备的可靠性和安全性;•预防和减少设备故障的发生,提高设备的可用性和效率;•延长电气设备的使用寿命,降低维修和更换的成本。
3. 点检内容3.1 电源部分•检查变压器的输入和输出电压是否正常,并记录数值;•检查开关柜的电源线路连接是否牢固,无松动;•检查自动切换装置的正常运行,切换是否准确、平稳;•检查电缆的绝缘性能和连接的稳固性;•检查电池的电压和容量是否正常。
3.2 控制部分•检查控制柜的电源线路连接是否牢固,无松动;•检查控制回路的接线是否正常,无短路、断路等情况;•检查控制信号的传递是否正常,无干扰、抖动等情况;•检查控制设备的工作状态和参数设定是否合理;•检查开关和按钮的操作是否灵活可靠。
3.3 保护部分•检查继电器的动作次数和动作时间,是否在正常范围内;•检查过流保护装置和短路保护装置的动作性能,是否准确可靠;•检查温度保护装置的报警值和动作温度,是否符合要求;•检查电机绝缘电阻和介质损耗,是否在合理范围内;•检查接地装置的接地电阻和接地线的连接是否良好。
3.4 照明设备•检查照明设备的电源线路连接是否牢固,无松动;•检查灯具的照明效果和光源是否正常、明亮;•检查照明电路的开关和调光装置的操作是否正常;•检查紧急照明设备的自检和切换功能是否正常;•检查照明设备的防护装置和接地线是否完好。
3.5 其他设备•检查变频器的输出电压和频率是否稳定;•检查UPS设备的工作状态和备用电池容量是否正常;•检查发电机的运行参数和电压波动,是否在正常范围内;•检查断路器和接触器的触头磨损情况,是否需要更换;•检查继电器和开关的触点接触情况,是否需要清洗或更换。
4. 点检频次根据电气设备的类型、重要程度和运行条件,制定不同的点检周期和频次。

发电厂电气调试项目及标准一、调试项目依据标准1、《电力设备预防性试验规程》 DL/T596-19962、《电气装置安装工程电气设备交接试验标准》 GB50150-20063、《继电保护和安全自动装置技术规范》 GB14285-934、《电业安全工作规程(发电厂和变电所电气部分)》 DL408-915、中华人民共和国《工程建设标准强制性条文》电力工程部分(建设部建标[2000]241号)6、设计图纸、厂家图纸、说明书及相关资料二、调试试验项目1、单体及分系统调试1.1发变组保护装置装置单体试验;控制、信号、保护回路的传动试验,二次交流回路加电检查;1.2励磁系统静态试验励磁调节器的保护(包括过励、欠励、伏赫、PT断线检测等)、控制、监视系统试验、开环模拟试验;1.3同期装置试验1.4厂用电快切装置试验2、发变组整套启动阶段电气试验项目从机组空负荷整套调试开始,到168小时满负荷试运结束这一全过程电气整套启动试运阶段。
2.1转子绕组交流阻抗、功率损耗的测量(升速过程及额定转速下)2.2短路特性试验包括发动机出口、主变高压侧、高压厂用变低压侧各点的短路试验。
电流回路的检查,相关电流保护的检查,录制发电机的短路特性试验。
2.3发电机空载特性试验电压回路的检查,相关电压保护的检查,录制发电机电压上升和下降的空载特性曲线,发电机空载额定灭磁试验,发电机残压和相序的测量。
2.4 发电机空载时自动励磁装置的各项试验2.4.1 手动方式下调压范围检查。
2.4.2 自动方式下调压范围检查。
2.4.3 发电机空载工况下的10%阶跃试验。
2.4.4 发电机在空载工况下的灭磁试验。
2.4.5 手动/自动方式的切换试验。
2.4.6 两套自动调节通道相互切换试验。
2.4.7 起励和逆变灭磁试验。
2.5 发电机同期系统定相并网试验发电机带变压器零起升压试验,同期回路检查试验,假同期试验,发电机与系统并列;2.6 机组带负荷试验2.6.1 励磁系统带负荷试验,包括可控硅输出特性、手动通道带负荷特性、自动向手动通道切换、手动向自动通道切换等。

电厂大修情况汇报表格尊敬的领导:我向您汇报电厂大修情况如下:一、大修时间安排。
本次电厂大修计划于2022年10月1日开始,预计历时30天,至10月30日结束。
大修期间将进行设备检修、清洁、更换以及设备性能测试等工作。
二、大修范围。
本次大修主要涉及锅炉、汽轮机、发电机、变压器、配电设备等主要设备的检修和维护。
其中,锅炉方面将对锅炉本体、燃烧系统、给水系统等进行全面检修和清洁;汽轮机方面将对汽轮机本体、汽机附件、减速器等进行检修和更换;发电机方面将对发电机定子、转子、冷却系统等进行维护和测试;变压器和配电设备方面将进行设备绝缘测试、接地测试以及设备保护系统测试等工作。
三、大修进展情况。
截止目前,大修工作已经按照计划顺利进行。
锅炉检修工作已完成80%,清洁工作已完成50%;汽轮机检修工作已完成70%,更换工作已完成30%;发电机检修工作已完成60%,测试工作已完成20%;变压器和配电设备的绝缘测试已完成40%,接地测试已完成20%。
四、大修人员安全情况。
在大修期间,我们严格执行安全操作规程,加强安全教育培训,做好安全防护工作。
目前,大修期间未发生任何安全事故,所有参与大修工作的人员均严格遵守安全操作规程,保证了大修期间的安全生产。
五、大修后续工作安排。
大修结束后,我们将对设备进行全面测试,确保设备性能达到设计要求。
同时,我们将进行设备运行试验,逐步恢复设备运行,确保设备安全、稳定、高效运行。
六、感谢与期望。
在此,我代表大修团队,对领导的关心和支持表示衷心的感谢。
我们将继续努力,确保本次大修工作顺利完成,为电厂后续的生产运行奠定坚实基础。
以上就是本次电厂大修情况的汇报,如有任何问题,请随时与我联系。
谢谢!此致。
敬礼。

一、变压器的巡检项目。
1、正常对变压器的正常监视1.1、检查变压器油枕和充油套管油面油位正常,油色透明无杂物,且无漏油渗油现象。
1.2、套管外部应清洁,无破损裂纹.无放电痕迹及其它异常现象。
1.3 、变压器的音响正常,无增大或异音。
1.4 、变压器本体无漏油、渗油现象,油温正常,无显著升高。
1.5 、引线、接头、电缆、母线、套管接线端子等应紧固,无过热现象。
1.6、各散热器温度均匀,管道阀门开闭正确,防爆门隔膜完整。
1.7、瓦斯继电器内充满油,油色透明,无漏油渗油。
1.8 、无载调压器装置各元件位置正确且无异常。
1.9 、室内变压器应检查门窗完整,房屋应无漏水、渗水,照明通风良好,温度应适宜。
消防设施齐全良好。
2. 特殊工况下的巡回检查项目:2.1、过负荷:监视负荷、油温、油位的变化,各部接头接触良好无过热现象,冷却系统正常。
2.2、雷雨天:室外变压器瓷套管有无放电闪烙现象。
避雷器放电记录器动作情况。
2.3 、大雪天:室外变压器应根据积冰溶化情况,检查接头是否发热,并设法消除积水和冰溜。
2.4、大雾天:瓷套管有无放电打火现象,重点检查污秽瓷质部分。
2.5 、大风天:引线有无剧烈摆动和松脱,有无挂搭杂物。
2.6 、剧冷剧热:重点检查油温、油位变化情况。
2.7、短路故障后:检查有关接头有无异状,有无喷油现象,变压器中性点引线或避雷器有无烧伤痕迹。
2.8 、在阴雨、雾天检查变压器时不得攀爬变压器。
二、电动机的巡检项目1)、看看电动机的转速是否正常,不能有卡塞现象。
2)、看看电动机的电流、电压是否超标。
保护装置是否正常。
3)、看看电动机的外壳、风扇罩、风扇是否有破损,风扇罩网上是否堵有杂物影响散热。
4)、看看电动机的紧固螺栓不能松动,地角螺栓松动会引起电机的振动。
5)、闻闻电动机有无异味6)、听听电动机有无杂音,若有杂音则要弄清时轴承发出的还是电动机内部发出的,内部的轻微的沙沙声是由风吹动电机绑扎带的线头发出的,一般没事。

发电机大修方案发电机大修方案本文旨在介绍发电机大修方案,包括大修项目、检前准备工作、质量标准等内容。
一、发电机检修项目1.1 大修项目大修项目包括解体、抽转子、定子检修、转子检修、冷却系统及灭火装置检修、组装与调试、试运与验收等。
1.2 检前的准备工作及检前电气试验在检修前,需要根据运行中的缺陷记录,制定技术、组织和安全措施。
同时,需要研究检修规程,讨论检修计划,并落实材料、备品、工具的准备情况。
还需要进行检前电气试验,以确保设备安全可靠。
1.3 发电机的解体发电机的解体顺序包括取出励磁机及滑环电刷、接地电刷、拆下电缆头,并做好记号。
拆除发电机导出线接头。
拆除对轮螺栓等步骤。
1.4 抽转子抽转子的具体步骤包括测完气隙后,拆除#4瓦地脚螺栓和绝缘垫,在#4瓦座下面放入滑道,滑道应平行牢固,高度合适,并涂以润滑油。
在机侧将工字钢放在发电机座上,拆除对轮螺栓,垫起发电机转子等。
1.5 定子检修定子检修包括测量发电机端盖轴封间隙、测量定转子空气间隙、测量#4瓦绝缘电阻等步骤。
1.6 转子检修转子检修包括拆除励磁机两侧端盖及刷架连线(要做好记号)、用塞尺测量励磁机气隙、拆除励磁机地脚螺栓、吊走励磁机定子等步骤。
1.7 冷却系统及灭火装置检修冷却系统及灭火装置的检修包括拆除防火水管等步骤。
1.8 组装与调试组装与调试包括将转子抽装回去、测量发电机端盖挡风板与风扇环之间的径向间隙和轴向间隙、调整吊车等步骤。
1.9 试运与验收试运与验收包括对发电机进行试运转和检查,以确保设备安全可靠。
二、发电机大修质量标准检前的准备工作包括根据运行中的缺陷记录,制定技术、组织和安全措施,研究检修规程,讨论检修计划,并落实材料、备品、工具的准备情况。
在解体发电机时,需要拆除励磁机及滑环电刷、接地电刷、拆下电缆头,并做好记号。
拆除发电机导出线接头。
拆除对轮螺栓等步骤。
在抽装转子时,需要测完气隙后,拆除#4瓦地脚螺栓和绝缘垫,在#4瓦座下面放入滑道,滑道应平行牢固,高度合适,并涂以润滑油。
火电厂设备检修标项及定额导则火发电厂设备检修标项及定额导则编制说明一、火发电厂设备检修标项及定额导则是为了规范机组大修管理和适应公司系统检修模式的需要而编制的;二、本导则适用于国电电力发展股份有限公司所属及控股各火力发电厂,是火力发电企业实施发电设备检修管理的指导性文件;三、本导则包含《国电电力火力发电厂发电设备大修标准项目劳动定额》、《火力发电厂发电设备大修标准项目表》及《火力发电厂机组小修标准项目及主要质量指标》三部分。
四、本导则是依据《发电厂检修规程》、《火力发电厂技术标准汇编》等技术标准,同时借鉴有关资料并结合公司系统发电设备特点编写的;五、本导则为国电电力机密文件,不得翻印,国电电力以外任何人员不得借阅。
六、本导则解释权归国电电力安全生产部。
1目录一、火力发电厂发电设备大修标准项目劳动定额1.机组大修标准项目工日定额汇总表 (6)2.锅炉大修标准项目工日定额汇总表 (8)3.汽轮机大修标准项目工日定额汇总表 (11)4.电气设备大修标准项目工日定额汇总表 (15)5.热控设备大修标准项目工日定额汇总表 (20)二、火力发电厂发电设备大修标准项目表1.汽轮机大修标准项目表 (24)2.锅炉大修标准项目表 (31)3.电气设备大修标准项目表 (41)4.热控设备大修标准项目表 (48)三. 火力发电厂机组小修标准项目及主要质量指标1.火力发电厂锅炉小修标准项目及主要质量指标 (57)2.火力发电厂汽机小修标准项目及主要质量指标 (67)3.火力发电厂电气小修标准项目及主要质量指标 (74)4.火力发电厂热控小修标准项目及主要质量指标 (79)2国电电力火力发电厂发电设备大修标准项目劳动定额(试行)3国电电力火力发电厂发电设备大修标准项目劳动定额编制说明一、为规范机组大修管理和适应公司系统检修模式的需要;保证发电设备大修后安全可靠、经济运行;合理控制大修施工费用编制了《国电电力发电设备大修标准项目劳动定额》。
发电机大修后试验项目及其操作方法:1、发电机大修后应作试验项目如下:1.1二次回路联动试验;1.1.1为了检查大修后发电机各保护动作正常与否,各开关联动保护动作应正常,开关动作正常后投入发电机保护。
发电机启动前联动试验基本操作:1.1.2主油开关及 MK 开关跳合闸试验。
1.1.3机、电联系信号试验。
1.1.4调速电机方向调试。
1.1.5 MK 联动主油开关调试。
1.1.6发电机强励动作试验。
1.1.7机事故按钮跳闸上述试验一般在发电机复备操作前进行,以便及时发现各部缺陷,提前处理,防止延时开机。
1.2发电机起动前电气测量试验;1.2.1测静、转子回路直流电阻;1.2.2测量静、转子回路直流电阻测量发电机静、转子回路直流电阻的目的,是为了检查线圈内部、端部、引出线的焊缝质量以及连接点的接触情况,实际是检查这些接头的接触电阻有无变化,若接触电阻大,则说明接触不良。
1.3励磁机空载特性试验;1.3.1为了检查鉴定大修后的励磁机各特性是否良好,并与厂家原特性曲线比较,一般在发电机与系统并列前,当汽机转速达 3000 转/分钟时作该试验,其方法如下:1.3.2在励磁机磁场回路接一电流表(端子 609),并接一电压表(端子6.03、6.04)1.3.3断开发电机、工作励磁刀闸,解除强励 11ZK1.3.4合上 MK 开关,慢慢调节 RC 电阻,逐点读取励磁机电压及其磁场电流,直至励磁机电压达到额定值为止。
采取上升、下降两条特、性曲线与原特性曲线比较应无较大差异。
2.6.4该试验人员与运行人员共同操作时要调整缓慢均匀,读表计要求准确同时进行。
1.4发电机短路特性试验;1.4.1所谓短路特性,是发电机在额定转速的发电方式下,静子三相短路时,静子短路电流 Id 与励磁机电流 il 成正比关系。
利用此试验可判断发电机转子线圈有无匝间短路,此外,计算发电机的主要参数同其电抗 xd 短路比以及电压调整器的整定计算时也都需要得用短路特性试验。
各类⾼压电⽓设备试验项⽬及要求标准电⼒设备预防性实验规程(缩减)范围本标准规定了各种电⼒设备预防性实验的项⽬、周期和要求,⽤以判断设备是否符合条件,预防设备损坏、保证安全运⾏。
本标准适⽤于500KV以下的交流电⼒设备。
本标准不适⽤于⾼压直流输电设备、矿⽤及其它特殊条件下使⽤的电⼒设备,也不适⽤于电⼒系统的继电保护装置、⾃动装置、测量装置等电器设备和安全⽤具。
从国外进⼝的设备应以该设备的产品标准为基础,参照本标准执⾏。
从国外进⼝的设备应以该设备的产品标准为基础,参照本标准执⾏。
2.定义、符号2.1预防性实验为了发现运⾏中设备的隐患,预防发⽣事故或设备损坏,对设备进⾏的检查、试验或监测,也包括取油样或⽓样进⾏的试验。
2.2在线监测在不影响设备运⾏的条件下,对设备状况连续或顶事进⾏的监测,通常是⾃动进⾏的。
2.3带电测量对在运⾏电压下的设备,采⽤专⽤⼀起,由⼈员参与进⾏的测量。
2.4绝缘电阻在绝缘结构的两个电极之间施加的直流电压值与流经该对电极的泄流电流值之⽐。
常采⽤兆欧表直接测得绝缘电阻值。
本规程中,若⽆说明,均指加压1min时的测得值。
2.5吸收⽐在同⼀次试验中,1min时的绝缘电阻值与15s时的绝缘电阻值之⽐。
2.6极化指数在同⼀次试验中,10min时的绝缘电阻值与1min时的绝缘电阻值之⽐。
2.7本规程所⽤的符号Un设备额定电压(对发电机转⼦是指额定励磁电压);Um设备最⾼电压;U0/U电缆额定电压(其中U0为电缆导体与⾦属套或⾦属屏蔽之间的设计电压,U为导体与导体之间的设计电压);U1mA避雷器直流1mA下的参考电压;tgδ介质损耗因数;3.总则3.1试验结果应与该设备历次试验结果相⽐较,与同类设备试验结果相⽐较,参照相关的试验结果,根据变化规律和趋势,进⾏全⾯分析后做出判断。
3.2遇到特殊情况需要改变试验项⽬、周期或要求时,对主要设备需经上⼀级主管部门审查批准后执⾏,对其他设备可由本单位总⼯程师审查批准后执⾏。
水利水电SL 638-2013发电电气设备安装工程单元工程质量验收评定表(共有91个表)本部分系根据中华人民共和国水利部批准《水利水电工程单元工程施工质量验收评定标准——发电电气安装工程》(SL 638-2013)编制。
本标准适用于大中型水电站发电电气设备安装工程中,下列电气设备安装工程单元工程质量验收评定。
——额定电压为26KVA及以下电压等级的发电电气一次设备安装工程;——水电站通信系统安装工程;小型水电站同类设备安装工程的质量验收评定可参照执行。
《评定表》改变了原标准中质量检验项目分类。
将原标准中的“保证项目”、“基本项目”、“主要项目”、“一般项目”等统一规定为“主控项目”和“一般项目”两类。
2016年01月17日《水利水电工程单元工程施工质量验收评定表》(以下简称《评定表》)是检验与评定施工质量的基础资料,也是进行工程维修和事故处理的重要参考。
工程竣工验收后,《评定表》归档长期保存。
因此,对《评定表》的填写,作如下基本规定:1 单元工程划分应符合下列规定:(1)分部工程开工前应由建设单位或监理单位组织设计、施工等单位,根据本标准要求,共同划分单元工程。
(2) 建设单位应根据工程性质和部位确定重要隐蔽单元工程和关键部位的单元工程。
(3) 划分结果应以书面形式报送质量监督机构备案。
2.单元工程安装质量验收评定,应在单元工程检验项目的检验结果、试运转达到本标准要求,并具备完整安装记录的基础上进行。
3.单元工程安装质量验收评定表及其备查资料的制备应由工程施工单位负责,其规格宜采用国际标准A4(210mmX297mm)验收评定表一式4份,备查资料一式2份,其中验收评定及备查资料各1份应由监理单位保存,其余应由施工单位保存。
4. 《评定表》应使用蓝色或黑色墨水钢笔填写,不得使用圆珠笔、铅笔填写。
5.文字。
应按国务院颁布的简化汉字书写。
字迹应工整、清晰。
6.数字和单位。
数字使用阿拉伯数字(1、2、3、…、9、0)。
