完整word版,双代号网络图时间参数的计算
- 格式:doc
- 大小:133.67 KB
- 文档页数:6
双代号网络图时间参数的计算
二、工作计算法

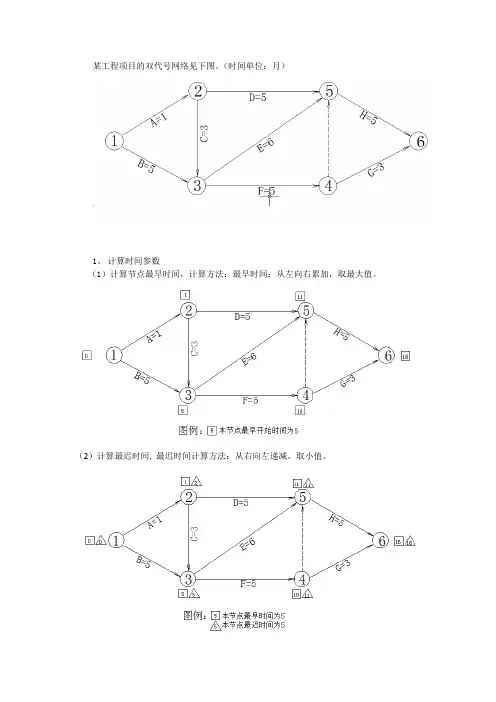

【例题】:根据表中逻辑关系,绘制双代号网络图,并采用工作计算法计算各工作的时间参数。
(一)工作的最早开始时间ES i-j
--各紧前工作全部完成后,本工作可能开始的最早时刻。
(二)工作的最早完成时间EF i-j
EF i-j=ES i-j + D i-j
1.计算工期T c等于一个网络计划关键线路所花的时间,即网络计划结束工作最早完成时间的最大值,即T c=max{EF i-n}
2.当网络计划未规定要求工期T r时,T p=T c
3.当规定了要求工期T r时,T c≤T p,T p≤T r
--各紧前工作全部完成后,本工作可能完成的最早时刻。
(三)工作最迟完成时间LF i-j
1.结束工作的最迟完成时间LF i-j=T p
2. 其他工作的最迟完成时间按“逆箭头相减,箭尾相碰取小值”计算。--在不影响计划工期的前提下,该工作最迟必须完成的时刻。
(四)工作最迟开始时间LS i-j
LS i-j=LF i-j-D i-j
--在不影响计划工期的前提下,该工作最迟必须开始的时刻。
(五)工作的总时差TF i-j
TF i-j=LS i-j-ES i-j 或TF i-j=LF i-j-EF i-j
--在不影响计划工期的前提下,该工作存在的机动时间。
(六)自由时差FF i-j
FF i-j=ES j-k-EF i-j
--在不影响紧后工作最早开始时间的前提下,该工作存在的机动时间。
作业1:根据表中逻辑关系,绘制双代号网络图。
