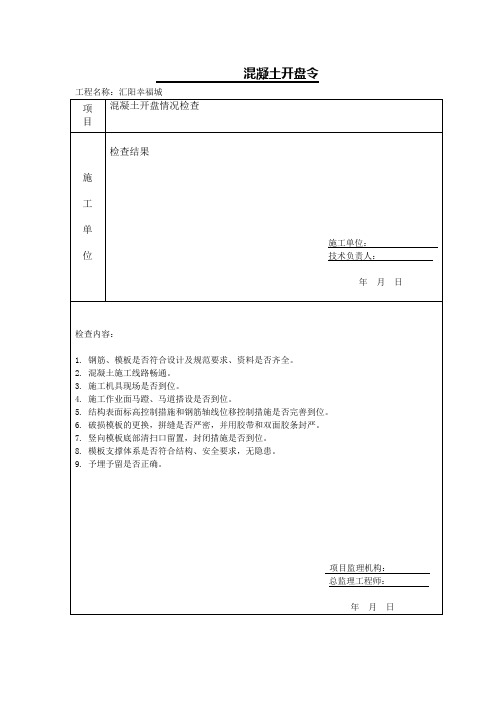

混凝土开盘令
- 格式:doc
- 大小:28.50 KB
- 文档页数:1
混凝土开盘鉴定1、根据混凝土结构工程施工质量验收规范 7.3.2 规定,新工地首次使用的混凝土配合比必须进行开盘鉴定,鉴定其工作性能必须满足设计配合比的要求,开始施工时应至少留置一组标准养护试件验证配合比的依据。
2、混凝土开盘鉴定主要是坚定原材料是否符合混凝土配合比要求、搅拌站的计量是否准确,搅拌的混凝土的工作性是否符合要求(即混凝土坍落度)。
第一次在申报混凝土浇筑令时,同时报混凝土配合比和申请混凝土开盘鉴定,(也将商品混凝土搅拌站的资质等级证书、营业证书报监理)在混凝土到现场时做混凝土坍落度检验合格即为开盘鉴定。
现场自行浇拌的混凝土是自己写开盘鉴定,由监理进行验收。
(现场自行浇拌的混凝土在设备安装完后要抓紧进行开盘鉴定,既对搅拌站设备运行、计量是否准确让监理验收,开盘鉴定时比较好过关。
)。
第一次在申报混凝土浇筑令同时申请混凝土开盘鉴定,搅拌第一盘时进行混凝土坍落度检验合格即为开盘鉴定合格。
否则要调整混凝土配合比。
并多做一组试块。
拌合站需要提供相应资料:1、混凝土配合比申请单或供货申请单;2、混凝土配合比设计单;3、水泥出厂质量证明书;4、水泥3d复试报告;5、砂子试验报告;6、石子试验报告;7、混凝土掺合料合格证;8、混凝土掺合料出厂检验报告;9、混凝土掺合料试验报告;10、外加剂使用及性能说明书;11、外加剂出厂合格证或检验报告;12、外加剂型式检验报告;13、外加剂复检报告;14、试配混凝土抗压试验报告;15、混凝土试块28d抗压强度试验报告(后补上)。
参与人员:混凝土开盘鉴定应由施工单位组织监理(建设)单位、混凝土搅拌单位进行,采用现场搅拌的,应由施工单位组织监理(建设)单位进行。
参加人员为:建设单位的项目技术负责人、监理单位的监理工程师、施工单位的项目技术负责人、混凝土搅拌单位的质检部门代表。
开盘鉴定最后结果应由参加鉴定人员代表单位签字。
核查办法:1、核查开盘鉴定的范围是否正确,内容是否完整,是否符合要求。

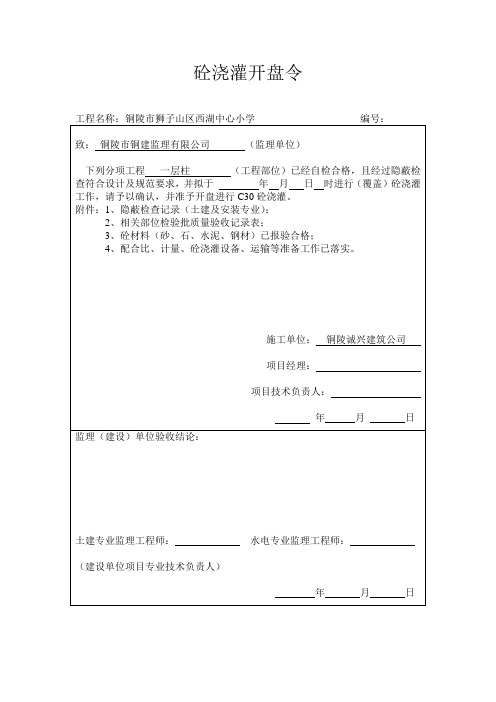

混凝土开盘取样通知
目的:达到标准要求,符合雄安要求
1、所有标号的混凝土都应当进行开盘取样。
2、结构混凝土首车取第二盘,后续生产取最后一盘。
非结构混凝土可取最后一盘。
3、操作员在发灰记录上,注明累积方量,取样车次。
操作员对讲机或电话通知试验员/试块工进行取样。
4、取样频率:1000方以内,每100方取样一次,超过1000方每200方取样一次。
5、试验员安排制作内检(3、7、14、28天)试块,批检(7、28)试块,批检数量随美砼系统。
6、取样过程应录视频,试块应进行覆膜。
7、操作员未通知,对操作员进行追责。
8、试验员未安排制作,对试验员进行追责。
9、试块工不取样制作,对试块工进行追责。
10、本通知自发布之日起执行。
2022年7月30日。
混凝土开盘鉴定的规范
要求
-CAL-FENGHAI.-(YICAI)-Company One1
按照《混凝土结构工程施工质量验收规范》GB50204-2002规定“首次使用的混凝土配合比应进行开盘鉴定”。
实际生产时对首次使用的混凝土配合比应进行开盘鉴定,并至少留置一组28d标准养护试件,以验证混凝土的实际质量与设计要求的一致性。
施工单位应注意积累相关资料以利于提高配合比设计水平,混凝土开盘鉴定的内容如下:
混凝土开盘鉴定应由施工单位组织监理(建设)单位在混凝土搅拌单位进行,采用现场搅拌的,应由施工单位组织监理(建设)单位进行。
参加人员为:建设单位的项目技术负责人、监理单位的监理工程师、施工单位的项目技术负责人、混凝土搅拌单位的质检部门代表。
开盘鉴定最后结果应由参加鉴定人员代表单位签字。
开盘鉴定时应提供下列资料:
1)混凝土配合比申请单或供货申请单;
2)混凝土配合比设计单;
3)水泥出厂质量证明书;
4)水泥3d复试报告。
5)砂子试验报告;
6)石子试验报告;
7)混凝土掺合料合格证;
8)混凝土掺合料出厂检验报告;
9)混凝土掺合料试验报告;
10)外加剂使用及性能说明书;
11)外加剂出厂合格证或检验报告;
12)外加剂型式检验报告;
13)外加剂复检报告;
14)试配混凝土抗压试验报告;
15)混凝土试块28d抗压强度试验报告(后补上)。
二、核查办法
(1)核查开盘鉴定的范围是否正确,内容是否完整,是否符合要求。
(2)核查标准养护试件的试验报告,验证配合比。
(3)核查开盘鉴定是否填写正确、完整,参加鉴定单位签字手续是否齐全
2。
砼开盘通知书
[2012]第001号
致:娲石水泥有限公司商混站

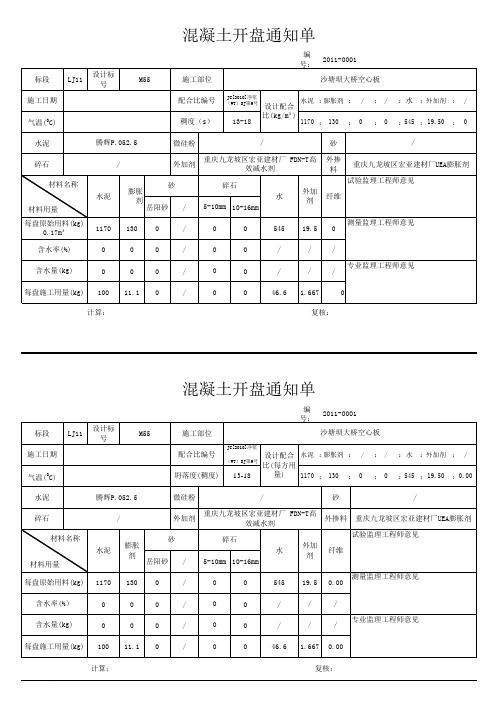

我公司承建的阳新县城东熊家垴拆迁安置小区工程,现进入楼部位砼施工,浇捣时间为月日时整,砼强度等级为C30 ,方量约M3;请按以下配合比进行搅拌。
⑴材料要求为:42.5级水泥,砂为中粗砂,碎石为5—31.5mm石粒,西塞山粉煤灰。
⑵配合比为:水:水泥:砂:碎石:粉煤灰
185:326:770:1054:65
⑶体积比为:水:水泥:砂:碎石:粉煤灰
0.5: 1.0:2.36:3.26:0.17
开盘时请及时做好抗压(抗渗)砼试块,数量为每100 M3各三组,每个台班各三组。
湖北中阳建设集团有限公司阳新项目部
签发签名签收签名
技术负责人:商混站主管:
2012年月日
【注】本通知单一式三份,签字后项目部、商混站、资料室各存一份。
