xx水电工程开挖施工方案一、简述xx水电工程是在xx河干流开发的河床式电站,根据河床地形条件及建筑物布置的特点,本工程采用分期导流的方式较为合理,即一期先围右岸一孔泄洪闸、厂闸连接坝段、厂房坝段及拦坎砂、右岸重力挡水坝段。
在一期围堰保护下,厂房拦砂坎、右岸一孔泄洪闸、泄洪闸右岸护坡的施工时段为2006年6月13日至2006年11月10日。
在以上结构物完成施工后,可作为二枯厂房施工时期的导水建筑物,厂房全年施工因此可不受影响。
2006年11月11日开始拆除一期围堰并开始填筑二期(枯水期)围堰,二期围堰形成后,河水由右侧已完成的一孔泄洪闸通过。
在二期围堰保护下,开始施工剩余四孔泄洪闸(包括消力池)、左岸重力挡水坝段及左岸护坡,其施工时段为2006年12月1日至2007年5月31日。
二、工程施工区开挖地质条件电站闸址位于xx河中下游峡谷河道弯曲处,坝址处河床宽阔平缓,河道宽近150m,左岸为山体斜坡,坡底花岗岩裸露,形成约2~3m高之陡崖,坡上覆盖有0.35~5m厚的碎块石混亚粘土,自然地形坡度45~55º。
右岸为平缓的漫滩阶地,阶地后缘接斜坡,坡底花岗岩裸露,坡高约30~100m,坡度24~35°,高程1185m的山坡上建有前进渠,渠道宽约5m。
坡高30米范围种植有果林,30米以上为人造杉木林。
河床水深1~4m。
一期大基坑中所布置的泄洪闸、厂闸连接坝段、右岸重力挡水坝段的基础主要持力层为第四系冲积层,岩性为漂卵砾石含砂,根据颗粒分析,大于20cm 的漂石含量少(5%),主要以卵砾石为主(65%),砂占(25~30%),属中密~较密实。
该漂卵砾石含砂层厚度较大,且连续分布,其稳定性好。
厂房及尾水渠工程主要持力层为河床底部在高程1138.18以下伏有的昔格达组地层,完整连续,属半成岩,遇水易软化变形而使强度降低等特点。
厂房及尾水渠右侧为早前地方上为防洪需要而建的防洪堤,堤顶高程1157.00m,防洪堤长296.5m,在厂房开挖之前需将建筑工程开挖范围以内的防洪堤拆除。
河道土方及砂卵石开挖施工方案(一)土方开挖一、施工准备(1)、认真了解施工现场及红线外周边环境条件,摸清地上障碍物及地下各专业管线等情况,拟订相应的拆迁方案、保护方案、临时交通组织方案等,经业主、监理工程师同意后,根据施工需要尽早实施。
(2)、复核业主提供的测量控制点坐标、高程、经业主、监理工程师签字认可后,按引现场施工测量控制桩,进行单位工程定位放线。
(3)、进行图纸审查,详细了解工程地质资料,参加业主组织的设计交底、图纸会审及现场环境等情况交底,编制详尽的施工组织设计,关键及特殊工序施工作业设计。
(4)、按施工总平面规划搭设现场办公、生活、生产设施布设临时水电管线,做好安全防护设施。
(5)、组织前期所需的设备机具、材料及施工人员进场,办理开工手续。
二、场地清理1、开工前清理开挖工程区域内的树根、杂草、垃圾、废渣和其它障碍物。
2、对开挖范围内和周围有影响区域内的建筑物及障碍物,如房屋、树木、电线、管道等,妥善处理。
3、场地清理的方法是用挖掘机清表,装车运输的方法。
三、施工方法1、土方开挖采用1m3挖掘机开挖,用自卸汽车运至堆土区。
2、开挖应自上至下进,开挖时应保留20~30cm的保护层,待回填时,用人工清坡。
3、开挖时,严格按设计要求放坡,并随挖随测,避免超挖和欠挖现象。
4、土方开挖时,在监理工程师复核认可的开挖线内进行机械施工,施工中定期测量校正开挖断面尺寸,对机械开挖的边坡和基坑标高,预留适当余量,再用人工修整。
5、开挖时,防止滑坡,保证开挖安全。
6、任何部位开挖完成后,进行检查清理,把表面松散体消除干净,报现场监理工程师确认认可。
再进行下一道工序施工。
7、开挖弃料堆放到业主指定的弃土场,不得占用农田、道路。
8、土石方施工采用开挖一段,各道路施工进跟进、保护一段,防止水流、风浪冲刷。
四、机械配置本工程配置2台1m³反铲挖土机。
五、土料利用和弃渣措施在土方开挖时,开挖河道周边10m内不许堆载,挖土随挖随运,保证开挖河道的安全可靠。

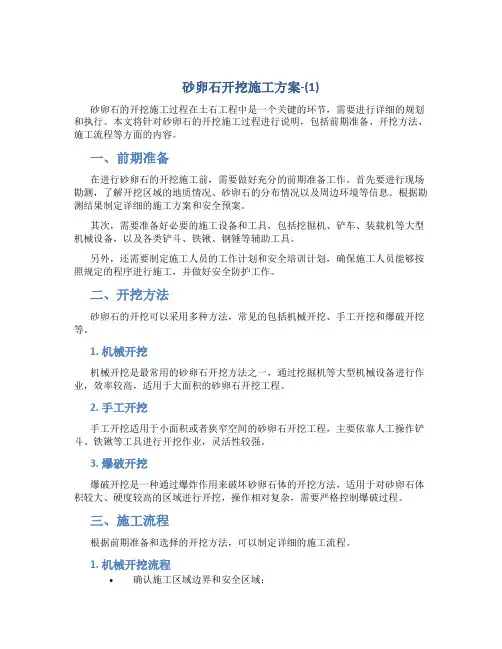

砂卵石开挖施工方案-(1)砂卵石的开挖施工过程在土石工程中是一个关键的环节,需要进行详细的规划和执行。
本文将针对砂卵石的开挖施工过程进行说明,包括前期准备、开挖方法、施工流程等方面的内容。
一、前期准备在进行砂卵石的开挖施工前,需要做好充分的前期准备工作。
首先要进行现场勘测,了解开挖区域的地质情况、砂卵石的分布情况以及周边环境等信息。
根据勘测结果制定详细的施工方案和安全预案。
其次,需要准备好必要的施工设备和工具,包括挖掘机、铲车、装载机等大型机械设备,以及各类铲斗、铁锹、钢锤等辅助工具。
另外,还需要制定施工人员的工作计划和安全培训计划,确保施工人员能够按照规定的程序进行施工,并做好安全防护工作。
二、开挖方法砂卵石的开挖可以采用多种方法,常见的包括机械开挖、手工开挖和爆破开挖等。
1. 机械开挖机械开挖是最常用的砂卵石开挖方法之一,通过挖掘机等大型机械设备进行作业,效率较高,适用于大面积的砂卵石开挖工程。
2. 手工开挖手工开挖适用于小面积或者狭窄空间的砂卵石开挖工程,主要依靠人工操作铲斗、铁锹等工具进行开挖作业,灵活性较强。
3. 爆破开挖爆破开挖是一种通过爆炸作用来破坏砂卵石体的开挖方法,适用于对砂卵石体积较大、硬度较高的区域进行开挖,操作相对复杂,需要严格控制爆破过程。
三、施工流程根据前期准备和选择的开挖方法,可以制定详细的施工流程。
1. 机械开挖流程•确认施工区域边界和安全区域;•安排挖掘机对砂卵石进行开挖;•根据需求使用装载机或铲车进行砂卵石的装运;•完成开挖区域的清理工作;•检查施工现场,确保没有遗留物和安全隐患。
2. 手工开挖流程•配备所需工具和人员;•按照开挖方案进行逐步开挖;•定期对施工现场进行清理,确保工作环境整洁;•完成开挖工作后进行总结和检查。
3. 爆破开挖流程•制定详细的爆破方案,确定爆破参数;•进行安全警示和区域封闭;•安装爆破药包,进行爆破作业;•清理爆破碎片,确保施工现场安全;•检查爆破效果,进行必要的整改和补破。
砂卵石地层浅埋暗挖施工工法一、前言砂卵石地层浅埋暗挖施工工法是在地铁、隧道和地下工程开挖当中常用的一种施工方法。
由于地面施工对交通和附近建筑物的影响较大,因此暗挖施工是一种更为安全和合理的工法。
下面将详细介绍砂卵石地层浅埋暗挖施工工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例。
二、工法特点砂卵石地层浅埋暗挖施工工法具有以下几点特点:1、安全可靠:由于采用暗挖施工,避免了地面施工过程中对周围建筑物和交通的影响,因此更为安全可靠。
2、适用广泛:砂卵石地层浅埋暗挖施工工法适用于各种类型的地下工程,如地铁、隧道和地下车库等。
3、效率高:由于采用机械化挖掘,工程进度得到了有效的提高,从而保证了工程的进度。
4、质量稳定:采用精密的施工工艺和严格的质量控制措施,保持了施工过程的质量稳定,从而确保了工程的质量。
三、适应范围砂卵石地层浅埋暗挖施工工法适用范围比较广泛,下面是具体的适用范围:1、地铁、隧道:由于地铁和隧道一般都处于地下50米以内,因此砂卵石地层浅埋暗挖施工工法可以适用。
2、地下车库:由于地下车库的深度较浅,一般在地下20-30米以内,因此砂卵石地层浅埋暗挖施工工法同样可以适用。
四、工艺原理砂卵石地层浅埋暗挖施工工法是由机械进行挖掘,因此其实现是依赖于机械装备的。
具体地说,其工艺原理主要包括以下方面:1、对施工工法与实际工程之间的联系:采用暗挖施工可以避免地面交通和建筑物的影响,可以更为安全和合理地进行工程施工。
2、采取的技术措施:采用先爆后掏的工法,采用先摸后抓和限高吊装等技术措施进行具体实现。
五、施工工艺砂卵石地层浅埋暗挖施工工艺包括以下几个主要的施工阶段:1、勘察设计:对施工区域进行详细的勘察和设计,包括地下水、土质、地下管线等情况的调查和分析。
2、预处理:采用浅埋方法进行地面的预处理,如进行地面加固等措施。
3、爆破作业:采用先爆后掏的方式进行爆破作业,保证了爆破作业的安全性和效率。

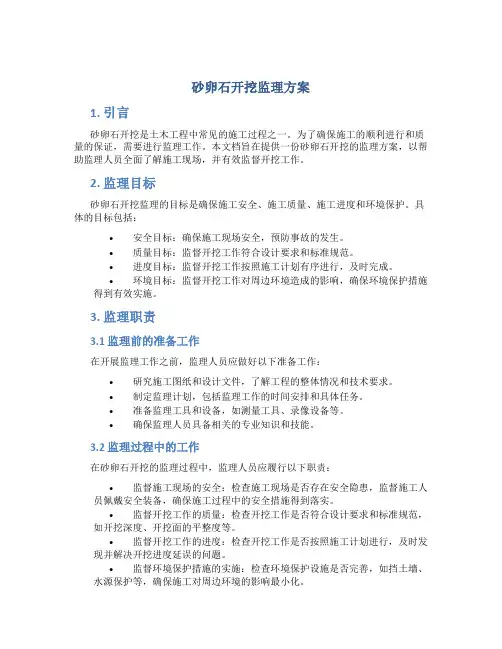

砂卵石开挖监理方案1. 引言砂卵石开挖是土木工程中常见的施工过程之一。
为了确保施工的顺利进行和质量的保证,需要进行监理工作。
本文档旨在提供一份砂卵石开挖的监理方案,以帮助监理人员全面了解施工现场,并有效监督开挖工作。
2. 监理目标砂卵石开挖监理的目标是确保施工安全、施工质量、施工进度和环境保护。
具体的目标包括:•安全目标:确保施工现场安全,预防事故的发生。
•质量目标:监督开挖工作符合设计要求和标准规范。
•进度目标:监督开挖工作按照施工计划有序进行,及时完成。
•环境目标:监督开挖工作对周边环境造成的影响,确保环境保护措施得到有效实施。
3. 监理职责3.1 监理前的准备工作在开展监理工作之前,监理人员应做好以下准备工作:•研究施工图纸和设计文件,了解工程的整体情况和技术要求。
•制定监理计划,包括监理工作的时间安排和具体任务。
•准备监理工具和设备,如测量工具、录像设备等。
•确保监理人员具备相关的专业知识和技能。
3.2 监理过程中的工作在砂卵石开挖的监理过程中,监理人员应履行以下职责:•监督施工现场的安全:检查施工现场是否存在安全隐患,监督施工人员佩戴安全装备,确保施工过程中的安全措施得到落实。
•监督开挖工作的质量:检查开挖工作是否符合设计要求和标准规范,如开挖深度、开挖面的平整度等。
•监督开挖工作的进度:检查开挖工作是否按照施工计划进行,及时发现并解决开挖进度延误的问题。
•监督环境保护措施的实施:检查环境保护设施是否完善,如挡土墙、水源保护等,确保施工对周边环境的影响最小化。
3.3 监理报告的编写监理人员应根据监理工作的实际情况,及时编写监理报告,报告内容包括但不限于以下方面:•施工现场的情况描述,如现场安全状况、施工进度等。
•发现的问题和存在的风险,如施工质量不达标、安全措施不到位等。
•建议和改进措施,如提出改进施工方法、加强安全培训等。
4. 监理方法与技术4.1 监测工具与设备在砂卵石开挖监理过程中,可以使用以下工具和设备进行监测:•测量工具:如测距仪、水准仪等,用于监测开挖深度和开挖面的平整度。

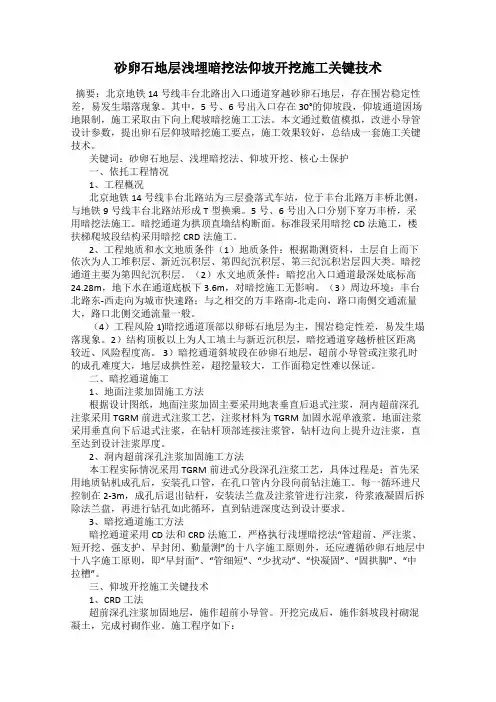

砂卵石地层浅埋暗挖法仰坡开挖施工关键技术摘要:北京地铁14号线丰台北路出入口通道穿越砂卵石地层,存在围岩稳定性差,易发生塌落现象。
其中,5号、6号出入口存在30°的仰坡段,仰坡通道因场地限制,施工采取由下向上爬坡暗挖施工工法。
本文通过数值模拟,改进小导管设计参数,提出卵石层仰坡暗挖施工要点,施工效果较好,总结成一套施工关键技术。
关键词:砂卵石地层、浅埋暗挖法、仰坡开挖、核心土保护一、依托工程情况1、工程概况北京地铁14号线丰台北路站为三层叠落式车站,位于丰台北路万丰桥北侧,与地铁9号线丰台北路站形成T型换乘。
5号、6号出入口分别下穿万丰桥,采用暗挖法施工。
暗挖通道为拱顶直墙结构断面。
标准段采用暗挖CD法施工,楼扶梯爬坡段结构采用暗挖CRD法施工。
2、工程地质和水文地质条件(1)地质条件:根据勘测资料,土层自上而下依次为人工堆积层、新近沉积层、第四纪沉积层、第三纪沉积岩层四大类。
暗挖通道主要为第四纪沉积层。
(2)水文地质条件:暗挖出入口通道最深处底标高24.28m,地下水在通道底板下3.6m,对暗挖施工无影响。
(3)周边环境:丰台北路东-西走向为城市快速路;与之相交的万丰路南-北走向,路口南侧交通流量大,路口北侧交通流量一般。
(4)工程风险1)暗挖通道顶部以卵砾石地层为主,围岩稳定性差,易发生塌落现象。
2)结构顶板以上为人工填土与新近沉积层,暗挖通道穿越桥桩区距离较近、风险程度高。
3)暗挖通道斜坡段在砂卵石地层,超前小导管或注浆孔时的成孔难度大,地层成拱性差,超挖量较大,工作面稳定性难以保证。
二、暗挖通道施工1、地面注浆加固施工方法根据设计图纸,地面注浆加固主要采用地表垂直后退式注浆,洞内超前深孔注浆采用TGRM前进式注浆工艺,注浆材料为TGRM加固水泥单液浆。
地面注浆采用垂直向下后退式注浆,在钻杆顶部连接注浆管,钻杆边向上提升边注浆,直至达到设计注浆厚度。
2、洞内超前深孔注浆加固施工方法本工程实际情况采用TGRM前进式分段深孔注浆工艺,具体过程是:首先采用地质钻机成孔后,安装孔口管,在孔口管内分段向前钻注施工。
一、砂卵石开挖
一)施工工艺
1、砂卵石开挖在围堰截流后进行施工,拟采用1m3液压反铲开挖,装载机及人工作辅助,开挖时从河中向岸边逐渐退出。
2、开挖前,首先测量人员根据设计提供平面控制点及开挖图,布设测量控制网点,而后进行测量定线放样,测量开挖原始断面,测放开挖轮廓线,施工过程中随时控制边线。
3、开挖时自上而下分层开挖,开挖采用反铲进行。
4、开挖时边开挖边修建施工道路,以以便下一道工序施工。
开挖出旳石方除用作加固围堰外,其他由自卸汽车运去填筑道路或在业主指定点堆放用于回填。
5、为保证施工进度,按施工安全生产规定,自上而下分层进行(开挖边坡按设计规定同步到位),在开挖施工过程中,随时进行自检,若发既有不合格之处,立即进行返工处理,直至到达设计规定。
二)施工排水
沿基坑两侧设置排水沟及集水井,用泥浆泵将渗水和积水抽排至基坑外,以保证基础旱地施工。
三)质量、安全控制措施
1、按图纸规定仔细放样,开挖后旳坡度符合设计规定,防止因边坡过陡而导致塌陷,为了保证边坡质量,反铲要紧靠坡线开挖,以保证边坡平整度,并尽量防止欠挖及超挖旳出现。
2、开挖过程中,必须常常测量和校核施工开挖区域旳平面位置、
水平标高和边坡等与否符合设计规定;一直保持边坡线逐层开挖,防止开挖过程中因临时边坡过陡导致坍方,同步加强边坡稳定性观测。
3、基坑开挖严禁超欠挖,如发生超挖,则按监理工程师旳指示,对超挖部分进行认真处理;如遇新旳地质状况与设计不符时,由监理工程师会同设计人员研究处理。
4、基础开挖完毕后,即清理基础面,及时对桩号、座标、高程等作出醒目旳标识;
5、基坑边坡顶严禁堆置重物,防止坍方。
砂卵石开挖施工方案一、前期准备工作在进行砂卵石的开挖施工前,需要做好一系列的前期准备工作,以确保施工的顺利进行。
具体包括以下几个方面:1.1 研究和调查在选择施工地点前,需要进行详细的研究和调查工作,了解该地点的地质条件、砂卵石分布情况等信息,为后续的施工工作提供依据。
1.2 设计施工方案根据研究和调查的结果,制定详细的砂卵石开挖施工方案,包括施工方法、施工过程中可能遇到的问题及应对措施等内容。
1.3 安全评估在制定施工方案的同时,需要对施工现场进行安全评估,确保在施工过程中保障施工人员的安全。
二、施工过程2.1 清理施工现场在开始实际开挖工作之前,需要对施工现场进行清理,确保施工区域内没有障碍物,以便开展后续的施工工作。
2.2 进行标记和定位在确定开挖区域后,需要进行标记和定位工作,明确砂卵石的具体位置和分布情况,为开挖工作提供方向。
2.3 选择合适的开挖设备根据砂卵石的硬度和规模,选择合适的开挖设备进行开挖工作,提高施工效率并降低成本。
2.4 实施开挖作业根据施工方案和安全评估结果,组织施工人员进行砂卵石的开挖作业,确保施工过程安全、高效进行。
2.5 监控施工进度在施工过程中,需要不断监控施工进度,及时发现和解决可能出现的问题,确保施工工作按计划进行。
三、施工后期工作3.1 清理整理施工现场在完成开挖作业后,需要对施工现场进行清理整理,将杂物、废弃物等清理干净,确保施工现场的整洁。
3.2 检查施工质量对开挖作业进行检查和验收,确保施工质量符合要求,并及时修复可能存在的问题。
3.3 形成施工总结报告在完成施工作业后,需要形成施工总结报告,对整个施工过程进行总结和评估,为今后的施工工作提供经验借鉴。
结语砂卵石开挖施工是一个复杂的过程,需要在前期进行详细的研究和调查,制定合理的施工方案,并在施工过程中严格按照方案执行,确保施工质量和安全。
只有做好每一个细节工作,才能保证整个施工过程的顺利进行。
砂砾石开挖施工方案引言砂砾石开挖是建筑施工过程中的一个重要环节。
在进行土地开发、道路建设、基础设施建设等项目时,经常需要进行砂砾石的开挖工作。
本文档旨在提供一份砂砾石开挖施工方案,以指导相关人员进行安全、高效的开挖作业。
目标本方案的目标是确保砂砾石开挖施工过程中的安全性、质量和效率。
具体目标如下:1.安全性:确保施工人员在作业过程中的人身安全。
2.质量:保证开挖过程中砂砾石的质量符合项目要求。
3.效率:提高开挖作业的效率,减少工期。
施工准备在进行砂砾石开挖之前,需要进行一系列的施工准备工作,包括但不限于以下内容:1.编制详细的工程计划,确定开挖区域和开挖量。
2.进行现场踏勘,了解地质情况和开挖区域周边环境。
3.联系相关部门,获取开挖许可证和其他必要的手续。
4.准备相应的开挖设备和工具,包括挖掘机、破碎机等。
5.安排施工人员,并提供必要的安全培训和防护装备。
施工步骤步骤一:设置施工标志和警示在开挖区域周边设置施工标志和警示,以提醒周边人员注意施工作业。
标志和警示应符合相关法规和标准,并明显可见。
步骤二:清理地表杂物在开挖区域进行地表杂物的清理,确保施工区域清洁。
地表杂物包括但不限于建筑垃圾、树木、草丛等。
步骤三:挖掘砂砾石使用挖掘机等设备进行砂砾石的挖掘。
挖掘深度和挖掘量需根据工程计划进行控制,确保开挖区域的设计要求得到满足。
步骤四:破碎砂砾石对挖掘出的砂砾石进行破碎处理,以满足后续工序的要求。
破碎设备应符合安全要求,并经过操作人员合格培训。
步骤五:清理和整平开挖区域清理挖掘出的砂砾石和破碎后的碎石,确保开挖区域的整洁。
对开挖区域进行必要的整平和修整,以便后续工序的进行。
步骤六:验收和交接对开挖作业进行验收,确保工程质量符合要求。
将开挖区域交接给后续工序的施工人员,并提供必要的交接资料和说明。
安全措施在砂砾石开挖施工过程中,应严格遵守相关的安全操作规程,采取必要的安全措施,包括但不限于以下内容:1.施工人员应穿戴符合规定要求的安全防护装备,包括安全帽、护目镜、耳塞、防护手套、安全鞋等。

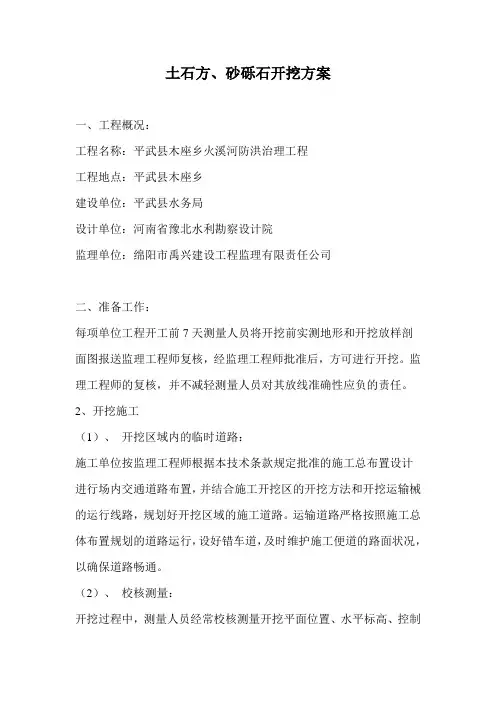

土石方、砂砾石开挖方案一、工程概况:工程名称:平武县木座乡火溪河防洪治理工程工程地点:平武县木座乡建设单位:平武县水务局设计单位:河南省豫北水利勘察设计院监理单位:绵阳市禹兴建设工程监理有限责任公司二、准备工作:每项单位工程开工前7天测量人员将开挖前实测地形和开挖放样剖面图报送监理工程师复核,经监理工程师批准后,方可进行开挖。
监理工程师的复核,并不减轻测量人员对其放线准确性应负的责任。
2、开挖施工(1)、开挖区域内的临时道路:施工单位按监理工程师根据本技术条款规定批准的施工总布置设计进行场内交通道路布置,并结合施工开挖区的开挖方法和开挖运输械的运行线路,规划好开挖区域的施工道路。
运输道路严格按照施工总体布置规划的道路运行,设好错车道,及时维护施工便道的路面状况,以确保道路畅通。
(2)、校核测量:开挖过程中,测量人员经常校核测量开挖平面位置、水平标高、控制桩号、水准点和边坡坡度等是否符合施工图纸的要求。
监理工程师有权随时抽验施工方的上述校核测量成果,或与施工方联合进行核测。
(3)、临时边坡的稳定:主体工程的临时开挖边坡,按施工图纸所示或监理工程师的指示进行开挖。
自行确定边坡坡度、且时间保留较长的临时边坡,经监理工程师检查认为不存在不安全因素时,应进行补充开挖和采取保护措施。
(4)、开挖:由于量较大、施工场地较为集中,主要采用机械开挖,汽车运输,少量机械不能开挖的地方配以人工开挖。
开挖时有用料运输到堆料场堆放,无用料运到弃渣场。
施工中随时作成一定的坡势,以利排水,开挖过程中避免边坡稳定范围内形成积水。
(5)边坡面渗水排除:在开挖边坡上遇有地下水渗流时,施工方在边坡修整和加固前,采取有效的疏导和保护措施。
(6)边坡的护面和加固:为防止修整后的开挖边坡遭受雨水冲刷,边坡的护面和加固工作应在雨水前按施工图纸要求完成。
(7)边坡安全的应急措施:卵石开挖过程中,如出现裂缝和滑动迹象时,立即暂停施工和采取应急抢救措施,并通知监理工程师,必要时,按监理工程师的批示设置观测点,及时观测边坡变化情况,并做好记录。
砂卵石开挖
1.1 主要机具
1、挖土机械有:挖土机、推土机、铲运机、自卸汽车等。
2、一般机具有:铁锹(尖、平头两种)、手推车或20号铅丝和钢卷尺以及坡度尺等。
1.2 作业条件
1、砂卵石开挖前,应根据施工方案的要求,将施工区域内的地下、地上障碍物清除和处理完毕。
2、建筑物或构筑物的位置或场地的定位控制线(桩)、标准水平桩及开槽的灰线尺寸,必须经过检验合格;并办完预检手续。
3、夜间施工时,应有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖。
4、开挖有地下水位的基坑槽、管沟时,应根据当地工程地质资料,采取措施降低地下水位。
一般要降至开挖面以下0.5m,然后才能开挖。
5、施工机械进入现场所经过的道路、桥梁和卸车设施等,应事先经过检查,必要时要进行加固或加宽等准备工作。
6、选择土方机械,应根据施工区域的地形与作业条件、土的类别与厚度、总工程量和工期综合考虑,以能发挥施工机械的效率来确定,编好施工方案。
7、施工区域运行路线的布置,应根据作业区域工程的大小、机械性能、运距和地形起伏等情况加以确定。
8、在机械施工无法作业的部位和修整边坡坡度、清理槽底等,均应配备人工进行。
9、熟悉图纸,做好技术交底。
1.3 工艺流程
确定开挖的顺序和坡度→分段分层平均下挖→修边和清底
1、坡度的确定:
(1) 在天然湿度的土中,开挖基础坑(槽)、管沟时,当挖土深度不超过下列数值规定时,可不放坡,不加支撑。
密实、中密的砂土和碎石类土(充填物为砂土)--1.0m。
硬塑、可塑的粘质粉土及粉质粘土--1.25m。
硬塑、可塑的粘土和碎石类土(充填物为粘性土)--1.5m。
坚硬性粘土--2.0m。
(2) 超过上述规定深度,在5m以内时,当土具有天然湿度、构造均匀、水文地质条件好,且无地下水,不加支撑的基坑(槽)和管沟,必须放坡。
边坡最陡坡度应符合相关规定。
(3)使用时间较长的临时性挖方边坡坡度,应根据工程地质和边坡高度,结合当地同类土体的稳定坡度值确定。
(4)挖方经过不同类别土(岩)层或深度超过10m时,其边坡可做成折线形或台阶形。
2、开挖基坑(槽)或管沟时,应合理确定开挖顺序、路线及开挖深度。
(1)采用推土机开挖大型基坑(槽)时,一般应从两端或顶端开始(纵向)推土,把土推向中部或顶端,暂时堆积,然后再横向将土推离基坑(槽)的两侧。
(2)采用铲运机开挖大型基坑(槽)时,应纵向分行、分层按照坡度线向下铲挖,但每层的中心线地段应比两边稍高一些,以防积水。
(3)采用反铲、拉铲挖土机开挖基坑(槽)或管沟时,其施工方法有两种;
端头挖土法:挖土机从基坑(槽)或管沟的端头以倒退行驶的方法进行开挖。
自卸汽车配置在挖土机的两侧装运土。
侧向挖土法:挖土机一面沿着基坑(槽)或管沟的一侧移动,自卸汽车在另一侧装运土。
(4)挖土机沿挖方边缘移动时,机械距离边坡上缘的宽度不得小于基坑(槽)或管沟深度的1/2。
如挖土深度超过5m时,应按专业性施工方案来确定。
3、砂卵石开挖宜从上到下分层分段依次进行。
随时作成一定坡势,以利泄水。
(1)在开挖过程中,应随时检查槽壁和边坡的状态。
深度大于1.5m时,根据土质变化情况,应做好基坑(槽)或管沟的支撑准备,以防坍陷。
(2)开挖基坑(槽)和管沟,不得挖至设计标高以下,如不能准确地挖至设计基底标高时,可在设计标高以上暂留一层土不挖,以便在抄平后,由人工挖出。
暂留土层:一般铲运机、推土机挖土时,为20cm左右;挖土机用反铲、正铲和拉铲挖土时,为30cm左右为宜。
(3)在机械施工挖不到的土方,应配合人工随时进行挖掘,并用手推车把土运到机械挖到的地方,以便及时用机械挖走。
4、修帮和清底
在距槽底设计标高50cm槽帮处,抄出水平线,钉上小木撅,然后用人工将暂留土层挖走。
同时由两端轴线(中心线)引桩拉通线(用小线或铅丝),检查距槽边尺寸,确定槽宽标准,以此
修整槽边。
最后清除槽底土方。
(1)槽底修理铲平后,进行质量检查验收。
(2)开挖基坑(槽)的土方,在场地有条件堆放时,一定留足回填需用的好土;多余的土方,应一次运走,避免二次搬运。
5、雨、冬期施工:
(1)砂卵石开挖一般不宜在雨季进行,否则工作面不宜过大,应逐段、逐片分期完成。
(2)雨期施工在开挖基坑(槽)或管沟时,应注意边坡稳定。
必要时可适当放缓边坡坡度,或设置支撑。
同时应在坑(槽)外侧围以土堤或开挖水沟,防止地面水流入。
经常对边坡、支撑、土堤进行检查,发现问题要及时处理。
(3)砂卵石开挖不宜在冬期施工。
如必须在冬期施工时,其施工方法应按冬施方案进行。
(4)采用防止冻结法开挖土方时,可在冻结以前,用保温材料覆盖或将表层土翻耕耙松,其翻耕深度应根据当地气温条件确定。
一般不小于30cm。
(5)开挖基坑(槽)或管沟时,必须防止基础下基土受冻。
应在基底标高以上预留适当厚度的松土。
或用其他保温材料覆盖。
如遇开挖土方引起邻近建筑物或构筑物的地基和基础暴露时,应采取防冻措施,以防产生冻结破坏。
1.4 注意事项
1、对定位标准桩、轴线引桩、标准水准点、龙门板等,挖运土时不得撞碰、也不得在龙门板上休息。
并应经常测量和校核其平面位置、水平标高和边坡坡度是否符合设计要求。
定位标准桩和标准水准点也应定期复测和检查是否正确。
2、砂卵石开挖时,应防止邻近建筑物或构筑物,道路、管线等发生下沉和变形。
必要时应与设计单位或建设单位协商,采取防护措施,并在施工中进行沉降或位移观测。
3、施工中如发现有文物或古墓等,应妥善保护,并应及时报请当地有关部门处理,方可继续施工。
如发现有测量用的永久性标桩或地质、地震部门设置的长期观测点等,应加以保护。
在敷设有地上或地下管线、电缆的地段进行土方施工时,应事先取得有关管理部门的书面同意,施工中应采取措施,以防止损坏管线,造成严重事故。
1.5 砂卵石开挖常见问题处理方案
1、基底超挖:开挖基坑(槽)管沟不得超过基底标高。
如个别地方超挖时,其处理方法应取得设计单位的同意,不得私自处理。
2、基底未保护:基坑(槽)开挖后应尽量减少对基土的扰动。
如遇基础不能及时施工时,可在基底标高以上预留30cm土层不挖,待做基础时再挖。
3、施工顺序不合理:应严格按施工方案规定的施工顺序进行砂卵石开挖施工,应注意宜先从低处开挖,分层、分段依次进行,形成一定坡度,以利排水。
4、施工机械下沉:施工时必须了解土质和地下水位情况。
推土机、铲运机一般需要在地下水位0.5m以上推铲土;挖土机一般需要在地下水位0.8m以上挖土,以防机械自重下沉。
正铲挖土机挖方的台阶高度,不得超过最大挖掘高度的1.2倍。
5、开挖尺寸不足,边坡过陡:基坑(槽)或管沟底部的开挖宽度和坡度,除应考虑结构尺寸要求外,应根据施工需要增加
工作面宽度,如排水设施、支撑结构等所需的宽度。
6、雨季施工时,基槽、坑底应预留30cm土层,在打混凝土垫层前再挖至设计标高。
