SMW桩施工工法一、前言随着城市建设的不断发展,各种深基坑工程日益增多,对基坑支护技术的要求也越来越高。
SMW 桩(Soil Mixing Wall)作为一种新型的基坑支护结构,因其具有止水性能好、施工速度快、对周边环境影响小等优点,在工程中得到了广泛的应用。
二、SMW 桩的原理及特点(一)原理SMW 桩是在水泥土搅拌桩内插入 H 型钢等芯材形成的一种复合支护结构。
通过特制的多轴深层搅拌机在施工现场将水泥浆与原位土进行强制搅拌,形成连续的水泥土搅拌桩,然后在桩体未凝固之前插入H 型钢,待水泥土凝固后,H 型钢与水泥土共同作用,承受水土压力。
(二)特点1、止水性能好:水泥土搅拌桩能够有效地阻止地下水的渗透,起到良好的止水作用。
2、施工速度快:多轴搅拌桩机可以同时进行多个桩位的施工,大大提高了施工效率。
3、对周边环境影响小:施工过程中振动和噪音较小,对周边建筑物和地下管线的影响较小。
4、可回收利用:H 型钢在基坑工程结束后可以拔出回收,重复使用,降低工程造价。
三、施工工艺流程(一)施工准备1、熟悉施工图纸和地质勘察报告,了解场地的工程地质和水文地质条件。
2、平整场地,清除地上和地下障碍物。
3、测量放线,确定桩位和施工区域。
4、安装调试施工设备,进行设备的试运转。
(二)桩机就位将多轴深层搅拌机移动到指定桩位,调整桩机的水平和垂直度,确保搅拌轴的中心与桩位中心重合。
(三)搅拌下沉启动搅拌机,搅拌轴边旋转边下沉,下沉速度应根据土质情况和设备性能进行控制,一般为 05~10m/min。
(四)制备水泥浆按照设计要求的配合比,在后台制备水泥浆,水泥浆的水灰比一般为 05~06。
(五)喷浆搅拌提升搅拌轴下沉到设计深度后,开启灰浆泵,边喷浆边搅拌提升,提升速度一般为 05~10m/min,确保水泥浆与土体充分搅拌均匀。
(六)重复搅拌下沉搅拌轴提升到设计桩顶标高以上 05m 后,再次搅拌下沉到设计深度。
(七)重复喷浆搅拌提升搅拌轴下沉到设计深度后,再次喷浆搅拌提升到设计桩顶标高以上05m,完成一根桩的施工。
SMW工法桩施工方案本项目SMW工法桩为Φ850三轴搅拌桩止水帷幕内插H700×300×13×24型钢。
(一)施工步骤1、场地平整SMW工法桩施工前,须预先进行必要的场地平整,修筑临时施工便道,清除施工区域范围地上地下障碍物,场地地面及施工便道荷载以能行走工法桩机为准。
2、测量放线根据业主(或总包单位)提供的坐标基准(控制)点,按照设计图进行放样定位及工程引测工作,并做好永久点及临时点标志。
放样定线后作好测量技术复核单,交由总包、监理单位复核合格后进行下一道工序。
3、开挖沟槽根据基坑支护内边控制线,采用0.4m3挖掘机开挖1.0m×1.2m沟槽,并清除地下3米以上的障碍物,开挖沟槽余土及时处理保证正常施工,并达到文明工地要求。

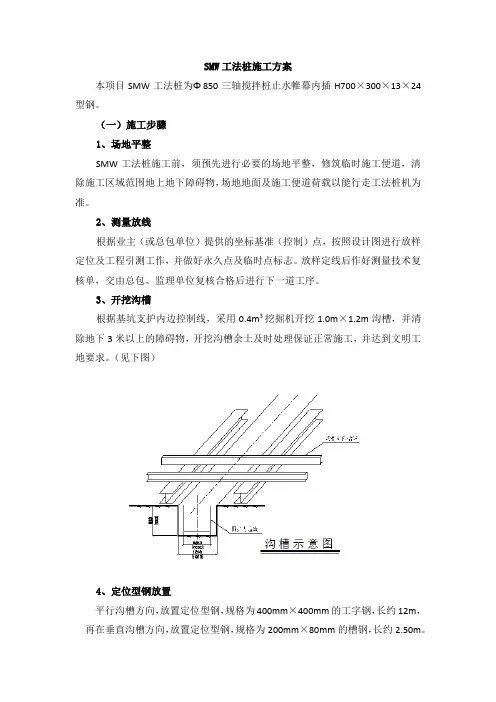

(见下图)4、定位型钢放置平行沟槽方向,放置定位型钢,规格为400mm×400mm的工字钢,长约12m,再在垂直沟槽方向,放置定位型钢,规格为200mm×80mm的槽钢,长约2.50m。
5、三轴Φ850mm搅拌桩孔位定位三轴Φ850mm搅拌桩的三轴中心间距为600mm+600mm,根据这个尺寸在平行H型钢表面用红漆划线定位。
(二)SMW工法工艺流程(详见下图)(三)SMW工法支护桩施工程序(四)定位型钢放置垂直沟槽方向,放置两根定位型钢,规格为200mm×80mm的槽钢、长约2.50m,再在平行沟槽方向放置两根定位型钢,规格为400mm×400mm的工字钢,长约12m,转角处H型钢采取与支护中心线成直角插入,H型钢定位采用型钢定位卡。
参见下图(视实际情况而定)。
(五)SMW工法支护桩施工顺序SMW工法支护桩施工按下图顺序进行,其中阴影部分为重复套钻,保证墙体的连续性和接头的施工质量,水泥土搅拌桩的搭接以及施工设备的垂直度补正是依靠重复套钻来保证,以达到止水的作用。
SMW搅拌桩施工顺序采用单侧挤压式连接方式。
SMW工法桩施工方案定稿一、项目背景及概述得介绍一下这个项目,这是一座位于城市中心的高层建筑,地处繁华地段,周边环境复杂。
项目采用了SMW工法桩进行基础施工,旨在确保施工安全、质量可靠、进度可控。
二、SMW工法桩简介SMW工法桩,全称是SoilMixingWall,也就是搅拌桩墙。
它是将水泥浆与土体混合,形成具有一定强度和防渗性能的墙体。
这种工法桩适用于软土地基,具有施工速度快、效果好、对周边环境影响小等优点。
三、施工准备1.人员准备:组建一支专业的施工队伍,包括项目经理、技术人员、施工人员等,确保各项工作的顺利进行。
2.设备准备:选用合适的搅拌桩机、水泥搅拌车、泵车等设备,确保施工进度。
3.材料准备:采购符合要求的水泥、土体改良剂等材料,保证施工质量。
四、施工流程1.桩位测量:根据设计图纸,对桩位进行精确测量,确保桩位准确无误。
2.桩基施工:采用搅拌桩机进行桩基施工,按照设计要求搅拌水泥浆与土体,形成搅拌桩。
3.桩身施工:在搅拌桩的基础上,继续施工桩身,达到设计要求的桩长。
4.桩顶施工:对桩顶进行施工,确保桩顶质量。
5.检查验收:对施工完成的桩基进行检查验收,确保质量符合要求。
五、质量控制1.严格把控材料质量,确保水泥、土体改良剂等材料符合要求。
2.施工过程中,严格按照设计要求和规范操作,确保施工质量。
3.加强施工队伍的培训和管理,提高施工水平。
4.对施工过程进行实时监控,发现问题及时处理。
六、安全措施1.做好施工现场的安全防护工作,设置安全警示标志。
2.施工人员必须佩戴安全帽、安全带等防护用品。
3.加强施工现场的用电安全管理,确保用电安全。
4.对施工现场进行定期检查,及时发现并排除安全隐患。
七、进度计划1.制定详细的施工进度计划,确保施工进度。
2.根据实际情况,对施工进度进行调整,确保项目按期完成。
3.加强与各参建单位的沟通协调,确保施工顺利进行。
3.为今后类似项目提供参考。
九、附件1.设计图纸2.施工方案审批表3.施工日志4.施工验收报告5.安全生产责任书随着咖啡的香气渐渐消散,这份SMW工法桩施工方案终于完成了。

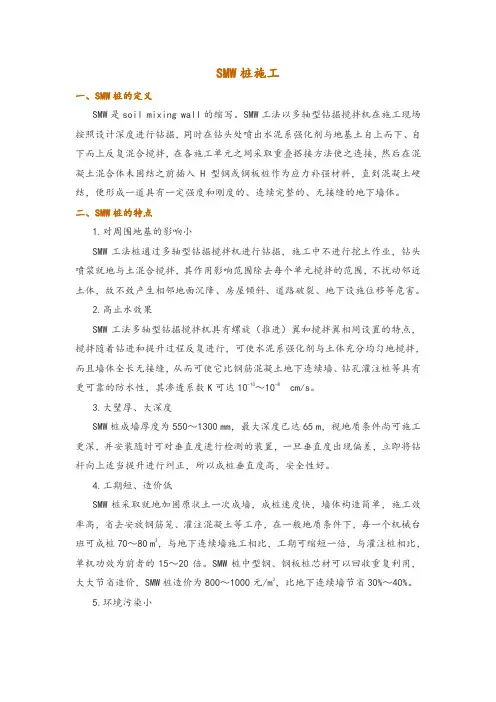

SMW桩施工一、SMW桩的定义SMW是soil mixing wall的缩写。
SMW工法以多轴型钻掘搅拌机在施工现场按照设计深度进行钻掘,同时在钻头处喷出水泥系强化剂与地基土自上而下、自下而上反复混合搅拌,在各施工单元之间采取重叠搭接方法使之连接,然后在混凝土混合体未固结之前插入H型钢或钢板桩作为应力补强材料,直到混凝土硬结,便形成一道具有一定强度和刚度的、连续完整的、无接缝的地下墙体。
二、SMW桩的特点1.对周围地基的影响小SMW工法桩通过多轴型钻掘搅拌机进行钻掘,施工中不进行挖土作业,钻头喷浆就地与土混合搅拌,其作用影响范围除去每个单元搅拌的范围,不扰动邻近土体,故不致产生相邻地面沉降、房屋倾斜、道路破裂、地下设施位移等危害。
2.高止水效果SMW工法多轴型钻掘搅拌机具有螺旋(推进)翼和搅拌翼相间设置的特点,搅拌随着钻进和提升过程反复进行,可使水泥系强化剂与土体充分均匀地搅拌,而且墙体全长无接缝,从而可使它比钢筋混凝土地下连续墙、钻孔灌注桩等具有更可靠的防水性,其渗透系数K可达10-10~10-8cm/s。
3.大壁厚、大深度SMW桩成墙厚度为550~1300 mm,最大深度已达65 m,视地质条件尚可施工更深,并安装随时可对垂直度进行检测的装置,一旦垂直度出现偏差,立即将钻杆向上适当提升进行纠正,所以成桩垂直度高,安全性好。
4.工期短、造价低SMW桩采取就地加固原状土一次成墙,成桩速度快,墙体构造简单,施工效率高,省去安放钢筋笼、灌注混凝土等工序,在一般地质条件下,每一个机械台班可成桩70~80 m3,与地下连续墙施工相比,工期可缩短一倍,与灌注桩相比,单机功效为前者的15~20倍。
SMW桩中型钢、钢板桩芯材可以回收重复利用,大大节省造价,SMW桩造价为800~1000元/m3,比地下连续墙节省30%~40%。
5.环境污染小SMW桩机采用电力作为动力,噪声小;机械操作平稳、无振动;水泥浆与土体原位混合搅拌,无挖槽钻孔,无泥浆护壁,弃土少。
SMW工法桩施工技术SMW工法桩施工技术工法简介SMW工法(Steel Micropile Wall)是一种钢微型桩墙施工技术,主要应用于地基加固和边坡防护工程。
它由一系列间距较小的钢微型桩组成,形成了一个连续稳定的墙体结构,能够有效分担土体压力,提高地基的稳定性,防止边坡的滑坡和坍塌。
工法优势1. 灵活性高:SMW工法适应性广,可应用于各种地质情况,并能满足不同工程需求。
2. 施工方便快捷:通过钢微型桩的预制和现场打入,施工速度较快,适用于紧急加固和短期施工工期的项目。
3. 适用范围广泛:SMW工法可以应用于土地岩石层、填充土体和软土层等不同地质条件下的工程。
施工流程1. 前期准备工作- 地质勘察:详细了解工程地质情况,确定桩的设计参数。
- 设计方案:根据地质调查结果,制定合理的设计方案。
- 材料准备:准备所需的钢材和其他施工材料。
2. 桩身打入- 钢微型桩预制:按照设计要求,将钢材切割、焊接成合适的长度和直径。
- 预制桩体处理:根据需要,对钢微型桩进行除锈和防腐处理。
- 打入桩身:使用打桩机或振动锤等工具,将钢微型桩嵌入地下。
3. 桩体连接- 桩头加固:对桩顶部进行加固处理,确保桩体连接牢固。
- 桩体连接:将相邻的桩体通过横梁、钢板等材料连接起来,形成连续的墙体结构。
4. 桩体加固- 桩身加固:根据需要,对钢微型桩进行加固,增加桩体的承载力和稳定性。
5. 后续处理- 桩顶修整:对墙顶进行修整,使其符合设计要求。
- 砼打入:根据需要,在墙体内注入砼,增加墙体整体的稳定性。
- 防水处理:对墙体进行防水处理,提高其抗渗性能。
附件列表:1. 工程地质调查报告2. 设计方案图纸3. 钢材采购合同4. 施工材料验收记录表5. 钢微型桩预制图纸6. 施工日志7. 桩体连接设计图纸8. 加固材料检测报告9. 桩顶修整图纸法律名词及注释:1. 地质勘察:对工程地质情况进行调查和分析的过程,确定工程设计和施工的可行性。
SMW工法围护桩施工方案一、工程概述本工程位于_____,为_____项目。
施工场地周边环境复杂,临近_____等重要建筑物及设施。
为确保施工安全及周边环境稳定,采用SMW 工法围护桩进行基坑支护。
二、SMW 工法围护桩简介SMW 工法是 Soil Mixing Wall 的缩写,即劲性水泥土搅拌桩法。
该工法是通过特殊的多轴深层搅拌机在现场按设计深度将土体切散,同时从钻头前端将水泥浆强化剂注入土体,使之与原位土反复混合搅拌,在各施工单元之间采取重叠搭接施工,然后在水泥土混合体未结硬前插入 H 型钢或其他受拉材料,形成具有一定强度和刚度的、连续完整的、无接缝的地下墙体。
三、施工准备1、技术准备熟悉施工图纸及相关规范要求,编制详细的施工方案,并进行技术交底。
对施工场地进行勘察,了解地下管线、障碍物等情况,并采取相应的保护或迁移措施。
进行测量放线,确定桩位及施工控制线。
2、材料准备选用符合设计要求的水泥,其强度等级不低于_____。
水应采用清洁的自来水。
H 型钢应符合国家标准,其规格、型号应根据设计要求选用。
3、机械设备准备配备多轴深层搅拌机、履带式起重机、压浆泵、电焊机等机械设备,并进行调试和维护,确保设备性能良好。
4、现场准备平整施工场地,清除障碍物,确保施工道路畅通。
搭建临时设施,如水泥库、材料堆场、办公区等。
四、施工工艺流程1、测量放线根据设计图纸,使用全站仪或经纬仪放出桩位中心线,并设置好控制桩。
桩位偏差应控制在允许范围内。
2、开挖导沟沿桩位中心线开挖导沟,导沟宽度和深度应根据施工设备和工艺要求确定。
导沟的作用是为搅拌机施工提供导向,并防止水泥浆外溢。
3、桩机就位将多轴深层搅拌机移动至桩位处,调整桩机水平和垂直度,确保钻头中心与桩位中心重合。
4、搅拌下沉启动搅拌机,钻头边旋转边下沉,同时按照设计要求注入水泥浆。
下沉速度应根据土质情况和搅拌机性能进行控制,一般为05 10m/min。
5、搅拌提升当钻头下沉至设计深度后,边搅拌边提升,提升速度一般为 1020m/min,同时继续注入水泥浆,确保桩体的均匀性和强度。
SMW施工工法桩施工工法一、前言SMW施工工法是目前国内较为常用的桩施工工法之一,具有结构简单、施工速度快、难度小等优点,并广泛应用于各类桩基础的施工中。
在本文中,将对SMW施工工法进行详细介绍,包括其工法特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例等方面。
二、工法特点SMW施工工法是一种球形挤土法施工桩的工法,其主要特点包括以下几点:1、球形挤土法:SMW施工工法采用球形挤土法施工桩身,桩身混凝土内部均匀且致密,具有较高的强度和稳定性。
2、桩头部分难度小:传统的深基坑施工中,桩头部分的施工难度相对较大,而采用SMW施工工法能够有效降低桩头部分的施工难度,并有利于桩的质量控制。
3、施工速度快:相比其他桩施工工法,SMW施工工法施工速度较快,能够大大缩短施工周期,提高工程进度。
4、结构简单:SMW施工工法的施工结构相对简单,不需要进行复杂的技术操作,便于工程施工过程中的监管和质量控制。
5、适用范围广:SMW施工工法适用于各种土质条件,适用于不同类型的桩基础工程,具有较强的适应性。
三、适应范围SMW施工工法适用于各种土质条件,适用于不同类型的桩基础工程,但是需要根据实际情况进行合理的选择和应用,以保证最佳施工效果。
SMW施工工法适用于以下几种情况:1、适用于土质松软,桩身需要受到侧阻力支撑的情况。
2、适用于撑墙桩,锚固桩等特殊桩型的施工。
3、适用于局部场地施工条件较为困难的情况下,便于施工组织和操作的工地。
4、适用于格式多变发布会、现场活动、临时舞台等领域。
四、工艺原理SMW施工工法是一种球形挤土法施工桩的工法,其主要的工艺原理如下:1、选定施工现场和施工桩型。
2、在选定的施工现场上,设置好施工排场和安全防护措施。
3、进行土方开挖,并按照设计图纸,接口位置清理干净,将接口混凝土与钢筋露出。
4、选择合适的工具和设备,及时进行检查和维护。
5、配合施工作业人员的工作,及时保证施工质量和安全要求。
引言概述:SMW工法是一种常用的桩基施工方法。
它采用专门的工具和设备,以振动的方式将预制的钢筋混凝土桩连续沉入地下,从而提供稳固的基础支撑。
本文将详细介绍SMW工法桩施工的相关内容,包括施工准备、施工步骤、施工注意事项等。
正文内容:一、施工准备1.地质勘察:在进行SMW工法桩施工之前,必须进行地质勘察,以了解地下情况,确定适合采用SMW工法的区域。
2.设计桩基:根据地质勘察结果和结构设计要求,确定桩的数量、间距和深度,并绘制施工图纸。
3.材料准备:准备好预制的钢筋混凝土桩和其他所需材料,确保施工过程中材料的及时供应。
二、施工步骤1.设置引导线:根据设计图纸,在施工地点确定桩位的位置,并设置引导线,用于指导桩机的操作。
2.安装桩机:将桩机搬运至施工地点,并安装固定。
确保桩机的稳定性和工作安全。
3.确定承载层:通过钻孔和取样测试,确定桩顶的承载层,以及桩的负荷传递深度。
4.振动沉桩:使用桩机将预制的钢筋混凝土桩沉入地下,采用振动的方式加快桩的沉入速度。
5.检查桩身:每沉入一定深度,要对沉入的桩身进行检查,确保桩的质量和垂直度。
三、施工注意事项1.确保安全:在进行SMW工法桩施工时,必须遵守相关的安全操作规程,使用个人防护装备,并设置警示标志,确保施工安全。
2.控制振动:在振动沉桩时,要控制振动的频率和振幅,以避免过大的振动对周围结构和地下管线造成影响。
3.注意水平度:在施工过程中,要注意桩身的水平度,避免出现过大的倾斜,影响桩的承载能力。
4.桩顶处理:在桩沉入任务完成后,需要对桩顶进行处理,使其平整并与结构连接。
5.施工记录:在施工过程中,要详细记录每一桩的沉入深度、施工时间、施工人员等相关信息,以备后续参考。
四、施工质量控制1.桩身质量:在施工过程中要进行桩身的检查,包括混凝土密实性、钢筋质量、桩身缺陷等方面,确保桩的质量符合要求。
2.桩的垂直度:通过使用水平仪等工具对桩身进行垂直度检查,确保桩的垂直度满足设计要求。
smw工法桩施工方案目录1. 项目背景1.1 工程概况1.2 施工要求2. 施工准备2.1 材料准备2.2 设备调试3. 施工过程3.1 钻孔施工3.2 钢筋安装3.3 浇筑混凝土4. 质量控制4.1 检验检测4.2 问题处理5. 安全施工5.1 安全防范措施5.2 突发事件处理6. 污染防治6.1 施工期间6.2 施工后期维护7. 现场整理收尾---项目背景1.1 工程概况SMW工法桩是一种常用于基础工程中的桩基施工方法,适用于各类土质条件下的基础支撑工程。
其施工方式灵活高效,广泛应用于建筑工程、桥梁工程、道路工程等不同领域。
1.2 施工要求在进行SMW工法桩施工前,需对施工现场进行认真评估,确保施工条件符合要求。
同时,需要严格按照设计要求和施工规范进行操作,确保施工质量和安全。
---施工准备2.1 材料准备在进行SMW工法桩施工前,需要准备好各种所需材料,包括桩身材料、钢筋、混凝土等,确保施工过程中材料供应充足。
2.2 设备调试施工过程中需要使用各种设备,如钻孔机、搅拌机等,施工前需要对设备进行调试检测,确保设备运转正常,提高施工效率。
---施工过程3.1 钻孔施工钻孔是SMW工法桩施工的重要环节,需根据设计要求和土层情况选择合适的钻孔机进行作业,并严格控制钻孔深度和直径。
3.2 钢筋安装钻孔结束后,需要及时安装预埋钢筋,确保桩体结构的强度和稳定性。
钢筋安装过程中需注意位置准确、连接牢固。
3.3 浇筑混凝土最后一步是浇筑混凝土,填充钻孔孔隙并固定钢筋,形成完整的SMW工法桩结构。
浇筑过程中需注意浇筑均匀、密实。
---质量控制4.1 检验检测在施工过程中需要定期对SMW工法桩进行检验检测,确保施工质量符合设计要求。
如发现质量问题,需及时整改处理。
4.2 问题处理在施工过程中可能会出现各种问题,如材料质量、设备故障等,需要及时处理并找到解决方案,保证施工进度和质量。
---安全施工5.1 安全防范措施施工现场需要建立健全的安全防范措施,包括安全警示标识、作业人员安全培训等,确保施工过程中安全生产。
精心整理
SMW 工法桩作业指导书
[日期:2012-09-30]来源:建筑工程质量安全网作者:建筑工程质量安全网阅读:4285次[字体:大中小]
内容提要:SMW 工法桩作业指导书
SMW 工法桩作业指导书
1、适用范围
适用于粘性土、砂性土以及砂砾石等地层施工。
22.1 2.2 2.32.42.52.6,导33.1略
3.2
3.3型钢插入允许偏差
4、工艺流程及施工步骤
4.1
4.2
SMW
5
5.1
在沿
H型
5.2
5.2.1
5.2.2
线正好通过铁圏中心。
每次施工前适当调节钻杆,使铅锤位于铁圏内,即把钻杆垂直度误差控制在3%。
以内。
5.2.3桩长控制标记
施工前在钻杆上做好标记,控制搅拌桩桩长不小于设计桩长,当桩长变化时擦去旧标记,做好新标记。
5.3搅拌施工顺序
SMW工法施工按连接方式分间隔式双孔全套复搅式连接和单侧挤压式连接方式两种(如下图),其中阴影部分为重复套钻,以保证墙体的连续性和接头的施工质量,水泥搅拌桩的搭接以及施工设备的垂直度补正依靠重复套钻来保证,以达到止水的作用。
5.3.1间隔式双孔全套复搅式连接,一般情况下均釆用下图施工顺序方式进行施工。
5.3.2单侧挤压式连接方式:对于围护桩转角处或有施工间断情况下釆用下图施工顺序进行施工。
5.4预搅下沉
待搅拌桩机钻杆下沉到SMW桩的设计桩顶标高时,开动灰浆泵,待纯水泥浆到达搅拌头后,按1
5.8桩机移位
将深层搅拌机移位,重复(5.1~5.6)步骤,进行下一根桩的施工。
5.9减摩剂的调制、涂抹及保护
H型钢的减摩,是H型钢插入、顶拔顺利进行的关键工序。
减摩剂要严格按试验配合比及操作方法并结合环境温度制备,将减摩剂均匀涂抹到型钢表面2遍以上,厚度控制在3mm左右,型钢表
面不能有油污、老锈或块状锈斑。
涂完减摩剂的型钢在吊运过程中应避免变形过大和碰撞受损。
若插入桩体前发现上述情况,应及时补涂。
在施工过程中特别注意以下几点:
1)清除H型钢表面的的污垢和铁锈。
2)用电热棒将减摩剂加热至完全熔化,搅拌均匀,方可涂敷于H型钢表面,否则减摩剂涂层不均匀容易产生剥落。
3)如遇雨雪天,型钢表面潮湿,应事先用抹布擦去型钢表面积水,待型钢干燥后方可涂刷减摩剂。
4)型钢表面涂刷完减摩剂后若出现剥落现象应及时重新涂刷。
5.10
在
有“
5.10.1
5.10.22 5T和
再由
梁
5.11
并将粘附在搅拌头上的软土清除干净。
5.12型钢回收
在SMW工法桩施工施工中,型钢的造价通常约占总造价的40%~50%。
要保证型钢顺利拔出回收,其施工要点如下:
1)在围护结构完成使用功能后,由总包方或监理方书面通知进场拔除。
并根据基坑周围的基础形式及其标高,对型钢拔出的区块和顺序进行合理划分。
具体作法是:先拔较远处型钢,后拔紧靠基础的型钢;先短边后长边的顺序对称拔出型钢。
2)用振动拔桩机夹住型钢顶端进行振动,待其与搅拌桩体脱开后,边振动边向上提拔,直至型钢拔出。
3)另在现场准备液压顶升机具,主要用于场地狭小区域或环境复杂部位。
4)型钢起拔时加力要垂直,不允许侧向撞击或倾斜拉拔。
型钢露出地面部分,不能有串连现象,否则必须用氧气、乙炔把连接部分割除,并用磨光机磨平。
6、劳动组织
以每个孔桩为一个单位配置的现场施工人员如下:工长1人、技术人员1人、试验人员1人、电
8、质量控制及检验
8.1施工要点
8.1.1正式施工前通过试桩确定施工参数,包括浆液到达喷浆口的时间、提升速度等。
8.1.2施工前必须清除现场地面、地下一切障碍物,开机前必须调试、检查桩机运转及输浆管畅通情况。
为保证搅拌桩垂直度,注意起吊设备的平整度和导向架的垂直度,用线锤检查。
8.1.3严格按设计要求配置浆液,浆液不能发生离析。
为防止灰浆离析,拌浆时间>2min,注浆前必须搅拌30秒再倒入存浆桶。
8.1.4搅拌机预搅下沉不得冲水,遇到硬土层,下沉太慢时,方可适量冲水,但要保证搅拌时间,增加搅拌次数,提高搅拌转数,降低钻进速度。
8.1.5严格控制下沉速度,使原状土被充分搅拌充分破碎,有利于同水泥浆均匀拌和。
水泥浆必须不间断供应,压浆阶段不允许发生断浆现象,输浆管道不能堵塞,全桩须注浆均匀,以保证不出现
10~20
型钢的
9、质量保证措施
9.1对周围局部区域管线的保护措施
1)施工前对管线:煤气、电缆、上、下水管线,特别是大口径压力管线的埋设深度、路径与围护的距离调查清楚,并设立监测点,施工全过程实时监控。
2)施工期间,管线位移出现报警时,应立即釆用控制搅拌桩的施工速度,调整工艺参数等有效措施。
9.2成桩施工期的质量控制
1)
2)
3)
4)
5)
6)
9.3
1)
2)30
3)压浆阶段输浆管道不能堵塞,不允许发生断浆现象,全桩须注浆均匀,不得发生土浆夹心层。
4)发生管道堵塞,应立即停泵处理。
待处理结束后立即把搅拌钻具上提和下沉1.0m后方能继续注浆,等10~20秒恢复向上提升搅拌,以防断桩发生。
9.4开挖前养护期的质量控制
1)按400T散装水泥、200T袋装水泥为一个检验批,及时将水泥送实验室进行28天水泥检测。
2)搅拌桩试块及时送室验室做28天无侧限抗压强度测试,测得的28天无侧限抗压强度不应小于设计强度。
9.5插入型钢质量保证措施
1)型钢到场需得到监理确认,待监理检查型钢的平整度、焊接质量,认为质量符合施工要求后,进行下插型钢施工。
2)型钢进场要逐根吊放,型钢底部垫枕木以减少型钢的变形,下插型钢前要检查型钢的平整度,确保型钢顺利下插。
3)型钢插入前必须将型钢的定位设备准确固定,并校核其水平。
4)型钢吊起后用经纬仪调整型钢的垂直度,达到垂直度要求后下插型钢,利用水准仪控制型钢的顶
5)
9.6
9.6.1
1)
2)
3)
9.6.2
9.6.3
再将引
9.6.4双液注浆
1)配制化学浆液。
2)将配制拌合好的化学浆和水泥浆分别送入贮浆桶内备用。
3)注浆时启动注浆泵,通过2台注浆泵2条管路同时接上Y型接头从出口混合注入孔底被加固的土体部位。
4)注浆过程中应尽可能控制流量和压力,防止浆液流失。
施工前应做双液注浆初凝时间地表试验。
9.6.5遇孤石的处理措施
一般情况下,三轴搅拌机对粒径10cm以下的卵石地层亦适用。
在成桩过程中如遇较大孤石,则釆用加水冲击,提高水泥掺量的方法,若孤石较大无法冲脱,则釆用加桩补强的方法。
9.6.6垂直度控制及纠斜措施
准确定位桩的平面位置,桩机就位严格按桩的平面位置就位;对于有偏斜的桩位,釆用加桩的措施,在其背面补作加强桩。
9.6.7意外停机时的应急措施
过24h
9.6.8
t=1 2mm
SMW 1)
下沉。
2)
3)焊接要1)
施。
2)在碰到地面沟或地下管线无法按设计走向施工时,宜与设计单位、业主、监理共同协商,确定解决办法。
3)施工过程中,如遇到停电或特殊情况造成停机导致成墙工艺中断时,均应将搅拌机下降至停浆点以下0.5m处,待恢复供浆时再喷浆钻搅,以防止出现不连续墙体;如因故停机时间较长,宜先拆卸输浆管路,妥为清洗,以防止浆液硬结堵管。
4)发现管道堵塞,应立即停泵处理。
待处理结束后立即把搅拌钻具上提和下沉1.0m后方能继续注浆,等10~20秒恢复向上提升搅拌,以防断桩发生。
10、安全、环保保证措施
10.1安全保证措施
10.1.1当发现搅拌机的入土切削和提升搅拌负荷太大及电机工作电流超过额定值时,应减慢升降速度或补给清水;发生卡转、停转现象时,应切断电源,并将搅拌机强制提升出地面,然后再重新启动电机。
10.1.2当电网电压低于350V时,应暂时停工,以保护电机。
10.1.3泵送水泥浆前,管路应保持湿润,以利输浆。
10.1.4水泥浆内不得夹有硬结块,以免吸入泵内损坏缸体,可在集料斗上部装设细网进行过筛。
10.1.5
10.1.6
10.2
10.2.1
10.2.2
10.2.3
10.2.4
10.2.5。
