外墙涂料施工技术交底90217
- 格式:doc
- 大小:17.00 KB
- 文档页数:3
外墙涂料工程技术交底一、涂料品种及颜色确定涂料的种类:应选用耐候性能优良,对建筑外墙具有长期保护功能的外墙涂料。
优先选择水性涂料,如丙烯酸、硅丙、聚氨酯等。
确定涂料的颜色:应与建筑物的整体风格相协调,同时考虑到当地的气候条件和环境因素。
在阳光充足的地带,应选择深色调,以降低建筑的表面温度。
二、涂装基层质量基层处理:外墙涂料施工前,应确保墙面无油、无尘、无疏松物,对小孔、缝隙、不平整处应预处理。
基层质量:涂装基层的含水率应低于10%,PH值应在7-9之间,以防止因基层质量不合格导致的涂层起泡、脱落等问题。
三、涂料涂刷工艺底漆涂刷:涂刷底漆可以提高涂料的附着力和耐久性,底漆涂刷应均匀,无漏刷、无流挂。
面漆涂刷:面漆涂刷应遵循先难后易,先特殊后一般的原则。
面漆的涂刷应保证厚度均匀,色泽一致,无刷痕、无流挂。
四、涂料保护与验收涂料的保护:在涂刷过程中,应对已完成的部位进行保护,防止涂料污染和损坏。
涂料验收:涂料施工完成后,应对涂层进行全面检查,确保涂层无气泡、无龟裂、色泽一致、光滑度良好。
五、注意事项气候条件:涂料施工应避免在雨雪、大风、雾霾等恶劣天气进行,以防止对涂层质量产生影响。
安全措施:施工时应佩戴安全帽、手套等防护用品,避免涂料与皮肤直接接触。
高空作业时,应采取相应的安全措施。
保养维护:新涂装的墙面应定期进行保养和维护,防止外力损伤和污染。
对于已损坏的涂层,应及时进行修复。
废弃物处理:废弃的涂料和溶剂应按照相关规定进行妥善处理,防止对环境造成污染。
培训与资质:施工前应对工人进行技术培训,确保他们熟悉各种涂料特性和施工技巧。
同时,施工人员应具备相应的施工资质和经验。
六、涂层保养与维护定期清洁:定期使用软布和清洁剂对外墙进行清洁,去除污渍和灰尘,保持涂层的色泽和光滑度。
防雨保护:在多雨季节或雨量充沛地区,应对外墙进行防雨保护,避免雨水直接冲刷墙面,造成涂层损坏。
检查和维护:定期检查外墙涂层,发现龟裂、剥落等损伤应及时修复。

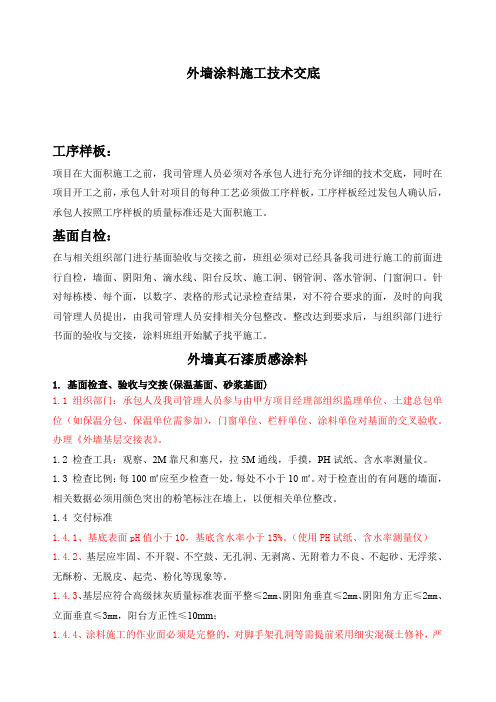

外墙涂料施工技术交底工序样板:项目在大面积施工之前,我司管理人员必须对各承包人进行充分详细的技术交底,同时在项目开工之前,承包人针对项目的每种工艺必须做工序样板,工序样板经过发包人确认后,承包人按照工序样板的质量标准还是大面积施工。
基面自检:在与相关组织部门进行基面验收与交接之前,班组必须对已经具备我司进行施工的前面进行自检,墙面、阴阳角、滴水线、阳台反坎、施工洞、钢管洞、落水管洞、门窗洞口。
针对每栋楼、每个面,以数字、表格的形式记录检查结果,对不符合要求的面,及时的向我司管理人员提出,由我司管理人员安排相关分包整改。
整改达到要求后,与组织部门进行书面的验收与交接,涂料班组开始腻子找平施工。
外墙真石漆质感涂料1.基面检查、验收与交接(保温基面、砂浆基面)1.1 组织部门:承包人及我司管理人员参与由甲方项目经理部组织监理单位、土建总包单位(如保温分包、保温单位需参加),门窗单位、栏杆单位、涂料单位对基面的交叉验收。
办理《外墙基层交接表》。
1.2 检查工具:观察、2M靠尺和塞尺,拉5M通线,手摸,PH试纸、含水率测量仪。
1.3 检查比例:每100㎡应至少检查一处,每处不小于10㎡。
对于检查出的有问题的墙面,相关数据必须用颜色突出的粉笔标注在墙上,以便相关单位整改。
1.4 交付标准1.4.1、基底表面pH值小于10,基底含水率小于15%。
(使用PH试纸、含水率测量仪)1.4.2、基层应牢固、不开裂、不空鼓、无孔洞、无剥离、无附着力不良、不起砂、无浮浆、无酥粉、无脱皮、起壳、粉化等现象等。
1.4.3、基层应符合高级抹灰质量标准表面平整≤2mm、阴阳角垂直≤2mm、阴阳角方正≤2mm、立面垂直≤3mm,阳台方正性≤10mm;1.4.4、涂料施工的作业面必须是完整的,对脚手架孔洞等需提前采用细实混凝土修补,严禁使用砖块、砂浆封堵,修补后应低于基面2mm左右。
1.4.5、门窗、栏杆等必须安装且收口完成、包括成品保护。
外墙涂料工程技术交底一、工程概述外墙涂料工程是指对建造物外墙进行涂料施工,以保护墙体、美化建造外观的工程。
本工程技术交底旨在详细说明外墙涂料工程的施工流程、施工材料、质量要求等内容,确保工程质量和进度。
二、施工流程1.准备工作(1)清理墙体表面:清除墙体上的灰尘、油污等杂物,确保墙面干净。
(2)检查墙体状况:检查墙体是否有裂缝、鼓包、掉粉等问题,进行修补处理。
2.底漆施工(1)选择合适的底漆:根据墙体材料和涂料要求,选择适合的底漆。
(2)涂刷底漆:按照涂料厂家的要求,进行底漆的涂刷,确保涂层均匀、充分。
3.中间涂层施工(1)选择合适的中间涂料:根据墙体要求和设计要求,选择适合的中间涂料。
(2)涂刷中间涂料:按照涂料厂家的要求,进行中间涂料的涂刷,确保涂层均匀、充分。
4.面漆施工(1)选择合适的面漆:根据设计要求和建造外观要求,选择适合的面漆。
(2)涂刷面漆:按照涂料厂家的要求,进行面漆的涂刷,确保涂层均匀、光滑。
5.涂料干燥和修整(1)干燥时间:根据涂料的干燥时间要求,等待涂料干燥。
(2)修整涂层:检查涂层是否存在缺陷或者不平整,进行修整处理。
三、施工材料1.底漆:选择适合墙体材料和涂料要求的底漆,如丙烯酸底漆、石膏底漆等。
2.中间涂料:选择适合墙体要求和设计要求的中间涂料,如丙烯酸中间涂料、氟碳中间涂料等。
3.面漆:选择适合建造外观要求的面漆,如丙烯酸面漆、聚氨酯面漆等。
4.辅助材料:包括刷子、滚筒、刮刀、批刀等施工工具,以及稀释剂、填充剂等辅助涂料。
四、质量要求1.涂料颜色:涂料颜色应与设计图纸和样板一致,色差不得超过规定范围。
2.涂层厚度:涂层厚度应符合设计要求,不得低于或者超过规定范围。
3.涂层附着力:涂层与墙体附着力应良好,不得浮现起泡、剥落等问题。
4.涂层平整度:涂层应平整、光滑,不得有明显的凹凸不平或者刷痕。
5.施工工艺:施工过程应符合涂料厂家的要求和相关标准,确保施工质量。
五、安全注意事项1.施工人员应穿戴好相关的防护用品,如工作服、手套、防护眼镜等。
外墙涂料工程技术交底一、工程概况本次外墙涂料工程是针对某住宅小区的外墙进行涂料翻新,小区共有10栋楼,每栋楼高度为15层,总面积约为5000平方米。
该项目旨在提升小区外墙的美观度和耐久性,确保外墙长期保持良好状态。
二、涂料选用1.涂料种类:本次工程选用高性能聚合物外墙涂料,具有良好的耐候性和耐久性,能有效反抗紫外线、酸雨等外界因素的侵蚀。
2.颜色选择:根据小区的整体风格和业主的需求,涂料颜色选择为浅灰色,能够与周围环境相协调。
三、施工准备1.材料准备:准备好所需涂料、刷具、搅拌器、脚手架等施工所需的材料和工具。
2.施工区域准备:清理外墙表面的杂物和污垢,确保墙面干净、平整,无明显裂缝和凹凸不平的情况。
四、施工步骤1.底漆处理:在外墙表面涂刷底漆,以提高涂料的附着力,并防止墙体吸湿。
a)将底漆倒入搅拌器中,搅拌均匀后使用刷具涂刷在墙面上。
b)底漆要均匀涂抹,确保墙面整体颜色一致。
c)底漆涂刷完毕后,等待干燥,普通需要24小时。
2.中涂处理:在底漆干燥后,进行中涂处理,以增加涂料的厚度和保护墙体。
a)将中涂涂料倒入搅拌器中,搅拌均匀后使用刷具涂刷在墙面上。
b)中涂涂料要均匀涂抹,确保墙面整体颜色一致。
c)中涂涂料涂刷完毕后,等待干燥,普通需要24小时。
3.面涂处理:在中涂干燥后,进行面涂处理,以增加外墙的美观度和耐久性。
a)将面涂涂料倒入搅拌器中,搅拌均匀后使用刷具涂刷在墙面上。
b)面涂涂料要均匀涂抹,确保墙面整体颜色一致。
c)面涂涂料涂刷完毕后,等待干燥,普通需要48小时。
五、质量控制1.涂料厚度检测:使用涂料厚度计对涂料的厚度进行检测,确保涂料的厚度符合要求。
2.颜色检测:使用颜色卡对涂料的颜色进行检测,确保涂料的颜色与要求一致。
3.质量验收:工程完工后,进行质量验收,检查外墙涂料的平整度、附着力和颜色是否符合要求。
六、安全注意事项1.施工人员必须佩戴防护用品,如安全帽、口罩、手套等。
2.施工现场要设置警示标志,提醒他人注意安全。
外墙涂料施工技术交底Just be happy, remember on the morning of June 18, 2022外墙涂料技术交底一、材料准备1、柔性腻子、涂料:按设计要求及样板颜色选用;所用材料应一次备齐..涂料应有出厂合格证、出厂日期及使用说明书..选用的材料应符合设计要求及国家、行业现行规范规定的标准..2.底材要求:基层抹灰已完成并保养了20天左右;基层的碱度PH值在9以下;同时基层已干燥至少已干燥15天;湿度低于8%;基层表面平整;阴阳角及角线密实;轮廓分明;墙面无渗水、无裂缝、空鼓、起泡孔洞等结构问题..没有粉化松脱物;没有油、脂和其他粘附物..3.外墙预留的缝已进行防水密闭处理..4.所用涂料经业主同意;同时样板墙经业主、监理及设计单位同意..5.吊篮已搭设完毕..6.基层外露铁件已做好相应的防锈处理镀锌或刷防锈漆..7.施工条件:外墙涂料由于是水性涂料; 对施工保养条件要求较高..施工保养要求温度高于5℃;环境湿度低于85%;以保证成膜良好..低温将引起涂料的漆膜粉化开裂等问题;环境湿度大使漆膜长时间不干;并最终导致成膜不良..外墙施工必须考虑天气因素;在涂刷涂料前;12小时未下雨;以保证基层干燥;涂刷后;24小时不能下雨;避免漆膜被雨水冲坏..二、作业条件1、基层抹灰完成后进行检查;合格后方可进行施工..2、基层涂刷涂料时;含水率不得大于10%..在施工时若没有测含水率的手段;可以在基层表面放一块1m2卷材;静置3~4小时以后掀开检查;基层覆盖部位与卷材上未见水印即可铺设..3、门窗安装已完成;经检查合格;门窗框四周与墙之间的缝隙堵抹应符合规范要求..4、墙面的管洞已处理完毕;为确保墙干燥;各种穿墙孔洞应提前抹灰补齐;墙面基层及女儿墙处出水口防水节点应处理完毕;雨落水管卡、设备穿墙管道等安装预埋件工作已完成;并将洞口用水泥砂浆堵实、抹平、晾干..5、外用吊篮已安装调试完毕..6、根据工程量及施工进度计划安排;已准备好相应的机械设备;并接通电源试机..7、正式施工前要求根据设计要求先做样板墙;经人员确认质量符合设计要求和施工规范规定后;方可进行大面积的施工..8、施工现场环境温度不得低于5℃;也不能在阴雨霏霏的天气情况下进行施工..三、操作工艺3.1工艺流程施工工艺流程:基层修补、清扫处理→填补缝隙→腻子打底找平→打磨→封底漆→第一遍面涂→细部处理→第二遍面涂→检查验收→涂料清理3.2施工操作3.2.1基层修补、清扫处理1修补施涂前对于基体的缺棱掉角处、孔洞等缺陷采用1:3抗裂砂浆修补..下面为具体做法:缝隙——细小裂缝采用腻子进行修补修补时要求薄批而不宜厚刷;干后用砂纸打平;对于大的裂缝;可将裂缝部位凿成“V”字形缝隙;清扫干净后做一层防水层;再嵌填1:3抗裂砂浆;干后用水泥砂纸打磨平整..孔洞——基层表面以下3mm以下的孔洞;采用聚合物水泥腻子进行找平;大于3mm的孔洞采用水泥砂浆进行修补待干后磨平..此外对于新的水泥砂浆表面;如急需进行涂刷时;可采用15%-20%浓度的硫酸锌或氧化锌溶液涂刷于水泥砂浆基层表面数次;待干燥后除去表面析出的粉末和浮砂即可进行涂刷..2清扫尘土、粉末→可使用扫帚、毛刷清扫;灰浆→用铲刀、除去;3.2.2、腻子打底找平1为了修补不平整的现象;防止表面的毛细孔及裂缝..腻子的要求除了易批易打磨外;还应具备较好的强度和持久性;在进行填补、局部刮腻子施工时要求;宜薄批而不宜厚刷..本工程选用外墙专用柔性腻子;刮腻子时的施工技术如下:①掌握好刮涂时工具的倾斜度;用力均匀;以保证腻子饱满..②为避免腻子收缩过大;出现开裂和脱落;一次刮涂不要过厚;根据不同腻子的特点;厚度以0.5mm为宜..不要过多地往返刮涂;以免出现卷皮脱落或将腻子中的胶料挤出封住表面不易干燥..③用刮板刮涂要用力均匀;将四周的腻子收刮干净;使腻子的痕迹尽量减少..○4错误!腻子施工应自上而下;先阴阳角部后大面墙部位施工;墙面阴阳角、装饰线条、造型梁等部位应找垂直..2、打磨用砂布磨平做到表面平整、粗糙程度一致;纹理质感均匀..此工序要求重复检查、打磨直到表面观感一致时为止;砂纸的粗细要根据被磨表面的硬度来定;砂纸粗了会产生砂痕;影响涂层的最终装饰效果..本工程选用1砂纸打磨..①不能湿磨;打磨必须在基层或腻子干燥后进行;以免粘附砂纸影响操作..②手工打磨应将砂纸包在打磨垫块上;往复用力推动;不能只用一两个手指压着砂纸打磨;以兔影响打磨的平整度..③对于表面不平;可将凸出部分用铲平;再用腻子进行填补;等干燥后再用砂纸进行打磨..要求打磨后基层的平整度达到在侧面光照下无明显批刮痕迹、无粗糙感;表面光滑..④打磨后;立即清除表面灰尘;以利于下一道工序的施工..3.2.3底漆施工在干净的基层上;滚涂一遍封底漆;增加与基层的结合力;防止浮碱..底漆要涂刷均匀;不得漏涂..A、对基层表面处理干后;从细部大面积仔细检查;确认符合要求后在进行封闭底漆施工..B、基层封底前对门窗、空调支架金属部位进行保护避免涂料掺入..C、基层封闭底漆施工前要严格按照规定的稀释比例进行稀释;并要求稀释时应对底漆充分搅拌保证均匀..D、基层封闭底漆施工时应先小面后大面;从上而下均匀涂刷施工一遍..E、基层封底涂饰确保无漏涂、流挂、涂刷均匀..F、底漆施工完毕后;应及时对施工工具清洗;避免溶剂挥发后;施工工具硬干;清洗后于阴凉处保存..3.2.4第一遍面涂施工A、在底漆施工完毕24小时后可以进行第一遍面涂施工..B、面涂应严格按照规定的稀释;稀释剂采用厂家指定的材料和稀释比;并应充分搅拌均匀..C、涂料施工时应先小面后大面;自上而下施工..D、面涂施工时;不同颜色应使用不同施工工具;避免混色..E、施工时涂饰料应按分隔线或窗套等处;避免结合处出现色差..3.3第二遍面涂施工A、第一遍面涂施工结束24小时后方可进行第二遍面涂施工..B、第二遍面涂要求涂刷均匀;施工后应达到色泽一致;无流挂、漏底;阴阳角处无积料..C、涂料稀释比例大体与第一遍相同..D、如果漆面需要施工修补;应在第二遍面涂施工前尽量采用与以前批号相同的产品;避免色差..E、施工间隙或施工完毕后;应盖紧桶盖;以防结皮..3.4划分隔条粘胶条首先根据设计要求进行吊垂直、套方找规矩;弹分割线;宽度为2公分;此项工作必须严格按标高控制好;必须保证建筑物四周交圈;分隔必须平直、光滑、粗细一致等..3.5施工缝与施工段由上往下进行;根据墙体的特点每一垂直面为一个施工段;水平缝留在分隔缝上;垂直缝留在阴阳角处..四、质量要求一主控项目1、涂料工程所用涂料的品种、型号和性能应符合设计要求..检验方法:检查产品合格证书、性能检测报告和进场验收记录..2、涂料工程的颜色、图案应符合设计要求..检验方法:观察..3、涂料工程应涂饰均匀、粘结牢固;不得漏涂、透底、起皮和掉粉..检验方法:观察;手摸检查..4、涂料工程的基层处理应基层腻子应平整、坚实、牢固;无粉化、起皮和裂缝..检验方法:观察;手摸检查;检查施工记录..二一般项目涂料的涂饰质量和检验方法五、成品保护措施5.1成品保护的组织管理5.1.1在准备工作阶段;由项目施工领导;配合土建、安装、分包单位对施工进行统一协调..合理安排工序;加强工种的配合;正确划分施工段;避免因工序不当或工种配合不当造成成品损坏..5.1.2建立成品保护责任制;责任到人;派专人负责成品保护工作的监督管理..5.1.3加强职工的质量和成品保护教育及成品保护人岗前教育;树立工人的配合及保护意识;建立各种保护临时交接制;做好各道工序有人负责..5.2施工过程成品保护5.2.1涂料施工过程中;工完场清;及时对散落的、污染到门窗、玻璃的涂料加以清理..5.2.2认真考虑涂刷的先后顺序;避免交叉污染..及时清理外立面上积存的建筑垃圾灰土;不要在涂料刷完后清理而造成污染..5.3装饰成品保护5.3.1不得在装饰成品上涂写、敲击、划痕..5.3.2作业时应避免碰撞墙及墙角..5.3.3严禁施工现场生火、泼水、以防墙面脱皮及霉变..5.3.4雨天禁止施工..5.3.5墙面油漆涂料施工时;对门窗进行覆盖保护5.3.6外墙装饰尽量避免雨天施工;刚刷好的外墙涂料遇雨时需在墙顶覆盖防雨布..六、工程质量控制及检测6.1注意事项6.1.1涂料应避免阳光直射;并储存在阴凉、干燥、无冻处..底漆、面漆以及面料不同颜色应分开、分类堆放..6.1.2施工严格按照施工说明进行;每层之间要达到规定的干燥时间;涂料均匀;厚薄一致;避免露底漏涂、多涂;控制单位耗量..6.1.3涂料施工应在晴好天气进行;避免大风、大雾、阴雨施工..6.1.4在雨前6小时或雨后24小时内严禁施工..6.1.5涂料作业结束后;应注意对饰面进行必要的保护;防止外用吊篮拆除时污染涂料面;影响涂刷效果..6.2工程验收6.2.1涂料工程应待涂层完全干燥后;方可进行验收..检查数量;按面积抽查10%..6.2.2验收时;应检查所用的材料品种;颜色应符合设计和选定的样品要求..6.2.3施涂薄层涂料表面的质量要求:A、无掉粉、起皮;B、无漏刷、透底;C、无流坠、疙瘩;D、无反碱、咬色;E、颜色一致、无砂眼、气孔;F、装饰线、分色线平直拉5米经检查;偏差不大于1mm;G、墙面平整、无波纹、2米靠尺检测;偏差不大于2mm;H、阴阳角方正、平直;I、门窗、灯具洁净..七、质量保证措施7.1 外墙涂料的质量如何取决于三个方面1、产品本身的质量;2、施工质量;3、防偷工减料措施..7.1.1产品本身质量建设单位、监理单位、施工单位三方考察选定的具有质量保证以的产品;按照样板开路;产品品质可以得到保证..7.2保证施工质量技术措施7.2.1编制详细的施工方案及工艺要求标准;经监理工程师批准后;组织所有施工人员包括管理人员及职工进行二个层次的技术交底..即书面学习交底;现场作业交底;让每个管理人员及职工明白施工的详细作业过程及最终要求标准..7.2.2严把过程控制关;每道工序施工时;相关技术人员;质检人员必须紧随工作面;不间断巡查指导;遇见问题及时整改纠正;确保工序施工质量..7.2.3严格采用分期工序层层验收的办法;加强自检..7.2.4重点加强油漆系统学习;对产品的性能及操作方法要牢记心中正确指导施工..7.3防偷工减料措施7.3.1按预算用量进料至施工现场指定仓库;经监理、建设单位代表查后封存..按使用说明用量配漆;不定期检查..7.3.2加强对操作工人的交底及加大巡视力度;严格按照配比施工;并要求涂刷均匀不得漏涂..。
外墙涂料施工安全技术交底外墙涂料施工安全技术交底一、施工安全技术交底的目的为了保证外墙涂料施工过程中的安全,营造良好的施工环境,有效防范施工中可能遇到的危险和灾害,特制定本外墙涂料施工安全技术交底,将要求和注意事项明确交底,帮助施工人员全面掌握安全施工知识,保障施工人员生命财产安全,促使工程顺利完成。
二、施工前的安全技术交底1、安全区域划定和围挡在施工前,首先应根据施工区域的特点进行合理划分,规定施工人员的工作范围,同时要设置明显的警示标语和提醒牌,布置好安全区域的警戒线。
若有相关标准规定,应按标准施工。
2、仔细观察工地及天气情况在施工前仔细观察工地情况,如是否杂物较多,是否有不稳定的地面,是否存在漏电等安全隐患。
同时要注意观察天气情况,如脚手架行走梯结冰、下雨、大风等应暂停施工,以防止施工人员受到伤害。
3、安装防护网根据搭设脚手架的要求,及时安装好防护网,严格执行搭设脚手架的规程。
确保实行“三位一体”(就是一面墙,三个方向打保险)等安全措施。
三、施工中的安全技术交底1、防止坠物、墙面剥落(1)在处理基层的时候,应清理干净墙面表面的油污等物质,根据不同原材料的要求使用专用处理剂,以保证涂料的附着力。
(2)对于墙面上出现的裂缝和空鼓问题要及时处理,处理完毕后再进行涂料的施工。
(3)墙面涂料施工的粘合强度、附着力等指标应符合规定标准和监管要求;加强与结构体的连接。
2、涂料的施工安全(1)化学品的操作规范化,尤其是操作好有害性大的颜料和溶剂,必须做到防止直接接触皮肤和呼吸道。
(2)遵循甲醛等有害物质的施工标准,施工区域应有良好的空气流通,确保空气质量符合标准要求。
(3)加强对喷涂设备的管理和保养,定期对设备使用情况进行检查和维护,清理设备表面的颜料残渣,防止出现堵塞等情况。
(4)对涂料施工工具和设备的保护,有效防止设备损坏和人员被涂料喷出物所伤时,认真检查设备及工具状态,做好周边的施工区域警示,并保证涂料喷涂时的人员安全。
外墙涂料施工安全技术交底各位战友们,大家好!今天咱们来聊聊外墙涂料施工的那些事儿,这可是关乎咱们建筑美观和安全的大事。
咱们得讲究点技术,别到时候搞得一塌糊涂。
所以呢,我就来给大家交个底,说说怎么施工才安全又靠谱。
咱们得选对材料。
外墙涂料嘛,得选那种耐候性好、环保健康的,别整些三无产品。
就像咱们平时买东西,得看品牌、看口碑,选涂料也得这么来,得看厂家、看认证,确保材料过关。
咱们得注意施工环境。
外墙涂料施工可不是闹着玩的,得找个好天气,风大的日子就别忙活了,免得漆被吹跑。
还得看看温度,太冷或太热都不适宜施工,得找对时机。
再来说说施工工具。
咱们得用那些质量好的工具,比如滚筒、刷子啥的,别图便宜用那些三无货。
施工的时候还得戴好防护装备,比如手套、口罩、护目镜,保护好自己,也保护好家人。
还有啊,咱们得按步骤来。
先做基层处理,把墙面弄得干净整洁。
然后就是涂刷,得均匀涂上一层又一层,别搞重叠了。
最后就是打磨和检查,确保每一遍都干透再进行下一道工序。
当然啦,安全措施也不能少。
咱们得遵守工地的安全规定,比如不乱扔垃圾、不随地大小便。
还得随时注意身边的安全隐患,比如电线、设备啥的,发现隐患就得及时上报处理。
我想说的是,外墙涂料施工虽然是个技术活儿,但咱得用心去做。
毕竟,咱们做的不仅仅是墙,更是一份责任,是对家人的承诺。
所以啊,大家可得认真对待,别马虎大意。
好了,今天的安全技术交底就到这里。
希望我的分享能给大家带来一些帮助,也希望大家都能在施工过程中安全第一,顺利完成工作。
咱们下次见!。
基层处理批涂平底腻子批涂细腻子打磨、腻子养护
涂刷HD28底漆H31真石漆主色
(底色)
H31真石漆撒点
(黑色、灰色)
HZ07水性防尘罩
面漆
工程名称 交底日期 Xx
施工单位
交底名称
外墙涂料施工技术交底-样板层
交底提要 样板层、外墙涂料、真石漆
交底内容:
审核人
交底人
接受交底人
本表由施工单位填写,交底单位与接受交底单位各存一份。
3)施工要点:用批刮工具满刮腻子,每次厚度控制在1mm 左右。
由于基层的不同腻子的用量也不同,一般HN07腻子的用量约为1.3~1.5㎏/m ²/1㎜,HN19腻子的用量约为1.1~1.7㎏/m ²/1㎜。
待腻子实干后方可进行下一道腻子的批刮,批嵌最后一道腻子时要避免接茬。
根据墙面平整度,腻子批刮次数为HN07一般为一遍,HN19一般两遍为宜;
4)墙体上容易碰撞的阴阳角应采取防止开裂和破损的加强措施。
阳角条
2.1.4打磨、腻子养护:
1)最后一遍腻子干燥后即可进行打磨,打磨砂纸一般选用240~360目为宜。
2)打磨完后即将墙体上的粉尘物清除干净,然后用清水将墙体腻子层进行洒水养护,要求早晚各洒水两
基层处理批涂平底腻子批涂细腻子打磨、腻子养护
涂刷HD25底漆H25水性外墙涂
料。
外墙涂料工程技术交底一、项目概述外墙涂料工程是指对建筑物外墙进行涂装处理,以保护墙体材料、美化建筑外观、增强耐久性和抗污染能力。
本次工程旨在对外墙涂料施工过程中的技术要求和交底事项进行详细说明,确保施工质量和效果达到预期目标。
二、施工准备1. 施工前准备a. 确保施工现场周围环境整洁,无杂物和垃圾;b. 检查外墙基层是否平整、牢固,如有问题需要提前处理;c. 检查涂料材料是否齐全,包括底漆、中间漆和面漆等;d. 准备好必要的施工工具和设备,如刷子、滚筒、喷枪等。
2. 施工现场安全a. 施工现场应设置明显的安全警示标识,确保工人和周围人员的安全;b. 施工人员应佩戴好安全帽、防护眼镜、口罩等个人防护装备;c. 施工现场应配备灭火器等消防设备,确保应急情况的处理。
三、涂料选择1. 外墙涂料种类a. 有机涂料:如丙烯酸酯、氟碳漆等,具有良好的耐候性和抗污染性能;b. 矿物质涂料:如石膏涂料、硅酸盐涂料等,具有良好的透气性和耐碱性。
2. 涂料性能要求a. 耐候性:能够在不同气候条件下长时间保持稳定的颜色和光泽;b. 抗污染性:能够有效防止灰尘、污渍等污染物的附着;c. 色彩稳定性:能够长时间保持色彩鲜艳不褪色;d. 粘结强度:能够牢固地附着在墙体表面,不易剥离。
四、施工工艺1. 基层处理a. 清洁基层:清除墙体表面的灰尘、油污等杂质;b. 检查墙体:检查墙体是否有裂缝、空鼓等问题,如有需要进行修补;c. 打磨处理:对墙体表面进行打磨,提高涂料的附着力。
2. 底漆施工a. 均匀涂刷:使用刷子或滚筒均匀涂刷底漆,确保涂层厚度均匀;b. 干燥时间:根据涂料厂家要求,等待底漆完全干燥,通常为24小时以上。
3. 中间漆施工a. 均匀涂刷:使用刷子、滚筒或喷枪均匀涂刷中间漆,确保涂层厚度均匀;b. 干燥时间:根据涂料厂家要求,等待中间漆完全干燥,通常为24小时以上。
4. 面漆施工a. 均匀涂刷:使用刷子、滚筒或喷枪均匀涂刷面漆,确保涂层厚度均匀;b. 干燥时间:根据涂料厂家要求,等待面漆完全干燥,通常为24小时以上。
外墙涂料施工技术交底
工程名称:皖江人力资源公共职业训练基地
本技术交底适用于安徽鲁班建设投资集团有限公司一般建筑工程外墙外墙涂料施工工艺;
一、施工准备
1.材料要求:
涂料:按设计要求,本工程外墙涂料定为水性纯丙外墙平光防霉漆(E-05),封闭底漆为(P-07)。
产品有合格证、出厂日期及使用说明书。
2.主要机具:
脚手板、人字梯、半截大桶、小油桶、橡皮刮板、钢片刮板、腻子托板、小铁锹、开刀、腻子槽、砂纸、扫帚、刷子、排笔、擦布、棉丝等。
3.作业条件:
(1)墙面应基本干燥,基层含水率不得大于8%。
(2)抹灰作业已全部完成,过墙管道、洞口、阴阳角等应提前处理完毕,为确保墙面干燥,各种穿墙孔洞都应提前抹灰补齐。
(3)门窗玻璃已提前安装完毕。
(4)地面已施工完,管道设备安装完,试水试压已进行完。
4.大面积施工前按要求事先做好样板间,经经理部组织验收合格后方可进行大面积施工。
二、操作工艺
工艺流程:
基层处理修补腻子→刮腻子→施涂第一遍乳液薄涂料→施涂第二遍乳
液薄涂料→施涂第三遍乳液薄涂料
1.基层处理:首先将墙面等基层上起皮、松动及鼓包等清除凿平,将残留在基层表面上的灰尘、污垢、溅沫和砂浆流痕等杂物清除干净。
抹灰基层在涂饰涂料前应涂刷抗碱封闭底漆。
混凝土或抹灰基层涂刷容剂型涂料时,含水率不得8%。
基层腻子应平整、坚实、牢固,无粉化、起皮和裂缝;内墙腻子的粘结强度应满足要求。
2.修补腻子:用水石膏将墙面等基层上磕碰的坑凹、缝隙等处分遍找平,干燥后用1号砂纸将凸出处磨平,并将浮尘等扫净。
3.刮腻子:刮腻子的遍数可由基层或墙面的平整度来决定,一般情况为三遍,具体操作方法为:第一遍用胶皮刮板横向满刮,一刮板紧接着一刮板,接头不得留槎,每刮一刮板最后收头时,要注意收的干净利落。
干燥后用1号砂纸磨,将浮腻子及癍迹磨平磨光,再将墙面清扫干净。
第二遍用胶皮刮板竖向满刮,所用材料和方法同第一遍腻子,干燥后用1号砂纸磨平并清扫干净。
第三遍用胶皮刮板找补腻子,用钢片刮板满刮腻子,将墙面等基层刮平刮光,干燥后用砂纸磨平磨光,注意不要漏磨或将腻子磨穿。
4.施涂第一遍乳液薄涂料:施涂顺序是先刷顶板后刷墙面,刷墙面时应先上后下。
先将墙面清扫干净,再用布将墙面粉尘擦净。
乳液薄涂料一般用排笔涂刷,使用新排笔时,注意将活动的排笔毛理掉。
乳液薄涂料使用前应搅拌均匀,适当加水稀释,防止头遍涂料施涂不开。
干燥后复补腻子,待复补腻子干燥后用砂纸磨光,并清扫干净。
5.施涂第二遍乳液薄涂料:操作要求同第一遍,使用前要充分搅拌,如不很稠,不宜加水或尽量少加水,以防露底。
漆膜干燥后,用细砂纸将墙面小疙瘩和排笔毛打磨掉,磨光滑后清扫干净。
6.施涂第三遍乳液薄涂料:操作要求同第二遍乳液薄涂料。
由于乳液漆膜干燥较快,应连续迅速操作,涂刷时从一头开始,逐渐涂刷向另一头,要注意上下顺刷互相衔接,后一排笔紧接前一排笔,避免出现干燥后再处理接头。
三、质量标准
1.油漆涂料工程等级和材料品种、颜色应符合设计要求和有关标准的规定。
2.油漆涂料工程严禁脱皮、漏刷和透底。
四、成品保护
1.施涂前应首先清理好周围环境,防止尘土飞扬,影响涂料质量。
2.施涂墙面涂料时,不得污染地面、踢脚线、阳台、窗台、门窗及玻璃等已完成的分部分项工程。
3.最后一遍涂料施涂完后,室内空气要流通、预防漆膜干燥后表面无光或光泽不足。
4.涂料未干前,不得打扫室内地面,严防灰尘等玷污墙面涂料。
5.涂料墙面完工后要妥善保护,不得磕碰污染墙面。
五、应注意的质量问题
1.涂料工程基体或基层的含水率:砼和抹灰表面施涂水性和乳液薄涂料时,含水率不得大于10%。
2.涂料工程使用的腻子,应坚实牢固,不得粉化、起皮和裂纹。
外墙、厨房、浴室及厕所等需要使用涂料的部位和木地(楼)板表面需使用涂料时应使用具有耐水性能的腻子。
3.透底:产生的主要原因是漆膜薄,因此刷涂料时除应注意不要漏刷外,还应保持涂料的稠度,不可加水过多。
4.接槎明显:涂刷时要上下顺刷,后一排笔紧接前一排笔,若间隔时间稍长,就容易看出接头,因此大面积施涂时,应配足人员,互相衔接好。
5.刷纹明显:乳液薄涂料的稠度要适中,排笔蘸涂料量要适当,涂刷时要多理多顺防止刷纹过大。
色线不齐:施工前应认真按标高找好并弹划好粉线,刷分色线时要挑选技术好、有经验的油工来操作,例如要会使用直尺,刷时用力要均匀,起落要轻,排笔蘸量要适当,脚手架要通长搭设,从前向后刷等。
7.涂刷带颜色的涂料时,配料要合适,保证每间或每个独立面和每遍都用同一批涂料,并宜一次用完,确保颜色一致。
六、质量记录
各类涂料的出厂合格证、施工说明书等
交底人:接交人:
交底日期:年月日。
