大理石、花岗岩墙面材料施工讲解
- 格式:ppt
- 大小:15.40 MB
- 文档页数:63
大理石花岗石干挂施工工艺1. 简介大理石和花岗石是常用的装饰材料,常用于建筑的干挂施工。
这种施工方式不仅可以提高建筑物的美观度,还可以增加建筑的耐久性。
本文将介绍大理石花岗石干挂施工的工艺流程和注意事项。
2. 工艺流程2.1 材料准备在进行大理石花岗石干挂施工之前,首先需要准备以下材料:•大理石花岗石板材•专用的干挂施工胶粘剂•不锈钢或铝制干挂安装支架•打孔工具•固定器具2.2 施工准备在进行施工之前,需要对墙面进行检查和清洁。
确保墙面平整、干燥、无污垢和松动物质。
同时,根据设计图纸确定干挂施工的位置和尺寸。
2.3 安装支架根据设计图纸上的要求,使用打孔工具在墙面上打孔,并根据墙面材质选择合适的固定器具。
安装支架的位置和间距需要根据大理石花岗石板材的大小和重量来确定。
2.4 胶粘剂涂抹将干挂施工胶粘剂均匀地涂抹在大理石花岗石板材的背面,并注意避开孔洞和边缘。
胶粘剂的选择应根据材料的特性和施工环境来确定。
2.5 安装板材将涂抹了胶粘剂的大理石花岗石板材放置在安装支架上,并用力按压,确保板材与墙面充分接触,并保持水平。
如果板材较大或较重,可以使用起重设备进行安装。
2.6 清理和修复在安装完成后,清理大理石花岗石板材表面的污垢和胶粘剂,并用合适的修补材料修复板材上的划痕和破损。
3. 注意事项在进行大理石花岗石干挂施工时,需要注意以下事项:•墙面必须经过检查和清洁,确保平整、干燥、无污垢和松动物质。
•施工过程中,要根据设计图纸确定安装支架的位置和间距,以免安装不稳定。
•使用合适的胶粘剂,并确保均匀地涂抹在板材背面,避免排气和空鼓现象。
•在安装板材时,要用力按压,并确保板材与墙面充分接触,保持水平。
•在安装完成后,及时清理板材表面的污垢和胶粘剂,并修复划痕和破损。
4. 总结大理石花岗石干挂施工是一种常用的装饰材料施工方式,通过合理的工艺流程和注意事项,可以确保施工质量和美观度。
在进行施工之前,需要准备好合适的材料,并对墙面进行检查和清洁。

室内墙面花岗石大理石施工工艺(一)材料要求(干挂石材)1.花岗石:有出厂证、检测报告、优等品2.槽钢、角钢:有检测报告、一级品3.不锈钢配件:有出厂证、检测报告4.膨胀螺栓:有出厂证、检测报告5.粘接胶、密封胶:有出厂证、检测报告(二)主要机具冲击钻、石材切割机、大台钻机、焊机、板手等。
(三)工艺流程1、检查主体结构(墙面、墙角、立柱)平面、垂直度。
2、找出整层水平,到在旗工位作水平定位线,然后弹基准直线、水平线。
3、竖向槽钢固定,要整体垂直平面调整。
固定孔距1000-1500mm,注意躲开墙体柱体内的钢筋、线管、水管,遇到这种情况应在钢槽两焊接边耳来固定,固定钢架的膨胀螺栓用M16,钢架安装好后,应检查是否牢固可靠。
检查后即刷两遍防锈漆,涂刷时应均匀无漏地涂刷。
4、安装石材板连接件底座,应按图纸设计尺寸定位安装,如甲供石材尺寸,实际墙、柱尺寸,竣工地面高度,石材板缝尺寸,精确放出定位线,安装应牢固可靠。
5、石材板安装前应预排纹路顺向,色泽接近,尺寸准确,然后编号。
再钻孔,钻孔前为防开裂,在石板背面粘贴一层玻璃丝布。
钻孔孔径6mm,孔深16mm(盲孔),钻孔位置每个面设2个(大型石材板3个)可等距离设也可在角端60mm处设置。
孔中心应位于板厚中心。
由于销钉孔的位置直接影响到上、下板材的间隙以及整个墙面的平整度,因此钻孔时必须十分严格地控制销钉孔中心位置位的准确性,应采用固定台钻,对位置进行钻孔。
6、挂板材:安装石材板应由下往上进分层进行安装,最下一行与地面接近处可用C20细石混凝土浇捣150mm高以保持底脚的稳固,也可用不锈钢角铁固定。
首先将最下一行两头的石板,用线锤找平找直后固定,以此两块石板为基准线拉上横缝,然后由两端两中间或收一端向另一端顺序安装。
边调整水平、垂直及缝隙,边安装不锈钢角铁及销钉(销钉插上后,随即用胶密封),准备与上部板材连接。
然后依次将上一行的板材通过销钉与一行板材连接,经过反复安装、调整至最上一行时,如有压顶现象,应灌细石混凝土或水泥砂浆,以保证上部的稳固。

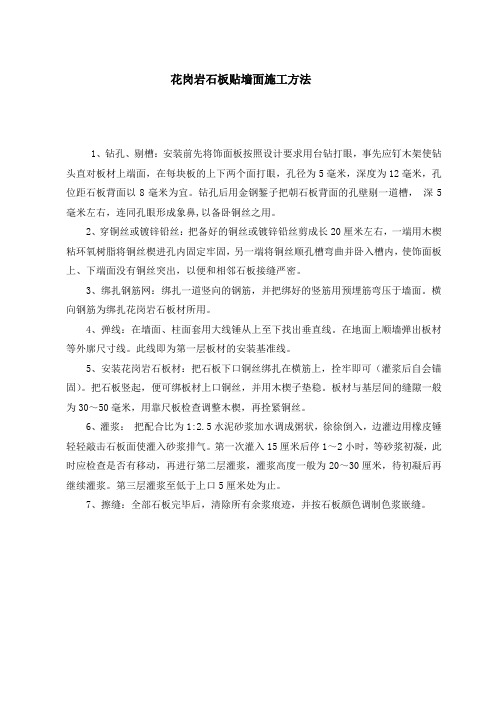

花岗岩石板贴墙面施工方法
1、钻孔、剔槽:安装前先将饰面板按照设计要求用台钻打眼,事先应钉木架使钻头直对板材上端面,在每块板的上下两个面打眼,孔径为5毫米,深度为12毫米,孔位距石板背面以8毫米为宜。
钻孔后用金钢錾子把朝石板背面的孔壁剔一道槽,深5毫米左右,连同孔眼形成象鼻,以备卧铜丝之用。
2、穿铜丝或镀锌铅丝:把备好的铜丝或镀锌铅丝剪成长20厘米左右,一端用木楔粘环氧树脂将铜丝楔进孔内固定牢固,另一端将铜丝顺孔槽弯曲并卧入槽内,使饰面板上、下端面没有铜丝突出,以便和相邻石板接缝严密。
3、绑扎钢筋网:绑扎一道竖向的钢筋,并把绑好的竖筋用预埋筋弯压于墙面。
横向钢筋为绑扎花岗岩石板材所用。
4、弹线:在墙面、柱面套用大线锤从上至下找出垂直线。
在地面上顺墙弹出板材等外廓尺寸线。
此线即为第一层板材的安装基准线。
5、安装花岗岩石板材:把石板下口铜丝绑扎在横筋上,拴牢即可(灌浆后自会锚固)。
把石板竖起,便可绑板材上口铜丝,并用木楔子垫稳。
板材与基层间的缝隙一般为30~50毫米,用靠尺板检查调整木楔,再拴紧铜丝。
6、灌浆:把配合比为1:2.5水泥砂浆加水调成粥状,徐徐倒入,边灌边用橡皮锤轻轻敲击石板面使灌入砂浆排气。
第一次灌入15厘米后停1~2小时,等砂浆初凝,此时应检查是否有移动,再进行第二层灌浆,灌浆高度一般为20~30厘米,待初凝后再继续灌浆。
第三层灌浆至低于上口5厘米处为止。
7、擦缝:全部石板完毕后,清除所有余浆痕迹,并按石板颜色调制色浆嵌缝。
大理石面层和花岗石面层施工方法1.适用范围(1)大理石面层和花岗石面层属于建筑地面工程板块类面层,其特点是质地坚硬、密度大、抗压强度高、硬度大、耐磨性和耐久性好、吸水率小、耐冻性强,施工速度快、湿作业小,并具有装饰性能即颜色花纹的效果好。
广泛应用于高等级的公共场所和民用建筑以及耐化学反应的工业建筑中的生产车间等建筑地面工程。
缺点是自重大、质脆、耐火性差、硬度大而不利于开采加工。
对某些大理石、花岗石等天然石材含有微量放射性元素,应按国家现行建材行业标准《天然石材产品放射防护分类控制标准》的规定,应用于室内建筑地面工程。
(2)大理石和花岗石面层是分别采用天然大理石板材和花岗石板材在结合层上铺设而成。
构造做法见图1。
图1 大理石、花岗石面层构造做法示意图(a)地面构造;(b)楼层构造;(c)碎拼大理石面层平面1-大理石(碎拼大理石)、花岗石面层;2-水泥砂或水泥砂浆结合层;3-找平层;4一垫层;5-素土夯实;6-结构层(钢筋混凝土楼板);7-拼块大理石;8-水泥砂浆或水泥石粒浆填缝(3)结合层厚度:当采用水泥和砂时宜为20~30mm,其体积比宜为1:4~1:6(水泥:砂),铺设前应淋水拌合均匀;当采用水泥砂浆时宜为10~15mm,水泥砂浆应符合以下要求:1)配制水泥砂浆应采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,其强度等级不宜小于32.5。
2)水泥砂浆所采用的砂,应符合现行的行业标准《普通混凝土用砂质量标准及检验方法》(JGJ 52)的规定。
3)配制水泥砂浆的体积比(相应的水泥砂浆强度等级)和稠度,应按表1。
水泥砂浆的体积比(相应强度等级)和稠度表1(4)大理石板材不适宜用于室外地面工程。
2.组成材料(1)大理石:天然大理石建筑板材是以大理石荒料经锯、切、磨等工序加工而成的板块产品,其技术要求的规格公差、平度偏差、角度偏差、磨光板材的光泽度、外观、色调与花纹、物理-力学性能等应符合国家现行的行业标准《天然大理石建筑板材》(JC 79-92)的规定。
大理石、花岗石干挂施工工艺标准大理石和花岗石是常见的建筑装饰材料,其干挂施工工艺是一项重要的步骤,直接关系到施工效果的质量和美观度。
以下是大理石和花岗石干挂施工工艺的标准流程:1. 材料准备:选购符合设计要求的大理石和花岗石板材,检查板材的表面是否平整、无裂缝、色差等问题,确保质量合格。
2. 测量定位:根据设计图纸确定石材板的尺寸、位置和固定方式。
使用激光测量仪或经验测量确定板材准确的位置和大小,标记好墙面上的安装位置。
3. 基层处理:清除墙面上的灰尘和油污,修复墙面上的不平整或破损,保证墙面的平整度和垂直度。
如果墙面的基层不平整,可以使用石膏砂浆等材料进行修补。
4. 安装龙骨:按照设计要求,在墙面上安装坚固的金属龙骨系统,确保龙骨的间距和对齐度符合标准要求。
使用膨胀螺栓或其他固定件将金属龙骨固定在墙体上。
5. 安装石材板:根据测量尺寸和定位标记,将预先加工好的大理石或花岗石板材固定在金属龙骨上。
使用不锈钢干挂件,将石材板直接固定在龙骨上,确保稳固可靠。
在安装过程中,要注意石材板之间的间距和水平度的一致性,避免出现明显的色差和高低错位的现象。
6. 结构密封:在石材板之间和板材与龙骨之间使用防水密封胶条进行填充,确保干挂结构的防水性能,防止水分进入墙体并引起石材板变形或开裂。
7. 石材保养:施工完成后,应对大理石或花岗石板材进行整体清洁和保养。
清洁时应使用专用石材清洁剂,避免使用酸性或碱性清洁剂,以免损伤石材表面的光泽。
定期对石材表面进行保养和防护,延长使用寿命和美观度。
以上就是大理石和花岗石干挂施工的一般工艺标准。
在施工过程中,需要严格按照标准要求进行操作,确保石材的安装质量和使用寿命。
续写:8. 安全措施:在施工过程中,应严格遵守施工安全规范,穿戴好必要的安全装备。
确保工作环境安全,避免发生意外事故。
9. 施工预处理:在开始施工前,应进行适当的预处理。
将石材板放置在适宜的环境中进行适应。
特别是在湿度较高的环境中,应放置一段时间以使石材板适应环境,避免施工后出现变形或开裂的问题。
室内墙面、地面花岗石、大理石施工工艺一、室内墙面花岗石、大理石施工工艺(一)材料要求(干挂石材)花岗石:有出厂证、检测报告、优等品槽钢、角钢:有检测报告、一级品不锈钢配件:有出厂证、检测报告膨胀螺栓:有出厂证、检测报告粘接胶、密封胶:有出厂证、检测报告主要机具冲击钻、石材切割机、大台钻机、焊机、板手等。
工艺流程检查主体结构(墙面、墙角、立柱)平面、垂直度。
找出整层水平,到在旗工位作水平定位线,然后弹基准直线、水平线。
竖向槽钢固定,要整体垂直平面调整。
固定孔距1000-1500mm,注意躲开墙体柱体内的钢筋、线管、水管,遇到这种情况应在钢槽两焊接边耳来固定,固定钢架的膨胀螺栓用M16,钢架安装好后,应检查是否牢固可靠。
检查后即刷两遍防锈漆,涂刷时应均匀无漏地涂刷。
安装石材板连接件底座,应按图纸设计尺寸定位安装,如甲供石材尺寸,实际墙、柱尺寸,竣工地面高度,石材板缝尺寸,精确放出定位线,安装应牢固可靠。
石材板安装前应预排纹路顺向,色泽接近,尺寸准确,然后编号。
再钻孔,钻孔前为防开裂,在石板背面粘贴一层玻璃丝布。
钻孔孔径6mm,孔深16mm(盲孔),钻孔位置每个面设2个(大型石材板3个)可等距离设也可在角端60mm处设置。
孔中心应位于板厚中心。
由于销钉孔的位置直接影响到上、下板材的间隙以及整个墙面的平整度,因此钻孔时必须十分严格地控制销钉孔中心位置位的准确性,应采用固定台钻,对位置进行钻孔。
挂板材:安装石材板应由下往上进分层进行安装,最下一行与地面接近处可用C20细石混凝土浇捣150mm高以保持底脚的稳固,也可用不锈钢角铁固定。
首先将最下一行两头的石板,用线锤找平找直后固定,以此两块石板为基准线拉上横缝,然后由两端两中间或收一端向另一端顺序安装。
边调整水平、垂直及缝隙,边安装不锈钢角铁及销钉(销钉插上后,随即用胶密封),准备与上部板材连接。
然后依次将上一行的板材通过销钉与一行板材连接,经过反复安装、调整至最上一行时,如有压顶现象,应灌细石混凝土或水泥砂浆,以保证上部的稳固。
1. 墙面湿贴大理石、花岗岩饰面施工工艺标准1.1 适用范围本章适用于工业与民用建筑中室内墙面、柱面、门窗套的大理石、花岗石饰面板装饰工程。
1.2 编制参考标准及规范下列文件中的条款通过本标准的引用而成为本标准的条款。
凡是注日期的引用文件,其随后所有的修改单(不包括勘误的内容)或修订版均不适用本标准。
凡是不注日期的引用文件,其最新版本适用于本标准。
本工程施工工艺标准引用下列现行国家标准的有关条款:1.3 术语和定义1.4 施工准备1.4.1 技术准备在仔细勘测现场,熟悉图纸,明确设计师要求的前提下,编制室内墙面、柱面、门窗套的大理石、花岗石装饰工程施工方案,并对工人进行书面技术及安全交底。
1.4.2材料准备(1)水泥:有备案证、厂家出厂证明、检验报告、复试报告的425#级普通硅酸盐水泥。
(2)白水泥: 425#级白水泥。
(3)黄沙:中沙或粗沙,用前过筛。
(4)其他附料:铜丝或镀锌铅丝、钢筋、扁铁、膨胀螺栓、与大理石或花岗石颜色接近的云石胶及嵌缝剂。
(5)大理石、花岗石:按图纸及设计师要求的品种、颜色、规格等备料。
表面不能有隐伤、风化、色斑等缺陷。
并应按设计要求进行预拼。
强度较低或较薄的石材应在背面粘贴玻璃纤维网布。
室内使用的花岗岩需进行放射性测试。
(6)大理石、花岗石质量要求:天然大理石板材规格尺寸允许偏差单位:mm天然大理石板材平面度允许极限公差单位:mm天然大理石板材外观质量天然大理石板材物理性能天然花岗石板材规格尺寸允许偏差单位:mm天然花岗石板材平面度允许极限公差单位:mm天然花岗石板材外观质量1.4.3 主要机具石材切割机、手提石材切割机、角磨机、冲击电钻、抛光机、手电钻、电焊机、2米铝合金靠尺、水平仪、水平尺、扳手、卷尺等。
1.4.5 作业条件(1)了解基层墙体结构,完成对结构的验收。
墙体结构的不同,石材湿贴的施工工艺也需相应改变。
(2)了解水、电、通风、设备安装等内在工程需提前结束,完成隐蔽验收。
墙面挂贴大理石、花岗岩施工工艺(示范文本)1施工准备:1.1材料要求:1.1.1水泥:普通硅酸盐水泥。
应有出厂证明或复试单,若出厂超过三个月应按试验结果使用。
1.1.2大理石、磨光花岗石、预制水磨石等:按照设计和图纸要求的规格、颜色等备料。
但表面不得有隐伤、风化等缺陷。
不宜用易褪色的材料包装。
1.2作业条件:1.2.1办理好结构验收。
少数工种(水电、通风、设备安装等)的活应做在前面,并准备好加工饰面板所需的水、电源等。
1.2.2内墙面弹好50cm水平线(室外墙面弹好±0和各层水平标高控制线)。
1.2.3脚手架提前支搭好。
1.2.4有门窗套的必须把门框、窗框立好(位置准确、垂直、牢固,并考虑安装大理石时尺寸有足够的余量)。
同时要用1:3水泥砂浆将缝隙堵塞严实。
铝合金门窗框边缝所用嵌缝材料应符合设计要求,且塞堵密实并事先粘贴好保护膜。
1.2.5大理石、磨光花岗石或预制水磨石等进场后应堆放于室内,下垫方木,核对数量、规格,并预铺、配花、编号等,以备正式铺贴时按号取用。
1.2.6大面积施工前应先放出施工大样,并做样板,经质检部门鉴定合格后,还要经过总包、监理、设计、业主共同认定。
方可组织班组按样板要求施工。
1.2.7对进场的石料应进行验收,颜色不均匀时应进和挑选,必要时进行试拼选用。
2操作工艺2.1工艺流程:施工准备(钻、剔槽)→穿铜丝或镀锌铅丝与块材固定→绑扎、固定钢筋网→吊垂直、找规矩弹线→安装大理石、磨光花岗石或预制水磨石→分层灌浆→擦缝2.2薄型小规格块材(一般厚度10mm以下):边长小于40cm,可采用粘贴方法。
2.2.1进行基层处理和吊垂直、套方、找规矩,其他可参见镶贴面砖施工要点关部分。
要注意同一墙面不得有一排以上的非整砖,并应将其镶贴在较隐蔽的部位。
2.2.2在基层湿润的情况下,对结构墙面进行界面拉毛处理,干燥达到强度后抹底灰,分二遍操作,第一遍约5mm,第二遍约7mm,待底灰压实刮平后,将底子灰表面划毛。
大理石、花岗石干挂施工方案工艺在建筑装饰中,大理石和花岗石是常用的石材材料,它们在外墙装饰中的干挂施工方案工艺备受重视。
本文将介绍大理石、花岗石干挂施工的方案工艺,包括施工前准备、施工工艺流程、施工质量控制等相关内容。
施工前准备在进行大理石、花岗石干挂施工前,首先需要做好准备工作。
这包括选择合适的石材材料、准备施工所需的设备和工具、制定详细的施工方案以及组织好施工人员。
选择石材材料在选择大理石和花岗石材料时,需要考虑其质量、颜色、纹理等因素。
同时还需要考虑石材的表面处理方式,以满足干挂施工的要求。
准备设备和工具进行大理石、花岗石干挂施工需要一些特殊的设备和工具,如吊装设备、切割机、打磨机等。
确保这些设备和工具都处于良好的工作状态,以保障施工的顺利进行。
制定施工方案在进行大理石、花岗石干挂施工前,需要绘制详细的施工图纸和方案,确定施工的具体安排和步骤。
这有助于提前发现问题并进行合理的安排。
施工工艺流程大理石、花岗石干挂施工的工艺流程主要包括以下几个步骤:安装龙骨、石材开槽、石材吊安装、填缝处理等。
安装龙骨首先需要安装龙骨,即用金属或木质材料搭建的支撑结构。
龙骨的安装需牢固可靠,以支撑后续石材的固定。
石材开槽在大理石、花岗石上进行开槽,使其适合龙骨的固定。
这一步需要使用专业的切割机器进行操作,确保开槽的精确度和平整度。
石材吊安装将开槽后的石材通过吊装设备安装到对应的位置,并用专用的夹具进行固定。
注意在操作中需小心轻放,以避免石材破损。
填缝处理最后,对安装完毕的石材进行填缝处理,使用专用的填缝剂填充各个接缝处。
填缝后需进行打磨处理,使填缝部分与石材表面平整一致。
施工质量控制在大理石、花岗石干挂施工过程中,质量控制是至关重要的。
以下是施工过程中需要注意的几个质量控制要点:•确保龙骨的安装牢固,结构稳定。
•确保石材开槽的精确度和平整度。
•在吊装安装石材时,注意操作防护措施,防止石材坠落伤人。
•填缝处理需细致认真,确保填缝材料与石材颜色、纹理一致。
细分招聘专家,精准求职首选:建筑就业网 建筑英才网|建筑人才网|建筑招聘网|建筑招聘|建筑人才|建筑学就业前景花岗石、大理石、水磨石饰面板内墙面装修干挂法施工说明1、 墙表面面处理:内墙表面灰尘、污垢、垃圾等清理干净,洒水湿润。
2、 墙体打洞:根据具体设计在墙体上按不锈钢膨胀螺栓位置钻孔打洞。
孔径Φ14.5mm ,洞深65mm (以用M10mm*110mm 膨胀螺栓者为准)。
洞打好后,将不锈钢膨胀螺栓满涂大力胶一道,安入洞内,拧紧胀牢。
3、 饰面石板选材编号:将高级花岗石饰面板或大理石饰面板或预制水磨石饰面板选取其品种、规格、颜色、纹理、外观质量一致者按墙面装修施工大样图排列编号,并在建筑场地上进行翻样、试拼,校正尺寸,四角套方。
4、 饰面石板打洞:在饰面石板顶边及底边距离两侧边各1/4L (板长)处,居板厚中心,各打Φ7mm 深21mm 直洞一个。
板长≤600mm 者,上下共打孔4个;>600mm ≤900mm 者,共6个;>900mm 者,共8个.5、 安装饰面石板。
(1) 安装不锈钢挂件:将不锈钢角钢挂件临时安装在M10mm*110mm 不锈钢膨胀螺栓上(螺栓帽不要拧紧),再将不锈钢平板挂件用Φ8mm 不锈钢螺栓临时固定在不锈钢角钢挂件上(螺栓帽不要拧紧)。
(2) 安装石板:根据已选定的饰面石板编号,将石板临时就位,并将不锈钢销钉插入石板孔内。
利用角钢挂件及平板挂件上的调整孔,对石板的位置准确度(包括前后、左右、高低、上下)、垂直度、平整度等进行调整。
(3) 紧固吊挂件,石板正式就位:饰面石板调整准确,石板正式就位后,将不锈钢角钢挂件、平板挂上所有有关螺栓全部上紧,并在螺栓四周与挂件接触处及销钉孔隙等处,满涂大力胶一道(快干型)。
6、 清理、嵌缝:(1) 全部高级花岗石饰面板(或高级大理石饰面板或高级预制水磨石饰面板)安装完毕后,将表面清干净,进行嵌缝(缝小者用彩色水泥浆嵌,大者用耐候硅酮密封胶或透明大力胶嵌)。
