大口径管道吊装方案
- 格式:doc
- 大小:71.50 KB
- 文档页数:5

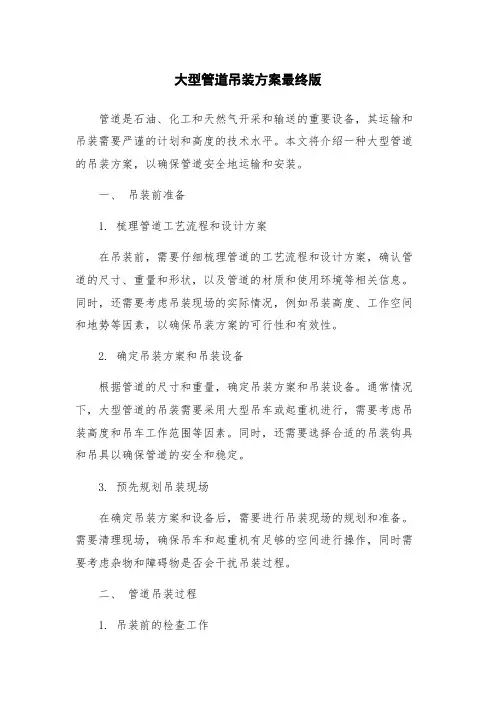

大型管道吊装方案最终版管道是石油、化工和天然气开采和输送的重要设备,其运输和吊装需要严谨的计划和高度的技术水平。
本文将介绍一种大型管道的吊装方案,以确保管道安全地运输和安装。
一、吊装前准备1. 梳理管道工艺流程和设计方案在吊装前,需要仔细梳理管道的工艺流程和设计方案,确认管道的尺寸、重量和形状,以及管道的材质和使用环境等相关信息。
同时,还需要考虑吊装现场的实际情况,例如吊装高度、工作空间和地势等因素,以确保吊装方案的可行性和有效性。
2. 确定吊装方案和吊装设备根据管道的尺寸和重量,确定吊装方案和吊装设备。
通常情况下,大型管道的吊装需要采用大型吊车或起重机进行,需要考虑吊装高度和吊车工作范围等因素。
同时,还需要选择合适的吊装钩具和吊具以确保管道的安全和稳定。
3. 预先规划吊装现场在确定吊装方案和设备后,需要进行吊装现场的规划和准备。
需要清理现场,确保吊车和起重机有足够的空间进行操作,同时需要考虑杂物和障碍物是否会干扰吊装过程。
二、管道吊装过程1. 吊装前的检查工作在进行吊装前,需要对吊装设备和吊具进行检查,确保设备和吊具的安全性和可靠性。
如果有任何问题或疑虑,需要及时通知现场管理人员和吊车司机。
2. 管道吊装在管道吊装过程中,需要按照事先规划的吊装方案进行操作。
操作者应根据管道的重量和尺寸确定吊车或起重机的位置和角度,并与吊车司机进行有效的沟通和配合。
在开始吊装前,应调整吊车或起重机的位置和角度,确保吊具和管道的高度和位置符合吊装方案的要求。
3. 管道运输在开始管道运输前,需要确保管道与吊具的连接牢固可靠,并在管道两端采取措施防止管道滑脱。
管道在运输过程中,需要采取一定的隔离和保护措施,避免管道与其他物品产生磨损和摩擦。
4. 管道卸载和安装在到达安装现场后,需要仔细检查安装现场和安全设施,并确定卸载和安装方案。
在卸载和安装过程中,需要遵循相应的安全操作规程,确保管道的安全和稳定。
三、吊装后的检查工作在管道安装完成后,需要对吊装现场和管道设施进行清理和检查。
大口径PCCP管道安装工程施工方案南水北调中线xx段应急供水工程(xx段)xx~xx段PCCP管道工程采用平行双线PCCP管道,单线管长12188.66m,其内径为4m,外径约4.7m,设计工作压力为0.4、0.6、0.8MPa。
根据不同的工压及覆土厚度,经结构计算,组合为4种管型:管芯厚度260m m(双层缠丝)、300mm(单双层缠丝)、380mm(双层缠丝)。
5.6.1安装前的准备工作为了实现工程安装成功,加强项目管理,以管理为核心,以技术为先导,以优质高效为已任,全面推进现代化管理水平,特成立安装人员组织机构(如下)。

同时,做好以下几方面工作: 安装人员组织机构框图 图75.6.1.1人力资源安装人员部署,组织安装人员熟悉图纸,向安装人员进行安装施工方案交底。
对施工人员进行专业技术培训,熟悉掌握各种施工设备的操作规程。
负责管道安装工程的测量人员应会同建筑工程的测量人员对建筑工程的测控网进行校测,在此基础上建立管道安装工程的测控网。
安装人员配置表 表10技术人员安装工普工机械操作人员1280人40人20人5.6.1.2物力资源抓好材料与设备的计划与落实,并及时供货到现场,以保证安装顺利进行。
安装材料与设备配置表 表11序号名称单位数量备注1装管车辆4自制2轨道m5003千斤顶台1650t4手动试压泵台24Mpa5履带吊辆1600t6卸管车辆2自制7手拉葫芦个1620t8 磨光机台4清洁接头5.6.1.3 现场备货:为保证PCCP管道安装的连续进行,现场要按配管图分不同型号、规格、分别在安装地点或上部的施工道路旁存放一定数量的管道,禁止叠层存放。
①PCCP管道运输到现场后,用600t履带吊车卸车,采用高强纤维吊带加两根钢丝绳兜身起吊(严禁穿心吊装)。
也可直接从预留好的下车道运到管沟内铺设好的垫层边,然后用自制的门型卸管车从车上卸管。
②管道存放时下部用沙袋垫空,垫物距管端的距离为1.2m。

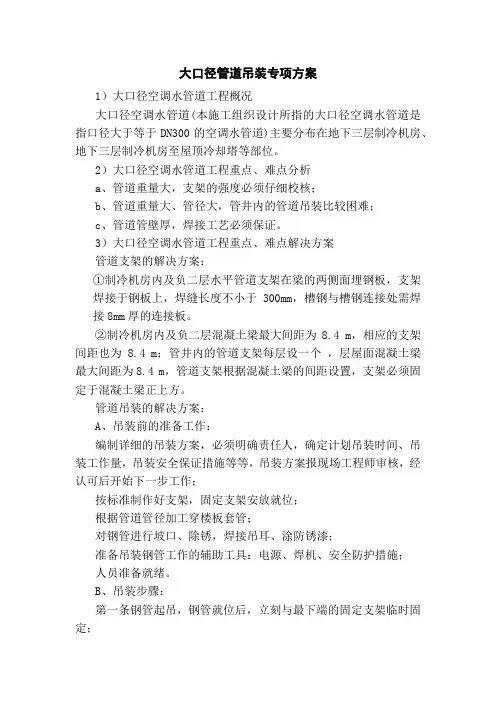

大口径管道吊装专项方案1)大口径空调水管道工程概况大口径空调水管道(本施工组织设计所指的大口径空调水管道是指口径大于等于DN300的空调水管道)主要分布在地下三层制冷机房、地下三层制冷机房至屋顶冷却塔等部位。
2)大口径空调水管道工程重点、难点分析a、管道重量大,支架的强度必须仔细校核;b、管道重量大、管径大,管井内的管道吊装比较困难;c、管道管壁厚,焊接工艺必须保证。
3)大口径空调水管道工程重点、难点解决方案管道支架的解决方案:①制冷机房内及负二层水平管道支架在梁的两侧面埋钢板,支架焊接于钢板上,焊缝长度不小于300mm,槽钢与槽钢连接处需焊接8mm厚的连接板。
②制冷机房内及负二层混凝土梁最大间距为8.4 m,相应的支架间距也为 8.4 m;管井内的管道支架每层设一个,层屋面混凝土梁最大间距为8.4 m,管道支架根据混凝土梁的间距设置,支架必须固定于混凝土梁正上方。
管道吊装的解决方案:A、吊装前的准备工作:编制详细的吊装方案,必须明确责任人,确定计划吊装时间、吊装工作量,吊装安全保证措施等等,吊装方案报现场工程师审核,经认可后开始下一步工作;按标准制作好支架,固定支架安放就位;根据管道管径加工穿楼板套管;对钢管进行坡口、除锈,焊接吊耳、涂防锈漆;准备吊装钢管工作的辅助工具:电源、焊机、安全防护措施;人员准备就绪。
B、吊装步骤:第一条钢管起吊,钢管就位后,立刻与最下端的固定支架临时固定;安装活动支架和穿楼板套管;钢管中部和上部与钢结构临时固定;通过磁性线坠调整管道垂直度,支架固定;割除吊耳,再次进行坡口处理;管口临时封闭,等待下一根管道吊装;第二条钢管起吊,钢管就位后立刻与上一条钢管对口、点焊;重复2~5步骤C、注意事项安装方案必须合理、详细、可靠,预计到所有可能发生的不利情况,并考虑应急预案。
根据钢结构吊装计划以及总承包商要求安排吊装计划;贯彻“安全第一”的方针,确保万无一失。
①机房内、负二层的大口径空调水管道吊装:A、把管道采用叉车加滚杠的办法运至现场后,在管道支架按前述方案焊接安装完毕和管道按要求开好坡口后,才能开始吊装管道。

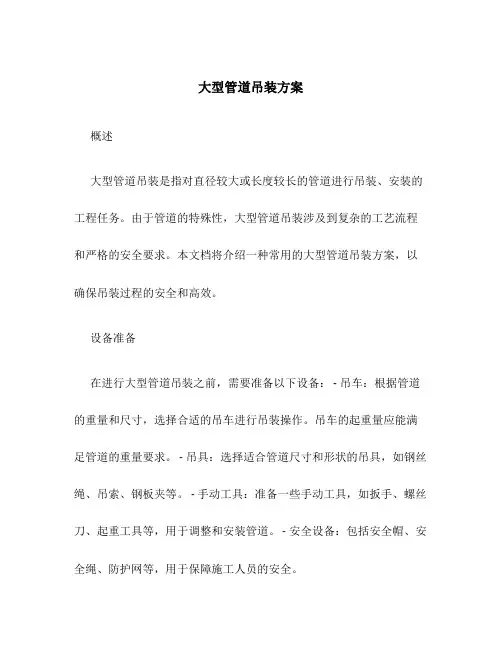

大型管道吊装方案概述大型管道吊装是指对直径较大或长度较长的管道进行吊装、安装的工程任务。
由于管道的特殊性,大型管道吊装涉及到复杂的工艺流程和严格的安全要求。
本文档将介绍一种常用的大型管道吊装方案,以确保吊装过程的安全和高效。
设备准备在进行大型管道吊装之前,需要准备以下设备: - 吊车:根据管道的重量和尺寸,选择合适的吊车进行吊装操作。
吊车的起重量应能满足管道的重量要求。
- 吊具:选择适合管道尺寸和形状的吊具,如钢丝绳、吊索、钢板夹等。
- 手动工具:准备一些手动工具,如扳手、螺丝刀、起重工具等,用于调整和安装管道。
- 安全设备:包括安全帽、安全绳、防护网等,用于保障施工人员的安全。
工艺流程以下是一种常用的大型管道吊装工艺流程:1.确定吊装计划:根据管道的重量、尺寸、形状以及吊装点的位置,制定详细的吊装方案。
2.安装吊装设备:将吊车的支腿稳固地安装在坚实的地面上,确保吊车的稳定性。
3.安装吊具:根据吊装方案,选用合适的吊具进行安装。
吊具的选择应根据管道的形状和尺寸来确定。
4.管道预装:将管道部分预装在地面上,以减轻吊装时的工作量。
确保管道与支架或支承部分的连接良好。
5.吊装管道:根据吊装计划,使用吊车和吊具将管道吊装至预定的位置。
操作人员需密切合作、保持沟通,确保吊装过程的顺利进行。
6.调整管道位置:在将管道放置到最终位置后,使用手动工具进行微调,确保管道的水平度和垂直度满足要求。
7.固定管道:使用螺栓、焊接等方式将管道固定在支架上,确保管道的稳固性和安全性。
8.检测和验收:对已安装的管道进行检测和验收,确保其质量和安全性满足要求。
9.清理工作面:清理吊装现场,将吊具和工具妥善存放,确保施工现场的整洁和安全。
安全注意事项在进行大型管道吊装过程中,需注意以下安全事项: - 操作人员需熟悉吊车和吊具的使用方法,确保其操作规范和安全。
- 在吊装过程中,应有专人负责指挥,并确保各工艺操作环节之间的协调和沟通。

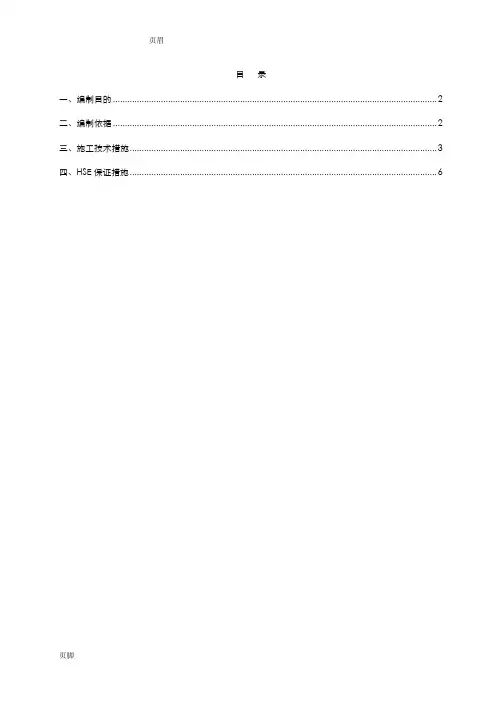

页眉目录一、编制目的 (2)二、编制依据 (2)三、施工技术措施 (3)四、HSE保证措施 (6)一、编制目的1.1为了更好地组织和指导润德原煤处理项目新增DN2000管道的工艺管道吊装施工,特编制本方案。
由于施工图纸和设计资料不全,方案中有未能顾及的部分,在今后施工的过程中再予补充。
1.2工程概况1.2.1工程简介润德原煤处理项目新增DN2000管道约145米由38轴DN2000蝶阀处引至二期脱硫区HV06501a、HV06501a阀门处。
现场管道壁厚,管道长度较长,重量较重给施工吊装带来较大的难处。
1.2.2工程特点1.本装置具有高温、易燃、易爆、易泄漏、易腐蚀等特点。
2.本工程管道长度较长、重量重、吊装难度大。
3.管道施工正值夏季节,施工环境恶劣。
4.管道安装过程中,高空作业较多,安全隐患多,因此必须加强安全防护措施,加大安全管理力度,严密组织和科学安排,确保施工安全和生产运行安全。
1.2.3工程实物量汇总本工程主装置管道共计153米。
各种材质管道工程量明细如下:1.碳钢(20#)DN2000 管道145米2.碳钢(20#)DN1400 管道8米3.DN2000弯头2只(其中一只需要现场制作)4.DN2000*1400大小头现场制作5.根据润德原煤处理装置的特点和施工现场的实际情况,对于管道材料要求全部进行防腐,如弯头、三通、大小头等要求全部防腐,上述材料在防腐完成并经检查和验收合格以后,才允许运输到施工现场进行安装和使用。
二、编制依据1. 湖北省缘达化工化工程公司润德原煤处理项目脱硫装置管道施工图2. GB50235-2010《工业金属管道工程施工及验收规范》3. SH3022-2011《石油化工企业管道与管道涂料防腐蚀技术规范》4. GB/T8923-1988《涂装前钢材表面锈蚀等级和除锈等级》5. GB50484-2008《石油化工施工安全技术规程》6. SH/T3548-2011《石油化工涂料防腐蚀工程施工质量验收规范》7. SH/T3903-2004《石油化工建设工程项目监理规范表格》8. SH/T3543-2007《石油化工建设工程项目施工过程技术文件规定》9. SH/T3503-2007《石油化工建设工程项目交工技术文件规定》10. HGJ229-1991《化工管道、管道防腐蚀工程施工及验收规范》11. SYB4112-80《起重工操作规程》;12. GB-T 20118-2006《一般用途钢丝绳》;13.70吨汽车吊性能表:三、施工技术措施3.1施工阶段1.全体施工人员进行技术培训,提高其技术水平和工作技能。

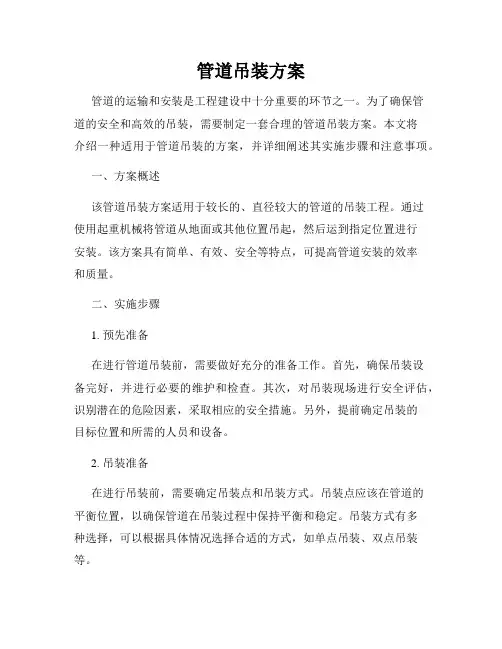

管道吊装方案管道的运输和安装是工程建设中十分重要的环节之一。
为了确保管道的安全和高效的吊装,需要制定一套合理的管道吊装方案。
本文将介绍一种适用于管道吊装的方案,并详细阐述其实施步骤和注意事项。
一、方案概述该管道吊装方案适用于较长的、直径较大的管道的吊装工程。
通过使用起重机械将管道从地面或其他位置吊起,然后运到指定位置进行安装。
该方案具有简单、有效、安全等特点,可提高管道安装的效率和质量。
二、实施步骤1. 预先准备在进行管道吊装前,需要做好充分的准备工作。
首先,确保吊装设备完好,并进行必要的维护和检查。
其次,对吊装现场进行安全评估,识别潜在的危险因素,采取相应的安全措施。
另外,提前确定吊装的目标位置和所需的人员和设备。
2. 吊装准备在进行吊装前,需要确定吊装点和吊装方式。
吊装点应该在管道的平衡位置,以确保管道在吊装过程中保持平衡和稳定。
吊装方式有多种选择,可以根据具体情况选择合适的方式,如单点吊装、双点吊装等。
3. 吊装操作在实施吊装操作时,需要做到以下几点。
首先,确保管道和吊装设备之间有足够的安全距离,避免发生碰撞和意外。
其次,使用正确的吊装工具和吊索进行吊装,确保吊装设备与管道之间的连接牢固可靠。
最后,通过缓慢、平稳的方式进行吊装,避免管道晃动和振动,以确保吊装过程安全稳定。
4. 安装调整在将管道吊装到目的地后,需要进行安装调整。
通过使用调整装置,将管道调整到预定位置,并确保管道与支撑结构之间的接触面均匀,以确保管道的稳定和可靠性。
5. 验收和验收在管道的吊装和安装完成后,需要进行相应的验收和验收工作。
验收可以通过检查和测试管道的连接和密封性能来完成,以确保管道符合相关的技术和质量标准。
验收需要由专业人员进行,并出具相应的验收报告。
三、注意事项在实施管道吊装方案时,需要注意以下几点。
首先,遵守相关的安全规定和标准,确保吊装过程中不发生人身伤害和财产损失。
其次,根据具体情况选择合适的吊装设备和吊装工具,以确保吊装操作的顺利进行。
大口径管道吊装专项方案1)大口径空调水管道工程概况大口径空调水管道(本施工组织设计所指的大口径空调水管道是指口径大于等于DN300的空调水管道)主要分布在地下三层制冷机房、地下三层制冷机房至屋顶冷却塔等部位。
2)大口径空调水管道工程重点、难点分析a、管道重量大,支架的强度必须仔细校核;b、管道重量大、管径大,管井内的管道吊装比较困难;c、管道管壁厚,焊接工艺必须保证。
3)大口径空调水管道工程重点、难点解决方案管道支架的解决方案:①制冷机房内及负二层水平管道支架在梁的两侧面埋钢板,支架焊接于钢板上,焊缝长度不小于300mm,槽钢与槽钢连接处需焊接8mm厚的连接板。
②制冷机房内及负二层混凝土梁最大间距为8.4 m,相应的支架间距也为 8.4 m;管井内的管道支架每层设一个,层屋面混凝土梁最大间距为8.4 m,管道支架根据混凝土梁的间距设置,支架必须固定于混凝土梁正上方。
管道吊装的解决方案:A、吊装前的准备工作:编制详细的吊装方案,必须明确责任人,确定计划吊装时间、吊装工作量,吊装安全保证措施等等,吊装方案报现场工程师审核,经认可后开始下一步工作;按标准制作好支架,固定支架安放就位;根据管道管径加工穿楼板套管;对钢管进行坡口、除锈,焊接吊耳、涂防锈漆;准备吊装钢管工作的辅助工具:电源、焊机、安全防护措施;人员准备就绪。
B、吊装步骤:第一条钢管起吊,钢管就位后,立刻与最下端的固定支架临时固定;安装活动支架和穿楼板套管;钢管中部和上部与钢结构临时固定;通过磁性线坠调整管道垂直度,支架固定;割除吊耳,再次进行坡口处理;管口临时封闭,等待下一根管道吊装;第二条钢管起吊,钢管就位后立刻与上一条钢管对口、点焊;重复2~5步骤C、注意事项安装方案必须合理、详细、可靠,预计到所有可能发生的不利情况,并考虑应急预案。
根据钢结构吊装计划以及总承包商要求安排吊装计划;贯彻“安全第一”的方针,确保万无一失。
①机房内、负二层的大口径空调水管道吊装:A、把管道采用叉车加滚杠的办法运至现场后,在管道支架按前述方案焊接安装完毕和管道按要求开好坡口后,才能开始吊装管道。
管道施工吊装专项方案一、工程概况本工程涉及沟槽内PCCP管道吊装、穿越高速引道顶管吊装及穿越新枯河倒虹吸管道吊装。
主要管道参数如下:沟槽内PCCP管道:管径DN2400,每节6米长,重23.5吨,管沟挖方深度5~9.6米,管沟距起吊位置10米。
顶管处管道:管径DN3000,为钢筋混凝土管,壁厚290mm,3米一节,内套钢管,管径2400mm,Q235B级钢材。
最大吊装深度9.6米,吊装距离为10米。
倒虹吸处管道:管径DN2400,最大吊装深度15米,吊装高度为6米,吊装距离10米。
二、施工准备1. 人员准备:成立吊装施工小组,明确各成员职责,进行安全教育和培训。
2. 设备准备:选择合适的吊装设备,如汽车起重机、钢丝绳、卸扣等,并确保设备状态良好。
3. 材料准备:准备足够的吊装材料,如吊装带、吊耳、滑轮等。
4. 场地准备:清理吊装区域,确保场地平整、开阔,并设置安全警戒线。
三、施工工艺1. 沟槽内PCCP管道吊装:采用分段开挖、分段吊装的方式,每次吊装15~16节,每节6米长。
使用汽车起重机进行吊装,吊装时注意保持管道平衡,避免倾倒。
吊装后,将管道缓慢放入沟槽内,并与已安装的管道连接。
2. 顶管处管道吊装:采用垂直吊装方式,吊装高度为9.6米,吊装距离为10米。
使用汽车起重机进行吊装,吊装时注意保持管道平衡,避免倾倒。
吊装后,将管道缓慢放入顶管处,并与已安装的管道连接。
3. 倒虹吸处管道吊装:在右侧第一个马道平台处加大马道宽度至10米,进行吊装。
使用汽车起重机进行吊装,吊装高度为6米,吊装距离10米。
吊装后,将管道缓慢放入倒虹吸处,并与已安装的管道连接。
四、安全措施1. 人员安全:佩戴安全帽、安全带等个人防护用品,并进行安全培训。
2. 设备安全:定期检查吊装设备,确保设备状态良好。
3. 现场安全:设置安全警戒线,防止无关人员进入施工区域。
4. 应急预案:制定应急预案,应对突发事件。
五、环境保护1. 噪音控制:使用低噪音设备,并设置隔音屏障。

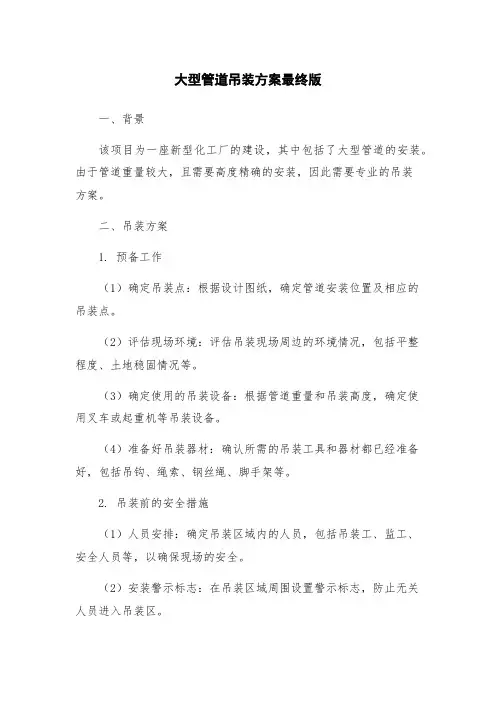

大型管道吊装方案最终版一、背景该项目为一座新型化工厂的建设,其中包括了大型管道的安装。
由于管道重量较大,且需要高度精确的安装,因此需要专业的吊装方案。
二、吊装方案1. 预备工作(1)确定吊装点:根据设计图纸,确定管道安装位置及相应的吊装点。
(2)评估现场环境:评估吊装现场周边的环境情况,包括平整程度、土地稳固情况等。
(3)确定使用的吊装设备:根据管道重量和吊装高度,确定使用叉车或起重机等吊装设备。
(4)准备好吊装器材:确认所需的吊装工具和器材都已经准备好,包括吊钩、绳索、钢丝绳、脚手架等。
2. 吊装前的安全措施(1)人员安排:确定吊装区域内的人员,包括吊装工、监工、安全人员等,以确保现场的安全。
(2)安装警示标志:在吊装区域周围设置警示标志,防止无关人员进入吊装区。
(3)防止重心失衡:在吊装管道前,对管道进行检查,确保管道平衡,避免由于重心失衡导致吊装事故。
(4)确保所使用的吊装设备具有合格的安全标准认证。
3. 吊装过程(1)绑扎管道:在吊装管道前,使用绳索、钢丝绳将其绑扎紧,以确保其不会滑落或倾斜。
(2)提升管道:使用叉车或起重机等吊装设备,根据预先确定的吊装点,将管道提升到相应的高度。
(3)安装管道:将管道缓慢降下,确保其在安装过程中保持平衡,避免管道磕碰或损坏。
(4)检查管道安装:完成安装后,对管道进行检查,确认其安装位置、高度等符合设计要求。
4. 吊装后的收尾工作(1)清理现场:将吊装区域内的各种器材、工具、设备清理干净,恢复原状。
(2)记录文件:必须准确记录吊装的过程和数据,详细描述现场有关人员的姓名、工作内容、工作期间所采取的安全措施,以及管道的吊装高度和重量。
(3)安全总结:对此次吊装过程进行总结,分析吊装中出现的问题和应对措施,以完善安全管理制度。
三、结论在制定大型管道吊装方案时,必须考虑到管道的重量、高度、安全性等因素,排除所有安全隐患,遵循安全操作规程,以确保吊装过程安全可靠。
管道吊装专项施工方案一、工程概况本次管道吊装施工是为了安装一根直径为500mm的钢管,总长度为1000m,起始点为A处,终点为B处。
施工过程中需要考虑到安全和施工效率。
二、方案设计1.设备选择为了确保施工的安全性和高效性,我们选择了适合本次管道吊装的专用设备。
经过评估,我们决定采用以下设备:-起重机:选择一台起重机,具有足够的承载能力和升高高度,以满足钢管的吊装要求。
-吊装钩:选择适当大小和强度的吊钩,确保能够安全地固定钢管。
-绳索和绳索固定器:选择合适的绳索和固定器,以将钢管牢固地固定在起重机上。
2.岗位配置为了确保施工过程的顺利进行,我们将按照以下岗位进行配置:-管道吊装指挥员:负责现场指挥和协调各个工作岗位,确保施工的顺利进行。
-起重机操作员:负责操作起重机,将钢管吊装到指定位置。
-钢管固定员:负责在起重机将钢管吊装到位后,使用绳索和绳索固定器将钢管固定。
-安全员:负责监督施工现场的安全状况,确保施工过程中没有人员伤亡和事故发生。
3.施工流程根据本次管道吊装的特点,我们设计了以下施工流程:-第一步:起重机操作员将起重机移动到A点,准备好进行吊装。
-第二步:起重机操作员将钢管与吊钩连接,并将其吊装到指定高度。
-第三步:钢管固定员使用绳索和绳索固定器将钢管固定住,确保其不会滑落或倾斜。
-第四步:起重机操作员将起重机移动到B点,准备将钢管吊装到最终位置。
-第五步:起重机操作员将钢管从起重机上吊装下来,并将其放置在B点。
-第六步:钢管固定员使用绳索和绳索固定器将钢管在B点固定住。
-第七步:进行施工现场的清理和整理工作,确保施工现场的干净整洁。
4.安全措施为了保证施工过程的安全性,我们将采取以下安全措施:-所有工作人员必须穿戴个人防护装备,如安全帽、安全鞋等。
-工作人员需经过专业培训,熟悉操作规程和安全操作要求。
-施工现场必须设置明显的安全警示标志,以提醒工作人员注意安全。
-施工现场必须保持整洁,防止杂物堆积和滑倒事故的发生。
大口径管道吊装方案为了保证工程的安全性和顺利进行,对于大口径管道的吊装方案需要进行认真的规划和设计。
下面将详细介绍一种针对大口径管道的吊装方案。
第一步,确定吊装方式:大口径管道的吊装方式一般有两种,即吊装点吊装和块吊装。
吊装点吊装是指将吊装工具连接在管道的一端或多个点上进行吊装;块吊装是指将整个管道块体直接吊装起来。
根据实际情况和需求选择适合的吊装方式。
第二步,计算吊装重量和吊装点位置:根据大口径管道的尺寸、材质和长度等参数,计算管道的净重,并确定吊装点的位置。
吊装点的位置应该位于管道的重心位置,以确保吊装过程中的平衡性。
第三步,选择合适的吊装工具:根据管道的重量和吊装方式选择合适的吊装工具。
一般情况下,大口径管道可以使用吊车、起重机或者吊装梁等工具进行顺利吊装。
第四步,制定详细的吊装计划:根据吊装方式和吊装工具的选择,制定详细的吊装计划。
包括吊装点的安装、吊装工具的调试、吊装过程的控制等方面的内容。
第五步,进行必要的预备工作:在进行吊装之前,需要进行一系列的预备工作。
首先,清理并平整吊装场地,确保吊装工具和操作空间的安全。
其次,在吊装点附近设置好警示标志,避免人员误入并保护周围设备的安全。
最后,进行必要的小组讨论和安全教育,确保吊装操作人员的安全意识和技能。
第六步,实施吊装操作:根据吊装计划和操作安全规范,进行具体的吊装操作。
在吊装过程中,要确保吊装工具的稳定性和安全性。
如果是使用吊车或者起重机进行吊装,需要保持良好的通信和协调,确保操作的顺利进行。
第七步,检查和验收:在吊装完成之后,进行吊装质量的检查和验收工作。
主要包括对吊装过程中管道的变形情况、吊装点的连接情况以及吊装工具的安全性等方面的检查。
第八步,记录和总结:根据吊装过程中的实际情况,及时进行记录和总结。
包括吊装的时间、吊装的重量、吊装工具的使用情况以及存在的问题和改进意见等。
综上所述,针对大口径管道的吊装方案需要进行详细的规划和设计。
大型管道吊装方案一、工程背景:该大型管道吊装工程位于化工厂的新建装置区域,主要包括悬挂、安装和连接一条直径为2.5米的高温输送管道,总长度约为200米。
由于管道的重量较大,且需要安装在5米高的支架上,并连接到已有的设施上,因此需要选择适当的吊装设备和制定详细的吊装方案。
二、吊装设备选择:根据管道的重量和长度,选择了一台起重能力为150吨、起重高度为10米的大型履带式起重机。
该起重机具有稳定的性能和可靠的安全保护设备,在承受重载的同时保证了操作人员的安全。
三、吊装方案:1.准备工作:(1)确定安装地点和支架位置,并进行现场勘测和测量,确保满足安装要求。
(2)制定详细的施工计划和时间表,包括吊装顺序、吊装时间和人员配备等。
(3)对起重机进行检查和维护,确保其正常运行。
2.管道悬挂:(1)根据现场勘测结果,在支架上预埋吊装钢丝绳挂点。
(2)使用起重机起吊管道,并在适当的位置进行固定,使用专业的夹具和捆绑设备确保管道不会滑动或倾斜。
3.管道安装:(1)根据管道连接图纸和设计要求,将管道逐段进行安装。
在安装过程中,应注意保证管道的水平度和垂直度,并进行适当的调整。
(2)确保管道的支撑和固定,以防止管道因振动或其他因素而移动或坍塌。
(3)在安装过程中,保持现场的整洁和安全,确保没有杂物和障碍物干扰施工。
4.管道连接:(1)根据管道连接图纸和设计要求,将管道与现有设施连接。
在连接过程中,应注意保证管道的密封性和连接的牢固性。
(2)使用适当的密封材料和专业工具进行连接,确保连接点不会漏水或松动。
5.安全措施:(1)在施工现场设置明显的警示标志和安全警戒线,确保周围人员的安全。
(2)对起重设备、吊装钢丝绳和其它相关设备进行定期检测和维护,确保其正常运行。
(3)操作人员必须经过岗前培训和持证上岗,并遵守相关的安全操作规程和操作规范。
四、总结:通过制定详细的大型管道吊装方案,我们能够确保安全、高效地完成吊装工程。
在实际操作中,需要严格按照方案执行,并根据现场情况进行适当的调整和补充。
管道吊装方案范文管道吊装方案是指在工程施工过程中,对管道进行吊装和安装的具体实施方案。
该方案需要综合考虑管道的材质、结构、重量、长度以及工程现场的实际情况,保证管道吊装过程中的安全性和施工效率。
以下是一份管道吊装方案的详细说明。
一、工程概况本工程是工业项目的管道安装工程,施工范围包括各类管道的布置、安装、支吊架的制作、安装调试等。
二、工程要求1.管道的吊装和安装需要满足设计要求和图纸要求;2.管道吊装要遵循国家相关安全规范,保证施工安全;3.工期要求紧迫,需要保证施工进度;4.要保证吊装现场的安全环境,避免对周围建筑物和设备的损坏。
三、管道吊装方案1.前期准备工作1.1.安排专业的吊装工程师和经验丰富的吊装人员组成吊装作业组;1.2.制定详细的吊装计划,包括吊装设备的选择、吊装工艺和操作流程等;1.3.做好现场安全检查,确保吊装现场符合安全要求;1.4.准备必要的吊装设备和工具,如起重机、吊钩、钢丝绳等;1.5.进行现场勘察,确定合适的吊装点,并标明位置。
2.吊装方案设计2.1.根据管道的材料、重量和长度,确定合适的吊装设备和吊钩的规格;2.2.根据现场情况,确定合适的吊装方案,包括吊装高度、吊装角度和吊装点的选择;2.3.计算吊装过程中的吊装力和受力情况,确保吊装安全;2.4.安排专人编制详细的吊装方案设计图纸,包括吊装点、吊装设备的位置和作业流程等。
3.吊装操作步骤3.1.按照吊装方案,安排好起重机和吊钩的位置,并与作业人员进行沟通和确认;3.2.确保吊装设备和吊钩的状态良好,做好相关检查和维护工作;3.3.在吊装之前,对吊点和吊装设备进行试验,检查吊装准备工作是否完备;3.4.在吊装过程中,注意控制吊装设备的速度和力度,保持稳定;3.5.根据吊装方案的要求,逐步将管道吊装至预定位置,并进行调整和固定。
3.6.完成吊装后,进行安全检查和验收,确保吊装质量和安全。
四、安全措施1.严格执行吊装操作规程,确保吊装工作的安全;2.准备好必要的安全设备,如安全帽、安全绳等,确保作业人员的安全;3.安排专人负责现场安全工作,并保持现场的安全秩序;4.指定专人负责吊装设备的操作,确保设备的正常运行和使用;5.做好周围建筑物和设备的防护工作,避免吊装过程中的意外事故发生。
大型管道吊装方案一、项目概述本次大型管道吊装方案适用于X市的供水工程,计划将直径为600mm的大型管道吊装到高度为30m的支架上。
吊装过程需要使用一台起重量为100吨的履带起重机。
二、准备工作1.设计施工图纸,确定吊装位置和方向;2.撤离吊装现场周围人员和设备,确保安全;3.确认吊装条件,包括管道的重量、长度和中心重心;4.检查起重机的技术参数,确保其能够满足吊装需求;5.准备好起重机操作人员和相关施工人员。
三、吊装方案1.确定吊装点和吊装顺序。
根据管道的长度和重量,将吊装点确定在管道两端,吊装过程中需要保持管道水平。
先将管道的一端吊装到指定位置,再逐渐吊装另一端。
2.起重机就位。
根据吊装需求,将起重机驶至吊装位置,并平稳停稳。
3.配置吊具。
根据管道的特点,选择适当的吊具,可以采用链条、钢丝绳等吊具将管道吊装起来。
4.吊装过程。
将起重机的钢丝绳或链条与吊具连接,并调整好位置。
起重机启动后,缓慢升起管道,注意保持管道水平,并防止晃动。
直至管道达到指定高度后,再缓慢降低管道,使其与支架顶部接触,最终将管道安放到指定位置。
5.固定管道。
当管道放置到指定位置后,立即使用支架等固定材料对管道进行固定,确保其稳定性和安全性。
6.完善吊装工作。
吊装完成后,检查吊装现场是否干净整洁,是否有堵塞物或其他危险物。
同时,对起重机和吊具进行检查,保证其工作正常。
四、安全措施1.确保工作人员的安全。
工作人员需戴好安全帽,并站在安全位置上,禁止站在管道下方或吊装起重机的工作范围内。
2.起重机操作安全。
起重机操控人员需要持证上岗,并按照操作规程进行操作,严禁超载操作。
3.管道固定安全。
管道需要使用可靠结构进行固定,确保其不会因为风力等外界因素而移动或摇晃。
4.吊装现场保持整洁。
吊装现场周围需要进行清理,防止有杂乱物或其他危险因素影响吊装安全。
五、总结本次大型管道吊装方案采用一台100吨履带起重机进行吊装作业,经过认真准备和严格操作,完成了大型管道的吊装任务。
大口径管道吊装方案1.确定吊装工艺首先,根据工程需求和具体情况确定吊装工艺。
考虑到大口径管道的重量较大且长度较长,通常采用悬吊吊装法。
该工艺是通过起重设备将管道吊起并保持平衡,同时通过吊装绳索的调整实现管道的定位和连接。
2.设计吊装方案在确定吊装工艺后,需要进行详细的吊装方案设计。
根据管道的重量和长度,选择适当的起重设备。
一般情况下,采用起重机或塔吊作为主要起重设备,辅以手动或电动葫芦进行定位和调整。
应确保起重设备的起重能力能够满足管道的重量要求。
3.预备工作在正式吊装前,需要进行必要的预备工作。
首先,检查吊装设备的工作状态,确保吊装设备的正常运行。
其次,对吊装现场进行清理,确保没有障碍物和安全隐患。
然后,制定安全措施,确定管道吊装过程中的安全警戒线和安全标志。
最后,制定沟通和指挥方案,确保吊装过程中的指令传达和执行。
4.吊装操作在正式进行吊装操作前,需要进行详细的吊装准备。
首先,安装好起重设备,并根据设计方案调整起重设备的位置和高度。
然后,根据需要选择合适的吊装绳索和绳扣,并确保其能够承受管道的重量。
接下来,将吊装绳索连接到管道上,并根据需要进行调整,确保管道的平衡。
最后,通过起重设备将管道缓慢吊起,并保持管道的平衡状态。
5.定位和连接在管道吊起后,需要进行定位和连接。
根据工程要求和设计方案,确定管道的安装位置,并对连接点进行标记。
然后,通过人工或机械手段,将管道放置到设计位置,并进行固定和连接。
同时,通过悬吊吊装法与葫芦的配合,实现管道的调整和微调,保证管道的水平度和垂直度。
6.完成验收在管道安装完成后,需要进行验收。
参照设计要求和工程标准,对管道的安装质量进行检查和评估。
主要包括管道的水平度、垂直度、尺寸偏差等方面。
若不符合要求,应及时进行调整和修正,直至符合要求为止。
综上所述,大口径管道的吊装方案是一个复杂而细致的工艺,需要综合考虑多个因素,并进行详细的设计和规划。
通过严格的预备工作、合理的吊装操作和细致的验收工作,可以确保管道的安全、高效安装。
大口径钢管的吊装方法1. 吊装前的准备工作在我们动手吊装大口径钢管之前,得先做好充分的准备,这可不是开玩笑的。
你想啊,要是吊装过程中出现什么问题,那可真是“前功尽弃”,得不偿失!所以,准备工作就像是做饭之前先把食材准备齐全,绝对不能马虎。
1.1 检查设备首先,咱得检查吊装设备。
这包括吊车、吊带、钢丝绳等等。
就像检查自己的车一样,万一吊装的时候设备出问题,那可是“自讨苦吃”啊。
把吊车开到现场,看看轮胎、油量、机油,确保一切正常;然后再仔细看看吊带和钢丝绳,确保它们没有磨损。
只要一切都正常,才能安心开干。
1.2 现场布置接下来,现场布置也得做好。
吊装区域要清理干净,别让杂物挡了道。
现场要有个明确的吊装方案,确保大家心里有数。
最好在地上画出吊装轨迹,像给小朋友画地图一样,让每个人都知道该站哪儿、干什么,避免出现“手忙脚乱”的情况。
2. 吊装过程中的注意事项说到吊装,那可真是一门技术活。
虽然看起来简单,但其中的门道可不少!要是在吊装过程中不小心,可能就会出大问题,咱可不想成了大家茶余饭后的笑话。
2.1 正确选择吊装角度吊装的时候,选择合适的吊装角度非常重要。
咱们可不能随便扭来扭去,要保持钢管的水平状态,确保其不打滑。
就像咱们在走路时,得保持重心稳定,才能不摔跤。
一般来说,吊装角度应该控制在30度到45度之间,别太陡,不然就像爬山一样,容易出事。
2.2 避免过载吊装时,千万要注意重量问题,过载可是个大忌!就好比你背书包,里头放太多东西,背着背着就受不了。
每台吊车都有自己的载重极限,超载的话,不仅设备受损,连人也会受到伤害。
所以,确保大口径钢管的重量在安全范围内,必要时可以请专业人士计算一下,别心急。
3. 吊装完成后的收尾工作吊装完成后,别急着走,收尾工作也很重要。
很多人总是觉得,吊装完了就大功告成,其实不然,这时候才是检验你工作的时刻。
3.1 检查吊装效果首先,要检查吊装的效果,确保钢管位置正确,没有偏差。
大口径管道吊装专项方案
1)大口径空调水管道工程概况
大口径空调水管道(本施工组织设计所指的大口径空调水管道是指口径大于等于DN300的空调水管道)主要分布在地下三层制冷机房、地下三层制冷机房至屋顶冷却塔等部位。
2)大口径空调水管道工程重点、难点分析
a、管道重量大,支架的强度必须仔细校核;
b、管道重量大、管径大,管井内的管道吊装比较困难;
c、管道管壁厚,焊接工艺必须保证。
3)大口径空调水管道工程重点、难点解决方案
管道支架的解决方案:
①制冷机房内及负二层水平管道支架在梁的两侧面埋钢板,支架
焊接于钢板上,焊缝长度不小于300mm,槽钢与槽钢连接处需焊接8mm厚的连接板。
②制冷机房内及负二层混凝土梁最大间距为m,相应的支架间距也为m;管井内的管道支架每层设一个,层屋面混凝土梁最大间距为m,管道支架根据混凝土梁的间距设置,支架必须固定于混凝土梁正上方。
管道吊装的解决方案:
A、吊装前的准备工作:
编制详细的吊装方案,必须明确责任人,确定计划吊装时间、吊装工作量,吊装安全保证措施等等,吊装方案报现场工程师审核,经认可后开始下一步工作;
按标准制作好支架,固定支架安放就位;
根据管道管径加工穿楼板套管;
对钢管进行坡口、除锈,焊接吊耳、涂防锈漆;
准备吊装钢管工作的辅助工具:电源、焊机、安全防护措施;
人员准备就绪。
B、吊装步骤:
第一条钢管起吊,钢管就位后,立刻与最下端的固定支架临时固定;
安装活动支架和穿楼板套管;钢管中部和上部与钢结构临时固定;
通过磁性线坠调整管道垂直度,支架固定;
割除吊耳,再次进行坡口处理;
管口临时封闭,等待下一根管道吊装;
第二条钢管起吊,钢管就位后立刻与上一条钢管对口、点焊;
重复2~5步骤
C、注意事项
安装方案必须合理、详细、可靠,预计到所有可能发生的不利情况,并考虑应急预案。
根据钢结构吊装计划以及总承包商要求安排吊装计划;
贯彻“安全第一”的方针,确保万无一失。
①机房内、负二层的大口径空调水管道吊装:
A、把管道采用叉车加滚杠的办法运至现场后,在管道支架按前述方案焊接安装完毕和管道按要求开好坡口后,才能开始吊装管道。
B、支架最大间距为,螺旋焊接钢管一般为6~9m,如果按长度为计算, φ630×12的管道重量为吨,故选用3吨的手拉葫芦即可满足吊装要求。
C、管道吊装时,先在管道两端各挂一葫芦;试吊没有问题后,让管道以15°~30°左右的倾斜角度平稳提升,同时采用一台3吨叉车配合;让管道一端先到达支架的高度,并把该端放于支架上;然后把该端的葫芦挂钩向管道另一端移动30cm左右;再提升低的一端的葫芦,高的一端的葫芦配合缓慢提升,即可完成一段管道的吊装。
D、管道吊装示意图。
②管井内的大口径空调水管道吊装:
管井内的大口径空调水管道在支架按前述方法安装完毕后才开始吊装,吊装采用分段倒装法(根据设计设计要求:管道安装完毕且合格后,再封闭管井),具体步骤如下:
A、将管道井内的管道通过塔吊运至管井附近。
B、井口正上方安装固定一个用20#工字钢加工的龙门架(龙门架
宽4m,高,井口尺寸为:),龙门架上固定一台5吨的葫芦;龙门架的布置和结构如图
C、用葫芦将钢管垂直吊起,在钢管上端口距5层地面时,通过5层、4层的支架将钢管临时固定牢固后,卸掉葫芦挂钩;
D、用同样的方法吊起第二根钢管,第二根钢管下口与第一根钢管上口对接,焊接完毕后,卸掉第一根钢管的临时固定件,让钢管向下移动,移动至钢管上端口距4层地面时,通过5层、4层、3层的支架将钢管临时固定牢固后,卸掉葫芦挂钩;
E、用同样的方法吊起第三根钢管,第三根钢管焊接完毕后,将
第一、二、三根管作为第一段管向下移动,下口移动至地下室满足标高要求时,把第一段管固定于一、二、三、四层管井支架上。
F、用同样的方法安装其他段管段。
(管井内有8根大口径空调水管道,共分四段,按1下、2下、3下、4下、4上、3上、2上、1上的顺序吊装)。
G、此方案避免了频繁移动龙门架,加快施工效率;(根据计算)保证了每个焊接点均在便于操作的位置,有利于加快施工效率和保证焊接质量。
H、吊装示意图如图所示:
③屋面的大口径空调水管道吊装:
管道支架安装完毕后,通过塔吊将钢管运至屋面,钢管尽量按管道走向一次摆放到位,少量的调整吊装可采用安装管井内管道时采用的龙门架。
(每根钢管最大重量为3吨,塔吊完全可以满足要求)。
