工程项目流水施工方法讲解(例题)
- 格式:ppt
- 大小:4.68 MB
- 文档页数:108
某施工单位承接了一座4 X 20m简支梁桥工程。
桥梁采用扩大基础,墩身平均高 10m。
项目为单价合同。
项目部拟就1~3号排架组织流水施工,各段流水节拍见下表:根据施工组织和技术要求,基础施工完成后至少1Od才能施工墩身。
计算排架施工的流水工期(列出计算过程),并绘制流水横道图。
有问题?点击纠错笔记:10+10+15+20+15+10=80天;基础0~37,墩柱20~70,盖梁50~80 看看别人记的1994年4月22日,某公路工程处第三项目经理部在某立交桥施工期间,对立交作业区域内原有厂房拆除过程中,发生了一起因被拆除的建筑物坍塌,导致2人死亡的事故。
建设单位委托第三项目部进行3000m2厂房拆除工程的施工,并要求4月底前拆完。
条件是第三项目经理部向建设单位上交4万元,拆除下来的钢筋由第三项目经理部支配。
项目经理K在工期紧,项目自身无能力进行此项拆除工程和民工队负责人L多次要求承包此项拆除工程的情况下,最终将此项工程分包给了L民工队。
条件是以拆除下来的钢筋作为支付L的拆除施工的工程款,并于3月27日签订了合同书。
厂房是砖混结构的二层楼房。
民工队为了能以最小的投人获得最多的收益,不支搭拆除工程的脚手架,而是站在被拆除厂房的楼板上,用铁锤进行作业。
4月22日,厂房只剩最后一间约16m2的休息室时,民工L、H和C站在休息室顶棚(二楼地板,二楼已被拆除)上,继续用铁锤捶击顶棚。
同日下午16: 45左右,房屋中心部位的顶棚水泥巳基本脱落,民工L、H和C仍用铁锤捶击暴露出来的钢筋。
只是顶棚呈V字形折弯,继而拉倒两侧墙壁,C及时跳下逃生,L和H被迅速缩口的顶棚V字形折弯包夹。
L在送往医院途中死亡,H在经医院抢救1h后死亡。
请从技术方面和管理方面分别对本起事故进行分析。
答疑:参考答疑:事故原因分析:1)技术方面:作业人员未支搭拆除工程施工脚手架,站在被拆除建筑物上进行拆除作业,违反了拆除工程施工操作规程,是导致此次事故发生的直接原因。

一、背景某工程包括四幢完全相同的砖混住宅楼,以每个单幢为一个施工流水段组织单位工程流水施工。
已知:1. 地面0.00m以下部分有四个施工过程:土方开挖、基础施工、底层管沟预制板安装、回填土,四个施工过程流水节拍均为2周。
2. 地上部分有三个施工过程:主体结构、装饰装修、室外工程,三个施工过程的流水节拍分别为4周、4周、2周。
现在要求地上部分与地下部分最大限度地搭接,各施工过程间均没有间歇时间,计算最大限度搭接时间。
二、解题思路1. 确定地下部分最后一个施工过程(回填土)的流水节拍,即2周。
2. 确定地上部分第一个施工过程(主体结构)的流水节拍,即4周。
3. 计算最大限度搭接时间,即地下部分最后一个施工过程完成后,迅速开始地上部分后续施工的时间。
三、计算过程1. 地下部分最后一个施工过程(回填土)的流水节拍为2周。
2. 地上部分第一个施工过程(主体结构)的流水节拍为4周。
3. 计算最大限度搭接时间:最大限度搭接时间 = 地上部分第一个施工过程的流水节拍 - 地下部分最后一个施工过程的流水节拍最大限度搭接时间 = 4周 - 2周最大限度搭接时间 = 2周四、答案最大限度搭接时间为2周。
本例题主要考察了工程流水施工中最大限度搭接时间的计算。
通过分析地下部分和地上部分的施工过程流水节拍,确定了最大限度搭接时间为2周。
在实际工程中,合理组织流水施工,可以缩短工期,提高施工效率。
第2篇一、题目背景某住宅小区由四幢完全相同的砖混住宅楼组成,每幢楼分为地下部分和地上部分。
地下部分包括土方开挖、基础施工、底层管沟预制板安装、回填土四个施工过程,地上部分包括主体结构、装饰装修、室外工程三个施工过程。
已知各施工过程的流水节拍如下:地下部分:1. 土方开挖:2周2. 基础施工:2周3. 底层管沟预制板安装:2周4. 回填土:2周地上部分:1. 主体结构:4周2. 装饰装修:4周3. 室外工程:2周要求地上、地下部分最大限度地搭接,各施工过程间均没有间歇时间。
案例1(流水施工时间参数计算与横道图绘制)1.背景某工程包括三个结构形式与建造规模完全一样的单体建筑,共由五个施工过程组成,分别为:土方开挖、基础施工、地上结构、二次砌筑、装饰装修。
根据施工工艺要求,地上结构、二次砌筑两施工过程间,时间间隔为2周。
现在拟采用五个专业工作队组织施工,各施工过程的流水节拍见下表2.问题1)上述五个专业工作队的流水施工属于何种形式的流水施工?绘制其流水施工进度计划图,并计算总工期。
2)根据本工程特点,宜采用何种形式的流水施工形式,并简述理由。
3)如果采用第二问的方式,重新绘制流水施工进度计划,并计算总工期。
3.分析与答案1)上述五个专业工作队的流水施工属于异节奏流水施工。
根据表中数据,采用“累加数列错位相减取大差法”(简称“错位相减大差法”),计算流水步距:a、各施工过程流水节拍的累加数列:施工过程A:2 4 6施工过程B:2 4 6施工过程C:6 12 18施工过程D:4 8 12施工过程E:4 8 12b、错位相减,取最大值得流水步距:K(A,B) 2 4 6-) 2 4 62 2 2 -6所以:K(A,B)=2以此类推,K(B,C)=2,K(C,D)=10,K(D,E)=4c、总工期T=ΣK(i,j+1)+Σtn+ΣG=(2+2+10+4)+(4+4+4)+2=32周d、五个专业队完成施工的流水施工进度计划如图所示2)本工程比较适合采用等步距异节奏(成倍节拍)流水施工。
理由:因五个施工过程的流水节拍分别为2、2、6、4、4,存在最大公约数,且最大公约数为2,所以本工程组织等步距异节奏(成倍节拍)流水施工最理想。
3)如采用等步距异节奏(成倍节拍)流水施工,则应增加相应的专业队。
流水步距:K=min(2,2,6,4,4)=2周确定专业队数:施工过程A=2/2=1施工过程B=2/2=1施工过程C=6/2=3施工过程D=4/2=2施工过程E=4/2=2故:专业队总数=1+1+3+2+2=9流水施工工期:T=(M+N-1)K+G=(3+9-1)×2+2=24周采用等步距异节奏(成倍节拍)流水施工进度计划如图所示:。
流水施工了解:组织施工的方式及其特点;熟悉:固定节拍、成倍节拍流水施工的特点和流水施工工期的计算方法;掌握:流水施工参数的概念;非节奏流水施工的特点、流水步距及流水施工工期的计算方法。
第一节基本概念一、流水施工(一)组织施工的方式考虑工程项目的施工特点、工艺流程、资源利用、平面或空间布置等要求,施工方式可以采用依次、平行、流水等施工组织方式。
(重点是参考p17图2-1,在理解三种组织施工方式基本原理的基础上,重点掌握三种组织施工方式的特点)1.依次施工(结合p17图2-1施工方式比较图。
)依次施工方式是将拟建工程项目中的每一个施工对象分解为若干个施工过程,按施工工艺要求依次完成每一个施工过程;当一个施工对象完成后,再按同样的顺序完成下一个施工对象,依次类推,直至完成所有施工对象。
2.平行施工(结合p17图2-1施工方式比较图。
)平行施工方式是组织几个劳动组织相同的工作队,在同一时间、不同的空间,按施工工艺要求完成各施工对象。
3.流水施工(结合P17图2-1施工方式比较图。
)流水施工方式是将拟建工程项目中的每一个施工对象分解为若干个施工过程,并按照施工过程成立相应的专业工作队,各专业队按照施工顺序依次完成各个施工对象的施工过程,同时保证施工在时间和空间上连续、均衡和有节奏地进行,使相邻两专业队能最大限度地搭接作业。
(施工很有规律)三种组织施工方式的特点如下(重点)【例题1】建设工程施工通常按流水施工方式组织,其特点之一是( )。
(参考P18流水施工特点或前面的表格)a.单位时间内所需用的资源量较少b.使各专业工作队能够连续施工c.施工现场的组织、管理工作简单d.同一施工过程的不同施工段可以同时施工答案:b【例题2】建设工程组织依次施工时,其特点包括( )。
(参考p18依次施工特点或前面的表格)a.没有充分地利用工作面进行施工,工期长b.如果按专业成立工作队,则各专业队不能连续作业c.施工现场的组织管理工作比较复杂d.单位时间内投入的资源量较少,有利于资源供应的组织e.相邻两个专业工作队能够最大限度地搭接作业答案:a、b、d【例题3】建设工程组织依次施工时,其特点不包括( )。

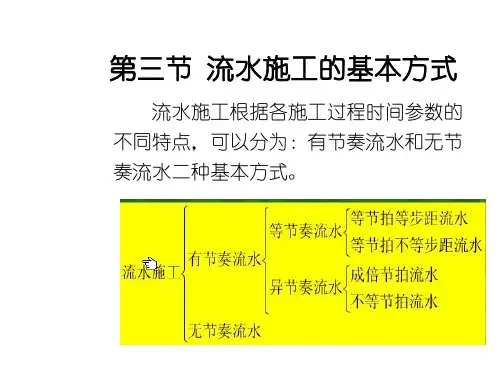

流水施工典型例题一、流水施工总结二、典型例题:(一)固定节拍流水施工1.特点:在组织的流水范围内,所有施工过程的流水节拍都相等,并且都等于流水步距。
即t1=t2=t3=K根据上例图推导流水施工工期的公式。
T=(m+n-1)K+ΣZ-ΣC2.练习:已知某分部工程有3个施工过程,其流水节拍t1=t2=t3=2天,划分为3个施工段。
(1)若无工艺间歇,试计算流水施工工期并绘制流水施工横道图。
(2)若2、3之间工艺间歇2天,又如何?解:首先判断属于什么流水:固定节拍。
取k=t=2天,n=3,m=3,(1) T=(m+n-1)K=(3+3-1)×2=10天(2) T=(m+n-1)K+ΣG=(3+3-1)×2+2=12(天)流水施工横道图如下:(二)成倍节拍流水施工1.特点:同一施工过程在各个施工段上的流水节拍都相等,不同施工过程的流水节拍不完全相等,但成倍数关系。
成倍节拍流水施工的组织步骤:(1)求各施工过程流水节拍的最大公约数作为流水步距K(2)计算各施工过程所需工作班组数bi=ti/K(3)计算工作班组总数n’=Σ bi(4)计算流水施工工期T=(m+n’-1)K+ΣZ-ΣC2.练习:某分部工程有3个施工过程,其流水节拍分别为t1=1天,t2=3天,t3=2天,划分为6个施工段。
试组织流水施工,计算流水施工工期并绘制流水施工横道图。
解:首先判断属于什么流水:加快的成倍节拍流水。
t1=1天,t2=3天,t3=2天(1)取K=1天(2)计算各施工过程所需工作班组数b1=t1/K=1/1=1(队),同样b2=3,b3=2(3)计算工作班组总数n’=Σ bi=b1+b2+b3=6(队)(4)计算流水施工工期T=(m+n’-1)K=(6+6-1)×1=11(天)(三)无节奏流水施工1.特点(1)各施工过程在各施工段上的流水节拍不全相等;(2)相邻施工过程的流水步距不尽相等;(3)专业工作队数等于施工过程数;(4)各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。
流水施工组织案例分析专题一、流水施工1.1三种施工方法的特点某厂区管道安装工程,由甲、乙、丙三个工程量相同的施工段组成,施工内容包括3个分项工程:沟三种施工方法比较1.2流水施工基本原理1.流水节拍确定:某供热管网安装工程,施工过程为管沟开挖、管道焊接和回填土方。
其中A段沟槽开挖工程量为1852立方米(土质为2类平均深度1.5米),计划由27人组成挖沟队;管道安装工程量为1026米(D426*7钢管),计划由17人组成管道作业队。
计算作业天数——流水节拍t。
解:已知:Q1=1852,R1=27;Q2=1026,R2=17,b1=b2=1查劳动定额人工挖土(2类),每工日产量S1=5.21立方米,安装D426*7管道1/S2=2.22工日/10m。
(1)开挖沟槽:所需工日数:P1=Q1/S1=1852/5.21=355.5(工日)需施工天数:t1=P1/R1=355.5/27=13.17(d),流水节拍t1=14(d);(2)安装管道:所需工日数:P2=Q2/S2=1026*2.22/10=227.8(工日)需施工天数:t2=P2/R2=227.8/17=13.4(d),流水节拍t2=14(d)。
2.全等节拍流水:某住宅区供热管网安装工程,施工过程为管沟开挖、管道焊接和回填土方,分成18个施工段,每个施工过程在每个施工段的作业天数均为2天,按全等节拍流水组织施工。
试确定施工工期。
解:已知:N=3,M=18,t=K=2(d)则 T=(M+N-1)*t=(18+3-1)*2=40(d)。
3.等节拍不等步距流水:某工程划分A、B、C、D四个施工过程,三个施工段,流水节拍均为3d,其中A、B施工过程间工艺间歇1d,C、D之间平行搭接时间2d,试计算总工期,并绘制施工进度横道图。
解:已知:N=4,M=3,t= 3(d),Z1=1,Z3=2,K1=4,K2=3,K3=1(1) T=(M+N-1)*t+Z1-Z2=(4+3-1)*3+1-2=17(d)。
第1篇一、项目背景某大型住宅小区位于我国某一线城市,占地面积约1000亩,总建筑面积约200万平方米。
该项目总投资约50亿元人民币,建设周期为5年。
该小区由多个住宅组团组成,包括多层住宅、小高层住宅、高层住宅以及配套设施等。
在项目建设过程中,采用流水施工方式,以提高施工效率和质量。
二、流水施工方案1. 施工组织:项目采用“统一组织、分阶段实施、分专业施工”的流水施工方式。
在施工过程中,成立项目指挥部,负责整个项目的施工组织、协调和管理。
2. 施工进度:将整个项目分为多个施工阶段,每个阶段按照工程量、施工顺序和施工条件进行划分。
每个阶段完成后,再进入下一个施工阶段。
3. 施工专业:将施工项目划分为土建、安装、装饰、园林等若干个专业,每个专业成立专业施工队伍,分别负责相应专业的施工任务。
4. 施工顺序:按照工程量、施工顺序和施工条件,确定各专业施工队伍的进场时间和施工顺序。
在施工过程中,确保各专业施工队伍的协调配合。
三、实际施工案例1. 土建施工:土建施工采用分层分段流水施工,首先进行地基基础施工,然后进行主体结构施工,最后进行屋面、外墙等施工。
在施工过程中,严格控制施工质量,确保每道工序符合设计要求。
2. 安装施工:安装施工分为给排水、电气、通风空调、消防等几个专业。
各专业施工队伍在土建施工完成后,依次进场施工。
在施工过程中,加强施工过程中的质量控制,确保安装质量。
3. 装饰施工:装饰施工分为室内外装饰、门窗、幕墙等。
在土建和安装施工完成后,进行装饰施工。
装饰施工采用分层分段流水施工,确保施工质量和进度。
4. 园林施工:园林施工主要包括绿化、景观、道路等。
在土建和装饰施工完成后,进行园林施工。
园林施工采用分段流水施工,确保绿化效果和景观质量。
四、施工成果1. 施工进度:通过流水施工方式,项目施工进度得到有效控制,提前完成了各个施工阶段的任务。
2. 施工质量:在施工过程中,严格控制施工质量,确保每道工序符合设计要求,工程质量得到了业主和相关部门的认可。
举例说明流水施工进度计划顺序一、流水施工1、依次施工(顺序施工)2、平行施工3、流水施工(1)特点:<1>科学利用工作面,争取时间,合理压缩工期;<2>工作队实现专业化施工,有利于工作质量和效率的提升;<3>工作队及其工人、机械设备连续作业,同时使相邻专业工作队的开工时间能够最大限度地搭接,减少窝工和其他支出,降低建造成本;<4>单位时间内资源投入量较均衡,有利于资源组织与供给。
(2)施工参数:<1>工艺参数:施工过程(n)、流水强度(单位时间内完成的工程量);<2>空间参数:施工区(段)、施工层数(M);*同一专业工作队在各个施工段上的劳动量应大致相等,相差幅度不宜超过10% - 15%。
<3>时间参数:流水节拍(t,在一个施工段上的施工时间)、流水步距(K,相邻两个专业队进入作业的时间间隔)、流水施工工期(T)。
*注意施工过程与施工段的区分:三个一样的单体建筑由五个施工过程组成:土方开挖、基础施工、地上结构、二次砌筑、装饰装修。
按照正常施工,先完成第一个建筑的土方开挖,然后再进行第二个、第三个。
此时将土方开挖这一施工过程分成了三个施工段。
(3)基本组织形式:<1>无节奏流水施工:施工过程在各个施工段上流水节拍不相等;专业工作队数=施工过程数;<2>等节奏流水施工:各施工过程的流水节拍都相等;流水步距=流水节拍;专业工作队数=施工过程数;各施工过程之间无空闲时间。
<3>异节奏流水施工:各施工过程的流水节拍各自相等,相邻施工过程的流水节拍不尽相等;①等步距异节奏流水施工:相邻施工过程的流水步距相等且等于流水节拍的最大公约数;专业工作队数>施工过程数;增加专业工作队来保证流水步距的相等。
②异步距异节奏流水施工:相邻施工过程的流水步距不尽相等;专业工作队数=施工过程数。
(4)流水施工的表达方式:二、网络计划技术1、网络计划应用程序7个阶段:(1)准备阶段;(2)绘制网络图阶段;(3)计算参数阶段;(4)编制可行网络计划阶段;(5)确定正式网络计划阶段;(6)网络计划的实施与控制阶段;(7)收尾阶段。
流水施工典型例题一、流水施工总结二、典型例题:(一)固定节拍流水施工1.特点:在组织的流水范围内,所有施工过程的流水节拍都相等,并且都等于流水步距。
即t1=t2=t3=K根据上例图推导流水施工工期的公式。
T=(m+n-1)K+ΣZ-ΣC2.练习:已知某分部工程有3个施工过程,其流水节拍t1=t2=t3=2天,划分为3个施工段。
(1)若无工艺间歇,试计算流水施工工期并绘制流水施工横道图。
(2)若2、3之间工艺间歇2天,又如何?解:首先判断属于什么流水:固定节拍。
取k=t=2天,n=3,m=3,(1)T=(m+n-1)K=(3+3-1)×2=10天(2)T=(m+n-1)K+ΣG=(3+3-1)×2+2=12(天)流水施工横道图如下:(二)成倍节拍流水施工1.特点:同一施工过程在各个施工段上的流水节拍都相等,不同施工过程的流水节拍不完全相等,但成倍数关系。
成倍节拍流水施工的组织步骤:(1)求各施工过程流水节拍的最大公约数作为流水步距K(2)计算各施工过程所需工作班组数bi=ti/K(3)计算工作班组总数n’=Σbi(4)计算流水施工工期T=(m+n’-1)K+ΣZ-ΣC2.练习:某分部工程有3个施工过程,其流水节拍分别为t1=1天,t2=3天,t3=2天,划分为6个施工段。
试组织流水施工,计算流水施工工期并绘制流水施工横道图。
解:首先判断属于什么流水:加快的成倍节拍流水。
t1=1天,t2=3天,t3=2天(1)取K=1天(2)计算各施工过程所需工作班组数b1=t1/K=1/1=1(队),同样b2=3,b3=2(3)计算工作班组总数n’=Σbi=b1+b2+b3=6(队)(4)计算流水施工工期T=(m+n’-1)K=(6+6-1)×1=11(天)(三)无节奏流水施工1.特点(1)各施工过程在各施工段上的流水节拍不全相等;(2)相邻施工过程的流水步距不尽相等;(3)专业工作队数等于施工过程数;(4)各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。
第1篇一、工程概况某住宅小区位于我国某城市,占地面积约10万平方米,总建筑面积约25万平方米。
该项目包括住宅、商业、幼儿园等配套设施。
工程总投资约5亿元人民币。
为确保工程质量和进度,项目采用流水施工方式进行组织和管理。
二、流水施工组织方式1. 施工段划分:根据工程特点,将住宅、商业、幼儿园等分部分项工程划分为若干个施工段。
例如,住宅分为A、B、C三个施工段,商业分为D、E两个施工段,幼儿园分为F、G两个施工段。
2. 施工层划分:在竖向上,将每个施工段划分为若干个施工层,确保施工层劳动量大致相等。
3. 专业工作队建立:针对每个施工段,建立相应专业工作队,如土建、装饰、水电、电梯等专业队。
4. 施工顺序安排:按照施工过程,合理安排各专业工作队的施工顺序,确保施工连续、均衡。
三、流水施工实施要点1. 合理安排施工进度:根据工程特点和施工条件,制定合理的施工进度计划,确保各施工段、施工层之间进度协调。
2. 优化资源配置:根据施工进度计划,合理安排人力、物力、财力等资源,提高资源利用率。
3. 强化现场管理:加强施工现场管理,确保施工安全、质量、文明施工。
4. 严格控制施工质量:严格执行国家有关施工规范和质量标准,加强施工过程中的质量控制。
四、流水施工效果1. 提高施工效率:通过流水施工,实现各施工段、施工层之间进度协调,缩短施工周期,提高施工效率。
2. 保障工程质量:通过严格控制施工质量,确保工程质量达到国家规定标准。
3. 节约施工成本:通过优化资源配置,提高资源利用率,降低施工成本。
4. 提升施工形象:通过强化现场管理,确保施工现场文明施工,提升施工形象。
五、总结某住宅小区建设项目采用流水施工方式,实现了施工进度、质量、成本、形象等多方面的优化。
该实例表明,流水施工技术在建筑工程中的应用具有显著优势,值得在类似工程中推广应用。
第2篇一、项目背景近年来,随着我国经济的快速发展,建筑行业也呈现出蓬勃发展的态势。
流水施工例题(总4页)--本页仅作为文档封面,使用时请直接删除即可----内页可以根据需求调整合适字体及大小--流水施工习题一、单项选择题1、在时间坐标中用横的线段表示各施工过程的开始、结束及延续时间,同时反映各施工过程相互关系的指示图表称为( B )。
A 斜道图B 横道图C 网络图D 施工平面图2、组织施工几种方式中,施工工期最短,一次性投入的资源量最集中的方式是( B )。
A 流水施工B 平行施工C 依次施工D 搭接施工3、采用( A )组织方式,施工现场的组织管理简单,日资源用量少,工期长。
A 依次施工B 平行施工C 流水施工D 搭接施工4、建设工程组织流水施工时,其特点之一是( C )。
A.同一时间段只能有一个专业队投入流水施工B.由一个专业队在各施工段上依次施工C.各专业队按施工顺序应连续、均衡地组织施工D.施工现场的组织管理简单,工期最短5、( C )数值大小,可以反映流水速度快慢、资源供应量大小。
A. 流水步距B. 组织间歇C.流水节拍D.平行搭接时间6、下列流水参数中属于空间参数的是( D )。
A 流水节拍B 流水步距C 施工过程数D 流水段数7、在组织流水施工时,用以表达流水施工在施工工艺上开展顺序及其特征的参数,称为( A )。
A 工艺参数B 空间参数C 时间参数D 组织参数8、( A )一般指的是在组织拟建工程流水施工时,其整个建造过程可分解的几个施工步骤。
A 工艺参数B 空间参数C 时间参数D 组织参数9、确定某一施工过程所需安排的施工班组人数时,考虑“最小工作面”是为了( D )。
A 确定最低限度人数 B确定最高限度人数 C 确定最可能人数 D确定最合理人数10、相邻两个施工班组投入施工的时间间隔称为( B )。
A 流水节拍B 流水步距C 施工过程数D 流水段数11、( A )是指从事某个专业的施工班组在某一施工段上完成任务所需的时间。
A 流水节拍B 流水步距C 施工过程数D 流水段数12、当各施工过程的持续时间保持不变时,则增加施工段数,工期将( B )。
