第三章流水施工复习题
- 格式:doc
- 大小:35.50 KB
- 文档页数:5

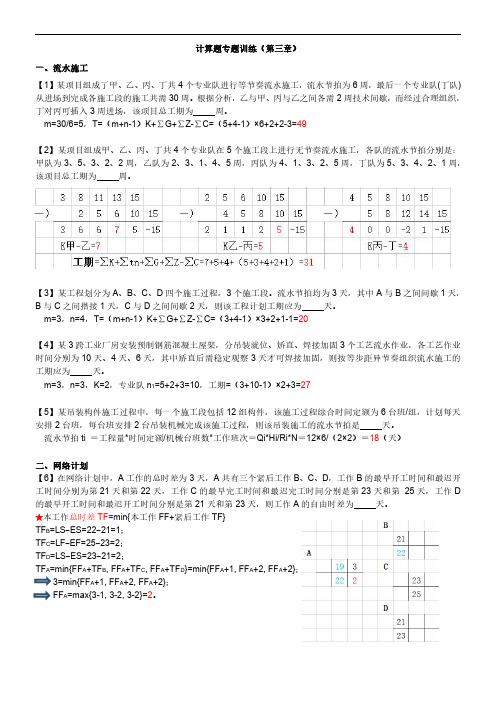

计算题专题训练(第三章)一、流水施工【1】某项目组成了甲、乙、丙、丁共4个专业队进行等节奏流水施工,流水节拍为6周,最后一个专业队(丁队)从进场到完成各施工段的施工共需30周。
根据分析,乙与甲、丙与乙之间各需2周技术间歇,而经过合理组织,丁对丙可插入3周进场,该项目总工期为周。
m=30/6=5,T=(m+n-1)K+∑G+∑Z-∑C=(5+4-1)×6+2+2-3=49【2】某项目组成甲、乙、丙、丁共4个专业队在5个施工段上进行无节奏流水施工,各队的流水节拍分别是:甲队为3、5、3、2、2周,乙队为2、3、1、4、5周,丙队为4、1、3、2、5周,丁队为5、3、4、2、1周,该项目总工期为周。
【3】某工程划分为A、B、C、D四个施工过程,3个施工段。
流水节拍均为3天,其中A与B之间间歇1天,B与C之间搭接1天,C与D之间间歇2天,则该工程计划工期应为天。
m=3,n=4,T=(m+n-1)K+∑G+∑Z-∑C=(3+4-1)×3+2+1-1=20【4】某3跨工业厂房安装预制钢筋混凝土屋架,分吊装就位、矫直、焊接加固3个工艺流水作业,各工艺作业时间分别为10天、4天、6天,其中矫直后需稳定观察3天才可焊接加固,则按等步距异节奏组织流水施工的工期应为天。
m=3,n=3,K=2,专业队n1=5+2+3=10,工期=(3+10-1)×2+3=27【5】某吊装构件施工过程中,每一个施工段包括12组构件,该施工过程综合时间定额为6台班/组,计划每天安排2台班,每台班安排2台吊装机械完成该施工过程,则该吊装施工的流水节拍是天。
流水节拍ti=工程量*时间定额/机械台班数*工作班次=Qi*Hi/Ri*N=12×6/(2×2)=18(天)二、网络计划【6】在网络计划中,A工作的总时差为3天,A共有三个紧后工作B、C、D,工作B的最早开工时间和最迟开工时间分别为第21天和第22天,工作C的最早完工时间和最迟完工时间分别是第23天和第25天,工作D 的最早开工时间和最迟开工时间分别是第21天和第23天,则工作A的自由时差为天。
(建筑施⼯组织)复习题[11秋]第⼀章绪论⼀、判断题1、建设项⽬的管理主体是建设单位。
(√)2、项⽬管理规划⼤纲是由企业管理层在开⼯之前编制的。
(×)3、施⼯组织设计是施⼯规划,⽽⾮施⼯项⽬管理规划。
(√)4、发包⼈的项⽬管理实施规划可以⽤施⼯组织设计代替,但应满⾜项⽬管理实施规划的要求。
(×)5、固定资产投资项⽬包括基本建设项⽬和技术改造项⽬。
(√)6、可⾏性研究是项⽬决策的核⼼。
(√)⼆、单项选择题1、下列⼯程中,属于分部⼯程的是(B )A . ⼟⽅开挖⼯程B . 电梯⼯程C . 玻璃幕墙⼯程D . 模板⼯程2、具有独⽴的设计⽂件,可以独⽴施⼯,建成后能够独⽴发挥⽣产能⼒或效益的⼯程称为(B )A . 建设项⽬B . 单项⼯程C . 单位⼯程D . 分部⼯程3、建筑产品地点的固定性和类型的多样性决定了建筑产品⽣产的(C )A . 流动性B . 地区性C . 单件性D . 综合复杂性4、某⼀建设项⽬的决策以该项⽬的哪个⽂件被批准为标准?(C )A . 设计任务书B . 项⽬建议书C . 可⾏性研究报告D . 初步设计5、建设⼯程项⽬管理实施规划的编制时间及编制者分别是(D )A . 设计阶段;设计⽅B . 招标前;组织委托的项⽬管理单位C . 投标前;企业管理层D . 开⼯前;项⽬经理6、项⽬的主要特征包括单件性、整体性和(C )A . 批量性B . 重复性C . 明确性D . 流动性7、编制项⽬管理实施规划的主要依据是(D )A . 施⼯组织设计B . 可⾏性研究报告C . 施⼯合同D . 项⽬管理规划⼤纲三、多项选择题1、我国建设程序可分为三⼤阶段,即(CDE )A . 可⾏性研究B . 勘察设计C . 项⽬决策D . 建设准备E . ⼯程实施2、编制项⽬管理实施规划的依据有(BCE )A . 施⼯组织设计B . 项⽬管理规划⼤纲C . 施⼯合同D . 可⾏性研究报告E . 项⽬管理⽬标责任书3、建筑产品体形庞⼤的特点决定了建筑产品⽣产的(BDE )A . 流动性B . 周期长C . 地区性D . 露天作业多E . ⾼空作业多4、建设程序可分为三⼤阶段,其中⼯程实施阶段的内容包括(ACE )A . 建设实施B . 施⼯准备C . ⽣产准备D . ⼈员培训E . 竣⼯验收及后评价四、填空题1、建筑产品的特点有、、和综合性。

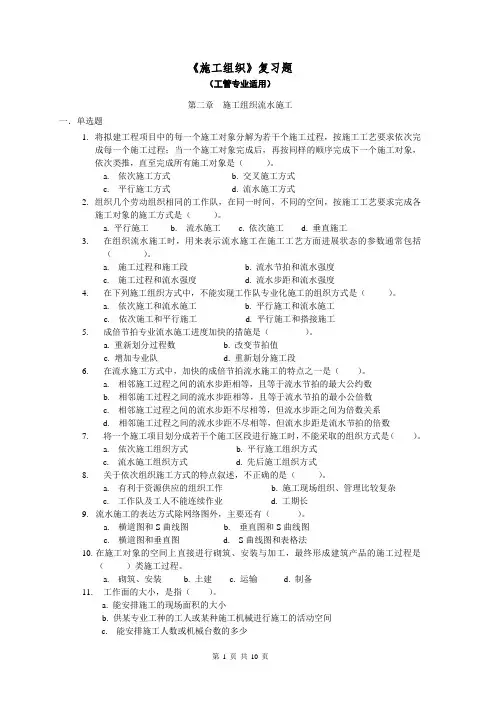

《施工组织》复习题(工管专业适用)第二章施工组织流水施工一.单选题1.将拟建工程项目中的每一个施工对象分解为若干个施工过程,按施工工艺要求依次完成每一个施工过程;当一个施工对象完成后,再按同样的顺序完成下一个施工对象,依次类推,直至完成所有施工对象是()。
a. 依次施工方式b. 交叉施工方式c. 平行施工方式d. 流水施工方式2.组织几个劳动组织相同的工作队,在同一时间,不同的空间,按施工工艺要求完成各施工对象的施工方式是()。
a. 平行施工b. 流水施工c. 依次施工d. 垂直施工3.在组织流水施工时,用来表示流水施工在施工工艺方面进展状态的参数通常包括()。
a. 施工过程和施工段b. 流水节拍和流水强度c. 施工过程和流水强度d. 流水步距和流水强度4.在下列施工组织方式中,不能实现工作队专业化施工的组织方式是()。
a. 依次施工和流水施工b. 平行施工和流水施工c. 依次施工和平行施工d. 平行施工和搭接施工5.成倍节拍专业流水施工进度加快的措施是()。
a. 重新划分过程数b. 改变节拍值c. 增加专业队d. 重新划分施工段6.在流水施工方式中,加快的成倍节拍流水施工的特点之一是()。
a. 相邻施工过程之间的流水步距相等,且等于流水节拍的最大公约数b. 相邻施工过程之间的流水步距相等,且等于流水节拍的最小公倍数c. 相邻施工过程之间的流水步距不尽相等,但流水步距之间为倍数关系d. 相邻施工过程之间的流水步距不尽相等,但流水步距是流水节拍的倍数7.将一个施工项目划分成若干个施工区段进行施工时,不能采取的组织方式是()。
a. 依次施工组织方式b. 平行施工组织方式c. 流水施工组织方式d. 先后施工组织方式8.关于依次组织施工方式的特点叙述,不正确的是()。
a. 有利于资源供应的组织工作b. 施工现场组织、管理比较复杂c. 工作队及工人不能连续作业d. 工期长9.流水施工的表达方式除网络图外,主要还有()。
(建筑工程管理)第三章流水施工第三章建筑工程流水施工在电影“摩登时代”中,工人在各自的工作岗位上完成各自的工作,整个产品是在经过若干个工序后得到完成,产品在生产过程中,就像流水壹样源源不断地被生产出来,其生产效率非常地高。
这就是流水作业。
流水作业的出现,对人类工业文明生产起到了很大的促进作用。
马克思对这个原理就曾经作过高度的评价,他说“流水作业作为先进的作业方法,把时间上的顺序变成了空间上的搭接,在工业发展进步的情况下,广泛进入了工业生产中,就连人们的日常生活也常常用到这种方法”在我们的日常生活中,往往不知不觉地动用了很多的客观规律,从而为我们的日常生活带来了很多的方便。
流水作业这种先进的作业方法,在工业生产中已经得到了广泛应用。
如:汽车生产流水线、电视机生产流水线等。
流水作业这种作业方式,在工业生产得到了广泛应用,而在建筑产品的生产中也是应用的十分普遍。
只是在我们建筑企业的生产中,将这种睚工业生产中称为流水作业的方式在建筑企业的生产中称为流水施工。
为了便于理解,在讲授本章的有关内容之前,我们首先作俩个名词解释:1、施工过程:它是指为了组织施工生产,把工程对象划分为若干个小的工序,这些工序这称为施工过程或工作、工序。
施工过程划分的大小应根据施工组织的具体要求来确定。
对施工过程来说,且没有限定它的工作内容的多少和范围的大小。
壹个大有施工过程能够壹个单项工程或单位工程,对于壹个小的工程对象来说,就有可能是壹个分部工程或分项工程,甚至是壹个操作或动作。
所以施工过程本身所包含的内容能够大能够小,不是固定的。
对于单位工程施工组织设计来说,其施工过程壹般能够划分到分项工程。
如:土建单位工程施工组织设计,它的施工过程就能够划分为:挖土、垫层、基础、回填土、砌墙等等。
2、逻辑关系:指施工过程之间因工艺上的要求而必须遵循的先后顺序关系。
例如:基础工程施工中,挖土和砼垫层就是俩个不同的施工过程,这俩个施工过程之间就存在着逻辑关系。
第三章流水施工原理§3.1 流水施工的基本概念一、流水施工定义:类似于其它产业生产产品通过流水线作业可提高生产率,建筑施工也渴求采用流水作业以提高效率,不同之处是建筑产品的固定性决定了它的流水作业特点、人流产品不流,这样可充分利用时间和空间(工作面)、连续、均衡、有节奏地进行施工,从而提高生产率、缩短工期、降低成本。
(一)施工组织方式组织m幢同类型房屋或将同一幢房屋分成若干个施工区段进行施工时,组织施工的方法有以下3种:依次施工(顺序施工);平行施工;流水施工流水施工优点:(1)缩短工期;(2)工作班组专业化、提高效率;(3)总的节约了投资成本。

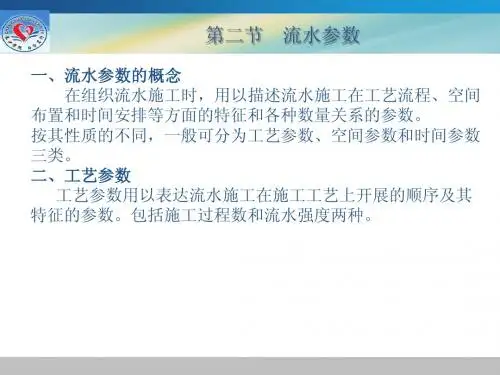

Δ提倡采用流水思想组织施工1、依次施工组织方式定义特点2、平行施工组织方式定义特点3、流水施工组织方式定义特点(二)流水施工的技术经济效果(三)组织流水施工的条件1、划分施工过程2、划分施工段3、每个施工过程组织独立的施工队组4、主要施工过程必须连续、均衡地施工5、不同的施工过程尽可能组织平行搭接施工二、流水施工参数(一)工艺参数1、施工过程数(n)含义:指在组织流水施工时,用以表达流水施工在工艺上开展层次的有关过程称施工过程,施工过程数目记为n。
划分方法一个工程项目若干专业工程若干分部工程若干施工过程(又称分项工程或工序)。
划分目的为便于对工程施工进行具体的安排和进行相应的资源调配。
其划分与下列因素有关:⑴施工计划的性质与作用⑵施工方案及工程结构⑶劳动组织及劳动量大小④施工过程内容和工作范围举例:某砖混结构教学楼①基础阶段②主体结构阶段③屋面工程④装修阶段⑤零星工程:房卫、电气安装、……台阶、花池……。
2、流水强度⑴机械施工过程的流水强度⑵人工施工过程的流水强度(二)空间参数1、工作面2、施工段数和施工层数Δ两步法①书上原则根据结构划;②m与n关系有时满足①不一定满足②,允许这样。
(如工种多n大,但工程量、建筑面积小,m不可能过大,否则无意义。
第三章流水施工原理习题第三章流水施工原理一、单选题1.流水作业是施工现场控制施工进度的一种经济效益很好的方法,相比之下在施工现场应用最普遍的流水形式是(a)。
a.非节奏流水b.加快成倍节拍流水c.固定节拍流水d.一般成倍节拍流水2.流水施工组织方式是施工中常采用的方式,因为(c)。
a.它的工期最短b.现场组织、管理简单c、可以实现专业团队的持续建设。
D.单位时间的劳动力投入和最低资源量。
3.单位时间内施工过程中完成的工作量称为(d)。
a、流动节奏B,流动步骤C,流动时间D,流动强度4.下面所表示流水施工参数正确的一组是(a)。
a.施工过程数、施工段数、流水节拍、流水步距 b.施工队数、流水步距、流水节拍、施工段数 c.搭接时间、工作面、流水节拍、施工工期d.搭接时间、间歇时间、施工队数、流水节拍5.施工组织方式中,工期最长的组织方式为(a)施工。
a、反过来,B.平行,C.流动,D.重叠6.每个专业工作队在各个施工段上完成其专业施工过程所必需的持续时间是指(c〉。
a、流量强度B.时间定额C.流量节拍D.流量步长7.某专业工种所必须具备的活动空间指的是流水施工空间参数中的(b〉。
a.施工过程b.工作面c、施工段D.施工层8。
据了解,一个项目有五个施工过程,分为三个部分,组织固定节奏的流水施工。
施工周期为55天,工序间隔和组织间隔之和为6天,则各施工工序之间的流程步骤为(c)。
a、 3b、5c、7d、89、已知某施工项目分为四个施工段,甲工作和乙工作在各施工段上的持续时间分别为4、2、3、2天和2、2、3、3天,若组织流水施工,则甲乙之间应保持(d)流水步距。
a、1天b、2天c、4天d、5天10.一个工程由三个分项工程组成:模板安装、钢筋绑扎和混凝土浇筑。
在平面上分为六个施工段。
各施工段三个分项工程的流水节奏分别为6天、4天和2天,因此工期最短的流水施工方案为(c)天。
a.18b.20c.22d.2411.拟建项目有五个施工工序,流程施工分为四个部分。
流水施工复习题
一、单项选择题(每题备选项中,只有一个最符合题意)
1.相邻两工序在同一施工段上相继开始的时间间隔称( )。
A.流水作业 B.流水步距 C.流水节拍 D.技术间歇
2.某工程划分为4个施工过程,5个施工段进行施工,各施工过程的流水节拍分别为6天、4天、4天、2天。
如果组织成倍节拍流水施工,则流水施工工期为 ( )天。
A. 40 B. 30 C. 24 D. 20
3.某基础工程土方开挖总量为8800m',该工程拟分5个施工段组织全等节拍流水施;工,两台挖掘机每台班产量定额均为80m3,其流水节拍为( )天。
A. 55 B. 11 C. 8 D. 6
4.对多层建筑物,为保证层间连续作业,施工段数m应( )施工过程数n。
A.大于 B.小于 C.等于 D.大于或等于
5.组织无节奏分别流水施工时,应用潘考夫斯基定理确定流水步距的目的是为了保证( )。
A.时间连续 B.空间连续 C.工作面连续 D.时间和空间均连续
6.全等节拍流水施工的特点是( )。
A.各专业队在同一施工段流水节拍固定
B.各专业队在施工段可间歇作业
C.各专业队在各施工段的流水节拍均相等
D.专业队数等于施工段数
7.某基础工程有挖土、垫层、混凝土浇筑、回填土4个施工过程,分5个施工段组织流水施工,流水节拍均为3天,且混凝土浇筑2天后才能回填土,该工程的施工工期为( )天。
A. 39 B. 29 C. 26 D. 14
8.多层建筑物在保证层间连续施工的前提下,组织全等节拍流水施工的工期计算式T=(j·m+n-1)·k +∑z1-∑c中的z1为两施工过程( )。
A.一层内的技术组织间歇时间 B.在楼层间的技术组织间歇时间
C.在一层内的平行搭接时间 D.层内和层间技术组织间歇时间之和
9.在流水施工方式中,成倍节拍流水施工的特点之一是( )。
A.相邻专业工作队之间的流水步距相等,且等于流水节拍的最大公约数
D.相邻专业工作队之间的流水步距相等,且等于流水节拍的最小公倍数
C.相邻专业工作队之间的流水步距不相等,但其值之间为倍数关系
D.同一施工过程在各施工段的流水节拍不相等,但其值之间为倍数关系
10.某工程有前后两道施工工序,在4个施工段组织时间连续的流水施工,流水节拍分别为4天、3天、2天、5天与3天、2天、4天、3天,则组织时间连续时的流水步距与流水施工工期分别为( )天。
A.5和17 B.5和19 C.4和16 D.4和26
二、多项选择题(每题备选项中,至少有2个符合题意,多选、错选不得分)
1.无论是否应用流水作业原理,工程进展状况均可用( )等表示方法。
A.横道图 D.网络图 C.系统图 D.结构图 E.流程图
2.流水施工是一种科学合理、经济效果明显的作业方式,其特点为( )。
A.工期比较合理 B.提高劳动生产率 C.保证工程质量
D.降低工程成本 E.施工现场的组织及管理比较复杂
3.确定流水节拍的方法有( )。
A.测试法 B.定额计算法 C.潘考夫斯基法
D.经验估算法 E.工期计算法
4.组织产品生产的方式较多,归纳起来有( )等基本方式。
A.全等节拍流水 B.分别流水 C.流水作业
D.平行作业 E.依次作业
5.表达流水施工的时间参数有( )。
A.流水强度 B.流水节拍 C.流水段
D.流水步距 E.流水施工工期
6.划分施工段,通常应遵循( )等基本原则。
A.各施工段上的工程量大致相等
D.能充分发挥主导机械的效率
C.对于多层建筑物,施工段数应小于施工过程数
D.保证结构整体性
E.对于多层建筑物,施工段数应不小于施工过程数
7.有可能同时保证时间连续和保证空间连续的组织方式是( )流水作业。
A.全部 B.全等节拍 C.成倍节拍
D.分别 E.不定节拍
8.组织流水作业的基本方式有( )。
A.全等节拍流水 B.分别流水巳成倍节拍流水
D.平行作业 E.依次作业
9.确定流水步距的原则是( )。
A.保证各专业队能连续作业 B.流水步距等于流水节拍
C.满足安全生产需要 D.流水步距等于各流水节拍的最大公约数
L满足相邻工序在工艺上的要求
10.流水施工工期T=(j·m+n-1)·k +∑z1-∑c计算式,适用于( )。
A.单层建筑物全等节拍流水 B.多层建筑物全等节拍流水,无技术间歇
C.分别流水 D.有技术间歇和平行搭接的流水作业
E.多层建筑物全等节拍流水,且有技术间歇
三、简答题
1.横道图与网络图在安排进度计划时,各有哪些优点和局限性
2.流水施工的组织方式有哪些各在什么条件下适用
3.施工段的划分要考虑哪些因素
四、计算题
1.某屋面工程有三道工序:保温层→找平层→卷材层,分三段进行流水施工,流
水节拍均为2天,且找平层需两天干燥后才能在其上铺卷材层。
试绘制该工程流水施工横道图进度计划。
2.某两层主体结构工程有支模板→绑扎钢筋→浇混凝土三个施工过程,组织流水作业,已知流水节拍均为2天,混凝土养护需要2天,试绘制其流水施工横道图计划表。
3.某两层建筑物有A→B→C三道工序,组织流水施工,施工过程A与B之间技术间歇2天,施工过程C与A之间技术间歇1天,流水节拍均为1天,试绘制其流水施工横道图计划。
4.某工程包括三幢结构相同的单层砖混住宅楼,以每幢住宅楼为一个施工段组织流水作业。
已知±0.00m以下部分有挖土、垫层、基础混凝土、回填土四个施工过程,组织全等节拍流水施工,流水节拍为2周;±0.00m以上部分按主体结构、装修、室外工程组织成倍节拍流水施工,流水节拍分别为4周、4周、2周。
不考虑间歇时间,试绘制其横道图施工进度计划。
5.某二层砖混结构工程,有砌墙→安预制梁→现浇板三道工序,流水节拍分别为4天、2天、2天,现浇板需养护2天。
试组织成倍节拍流水施工。
6.某屋面工程有三道工序:保温层→找平层→卷材层,分三个施工段组织流水施工,试分别绘制其时间连续和空间连续的横道图进度计划。
已知各工序在各施工段上的作业持续时间如表5—3所示。
表5—3 各工序作业持续时间表
参考答案。
