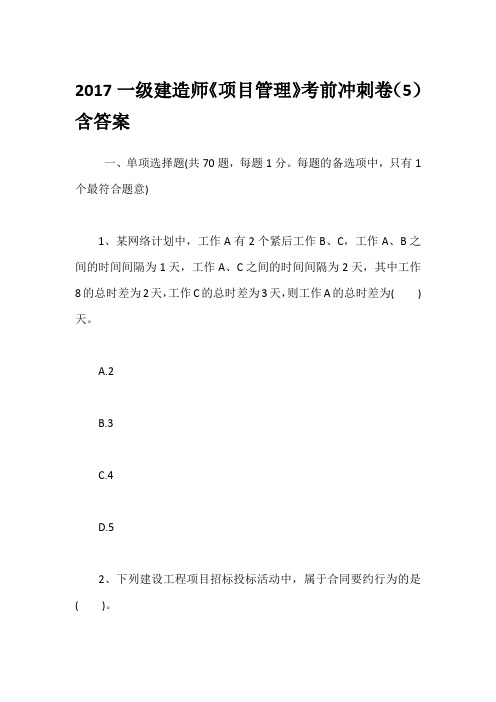

2017一级建造师《项目管理》考前冲刺卷(5)含答案一、单项选择题(共70题,每题1分。
每题的备选项中,只有1个最符合题意)1、某网络计划中,工作A有2个紧后工作B、C,工作A、B之间的时间间隔为1天,工作A、C之间的时间间隔为2天,其中工作8的总时差为2天,工作C的总时差为3天,则工作A的总时差为()天。
A.2B.3C.4D.52、下列建设工程项目招标投标活动中,属于合同要约行为的是()。
A.订立承包合同B.提交投标文件C.发布招标公告D.发出中标通知书3、下列工作中,不属于项目实施阶段工作的是()。
A.项目实施的环境和条件的调查与分析B.项目目标的分析和再论证C.项目实施的组织策划D.合同策划4、总价合同一般是在()完成后,施工任务和范围比较明确,业主的目标、要求和条件都清楚的情况下才采用。
A.初步设计B.总图设计C.详细设计D.施工图设计5、在建筑安装工程费中,不属于施工机具使用费的是()。
A.折旧费B.经常修理费C.燃料动力费D.大型施工机械进出场费6、建设工程项目总承包方项目管理工作涉及项目()的全过程。
A.决策阶段B.实施阶段C.试运转阶段D.全寿命周期7、综合应急预案中,施工单位危险性分析的内容包括()。
A.预防与预警B.应急指挥机构及职责C.危险源与风险分析D.应急事故类型和危害程度分析8、施工现场发生的噪声、粉尘排放,主要是对环境的()影响较大。
A.土地污染B.人体健康、大气污染C.水体污染D.资源消耗9、项目管理目标责任书应在项目实施之前,由()或其授权人与项目经理协商制定。
A.总经理B.法定代表人C.董事长D.主管生产经营的副总经理10、下列合同条件中,不是FIDIC合同条件的最新版本的是()。
A.施工合同条件B.NEC合同条件C.EPC交钥匙项目合同条件D.简明合同格式11、某钢结构施工中,抽检发现焊接不合格现象严重,此时现场有多名焊接人员,为找到谁的不合格率最高,应采用的质量统计方法是()。
工程管理和工程项目管理的对比不同项目参与方项目管理类型的对比三种组织结构模式的对比施工总承包和施工总承包管理模式的对比三种施工组织设计的对比项目质量控制体系和企业质量管理体系的比较质量验收的组织人和条件质量事故分类四种担保方式的区分FIDIC系列合同条件的对比一、网络图题型归纳1.双代号网络图(1)考基本概念和绘图规则例题1:某双代号网络图如下图所示,存在的错误是()。
A.工作代号相同B.出现无箭头连接C.出现无箭头节点箭线D.出现多个起点节点例题2:某双代号网络计划如下图所示,图中存在的绘图错误有()。
A.多个终点节点B.节点编号重复C.两项工作有相同的节点编号D.循环回路E.多个起点节点(2)考关键线路和关键工作例题1:某双代号网络计划如下图(时间单位:天),其关键线路有()条。
2 B.3 C.4 D.5例题2:关于关键工作和关键线路的说法正确的是()。
A.关键线路上的工作全部是关键工作B.关键工作不能在非关键线路上C.关键线路上不允许出现虚工作D.关键线路上的工作总时差均为零(3)考计算工期例题:某建设工程施工进度计划如下图所示(时间单位:天),则该计划的计算工期是()天。
(4)考总时差和自由时差概念的理解例题:某工程网络计划中,工作M的自由时差为2天,总时差为5天。
实施进度检查时发现该工作的持续时间延长了4天,则工作M的实际进度()。
A. 不影响总工期,但将其紧后工作的最早开始时间推迟2天B .既不影响总工程,也不影响其后续工作的正常进行C. 将总工期延长4天,但不影响其后续工作的正常进行D. 将其后续工作的开始时间推迟4天,并使总工期延长1天(5)考逻辑关系例题:某网络计划如下图,逻辑关系正确的是()。
A.E的紧前工作是BD B.A完成后同时进行CFC.AB均完成后进行E D.F的紧前工作是DE(6)考时间参数计算例题1:某双代号网络计划中,工作M的最早开始时间和最迟开始时间分别为第12天和第15天,其持续时间为5天。
一、单项选择题1、在解决国际工程承包合同争议的时候,应该首选()方式。
A.仲裁B.DABC.DRBD.协商2、施工过程中,工程师下令暂停部分工程,而暂停的起因并非承包商违约或其他意外风险,承包商向业主提出索赔,则()。
A.工期和费用索赔均能成立B.工期和费用索赔均不能成立C.工期索赔成立,费用索赔不能成立D.工期索赔不能成立,费用索赔能成立3、根据《建筑施工场界环境噪声排放标准》GB 12523-2001,打桩机械在昼间施工噪声排放限值是()dB。
A.55B.60C.65D.704、根据《工程网络计划技术规程》JQJ/T121-2015,直接法绘制时标网络计划的第一步工作是()。
A.将起点节点定位在时标计划表的起始刻度线上B.绘制标时网络计划C.计算各工作的最早时间D.确定各节点的位置号5、预警信号一般采用国际通用的颜色表示不同的安全状况,Ⅲ级预警用()。
A.红色B.橙色C.黄色D.蓝色6、某房屋建筑拆除工程施工中,发生倒塌事故,造成12人重伤、6人死亡,根据《企业职工伤亡事故分类标准》,该事故属于()。
A.较大事故B.特大伤亡事故C.重大事故D.重大伤亡事故7、工程建设过程中,对施工场界范围内的污染防治属于()。
A.现场文明施工问题B.环境保护问题C.职业健康安全问题D.安全生产问题8、关于工程变更的说法,正确的是()。
A.合同实施中,承包人应就合同范围内的业主变更先提出补偿要求B.工程变更的索赔有效期一般为7天,不超过14天C.工程变更的补偿范围越大,承包人的风险越大D.工程变更索赔期越短,对承包人越有利9、编制安全技术措施计划包括以下工作,①工作活动分类;②风险评价;③危险源识别;④制定安全技术措施计划;⑤评价安全技术措施计划的充分性;⑥风险确定。
正确的编制步骤是()。
A.①-②-③-④-⑤-⑥B.③-①-②-⑥-④-⑤C.①-③-⑥-②-⑤-④D.①-③-⑥-②-④-⑤10、根据《中华人民共和国建筑法》,工程监理人员发现工程设计不符合建筑工质量标准或合同约定的质量要求的,应当报告()要求设计单位改正。

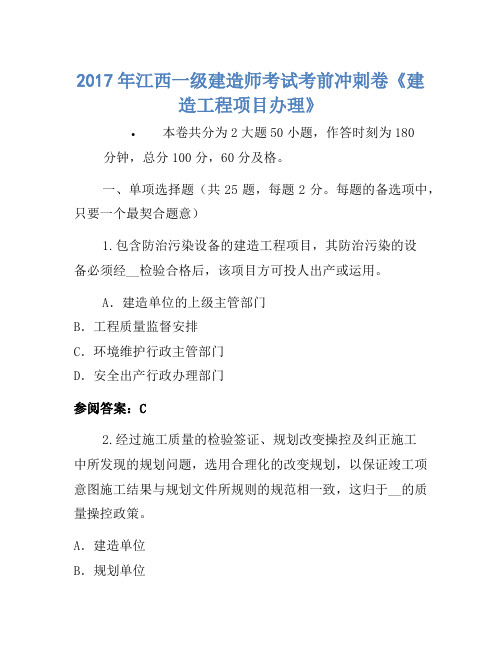

2017年江西一级建造师考试考前冲刺卷《建造工程项目办理》•本卷共分为2大题50小题,作答时刻为180分钟,总分100分,60分及格。
一、单项选择题(共25题,每题2分。
每题的备选项中,只要一个最契合题意)1.包含防治污染设备的建造工程项目,其防治污染的设备必须经__检验合格后,该项目方可投人出产或运用。
A.建造单位的上级主管部门B.工程质量监督安排C.环境维护行政主管部门D.安全出产行政办理部门参阅答案:C2.经过施工质量的检验签证、规划改变操控及纠正施工中所发现的规划问题,选用合理化的改变规划,以保证竣工项意图施工结果与规划文件所规则的规范相一致,这归于__的质量操控政策。
A.建造单位B.规划单位C.施工单位D.监督单位参阅答案:B3.下列监理资猜中,需求施工企业现场质检人员签字的是__。
A.监理日记B.监理平行检测资料C.监理巡视记载D.旁站监理记载参阅答案:D4.建造工程项意图单件性和涣散性要求建造工程具有__。
A.操控的严谨性B.操控面的广泛性C.操控的动态性D.操控体系交叉性参阅答案:C5.依照项目办理学的根本理论,项目办理的中心使命是项意图__。
A.政策办理B.政策规划C.政策操控D.政策比较参阅答案:C6.__的酬劳费用总额随本钱加大而添加,不利于缩短工期和降低本钱。
一般在工程初期很难描绘作业范围和性质,或许工期急迫无法按惯例编制投标文件投标时选用。
A.本钱加固定费用合同B.本钱加固定份额费用合同C.本钱加奖金合同D.最大本钱加费用合同参阅答案:B7.在某工程网络计划中,已知作业M没有自在时差,但总时差为5天,监理工程师查看实践进展时发现该作业的继续时刻延伸了4天,阐明此刻作业M的实践进展__。
A.既不影响总工期,也不影响其后续作业的正常进行B.不影响总工期,但将其紧后作业的最早开端时刻推延4天C.将使总工期延伸4天,但不影响其后续作业的正常进行D.将其后续作业的开端时刻推延4天,并使总工期延伸1天参阅答案:B8.依据《修建施工场界噪声限值》(GB 12523—1990)的要求,工程施工中昼间装载作业噪声限值为__dB(A)。
2017一级建造师《项目管理》十日冲刺题单项选择题(共40题,每题1分。
每题的备选项中,只有一个最符合题意) 1[单选题] 预付款担保的主要形式是( )。
A.现金B.抵押C.保证担保D.银行保函参考答案:D【考点】预付款担保的形式。
【解析】预付款担保的形式:(1)银行保函预付款担保的主要形式是银行保函。
预付款担保的担保金额通常与发包人的预付款是等值的。
预付款一般逐月从工程付款中扣除,预付款担保的担保金额也相应逐月减少。
承包人在施工期间,应当定期从发包人处取得同意此保函减值的文件,并送交银行确认。
承包人还清全部预付款后,发包人应退还预付款担保,承包人将其退回银行注销,解除担保责任。
(2)发包人与承包人约定的其他形式。
预付款担保也可由担保公司提供保证担保,或采取抵押等担保形式。
因此,正确选项是D。
2[单选题] 下列情形中,承包人不可以提出索赔的是( )。
A.法规变化B.因工程变更造成的时间损失C.不可抗力导致承包人的设备损坏D.对合同规定以外的项目进行检验,且检验合格参考答案:C【考点】承包商向业主的索赔。
【解析】根据《建设工程施工合同(示范文本)》GF一2013一0201,因不可抗力事件导致承包人的施工机械设备损坏由承包人承担。
因此,正确选项是C。
3[单选题] 政府质量监督机构对建设工程质量的监督包括监督工程建设各方主体的质量行为和( )。
A.监督检查施工项目进度及投资B.监督检查工程实体的施工质量C.监督检查施工现场的安全状况D.验收工程项目施工质量参考答案:B【考点】政府质量监督的性质。
【解析】政府质量监督的性质属于行政执法行为,是主管部门依据有关法律法规和工程建设强制性标准,对工程实体质量和工程建设、勘察、设计、施工、监理单位(以下简称工程质量责任主体)和质量检测等单位的工程质量行为实施监督。
因此,正确选项是B。
4[单选题] 关于双代号网络计划中关键线路的说法,错误的是( )。
A.全部由关键工作组成的线路必定为关键线路B.总的工作持续时间最长的线路为关键线路C.关键线路上所有工作的总时差都是最小D.所有的关键工作都在关键线路上参考答案:D【考点】关键线路和关键线路的确定。
【解析】关键工作是总时差为最小的工作。
当计划工期等于计算工期时,X-作的总时差为零是最小的总时差。
当有要求工期,且要求工期小于计算工期时,总时差最小的为负值,当要求工期大于计算工期时,总时差最小的为正值。
在双代号网络计划和单代号网络计划中,关键路线是总的工作持续时间最长的线路。
在搭接网络计划中,关键线路是自始至终全部由关键工作组成的线路或线路上总的工作持续时间最长的线路;从起点节点开始到终点节点均为关键工作,且所有工作的时间间隔均为零的线路应为关键线路,关键工作也有可能不在关键线路上。
因此,正确选项是D。
5[单选题] 应急预案体系应针对各级各类( ),制订专项应急预案和现场应急处置方案。
A.可能发生的事故B.部分危险源C.所有危险源D.可能发生的事故和所有危险源参考答案:D【考点】生产安全事故应急预案的内容。
【解析】应急预案应形成体系,针对各级各类可能发生的事故和所有危险源制订专项应急预案和现场应急处置方案,并明确事前、事发、事中、事后的各个过程中相关部门和有关人员的职责。
生产规模小、危险因素少的生产经营单位,其综合应急预案和专项应急预案可以合并编写。
因此,正确选项是D。
6[单选题] 国际工程施工承包合同争议解决的方式中,最常用、最有效,也是应该首选的解决方式是( )。
A.协商B.调解C.诉讼D.仲裁参考答案:A【考点】施工承包合同争议的解决方式。
【解析】协商解决争议是最常见也是最有效的方式,也是应该首选的最基本的方式。
双方依据合同,通过友好磋商和谈判,互相让步,折中解决合同争议。
因此,正确选项是A。
7[单选题] 关于建设工程项目系统特征的说法,错误的是( )。
A.建设项目都是一次性,没有两个完全相同的项目B.建设项目全寿命周期一般由决策阶段、实施阶段和运营阶段组成,各阶段的工作任务和工作目标不同,其参与或涉及的单位也不相同,它的全寿命周期持续时间长C.一个建设项目的任务往往由多个,甚至很多个单位共同完成,它们的合作多数不是固定的合作关系,并且一些参与单位的利益不尽相同,甚至相对立D.建设项目可以用来投资参考答案:D【考点】系统的概念。
【解析】系统取决于人们对客观事物的观察方式,系统可大可小,最大的系统是宇宙,最小的系统是粒子。
一个企业、一个学校、一个科研项目或一个建设项目都可以被视作为一个系统,但这些不同系统的目标不同,从而形成的组织观念、组织方法和组织手段也就会不相同,各种系统的运行方式也不同。
建设工程项目作为一个系统,它与一般的系统相比,有其明显的特征,如:(1)建设项目都是一次性,没有两个完全相同的项目;(2)建设项目全寿命周期一般由决策阶段、实施阶段和运营阶段组成,各阶段的工作任务和工作目标不同,其参与或涉及的单位也不相同,它的全寿命周期持续时间长;(3)一个建设项目的任务往往由多个,甚至很多个单位共同完成,它们的合作多数不是固定的合作关系,并且一些参与单位的利益不尽相同,甚至相对立。
因此,正确选项是D。
阿8[单选题] 某工程网络计划中,工作J的最迟完成时间为第28天,其持续时间为6天。
该工作有两项紧前工作,它们的最早完成时间分别为第15天和第18天,则工作J的总时差为( )天。
A.12B.10C.6D.4参考答案:D【考点】网络计划总时差的计算。
【解析】工作J的最早开始时间为紧前工作最早完成时间的最大值,即第18天,则其最早完成时间EFJ=18+6=24。
故工作J的总时差TFJ=28-24=4。
因此,正确选项是D。
9[单选题] 根据《关于做好房屋建筑和市政基础设施工程质量事故报告和调查处理工作的通知》(建质[2010]111号),造成4000万元直接经济损失的事故属于( )。
A.特别重大事故B.重大事故C.较大事故D.一般事故参考答案:C【考点】工程质量问题和质量事故的分类。
【解析】建质[2010]111号文规定,根据工程质量事故造成的人员伤亡或者直接经济损失,工程质量事故分为4个等级:(1)特别重大事故,是指造成30人以上死亡,或者100人以上重伤,或者1亿元以上直接经济损失的事故;(2)重大事故,是指造成10人以上30人以下死亡,或者50人以上100人以下重伤,或者5000万元以上1亿元以下直接经济损失的事故;(3)较大事故,是指造成3人以上10人以下死亡,或者10人以上50人以下重伤,或者1000万元以上5000万元以下直接经济损失的事故;(4)一般事故,是指造成3人以下死亡,或者10人以下重伤,或者100万元以上1000万元以下直接经济损失的事故。
因此,正确选项是C。
10[单选题] 关于生产安全事故应急预案的说法,错误的是( )。
A.应急预案是对特定的潜在事件和紧急情况发生时所采取措施的计划安排B.编制应急预案的目的是当紧急情况发生时能够按照合理的流程采取恰当的救援措施C.应急预案的制定首先必须与较为重要的环境因素和较为重要的危险源相结合D.应急预案的制定要考虑在实施应急救援过程中可能产生的新伤害和损失参考答案:C【考点】生产安全事故应急预案的内容。
【解析】应急预案是对特定的潜在事件和紧急情况发生时所采取措施的计划安排,是应急响应的行动指南。
编制应急预案的目的,是防止一旦紧急情况发生时出现混乱,能够按照合理的响应流程采取适当的救援措施,预防和减少可能随之引发的职业健康安全和环境影响。
应急预案的制定,首先必须与重大环境因素和重大危险源相结合,特别是与这些环境因素和危险源一旦控制失效可能导致的后果相适应,还要考虑在实施应急救援过程中可能产生的新的伤害和损失。
因此,正确选项是C。
11[单选题] 某工程采用工程总承包的模式,则( )也是工程总承包方项目管理的任务。
A.协助业主进行项目总进度目标的控制B.协助业主进行项目前期报批进度的控制C.协助业主进行项目设计进度的检查D.协助业主进行供应商供货进度的检查参考答案:A【考点】项目总进度目标论证的工作内容。
【解析】建设工程项目总进度目标的控制是业主方项目管理的任务(若采用建设项目工程总承包的模式,协助业主进行项目总进度目标的控制也是建设项目工程总承包方项目管理的任务)。
因此,正确选项是A。
12[单选题] 建设工程施工劳务分包合同中,劳务分包人的义务包括( )。
A.负责与发包人、监理、设计及有关部门联系,协调现场工作关系B.对工程的工期和质量向发包人负责C.严格按照设计图纸、施工验收规范、有关技术要求及施工组织设计精心组织施工,确保工程质量达到约定的标准D.完成水、电、热、电信等施工管线和施工道路,并满足完成本合同劳务作业所需的能源供应和质量要求参考答案:C【考点】劳务分包人的主要义务。
【解析】劳务分包合同条款中规定的劳务分包人的主要义务规定,应严格按照设计图纸、施工验收规范、有关技术要求及施工组织设计精心组织施工,确保工程质量达到约定的标准。
因此,正确选项是C。
13[单选题] 建设工程项目竣工验收过程中的组织协调,须以( )为核心进行。
A.建设单位B.监理工程师C.施工方技术主管D.质量监督机构参考答案:B【考点】竣工质量验收的程序。
【解析】建设工程项目竣工验收,可分为验收准备、竣工预验收和正式验收三个环节进行。
整个验收过程涉及建设单位、设计单位、监理单位及施工总分包各方的3-作,必须按照工程项目质量控制系统的职能分工,以监理工程师为核心进行竣工验收的组织协调。
因此,正确选项是B。
14[单选题] 工程项目策划是一个( )的工作过程。
A.封闭性B.循环性C.开放性D.动态性参考答案:C【考点】建设工程项目策划。
【解析1工程项目策划是一个开放性的工作过程,它需整合多方面专家的知识。
因此,正确选项是C。
15[单选题] 项目信息管理的目的旨在通过有效的项目信息传输的组织和控制,为项目建设的( )服务。
A.质量B.增值C.安全D.进度参考答案:B【考点】项目信息管理的目的。
【解析】项目的信息管理的目的旨在通过有效的项目信息传输的组织和控制为项目建设的增值服务。
因此,正确选项是B。
16[单选题] 根据《建设工程施工合同(示范文本)》(GF--2013--0201),图纸会审和设计交底应由( )组织。
A.总监理工程师B.设计单位C.承包人D.发包人参考答案:D【考点】发包方的责任与义务。
【解析】发包人应按照专用合同条款约定的期限、数量和内容向承包人免费提供图纸,并组织承包人、监理人和设计人进行图纸会审和设计交底。
因此,正确选项是D。
17[单选题] 关于人工费控制的说法,错误的是( )。
A.社会平均工资水平、生产消费指数是影响人工单价的主要因素B.加强劳动定额管理,提高劳动生产率是控制人工费支出的主要手段C.合理调节各工序人数安排,尽量做到一工多用,技术工与普通工工作交叉安排D.不断提高职工的业务技术水平,培养一专多能的技术工人参考答案:C【考点】施工成本控制的方法。
