锚杆支护技术样本
- 格式:doc
- 大小:54.50 KB
- 文档页数:17
锚杆支护设计(5篇)第一篇:锚杆支护设计冀中能源峰峰集团万年矿上13261溜子道煤巷锚网索支护设计说明书审批:主管矿长总工程师开掘副总生产技术部(调度)生产技术部(技术)审核地质组设计:月日月日月日月日月日月日月日月日上13261溜子道煤巷锚网索支护设计说明书一、地质概述1、巷道位置及范围上13261溜子道东邻13261工作面采空区;南邻F9号断层;西以上261工作面为界;北以三水平轨道上山和上车场保护煤柱线为界。
本工作面四面均有采掘。
工作面标高-245~-255,本工作面对应地面位置在庄宴村东北,主要是坡地。
地面标高248~261,2#煤层平均埋深500m。
2、地质状况本区煤层基本稳定,2#煤厚度为3.6~5.4m,平均4.5m;煤层产状:倾向63°~88°,倾角7°~23°,平均15°,煤质牌号为无烟煤,质硬,其单向抗压强度15~25MPa之间,平均18.5MPa。
伪顶厚平均0.3m,岩性为炭质页岩,松软,破碎易垮落。
直接顶为粉砂岩,局部直接顶相变为细粒砂岩或砂页岩互层,其厚度为2.0~8.0m,平均4.0m;其抗压强度为23.6~48.3MPa,平均45.3MPa,根据原煤炭部下发《地质条件分类细则》确定本区顶板为三类顶板。
老顶为中、细粒砂岩组成,灰白色,以石英、长石为主,裂隙发育,钙质胶结;厚4.0~20m,平均14.0m,岩石坚硬。
底板为粉砂岩,厚约3.0m,其抗压强度27.4~55.3MPa,平均46.2MPa。
二、巷道断面设计1、上13261工作面运料巷采用锚网梁+锚索支护,巷道设计断面为准矩形。
2、巷道断面规格:净宽×净高=4.4m×2.7m。
三、锚杆(索)支护参数设计1、围岩稳定性分类根据对该区围岩分析,参照《MT1104-2009煤巷锚杆支护技术规范》(国家安全生产监督管理总局),对围岩进行分类。
煤层单轴抗压强度σ煤=15~25MPA之间,平均18.5Mpa 直接顶单轴抗压强度σ直接顶=23.6~48.3MPa,平均45.3Mpa 底板抗压强度σ底板=27.4~55.3 Mpa,平均46.2 Mpa。
煤矿锚杆支护技术参数
一、锚杆材料参数
1.锚杆材质:锚杆一般采用高强度合金钢材作为材料,具有良好的抗拉强度和耐腐蚀性能。
2. 锚杆直径:根据不同巷道的条件和需要,锚杆直径一般为20mm到32mm之间。
3.锚杆长度:锚杆长度根据巷道的高度进行设计,一般为2m到5m之间。
二、锚杆布置参数
1.锚杆布置密度:锚杆的布置密度根据巷道围岩的稳定性要求进行设计,通常为每平方米布置6到8根锚杆。
2.锚杆锚固长度:锚杆的锚固长度一般为1.5m到2m之间,确保能够有效地抵抗巷道围岩的变形和压力。
3.锚杆锚固间距:锚杆的锚固间距根据不同巷道的岩层条件和压力进行设计,一般为1m到1.5m之间。
三、锚杆支护参数
1.锚杆预应力:锚杆的预应力根据巷道围岩的变形和压力进行调整,一般为6kN到10kN之间。
2.锚杆支护力:锚杆支护力在施工过程中要经过相关计算确定,一般为10kN到20kN之间。
3.锚杆锚固力:锚杆的锚固力需要根据巷道围岩的变形和压力进行计算,确保能够有效地支撑巷道围岩。
四、锚杆支护施工参数
1.锚杆支护施工速度:锚杆支护施工速度一般为每班次30根到50根
之间,具体根据巷道的长度和条件进行安排。
2.锚杆灌浆压力:锚杆灌浆压力应根据巷道围岩的密实程度进行调整,一般为10MPa到20MPa之间。
3.锚杆支护施工质量:锚杆支护施工质量应符合相关技术标准,确保
锚杆支护效果和巷道的安全性。
以上就是煤矿锚杆支护技术参数的一些基本介绍,通过合理的参数设
计和施工操作,可以有效地提高煤矿巷道的稳定性和安全性。
当然,实际
应用中还需要根据具体的矿井条件和需求进行调整和优化。

锚杆支护技术一、概述锚杆支护技术是一种常用的地下工程支护方式,它通过在围岩中钻孔并注浆固化,然后将锚杆牢固地固定在注浆体内,以达到加强和稳定地下工程的目的。
该技术具有施工方便、支护效果好、适用范围广等优点,在城市建设、矿山开采、隧道建设等领域得到了广泛应用。
二、锚杆支护的分类1.按照材料分:钢筋锚杆、预应力锚杆、玻璃钢锚杆等。
2.按照结构形式分:单股锚杆、双股锚杆、多股锚杆等。
3.按照施工方式分:预制式锚杆和现场制作式锚杆。
三、设计原则1.根据不同的地质条件和施工要求,选择合适的锚杆类型和规格。
2.根据需要确定合理的间距和排列方式。
3.考虑到荷载特性和变形特性,合理设置预应力值或者张拉力大小,并严格控制张拉过程中的变形量。
4.对于需要进行锚杆加固的区域,需要进行详细的勘探和分析,确定锚杆的数量和位置。
5.在施工过程中,需要严格按照设计要求进行施工,并对施工质量进行严格把关。
四、施工流程1.勘探与设计:根据现场情况进行勘探,并根据勘探结果进行设计。
2.孔钻:在围岩中钻孔并清理孔口。
3.注浆:将注浆泥浆充分搅拌后通过管道注入孔内,使其充满整个孔洞并与围岩形成牢固的结合体。
4.安装锚杆:在注浆体凝固后,将锚杆插入孔内并张拉或预应力。
5.加固处理:根据需要,在锚杆周边进行补强处理。
五、质量控制1.孔钻质量:确保钻孔直径、深度和位置符合设计要求,并清理好孔口。
2.注浆质量:确保注浆泥浆配比合理、搅拌均匀,并充分填满整个孔洞并与围岩形成牢固的结合体。
3.锚杆质量:确保锚杆质量符合设计要求,并严格控制张拉或预应力过程中的变形量。
4.加固处理质量:根据需要进行加固处理,并确保加固材料的质量符合要求。
六、应用案例1.北京地铁10号线:该线路采用了双股锚杆支护技术,在施工过程中取得了良好的效果。
2.山东矿井:在矿井开采过程中,采用了预应力锚杆支护技术,成功地解决了地压等问题。
3.长江隧道:在长江隧道施工过程中,采用了玻璃钢锚杆支护技术,有效地保证了隧道的安全和稳定。
隧道锚杆支护工程技术方案(正式版)编制:___________________审核:___________________日期:___________________隧道锚杆支护工程技术方案施工方案锚杆施工①锚杆施工前的准备A、检查锚杆类型, 规格, 质量及其性能是否与设计相符。
B、根据锚杆类型, 规格及围岩情况准备钻孔机具。
②锚杆钻孔黄土隧道采用ZM-12T型煤电钻成孔。
煤电钻施工既可解决土质隧道遇水软化围岩的问题, 又可解决在土质隧道施工中采用常规的冲击钻不易排碴、成孔困难的难题, 可以提高在黄土隧道的成孔速度和安全性。

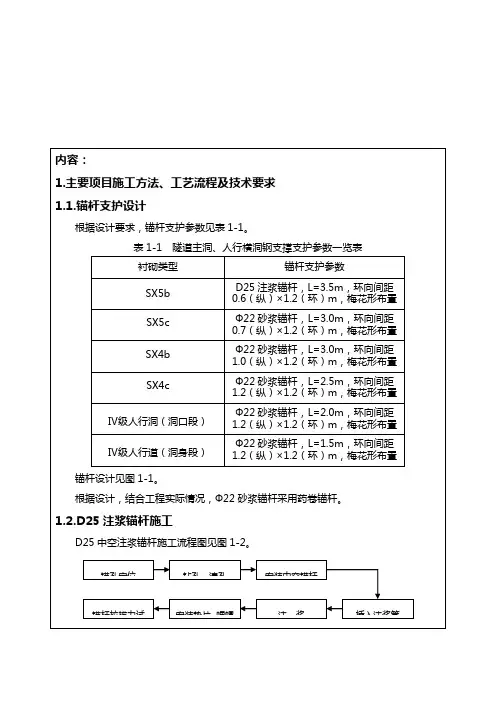

锚杆钻孔利用开挖台阶搭设简易台架施钻, 按照设计间距布孔;钻孔方向尽可能垂直结构面或初喷砼表面;锚杆孔比杆径大15㎜, 深度误差不得大于±50mm;成孔后采用高压风清孔。
③药卷、早强药卷锚杆安装施工A、施工程序药卷锚杆主要施工程序如下:施工准备;钻孔;清孔;内锚段速凝型锚固药卷灌注;杆体安装;封口;B、机械化造孔药卷、早强锚杆采用ZM-12T型煤电钻成孔, 造孔前应根据设计图纸要求对锚杆孔孔位测量放样, 定出孔位, 并用红油漆标识。
施工平台采用钢管脚手架搭设, 根据孔位布臵情况施工平台分层搭建。
锚筋排距5m, 脚手架上铺设木板并用铁丝固定作为钻孔平台, 临空侧挂设安全防护网,脚手架严格按规范要求搭设,每搭设一级需经自检后报监理验收合格后再往上搭,不得随意搭设.安装钻机:①、锚杆钻机采用ZM-12T型煤电钻, 钻机的安装应做到正、平、稳、固要求, 确保钻机受力后不摇摆、不移位;②、钻机的方位, 倾角、水平度和开孔钻头落点差均应复测, 确保准确, 为防止开孔钻头摆动大而造成孔位编移, 可用孔口定位器辅助开孔;③、钻孔开孔角度误差不超过2°。
C、内锚段灌注及锚杆安装利用钻孔平台作为内锚段灌浆及锚杆安装作业平台, 速凝型水泥锚固剂药卷使用锚固剂风枪将锚固剂打入内锚段, 锚固剂药卷经锚固剂风枪打入输送管(1″pe管), 再经输送管打入内锚段孔底(锚固剂输送管插入孔内距孔底50cm左右), 每打入一卷锚固剂, 输送管向孔外拉出5cm左右, 直至打入锚固剂药卷孔内锚固剂距离孔底10.0m处(内锚段长度为10.0m)结束。

工程概况1.概况简介本项目位于08)交叉口, 南北长约236m, 东西宽约308m, 占地面积约6万平米。
2.编制根据《基坑土钉支护技术规程》中华人民共和国建设部原则化协会原则(CECS96-97)《建筑基坑支护技术规范》(JGJ120-)《建筑基坑工程技术规范》(DB13(J)133-)《土层锚杆设计与施工规范》(CECS22-90)《建筑基坑工程监测技术规范》(GB50497-)《建筑地基基本工程施工质量验收规范》(GB50202-)本工程《工程岩土工程勘察报告》一、施工准备(锚杆支护)1.现场施工准备1.1检测施工现场道路状况, 调查场区地下管线, 理解场地周边环境。
1.2掌握施工现场水源、电源配备。
1.3搭设暂时设施。
2.技术准备2.1依照图纸组织人员进行图纸会审, 同步获得各项所需技术资料, 并与总承包商做好一次性洽商。
2.2制定各工序技术办法, 组织技术、安全交底。
2.3拟定施工中各项实验内容及检测办法。
3.人员准备依照施工需要, 调配精干管理人员和技术人员成立项目部。
项目部下设钻孔队、钢筋混凝土班组、机修后勤组。
各部门人员配备及职责如下:3.1项目部:设项目经理1人、技术负责人1人、施工员1人、质检员和安全员各1人。
项目经理为工程指挥、协调、调度中心, 为工程质量和安全第一责任者, 负责施工组织、指挥、协调工作。
项目技术负责人及施工员、质检员、安全员为现场施工管理者, 负责现场施工技术工作, 检查施工质量, 督促执行已拟定工艺流程、技术办法, 并解决施工中技术难题, 搞好测量放孔工作, 收集施工、技术资料, 整编和管理各类施工资料。
负责各工序质量自检和施工质量报审表, 项目实行项目经理负责制, 各岗位人员明确相应岗位职责, 严格奖惩, 做到统一指挥、协调配合, 形成一种科学指挥组织系统;负责安全管理制度制定和贯彻执行, 对生产操作进行检查和监督, 记录施工安全日记, 设立安全标志, 填报每月安全报表。
一、交底目的为确保煤矿生产过程中锚杆支护作业的安全,提高作业人员的安全意识,降低事故发生率,特进行本次安全技术交底。
二、交底对象所有参与煤矿锚杆支护作业的人员。
三、交底内容1. 锚杆支护原理及作用(1)锚杆支护原理:通过将锚杆植入围岩中,使围岩与锚杆共同受力,提高围岩的稳定性。
(2)锚杆支护作用:控制围岩变形、防止围岩脱落、增强围岩整体性、提高围岩强度。
2. 锚杆支护安全技术措施(1)打锚杆眼:1)敲帮问顶:在打眼前,必须认真敲帮问顶,及时清除危岩,确保安全作业。
2)检查巷道断面:根据设计要求,检查巷道断面规格,不符合要求时,必须处理。
3)打眼深度:根据冒落拱高和两倍安全系数确定打眼深度,锚杆外露长度不大于50mm,与岩层倾斜尽量垂直,夹角不小于75°。
4)清理孔内积水、岩粉:打眼后,用压风将孔内积水、岩粉清理干净。
(2)安装锚杆:1)装锚固药卷:先将锚杆插入孔内试探孔深,检查孔深是否符合要求,深度不够时,应重新打眼。
2)装药卷:按规定的数量将锚固药卷装入孔内,插入锚杆。
3)搅拌锚固剂:启动风锚机旋转,慢慢推进到眼底,搅拌20秒后,停钻,卸下风锚机,待5分钟后卸下连接套。
4)上托板:20分钟后,上好托板,将螺母用扳手拧紧,确保锚杆托板紧帖岩壁。
5)锚杆锚固力:锚杆的锚固力不得低于50KN/根。
(3)锚杆支护安全技术操作规程:1)锚杆支护工必须经过专门培训、考试合格后,方可上岗。
2)上岗前,必须掌握作业规程中规定的巷道断面、支护形式和支护技术参数和质量标准等。
3)在支护前和支护过程中,要敲帮问顶,及时摘除危岩悬矸。
4)严禁空顶作业,临时支护要紧跟工作面,其支护形式、规格、数量、使用方法必须在作业规程中规定。
5)放炮前最大空顶距不大于锚杆排距,放炮后最大空顶距不大于设计规定。
6)定期、不定期做锚杆拉力试验(抽查),并记录存档。
四、注意事项1. 锚杆支护作业人员必须遵守本交底内容,确保安全生产。

矿山锚杆支护施工方案范本1. 背景介绍矿山是一种开采地下资源的特殊工作环境,由于地下开采施工的复杂性,矿山工作面常常面临着地质灾害的风险,如地层崩塌、地震等。
为了保护作业人员的安全,矿山锚杆支护施工方案被广泛应用于矿山工程中。
本文将介绍一种通用的矿山锚杆支护施工方案范本,帮助工程师制定合理的施工方案。
2. 施工前准备2.1 项目概况在施工前,需要对矿山开采工作面的情况进行全面了解。
包括开采工作面的长度、深度、地质情况、周围地表建筑物等。
2.2 设计方案根据矿山开采工作面的情况,制定相应的锚杆支护设计方案。
设计方案应该满足以下要求:•确保支护结构的稳定性和可靠性;•降低施工难度和施工成本;•考虑施工后的维护和检修。
2.3 施工人员培训对参与锚杆支护施工的人员进行培训,包括施工人员的技术培训和施工安全培训。
3. 施工过程3.1 施工准备在施工前,需要对施工现场进行安全评估和检查,并制定相应的安全措施。
根据设计方案,准备好施工所需的设备和材料。
3.2 预处理工作在开始锚杆支护施工之前,需要先进行预处理工作。
预处理工作包括:•清理工作面的杂物和碎石;•清理和修复基坑边坡;•清理和修复已有的锚杆。
3.3 安装锚杆根据设计方案,安装锚杆。
锚杆的安装应遵循以下步骤:1.根据设计要求准确测量锚杆的位置和长度;2.钻孔:使用钻孔设备进行钻孔,确保钻孔的位置和角度准确无误;3.清理孔底:使用高压水枪清理钻孔底部的碎石和杂物,确保锚杆与孔壁的间隙出现连续分布;4.锚杆安装:将锚杆插入钻孔中,并使用液压或机械手段进行固定;5.锚杆张拉:对锚杆进行张拉,使其产生一定的预紧力,并将其固定在锚板上。
3.4 清理与修补在锚杆安装完成后,进行清理与修补工作。
清理工作包括清理现场的碎石、杂物和涂刷防锈漆等;修补工作包括修补已损坏或磨损的锚杆。
3.5 施工记录在施工过程中进行详细的施工记录,包括施工日期、施工人员、安装位置、锚杆长度、张拉力等,并进行审核和整理。
一、交底目的为确保锚杆支护施工过程中的安全,提高施工人员的安全意识和操作技能,特制定本安全交底模板。
本模板适用于各类锚杆支护施工项目,旨在指导施工人员按照规程要求进行作业,防止安全事故的发生。
二、适用范围本安全交底模板适用于以下锚杆支护施工项目:1. 矿山锚杆支护施工;2. 边坡锚杆锚索框架施工;3. 喷锚支护施工;4. 其他涉及锚杆支护的工程。
三、交底内容1. 施工准备(1)施工人员必须经过专业培训,熟悉锚杆支护技术及安全操作规程。
(2)施工前,应对施工现场进行全面检查,确保安全防护设施齐全有效。
(3)施工人员应穿戴好个人防护用品,如安全帽、安全带、防尘口罩等。
2. 锚杆施工(1)锚杆施工前,应检查锚杆、锚杆机、钻孔机等设备是否完好,确保其性能符合要求。
(2)钻孔时,应保持钻孔方向垂直,孔深、孔径符合设计要求。
(3)锚杆插入孔内后,应检查锚杆长度、锚杆外露长度是否符合规定。
(4)注浆过程中,应确保浆液饱满,注浆压力符合要求。
(5)锚杆托板应紧帖岩壁,如岩壁不平时,应先用手镐找平。
3. 锚杆支护安全规定(1)任何人进入施工现场必须戴安全帽,且必须系带。
(2)塔上高处作业(高度大于2米)必须系安全带,安全带必须高挂低用,挂在牢固的地方。
(3)支护前和支护过程中要敲帮问顶,及时摘除危岩悬矸。
(4)严禁空顶作业,临时支护要紧跟工作面。
(5)放炮前最大空顶距不大于锚杆排距,放炮后最大空顶距不大于锚杆排距循环进度。
4. 应急处置(1)如发现锚杆支护存在问题,应立即停止施工,及时上报并采取相应措施。
(2)如发生安全事故,应立即启动应急预案,采取有效措施进行救援。
四、注意事项1. 施工人员应严格按照规程要求进行作业,不得擅自改变施工工艺。
2. 施工过程中,如遇特殊情况,应立即停止施工,并向上级汇报。
3. 施工人员应定期参加安全教育培训,提高安全意识和操作技能。
4. 施工单位应定期对施工现场进行检查,确保安全防护设施齐全有效。
一、工程概况1. 工程名称:[项目名称]2. 工程地点:[项目地址]3. 施工单位:[施工单位名称]4. 监理单位:[监理单位名称]5. 设计单位:[设计单位名称]二、安全技术交底内容1. 安全生产目标(1)确保施工过程中无人员伤亡事故;(2)确保施工质量符合设计及规范要求;(3)确保施工环境安全、整洁。
2. 施工人员要求(1)所有施工人员必须持证上岗,熟悉本岗位操作规程;(2)施工人员必须佩戴安全帽、安全带等个人防护用品;(3)施工人员必须接受安全技术培训,掌握安全操作技能。
3. 施工现场安全措施(1)施工现场设置明显的安全警示标志,明确危险区域;(2)施工现场设置安全通道,保证人员、物资的通行;(3)施工现场设置消防设施,定期检查维护,确保消防通道畅通;(4)施工现场设置安全防护设施,如围栏、警示牌等,防止无关人员进入危险区域。
4. 施工过程安全措施(1)锚杆钻孔1)钻孔前,检查钻孔设备是否完好,钻孔参数是否符合设计要求;2)钻孔过程中,密切观察钻孔情况,发现异常立即停止钻孔,及时处理;3)钻孔结束后,清理钻孔现场,防止杂物坠落。
(2)锚杆安装1)安装锚杆前,检查锚杆规格、长度、锚固剂等是否符合设计要求;2)安装锚杆时,确保锚杆与孔道垂直,锚杆外露长度不大于50mm;3)锚杆安装后,检查锚杆锚固力是否符合设计要求。
(3)喷射混凝土1)喷射混凝土前,检查喷射机、喷头等设备是否完好;2)喷射混凝土过程中,保持喷射距离适中,喷射角度适宜;3)喷射混凝土后,及时养护,确保混凝土强度。
5. 应急预案(1)发生安全事故时,立即启动应急预案,组织救援;(2)对事故现场进行隔离,防止事故扩大;(3)及时上报事故情况,配合相关部门进行调查处理。
三、安全技术交底要求1. 施工单位、监理单位、设计单位应共同参与安全技术交底;2. 施工单位应将安全技术交底内容书面化,并由施工负责人签字确认;3. 施工人员应认真阅读安全技术交底内容,并签名确认;4. 施工过程中,严格执行安全技术交底内容,确保施工安全。
锚杆支护安全技术操作规程范文第一章总则1.1 目的为了规范锚杆支护工作,保障工程建设的安全进行,制定本规程。
1.2 适用范围本规程适用于各类地下工程的锚杆支护作业。
1.3 主要内容本规程包括施工前准备、材料准备、设备检查、施工操作等内容。
第二章施工前准备2.1 施工方案制定根据工程实际情况制定施工方案,详细规定工程的建设要求、技术标准和安全要求。
2.2 安全技术交底对施工人员进行安全技术交底,讲解施工过程中的安全注意事项和操作方法。
第三章材料准备3.1 锚杆材料选用选用符合国家标准的优质锚杆材料,并严格按照规定操作。
3.2 材料验收对进场锚杆材料进行验收,检查其质量和规格是否符合要求。
第四章设备检查4.1 锚杆设备检查每天施工前对锚杆支护机械设备进行检查,确保其正常运转。
4.2 安全设施检查检查现场的安全设施是否完善,如安全网、警示标志等。
第五章施工操作5.1 施工前准备工作5.1.1 清理现场清理施工现场,排除障碍物,确保施工的顺利进行。
5.1.2 搭设围挡在施工现场周围搭设围挡,防止人员误入施工区域。
5.2 锚杆钻孔5.2.1 锚杆钻孔前准备将钻孔设备置于指定位置,检查钻具是否完好。
5.2.2 钻孔操作严格按照操作规程进行钻孔,控制钻孔深度和角度。
5.3 锚杆安装5.3.1 安装前准备将锚杆搬运至钻孔现场,检查锚杆质量和规格。
5.3.2 安装操作将锚杆逐根安装到钻孔中,固定在岩体内。
5.4 锚固灌浆5.4.1 灌浆前准备将灌浆设备置于指定位置,检查灌浆材料的质量。
5.4.2 灌浆操作将灌浆材料注入钻孔中,保证灌浆均匀和充实。
5.5 拉锚试验5.5.1 试验前准备将拉力设备固定在锚杆上,检查设备的工作状态。
5.5.2 试验操作逐根进行拉力试验,记录试验数据,并评估锚杆的承载能力。
第六章安全措施6.1 人员安全6.1.1 佩戴劳动防护用品施工人员必须佩戴安全帽、劳动服等防护用品。
6.1.2 岩石坍塌防护在施工过程中,设置合理的岩石坍塌防护措施。
锚杆支护操作规程锚杆支护是在地下开挖施工中广泛应用的一种支护措施,它能够有效地增强岩体或土体的稳定性,保护工作面的安全。
为了确保施工的质量和安全,制定一份科学合理的锚杆支护操作规程是非常必要的。
下面是一份关于锚杆支护操作规程的范例,供参考:一、施工前的准备工作1. 审查设计文件,确认支护方案,了解施工任务和要求;2. 检查施工设备和工具的完好情况,确保安全可靠;3. 组织施工人员进行相关技术交底,明确分工和责任;4. 做好场地清理和防护措施,确保施工区域整洁、安全。
二、锚杆的安装1. 根据设计要求,确定锚杆的型号、规格和布设点位;2. 进行钻孔作业,控制孔深和孔径,确保孔壁的垂直度和光洁度;3. 制作预埋件或墨线标注,用于方便锚杆的定位安装;4. 进行预埋件或锚杆的灌浆,控制灌浆量和均匀性,确保灌浆质量;5. 安装锚杆,根据要求进行锚杆的锚固和固定,保证紧密连接。
三、锚杆的加固与补强1. 根据实际情况,制定加固和补强方案,确定加固的部位和方式;2. 进行现场测量和评估,确保加固效果和施工的可行性;3. 进行锚杆的加固和补强工作,控制施工过程中的质量和进度;4. 完成加固和补强工作后,进行验收和检查,确保施工质量满足要求。
四、施工安全措施1. 制定施工方案和安全技术措施,保证施工过程的安全性;2. 加强安全教育和培训,提高施工人员的安全意识和技能;3. 落实现场安全管理责任,建立健全施工安全责任制度;4. 检查和排除施工现场的安全隐患,确保施工环境的安全;5. 配备必要的安全设备和防护用具,提供充足的安全保障。
五、施工质量管理1. 进行施工记录和资料管理,实时记录施工情况和数据;2. 定期进行工艺和质量检查,发现问题及时处理和整改;3. 进行验收评定,确保施工质量达到设计要求;4. 做好施工过程和竣工阶段的总结和反馈,提供经验和教训。
以上为一份关于锚杆支护操作规程的大致范例,具体的规程还需要根据实际情况和施工要求进行具体制定。
锚杆支护参数的确定一、锚杆长度L≥L1+L2+L3------------------------- ①=0.1+1.5+0.3=1.9m式中:L——锚杆总长度,m;L1 ——锚杆外露长度(包括钢带+托板+螺母厚度),取0.1m;L2 ——锚杆有效长度或软弱岩层厚度,m;L3——锚入岩(煤)层内深度(锚固长度),按经验L3≥300mm。
(一)锚杆外露长度L1L1=(0.1~0.15)m,[钢带+托板+螺母厚度+(0.02~0.03)](二)锚入岩(煤)层内深度(锚固长度)L31.经验取值法《在锚杆喷射混凝土支护技术规范》GBJ86-85“第三节锚杆支护设计”中、第3.3.3条第四款规定:第3.3.3条端头锚固型锚杆的设计应遵守下列规定:一、杆体材料宜用20锰硅钢筋或3号钢钢筋;二、杆体直径按表3.3.3选用;三、树脂锚固剂的固化时间不应大于10分钟,快硬水泥的终凝时间不应大于12分钟;四、树脂锚杆锚头的锚固长度宜为200~250毫米,快硬水泥卷锚杆锚头的锚固长度宜为300~400毫米;五、托板可用3号钢,厚度不宜小于6毫米,尺寸不宜小于150×150毫米;六、锚头的设计锚固力不应低于50千牛顿;七、服务年限大于5年的工程,应在杆体与孔壁间注满水泥砂浆。
一般取300mm ~400mm2. 理论估算法《在锚杆喷射混凝土支护技术规范》GBJ86-85“第三节 锚杆支护设计”中规定:第3.3.11条 局部锚杆或锚索应锚入稳定岩体。
水泥砂浆锚杆或预应力锚索的水泥砂浆胶结式内锚头锚入稳定岩体的长度,应同时满足下列公式:公式(3.3.11-1)、(3.3.11-2)见图形所示。
cs st f f d k l 412≥ (3.3.11-1)crst a f d f d k l 2214≥ (3.3.11-2) 式中la ——锚杆杆体或锚索体锚入稳定岩体的长度(cm ); d1——锚杆钢筋直径走丝或锚索体直径(cm );d2——锚杆孔直径(cm );f st ——锚杆钢筋或锚索体的设计抗拉强度(N/cm 2);f cs ——水泥砂浆与钢筋或水泥砂浆与锚索的设计粘结强度(N/cm 2);圆钢为2.5MPa ,螺纹钢为5MPa 。
锚杆支护技术
锚杆支护技术
一、锚杆支护技术现状和展望
锚杆支护技术是煤矿支护技术改革的发展方向, 是煤矿继推广综合机械化采煤技术又一重大推广技术。
中国在上世纪80年代开始研究应用锚杆支护技术以来, 不论在理论上, 还是在实践应有中已取得了长足的进展, 促进了中国煤炭工业的发展。
锚杆支护是由锚固在巷道四周钻孔内的一系列杆件 ( 木质件、金属件、钢筋混凝土件和聚合物件等) 系统组成的。
这些杆件配以支撑件和背板( 也能够不用) , 靠它们的锚固力和向岩体稳定部分的悬吊作用, 防止破碎岩石冒落。
用预拉紧方法安装的锚杆, 提高了岩石分层之间的摩擦阻力, 同时将两支撑点间的岩层夹紧, 以岩梁和岩拱的形式构成承载结构。
尽管加固的岩梁比未加固的岩梁呈现出明显的稳定性, 可是仍不能准确量测出影响加固岩层稳定性单个分层缝合效果的量值。
现代锚杆支护理论认为, 岩层分层之间的摩擦作用具有重要意义, 主要有以下几个方面。
①巷道上方的松软岩层被锚杆固结到其上部坚固的岩层上, 松软有裂隙岩层的几个分层, 彼此之间被锚杆夹紧形成梁和拱形式的承载结构。
②松软不稳定的岩石分层, 彼此之间夹紧并被锚杆固结在上部坚固岩层上。
③在掘进巷道时, 被破坏的有裂缝的岩石分层被锚杆夹紧并被悬挂在自然平衡拱上。
④不稳定的有裂缝的岩层被锚杆的联接部件托住并被悬挂于自然平衡拱的拱脚。
⑤不稳定的岩石分层被锚杆夹紧并悬吊于自然平衡拱的拱脚。
在采矿实践中, 锚杆支架分单体锚杆支架和组合锚杆支架两种。
单体锚杆支架指安设在巷道中的锚杆, 彼此之间没有力学科系。
组合锚杆支架包括钢梁、钢带、角钢、槽钢等承托顶板元件, 把两个或几个锚杆联成统一的整体。
锚杆支架按用途分为临时锚杆支架和永久锚杆支架。
按作用原理分为主动锚杆和被动锚杆。
主动锚杆预先张紧装入钻孔中, 以提高抵抗被加固岩体拱曲性和分层之间相对位移的能力。
随着锚杆预应力的加大, 相应增加了岩层分层面之间的摩擦力, 提高了巷道的稳定性。
安装被动锚杆时不给杆体以预应力, 因此就比主动锚杆安装密些, 其典型的有全长锚固的螺纹锚杆、钢筋混凝土锚杆、膨胀式锚杆和玻璃钢锚杆等。
按工作特性锚杆又分为刚性延伸和有限延伸锚杆。
延伸锚杆靠套管能够伸长500~700毫米。
有限延伸锚杆与延伸锚杆不同, 只能伸长60~140毫米。
按杆体材料锚杆又分为木锚杆、竹锚杆、金属锚杆、混凝土锚杆和树脂锚杆等。
而按杆体构造型式分为管式锚杆、杆式锚杆、钢丝绳锚杆、组合锚杆和多条杆的锚杆等。
以煤巷和半煤巷为主的采准巷道, 其断面一般为矩形、梯形或近似梯形的四边形, 不能形成近似自然冒落拱的支撑体系。
这些巷道均要受到采动影响, 巷道位置改变的余地很小, 巷道围岩强度低, 顶板岩石一般是层状特征。
以前采准巷道多采用棚子支护, 棚子支护不可能紧贴围岩, 形成等来压, 即所得的被动支护, 锚杆支护是完全不同的一种支护方式, 它利用锚固剂、
锚杆、托板及各种构件, 给围岩一定的支护强度, 与围岩应力和采动应力达到支护目的, 即所得的主动支护。
它与传统的棚式支护相比具有以下几方面的优势:
①从根本上改进了采准巷道的支护状况, 保证了安全生产。
锚杆支护能及时加固围岩, 从而减少了围岩变形, 防止顶板早期离层和断帮, 顶板下沉量和两帮位移量明显小于架棚巷道, 减少了巷道维修量。
据统计, 有些局矿使用锚杆支护后, 巷道失修率下降了50%~60%, 巷道的断面利用率提高了10%~17%。
②简化了工作面上、下顺槽的超前支护, 加快了回采过渡, 提高了工作面单产, 有利于提高效率, 增加效益, 工作面上、下巷采用棚子支护时, 必须提前进行替棚, 因采动压力的影响, 撤棚、换棚工作十分复杂, 用工多、速度慢、不安全( 瓦斯管理、顶板管理) , 严重影响工作面推进速度( 有时需用一个班从事此项工作) 。
采用锚杆支护能够有效减少回采超前压力对巷道的破坏, 省掉替棚子序, 提高工作面推进速度。
③减轻了工人的劳动强度, 减少了支护物料的运输。
采用锚杆支护后, 不需要运输大量的支护钢材和其它辅助材料, 改进了上、下顺槽工作环境, 从根本上减轻了工人的劳动强度, 解放了生产力, 加快了循环进度。
④大幅度节约了支护材料, 降低了支护成本, 有利于节约自然资源, 改进生态环境。
实践资料显示, 中国锚杆支护使用得好的煤矿与棚子支护相比较, 工作面同等提高了40%~60%, 巷道失修率下降了50%~60%, 巷道掘进的支护成本下降25%~40%, 掘进速度提高了10%~20%, 巷道断面利用率提高了15%, 通风阻力下降了10%, 支护材料的运输量下降了60%~70%。
因此锚杆支护已经成为
煤矿最主要的支护方式。
锚杆支护虽具有很大的发展潜力, 但由于种种历史原因, 还存在许多问题。
①发展不平衡。
由于技术观念、地质条件等因素, 锚杆支护在各地的推广使用差异很大, 北方80%以上, 南方只有50%左右, 公司各矿高的达70%以上, 低的只有30%, 特别是巷修只有30%左右。
②技术和生产结合不紧密。
各矿还没有形成切合本矿实际的锚杆支护规
范。
③施工人员素质不高, 运成施工质量达不到设计要求。
④锚杆支护机具、材料和监测仪器仪表还需进一步完善、配套。
二、锚杆作用原理
巷道支护的基本目的在于缓和与减少围岩的移动, 使巷道断面不致于过分缩小, 同时防止已离散和破坏的围岩垮塌, 在服务期内保持巷道的稳定。
为使巷道稳定, 人们能够提供的支护力是有限的。
在开掘巷道以后形成的”支护—围岩”力学平衡系统中, 围岩一般承受着大部分岩层压力, 而支护仅仅承受其中一小部分。
巷道支护的基本原理是普通支护和围攻岩共同承载, 并尽量促使岩层形成承载结构。
实践中, 人们一方面不断研究提高支护构件的支护力和性能, 另一方面, 总是设法提高围岩的承载能力, 使支护承担的载荷最小, 从而减小支护力, 降低支护成本。
由于地质条件的复杂性和研究手段的局限性, 锚杆支护理论至今尚不成熟, 还不能单独依靠那些理论为锚杆支护做出比较准确的设计。
锚杆支护的发展可分为四个阶段: 50年代, 开始试用锚杆支护; 60年代,
在岩巷中试用喷浆支护, 后发展为喷混凝土支护; 70年代, 试用和推广光面爆破及锚杆、网、喷射混凝土支护; 80年代采用工程量测, 试用新奥法, 结合煤矿特点, 初步形成一套完善的设计、施工、动态管理方法。
锚杆支护技术的发展冲破了传统的支撑概念, 形成了充分发挥围岩本身自支承作用, 使围岩和支护共同作用的现代支护理论。
支护理论的发展, 大致经历了以下几个阶段: 20年代以前, 发表了许多地压假说, 其共同特点是把围岩作为不变载荷, 而支护被看作承受载荷的结构, 即所得的古典压力理论。
60年代以前, 把岩体视作松散体, 认为作用在支护结构上的荷载是围岩垮落拱内的松动岩体重量, 即松散体理论。
60年代发展起来的支护和围岩共同作用的现代支护理论。
锚杆支护是以维护和利用围岩的自承能力为基点, 及时地进行支护, 控制围岩的变形和松弛, 使围岩成为支护体系的组成部分。
锚杆支护经过锚入围岩内部的杆体, 改变围岩本身的力学状态, 在巷道周围形成一个整体而又稳定的承载环( 带) , 和围岩共同作用, 达到维护巷道的目的。
喷混凝土支护能起到及时封闭围岩、充填围岩的裂隙和支撑结构的作用, 可有效的控制围岩变形和破坏, 提高围岩强度, 使围岩保持原有的稳定性和强度。
因此, 锚喷支护属于积极主动加固围岩的加固型支护系统。
锚杆支护的作用原理主要有几种:
①加固拱作用。
对于被纵横交错的弱面所切割的块状或破裂状围岩, 如果
及时用锚杆加固, 就能提高岩体结构弱面的抗剪强度, 在围岩周边一定厚度的范围内形成一个不但能维持自身稳定, 而且能防止其上部围岩松动和变形的加固拱, 从而保持巷道的稳定。
在弹性体内以锚杆的锚头和拧紧部为顶点, 形成算盘珠或分布的锥形体压缩带, 如将锚杆以适当间距排列, 使相邻锚杆的锥形带( 图中网线部分) , 即岩石加固拱, 它使巷道围岩由”载荷”变成了”承载结构”。
锚杆加固拱作用
②悬吊作用。
悬吊作用是指锚杆把将要冒落的软弱岩层或危岩悬吊于上部坚固稳定的岩体上, 由锚杆来承担危岩或软弱岩层的重量。
悬吊软弱层状顶板悬吊危岩
上图表的煤层巷道的直接顶板一般比较软弱, 且不厚, 很容易离层冒落, 它上面的老顶则比较坚固, 这样, 锚杆能够经过直接顶板达到老顶, 把直接顶锚固在老顶上, 锚杆的这种作用就象是”钉钉子”, 把容易冒落的顶板”钉牢”在老顶上。
③组合梁作用。
在层状岩层的巷道顶板中, 经过锚入一系列的锚杆, 将锚杆长度以内的薄层岩石锚成岩石组合梁, 从而提高其承载能力。
