河南科技上中铁大桥局集团一公司张金辉路桥建设ROAD &BRIDGE C ONSTRUCTION大跨度桥梁的施工均采用分节段逐步完成的施工方法,其结构的最终形成,必须经历一个漫长而又复杂的施工过程以及结构体系转换过程。
施工过程中每个阶段的变形计算和受力分析,是桥梁结构施工控制中最基本的内容和直接依据。
现阶段施工控制中桥梁结构的计算方法主要包括:正装分析法、倒装分析法和无应力状态计算法。
在大跨度桥梁结构的施工控制中,虽然这3种计算方法都能用于各种形式的桥梁结构分析,但由于不同形式的桥梁结构所采用的施工方法不同,因而每种计算方法对于不同形式的桥梁结构分析的侧重点不同,同时也有其特点。
一、现有的3种结构分析方法简述1.正装计算法(正算法)。
正装计算法是按照桥梁结构实际施工加载顺序来进行结构变形和受力分析,它能较好地拟合桥梁结构的实际施工历程,得到桥梁结构在各个施工阶段的位移和受力状态。
这不仅可以用来指导桥梁的设计和施工,而且为桥梁的施工控制提供了依据。
同时,采用正装计算能较好地考虑一些与桥梁结构形成历程有关的因素,如结构的非线性问题和砼的收缩徐变问题。
正因为如此,正装计算法在桥梁的计算分析中占有重要位置。
对于各种形式的大跨度桥梁,要想了解其结构在各个阶段的位移和受力状态,都必须首先进行正装计算。
2.倒装计算法(倒拆法)。
倒装计算法是按照桥梁结构实际施工加载顺序的逆过程来进行结构行为分析的。
倒装计算的目的就是要获得桥梁结构在各施工阶段理想的安装位置(主要指标高)和受力状态。
众所周知,一座大跨度桥梁的设计图,只给出了桥梁结构最终成桥状态的设计线型和设计标高,但是桥梁结构施工中间各状态的标高并没有明确给出。
要想得到桥梁结构施工初始状态和施工中间各阶段的理想状态,就要从设计图中给出的最终成桥状态开始,逐步倒拆计算来得到施工各阶段中间的理想状态和初始状态。
只有按照倒装计算出来的桥梁结构各阶段中间状态(主要指标高)去指导施工,才能使桥梁的成桥状态符合设计要求。
连续梁桥施工工艺流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!Download tips: This document is carefully compiled by theeditor. l hope that after you downloadthem,they can help yousolve practical problems. The document can be customized andmodified afterdownloading,please adjust and use it according toactual needs, thank you!连续梁桥施工工艺流程:①场地准备:清理现场,搭建施工便道与平台,布置临时设施。
②基础施工:钻孔灌注桩或沉井基础,进行承台浇筑,确保基础稳固。
③支架搭设:根据桥梁设计要求,搭建支架系统,用于桥体分段施工。
④钢筋绑扎与模板安装:按设计图纸在支架上绑扎钢筋,安装模板,预留预应力管道。
⑤混凝土浇筑:分层分块浇筑桥面板及主梁混凝土,注意振捣密实,控制浇筑速度以防支架过载。
⑥预应力张拉:混凝土达到规定强度后,进行预应力钢绞线的张拉作业,按设计程序逐束张拉并锚固。
⑦管道压浆:张拉完成后,对预应力管道进行压浆处理,保证预应力体系的有效传递。
⑧支架拆除:待混凝土强度及预应力效应达到设计要求后,有序拆除支架系统。
⑨桥面系施工:安装防撞护栏、铺装层、排水系统及照明设施,完成桥面附属结构。
⑩收尾工作:进行全面质量检查,修补缺陷,清理现场,准备验收。
刚构连续梁施工方案1. 引言刚构连续梁是一种常见的建筑结构形式,其能够承受较大的荷载,同时具有较好的刚度和稳定性。
本文将介绍刚构连续梁的施工方案,并详细描述各个步骤和注意事项。
2. 施工准备在开始施工之前,需要进行一系列的准备工作。
2.1 设计方案确认首先,需要核对设计方案,确认各个构件的尺寸和材料规格是否符合要求。
2.2 施工人员安排根据工程规模和时限,合理安排施工人员,确保施工进度和质量。
2.3 材料准备准备好所需的钢筋、混凝土等材料,并进行质量检查,确保符合标准要求。
2.4 施工机械准备根据实际情况,选择适当的施工机械,如吊车、塔吊等,并对其进行检查和维护。
3. 施工步骤3.1 基础施工先进行基础施工,包括测量、挖掘、浇筑地基等工作,确保基础牢固可靠。
3.2 立柱施工在基础完成后,开始进行立柱施工。
首先,按照设计要求,布置和安装立柱的钢筋骨架,并进行焊接。
然后,根据设计要求,借助施工机械将立柱安装到预定位置,并用螺栓固定。
3.3 梁体施工立柱施工完成后,开始进行梁体施工。
首先,根据设计要求,布置和安装梁体的钢筋骨架。
然后,借助施工机械将梁体安装到立柱上,并用螺栓固定。
3.4 环梁施工在梁体施工完成后,进行环梁施工。
首先,根据设计要求,布置和安装环梁的钢筋骨架。
然后,借助施工机械将环梁安装到梁体上,并用螺栓固定。
3.5 静力放松在梁体和环梁施工完成后,需要进行静力放松。
即使用专用工具对梁体和环梁进行调整,使其达到设计要求的尺寸和形状。
3.6 灌浆和验收最后,对刚构连续梁进行灌浆,填充混凝土。
待混凝土充分凝固后,进行验收,确保刚构连续梁满足设计要求和技术标准。
4. 施工注意事项4.1 安全施工刚构连续梁施工过程中,要严格遵守安全操作规程,确保工人的人身安全。
4.2 质量控制施工过程中,要进行严格的质量控制,对材料和施工质量进行检查,确保达到设计要求和技术标准。
4.3 施工进度控制合理安排施工进度,确保按时完成各个施工阶段,避免延误工期。
连续梁桥施工方案为了满足交通需求,减少交通堵塞,连续梁桥的施工是一个重要的工程。
下面是连续梁桥施工方案的简要说明:1.施工前准备:(1)确定施工区域和交通管制范围;(2)成立项目组,明确工作范围和任务分配;(3)制定施工计划,确定工期和目标;(4)购买和租赁所需的设备和材料;(5)招募和培训工作人员。
2.现场环境处理:(1)清理施工区域,清除障碍物;(2)进行地质勘察,确保地基的稳定性;(3)根据勘察结果提出地基加固的方案,并进行实施。
3.基础施工:(1)根据设计要求,进行桥墩和桥台的浇筑;(2)控制水平和垂直度,确保桥墩和桥台的准确位置;(3)在桥墩和桥台上安装钢筋和模板;(4)进行混凝土浇筑,确保混凝土的质量;(5)对桥墩和桥台进行养护,使其具有足够的强度和稳定性。
4.连续梁安装:(1)制作和安装预制连续梁段;(2)借助大型起重设备,将连续梁段吊装到预定位置;(3)根据设计要求,调整和固定连续梁段的位置;(4)进行辅助施工,包括安装伸缩缝、桥面铺装等。
5.桥面防护和维护:(1)进行桥面的清洁和维护,确保桥面的平整和无障碍;(2)进行涂层和防水处理,延长桥梁的使用寿命;(3)对桥体进行定期巡视和检测,及时发现和修复损坏部位。
6.施工期间交通管制:(1)设置施工标志和警示灯,引导交通流向;(2)安排交通警察和交通管理员,维持交通秩序;(3)根据实际情况,选择合适的时机进行交通管制。
7.施工安全管理:(1)制定施工安全管理计划,明确各项安全措施;(2)进行施工现场的安全巡查,及时排除安全隐患;(3)组织施工人员进行安全培训,提高安全意识。
总之,连续梁桥的施工需要认真制定计划,合理组织施工过程,并加强施工安全管理。
只有这样,才能确保施工顺利进行,最终建成一座安全、耐久的连续梁桥。
连续梁桥施工方法连续梁桥是现代化桥梁建设中常见的一种结构形式。
它的特点是由多个连续的梁构成,梁与梁之间没有拼缝,视觉上呈现出一片连续的结构。
连续梁桥在桥梁建设中具有很高的经济性和有效性,广泛应用于高速公路、铁路以及大型跨江、湖和海的桥梁工程中。
本文将介绍连续梁桥的施工方法。
1. 前期准备工作在进行连续梁桥施工之前,需要进行详细的前期准备工作。
这包括制定详细的施工方案和施工计划,确定施工现场,并进行必要的地质勘察和土壤测试。
此外,还需要准备施工所需的材料和设备,确保施工顺利进行。
2. 吊装梁段连续梁桥的主体结构是由多个梁段组成的,因此在施工过程中,需要进行梁段的吊装工作。
首先,在梁段的两端设置合适的吊装点,并保证其安全可靠。
然后,借助起重机械将梁段吊装到预定位置,同时注意保持梁段的平衡和稳定。
3. 连接梁段在将梁段吊装到位置后,需要进行梁段的连接工作。
连续梁桥的连接方式有多种,常见的有预制接缝、浇筑接缝和沉降接缝等。
在进行梁段连接时,需要确保连接点的精确对准,并进行牢固的连接。
同时,还需要对接缝进行必要的防水和防腐处理,以提高连续梁桥的使用寿命和安全性。
4. 浇筑桥面在进行梁段连接工作之后,需要对连续梁桥的桥面进行浇筑。
首先,要保证桥面模板的安装准确和牢固,以确保浇筑的桥面质量。
然后,将混凝土浇筑到模板中,使用振动器进行整平和排气,确保浇筑的桥面具有良好的压实性和平整度。
5. 后期收尾工作在连续梁桥的主体结构施工完成后,还需要进行一系列的后期收尾工作。
这包括对桥面进行养护和保养,修补梁段与桥面接缝处的漏水等问题,检查和保养桥墩、桥台等桥梁支撑结构,并进行必要的防护和检修。
总结:连续梁桥施工方法是一个复杂而系统的工程过程,需要进行详细的规划和精确的操作。
在施工过程中,需要注重施工质量和施工安全,严格按照相关规范和标准进行操作。
通过科学的施工方法和合理的施工措施,可以保证连续梁桥的结构稳定和使用寿命,为人们的出行和交通提供便利。
连续梁施工方法连续梁是大跨度桥梁结构中常见的一种形式,其施工方法对于保证工程质量和安全具有重要意义。
下面将介绍连续梁的施工方法及注意事项。
首先,连续梁的施工需要进行详细的工程测量和设计,确保结构的准确性和稳定性。
在施工前,需要对地基进行详细的勘察,了解地质情况,为后续施工提供依据。
同时,根据设计要求,确定施工方案和工艺流程,合理安排施工进度。
其次,连续梁的施工需要采用适当的支撑和模板系统。
在梁体浇筑过程中,需要对梁体进行有效的支撑和固定,以保证结构的稳定性和整体性。
同时,模板系统的设计和安装也需要符合工程要求,保证梁体的外形尺寸和表面质量。
在混凝土浇筑过程中,需要控制浇筑质量和速度,避免出现裂缝和变形。
同时,对于大跨度连续梁的施工,需要合理安排浇筑工艺,采用分段浇筑的方法,避免出现温度裂缝和应力集中现象。
另外,对于预应力连续梁的施工,需要严格控制预应力张拉和锚固过程,确保预应力筋的受力和锚固的可靠性。
在张拉过程中,需要根据设计要求和张拉计划,合理安排张拉顺序和张拉力度,避免出现预应力筋的损伤和变形。
最后,施工过程中需要加强质量监控和安全管理,确保施工现场的安全和环境保护。
在施工过程中,需要进行定期的质量检查和验收,对施工质量进行全面监控和控制。
同时,加强施工现场的安全管理,保证施工人员的安全和施工设备的正常运行。
总的来说,连续梁的施工方法需要充分考虑结构特点和工程要求,合理安排施工进度和工艺流程,加强质量监控和安全管理,确保工程质量和安全。
只有这样,才能保证连续梁工程的顺利进行和成功完工。
连续梁施工方法连续梁是一种常用的桥梁结构形式,其施工方法对于保证工程质量和工期进度具有重要意义。
下面将介绍几种常见的连续梁施工方法。
首先,对于预制混凝土连续梁,其施工方法主要包括以下几个步骤,首先是模板的安装,根据设计要求搭建好模板支架,并进行模板的安装和调整,确保模板的准确性和稳定性。
接下来是钢筋的加工和安装,根据设计图纸要求对钢筋进行加工,并按照预制梁的要求进行安装,确保钢筋的正确性和牢固性。
然后是混凝土的浇筑,根据施工计划进行混凝土的搅拌和运输,并进行浇筑,要求浇筑过程中严格控制混凝土的质量和浇筑速度,确保预制梁的质量。
最后是预制梁的拼装,将预制梁按照设计要求进行拼装,进行梁体的整体性检查和调整,最终完成预制梁的安装。
其次,对于现浇混凝土连续梁,其施工方法主要包括以下几个步骤,首先是模板的搭设,根据设计要求进行模板的搭设和支撑,确保模板的平整和牢固。
接下来是钢筋的加工和绑扎,根据设计图纸要求对钢筋进行加工,并进行绑扎,确保钢筋的位置和数量符合要求。
然后是混凝土的浇筑,根据施工计划进行混凝土的搅拌和运输,并进行浇筑,要求浇筑过程中严格控制混凝土的质量和浇筑速度,确保梁体的整体性和抗压性。
最后是模板的拆除,待混凝土达到设计强度后,进行模板的拆除,进行梁体的整体性检查和调整,最终完成连续梁的施工。
最后,对于预应力混凝土连续梁,其施工方法主要包括以下几个步骤,首先是预应力筋的张拉,根据设计要求进行预应力筋的张拉,确保预应力筋的张拉力符合要求。
接下来是模板的安装和混凝土的浇筑,根据设计要求进行模板的搭设和支撑,然后进行混凝土的浇筑,要求浇筑过程中严格控制混凝土的质量和浇筑速度,确保预应力筋的受力状态和混凝土的整体性。
最后是预应力筋的锚固,待混凝土达到设计强度后,进行预应力筋的锚固,进行梁体的整体性检查和调整,最终完成预应力混凝土连续梁的施工。
总之,不同类型的连续梁施工方法各有特点,但都需要严格按照设计要求和施工工艺进行操作,以确保连续梁的质量和安全。
连续刚构标准化施工工艺一、施工理念连续刚构桥是大跨桥梁的主力军,其为梁和刚架的组合体系,既保持了连续梁五伸缩缝和行车平顺的特点,又保持了T型刚构不设支座、方便施工的特点.在确保其强度、耐久性符合设计要求,空间位置、结构几何尺寸正确的情况下,还要注重桥的外观质量。

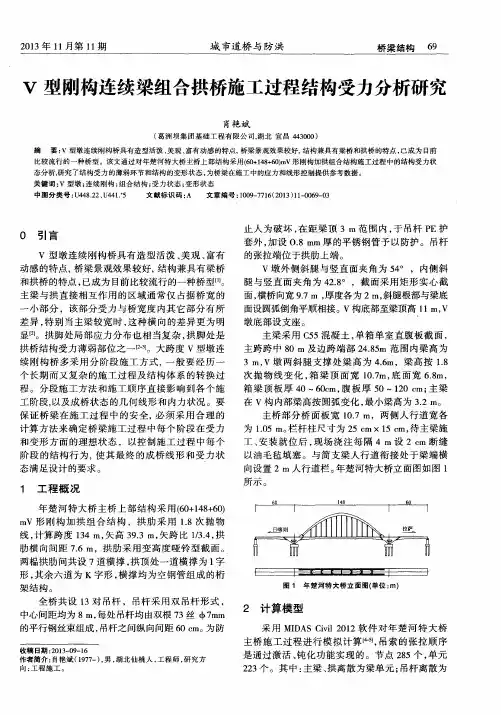

混凝土要颜色一致,表面光洁,无裂纹,达到清水混凝土的标准,做到内实外美。
二、总体施工工艺流程集包新增二线铁路中铁四局工程指挥部 3集包新增二线铁路中铁四局工程指挥部 4集包新增二线铁路中铁四局工程指挥部 5集包新增二线铁路中铁四局工程指挥部 6三、设计标准主桥墩为4*1.3m矩形薄壁墩,高度为10.5m,钻孔桩基础;过渡墩为圆端型桥墩,高度为8.5m,钻孔桩基础。
主孔跨中梁体高度为1.5m,墩顶固接处高度为2.6m,桥梁全宽为4.9m,主梁为矩形。
桥梁设计有2‰的纵坡,2%的横坡。
四、标准化施工工艺钻孔桩和承台、墩身施见钻孔桩、承台和墩身施工工艺标准.由于本桥是座旱桥,桥位区地势平坦,地基稳定,梁体重量较轻,适宜支架法施工。
根据本经理部的现有设备和现场的实际情况,决定对上部结构连续刚构梁制定支架法现浇施工。
(一)支架布置支架采用钢管脚手架满堂支架,根据设计一次性全部搭设完成。
1、支架布置说明满堂支架搭设前先进行地基处理,采用Ф48。
5*3。
5mm钢管脚手架做为支架,立柱钢管上面设L= 50cm长的可调节顶托,顶托上面方15*12mm2的方木,方木上放Ф48。
5*3.5mm钢管做为背销,背销上面开始安装竹胶板做为底模,在底模安装好后,进行预压,验收合格后进行钢筋、混凝土工作。
2、支架基础处理2.1测量放样按梁的平面投影在地面测量放样出支架位置,在地面划分出支架的大致结构,对支架外位置,多放样出1m。
2。
2地基处理连续刚构跨包西线, 其它位置用挖机和人工清除表面浮土然后用压路机进行碾压密实,压实度达到96%.在碾压密实的地基上,铺一层20cm厚的钢渣作为垫石基础,摊铺平整,并用压路机碾压密实、平整。
