四川09定额说明及计算规则计算规则部分册说明一、本定额的混凝土和砂浆是按过筛净砂编制的,各地应将过筛人工费和损耗纳入材料预算价格,定额考虑了砂的膨胀率。
因质量要求现场过筛的人工费及筛砂损耗已包括在定额内,不另计算。
二、本定额的混凝土和砂浆强度等级,如设计要求与定额不同时,允许按附录换算,但定额中各种配合比的材料用量不得调整。
三、本定额的混凝土和砂浆是按中(细)砂、特细砂编制,计算时应按实际使用砂的种类分别套用相应定额项目。
四、本定额现浇混凝土构件是按现场搅拌非泵送编制的,商品混凝土以成品基价的形式表现。
若现浇混凝土构件使用商品混凝土,按工程所在地工程造价站规定,对商品混凝土价差进行单项价差调整。
五、本定额的预制大型屋面板已考虑了蒸汽池养护费用,其他预制混凝土构件必须采取养护池养护时,需报经建设单位批准后,按每立方米混凝土蒸汽养护费45元计算。
凡采用露天养护者,一律不得计算蒸汽养护费。
六、建筑材料、成品、半成品(除混凝土预制构件、金属结构构件)从现场仓库、堆放地点、加工地点至操作地点的水平运输,已综合考虑在定额内,但垂直运输机械费应按“T.措施项目”另行计算。
七、混凝土预制构件、金属结构构件制作安装定额项目,未包括吊装机械费及模板费,发生时,另按“T.措施项目”计算。
八、本定额项目中未考虑高层建筑施工增加的费用,发生时,按“T.B建筑物超高施工增加费”定额项目执行。
九、本定额在执行中如遇缺项,可按装饰、市政、安装工程定额执行。
若仍缺项,由甲乙双方编制临时性定额,报工程所在地造价站审批,并报省工程造价总站备案。
建筑面积计算规则一、建筑工程(一)计算建筑面积的范围1. 单层建筑物的建筑面积,应按其外墙勒脚以上结构外围水平面积计算;高度在2.20m及以上者应计算全面积;高度不足2.20m者应计算1/2面积。
2. 单层建筑物的建筑面积,利用坡屋顶内空间时净高超过2.10m 的部位应计算全面积;净高在 1.20m至2.10m的部位应计算1/2面积;净高不足1.20m的部位不应计算面积。

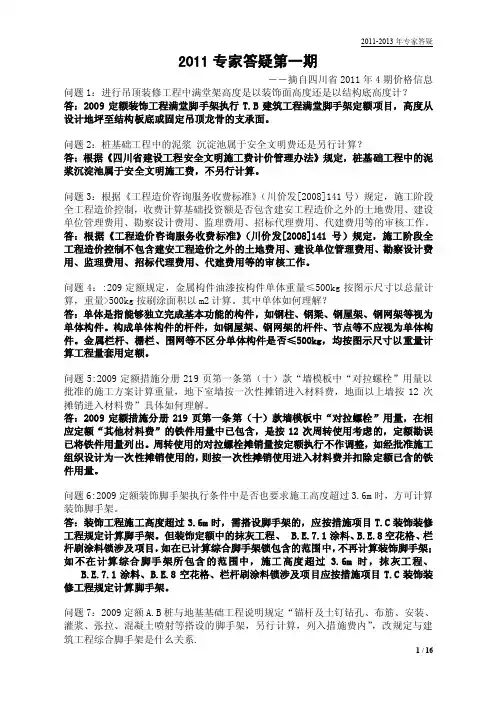

2011专家答疑第一期――摘自四川省2011年4期价格信息问题1:进行吊顶装修工程中满堂架高度是以装饰面高度还是以结构底高度计?答:2009定额装饰工程满堂脚手架执行T.B建筑工程满堂脚手架定额项目,高度从设计地坪至结构板底或固定吊顶龙骨的支承面。
问题2:桩基础工程中的泥浆沉淀池属于安全文明费还是另行计算?答:根据《四川省建设工程安全文明施工费计价管理办法》规定,桩基础工程中的泥浆沉淀池属于安全文明施工费,不另行计算。
问题3:根据《工程造价咨询服务收费标准》(川价发[2008]141号)规定,施工阶段全工程造价控制,收费计算基础投资额是否包含建安工程造价之外的土地费用、建设单位管理费用、勘察设计费用、监理费用、招标代理费用、代建费用等的审核工作。
答:根据《工程造价咨询服务收费标准》(川价发[2008]141号)规定,施工阶段全工程造价控制不包含建安工程造价之外的土地费用、建设单位管理费用、勘察设计费用、监理费用、招标代理费用、代建费用等的审核工作。
问题4::209定额规定,金属构件油漆按构件单体重量≤500kg按图示尺寸以总量计算,重量>500kg按刷涂面积以m2计算。
其中单体如何理解?答:单体是指能够独立完成基本功能的构件,如钢柱、钢梁、钢屋架、钢网架等视为单体构件。
构成单体构件的杆件,如钢屋架、钢网架的杆件、节点等不应视为单体构件。
金属栏杆、栅栏、围网等不区分单体构件是否≤500kg,均按图示尺寸以重量计算工程量套用定额。
问题5:2009定额措施分册219页第一条第(十)款“墙模板中“对拉螺栓”用量以批准的施工方案计算重量,地下室墙按一次性摊销进入材料费,地面以上墙按12次摊销进入材料费”具体如何理解。
答:2009定额措施分册219页第一条第(十)款墙模板中“对拉螺栓”用量,在相应定额“其他材料费”的铁件用量中已包含,是按12次周转使用考虑的,定额勘误已将铁件用量列出。
周转使用的对拉螺栓摊销量按定额执行不作调整,如经批准施工组织设计为一次性摊销使用的,则按一次性摊销使用进入材料费并扣除定额已含的铁件用量。
计算规则部分册说明一、本定额的混凝土和砂浆是按过筛净砂编制的,各地应将过筛人工费和损耗纳入材料预算价格,定额考虑了砂的膨胀率。
因质量要求现场过筛的人工费及筛砂损耗已包括在定额内,不另计算。
二、本定额的混凝土和砂浆强度等级,如设计要求与定额不同时,允许按附录换算,但定额中各种配合比的材料用量不得调整。
三、本定额的混凝土和砂浆是按中(细)砂、特细砂编制,计算时应按实际使用砂的种类分别套用相应定额项目。
四、本定额现浇混凝土构件是按现场搅拌非泵送编制的,商品混凝土以成品基价的形式表现。
若现浇混凝土构件使用商品混凝土,按工程所在地工程造价站规定,对商品混凝土价差进行单项价差调整。
五、本定额的预制大型屋面板已考虑了蒸汽池养护费用,其他预制混凝土构件必须采取养护池养护时,需报经建设单位批准后,按每立方米混凝土蒸汽养护费45元计算。
凡采用露天养护者,一律不得计算蒸汽养护费。
六、建筑材料、成品、半成品(除混凝土预制构件、金属结构构件)从现场仓库、堆放地点、加工地点至操作地点的水平运输,已综合考虑在定额内,但垂直运输机械费应按“T.措施项目”另行计算。
七、混凝土预制构件、金属结构构件制作安装定额项目,未包括吊装机械费及模板费,发生时,另按“T.措施项目”计算。
八、本定额项目中未考虑高层建筑施工增加的费用,发生时,按“T.B建筑物超高施工增加费”定额项目执行。
九、本定额在执行中如遇缺项,可按装饰、市政、安装工程定额执行。
若仍缺项,由甲乙双方编制临时性定额,报工程所在地造价站审批,并报省工程造价总站备案。
建筑面积计算规则一、建筑工程(一)计算建筑面积的范围1. 单层建筑物的建筑面积,应按其外墙勒脚以上结构外围水平面积计算;高度在2.20m及以上者应计算全面积;高度不足2.20m者应计算1/2面积。
2. 单层建筑物的建筑面积,利用坡屋顶内空间时净高超过 2.10m的部位应计算全面积;净高在 1.20m至2.10m的部位应计算1/2面积;净高不足1.20m的部位不应计算面积。
四川09定额解释解读四川09定额解释1、成品陶瓷拖布池(盆),如为托架安装时,套用洗涤盆(单嘴)定额,如为落地安装时,定额人工乘以系数0.5,计价材料费乘以系数0.4。
2、在使用09定额计价时,室外塑料(UPVC)雨水管道安装如何套用定额?答:套用C.H.1.5.7承插排水管安装相应项目。
3、在使用2009定额土建工程定额计价时,砂夹石基础回填、砂夹石基础换填、砂夹石垫层项目在套用定额时如何区分?答:1、2009建筑工程定额A.D混凝土与钢筋混凝土说明规定“基础回填砂夹石、灰土时,执行垫层相应定额项目,其人工乘以系数0.95”,该定额说明只用于采用人工回填(包含使用蛙式打夯机)的情况。
2、楼地面垫层设计为砂夹石的,执行垫层相应定额项目。
3、为加强地基承载力,用砂夹石进行基础换填,执行垫层相应定额项目。
4、根据《关于明确计日工人工单价计算方法的通知》规定,是否2009定额所有的人工费调整政策均应按该文件计算综合费?针对窝工计日工单价是否参照2004定额的类似做法,综合费按10%计取?答:1、《关于明确计日工人工单价计算方法的通知》(川建价发[2011]17号)自发文之日起执行,发文之日前已颁布的人工费调整文件中的计日工单价不在计算综合费。
2、停(窝)工人工单价按《关于明确计日工人工单价计算方法的通知》(川建价发[2011]17号)中规定的计日工人工单价计算方法计算。
5、地下室如何按檐高套综合脚手架和垂直运输定额?答:2009定额在继续执行《四川省二00年—二00六年补充定额、定额解释、答疑、勘误汇编》78页D.脚手架工程第3条和176页第5条解释原则基础上,再作如下补充规定;1、檐口高度的确定:(1)地下室无地面建筑物(或无地面建筑物部分),按设计室外地坪至地下室底板结构上表面高差(以下简称“地下室深度”)作为檐口高。
(2)地下室有地面建筑部分,“地下室深度”大于其上的地面建筑檐高时,以“地下室深度”作为檐高。

四川省建筑预算定额09版A. 建筑工程A.A 土石方工程说明一、一般说明(一)土壤及岩石的分类见表A.A-1。
(二)土石方体积应按挖掘前的天然密实体积计算。
如需按天然密实体积折算时,应按表A.A-2系数计算。
(三)挖土方平均厚度应按自然地面测量标高至设计地坪标高间的平均厚度确定。
基础土方、石方开挖应按基础垫层底表面标高至交付施工场地标高确定;无交付施工场地标高时,应按自然地面标高确定。
(四)“土石方回填”项目中的“夯填”适用于沟槽回填、室内回填。
(五)土石方场外运输应按本章有关项目计算。
(六)桩间挖土方工程量不扣除桩所占体积,按每根桩增加普工0.6工日计算。
(七)土石方均未包括在地下水位以下施工的排水费用。
二、土方工程(一)建筑物场地厚度≤±30cm的挖、填、运、找平,应按A.A.1中平整场地项目计算。
厚度>±30cm的竖向布置挖土或山坡切土,应按A.A.1中挖土方项目计算,按竖向布置(超过30cm的挖、填土方,用方格网控制挖填至设计标高就叫按竖向布置挖填土方)进行挖填土方时,不得再计算平整场地的工程量。
(二)挖基础土方包括带形基础、独立基础及设备基础、人工挖孔桩等的挖方,满堂基础按挖土方项目计算。
(三)挖土方、沟、槽定额均按干湿土综合编制。
(四)沟槽、基坑深度超过6m时,按深6m定额乘以系数1.2计算;超过8m以外者,按深6m定额乘以系数1.6计算。
(五)机械挖运淤泥时,按机械挖运土方定额乘以系数1.5。
(六)有关项目的说明1.“平整场地”项目适用于建筑场地厚度≤±30cm的挖、填、运、找平。
应注意:(1)可能出现厚度≤±30cm的全部是挖方或全部是填方,需外运土方或借土回填时,在工程量清单项目中应描述弃土运距(或弃土地点)或取土运距(或取土地点),这部分的运输不包括在“平整场地”项目内。
(2)不论机械或人工平整场地,均按本项目计算。
2.“挖基础土方”项目适用于基础土方沟槽、坑开挖。

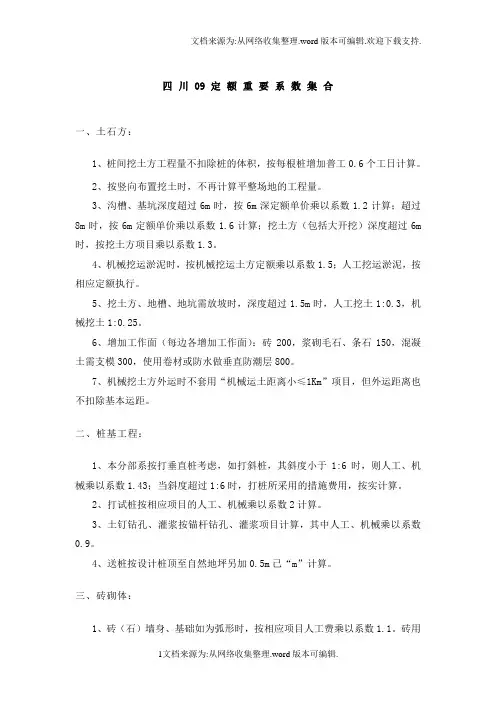

四川 09 定额重要系数集合一、土石方:1、桩间挖土方工程量不扣除桩的体积,按每根桩增加普工0.6个工日计算。
2、按竖向布置挖土时,不再计算平整场地的工程量。
3、沟槽、基坑深度超过6m时,按6m深定额单价乘以系数1.2计算;超过8m时,按6m定额单价乘以系数1.6计算;挖土方(包括大开挖)深度超过6m 时,按挖土方项目乘以系数1.3。
4、机械挖运淤泥时,按机械挖运土方定额乘以系数1.5;人工挖运淤泥,按相应定额执行。
5、挖土方、地槽、地坑需放坡时,深度超过1.5m时,人工挖土1:0.3,机械挖土1:0.25。
6、增加工作面(每边各增加工作面):砖200,浆砌毛石、条石150,混凝土需支模300,使用卷材或防水做垂直防潮层800。
7、机械挖土方外运时不套用“机械运土距离小≤1Km”项目,但外运距离也不扣除基本运距。
二、桩基工程:1、本分部系按打垂直桩考虑,如打斜桩,其斜度小于1:6时,则人工、机械乘以系数1.43;当斜度超过1:6时,打桩所采用的措施费用,按实计算。
2、打试桩按相应项目的人工、机械乘以系数2计算。
3、土钉钻孔、灌浆按锚杆钻孔、灌浆项目计算,其中人工、机械乘以系数0.9。
4、送桩按设计桩顶至自然地坪另加0.5m已“m”计算。
三、砖砌体:1、砖(石)墙身、基础如为弧形时,按相应项目人工费乘以系数1.1。
砖用量乘以系数1.025。
2、砖石云墙按每立方米砌体增加技工0.3工日3、框架结构间,预制柱间砌砖墙、混凝土空心砌块墙按相应项目人工乘以系数1.20。
4、砖砌挡土墙2砖以上执行砖基础项目。
高度超过3.6m者,人工乘以系数1.15。
2砖以内执行砖墙定额。
5、零星砌砖适用于厕所水槽腿、垃圾箱、台阶、台阶挡墙、梯带、阳台栏板(杆)、楼梯栏板、锅台、炉灶、蹲台、池槽、池槽腿、小便槽、地垄墙、屋面隔热板下的砖墩、花台、花池、房上烟囱以及石墙的门窗立边、窗台虎头砖、钢筋砖过梁、砖平碹,以及孔洞面积>0.3m2填塞等实砌体。
四川09定额解释1、成品陶瓷拖布池(盆),如为托架安装时,套用洗涤盆(单嘴)定额,如为落地安装时,定额人工乘以系数0.5,计价材料费乘以系数0.4。
2、在使用09定额计价时,室外塑料(UPVC)雨水管道安装如何套用定额?答:套用C.H.1.5.7承插排水管安装相应项目。
3、在使用2009定额土建工程定额计价时,砂夹石基础回填、砂夹石基础换填、砂夹石垫层项目在套用定额时如何区分?答: 1、2009建筑工程定额A.D混凝土与钢筋混凝土说明规定“基础回填砂夹石、灰土时,执行垫层相应定额项目,其人工乘以系数0.95”,该定额说明只用于采用人工回填(包含使用蛙式打夯机)的情况。
2、楼地面垫层设计为砂夹石的,执行垫层相应定额项目。
3、为加强地基承载力,用砂夹石进行基础换填,执行垫层相应定额项目。
4、根据《关于明确计日工人工单价计算方法的通知》规定,是否2009定额所有的人工费调整政策均应按该文件计算综合费?针对窝工计日工单价是否参照2004定额的类似做法,综合费按10%计取?答:1、《关于明确计日工人工单价计算方法的通知》(川建价发[2011]17号)自发文之日起执行,发文之日前已颁布的人工费调整文件中的计日工单价不在计算综合费。
2、停(窝)工人工单价按《关于明确计日工人工单价计算方法的通知》(川建价发[2011]17号)中规定的计日工人工单价计算方法计算。
5、地下室如何按檐高套综合脚手架和垂直运输定额?答: 2009定额在继续执行《四川省二00年—二00六年补充定额、定额解释、答疑、勘误汇编》78页D.脚手架工程第3条和176页第5条解释原则基础上,再作如下补充规定;1、檐口高度的确定:(1)地下室无地面建筑物(或无地面建筑物部分),按设计室外地坪至地下室底板结构上表面高差(以下简称“地下室深度”)作为檐口高。
(2)地下室有地面建筑部分,“地下室深度”大于其上的地面建筑檐高时,以“地下室深度”作为檐高。
2、以“地下室深度”作为檐高时,综合脚手架的计算单层地下室综合脚手架套用单层建筑相应定额项目,多层地下室综合脚手架套用多层建筑相应定额项目;3、以“地下室深度”作为檐高时,垂直运输机械费的计算檐高高度>3.6m时垂直运输机械费按檐口高度分20m(6层)以内和以上情况分别套用。
计算规则部分册说明一、本定额的混凝土和砂浆是按过筛净砂编制的,各地应将过筛人工费和损耗纳入材料预算价格,定额考虑了砂的膨胀率。
因质量要求现场过筛的人工费及筛砂损耗已包括在定额内,不另计算。
二、本定额的混凝土和砂浆强度等级,如设计要求与定额不同时,允许按附录换算,但定额中各种配合比的材料用量不得调整。
三、本定额的混凝土和砂浆是按中(细)砂、特细砂编制,计算时应按实际使用砂的种类分别套用相应定额项目。
四、本定额现浇混凝土构件是按现场搅拌非泵送编制的,商品混凝土以成品基价的形式表现。
若现浇混凝土构件使用商品混凝土,按工程所在地工程造价站规定,对商品混凝土价差进行单项价差调整。
五、本定额的预制大型屋面板已考虑了蒸汽池养护费用,其他预制混凝土构件必须采取养护池养护时,需报经建设单位批准后,按每立方米混凝土蒸汽养护费45元计算。
凡采用露天养护者,一律不得计算蒸汽养护费。
六、建筑材料、成品、半成品(除混凝土预制构件、金属结构构件)从现场仓库、堆放地点、加工地点至操作地点的水平运输,已综合考虑在定额内,但垂直运输机械费应按“T.措施项目”另行计算。
七、混凝土预制构件、金属结构构件制作安装定额项目,未包括吊装机械费及模板费,发生时,另按“T.措施项目”计算。
八、本定额项目中未考虑高层建筑施工增加的费用,发生时,按“T.B建筑物超高施工增加费”定额项目执行。
九、本定额在执行中如遇缺项,可按装饰、市政、安装工程定额执行。
若仍缺项,由甲乙双方编制临时性定额,报工程所在地造价站审批,并报省工程造价总站备案。
建筑面积计算规则一、建筑工程(一)计算建筑面积的范围1. 单层建筑物的建筑面积,应按其外墙勒脚以上结构外围水平面积计算;高度在2.20m及以上者应计算全面积;高度不足2.20m者应计算1/2面积。
2. 单层建筑物的建筑面积,利用坡屋顶内空间时净高超过 2.10m的部位应计算全面积;净高在 1.20m至2.10m的部位应计算1/2面积;净高不足1.20m的部位不应计算面积。
四川2009建筑工程定额2009年,四川省颁布了一套新的建筑工程定额标准,旨在规范工程造价的核算与管理。
该定额标准内容详尽,准确计算了各项工程项目的材料、人力、时间等方面的要求,以确保建筑工程的质量和进度。
一、前言建筑工程的定额标准是指根据纲要设计文件及市场行情,科学合理地确定工程项目的投资、工期、技术方案和质量要求的统一标准。
四川省根据实际情况制定了该定额标准,以适应本地建筑行业的发展需求。
二、定额编制原则1. 目标导向原则:定额标准的编制应符合建筑工程的目标要求,保证工程质量和进度。
2. 经济合理原则:定额标准应综合考虑工程投资与工程质量,以达到经济合理的效果。
3. 行业标准原则:定额标准的编制应符合国家和地方的相关建筑行业标准要求。
4. 可行性原则:定额标准的编制应具备可操作性和实施性。
5. 正确性原则:定额标准的编制应准确无误,避免出现明显的错误和偏差。
三、定额内容概述四川2009建筑工程定额根据建筑工程的不同类型和规模,将各项工程项目进行了详细划分和计算。
主要包括以下内容:1. 基本材料定额:按照建筑工程所需的各种材料进行分类和定额计算,确保工程质量。
2. 人工定额:根据各项工程项目所需人力资源的不同情况,计算出人工工时和工资。
3. 机械设备定额:根据建筑工程需要使用的机械设备,确定所需数量和使用时间,并计算相关费用。
4. 临时设施定额:对工地施工过程中所需的临时设施进行定额计算,包括办公室、宿舍、厕所等。
5. 管理费用定额:根据建筑工程的规模和施工情况,计算出施工管理所需的费用。
6. 建筑工程定额指标:对建筑工程各项指标进行具体规定,如建筑面积、建筑高度等。
四、定额标准的应用四川2009建筑工程定额标准在工程管理和投资决策中具有重要作用。
在建筑工程的前期规划和设计阶段,可以根据定额标准对工程项目进行初步估算和预算,为投资方提供可靠的参考依据。
在工程施工过程中,定额标准可以作为施工单位的管理规范,保证工程的质量和进度。
四川省2009定额建筑工程总说明一、编制依据2009年《四川省建设工程工程量清单计价定额》(以下简称本定额),是与中华人民共和国国家标准《建设工程工程量清单计价规范》(GB50500-2008)(以下简称计价规范)相配套,依据建设部、财政部印发的《建筑安装工程费用项目组成》、《全国统一建筑工程基础定额》(GJD-101-95)、《全国统一建筑装饰装修工程消耗量定额》(GYD-901-2002)、《全国统一安装工程基础定额》(GJD208-2006)、《全国统一市政工程预算定额》(GYD-301~308-1999)、《全国统一施工机械台班费用编制规则》、2004年《四川省建设工程工程量清单计价定额》以及现行国家产品标准、设计规范、施工质量验收规范和安全操作堆积进行编制的。
二、适用范围本定额适用于四川省行政区域内的工程建设项目计价,具体为:A——建筑工程:适用于工业与民用建筑物和构筑物工程;B——装饰装修工程:适用于工业与民用建筑物和构筑物的装饰、装修工程;C——安装工程:适用于工业与民用安装工程;D——市政工程:适用于市政建设工程;F——园林绿化工程:适用于园林绿化工程;T——措施项目:适用于与A、B、C、D、E、F相配套的非工程实体的措施项目;U——其他项目:适用于与A、B、C、D、E相配套的其他项目;V——规费:适用于与A、B、C、D、E工程项目相配套的规费;W——税金:适用于与A、B、C、D、E工程项目相配套的税金;X——附录1 施工机械台班费用单价:适用于与A、B、C、D、E相配套的施工机械台班费用单价;Y——附录2 混凝土及砂浆配合比:适用于与A、B、C、D、E相配套的混凝土及砂浆配合比。
凡全部使用国有资金投资或国有资金投资为主的建设工程应执行本定额。
三、定额作用本定额是编审建设工程设计概算、施工图预算、招标控制价(标底)、竣工结算、调解处理工程造价纠纷,鉴定及控制工程造价的依据;本定额是招标人组合综合单价,衡量投标报价合理性的基础;本定额是投标组合综合单价,确定投标报价的参考;本定额是编制建设工程投资估算指标的基础。
四川省建筑预算定额09版A. 建筑工程A.A 土石方工程说明一、一般说明(一)土壤及岩石的分类见表A.A-1。
(二)土石方体积应按挖掘前的天然密实体积计算。
如需按天然密实体积折算时,应按表A.A-2系数计算。
(三)挖土方平均厚度应按自然地面测量标高至设计地坪标高间的平均厚度确定。
基础土方、石方开挖应按基础垫层底表面标高至交付施工场地标高确定;无交付施工场地标高时,应按自然地面标高确定。
(四)“土石方回填”项目中的“夯填”适用于沟槽回填、室内回填。
(五)土石方场外运输应按本章有关项目计算。
(六)桩间挖土方工程量不扣除桩所占体积,按每根桩增加普工0.6工日计算。
(七)土石方均未包括在地下水位以下施工的排水费用。
二、土方工程(一)建筑物场地厚度≤±30cm的挖、填、运、找平,应按A.A.1中平整场地项目计算。
厚度>±30cm的竖向布置挖土或山坡切土,应按A.A.1中挖土方项目计算,按竖向布置(超过30cm的挖、填土方,用方格网控制挖填至设计标高就叫按竖向布置挖填土方)进行挖填土方时,不得再计算平整场地的工程量。
(二)挖基础土方包括带形基础、独立基础及设备基础、人工挖孔桩等的挖方,满堂基础按挖土方项目计算。
(三)挖土方、沟、槽定额均按干湿土综合编制。
(四)沟槽、基坑深度超过6m时,按深6m定额乘以系数1.2计算;超过8m以外者,按深6m定额乘以系数1.6计算。
(五)机械挖运淤泥时,按机械挖运土方定额乘以系数1.5。
(六)有关项目的说明1.“平整场地”项目适用于建筑场地厚度≤±30cm的挖、填、运、找平。
应注意:(1)可能出现厚度≤±30cm的全部是挖方或全部是填方,需外运土方或借土回填时,在工程量清单项目中应描述弃土运距(或弃土地点)或取土运距(或取土地点),这部分的运输不包括在“平整场地”项目内。
(2)不论机械或人工平整场地,均按本项目计算。
2.“挖基础土方”项目适用于基础土方沟槽、坑开挖。
应注意:深基础的支护结构,如钢板桩、H钢桩、预制钢筋混凝土板桩、钻孔灌注混凝土排桩挡墙、预制钢筋混凝土排桩挡墙、人工挖孔灌注混凝土排桩挡墙、旋喷桩地下连续墙和基坑内的水平钢支撑、水平钢筋混凝土支撑、锚杆拉固、基坑外锚、排桩的圈梁、H钢桩之间的木挡土板以及施工降水等,应按有关措施项目计算。
3.挖土方(包括大开挖)深度超过6m时,按“挖土方”项目乘以系数1.3。
三、石方工程(一)“石方开挖”项目适用于人工凿石、人工打眼爆破、机械打眼爆破等,不包括场外的运输。
应注意:1.石方打眼爆破项目内,已包括基底摊座和炸药的防水费。
2.石方爆破的超挖量,已包括在定额项目内。
(二)设计要求采用减震孔方式减弱爆破震动波时,应按A.A.2中预裂爆破项目计算。
工程量计算规则一、平整场地:按设计图示尺寸以建筑物首层面积计算。
二、挖土方:按设计图示尺寸和有关规定以体积计算。
机械挖土石方不再计算人工挖死角。
三、挖基础土方:按设计图示尺寸和有关规定以体积计算。
四、挖土方、地槽、地坑需放坡时,应根据施工组织设计规定放坡。
如施工组织设计无规定且挖土深度超过或等于1.5m时,可按下表规定计算。
注:1.计算土方放坡时,在交接处所产生的重量工程量不予扣除。
2.原槽做基础垫层时,放坡应自垫层上表面开始计算。
五、基础施工时需增加的工作面,按施工组织设计规定计算。
如无规定时,可按下注:原槽做基础垫层时,基础的工作面应自垫层的上表面开始计算。
六、挖淤泥、流砂:按设计图示位置、界限以体积计算。
七、预裂爆破:按设计图示以钻孔总长度计算。
八、石方开挖:按设计图示尺寸以体积计算。
九、土石方回填:按设计图示尺寸以体积计算。
①场地回填:回填面积乘以平均回填厚度;②室内回填:按主墙间净面积乘以回填厚度;③基础回填:按挖方体积减去设计室外地坪以下埋设的基础体积(包括垫层及其他构筑物)。
十、土石方场外运输:按实际体积和运距计算。
机械挖土方外运时不套用“机械运土距离≤1km”项目,但外运距离也不扣除基本运距。
十一、人工挖孔桩按挖孔截面面积乘以挖孔深度以“m3”计算。

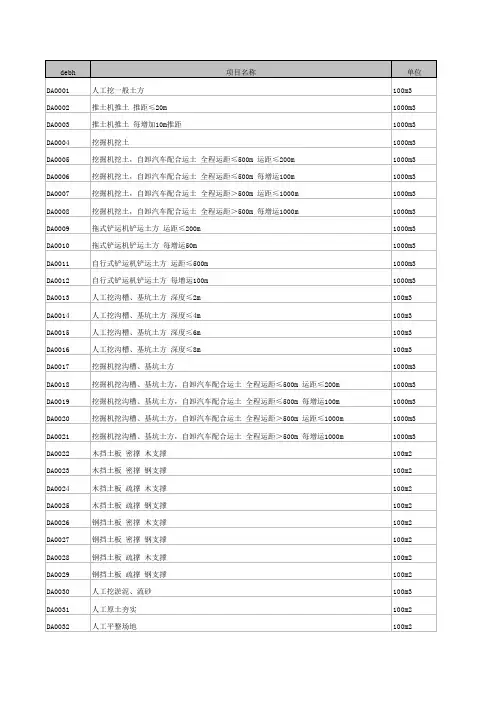

A.A.1土方工程(编码:010101)A.A.1.1 平整场地(编码:010101001)工程内容:标高在±300 mm以内的挖填找平单位:2A.A.1.2 挖土方(编码:010101002)工程内容:1.人工挖土:包括挖土、装土、修理边坡2.机械挖土石方:包括挖土,100m以内的运土、卸土、平整、空回。
3.工作面内排水、洒水及道路维护。
单3A.A.1.3 挖基础土方(编码:010101003)工程内容:1.挖土、装土、修理边底。
2.装土置于槽、坑5m以内自然堆放。
3.沟、槽底夯实。
单3A.A.1.4 挖淤泥、流砂及土石方运输(编码:010101005)工程内容:1.挖淤泥、流砂、修理边底。
2.装、运、卸及平整。
单3A.A.3 土石方回填(编码:010103)A.A.3.1 土石方回填(编码:010103001)工程内容:1.摊铺、平土(石渣)、洒水、碾压或夯实。
单3A.B.桩与地基基础工程说明一、一般说明(一)本分部桩与地基基础工程适用于一般工业与民用建筑的桩与地基基础工程,不适用于水工建筑、公路桥梁的打桩工程。
(二)本分部桩与地基基础工程地层划分为土壤层、卵石层、岩石层三大类。
1.卵石层是指粒径大于20mm的卵石、碎石含量>50%的地层。
如粒径大于20mm的卵石、碎石含量在15%~50%,人工、机械按卵石层项目乘以系数0.80。
如粒径大于200mm的卵石、碎石含量>50%,按松次坚石层项目计算。
2.岩石级别按土壤及岩石(普氏)分类划分为三档,本定额按岩石级别松次坚石(V~VIII)确定。
岩石级别为普坚石(IX~X)时,人工、机械按松次坚石项目乘以系数1.4;岩石级别为特坚石(XI~XVI)时,人工、机械按松次坚石项目乘以系数2.0。
3.土壤级别根据工程地质资料中的土层构造和土壤物理、力学性能的有关指标,参照纯沉桩时间划分为一级土和二级土。
凡遇有砂夹层者,应首先按砂层情况确定土壤级别。
无砂层者,按土壤物理、力学性能指标并参照每米平均纯沉桩时间确定。
用土壤物理力学性能指标鉴别土壤级别时,桩长≤12m,相当于桩长的1/3的土层厚度应达到土壤级别所规定(三)单位工程打(灌注)桩工程量在下列规定数量以内时,其人工、机械按相应项目乘以系数1.25计算。
(四)本分部(除锚杆钻孔、灌浆外)系按打垂直桩考虑,如打斜桩,其斜度小于1:6时,则人工、机械乘以系数1.43(俯打、仰打均同);当斜度超过1:6时,打桩所采用的措施费用,按实计算。
(五)本分部不包括清除地下障碍物,若发生时按实计算。
(六)本分部桩与地基基础工程项目中未包括桩的现场检验费。
二、桩基工程(一)打试桩按相应项目的人工、机械乘以系数2计算。
(二)混凝土桩、水泥粉煤灰碎石桩的截桩按相应项目另行计算,截桩项目已包括将截下的桩头运至现场不影响下步施工的堆放点的费用,桩头如需运出施工现场者,按“A.A 土(石)方工程”相应项目计算。
(三)打预制钢筋混凝土方桩及混凝土管桩按运输至施工现场的成品桩编制,不再计算桩的制作及运输。
(四)焊接桩钢材用量如与实际不同时,按实调整。
(五)钻孔灌注混凝土桩、冲击钻孔法施工的混凝土桩、砂石桩、水泥粉煤灰碎石桩(CFG桩)及振冲碎石桩的泥浆外运另按相应项目计算。
(六)沉管法施工的混凝土桩、砂石桩、水泥粉煤灰碎石桩的桩尖制作按相应项目另行计算,桩尖钢筋、铁件制作安装、桩尖运输另按“A.D 混凝土及钢筋混凝土工程”相应项目计算。
(七)灌注桩的充盈量已包含在项目内,不另计算。
(八)人工挖孔桩不浇护壁,桩芯浇注执行挖孔桩芯定额,并将混凝土用量换算为11m3/10m3。
(九)现场灌注混凝土桩的钢筋笼按“A.D 混凝土及钢筋混凝土工程”相应项目计算。
(十)压力灌浆微型桩如作为抗拔桩(抗浮锚杆),使用钢筋或钢绞线的,按本分部的预应力锚杆项目和非预应力锚杆项目计算。
(十一)高压旋喷桩、压力灌浆微型桩的水泥用量与本项目用量不同时,按实调整。
(十二)本项目中没有的桩径可采用内插法计算。
如桩径为850mm的回旋钻孔灌注桩,可根据桩径为800mm和桩径为900mm的项目计算,即:桩径为850mm的回旋钻孔灌注桩基价V850=(A900-A850)×V800+(A850-A800)×V900 (A900-A800)(A900-A800)= 0.51471×V800+0.48529×V900式中V800、A800 ——桩径为800mm的回旋钻孔灌注桩基价、截面积;V850、A850——桩径为850mm的回旋钻孔灌注桩基价、截面积;V900、A900——桩径为900mm的回旋钻孔灌注桩基价、截面积。
常用桩径可按下表系数计算。
三、地基及边坡处理(一)锚杆钻孔、灌浆项目的水泥砂浆用量与本项目用量不同时,按实调整。
(二)土钉钻孔、灌浆按锚杆钻孔、灌浆项目计算,其中人工、机械乘以系数0.9。
土钉制作安装按非预应力锚杆项目计算,并根据设计情况扣除锚具摊销费。
(三)锚杆及土钉钻孔、布筋、安装、灌浆、张拉、混凝土喷射等搭设的脚手架,另行计算,列入措施费内。
(四)喷射混凝土的钢筋网按“A.D 混凝土及钢筋混凝土工程”相应项目计算。
工程量计算规则一、预制钢筋混凝土方桩、混凝土管桩、混凝土灌注桩、砂石桩、水泥粉煤灰碎石桩、旋喷桩、压力灌浆微型桩按设计图示尺寸以桩长(包括桩尖)计算。
二、接桩按设计图示规定以接头个数计算。
三、振冲灌注碎石桩按设计图示孔深乘以孔截面积以体积计算。
四、送桩按设计桩顶至自然地坪另加0.5m以“m”计算。
五、桩尖制作工程量按图算量以“m3”计算。
六、截桩按桩的根数计算。
七、钻孔灌注混凝土桩、冲击钻孔法施工的混凝土桩、砂石桩、水泥粉煤灰碎石桩(CFG 桩)及振冲碎石桩的泥浆外运按桩设计截面面积乘以桩长以体积计算,振冲灌注碎石桩的泥浆外运按振冲灌注碎石桩工程量计算。
八、锚杆、土钉钻孔灌浆按入土深度以“m”计算。
九、锚杆、土钉制作安装按下料长度以“t”计算。
十、喷射混凝土按支护面积计算。
A.B.1 混凝土桩(编码:010201)A.B.1.1 预制钢筋混凝土桩(编码:010201001)工程内容:1.准备打桩机具,移动打桩机,吊装就位,安卸桩帽,校正,打桩;2.预制桩制作、运输。
注:以上费用修改A.B.1.1 预制钢筋混凝土桩(编码:010201001)A.B.1.2 接桩(编码:010201002)工程内容:准备接桩工具,对接上下节桩、桩顶垫平,放置角铁、钢板、焊接、焊制、安放、拆卸夹箍等。
A.B.1.2 接桩(编码:010201002)工程内容:准备接桩工具,对接上下节桩、桩顶垫平,运送、灌注胶泥等。
