2009《四川省建设工程工程量清单计价定额》安装工程部分电缆安装定额说明及工程量计算规则
- 格式:doc
- 大小:31.00 KB
- 文档页数:9
四川省建设工程工程量清单计价定额(2009)A 建筑工程B 装饰工程F 措施项目2009建筑工程定额A 建筑工程册说明一、本定额的混凝土和砂浆是按过筛净砂编制的,各地应将过筛人工费和损耗纳入材料预算价格,定额考虑了砂的膨胀率。
因质量要求现场过筛的人工费及筛砂损耗已包括在定额内,不另计算。
二、本定额的混凝土和砂浆强度等级,如设计要求与定额不同时,允许按附录换算,但定额中各种配合比的材料用量不得调整。
三、本定额的混凝土和砂浆是按中(细)砂、特细砂编制,计算时应按实际使用砂的种类分别套用相应定额项目。
四、本定额现浇混凝土构件是按现场搅拌非泵送编制的,商品混凝土以成品基价的形式表现。
若现浇混凝土构件使用商品混凝土,按工程所在地工程造价站规定,对商品混凝土价差进行单项价差调整。
五、本定额的预制大型屋面板已考虑了蒸汽池养护费用,其他预制混凝土构件必须采取养护池养护时,需报经建设单位批准后,按每立方米混凝土蒸汽养护费45元计算。
凡采用露天养护者,一律不得计算蒸汽养护费。
六、建筑材料、成品、半成品(除混凝土预制构件、金属结构构件)从现场仓库、堆放地点、加工地点至操作地点的水平运输,已综合考虑在定额内,但垂直运输机械费应按“T.措施项目”另行计算。
七、混凝土预制构件、金属结构构件制作安装定额项目,未包括吊装机械费及模板费,发生时,另按“T.措施项目”计算。
八、本定额项目中未考虑高层建筑施工增加的费用,发生时,按“T.B建筑物超高施工增加费”定额项目执行。
九、本定额在执行中如遇缺项,可按装饰、市政、安装工程定额执行。
若仍缺项,由甲乙双方编制临时性定额,报工程所在地造价站审批,并报省工程造价总站备案。
建筑面积计算规则一、建筑工程(一)计算建筑面积的范围1. 单层建筑物的建筑面积,应按其外墙勒脚以上结构外围水平面积计算;高度在2.20m 及以上者应计算全面积;高度不足2.20m者应计算1/2面积。
2. 单层建筑物的建筑面积,利用坡屋顶内空间时净高超过2.10m的部位应计算全面积;净高在1.20m至2.10m的部位应计算1/2面积;净高不足1.20m的部位不应计算面积。

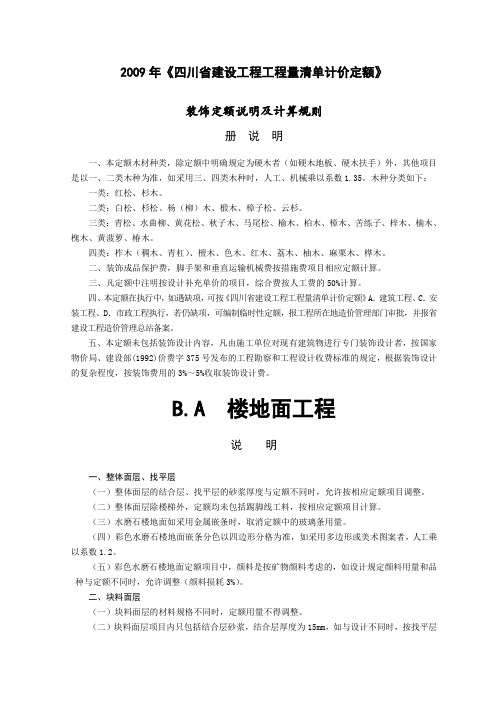

2009年《四川省建设工程工程量清单计价定额》装饰定额说明及计算规则册说明一、本定额木材种类,除定额中明确规定为硬木者(如硬木地板、硬木扶手)外,其他项目是以一、二类木种为准,如采用三、四类木种时,人工、机械乘以系数1.35。
木种分类如下:一类:红松、杉木。
二类:白松、杉松、杨(柳)木、椴木、樟子松、云杉。
三类:青松、水曲柳、黄花松、秋子木、马尾松、榆木、柏木、樟木、苦练子、梓木、楠木、槐木、黄菠萝、椿木。
四类:柞木(稠木、青杠)、檀木、色木、红木、荔木、柚木、麻栗木、桦木。
二、装饰成品保护费,脚手架和垂直运输机械费按措施费项目相应定额计算。
三、凡定额中注明按设计补充单价的项目,综合费按人工费的50%计算。
四、本定额在执行中,如遇缺项,可按《四川省建设工程工程量清单计价定额》A.建筑工程、C.安装工程、D.市政工程执行,若仍缺项,可编制临时性定额,报工程所在地造价管理部门审批,并报省建设工程造价管理总站备案。
五、本定额未包括装饰设计内容,凡由施工单位对现有建筑物进行专门装饰设计者,按国家物价局、建设部(1992)价费字375号发布的工程勘察和工程设计收费标准的规定,根据装饰设计的复杂程度,按装饰费用的3%~5%收取装饰设计费。
B.A 楼地面工程说明一、整体面层、找平层(一)整体面层的结合层、找平层的砂浆厚度与定额不同时,允许按相应定额项目调整。
(二)整体面层除楼梯外,定额均未包括踢脚线工料,按相应定额项目计算。
(三)水磨石楼地面如采用金属嵌条时,取消定额中的玻璃条用量。
(四)彩色水磨石楼地面嵌条分色以四边形分格为准,如采用多边形或美术图案者,人工乘以系数1.2。
(五)彩色水磨石楼地面定额项目中,颜料是按矿物颜料考虑的,如设计规定颜料用量和品种与定额不同时,允许调整(颜料损耗3%)。
二、块料面层(一)块料面层的材料规格不同时,定额用量不得调整。
(二)块料面层项目内只包括结合层砂浆,结合层厚度为15mm,如与设计不同时,按找平层相应项目调整。
2009年四川省建设工程工程量清单定额解释四、安装工程1.问:在使用2009安装工程计价定额时,拆除如何计价?答:安装工程拆除(除各册有规定外)按相应安装子目的(人工+机械+综合费)50%计算。
2:问:安装工程中按定额规定系数计取的高层建筑增加费、脚手架搭拆费…….等,其中的定额人工费是否应该作为安全文明施工等措施项目费用及规费的计算基础,并按规定经行人工费政策性调整?答:安装工程中按定额规定系数计取的高层建筑增加费、脚手架搭拆费…….等的定额人工费应作为安全文明施工等措施项目费用及规费的计算基础,并按规定经行人工费政策性调整。
3.问:设备费用是否计算税金?答:犯设备费用纳入工程结算的,均应计取税金。
4.问:在使用2009清单计价定额计价时,设备试压定额中是否包括介质灌注、设备试压用水质处理?答:定额内不包括设备试压所用的水、电、气、油、燃料等,也不包括设备试压用水质处理。
5.问:在使用2009清单计价定额计价时,设备单机试运转包括的内容是哪些?答:设备单机运转属于整体设备安装内容范畴,其工作内容应按相应规范规定的为准,不包括机械设备部分以外各系统(如电气、仪表、通风等系统)的试验、调整、试运转。
单机运转不包括所用的水、电、气、油、燃料,除此以外的材料、人工及机械均已包括在设备安装定额内。
6.问:在使用2009清单计价定额计价时,风机、水泵拆装检查如何确定?设备解体是否执行风机、水泵拆装检查定额?答:(1)风机、水泵整体出厂时,已经将零部件装配工序完成。
随着时间的推移,长时间自然条件的侵蚀以及运输环节的振动,都可能对该设备的装配质量产生一定的影响。
因此,不经过拆装检查炎症及调整,是无法保证设备安全、正常、连续运行的。
在建设单位要求或设计规定时,安装前必须经行拆装检查。
(2)设备解体执行风机、水泵拆装检查相应定额。
7.问:在使用2009清单计价定额计价时,风机、水泵安装使用的橡胶隔震垫或弹簧减震器应执行什么定额?答:风机、水泵安装使用的橡胶隔震垫或弹簧减震器安装定额缺项。
2009年《四川省建设工程工程量清单计价定额》总说明一、编制依据2009年《四川省建设工程工程量清单计价定额》(以下简称本定额),是与中华人民共和国国家标准《建设工程工程量清单计价规范》(GB50500-2008)(以下简称计价规范)相配套,依据建设部、财政部印发的《建筑安装工程费用项目组成》、《全国统一建筑工程基础定额》(GJD-101-95)、《全国统一建筑装饰装修工程消耗量定额》(GYD-901-2002)、《全国统一安装工程基础定额》(GJD208-2006)、《全国统一市政工程预算定额》(GYD-301~308-1999)、《全国统一施工机械台班费用编制规则》、2004年《四川省建设工程工程量清单计价定额》以及现行国家产品标准、设计规范、施工质量验收规范和安全操作规程进行编制的。
二、适用范围本定额适用于四川省行政区域内的工程建设项目计价,具体为:A——建筑工程:适用于工业与民用建筑物和构筑物工程;B——装饰装修工程:适用于工业与民用建筑物和构筑物的装饰、装修工程;C——安装工程:适用于工业与民用安装工程;D——市政工程:适用于市政建设工程;E——园林绿化工程:适用于园林绿化工程;T——措施项目:适用于与A、B、C、D、E相配套的非工程实体的措施项目;U——其他项目:适用于与A、B、C、D、E相配套的其他项目;V——规费:适用于与A、B、C、D、E工程项目相配套的规费;W——税金:适用于与A、B、C、D、E工程项目相配套的税金;X——附录1施工机械台班费用单价:适用于与A、B、C、D、E相配套的施工机械台班费用单价;Y——附录2混凝土及砂浆配合比:适用于与A、B、C、D、E相配套的混凝土及砂浆配合比。
凡全部使用国有资金投资或国有资金投资为主的建设工程应执行本定额。
三、定额作用本定额是编审建设工程设计概算、施工图预算、招标控制价(标底)、竣工结算、调解处理工程造价纠纷,鉴定及控制工程造价的依据;本定额是招标人组合综合单价,衡量投标报价合理性的基础;本定额是投标人组合综合单价,确定投标报价的参考;本定额是编制建设工程投资估算指标的基础。
关于印发2009年《四川省建设工程工程量清单计价定额》人工费调整系数公式的通知
川建价发[2009]11号
各市、州工程造价管理机构:
根据2009年《四川省建设工程工程量清单计价定额》(川建发[2008]453号)的有关规定,人工费调整系数由各市、州造价站根据当地劳动力单价的实际情况测算,报省建设工程造价管理总站批准后执行。
为便于各地测算,统一测算方法,现将人工费调整系数测算公式印发给你们,请遵照执行。
一、建筑、市政、园林绿化、抹灰工程、措施项目等人工费调整系数公式:
调整系数={(A-35)/35}×30%+{(B-45)/45}×20%+{(C-50)/50}×50%
A—建筑、市政、园林绿化、抹灰工程、措施项目等普工调整后的日工资单价;
B—建筑、市政、园林绿化、抹灰工程、措施项目等混凝土工调整后的日工资单价;
C—建筑、市政、园林绿化、抹灰工程、措施项目等技工调整后的日工资单价。
二、装饰工程(抹灰工程除外)人工费调整系数公式:
调整系数={(D-35)/35}×20%+{(E-55)/55}×70%+{(F-65)/65}×10%
D—装饰工程普工调整后的日工资单价。
E—装饰工程其他技工调整后的日工资单价。
F—装饰工程细木工调整后的日工资单价。
三、安装工程人工费调整系数公式:
调整系数={(G-50)/50}×100%
G—安装工程用工(包括普工、技工)调整后的日工资单价。
二○○九年三月四日。
四川省09安装定额说明及计算规则分册说明《机械设备安装工程》(以下简称本定额)适用于一般工业及民用建设工程中常见的新建、扩建及技术改造项目的机械设备安装工程。
二、本定额若用于旧设备安装时,旧设备的拆除费用,按相应安装子目的50%计算。
四、关于水平运输和垂直运输:1. 设备:包括自安装现场指定堆放地点运至安装地点的水平和垂直搬运。
2. 材料和机具:包括自施工单位现场仓库运至安装地点的水平和垂直搬运。
3. 垂直运输基准面:在室内,以室内地平面为基准面;在室外,以室外安装现场地平面为基准面。
五、本定额除各章另有说明外,均包括下列工作内容:1.安装主要工序:施工准备,设备、材料及工、机具水平搬运,设备开箱、点件、外观检查,配合基础验收、铲麻面、划线、定位,起重机具装拆,清洗、吊装、组装、连接、安放垫铁及地脚螺栓、设备找正、调平、精平、焊接、固定、灌浆、单机试运转;2.人字架、三角架、环链手拉葫芦、滑轮组、钢丝绳等起重机具及其附件的领用、搬运、搭拆、退库等;3.施工及验收规范中规定的调整、试验及无负荷试运转;4.与设备本体联体的平台、梯子、栏杆、支架、屏盘、电机、安全罩以及设备本体第一个法兰以内的管道等安装;5.工种间交叉配合的停歇时间,临时移动水、电源时间,以及配合质量检查、交工验收、收尾结束等工作。
六、旧设备拆除的工作内容:包括拆除前检测设备精度及完好程度,填写记录,铲除设备底座灌浆层,部件、附件及地脚螺母拆除;起重机具搭拆,起吊、上排、10m范围内的移位、涂油防护。
七、本定额除各章另有说明外,均不包括下列内容,发生时应另行计算:1.设备自设备仓库运至安装现场指定堆放地点的搬运工作;2.因场地狭小,有障碍物(沟、坑)等所引起的设备、材料、机具等增加的二次搬运、装拆工作;3.设备基础的铲磨,地脚螺栓孔的修整、预压,以及在木砖地层上安装设备所需增加的费用;4.设备构件、机件、零件、附件、管道及阀门、基础及基础盖板等的修理、修补、修改、加工、制作、焊接、煨弯、研磨、防震、防腐、保温、刷漆以及测量、透视、探伤、强度试验等工作;5.特殊技术措施及大型临时设施以及大型设备安装所需的专用机具等费用;6.设备本体无负荷试运转所用的水、电、气、油、燃料等;7.负荷试运转、联合试运转、生产准备试运转;8.专用垫铁、特殊垫铁(如螺栓调整垫铁、球型垫铁等)和地脚螺栓;9.脚手架搭拆费(第C.A.4、C.A.5除外),需要时,按建筑工程相应单项脚手架定额执行;10.设计变更或超规范要求所需增加的费用;11.设备的拆装检查(或解体拆装);12.电气系统、仪表系统、通风系统、设备本体第一个法兰以外的管道系统等的安装、调试工作;非与设备本体联体的附属设备或附件(如平台、梯子、栏杆、支架、容器、屏盘等)的制作、安装、刷油、防腐、保温等工作。
《四川省建设工程工程量清单计价定额—建筑安装工程费用》说明及费用计算一、定额说明二、费用计算1.材料费用:根据工程量清单中列出的材料种类和消耗量,结合市场价格确定材料费用。
2.施工人工费:根据工程量清单中列出的单位工程工作量和工程量,在考虑施工工艺和工程难度的情况下,计算出施工人工费用。
3.机械使用费:根据工程量清单中列出的机械台班数和使用小时数,考虑机械设备的折旧、磨损和维护等因素,计算出机械使用费用。
4.措施费:根据工程量清单中列出的临时工程措施,计算出临时工程费用。
5.管理费:根据工程量清单中列出的建造管理费和施工过程管理费,计算出管理费用。
6.利润:根据项目投资规模、施工工艺和工程难度等因素,按照一定比例计算出利润费用。
7.其他费用:根据工程量清单中列出的其他费用项目,计算出其他费用。
费用计算一般按照以下公式进行:总费用=材料费用+施工人工费+机械使用费+措施费+管理费+利润+其他费用三、注意事项在进行《四川省建设工程工程量清单计价定额—建筑安装工程费用》的费用计算时,需要注意以下几个问题:1.准确计算工程量:施工单位在计算工程量时,需要按照实际情况仔细核算,确保工程量的准确性。
2.规范使用材料价格:在计算材料费用时,要结合市场价格确定材料的价格,确保价格的合理性和准确性。
3.合理确定机械使用费:在计算机械使用费时,要综合考虑机械设备的折旧、磨损和维护等因素,确保机械使用费的合理性。
4.科学设置措施费:在计算措施费时,要根据工程量清单中列出的临时工程措施设置,合理确定措施费的项目和数量。
5.合理核定利润:在计算利润费用时,要结合项目投资规模、施工工艺和工程难度等因素,按照一定比例确定利润费用。
通过准确计算和合理核定各项费用,可以确保建筑安装工程费用的准确性和合理性,为项目的投标、招标和施工提供基础依据,同时也可以控制项目的成本,保证工程质量和进度的要求。
2009年〈〈四川省建设工程工程量清单计价定额》市政定额说明及计算规则册说明一、本定额的混凝土和砂浆是按过筛净砂编制的,各地应将过筛人工费和损耗纳入材料预算价格,定额已考虑了砂的膨胀率,因质量要求现场过筛的人工费及筛砂损耗已包括在定额内,不另计算。
二、本定额的混凝土和砂浆强度等级,如设计要求与定额不同时,允许按附录换算,但定额中各种配合比的材料用量不得调整。
三、本定额的混凝土和砂浆是按中(细)砂、特细砂编制的,计算时应按实际使用砂的种类分别套用相应定额项目。
四、本定额现浇构件混凝土是按现场搅拌非泵送和商品混凝土分别编制的,商品混凝土以成品基价的形式表现,若现浇混凝土构件使用商品混凝土,应对商品混凝土价差进行单项价差调整。
五、中小型机械在25km以内,从甲工地(或基地)至乙工地的搬迁运输费和场内运输费,已包括在定额内。
六、本定额除各章另有说明者外,建筑材料、成品、半成品从现场仓库、堆放地点、加工地点至操作地点的水平运输,已综合考虑在定额内,不得另行计算。
七、地下管线的交叉处理,临时遇到的障碍拆除,施工组织设计规定(经建设单位认可)的临时工程等,按相应项目执行,无定额项目的,按实签证。
八、D.D隧道工程、D.F地铁工程定额暂未编。
九、本定额与安装工程定额执行界限如下图所示:1 .供水管道:图例说明:(1)、⑵ 为水源管道;(3)、(4)为总排水管道。
(1)、⑵和⑶、(4)若为城市供、排水(住宅小区除外)管道时,应执行市政工程相应定额。
执行市政定薇) 城而煽气发竺&气柜:内映行做赫)执应装诙住产、生活诵的主管道在 枢内施工执行市政定歇)4 .油、气管道:图例说明:(5)、(6)为油、气管道。
(5)、(6)若为城市煤气及油、气管道(住宅小区除外),应执行市政工程相应定额。
十、本定额在执行中如遇缺项,可按建筑、装饰、安装、园林绿化工程定额执行,若仍缺项,由甲乙双方 编制临时性定额,报工程所在地工程造价站审批,并报省工程造价总站备案。
2009《四川省建设工程工程量清单计价定额》安装工程部分电缆安装定额说明及工程量计算规则C.B.8 电缆安装(编码:030208)说明一、本章中的电缆敷设适用于10kV以下的电力电缆和控制电缆敷设。
本定额系按平原地区和厂内电缆工程的施工条件编制的,未考虑在积水区、水底、井下等特殊条件下的电缆敷设,厂外电缆敷设工程按本定额C.B.10章相应项目另计工地运输。
二、电缆在一般山地、丘陵地区敷设时,其人工费乘以系数1.3。
该地段所需的施工材料如固定桩、夹具等按实计算。
三、双屏蔽电缆头制作安装人工费乘以系数1.05。
四、电缆头的接线端子大于240mm2为异型端子,需要单独加工时,应按实计算。
五、“竖直通道电缆”适用于四周封闭的竖井、火炬、高塔等电缆工程,“井道电缆”适用于高层建筑中电缆井道(每层有站人平台)的电缆工程。
凡穿越过井道的电缆均执行“井道电缆”。
六、矿物绝缘电力电缆井道安装基价乘以系数1.6,矿物绝缘控制电缆井道安装基价乘以系数1.5。
七、单芯电缆头制作安装基价乘以系数0.67。
小区或厂区路灯电缆头制作安装执行户内干包电缆终端头子目。
八、桥架安装:1.桥架安装包括运输、组对、吊装、固定;弯通或三、四通修改、制作组对;切割口防腐,制作桥架本体开孔;上管件、隔板安装、盖板安装、接地、附件安装等工作内容;2.桥架支撑架适用于立柱、托臂及其他各种支撑架的安装。
本定额已综合考虑了采用螺栓、焊接和膨胀螺栓三种固定方式,实际施工中,不论采用何种固定方式,均不作调整;3.非标桥架支架的制作执行本分册“一般铁构件制作”定额;4.玻璃钢梯式桥架和铝合金梯式桥架均按不带盖考虑,如这两种桥架带盖,则分别执行玻璃钢槽式桥架项目和铝合金槽式桥架项目;5.钢制桥架主结构设计厚度大于3mm时,人工费、机械费乘以系数1.2;6.不锈钢桥架按本章钢制桥架项目乘以系数1.1;7.连接用螺栓和连接件按实计算;8.组合式桥架以每片长度2m作为一个基型片,已综合了宽为100mm、150mm、200mm三种规格;9.桥架跨接接地线采用专用接地卡时,可按实计算专用接地卡材料费;10.室外大跨度电缆桥架应执行C.B.12章铁构件的制作和安装项目。
2009《四川省建设工程工程量清单计价定额》应用指南说明一、《四川省建设工程工程量清单计价定额应用指南》(以下简称《指南》)是以《建设工程工程量清单计价规范》(GB50500—2008)(以下简称《计价规范》)及《四川省建设工程工程量清单计价定额》(以下简称《计价定额》)为依据进行编制的,适用于建设工程工程量清单综合单价的组成。
二、《指南》“可组合的定额内容”及“对应的定额编号”用于指导工程量清单项目设置和组合工程量清单项目综合单价。
三、《指南》由项目编码、项目名称、项目特征、计量单位、工程内容、可组合的定额内容及对应的定额编号组成,其项目编码、项目名称、项目特征、计量单位、工程内容均与《计价规范》一致,其可组合的定额内容及对应的定额编号,特指《计价定额》的定额项目及相应的定额编号。
四、当《计价规范》与《计价定额》的计量单位、工程量计算规则不同时,应根据《计价规范》的计量单位和工程量计算规则要求,由《计价定额》对应项目进行计算。
五、《指南》没有的项目或在可组合的定额内容和对应的定额编号栏内标注“无”的,根据《计价规范》的规定,在编制工程标底和投标报价时,由编制人自行考虑。
六、《指南》分部分项工程量清单的项目编码,一至九位按计价规范附录A的规定设置,十至十二位应根据拟建工程的工程量清单项目名称设置,同一招标工程的项目编码不得有重码。
A.1 土(石)方工程表A.1.1 土方工程(编码:010101)表A.2.1 石方工程(编码:010102)表A.1.3 土石方回填(编码:010103)A.2 桩与地基基础工程表A.2.1 混凝土桩(编码:010201)表A.2.2 其他桩(编码:010202)表A.2.3 地基与边坡处理(编码:010203)A.3 砌筑工程表A.3.1 砖基础(编码:010301)表A.3.2 砖砌体(编码:010302)表A.3.3 砖构筑物(编码:010303)表A.3.4 砌块砌体(编码:010304)表A.3.5 石砌体(编码:010305)表A.3.6 砖散水、地坪、地沟(编码:010306)A.4 混凝土及钢筋混凝土工程表A.4.1 现浇混凝土基础(编码:010401)表A.4.2 现浇混凝土柱(编码:010402)表A.4.3 现浇混凝土梁(编码:010403)表A.4.4 现浇混凝土墙(编码:010404)表A.4.5 现浇混凝土板(编码:010405)表A.4.6 现浇混凝土楼梯(编码:010406)表A.4.7 现浇混凝土其他构件(编码:010407)表A.4.8 后浇带(编码:010408)表A.4.9 预制混凝土柱(编码:010409)表A.4.10 预制混凝土梁(编码:010410)表A.4.11 预制混凝土屋架(编码:010411)表A.4.12 预制混凝土板(编码:010412)表A.4.13 预制混凝土楼梯(编码:010413)表A.4.14 其他预制构件(编码:010414)表A.4.15 混凝土构筑物(编码:010415)表A.4.16 钢筋工程(编码:010416)表A.4.17 螺栓、铁件(编码:010417)A.5 厂库房大门、特种门、木结构工程表A.5.1 厂库房大门、特种门(编码:010501)表A.5.2 木屋架(编码:010502)表A.5.3 木构件(编码:010503)A.6 金属结构工程A.6.1 钢屋架、钢网架(编码:010601)A.6.2 钢托架、钢桁架(编码:010602)A.6.3 钢柱(编码:010603)A.6.4 钢梁(编码:010604)A.6.5 压型钢板楼板、墙板(编码:010605)A.6.6 钢构件(编码:010606)表A.6.7 金属网(编码:010607)A.7 屋面及防水工程表A.7.1 瓦、型材屋面(编码:010701)表A.7.2 屋面、地面防水(编码:010702)表A.7.3 墙面防水、防潮(编码:010703)A.8 防腐、隔热、保温工程表A.8.1防腐面层(编码:010801)表A.8.2 其他防腐(编码:010802)表A.8.3 隔热、保温(编码:010803)B.1 楼地面工程表B.1.1 整体面层(编码:020101)表B.1.2 块料面层(编码:020102)表B.1.3 橡胶面层(编码:020103)表B.1.4 其他材料面层(编码:020104)表B.1.5 踢脚线(编码:020105)表B.1.6 楼梯装饰(编码:020106)表B.1.7 扶手、栏杆、栏板装饰(编码:020107)表B.1.8 台阶装饰(编码:020108)表B.1.9 零星装饰项目(编码:020109)B.2 墙、柱面工程表B.2.1 墙面抹灰(编码:020201)表B.2.2 柱面抹灰(编码:020202)表B.2.3 零星抹灰(编码:020203)表B.2.4 墙面镶贴块料(编码:020204)表B.2.5 柱面镶贴块料(编码:020205)B.2.6 零星镶贴块料(编码:020206)表B.2.7 墙饰面(编码:020207)表B.2.8 柱(梁)饰面(编码:020208)表B.2.9 隔断(编码:020209)表B.2.10 幕墙(编码:0202010)B.3 天棚工程表B.3.1 天棚抹灰(编码:020301)表B.3.2 天棚吊顶(编码:020302)表B.3.3 天棚其他装饰(编码:020303)B.4 门窗工程B.4.1 木门(编码:020401)B.4.2 金属门(编码:020402)B.4.3 金属卷闸门(编码:020403)B.4.4 其他门(编码:020404)。
四川省建设厅关于颁发《四川省建设工程工程量清单计价定额》的通知2008年11月19日川建价师协[2008]453号由省建设工程造价管理总站组织编制的2009年《四川省建设工程工程量清单计价定额》予以颁发,从2009年1月1日起执行。
本定额适用范围1、设计概算、施工图预算2、招标控制价3、竣工结算4、调解处理工程造价纠纷5、鉴定及控制工程造价的依据;6、投标人组合综合单价、衡量投标报价合理性的基础;7、编制工程投资估算指标的基础。
四川省建设厅、财政厅、物价局关于印发《四川省施工企业工程规费计取标准》的通知2008年11月27日川建发[2008]94号收费标准注:全部使用国有资金或国有资金投资为主的建设工程,编制设计概算、施工图预算、招标控制价时,费率按上限规费不得作为竞争性费用施工企业每年应向有关部门申请办理规费标准取费证书,并向建设单位出示取费证书。
2009《四川省建设工程工程量清单计价定额》《宣贯材料》◆2009清单定额与2004清单定额计价水平比较09定额编制原则1、09、04定额造价总体水平基本持平;2、根据市场现状和施工实际情况,进一步理顺构成构成工程造价各组成要素的关系,根据工程造价各组成要素的不同性质和特点,采取差异对待的方法进行管理和控制;一是理顺各定额册之间造价水平的关系,进一步平衡不同性质工程之间的造价水平;二是理顺构成工程造价各组成要素的关系,加强对工程造价组成中不可竞争的规费和安全文明施工费的控制和管理;三是理顺工程造价中人工费的人工消耗量与人工单价的关系;3、根据新材料、新技术、新工艺的使用和新规范、规程的应用确定定额项目的增减4、对04清单计价定额存在的问题进行改正。
09定额和04定额构成工程造价各要素的具体变化情况(一)人工费1、人工单价的变化(元/工日)建筑工程普工:18→35技工:25→50砼工:新增砼45装饰装修工程普工:18→35抹灰:25→50细木:35→65其他技工:30→55安装工程普技工综合:25→50人工定额消耗量总体有较大幅度下降,其中:建筑工程(除卷材防水工程)10%—70%,除特殊情况下降幅度超过60%外,主要集中在30%—50%,其中:土石方下降:20%-45%桩与地基础基础分部下降:20%,其中涉及现场搅拌的下降60%,涉及商品砼的下降75%;砌筑分部下降:18.6%-37.28%;砼及钢筋砼部分现场搅拌砼下降20.2%-58%,商品砼下降42.25%-68.5%,预制构件制安下2.35%-58%,钢筋制安下降12.65%-68.5%;木结构分部下降11%;金属结构分部下降32.83%;屋面及防水分部下降10%-60%;防腐、隔热、保温工程下降10%-18%;装饰装修工程:楼地面下降:39.06%墙柱面工程下降:36.7%天棚工程下降:42.67%门窗工程下降:27.43%油漆涂料裱糊工程下降39.54%,但其中的乳胶漆刮腻子有所增加,其他工程下降7.76%安装工程:下降30.2%-38.21%市政工程::下降18.4%-66.5%,降幅较大的主要是现浇砼、商品砼和预制砼构件项目园林绿化工程:下降36%定额人费的变化建筑工程增加25.07%装饰装修增加15.46%安装工程增加29.25%市政工程中道路工程增加7.72%,桥涵工程增加18.91%,排水工程增加7.52%,给水、燃气工程增加35.93%,路灯工程增加26.93%;园林绿化工程增加27.15%定额材料费的变化材料费总体未发生变化,其中:安装工程增加3.9%-42.76%市政工程中给水/燃气/给排水机械设备安装增加9.21%路灯工程增加20.3%定额机械费的变化机械费总体无变化,其中安装工程中的机械费有所增加,幅度为2.23%-20.24%。
2009年《四川省建设工程工程量清单计价定额》解释一、综合1.问:在执行2009清单计价定额计价时,停(窝)工人工、机械台班单位如何计算?答:(1)停(窝)工人工单价,发、承包双方应在合同中约定,如双方未在合同中约定的,按省造价总站发布的工程项目所在地的计日工单价计算.(2)停(窝)工机械停置台班单价,发、承包双方在合同中约定,如双方未在合同中约定的,按定额机械台班单价的60%计算.其计算公式为:机械停置台班单价=定额机械台班单价*60%2。
问:根据《关于明确计日工人工单价计算方法的通知》规定,2009定额所有的人工费调整政策是否均应胺该文件计算综合费?窝工计日工单价是否参照2004定额的类似做法,综合费按10%计取?答:(1)《关于明确计日工人工单价计算方法的通知》(川建价发(2011)17号)自发文之日起执行,发文之日前已颁布的人工费调整文件中的计日工单价不再计算综合费。
(2)停(窝)工人工单价按《关于明确计日工人工单价计算方法的通知》(川建价发(2011)17号)中规定的计日工人工单价计算方法计算。
3.问:根据《工程造价咨询服务收费标准》(川价发【2008】141号)规定,施工阶段全过程造价控制,收费计算基础投资额是否包含建安工程造价之外的土地费用、建设单位管理费用、勘察设计费用、监理费用、招标代理费用、代建费用等的审核工作?答:根据《工程造价咨询服务收费标准》(川价发【2008】141号)规定,施工阶段全过程造价控制不包含建安工程造价之外的土地费用、建设单位管理费用、勘察设计费用、监理费用、招标代理费用、代建费用等的审核工作。
4.问:投标人在投标报价中将定额人工费作了定额规定之外的调整,毫不相干时是否修正?如果中标,工程结算时如何处理?答:(1)在投标报价时,投标人自主确定人工费报价,但不得对定额人工费作定额规定之外的调整.(2)在评标时,对未按规定计取规费和安全文明施工费的,应按规定重新计算规费和安全文明施工费并对其投标报价进行修正,投标人不打官腔修正结果,或修正后的投标报价高于招标时公布的招标控制价,其投标应作废标处理.(3)在签订施工合同前,应按规定对中标候选人或中标人的投标报价进行详细核实并修正,对未按规定计取规费和安全文明施工费的,应按规定重新计算规费和安全文明施工费并对其投标报价进行修正。
2009《四川省建设工程工程量清单计价定额》安装工程部分电缆安装定额说明及工程量计算规则
C.B.8 电缆安装
(编码:030208)
说明
一、本章中的电缆敷设适用于10kV以下的电力电缆和控制电缆敷设。
本定额系按平原地区和厂内电缆工程的施工条件编制的,未考虑在积水区、水底、井下等特殊条件下的电缆敷设,厂外电缆敷设工程按本定额C.B.10章相应项目另计工地运输。
二、电缆在一般山地、丘陵地区敷设时,其人工费乘以系数1.3。
该地段所需的施工材料如固定桩、夹具等按实计算。
三、双屏蔽电缆头制作安装人工费乘以系数1.05。
四、电缆头的接线端子大于240mm2为异型端子,需要单独加工时,应按实计算。
五、“竖直通道电缆”适用于四周封闭的竖井、火炬、高塔等电缆工程,“井道电缆”适用于高层建筑中电缆井道(每层有站人平台)的电缆工程。
凡穿越过井道的电缆均执行“井道电缆”。
六、矿物绝缘电力电缆井道安装基价乘以系数1.6,矿物绝缘控制电缆井道安装基价乘以系数1.5。
七、单芯电缆头制作安装基价乘以系数0.67。
小区或厂区路灯电缆头制作安装执行户内干包电缆终端头子目。
八、桥架安装:
1.桥架安装包括运输、组对、吊装、固定;弯通或三、四通修改、制作组对;切割口防腐,制作桥架本体开孔;上管件、隔板安装、盖板安装、接地、附件安装等工作内容;
2.桥架支撑架适用于立柱、托臂及其他各种支撑架的安装。
本定额已综合考虑了采用螺栓、焊接和膨胀螺栓三种固定方式,实际施工中,不论采用何种固定方式,均不作调整;
3.非标桥架支架的制作执行本分册“一般铁构件制作”定额;
4.玻璃钢梯式桥架和铝合金梯式桥架均按不带盖考虑,如这两种桥架带盖,则分别执行玻璃钢槽式桥架项目和铝合金槽式桥架项目;
5.钢制桥架主结构设计厚度大于3mm时,人工费、机械费乘以系数1.2;
6.不锈钢桥架按本章钢制桥架项目乘以系数1.1;
7.连接用螺栓和连接件按实计算;
8.组合式桥架以每片长度2m作为一个基型片,已综合了宽为100mm、150mm、200mm三种规格;
9.桥架跨接接地线采用专用接地卡时,可按实计算专用接地卡材料费;
10.室外大跨度电缆桥架应执行C.B.12章铁构件的制作和安装项目。
九、本章电缆敷设系综合项目,已将裸包电缆、铠装电缆、屏蔽电缆等因素考虑在内,因此凡10kV以下的电力电缆和控制电缆均不分结构形式和型号,一律按相应的电缆截面和芯数套用本章相应项目。
十、直径100的不打喇叭口的电缆保护管、≤100的电缆保护管敷设执行本定额第 C.B.12章相关子目。
十一、本章未包括下列内容:
1.隔热层、保护层的制作安装;
2.电缆冬季施工的加温工作和在其他特殊施工条件下的施工措施费和施工降效增加费。
十二、在带电运行的电缆沟内敷设电缆时,降效增加费用按(定额人工+定额机械)的10%计取,其中人工费为定额人工费乘以10%。
十三、在有粪便、臭水的电缆隧道敷设电缆,其电缆敷设的人工费增加5%。
十四、人工开挖路面均不包括恢复路面工作(人工开挖路面适用于安装工程整齐成槽的开挖路面)。
十五、混凝土电缆槽的挖填土方及铺砂盖砖应另套本章相应子目,金属线槽固定支架及吊杆未包括在本定额内,应另计。
十六、电缆防火堵洞每处按小于或等于0.25m2考虑。
保护管按两端一处考虑。
十七、电缆防火涂料适用于电缆刷防火涂料。
桥架及管道刷防火涂料执行《刷油、防腐蚀、绝热工程》。
十八、电缆防腐不包括挖填土方,应另执行本章相应子目,电缆刷色相漆按一片考虑,电缆缠麻层的人工可执行电缆剥皮子目,另计麻层材料费。
十九、干包电缆头不装“终端盒”时,称为“简包电缆头”,适用于一般塑料和橡皮绝缘低压电缆。
二十、浇注式电缆头主要适用于油浸纸绝缘电缆。
二十一、户内热缩式电缆头制作、安装适用0.5~10kV的交联聚乙烯电缆和各种电缆。
二十二、户外电缆头制作、安装适用0.5~10kV的各种电力电缆户外终端头的制作、安装。
二十三、电缆分支箱执行成套配电箱落地式项目。
二十四、“建筑垃圾土”系指建筑物周围及施工道路区域内的土质中含有建筑碎块或含有砌筑留下的砂浆等。
二十五、电缆沟挖填土适用于电气管道沟等电气工程(除10kV以下架空配电线路)的挖填工作。
工程量计算规则
一、直埋电缆的挖、填土(石)方,除特殊要求外,可按下表计算土方量:
直埋电缆的挖、填土(石)方量
注:
⑴两根以内的电缆沟,系按上口宽度600mm、下口宽度400mm、深度900mm计算的常规土方量(深度按规范的最低标准)。
⑵每增加一根电缆,其宽度增加170mm。
⑶以上土方量系按埋深从自然地坪起算,如设计埋深超过900mm时,多挖的土方量应另行计算。
二、电缆沟盖板揭、盖项目,按每揭或每盖一次以延长米计算,如又揭又盖,则按两次计算。
三、电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度:
1.横穿道路,按路基宽度两端各增加2m;
2.垂直敷设时,管口距地面增加2m;
3.穿过建筑物外墙时,按基础外缘以外增加1m;
4.穿过排水沟时,按沟壁外缘以外增加1m。
四、电缆保护管埋地敷设,其土方量凡有施工图注明的,按施工图计算;无施工图的,一般按沟深0.9m、沟宽按最外边的保护管两侧边缘外各增加0.3m工作面计算。
五、电缆敷设按单根以延长米计算,一个沟内(或架上)敷设三根各长100m的电缆,应按300m计算,以此类推。
六、电缆敷设长度应根据敷设路径的水平和垂直敷设长度,按下表规定增加附加长度:
电缆敷设的附加长度
注:
1.电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内;
2.以上表“电缆敷设的附加长度”不适用于矿物绝缘电缆预留长度,矿物绝缘电缆预留长度按实际计算。
七、电缆终端头及中间头均以“个”为计量单位。
电力电缆和控制电缆均应按一根电缆有两个终端头考虑。
中间电缆头设计有图示的,按设计确定;设计没有规定的,按实际情况计算(或按平均250m一个中间头考虑)。
八、穿刺线夹以单芯“个”为计量单位。
九、桥架安装,以“10m”为计量单位,计算工程量不扣除弯头、三通、四通等所占的长度。
桥架主材费中“直通桥架、弯头、三通、四通”分别按实际用量(含规定损耗率)计算材料价格。
十、吊电缆的钢索及拉紧装置,应按本定额相应项目另行计算。
