第1篇一、项目背景随着城市化进程的加快,人行道作为城市交通的重要组成部分,其铺装质量直接关系到市民的出行体验和城市形象。
本方案旨在为某城市人行道铺装工程提供一套科学、合理、可行的施工方案,确保工程质量和进度,提升城市品质。
二、工程概况1. 工程名称:某城市人行道铺装工程2. 工程地点:某城市主要道路两侧3. 工程规模:全长XX公里,总面积XX平方米4. 施工工期:XX个月5. 施工单位:XX建筑工程有限公司三、施工准备1. 技术准备(1)熟悉图纸,明确施工范围、技术要求和施工标准。
(2)组织技术人员进行现场勘查,了解地质条件、周边环境等。
(3)编制施工组织设计,明确施工工艺、施工顺序、施工方法等。
2. 材料准备(1)水泥、砂、石子等原材料应符合国家相关标准。
(2)人行道板、透水砖、道牙石等材料应选择质量合格的产品。
(3)施工工具、设备应齐全,并进行检查和维护。
3. 人员准备(1)组织施工队伍,明确各岗位人员职责。
(2)对施工人员进行技术培训,确保施工技能熟练。
(3)进行安全教育和培训,提高施工人员的安全意识。
四、施工工艺1. 施工流程(1)场地平整:清除地面杂物,进行场地平整。
(2)基层施工:铺设砂石基层,进行压实。
(3)垫层施工:铺设水泥稳定土垫层,进行压实。
(4)面层施工:铺设人行道板、透水砖等面层材料。
(5)道牙石施工:安装道牙石,确保牢固。
(6)接缝处理:对板缝进行勾缝处理,确保美观。
(7)养护:进行洒水养护,保证工程质量。
2. 施工方法(1)场地平整采用推土机进行场地平整,确保场地平整度达到设计要求。
(2)基层施工采用摊铺机进行砂石基层铺设,厚度根据设计要求确定。
采用压路机进行压实,确保基层密实。
(3)垫层施工采用摊铺机进行水泥稳定土垫层铺设,厚度根据设计要求确定。
采用压路机进行压实,确保垫层密实。
(4)面层施工根据设计要求,选用合适的人行道板或透水砖进行铺设。
采用人工或机械进行铺设,确保板缝平整、牢固。
明光市张八岭镇嘉山村西郢组、南头组入户路工程施工组织设计安徽金品建筑工程有限公司2016年5 月4日第一章工程总体概况第一节编制说明一、编制依据1、明光市张八岭镇嘉山村西郢组、南头组入户路硬化、透水砖铺设工程施工招标文件及相关设计图纸。
2、国家颁布的有关施工、技术规范、规程和标准以及地方有关法规性文件。
3、招标期间所有来往的函件及补遗资料及我司对投标预备会和施工现场实地勘察、调查资料。
4、满足向业主保证的本工程工期、质量、安全、环保、文明施工的要求;5、各相关的技术标准、规范和规程:1)《城镇道路养护技术规范》CJJ36-20062)《公路路基施工技术规范》(JTGF10-2006)3)《公路沥青路面施工技术规范》(JTG F40-2004)4)《城镇道路工程施工与质量验收规范》(CJJ1-2008)5)《给水排水管道工程施工及验收规范》(GB 50268-2008)6)《给水排水构筑物工程施工及验收规范》(GB50141-2008)7)《园林绿化工程施工及验收规范》(CJJ/T82-2012)8)《公路沥青路面设计规范》JTG D50-20069)《城市道路和建筑物无障碍设计规范》 JGJ50-200110)《公路工程质量检验说评定标准》(JTGF80/1-2004)11)与本工程有关的国家、省市的相关规范、标准、法则;4、现场踏勘及调查资料;5、履行合同,兑现承诺。
6、我公司的施工能力、施工机械设备及关键技术人员状况;7、我公司多年类似工程的施工经验。
二、编制范围张八岭镇嘉山村西郢组、南头组入户路硬化、透水砖铺设工程施工等。
三、编制原则1、严格遵循招标文件所规定的工程施工工期,根据工程的特点和轻重缓急,分段分批组织施工,在工期安排上尽可能提前完成。
2、施工总体布置按照现场的实际情况统筹规划、合理布局、减少专业干扰和避免扬尘造成环境污染;3、在驻地建设、现场管理、文明施工方面本着争创文明示范工地的原则;4、结合现场实际情况,合理安排运输装卸与储存作业,减少机械调配次数,降低工程成本。
人行道工程施工组织设计一、项目概述人行道工程是城市基础设施建设的重要组成部分,旨在为行人提供安全、便捷的交通通道。
本文档旨在对人行道工程施工组织设计进行详细描述,以保证工程施工的顺利进行。
二、施工组织设计目标1.保证施工质量:提供高质量的人行道供行人使用,确保施工符合相关标准与规定;2.安全施工:确保施工期间的安全性,保证行人、交通车辆和施工人员的安全;3.施工进度:合理安排施工进度,确保工期如期完成;4.合理经济:通过科学的施工组织设计,实现施工效益的最大化。
三、施工组织设计的内容1.工程准备(1)组建施工管理团队:由项目经理、工程师、监督员等组成;(2)准备施工资料:包括设计图纸、施工方案、施工合同等;(3)编制施工计划:明确施工顺序、工期计划和资源配置等;(4)准备施工人员:招募、培训及组织施工人员;(5)采购施工材料和设备:确保施工所需的材料和设备供应充足。
2.施工单位管理(1)建立施工作业现场:确保施工现场的整洁、有序;(2)制定施工安全措施:建立安全管理制度,安排和指导施工人员遵守安全规章制度,提供必要的安全防护设施;(3)施工人员管理:对施工人员进行培训,确保其具备相关操作技能,并做好人员考勤、动态管理等;(4)施工设备管理:对施工设备进行检查、维护和保养,保证设备的正常运转;(5)材料管理:对施工材料进行登记、验收和储存,防止损失和浪费。
3.施工工艺(1)人行道的定位和测量:根据设计图纸,确定道路的位置和尺寸,进行测量;(2)地面处理:进行地面的清理、平整和固化;(3)人行道材料的选择和施工:根据设计要求,选择合适的材料,并进行施工,包括铺设和固定;(4)排水系统设计:根据设计要求,合理设计排水系统,确保排水效果良好;(5)边界处理:根据设计要求,对人行道边界进行处理,以增加美观性和安全性;(6)完成工程验收:经过施工和清理后,对人行道工程进行验收,确保符合设计要求。
4.施工安全管理(1)安全培训:对施工人员进行安全培训,确保施工人员了解相关安全要求;(2)道路封闭与交通疏导:在施工过程中,合理安排道路封闭和交通疏导,保证行人和车辆的安全通行;(3)施工现场安全监控:设置施工现场监控设备,及时发现和处理安全事故和隐患;(4)应急预案制定:制定施工现场的应急预案,以应对突发情况和安全事故;(5)定期检查和整改:定期进行现场检查,对发现的问题进行整改。
人行道铺装施工组织方案人行道路面施工方案铺贴应平稳,无翘曲,表面平整稳定,线迹平直光滑,注浆饱满,无翘边、翘角、倒坡、积水、空鼓现象。
施工部署人行道结构为:6cm环保面包砖铺贴+2cm厚水泥砂浆座浆+15cm厚C15混凝土垫层,盲道采用500*500*30盲道砖;一、工艺流程1)清理基层:清理混凝土层表面的灰尘和杂物。
如果局部凹凸不平,则应将凸出的部分凿掉,将凹入的部分填满。
2 )找平抓紧:根据设计图,标高控制点靠近标高和平面轴线。
在每5m*5m的方格铺贴前,先根据位置和标高分别在四个角各铺一块参考石,然后在此基础上在南北两侧各铺一块参考石。
经过测量检查,标高和位置正确,然后大面积铺贴。
(3)试拼与试排:每块石料在铺设前,按方位、角度进行试拼。
试咒之后,把两个方向的数字排列好,然后按数字排列整齐。
为了检查面板之间的间隙,检查面板的位置是否符合设计图纸。
正式铺装前,应进行试车。
⑷砂浆:(100mm厚板砂浆层为30mm ,厚度30,50mm 板砂浆层为20mm )根据水平线确定砂浆虚铺的厚度(由试验确定),拉十字线,即可铺设砂浆。
使用1 :3干硬水泥砂浆,铺好后,刮棒,轻敲,用抹子整平,厚度适当高于水平线2~3mm。
⑷花岗石铺装:铺装前应将花岗岩除尘、浸泡、阴干后使用。
试铺板材时,应将放置在铺装位置的板材对准纵横缝,然后用预制锤敲击板材中间,使砂浆振捣密实,锤击至铺装高度。
试板试铺合格后,打开试板检查砂浆接缝层是否平整、密实。
加入砂浆,在水泥砂浆层上浇上一层水灰比为0.5左右的普通水泥浆,然后将板材轻轻对准原位放下,轻轻敲击板材上的木垫板用橡皮锤把板子弄平,用水平尺按水平线调平,然后在两边和向后依次铺平。
摊铺过程中随时检查。
如发现有缝隙,应将板抬起并在铺设前用砂浆填满。
(5)覆盖与养护:注浆擦拭24h后,用土工布或干净的细砂覆盖,喷水不少于7d。
2.工艺说明2.1 .施工准备(一)材料准备应符合下列要求:根据设计要求和规定,所用材料应经过质量检验,检验合格后方可进场;堆放路面砖时,应根据批次、颜色、块状、厚度和抗压强度轻放整齐;(2 ) 定位标定标高及基准面复核路面的定位和标高应按设计图纸进行。
人行道铺装工程施工组织设计Chapter 1: n BasisThe n drawings。
bidding documents。
and other related materials of the pavement project on the east and XXX of the project。
as well as the advantages of the n force and other factorsof our company.Chapter 2: Project OverviewThe width of the sidewalk is 4.48m。
the cross slope is 1.5%。
and the distance een tree pits is 6m。
The total length is temporarily calculated as 3250m and settled according to the actual XXX 0.6m and installed 0.2m away from the roadside stone。
with a total length temporarily calculated as 3250m and settled according to the actual XXX。
Chapter 3: n nNo content provided.Chapter 4: n Layout1.n n;2.n sequence;3.Engineering le plan or ork plan and n;4.XXX project;5.Planned arrangement of major management personnel and labor force for this project;6.XXX project.Chapter 5: n XXX1.n of rainwater wells and road lamp n engineering;2.n of sidewalks and curbs;3.n of XXX。
人行道铺路工程施工组织设计方案=======================项目概述-------本文档旨在提供人行道铺路工程施工组织设计方案。
本项目的目标是在指定地点铺设一条人行道,以提供行人通行的便利和安全。
施工组织方案-------为确保项目的顺利进行,以下是本项目的施工组织设计方案:1. 人员组织:- 现场施工队由经验丰富的工程师和熟练技术人员组成。
- 确保施工人员具备专业技术和安全意识。
- 指定一名项目经理负责协调施工进度和质量控制。
2. 设备和材料:- 配备符合标准要求的工程设备和机械。
- 铺设人行道所需的原材料和施工材料必须符合相关标准和规范。
3. 施工流程:- 预先制定详细的施工计划,并分阶段进行施工。
- 清理并平整施工区域,确保施工现场安全和整洁。
- 进行地基处理和路面铺设,确保人行道的稳定性和平整度。
- 配备合适的施工人员进行水泥混凝土的浇筑和抹平。
- 在人行道边缘设置边石,并进行必要的固定和整饰。
- 进行最后的清理工作和对施工质量的检查。
4. 安全措施:- 在施工现场设置安全警示标志,提醒行人注意施工区域。
- 给施工人员提供必要的个人防护装备,如安全帽和防护手套。
- 定期进行安全培训,提高施工人员的安全意识。
5. 环境保护:- 在施工过程中,遵守相关环境保护法规,防止污染和资源浪费。
- 合理利用和回收施工废弃物。
项目时间和预算----------预计本项目的施工周期为X个月,具体时间根据实际情况而定。
预算方面,根据施工组织设计方案的要求,将进行详细的成本估算和控制。
风险评估-------在项目实施过程中,可能会面临以下风险:1. 天气因素:不利的天气条件可能影响施工进度和质量。
2. 材料供应延迟:由于供应链的问题,可能会出现材料供应延迟的情况。
3. 不可预见的地质因素:可能出现地质情况不符合预期的情况。
为降低这些风险的影响,我们将采取适当的措施,如监测天气状况、提前预定材料以及进行地质勘察。
人行道铺设工程施工组织设计铜川市公司二0一四年六月四日目录第一章工程概况、项目管理机构及项目经理部的组成第二章施工部署及现场总平面布置第三章施工方案及施工技术保证措施第四章施工组织及施工进度计划第五章质量保证措施第六章工期保证措施第七章安全保证措施第八章劳动力安排计划第九章冬雨季施工安排及措施第十章安全、文明、环保施工管理及保障措施第十一章采用新技术、新工艺的可行性第十二章主要材料、构配件计划附:1、组织机构图2、主要施工人员简历表3、主要材料试验、测量、质检仪器设备表4、主要施工机械表5、质量保证体系框图6、安全保证体系框图7、劳动力安排计划8、施工总平面布置图9、施工进度计划表第一章、项目管理机构及项目经理部的组成一、工程技术指标及结构情况1、严格按照工程项目技术规范施工。
2、《城镇道路工程施工与质量验收规范》(CJJI1-2008)。
3、人行道结构形式:6㎝厚生态地砖、3㎝厚M10水泥砂浆、5cm厚C20小粒径水泥混凝土、15㎝厚石灰土稳定土底基层,其中石灰:土=10:90,要求压实度>=93%。
三、项目管理机构及工程项目部的组成此次工程项目管理机构为现场工程项目部。
(一)项目部的组成我公司具有丰富的市政工程建设经验,针对该工程的具体特点,我公司决定抽调第一项目部承担本工程的施工任务。
该项目部曾先后承担完成。
(填写完成工程名称)等一大批重点工程建设工程项目,以作风顽强、善打硬仗、技术过硬、质量上乘,在市内外享有很高的声誉。
该项目部技术力量雄厚、组织完善、施工设备机具配套,具有丰富的道路施工经验,完全具备承担本工程施工任务的能力。
该项目经理部经理。
,项目技术负责。
工程实行项目经理负责制,项目经理为工程质量、安全、效益及保证工期第一责任人。
以项目经理为首成立项目经理部,下设经理室、总工室、综合办、工程科、技术科、质量安全科、计划财务科、机物材料科,成立以项目经理为首的安全领导小组和以总工为首的质量领导小组。
人行道工程施工组织设计一、工程概况人行道是城市道路系统的重要组成部分,主要用于行人通行,确保行人安全。
人行道工程包括设计、施工、监理等多个环节,每一环节都需要精细规划和科学管理。
本文将对人行道工程施工组织设计进行详细分析,以确保工程顺利进行。
二、工程内容本工程为一条位于城市主干道旁的人行道工程,总长1000米,宽度3米。
施工内容包括路基处理、路面铺装、人行道设施设置等。
施工过程中需要考虑到周边交通、行人通行等因素,确保施工安全和质量。
三、施工组织设计1. 组织架构(1)总包方:负责整个工程的施工组织和管理,确保工程按照设计要求进行。
(2)监理方:对工程质量进行监督和检测,确保工程质量符合标准。
(3)施工队伍:由专业施工队伍进行施工,根据工程进度和要求分配工作。
2. 施工方案(1)路基处理:首先对路基进行整治,确保路基平整、结实。
(2)路面铺装:根据设计要求,选择合适的路面材料,进行铺装。
(3)设施设置:设置人行道标识、交通标志等设施,确保行人安全通行。
3. 安全措施(1)施工期间,设置警示标志和隔离设施,确保交通秩序。
(2)施工时,施工人员需佩戴安全帽、反光衣等防护用具。
(3)定期进行安全检查,排除安全隐患。
4. 环保措施(1)在施工过程中,严格控制扬尘和噪音污染,保护周边环境。
(2)垃圾分类处理,确保施工现场清洁。
(3)节约能源,减少资源浪费。
5. 质量控制(1)对每一个环节进行严格把控,确保施工质量符合设计要求。
(2)定期进行质量检测,对不合格部分及时整改。
(3)建立施工档案,记录施工过程。
四、工程进度工程计划周期为30天,按照每天工作8小时的标准进行施工。
根据不同施工环节,制定详细的施工进度表,确保施工顺利进行。
五、工程费用根据工程量和材料费用,估算出整个工程的预算,并制定费用支付计划。
在施工过程中,严格控制费用支出,确保工程质量的同时最大限度地控制成本。
六、总结人行道工程施工组织设计是确保工程质量和进度的关键环节,需要综合考虑安全、环保、质量等因素。
市政人行道铺装工程施工组织设计方案第一章编制说明、依据及目标承诺第一节编制说明本工程**XX人行道铺装工程,通过认真阅读和研究了招标文件、设计图纸、施工现场,结合自身情况,进行反复研讨,充分吸收各方的意见建议,我公司编制了本工程的施工组织设计,施工组织设计中涵盖了招标文件中所包括的全部工程内容。
根据本工程的特点,结合本工程的施工难点,并充分考虑到本工程的重要性,在本施工组织设计的方案中,重点介绍了人行道拆除、人行道基础、花砖铺装工程的施工方案、合理化建议、通病的防治措施;详细阐述了施工组织保证、劳动力安排、机械设备的投入计划,以及工程质量、安全生产与文明施工及总体协调管理的各种措施,同时对工程回访和维修服务等方面作出了承诺。
我公司能荣幸中标承建本工程,将委派具有丰富的工程施工、组织、管理经验的团队担任本工程项目管理班子,在施工过程中,公司相关部门对现场工作进行跟踪考核,以确保本工程施工的管理水平。
为确保实行“建一项工程,树一座丰碑”的战略目标,严格依照 ISO9001 质量体系、ISO14001 环境管理体系、GB/T28001 职业健康安全管理体系的控制程序进行组织管理,使项目受控于公司内部体系标准。
第二节编制依据1、本工程招标文件;2、本工程工程量清单、说明;3、《城市道路路面、路基及其他设施》;4、《中华人民共和国工程建设标准强制性条文》;5、《现行施工规范大全》相关部分;6、《城镇道路工程施工与质量验收标准》;7、《建筑施工安全检查标准、实施细则》8、《施工现场安全生产文明施工管理办法》;9、现行各相关技术标准、规程和规定、通知;10、我公司的《程序文件》及规章制度;11、其他国家和地方有关建筑行业的有关法律、法规、政策、规范、制度等。
第三节目标承诺1. 工程质量目标:符合国家质量验收标准。
验收合格,争创优质工程。
2. 工程进度目标:响应招标文件要求,确保按期完成本工程。
3. 安全生产、文明施工管理目标:力争达到市级安全生产、文明施工标化工地标准,确保安全生产无事故。
人行道施工组织设计(DOC39页)目录第一章编制说明1.1 编制依据1.2 编制原则第二章工程概况2.1 总体介绍2.2 工程介绍第三章施工部署3.1 项目部组织机构的设立3.2 项目部主要人员的职责3.3 施工前的准备工作3.4 施工部署3.5 施工现场总平面布置第四章主要材料、机械、劳动力需用量计划4.1 主要材料需用量计划4.2 施工设备说明第五章主要分项工程施工方法5.1 施工测量5.2 土方工程5.3 垫层施工5.4 铺装工程5.5 侧石施工第六章施工质量管理及保证质量措施6.1 质量管理目标6.2 质量保证体系第七章工期保证7.1 工期保证措施7.2 保证工程进度具体措施第八章安全措施8.1 安全方针8.2 安全施工目标8.3 保证安全生产措施8.4 安全保证第九章文明施工措施9.1 文明目标9.2 文明施工措施第十章雨季施工、防暑降温措施附表一:拟投入本标段的主要施工设备表附表二:劳动力计划表附表三:计划开、竣工日期和施工进度网络图附表四:施工总平面图编制说明1.1 编制依据建设(委托)单位提供施工图纸及现场实际情况;2、《安徽省建设工程工程量清单计价规范DBJ34/T—206—2005》——市政工程。
3、经纬公司提供现场测量土方数据及建设(委托)单位提供的施工要求。
4、根据工程特点、施工现场实际情况、施工环境、施工条件和自然条件分析,结合本公司的工程施工经验。
1.2 编制原则1、认真贯彻国家和地方有关基本建设的各项方针、政策,遵守国家和地方的法律,严格执行施工程序,遵守合同规定的工程竣工工期。
2、实行施工、设计和建设单位三结合,统筹安排,合理布置,做好施工部署及各项施工生产工作。
3、采用流水施工方法组织有节奏、均衡和连续施工。
4、坚持“百年大计,质量第一”,在安全生产的原则下,推行ISO900 2标准化管理和实行安全生产责任制。
5、做好人力物力的综合平衡调配,做好雨季施工安排,力争均衡生产。
人行道的工程施工组织设计方案word格式整理版人行道的施工组织设计本工程的主要施工方案一、土石方工程1、技术准备1.1、施工方案路基挖方前除详细进行施工测量外,应根据地形条件、采用的施工机械设备、土层地质分布及挖方利用情况、和同工期、气候等要求,编制施工方案。
路面的开挖方法应根据纵向长短、挖深及现场实际施工技术条件,确定工期短、边坡稳定、施工安全的方案。
体现出经济性、安全性、先进性。
1.2、挖方路基施工前应详细检查、核对纵横断面图,发现问题必须进行复测,若设计单位提供的横断面图不完善,应全部补测。
1.3、采用机械开挖时,应在边坡坡顶处标明挖深标志,并在距中心桩必要的安全距离设立能控制路基标高的控制桩,以随时进行施工控制,其间距不宜大于50m。
地形复杂、工程量集中的深路堑地段,应加密临时水准点、中桩、边桩,精心控制测量,避免欠挖、超挖。
截水沟、排水沟放样时,可每隔20m左右在沟内外缘钉木桩标明里程及挖深。
1.4、测量放线做好沟槽中心、开挖边线的定位及中心标高的测定,并加密轻易施工的导线点和水准点,使施工中随时测量各工序位置和高程。
(1)查对水准点并每隔60m左右树立一处临时水准点。
(2)测量地面高程、中心线、开挖槽边线位置。
(3)待开挖试坑后再确定其开挖边坡值及支挡方案。
2、机械设备2.1、挖土机械:挖掘机、推土机你、装载机、平地机铲运机、自卸汽车等。
2.2、一般工具:铁锹、手推车、坡度尺、钢卷尺或皮尺、放样线绳等。
3、作业条件3.1、开挖有地下水的路时,应根据当地工程地质资料,采取措施降低地下水位,一般降至开挖面以下50cm。
进修参考word格式整理版3.2、所有施工人员进行培训,现场技术施工人员对作业层队伍进行全面技术、安全、质量、环保内容的交底。
4、操纵工艺4.1、工艺流程施工测量测量放样边沟路基临时排水设施路堑开挖土工试验弃土或利用土路床试验路段下路床、上路床碾压压实检验4.2、操作歩骤及方法4.2.1、土方开挖应自上而下进行,禁止乱挖、超挖,不得掏洞取土,根据整个路段的横断面宽度和深度。
市政人行道铺装工程施工组织设计方案目录一、总体概况 (2)1. 项目背景 (2)2. 设计范围 (3)3. 施工目标 (4)4. 相关规范 (5)二、组织方案 (6)1. 施工单位及分包管理制度 (7)2. 施工人员配置及培训计划 (9)3. 施工机械设备配置及管理方案 (10)4. 施工安全管理制度 (11)三、施工工艺 (12)1. 现场准备工作 (13)2. 水泥砂浆进行 (15)四、施工进度安排 (16)1. 总进度计划 (16)2. 节点工程进度计划 (18)3. 资源调度及协调 (19)4. 进度控制及质量监督 (20)五、安全管理措施 (21)1. 安全生产应急预案 (22)2. 安全教育培训 (24)3. 安全防护制度及措施 (25)4. 事故隐患排查及处理 (26)六、环境保护措施 (27)1. 施工噪音控制 (28)2. 扬尘控制 (28)3. 垃圾清理及处理 (30)七、费用预算及成本控制 (31)1. 主要项目费用预算 (32)2. 材料成本控制 (33)3. 人工成本控制 (34)4. 机械设备成本控制 (35)八、项目验收标准 (36)1. 工程产值验收标准 (37)2. 施工质量验收标准 (38)3. 成品保护及清场标准 (39)一、总体概况本方案是XX市政人行道铺装工程施工组织设计方案,合同编号为XX,工程施工地点位于XX,涉及XX人行道铺装。
该工程总建筑面积为XX平方米,工程内容主要包括:本项目工程建设符合国家相关规范和标准,并严格执行建设工程质量管理规定,力争建设牢固、美观、安全的优质人行道。
1. 项目背景随着城市建设步伐的加快,市政设施的完善程度成为了衡量城市综合竞争力的一项重要指标。
为了提升城市环境质量,提高市民出行便利性,市相关部门决定实施一系列的市政工程项目,旨在一方面推动城市经济的发展,另一方面增进市民的生活品质。
本项目旨在铺设新人行道,替换原有破损或不适宜的铺装材料,同时整合城市交通网络布局,使道路交通与城市绿化更加和谐统一。
第1篇一、项目背景随着城市化进程的加快,城市道路建设日益增多,人行道作为城市道路的重要组成部分,不仅为行人提供了安全、舒适的通行环境,也体现了城市的文明程度。
本方案针对某城市人行道工程项目,旨在确保工程质量和施工进度,提高施工效率,保障施工安全。
二、工程概况1. 工程名称:某城市人行道工程2. 工程地点:某城市主干道两侧3. 工程规模:全长XX公里,总面积XX平方米4. 工程内容:包括人行道板铺设、排水设施建设、照明设施安装、绿化带改造等5. 工期要求:XX个月6. 质量要求:达到国家相关标准,确保工程质量合格三、施工组织机构1. 项目经理:负责整个工程的施工组织、协调和管理。
2. 技术负责人:负责工程的技术指导和质量控制。
3. 施工员:负责现场施工管理和监督。
4. 质检员:负责工程质量检验和监督。
5. 安全员:负责施工现场的安全管理。
四、施工方案1. 施工准备(1)施工图纸会审:组织施工图纸会审,明确工程内容、技术要求和施工标准。
(2)材料设备准备:根据工程量,提前采购人行道板、排水设施、照明设施等材料,确保材料质量符合要求。
(3)施工人员培训:对施工人员进行技术培训和安全教育,提高施工人员的素质和意识。
(4)施工现场准备:平整场地,设置施工围挡,搭建临时设施,确保施工现场安全、整洁。
2. 施工工艺(1)人行道板铺设1)放样:根据设计图纸,确定人行道板的位置和尺寸,进行放样。
2)基础处理:对人行道板基础进行处理,确保平整、坚实。
3)铺设人行道板:按照放样位置,铺设人行道板,确保板面平整、缝隙均匀。
4)接缝处理:对人行道板接缝进行处理,确保缝隙密封、牢固。
(2)排水设施建设1)排水沟开挖:按照设计图纸,开挖排水沟,确保沟底平整、坡度符合要求。
2)排水沟铺设:铺设排水沟,确保排水畅通。
3)检查井设置:设置检查井,方便排水沟的检查和维护。
(3)照明设施安装1)照明灯具选择:选择符合要求的照明灯具。
2)灯具安装:按照设计图纸,安装照明灯具,确保灯具安装牢固、美观。
完整版)人行道铺装施工方案施工方案:人行道铺装本施工方案是在保证质量、工期、安全的前提下编制的。
我们公司目前在建工程较少,因此可以投入大量的技术人员到本工程的施工中。
在工期安排、人员设备等方面留有余地,选择最佳的施工方法。
针对本合同段的施工特点,着重考虑相应的施工方案和措施。
我们将树立“质量第一,业主至上”的思想,确保该合同段工程质量达到优良级标准。
为了保证本工程按期完成,我们将加大投入,合理调配,科学管理。
工程概况本工程是西安市临潼区万年路南商户南侧道路工程,长约260米,宽度9米。
采用24*12*6cm水泥砖,人行道结构自下而上依次为素土夯实、15cm石灰稳定土、6cm细石混凝土、5cm水泥砂浆,6cm水泥砖。
工期安排本工程工期为30天。
为确保工期,我们将在保证工程质量的前提下加大施工投入,采取先进的施工工艺,按照以下分阶段进行控制。
先期完成清基、基槽开挖、路床碾压及灰土施工,之后完成人行道块料铺设工作和路缘石的安装工作,最后为竣工整理阶段。
工程组织机构我们公司成立工程项目经理部,实行项目经理责任制,全面履行本合同。
项目经理部下设专业施工队,负责所承担的土方、路面等各项工程。
施工准备我们将发扬能够吃苦耐劳敢打硬仗的作风,强化施工组织管理,按投标书的承诺,调集我们公司优秀的施工队伍和精良的机械装备,在业主规定的期限内,以最快的方式提前进场,严格履行合同,分兵同时展开各项施工准备工作。
根据本工程施工特点,结合现场考察情况,拟在工地附近布设生产及生活临时设施。
施工用电配备足量发电机,施工用水采用市政自来水。
在现有路面上布设施工场地使用原有道路加强保护。
对于施工过程中使用的原有道路加强保护。
项目经理部配移动电话,施工队配对讲机。
试验室负责对各种材料进行检验、各种配合比试验,以及对各施工项目的送样检测等工作。
八、道路材料选用在建造道路时,需要使用各种材料,如砂料、石灰和水泥等。
我们选择的砂料来自于渭河,是优质的。
人行道工程施工组织设计一、工程概况本项目为人行道工程,位于城市主干道旁,施工范围包括道路两侧的人行道铺装、绿化带、路灯及排水设施等。
工程全长约2公里,施工面积约为10000平方米。
工程要求在保证质量的前提下,按时完成施工,确保道路交通顺畅。
二、施工组织设计1. 施工进度计划根据工程要求和施工条件,制定详细的施工进度计划,明确各施工阶段的开始和结束时间,确保工程按时完成。
本工程计划分为三个阶段:前期准备阶段、施工阶段和竣工验收阶段。
前期准备阶段包括施工场地平整、管线探测、施工图纸审查等,预计用时15天;施工阶段包括人行道铺装、绿化带施工、路灯安装、排水设施施工等,预计用时90天;竣工验收阶段包括工程质量检查、整改、验收等,预计用时15天。
整个工程预计用时120天。
2. 施工人员组织根据施工任务和施工工艺,合理配置施工人员,确保施工顺利进行。
本工程所需人员包括项目经理、施工员、技术员、安全员、质量员、材料员、劳务工等。
项目经理负责整个工程的施工组织和管理;施工员负责具体施工任务的落实;技术员负责施工工艺的指导和监督;安全员负责施工现场的安全管理;质量员负责工程质量的检查;材料员负责材料采购和保管;劳务工负责具体的施工作业。
3. 施工材料和设备根据施工需求,提前做好材料和设备的采购计划,确保施工所需材料和设备按时到位。
本工程所需材料包括人行道铺装材料、绿化带植物、路灯及排水设施设备等。
所需设备包括挖掘机、装载机、推土机、混凝土搅拌机、混凝土泵车、路灯安装车等。
4. 施工质量控制建立健全质量管理体系,严格遵循施工工艺和质量标准,确保工程质量。
施工过程中,加强质量检查和验收,对不合格工程及时整改。
同时,加强施工人员培训,提高施工技能,降低质量隐患。
5. 施工安全管理制定施工现场安全管理制度,明确安全责任,加强施工现场的安全巡查,确保施工现场安全。
本工程的安全管理主要包括施工现场的临时设施搭建、施工现场的警示标志设置、施工现场的消防设施配置等。
(完整版)人行道铺装砖施工方案人行道铺装砖施工方案
1. 概述
本施工方案旨在指导人行道铺装砖的施工过程,确保施工顺利进行并达到预期的效果。
2. 施工准备
在正式开始施工前,需进行以下准备工作:
- 检查施工区域,确保其平整、清洁,并清除任何障碍物。
- 准备所需工具和材料,如铺装砖、水泥、砂浆、工具箱等。
3. 施工步骤
3.1 铺设基础
1. 在施工区域进行测量,确定铺装砖的尺寸和布置方案。
2. 确保基础地面的水平度,如有不平,需进行调整。
3. 在基础地面上涂抹一层适量的水泥砂浆,用于增强铺装砖的粘结力和稳定性。
3.2 铺设砖块
1. 将铺装砖按照设计方案进行布置,确保砖与砖之间的间距均
匀一致。
2. 使用水平仪来确保砖块的水平度,并调整需要的位置。
3. 使用橡胶锤轻轻敲击砖块,使其与基础地面充分贴合。
4. 适时清除多余的水泥砂浆,以保持施工区域的整洁。
3.3 固定砖块
1. 在铺设完成后,等待砖块充分干燥。
2. 在铺设的砖块周围涂抹一层水泥砂浆,以固定砖块并提高整
体稳定性。
3. 适时对待干的砖块进行收尾工作,如清理余泥、检查缝隙等。
4. 施工后处理
1. 确保施工区域干燥后,进行必要的清理工作,清除施工残留物。
2. 检查施工质量,对不符合要求的部分进行修整或更换。
以上是人行道铺装砖的施工方案,请根据实际情况进行操作。
如有必要,应咨询专业施工人员或相关部门的意见和指导。
参考资料:。

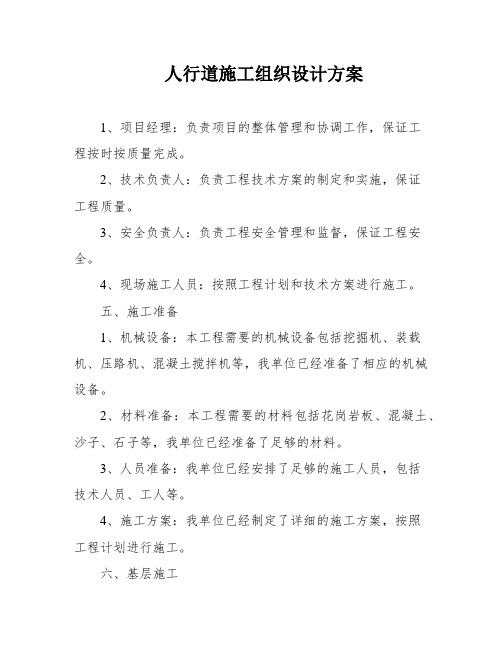

人行道施工组织设计方案1、项目经理:负责项目的整体管理和协调工作,保证工程按时按质量完成。
2、技术负责人:负责工程技术方案的制定和实施,保证工程质量。
3、安全负责人:负责工程安全管理和监督,保证工程安全。
4、现场施工人员:按照工程计划和技术方案进行施工。
五、施工准备1、机械设备:本工程需要的机械设备包括挖掘机、装载机、压路机、混凝土搅拌机等,我单位已经准备了相应的机械设备。
2、材料准备:本工程需要的材料包括花岗岩板、混凝土、沙子、石子等,我单位已经准备了足够的材料。
3、人员准备:我单位已经安排了足够的施工人员,包括技术人员、工人等。
4、施工方案:我单位已经制定了详细的施工方案,按照工程计划进行施工。
六、基层施工1、拆除旧有结构层:使用挖掘机和装载机进行拆除,注意安全,保证周围环境不受影响。
2、碎石垫层施工:采用10cm厚碎石垫层,保证基础牢固。
3、混凝土垫层施工:采用10cm厚C25混凝土垫层,保证基础平整。
4、水泥砂浆找平:采用3cm厚M10水泥砂浆找平,保证基础表面平整。
七、人行道面层工程施工1、路缘石安装:采用花岗岩平侧石进行安装,保证路缘石的牢固和美观。
2、花岗岩火烧面板铺设:采用30×60×3cm、30×30×3cm花岗岩火烧板拼缝衔接,保证路面的平整和美观。
3、人行道块料铺设:按照图纸和现场实际情况进行铺贴,保证路面整体效果。
八、确保工程质量措施1、严格按照国家现行设计规范、施工规范及验收标准进行施工。
2、加强现场质量监督,及时发现和纠正质量问题。
3、使用优质材料,保证工程质量。
九、工期保证措施1、按照工程计划进行施工,确保工程按时完成。
2、加大投入,采用先进的施工工艺,缩短工期。
十、劳动力保障措施1、保障施工人员的工资待遇和工作环境。
2、加强安全教育和培训,提高施工人员的安全意识。
十一、质量、安全保证体系1、建立健全的质量、安全保证体系,确保工程质量和安全。
人行道施工组织设计一、施工准备工作1.项目前期准备(1)组织对施工区域进行勘测测量,确定施工范围、施工难度和施工工序,并制定合理的施工计划。
(2)编制施工方案,明确人行道施工的施工工艺和施工要求,以确保施工质量和安全。
(3)采购施工所需的材料和设备,并进行验收。
2.施工现场准备(1)清理施工现场,保持现场整洁,清除施工区域内的垃圾和障碍物,确保施工正常进行。
(2)设置施工警示标志,并设立警示标识,保障施工区域内的人员、车辆和设备的安全。
(3)确定施工期间的水电供应和排水管道的设置,保证施工期间的用水和排水顺畅。
3.施工人员准备(1)按照施工计划,组织合适的施工人员,包括项目经理、技术员、操作工人等。
(2)对施工人员进行培训和安全教育,提高他们的施工技能和安全意识。
(3)落实劳动保护措施,确保施工人员的身体健康和人身安全。
二、施工工序安排1.确定施工顺序(1)首先进行地基处理,包括清除地表杂物、填充和夯实地基等。
(2)进行人行道板铺设,先铺设中央人行道板,再铺设两侧人行道板。
(3)进行水泥砖铺设,包括设置水泥砖、砖缝灌浆、砖面修整等工序。
(4)进行路沿石的安装,包括切割路沿石、设置路沿石、固定路沿石等工序。
(5)最后进行清理和验收,包括清理施工现场、清除施工垃圾、验收施工质量等。
2.施工工艺要求(1)采用机械铺设人行道板和水泥砖,提高施工效率和质量。
(2)合理控制施工速度,避免过快或过慢导致施工质量不理想。
(3)在施工过程中及时进行检查和整改,确保施工质量符合要求。
(4)施工期间采取措施防止施工现场的土壤被雨水冲刷,保护施工区域的环境。
三、施工安全保障措施1.施工现场安全(1)施工现场设置警示标识,提醒过往行人和车辆注意施工区域。
(2)进行安全交底,明确各个工种的职责和安全注意事项。
(3)设置施工警戒线,限制外来人员进入施工区域。
2.施工操作安全(1)操作人员必须经过培训和持证上岗,熟悉施工工艺和安全操作规程。
完整版)人行道铺装施工组织设计XXXn One: n of Sidewalk Bricks and XXX1.n nThe mechanical equipment includes a PC200 excavator。
a bulldozer。
two 15T transport trucks。
and a water truck.2.n Steps1) The n of sidewalk bricks and curbstones should be carried out according to the design XXX and the n of the center stake。
and the XXX.2) The height difference XXX.3) Depending on the n on-site。
the n XXX circumstances。
a wind drill team should be used to drill holes in the sidewalk bricks point-to-point to make them crack.4) The excavator should be used to load and XXX.3.Safety MeasuresXXX n。
the following measures will be XXX:1) Traffic safety warning signs should be set up 150 meters and 50 meters away from both ends of the n n。
and the n site should be marked with "n site。
slow down" and "n site。
no entry for idle people"。
There should be no XXX.2) There should be one full-time safety officer at each end of the n n。
and the on-site n XXX for safety。
n should be XXX-XXX.3) The site should be compressed。
and the XXX should follow the steps of the excavator。
with front XXX large stones on both sides of the road should be piled up in a XXX.4) XXX should be XXX XXX.5) XXX d of the half-width road surface。
and safety XXX.4.Civilized n and XXX1) XXX vehicles。
and no waste should be dumped along the road or in other XXX normal traffic on the old road after XXX.2) XXX。
and random stacking XXX.3) XXX。
and water trucks should be equipped to keep the XXX n environment。
natural environment。
and social XXX.n Two: Sidewalk Brick Paving Special Plan1.n XXX1) n ProcessThe n process of this project includes n n。
mortar paving。
road brick paving。
shaping。
and filling.2) Clearing the base: Clean the dust and debris on the surface of the concrete layer (stabilized layer)。
If there are local unevenness。
the protruding parts XXX.2、工艺说明2.1 施工准备在施工前,应对所用材料进行质量检验,并按照设计要求和规范规定进行堆放。
面包砖应轻拿轻放,整齐码放,并按批量、颜色、块形、厚度、抗压强度分别堆放。
垫砂层和接缝用砂应分别堆放,并采取防雨淋措施。
同时,需要对路面进行定位和标定高程,并对基层表面进行复查,如不符合要求则需进行修整。
2.2 铺砌工艺⑴找平、弹线:按照设计图纸上的标高控制点内的近引标高及平面轴线,在每个5m*5m方格开始铺砌前,先在四角各铺一块基准石材,然后在南北两侧各铺一条基准石材。
经过测量检查,高程与位置无误后,再进行大面积铺砌。
⑵试拼和试排:在铺设前,需要对每一块石材进行试拼,并按照方位和角度进行编号排列,然后整齐排放。
为了检验板块之间的缝隙,需要核对板块位置与设计图纸是否相符。
在正式铺装前,还需要进行一次试排。
⑶砂浆:按照水平线定出砂浆虚铺厚度,然后拉好十字线,即可铺筑砂浆。
采用1:3干硬性水泥砂浆,铺好后刮大杠、拍实、用抹子找平,其厚度适当高出水平线2~3mm。
⑷面包砖铺贴:在铺贴前,需要预先将面包砖除尘,浸湿后阴干备用。
在板块试铺时,放在铺贴位置上的板块对好纵横缝后,用预制锤轻轻敲击板块中间,使砂浆振密实,锤到铺贴高度。
板块试铺合格后,翻开板块,检查砂浆结合层是否平整、密实。
增补砂浆后,在水泥砂浆层上浇一层水灰比为0.5左右的素水泥浆,然后将板块轻轻地对准原位放下,用橡皮锤轻击放于板块上的木垫板使板平实,根据水平线用水平尺找平,接着向两侧和后退方向顺序铺贴。
铺装时随时检查,如发现有空隙,应将板材掀起用砂浆补实后再进行铺设。
⑸灌缝、擦缝:在铺砌完后,按照面包砖的颜色,用白水泥和颜料与板材色调相近的1:1稀水泥浆,装入小嘴浆壶徐徐灌入板块之间的缝隙内,流在缝边的浆液用牛角刮刀喂入缝内,至基本饱满为止,缝宽为2mm;1~2h后,再用棉纱团蘸浆擦缝至平实光滑。
粘附在石面上的浆液随手用湿纱团擦净。
2.3 养护灌浆擦缝完后,需要用土工布或干净的细砂覆盖,喷水养护不少于7天。
为了保证面包砖的铺筑质量,需要设置两个及以上面包砖基准点同时铺筑面包砖。
根据工程规模及面包砖块形尺寸,宜设间距为5~10m的纵横平行路面砖基准线。
在进行砂浆垫层的摊铺时,砂浆垫层的虚铺厚度应由设计和试验确定。
根据工程量的大小,采用刮板法施工摊铺垫层。
在已摊铺好的垫层上,不得有任何扰动。
根据设计图纸,面包砖的铺筑应从路面砖基准点开始,并应以路面砖基准线为基准,按设计规定的图案铺筑路面砖。
在铺筑路面砖时,不得站在垫砂层上作业。
可以在刚铺筑的路面砖上垫上一块大于0.3m²的木板,站在木板上铺筑。
面包砖的接缝宽度应符合CJJ79-98的要求。
铺筑到路边产生不大于20mm的缝隙时,可以适当调整面包砖之间的接缝宽度来弥补。
不宜使用水泥砂浆填补。
需要用细石混凝土填补的地方,应在当日用规定强度等级的细石混凝土填补。
接缝应确定两条相互垂直的面包砖基准线为基准拉线进行调整。
铺完面包砖后,应采用小型振动碾压机由路边缘向中间路面碾压2~3次。
一字型铺筑时,振动碾压机前进方向应与面包砖的长度方向垂直,前进速度应与步行速度相当,并不宜使面包砖受到扰动。
面包砖之间的接缝中应采用砂灌满填实。
接缝灌砂的方法应符合下列要求:在便道表面均匀撒薄薄一层接缝用砂;用苕帚或板刷等工具将路面上的砂子扫入接缝中;用振动碾压机按本规程中所示的方法碾压使砂灌入接缝;接缝灌砂与振压要反复进行,直至接缝灌满填实为止。
面包砖路面施工完后,路面上砂子应清扫干净。
在路面设施周围的施工中,检查井、污水井等周围突出部位应予清除,并用基层材料修整至基层顶面标高。
检查井等周围的面包砖,不得使用切断块,未铺筑部分,应及时用细石混凝土填补好。
平面弯曲便道的施工可采用调整面包砖接缝宽度进行,其接缝宽度应符合下列要求:弯道外周面包砖的接缝宽度不应大于6 mm,弯道内周面包砖的接缝宽度不应小于2mm。
竖向弯曲便道的施工应将便道基层及垫砂层采用竖向曲线过度,其接缝宽度宜为2~6mm。
一字形铺筑的便道砖,转角处面包砖的铺筑方法可采用一字形或人字形的形式。
人字形铺筑的便道,转角处面包砖可采用端部专用面包砖切断块或细石混凝土铺筑。
在便道的边界或交界处不能使用端部专用面包砖时,可将面包砖切断后使用。
面包砖的切断可采用切割机切割。
切断块的最小尺寸应大于等于20mm。
第三节路缘石施工方案为确保公路施工质量,采用500*120*300路缘石,远离公路侧采用500*100*250路缘石。
要求路缘石表面无裂纹,色泽一致,棱角完整,装卸时不准摔、砸、撞、碰,以免造成破损。
在安砌时,按侧石顶面标高挂线绷紧,按线砌筑侧石,侧石要安正,切忌前仰后合,侧面顶线应顺直、圆滑、平整,无高低错落现象,平面无上下错合、内外错合现象。
侧平石保证尺寸和光洁度满足设计要求,外型美观,对弯道部分侧石应按设计半径专门加工弯道石,砌筑时保证线型流畅、圆顺,拼缝紧密。
勾缝时必须再挂线,把侧石缝内的杂物剔除干净,用水润湿,然后用1:2.5砂浆灌缝填实勾平。
安砌、勾缝完毕后适当洒水养护,养护期满后再按要求进行倒角。
第四节确保工程质量的技术组织措施为确保工程质量,建立健全质量责任制,明确职责,形成一个严密的质量管理工作体系,使工程全过程处于受控状态,以确保工程质量满足甲方要求。
加强施工组织管理机构,全面组织管理施工,各个部门及岗位均有明确的职责、权利,作到各司其责,通力合作。
建立奖罚制度,对于积极贯彻执行管理制度、精心施工,工程质量满足要求的班组或个人实行奖励,反之,对所完成的工程质量恶劣、重复出现问题的班组或个人进行处罚。
施工方案必须经过审批,上报监理同意后方可施工;施工中必须严格执行施工方案,不得擅自更改。
进行详细的工程技术交底,分三级:一级是公司技术部门向项目部交底;二级是技术员向施工员交底;三级是施工员向班组交底。
加强施工测量控制管理工作,对建设单位移交的基准线、点进行认真的复核。
根据施工需要,合理布置现场测量控制网,并按规范要求进行闭合测量,严格控制测量精度。
加强工序质量控制,各工序施工过程中,严格按照设计图纸和规范要求施工。
各工序隐蔽前必须经过项目部质检人员和监理工程师签字认可后,方可进行下一道工序施工。
现场质检员在每道工序完成后,须进行外观和实测实量检查。
