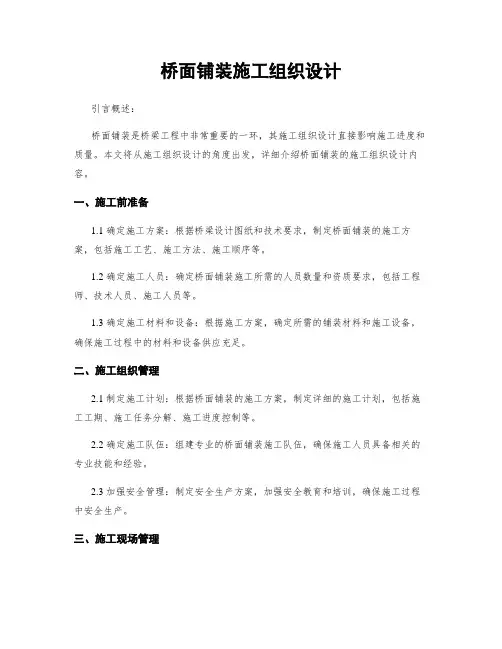

桥面铺装施工组织设计
引言概述:
桥面铺装施工组织设计是桥梁建设中的重要环节,它涉及到施工过程的安全性、施工质量的保障以及工期的控制等方面。
合理的施工组织设计能够提高施工效率,降低施工风险,保证工程质量。
本文将从五个大点来详细阐述桥面铺装施工组织设计的重要性和具体内容。
正文内容:
1. 施工前期准备
1.1 桥面铺装材料准备
1.2 施工设备准备
1.3 施工人员组织安排
2. 施工过程安全控制
2.1 施工现场安全管理
2.2 施工过程中的安全防护措施
2.3 施工人员的安全培训和指导
3. 施工质量控制
3.1 桥面铺装材料的质量检查
3.2 施工工艺的质量控制
3.3 施工过程中的质量验收
4. 工期控制
4.1 施工计划编制
4.2 施工进度监控
4.3 工期延误的处理措施
5. 施工后期整理
5.1 桥面铺装施工记录整理
5.2 施工设备的清理和维护
5.3 施工人员的总结和培训反馈
总结:
桥面铺装施工组织设计是桥梁建设中不可或者缺的一环,它直接关系到施工过程的安全性、施工质量的保障以及工期的控制。
合理的施工组织设计需要从施工前期准备、施工过程安全控制、施工质量控制、工期控制以及施工后期整理等方面进行全面考虑和安排。
惟独通过科学的组织设计,才干够提高施工效率,降低施工风险,确保桥面铺装施工的顺利进行。
因此,施工单位在进行桥面铺装施工组织设计时,应该充分考虑各个方面的要求,确保施工过程的安全、高效和质量可控。
桥面铺装施工组织设计一、项目背景本项目是位于某市某区的一座桥梁的桥面铺装施工组织设计。
该桥梁是连接两个主要道路的重要交通枢纽,经过多年的使用,桥面铺装已经磨损严重,需要进行重新铺装施工。
本文将详细描述桥面铺装施工组织设计的内容,包括施工方案、施工组织、施工流程、施工安全等。
二、施工方案1. 施工材料选择根据桥梁的使用要求和设计要求,本次桥面铺装施工将采用优质沥青混凝土作为铺装材料。
沥青混凝土具有良好的耐久性和抗滑性能,适适合于桥面铺装。
2. 施工设备准备为了保证施工质量和效率,需要准备一系列的施工设备,包括挖掘机、平地机、压路机、沥青混凝土搅拌机等。
这些设备将用于清理原有桥面、平整基层、铺装沥青混凝土等工作。
3. 施工人员组织根据工程规模和施工进度,将组织一支由工程师、技术员、操作工等组成的施工队伍。
施工队伍将负责各项施工工作的组织和实施,确保施工质量和安全。
三、施工组织1. 施工前准备在施工前,需要对桥梁进行全面的检查和评估,确定施工的具体范围和施工前的准备工作。
同时,还需要制定详细的施工计划和安全措施,确保施工过程中的顺利进行。
2. 施工过程(1)清理原有桥面首先,利用挖掘机清理桥面上的杂物和碎石,确保基层清洁。
然后,使用高压水枪清洗桥面,去除污垢和油污,提高铺装的附着力。
(2)平整基层使用平地机对桥面进行平整,确保基层平整度符合设计要求。
在平整的基层上,进行必要的修补和加固,确保桥面的稳定性和承载能力。
(3)铺装沥青混凝土使用沥青混凝土搅拌机搅拌制备沥青混凝土,并使用压路机将其均匀铺装在桥面上。
铺装时需要注意施工速度和均匀性,确保沥青混凝土的质量和厚度符合设计要求。
(4)沥青混凝土养护完成铺装后,需要对沥青混凝土进行养护,防止其过早开裂和损坏。
养护期间,需要对桥面进行定期检查和维护,确保其质量和使用寿命。
四、施工流程1. 施工前准备(1)组织施工人员和设备;(2)准备施工材料;(3)制定施工计划和安全措施。

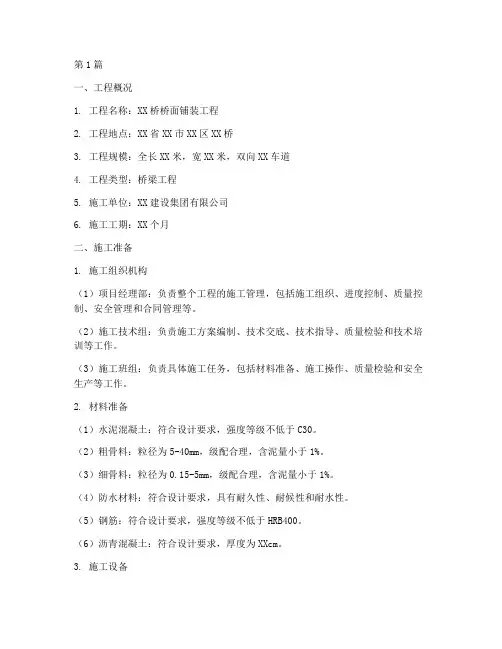

第1篇一、工程概况1. 工程名称:XX桥桥面铺装工程2. 工程地点:XX省XX市XX区XX桥3. 工程规模:全长XX米,宽XX米,双向XX车道4. 工程类型:桥梁工程5. 施工单位:XX建设集团有限公司6. 施工工期:XX个月二、施工准备1. 施工组织机构(1)项目经理部:负责整个工程的施工管理,包括施工组织、进度控制、质量控制、安全管理和合同管理等。
(2)施工技术组:负责施工方案编制、技术交底、技术指导、质量检验和技术培训等工作。
(3)施工班组:负责具体施工任务,包括材料准备、施工操作、质量检验和安全生产等工作。
2. 材料准备(1)水泥混凝土:符合设计要求,强度等级不低于C30。
(2)粗骨料:粒径为5-40mm,级配合理,含泥量小于1%。
(3)细骨料:粒径为0.15-5mm,级配合理,含泥量小于1%。
(4)防水材料:符合设计要求,具有耐久性、耐候性和耐水性。
(5)钢筋:符合设计要求,强度等级不低于HRB400。
(6)沥青混凝土:符合设计要求,厚度为XXcm。
3. 施工设备(1)混凝土搅拌站:用于搅拌混凝土。
(2)装载机:用于运输材料。
(3)泵车:用于混凝土浇筑。
(4)摊铺机:用于沥青混凝土摊铺。
(5)压路机:用于压实混凝土和沥青混凝土。
(6)检测设备:用于质量检验。
三、施工工艺1. 混凝土桥面铺装(1)基层处理:清理桥面,去除松散层,修补裂缝,确保基层平整、坚实。
(2)钢筋施工:按照设计要求,绑扎钢筋,确保钢筋位置准确、间距均匀。
(3)混凝土浇筑:采用泵车进行混凝土浇筑,确保混凝土密实、无空洞。
(4)混凝土养护:浇筑完成后,进行养护,确保混凝土强度达到设计要求。
2. 沥青混凝土桥面铺装(1)基层处理:清理桥面,去除松散层,修补裂缝,确保基层平整、坚实。
(2)摊铺沥青混凝土:采用摊铺机进行摊铺,确保沥青混凝土厚度均匀、平整。
(3)压实沥青混凝土:采用压路机进行压实,确保沥青混凝土密实、无空洞。
(4)防水层施工:按照设计要求,铺设防水材料,确保防水层完整、无破损。
桥面铺装施工方案1、编制依据 (1)2、工程概况 (1)3、施工安排 (2)3.1计划施工工期 (2)3.2施工现场管理人员 (2)3.3劳动组织 (3)3.4机械配备 (3)4、桥面铺装施工 (3)4.1工艺流程 (3)4.2施工工艺 (4)4.2.1桥面板清理 (4)4.2.2焊接、铺设钢筋网 (4)4.2.3施工放样 (5)4.2.4混凝土施工 (5)4.3防水层施工 (6)4.3.1混凝土基面层施工要求 (6)4.3.2防水层施工要求 (7)4.4注意的质量问题 (7)5、质量验收标准 (9)5.1.1基本要求 (9)5.1.2实测项目 (9)5.2钢筋网片允许误差 (10)5.3桥面防水层 (10)5.3.1基本要求 (10)5.3.2实测项目 (11)5.3.3外观鉴定 (11)6、质量保证措施 (11)6.1钢筋质量保证措施 (11)6.1.1原材料 (11)6.1.2材料存放 (11)6.1.3技术要求 (12)6.1.4.质量保证 (12)6.2模板工程质量保证措施 (12)6.3砼质量保证措施 (12)6.3.1原材料控制 (13)6.3.2砼配合比控制 (13)6.3.3砼拌制 (13)6.3.4砼的运输 (14)7、安全保证措施 (15)7.1现场布置的安全措施 (15)7.2施工机械的安全措施 (15)8、文明施工及环境保护 (16)8.1文明施工 (16)8.2环境保护措施 (16)桥面铺装施工方案1、编制依据1.1现有的京承高速公路(密云沙浴沟~市界段)工程桥梁相关施工图设计。
1.2《公路桥涵施工技术规范》(JTJ041-2000)人民交通出版社1.3《公路水泥混凝土路面施工技术规范》(JTG F30-2003)人民交通出版社1.4《公路工程质量检验评定标准》(JTG F80/1-2004)人民交通出版社1.5《桥涵》(上、下册)人民交通出版社1.6《桥梁施工工程师手册》人民交通出版社1.7《京承高速公路(三期)工程第七标段施工组织设计》。
第1篇一、工程概况本工程为某市某河道桥梁建设项目,桥梁全长为XX米,桥面宽度为XX米,桥下净空高度为XX米。
工程内容包括桥梁主体结构、桥面铺装、桥梁附属设施等。
施工工期为XX个月。
二、施工组织原则1. 严格遵守国家相关法律法规和标准规范,确保工程质量、安全、环保和进度。
2. 坚持以人为本,注重施工人员安全和健康。
3. 加强现场管理,确保施工环境整洁有序。
4. 充分利用现有资源,提高施工效率。
三、施工组织设计1. 施工组织架构成立项目指挥部,下设工程部、技术部、安全部、物资部、财务部等职能部门。
各部门职责明确,分工合作,确保工程顺利实施。
2. 施工进度计划根据工程特点和施工条件,制定详细的施工进度计划,确保各阶段工程按时完成。
3. 施工工艺(1)基础工程:采用钻孔灌注桩基础,桩径为XX米,桩长为XX米。
(2)桥墩:采用现浇钢筋混凝土桥墩,桥墩高度为XX米。
(3)桥台:采用现浇钢筋混凝土桥台,桥台高度为XX米。
(4)梁板:采用预制预应力混凝土梁板,梁板长度为XX米,宽度为XX米。
(5)桥面铺装:采用沥青混凝土桥面铺装,厚度为XX厘米。
4. 施工资源配置(1)人员配置:根据工程规模和施工进度,合理配置施工人员,确保工程顺利进行。
(2)设备配置:根据施工需求,配备各类施工机械设备,确保施工质量。
(3)材料配置:按照设计要求,提前储备各类建筑材料,确保施工进度。
5. 安全生产管理(1)加强安全生产教育,提高施工人员安全意识。
(2)严格执行安全生产规章制度,确保施工安全。
(3)定期进行安全检查,及时发现和消除安全隐患。
(4)加强施工现场安全管理,确保施工人员生命安全。
四、环境保护与文明施工1. 严格执行国家环境保护法律法规,降低施工对环境的影响。
2. 加强施工现场管理,保持施工现场整洁有序。
3. 做好施工噪声、粉尘、废水等污染物的处理,确保达标排放。
4. 建立文明施工制度,提高施工人员文明施工意识。
五、质量控制1. 严格按照设计要求和施工规范进行施工,确保工程质量。

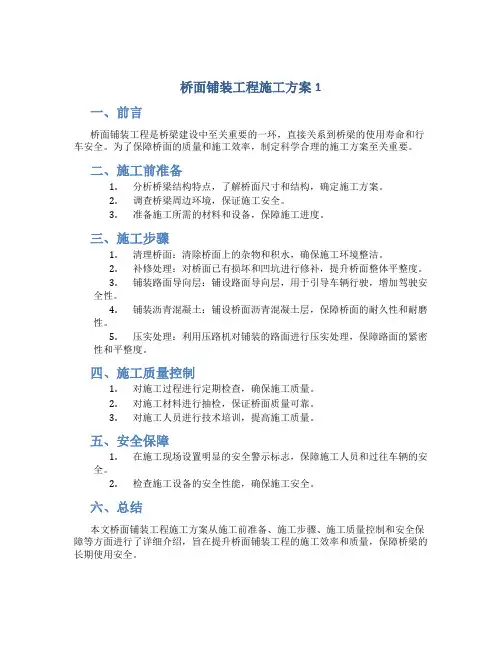

桥面铺装工程施工方案1
一、前言
桥面铺装工程是桥梁建设中至关重要的一环,直接关系到桥梁的使用寿命和行车安全。
为了保障桥面的质量和施工效率,制定科学合理的施工方案至关重要。
二、施工前准备
1.分析桥梁结构特点,了解桥面尺寸和结构,确定施工方案。
2.调查桥梁周边环境,保证施工安全。
3.准备施工所需的材料和设备,保障施工进度。
三、施工步骤
1.清理桥面:清除桥面上的杂物和积水,确保施工环境整洁。
2.补修处理:对桥面已有损坏和凹坑进行修补,提升桥面整体平整度。
3.铺装路面导向层:铺设路面导向层,用于引导车辆行驶,增加驾驶安
全性。
4.铺装沥青混凝土:铺设桥面沥青混凝土层,保障桥面的耐久性和耐磨
性。
5.压实处理:利用压路机对铺装的路面进行压实处理,保障路面的紧密
性和平整度。
四、施工质量控制
1.对施工过程进行定期检查,确保施工质量。
2.对施工材料进行抽检,保证桥面质量可靠。
3.对施工人员进行技术培训,提高施工质量。
五、安全保障
1.在施工现场设置明显的安全警示标志,保障施工人员和过往车辆的安
全。
2.检查施工设备的安全性能,确保施工安全。
六、总结
本文桥面铺装工程施工方案从施工前准备、施工步骤、施工质量控制和安全保障等方面进行了详细介绍,旨在提升桥面铺装工程的施工效率和质量,保障桥梁的长期使用安全。

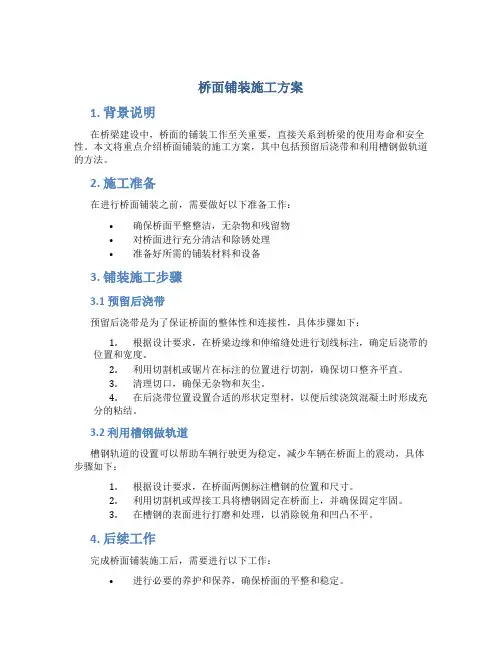

桥面铺装施工方案1. 背景说明在桥梁建设中,桥面的铺装工作至关重要,直接关系到桥梁的使用寿命和安全性。
本文将重点介绍桥面铺装的施工方案,其中包括预留后浇带和利用槽钢做轨道的方法。
2. 施工准备在进行桥面铺装之前,需要做好以下准备工作:•确保桥面平整整洁,无杂物和残留物•对桥面进行充分清洁和除锈处理•准备好所需的铺装材料和设备3. 铺装施工步骤3.1 预留后浇带预留后浇带是为了保证桥面的整体性和连接性,具体步骤如下:1.根据设计要求,在桥梁边缘和伸缩缝处进行划线标注,确定后浇带的位置和宽度。
2.利用切割机或锯片在标注的位置进行切割,确保切口整齐平直。
3.清理切口,确保无杂物和灰尘。
4.在后浇带位置设置合适的形状定型材,以便后续浇筑混凝土时形成充分的粘结。
3.2 利用槽钢做轨道槽钢轨道的设置可以帮助车辆行驶更为稳定,减少车辆在桥面上的震动,具体步骤如下:1.根据设计要求,在桥面两侧标注槽钢的位置和尺寸。
2.利用切割机或焊接工具将槽钢固定在桥面上,并确保固定牢固。
3.在槽钢的表面进行打磨和处理,以消除锐角和凹凸不平。
4. 后续工作完成桥面铺装施工后,需要进行以下工作:•进行必要的养护和保养,确保桥面的平整和稳定。
•定期检查铺装的状况,及时修补和维护。
•根据实际使用情况,调整和改进铺装方案,以提高桥梁的使用寿命和安全性。
5. 结语桥面铺装是桥梁建设中的重要环节,合理的施工方案可以有效提高桥梁的稳定性和安全性。
通过预留后浇带和利用槽钢做轨道的方法,可以为桥面铺装带来更好的效果。
希望本文能为相关从业人员提供一定的参考和指导。

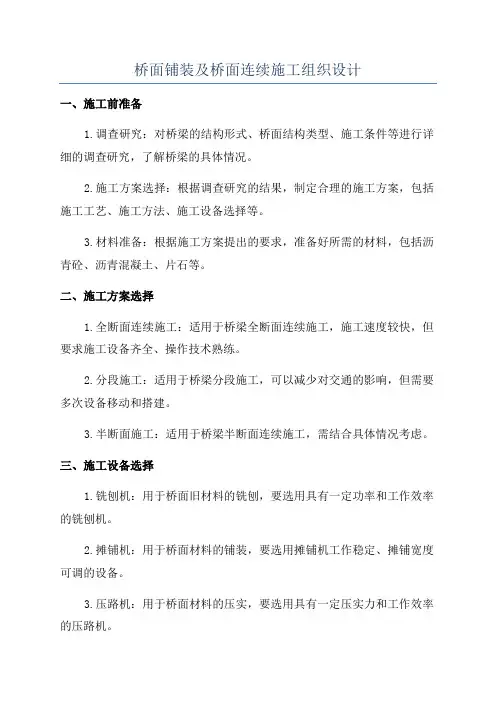

桥面铺装及桥面连续施工组织设计一、施工前准备1.调查研究:对桥梁的结构形式、桥面结构类型、施工条件等进行详细的调查研究,了解桥梁的具体情况。
2.施工方案选择:根据调查研究的结果,制定合理的施工方案,包括施工工艺、施工方法、施工设备选择等。
3.材料准备:根据施工方案提出的要求,准备好所需的材料,包括沥青砼、沥青混凝土、片石等。
二、施工方案选择1.全断面连续施工:适用于桥梁全断面连续施工,施工速度较快,但要求施工设备齐全、操作技术熟练。
2.分段施工:适用于桥梁分段施工,可以减少对交通的影响,但需要多次设备移动和搭建。
3.半断面施工:适用于桥梁半断面连续施工,需结合具体情况考虑。
三、施工设备选择1.铣刨机:用于桥面旧材料的铣刨,要选用具有一定功率和工作效率的铣刨机。
2.摊铺机:用于桥面材料的铺装,要选用摊铺机工作稳定、摊铺宽度可调的设备。
3.压路机:用于桥面材料的压实,要选用具有一定压实力和工作效率的压路机。
4.桥面防护设备:包括栏杆、防护网等,要选用具有一定安全性能的设备。
四、施工流程安排1.施工准备:包括现场布置、施工设备搭建、材料准备等。
2.旧材料处理:使用铣刨机对桥面旧材料进行铣刨,保证桥面的平整度和质量。
3.桥面铺装:使用摊铺机对桥面进行材料的铺装,要求摊铺均匀、密实度好。
4.桥面压实:使用压路机对桥面材料进行压实,保证桥面的牢固性和耐久性。
5.桥面连续施工:根据具体方案选择施工方式,进行桥面的连续施工。
五、施工质量控制1.材料质量控制:对施工所使用的材料进行质量检验,确保材料符合施工要求。
2.工艺质量控制:对施工工艺进行严格控制,保证施工过程中的各个环节符合规范要求。
3.施工质量监督:设立专门的监理人员,对施工质量进行监督和检查,及时发现并处理质量问题。
总之,桥面铺装及桥面连续施工组织设计是桥梁施工的关键环节之一,需要充分考虑施工前准备、施工方案选择、施工设备选择等多个因素,以确保施工质量和时间的控制。
第1篇一、工程概述桥面工程是桥梁工程的重要组成部分,其质量直接影响到桥梁的安全性和使用寿命。
本施工方案针对某桥梁工程的具体情况,提出以下施工方案,以确保桥面工程的质量和进度。
二、施工准备1. 施工组织成立桥面工程专项施工小组,明确各岗位人员职责,确保施工过程中的协调与沟通。
2. 施工材料(1)水泥:选用符合国家标准的水泥,确保强度和耐久性。
(2)钢筋:选用符合国家标准的钢筋,确保其抗拉、抗压性能。
(3)砂石:选用符合国家标准的砂石,确保其颗粒级配和强度。
(4)沥青混合料:选用符合国家标准的沥青混合料,确保其抗裂性、耐久性和抗滑性。
3. 施工设备(1)混凝土搅拌站:用于生产混凝土。
(2)装载机、运输车:用于运输材料。
(3)摊铺机、压路机:用于摊铺和压实沥青混合料。
(4)钢筋加工设备:用于加工钢筋。
三、施工流程1. 桥面清理(1)清除桥面杂物,确保桥面干净整洁。
(2)检查桥面平整度,如有凹凸不平,需进行打磨处理。
2. 钢筋施工(1)根据设计图纸,确定钢筋位置和尺寸。
(2)绑扎钢筋,确保钢筋间距、保护层厚度符合要求。
(3)钢筋焊接,确保焊接质量。
3. 混凝土施工(1)混凝土搅拌:根据配合比,搅拌混凝土。
(2)混凝土运输:采用运输车将混凝土运至施工现场。
(3)混凝土浇筑:按照设计要求,浇筑混凝土。
(4)混凝土养护:浇筑完成后,进行养护,确保混凝土强度。
4. 沥青混合料施工(1)沥青混合料生产:按照配合比,生产沥青混合料。
(2)沥青混合料运输:采用运输车将沥青混合料运至施工现场。
(3)沥青混合料摊铺:采用摊铺机进行摊铺,确保摊铺均匀。
(4)沥青混合料压实:采用压路机进行压实,确保压实度。
5. 防水层施工(1)根据设计要求,选择合适的防水材料。
(2)铺设防水层,确保防水层平整、牢固。
6. 面层施工(1)根据设计要求,选择合适的面层材料。
(2)铺设面层,确保面层平整、牢固。
四、施工质量控制1. 严格控制原材料质量,确保施工质量。
桥面系施工组织设计一、施工概况本次施工是对市桥梁桥面系进行改造,项目位置位于市区的XX街道,桥梁长xxm,宽xxm,桥梁类型为xx型。
二、施工目标1.保证施工过程中的安全和质量,不影响周边交通和居民生活。
2.按照设计要求,完成桥面系改造工程,保证改造后的桥梁结构稳定可靠。
三、施工方案1.施工时间安排根据工程量和施工条件,预计施工周期为xx个月。
施工采用白天和夜间交替进行,白天进行设备安装和材料运输,夜间进行桥面系改造作业。
2.施工人员组织1)项目经理:负责整个施工过程的组织和协调,保证工程安全与质量。
2)施工队长:负责指挥施工人员,协调各个施工环节,保证施工顺利进行。
3)技术员:负责施工现场的技术指导和质量检查。
4)施工人员:根据工种需要,确定合适数量的施工人员,包括钢筋工、混凝土工、焊工等。
3.施工设备准备根据施工需求,准备相应的设备和机械,包括吊车、混凝土搅拌车、焊接设备等。
4.施工工艺措施1)施工前准备:清理施工场地,搭建必要的施工设施,如临时围挡、施工棚等。
2)拆除旧桥面:采用切割机和挖掘机对旧桥面进行拆除,并及时清理无关杂物。
3)钢筋加固:根据设计要求,在桥梁下部架设钢筋网,进行钢筋混凝土加固。
4)浇筑新桥面:按照设计要求,将混凝土搅拌车运至施工现场,进行新桥面的浇筑作业。
5)养护处理:在桥面浇筑完成后,进行适当的养护处理,保证混凝土的强度和质量。
6)边坡绿化:在桥梁两侧边坡进行绿化,美化桥梁周边环境。
5.安全措施施工期间,采取以下安全措施:1)设置施工安全警示标志,通知和引导过往车辆和行人。
2)施工区域严禁闲杂人员进入,对施工人员进行安全防护培训。
3)设立围挡和警示标牌,防止施工材料和设备滑落伤人。
4)施工现场设置合适数量的消防器材,防止火灾事故的发生。
6.质量控制为保证工程质量,采取以下措施:1)确定监理和质检人员,进行现场监理和质量把控。
2)严格执行相关标准和规范,确保施工工艺符合设计要求。

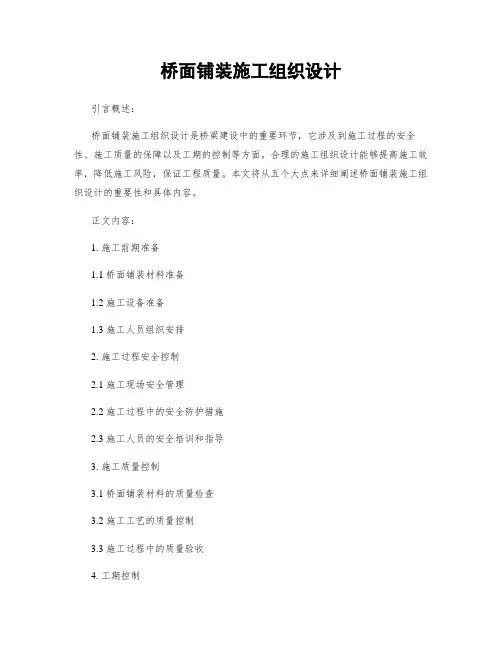

桥面铺装施工组织设计引言概述:桥面铺装是桥梁工程中非常重要的一环,其施工组织设计直接影响施工进度和质量。
本文将从施工组织设计的角度出发,详细介绍桥面铺装的施工组织设计内容。
一、施工前准备1.1 确定施工方案:根据桥梁设计图纸和技术要求,制定桥面铺装的施工方案,包括施工工艺、施工方法、施工顺序等。
1.2 确定施工人员:确定桥面铺装施工所需的人员数量和资质要求,包括工程师、技术人员、施工人员等。
1.3 确定施工材料和设备:根据施工方案,确定所需的铺装材料和施工设备,确保施工过程中的材料和设备供应充足。
二、施工组织管理2.1 制定施工计划:根据桥面铺装的施工方案,制定详细的施工计划,包括施工工期、施工任务分解、施工进度控制等。
2.2 确定施工队伍:组建专业的桥面铺装施工队伍,确保施工人员具备相关的专业技能和经验。
2.3 加强安全管理:制定安全生产方案,加强安全教育和培训,确保施工过程中安全生产。
三、施工现场管理3.1 现场布置:合理布置施工现场,确保施工作业区域清晰明了,保证施工作业顺利进行。
3.2 施工质量控制:严格按照设计要求进行施工,加强质量检查和监督,确保桥面铺装质量达到要求。
3.3 施工进度控制:根据施工计划,及时调整施工进度,确保施工按时完成。
四、施工技术应用4.1 施工工艺优化:根据实际情况,优化桥面铺装的施工工艺,提高施工效率和质量。
4.2 技术创新应用:引入新技术和新材料,提高桥面铺装的施工质量和耐久性。
4.3 质量控制手段:采用先进的质量控制手段,如无损检测、质量监测等,确保桥面铺装质量可控。
五、施工后验收5.1 完工验收:完成桥面铺装后,进行验收工作,检查施工质量和达到设计要求。
5.2 整改改进:根据验收结果,及时整改存在的问题,提出改进措施,确保桥面铺装质量达标。
5.3 档案归档:整理施工档案资料,归档保存,为后续维护和管理提供依据。
结语:桥面铺装施工组织设计是桥梁工程中至关重要的一环,合理的施工组织设计可以提高施工效率、保证施工质量。

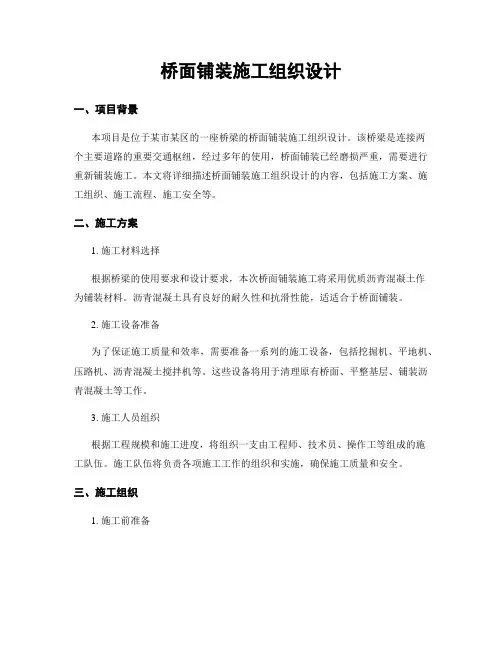

桥面铺装施工组织设计一、项目背景桥面铺装施工组织设计是指在桥梁建设项目中,对桥面铺装施工过程进行详细规划和安排的文件。
其目的是为了确保施工过程的顺利进行,保证施工质量和安全,提高工作效率。
本文将详细介绍桥面铺装施工组织设计的内容和要求。
二、施工组织设计内容1. 工程概况在施工组织设计中,首先需要对工程概况进行描述。
包括桥梁名称、位置、跨度、长度、宽度等基本信息。
同时还需要介绍桥梁的设计要求和施工工艺。
2. 施工组织机构在施工组织设计中,需要明确各个施工单位的组织机构和责任分工。
包括总包单位、监理单位、施工队伍等。
同时还需要确定各个单位之间的协调沟通机制,确保施工过程中的信息流畅。
3. 施工方案施工方案是桥面铺装施工组织设计中的核心内容。
该方案应包括桥面铺装的施工工艺、施工方法和施工步骤。
需要详细描述每一个施工步骤的具体操作流程和注意事项。
同时还需要说明施工所需的设备、材料和人力资源,并进行合理的安排和调度。
4. 安全措施在桥面铺装施工过程中,安全是至关重要的。
施工组织设计中需要详细列出各种安全措施,包括施工现场的安全防护措施、施工人员的安全教育和培训、施工设备的安全操作规范等。
同时还需要制定应急预案,以应对可能浮现的突发情况。
5. 质量控制质量控制是桥面铺装施工的重要环节。
施工组织设计中需要制定详细的质量控制措施,包括施工过程中的质量检查和验收标准。
同时还需要明确质量控制的责任部门和人员,并制定相应的质量控制计划。
6. 环境保护在桥面铺装施工中,环境保护同样重要。
施工组织设计中需要制定环境保护措施,包括施工过程中的噪音、粉尘和废水的处理方法。
同时还需要遵守相关环保法律法规,确保施工过程对环境的影响最小化。
7. 进度计划施工组织设计中需要制定详细的进度计划。
该计划应包括每一个施工步骤的开始时间和结束时间,并根据实际情况进行合理调整。
同时还需要制定施工进度的监控和评估方法,及时发现并解决施工中的延误问题。
桥面铺装专项施工方案桥面铺装专项施工方案一、编制范围xx高速xx段第二合同段苟美湖特大桥、沙湖中心沟特大桥、沙湖特大桥、东荆河特大桥混凝土桥面铺装施工。
二、主要应用标准和规范1.设计图纸2.总体施工组织设计3.《城市桥梁工程施工与质量验收规范》(CJJ2-2008)4.《钢筋焊接及验收规范》(JGJ18-2003)5.《公路桥涵施工技术规范》(JTG/TF50-2011)6.《混凝土结构工程施工质量验收规范》(GB 50204—2011)7.《预拌混凝土》(GB 14902—2003)8.《泵送混凝土施工技术规程》(JGJ/T 10—95)三、工程概况xx高速xx段第二合同段苟美湖特大桥、沙湖中心沟特大桥、沙湖特大桥、东荆河特大桥全长20.938Km,桥跨设计为774跨,分别有4跨一联、5跨一联及6跨一联。
桥面铺装采用100×100mm间距D8带肋焊接钢筋网片(4218吨)、C50混凝土(42710立方),在箱梁架设完成,横隔板、湿接缝、墩顶现浇连续段浇筑完成并且完成体系转换后进行铺装施工。
桥面铺装半幅一联进行施工。
四、施工准备1、人员准备(1)根据桥面系施工规模及实际情况施工人员按照施工计划的安排分批进场,人员数量满足施工任务的要求。
(2)各相关单位人员的配备必须满足施工和《招标文件》的要求。
(3)各种工种分工明确,人员配备齐全,要做好培训工作。
(4)特殊工种要持证上岗。
2、材料准备(1)开工前完成所需原材料进场:主要包括水泥、碎石、中粗砂、钢筋、D8带肋焊接钢筋网片等材料进场。
(2)严把进场材料质量,进场的材料须检验合格后方可使用,坚决杜绝不合格材料进场,进场的材料必须要满足开工的需要。
(3)按程序对进场的材料进行检测,并及时将检测结果反馈。
3、机械设备准备(1)机械设备的型号、数量必须满足施工需要和《招标文件》的要求。
(2)机械性能良好,关键设备要有备用,需要组装和调试的设备在开工前调试完毕。
第1篇一、工程概况本工程为某市某区某桥工程,位于市区中心区域,是一座重要的交通枢纽。
桥梁全长约500米,主桥跨度为80米,采用预应力混凝土结构。
工程包括主桥、引桥、桥台、桥墩、排水系统等部分。
工程总投资约1.2亿元,预计工期为24个月。
二、施工组织设计原则1. 安全第一、预防为主:坚持安全生产,确保施工过程中人员安全、设备安全、环境安全。
2. 质量第一:严格按照设计要求和规范标准进行施工,确保工程质量。
3. 科学组织、合理施工:根据工程特点,科学制定施工方案,合理安排施工顺序,确保工程进度。
4. 节约成本、提高效益:合理利用资源,降低施工成本,提高工程效益。
三、施工方案1. 施工方法- 主桥施工:采用预制梁板吊装法,先进行桩基施工,然后进行承台、墩身施工,最后进行梁板预制及吊装。
- 引桥施工:采用现浇法,先进行桩基施工,然后进行承台、墩身施工,最后进行现浇梁板。
- 桥台、桥墩施工:采用现浇法,先进行桩基施工,然后进行承台、墩身施工。
2. 施工顺序- 桩基施工:先进行主桥桩基施工,然后进行引桥桩基施工。
- 承台、墩身施工:先进行主桥承台、墩身施工,然后进行引桥承台、墩身施工。
- 梁板预制及吊装:先进行主桥梁板预制及吊装,然后进行引桥梁板预制及吊装。
- 桥面系施工:先进行桥面防水层施工,然后进行桥面铺装。
3. 施工机械设备- 桩基施工:采用旋挖钻机、搅拌桩机等。
- 承台、墩身施工:采用混凝土搅拌站、混凝土输送泵、模板等。
- 梁板预制及吊装:采用预制梁板生产线、吊车等。
- 桥面系施工:采用摊铺机、压路机等。
四、施工进度计划1. 桩基施工:预计3个月完成。
2. 承台、墩身施工:预计5个月完成。
3. 梁板预制及吊装:预计4个月完成。
4. 桥面系施工:预计2个月完成。
五、施工管理措施1. 安全管理:建立健全安全管理制度,加强安全教育培训,严格执行安全操作规程,确保施工安全。
2. 质量管理:建立健全质量管理体系,加强质量监控,严格执行质量标准,确保工程质量。
XX高速公路XX段XX标桥面铺装施工方案批准:审核:编制:编制单位:XXXX公司编制时间:年月日桥面铺装施工方案一、编制依据1。
《公路桥涵施工技术规范》 (JTG/TF50-2011)2。
《公路工程质量检验评定标准》(JTGF80/1-2004)3.两阶段施工图设计。
二、工程概况本标段起点桩号K8+500,终点桩号K19+500,线路全长9。
233257km。
全线中桥4座、分离式立交6座,桥面铺装工程量:C50混凝土:1471.8 m3;HRB335钢筋:433416.6kg。
三、施工组织3。
1 施工人员组织我项目部成立了由项目总工直接领导的施工技术组,保证质量、保证安全、确保桥面铺装的顺利施工。
3.1.1 管理人员总指挥:总工:现场指挥:试验检测:现场质检员:专职安全员:3.1。
2 施工队伍准备根据桥面铺装工程量,计划进场40人,其中队长2人,技术员2人,熟练技术工人22人,司机8人,杂工6人。
3.2 机械设备配备为桥面铺装施工配置的机械设备如下表所示:主要施工机械配备表3。
3 施工材料所需要的材料均经过试验,达到设计规范要求;混凝土配合比已经过验证并已批复,符合规范及技术文件要求。
四、施工进度计划桥面铺装计划年0月日开工,至年月日结束,工期50天.五、施工工艺工法施工顺序:梁板间铰缝施工完毕→桥面凿毛、清洁→桥面钢筋安装→铺设加强钢筋→立侧模模→浇筑桥面铺装层→振动器振捣→振捣梁找平→混凝土整平机整平→混凝土抹光机抹光→混凝土刻纹机拉毛→土工布覆盖洒水养生.5.1 施工准备浇筑桥面铺装层混凝土前应将现浇铰缝顶面凿毛,预制空心板板顶的浮浆、油污等冲洗清除干净,以保证新、老混凝土良好结合。
梁面清理完毕后,采用M15砂浆填充铰缝底缝。
5。
2 测量放样用全站仪进行平面位置放样,每4m放出一断面的两个点,即两侧防撞护栏内边缘处.将高程控制点引上桥面,并用水准仪对放出的各桩进行高程测量。
5.3 桥面清理利用高程测量数据详细检查梁面各处高程情况,局部超高之处用风镐或人工凿除,以确保铺装层厚度符合设计要求,也使铺装层有一个良好的接触面.梁面上的各种杂物、水泥残渣、浮浆等需一并凿除并清理出场,最后用水车喷射高压水清洗梁面.5.4 钢筋安装施工前先将铰缝预埋筋N18彻底扳平后搭接,再将钢筋N3、N4绑扎成骨架后整体放入铰缝内,并与空心板N9焊接一起.桥面铺装钢筋安装前,首先调整好护栏钢筋,使护栏钢筋的间距、保护层厚度、线型符合设计,确保护栏钢筋整齐、规范。
桥面铺装施工组织设计引言概述:桥面铺装施工组织设计是桥梁施工中至关重要的环节,它直接影响到施工进度、质量和安全。
一个合理的施工组织设计可以有效地提高施工效率,降低施工风险,保证工程质量。
本文将从施工前的准备工作、施工过程中的关键控制点、人员配备、设备选型和安全管理等方面进行详细阐述。
一、施工前的准备工作1.1 确定施工方案:根据桥梁结构、铺装材料和施工条件等因素,确定最佳的施工方案,包括施工方法、施工工艺和施工顺序等。
1.2 制定施工计划:根据施工方案,制定详细的施工计划,包括施工进度、工序安排、材料采购和人员调配等内容。
1.3 确定施工队伍:确定施工队伍的组成和人员配备,包括项目经理、工程师、技术人员和施工工人等。
二、施工过程中的关键控制点2.1 材料准备:确保铺装材料的质量和数量符合要求,及时采购和送达施工现场。
2.2 施工工艺:严格按照施工方案和施工计划进行操作,保证施工工艺的正确性和稳定性。
2.3 质量控制:加强对施工质量的监督和检查,及时发现和解决质量问题,确保施工质量达标。
三、人员配备3.1 项目经理:负责整个施工过程的管理和协调工作,确保施工进度和质量。
3.2 技术人员:负责施工工艺的指导和监督,解决施工中遇到的技术问题。
3.3 施工工人:根据施工计划和工序安排,参预具体的施工作业,保证施工进度和质量。
四、设备选型4.1 铺装机械:根据桥面铺装的具体要求,选择适合的铺装机械,包括摊铺机、压路机和沥青搅拌站等。
4.2 检测设备:配备必要的检测设备,对施工过程中的质量进行实时监测和控制。
4.3 安全设备:保障施工人员的安全,配备必要的安全设备,包括安全帽、安全带和防护眼镜等。
五、安全管理5.1 安全教育:加强对施工人员的安全培训和教育,提高他们的安全意识和防范能力。
5.2 安全检查:定期进行安全检查,发现和排除安全隐患,确保施工现场的安全。
5.3 应急预案:制定完善的应急预案,做好各种突发事件的处理准备,保障施工过程的安全顺利进行。
桥面铺装施工专项施工方案1
一、前期准备工作
在进行桥面铺装施工前,必须做好充分的前期准备工作,以确保施工顺利进行。
前期准备工作主要包括以下几个方面:
1.1 工地清理
在施工前应对工地进行彻底清理,清除杂物和积水,确保施工区域干净整洁。
1.2 设备准备
准备好必要的施工设备和工具,包括铺装机、摊铺机、振动器等,确保设备完
好并且调试正常。
1.3 材料准备
准备好桥面铺装所需的材料,包括沥青、碎石等,确保质量合格,数量充足。
二、施工步骤
2.1 地面处理
在进行桥面铺装前,必须对桥面进行处理,包括清理、修补和打磨等工作,确
保桥面平整。
2.2 沥青铺装
首先在桥面上铺设沥青,然后使用摊铺机进行均匀压实,确保沥青层厚度均匀。
2.3 碎石铺装
在沥青层表面铺设碎石,然后使用振动器进行压实,确保碎石与沥青层牢固结合。
2.4 表面处理
最后对桥面进行表面处理,包括刷涂、涂覆等工序,提高桥面的耐磨性和防水性。
三、质量验收
在施工完成后,必须对桥面铺装进行质量验收,确保施工质量符合相关标准要求。
四、安全注意事项
在桥面铺装施工过程中,必须严格遵守安全操作规程,穿戴好安全防护装备,确保施工现场安全。
五、施工总结
通过桥面铺装施工专项方案1的实施,可以有效提高桥面的使用性能,延长桥梁的使用寿命,对于保障城市交通安全和畅通具有重要意义。

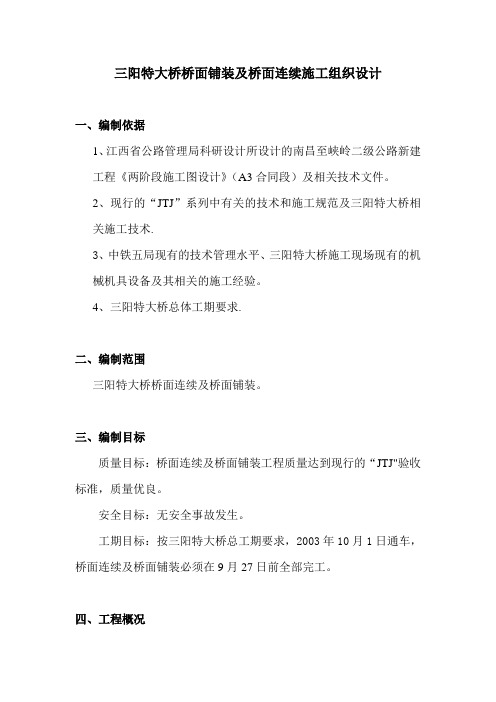

三阳特大桥桥面铺装及桥面连续施工组织设计一、编制依据1、江西省公路管理局科研设计所设计的南昌至峡岭二级公路新建工程《两阶段施工图设计》(A3合同段)及相关技术文件。
2、现行的“JTJ”系列中有关的技术和施工规范及三阳特大桥相关施工技术.3、中铁五局现有的技术管理水平、三阳特大桥施工现场现有的机械机具设备及其相关的施工经验。
4、三阳特大桥总体工期要求.二、编制范围三阳特大桥桥面连续及桥面铺装。
三、编制目标质量目标:桥面连续及桥面铺装工程质量达到现行的“JTJ"验收标准,质量优良。
安全目标:无安全事故发生。
工期目标:按三阳特大桥总工期要求,2003年10月1日通车,桥面连续及桥面铺装必须在9月27日前全部完工。
四、工程概况1、三阳特大桥总长1486.72M.大桥采用37跨40M预应力简支梁。
桥面宽12M,两侧人行道共宽3M。
箱梁纵向采用22#螺纹钢连接,桥面为5联5孔一连,3联4孔一连的桥面连续,全桥计29道桥面连续,并在每道上面的桥面铺装砼内设置12#螺纹钢筋网加强;全桥设伸缩缝9道,伸缩缝设在0#,37#台顶,4#,8#,12#,17#,22#,27#,32#墩顶上,伸缩缝型号为XFII—160型;桥面铺装宽9M,桥面纵坡为I1=+3。
0998%,I2=—0.151%,全桥桥面设一道竖曲线,变坡点桩号为K26+948.405,竖曲线半径为6000米,切线长为T=96.905米,桥面横向坡为2%,桥轴线处铺装厚度为19CM,左右4。
5M处厚10CM;3、主要工程数量:桥面连续:I级钢筋:2254 Kg ,II级钢筋:8314 Kg ,A3钢板:2051 Kg;XFII-160型伸缩缝:102M;桥面铺装:I级钢筋:106294 Kg,C40防水砼:1931.4 M3五、施工总体部署1、施工管理人员为现中铁五局集团昌峡经理部管理人员。
2、施工人员从现有技术工人中抽调技术能力强,工作认真负责的人员,保证施工过程中的质量符合设计和施工规范要求。
桥面铺装施工组织设计
引言概述:
桥面铺装是桥梁工程中非常重要的一环,其施工组织设计直接影响施工进度和
质量。
本文将从施工组织设计的角度出发,详细介绍桥面铺装的施工组织设计内容。
一、施工前准备
1.1 确定施工方案:根据桥梁设计图纸和技术要求,制定桥面铺装的施工方案,包括施工工艺、施工方法、施工顺序等。
1.2 确定施工人员:确定桥面铺装施工所需的人员数量和资质要求,包括工程师、技术人员、施工人员等。
1.3 确定施工材料和设备:根据施工方案,确定所需的铺装材料和施工设备,
确保施工过程中的材料和设备供应充足。
二、施工组织管理
2.1 制定施工计划:根据桥面铺装的施工方案,制定详细的施工计划,包括施
工工期、施工任务分解、施工进度控制等。
2.2 确定施工队伍:组建专业的桥面铺装施工队伍,确保施工人员具备相关的
专业技能和经验。
2.3 加强安全管理:制定安全生产方案,加强安全教育和培训,确保施工过程
中安全生产。
三、施工现场管理
3.1 现场布置:合理布置施工现场,确保施工作业区域清晰明了,保证施工作
业顺利进行。
3.2 施工质量控制:严格按照设计要求进行施工,加强质量检查和监督,确保
桥面铺装质量达到要求。
3.3 施工进度控制:根据施工计划,及时调整施工进度,确保施工按时完成。
四、施工技术应用
4.1 施工工艺优化:根据实际情况,优化桥面铺装的施工工艺,提高施工效率
和质量。
4.2 技术创新应用:引入新技术和新材料,提高桥面铺装的施工质量和耐久性。
4.3 质量控制手段:采用先进的质量控制手段,如无损检测、质量监测等,确
保桥面铺装质量可控。
五、施工后验收
5.1 完工验收:完成桥面铺装后,进行验收工作,检查施工质量和达到设计要求。
5.2 整改改进:根据验收结果,及时整改存在的问题,提出改进措施,确保桥
面铺装质量达标。
5.3 档案归档:整理施工档案资料,归档保存,为后续维护和管理提供依据。
结语:
桥面铺装施工组织设计是桥梁工程中至关重要的一环,合理的施工组织设计可
以提高施工效率、保证施工质量。
通过本文的介绍,希望读者能够更加深入了解桥面铺装施工组织设计的重要性和具体内容,为实际施工工作提供参考。
