剪力墙结构大模板混凝土施工工艺标准(doc 6页)
- 格式:doc
- 大小:83.50 KB
- 文档页数:6
引言:剪力墙是一种常见的结构形式,其主要作用是承担建筑物的横向荷载。
混凝土浇筑是剪力墙建设的关键步骤之一,对于保证结构的强度和稳定性至关重要。
本文将详细阐述剪力墙混凝土浇筑的步骤和要点,以及常见问题及解决方法。
正文:一、准备工作1.确定混凝土强度等级:根据工程要求和设计规范,确定剪力墙混凝土所需的强度等级,从而选择合适的混凝土配比。
2.制定浇筑计划:根据剪力墙的尺寸、高度和施工进度等因素,制定详细的浇筑计划,包括浇筑时段、浇筑层次和浇筑顺序等。
3.检查模板支撑:确保剪力墙模板支撑结构稳定可靠,符合设计和规范要求,没有松动、变形等现象。
二、模板安装1.安装前的准备:清理浇筑面,检查并修复模板上的损坏,涂刷模板防粘剂,确保模板表面光滑。
2.模板安装顺序:按照浇筑顺序,从下到上、从内到外依次安装剪力墙模板,注意模板的连接、支撑和固定,确保模板的稳定性。
3.浇筑前的检查:检查模板安装情况,确保模板的位置、尺寸和平整度等满足设计要求。
三、钢筋布设1.钢筋加工:依据设计图纸,按照长度、弯曲和焊接等要求对剪力墙的钢筋进行加工。
2.网格布设:根据设计图纸,在模板内侧的钢筋附近铺设网格,确保钢筋的连接和保护层的厚度满足要求。
3.立筋布设:依照设计要求,在剪力墙的角部和侧边安装立筋,以增加结构的承载能力和抗震性能。
四、混凝土浇筑1.浇注层次:按照浇筑计划,从下到上、从内到外依次浇注剪力墙的混凝土,每层浇筑的厚度应符合规范要求。
2.浇注技术:采用均匀浇注、层层夯实的方法,确保混凝土的密实性和均匀性,同时防止混凝土的分层现象。
3.振捣操作:在浇筑过程中,使用振捣器进行振捣,以排除混凝土中的气泡,提高混凝土的密实性和抗压强度。
五、养护措施1.浇筑结束后的处理:待混凝土浇筑完成后,应及时对墙体进行养护处理,避免混凝土干燥过快,引起开裂等问题。
2.养护时间:根据混凝土的强度等级和环境温度等因素,确定适当的养护时间。
通常情况下,剪力墙的养护时间为714天。
模板工程施工工艺标准1.适用范围:本工艺标准适用于工业与民用建筑现浇混凝土框架(包括框架剪力墙)、剪力墙及筒体结构模板工程。
2.施工准备:2.1.材料准备:2.1。
1.钢框木(竹)胶合板块:长度为900、1200、1500、1800和2400mm;宽度为300、450、600和750mm。
宽度为100、150和200mm 的窄条,配以组合钢模板.2。
1.2。
定型钢角模:阴角模150mm×150mm×900mm(1200、1500、1800mm);阳角模150×150×900mm(1200、1500、1800);可调阴角模250mm×250mm×900mm(1200、1500、1800mm)及可调T型调节模板,L型可调模板和连接角模等。
2.1.3。
链接附件:U形卡、扣件、紧固螺栓、钩头螺栓、L型插销、穿墙螺栓、防水穿墙拉杆螺栓、柱模定型箍。
2.1.4.支撑系统:定型空腔龙骨(桁架梁)、碗扣立杆、横杆、斜杆、双可调早拆翼托、单可调早拆翼托、立杆垫座、立杆可调底座、模板侧向支腿、木方。
2。
1.5.脱模剂:水质隔离剂。
2.1。
6.工具:铁木榔头、活动(套口)板子、水平尺、钢卷尺、托线板、轻便爬梯、脚手板、吊车等.2。
2.作业条件2.2。
1。
划分所建工程施工区、段:根据工程结构的形式、特点及现场条件,合理确定模板工程施工的流水区段,以减少模板的投入,增加周转次数,均衡工序工程(钢筋、模板、砼工序)的作业量,确保工程进度.2.2。
2。
按工程结构设计图进行模板设计,确保强度、刚度及稳定性.2.2。
3. 绘制全套模板设计图,其中包括:模板平面布置配板图、组装图、节点大样图。
确定模板配板平面布置及支撑布置.根据总图对梁、板、柱等尺寸及编号设计出配板图,应标志出不同型号、尺寸单块模板平面布置,纵横龙骨规格、数量及排列尺寸;柱箍选用的形式及间距;支撑系统的竖向支撑、侧向支撑、横向拉接件的型号、间距。
1、混凝土工程施工工艺工艺流程1:清理板面工艺流程2:混凝土浇筑振捣施工内容:清水冲洗板面。
施工内容:混凝土浇筑振捣控制标准:将板面上的石子、混凝土碎块、木屑等杂物清洗掉控制标准:1、剪力墙混凝土分层浇筑,首先在底部浇筑50~100mm同配比的减石子水泥砂浆,用标尺杆控制分层高度,每层500mm。
墙体混凝土分层连续浇筑到板底,然后进行梁板砼的浇筑。
地下室外墙、各层之间水平施工缝处均设置3mm厚止水钢板;2、浇筑时采用分层下料、分层振捣的方法,用标尺杆控制分层厚度(夜间施工时用手把灯照亮模板内壁),每层混凝土厚度不超过50cm(即不超过本工程所使用振捣棒有效长度38cm的1.25倍,本工程取50cm 以方便操作)。
每个柱振捣四个点,每一振点的延续时间以表面呈现浮浆和不再沉落为宜,为使上下层混凝土结合成整体,上层混凝土振捣要在下层混凝土初凝之前进行,并要求振捣棒插入下层混凝土5~10cm工艺流程3:混凝土板面平整度控制工艺流程4:混凝土面收平施工内容:混凝土板面平整度控制。
施工内容:混凝土板面平整度控制。
控制标准:施工过程中拉50cm高标高线检查混凝土表面平整,如有所不足则按照50cm的标高进行调整。
控制标准:混凝土初凝后用磨光机磨光收平。
工艺流程5:人工收面工艺流程6:人工拉毛施工内容:人工收面施工内容:人工拉毛。
控制标准:楼板混凝土的压光。
浇筑混凝土时,用4m刮尺找平,墙体根部采用刮尺找平,并用铁抹子收光,以利于墙体模板支设。
控制标准:按照一个方向进行拉毛。
工艺流程7:混凝土养护施工内容:覆盖薄膜养护。
施工内容:施水养护控制标准:收面完成后立即覆盖薄膜进行养护。
成立混凝土养护小组,混凝土应在浇筑完毕后的12h以内对其进行覆盖和浇水养护,普通砼养护7天,抗渗砼养护时间不得少于14天。
混凝土养护由专人负责,板混凝土强度达到1.2MPa时方可上人操作。
工艺流程8:施工缝清理施工内容:施工缝凿毛控制标准:墙柱等施工缝混凝土表面必须进行凿毛处理,剔除浮动石子,并彻底清除施工缝处的松散游离的部分,然后用压力水冲洗干净。

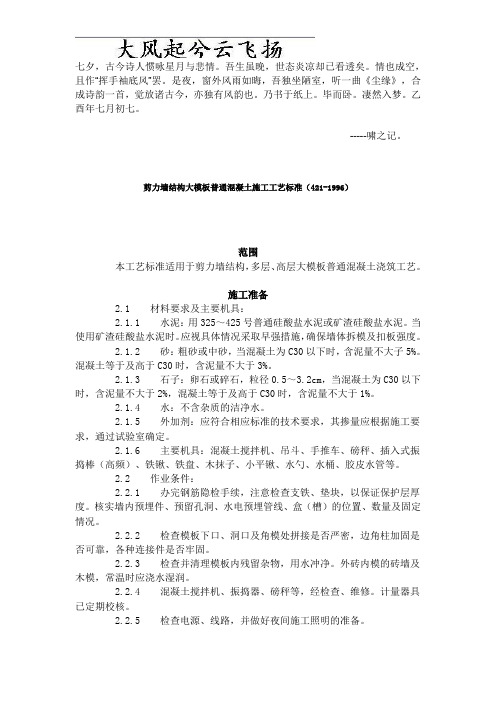

七夕,古今诗人惯咏星月与悲情。
吾生虽晚,世态炎凉却已看透矣。
情也成空,且作“挥手袖底风”罢。
是夜,窗外风雨如晦,吾独坐陋室,听一曲《尘缘》,合成诗韵一首,觉放诸古今,亦独有风韵也。
乃书于纸上。
毕而卧。
凄然入梦。
乙酉年七月初七。
-----啸之记。
剪力墙结构大模板普通混凝土施工工艺标准(421-1996)范围本工艺标准适用于剪力墙结构,多层、高层大模板普通混凝土浇筑工艺。
施工准备2.1 材料要求及主要机具:2.1.1 水泥:用325~425号普通硅酸盐水泥或矿渣硅酸盐水泥。
当使用矿渣硅酸盐水泥时。
应视具体情况采取早强措施,确保墙体拆模及扣板强度。
2.1.2 砂:粗砂或中砂,当混凝土为C30以下时,含泥量不大子5%。
混凝土等于及高于C30时,含泥量不大于3%。
2.1.3 石子:卵石或碎石,粒径0.5~3.2cm,当混凝土为C30以下时,含泥量不大于2%,混凝土等于及高于C30时,含泥量不大于1%。
2.1.4 水:不含杂质的洁净水。
2.1.5 外加剂:应符合相应标准的技术要求,其掺量应根据施工要求,通过试验室确定。
2.1.6 主要机具:混凝土搅拌机、吊斗、手推车、磅秤、插入式振捣棒(高频)、铁锹、铁盘、木抹子、小平锹、水勺、水桶、胶皮水管等。
2.2 作业条件:2.2.1 办完钢筋隐检手续,注意检查支铁、垫块,以保证保护层厚度。
核实墙内预埋件、预留孔洞、水电预埋管线、盒(槽)的位置、数量及固定情况。
2.2.2 检查模板下口、洞口及角模处拼接是否严密,边角柱加固是否可靠,各种连接件是否牢固。
2.2.3 检查并清理模板内残留杂物,用水冲净。
外砖内模的砖墙及木模,常温时应浇水湿润。
2.2.4 混凝土搅拌机、振捣器、磅秤等,经检查、维修。
计量器具已定期校核。
2.2.5 检查电源、线路,并做好夜间施工照明的准备。
2.2.6 由试验室进行试配,确定混凝土配合比及外加剂用量,注意节约水泥,方便施工,满足混凝土早期强度要求,拆模后墙面平整,达到不抹灰的要求。
模板施工方案1.工程概况2.编制依据2.1施工图纸2.2主要规范2.3施工组织设计3.模板选型本工程模板采用15mm厚木胶合板,木方采用50×100mm及100×100mm,模板支撑体系采用Ø48×3.5mm扣件式钢管脚手架。
4.施工工艺4.1模板方案选择(1)剪力墙模板墙模板采用15厚胶合板,根据配板方案现场加工制作,外侧通长50×l00mm木方,外侧采用钢管及φ12的对拉螺栓加固。
(2)顶梁、板模板梁板模板采用15厚胶合板,支撑体系采用钢管支撑体系,先进行测定标高,铺设梁底模,当梁跨度大于4m,按规范要求起拱1‰-3‰。
然后进行平面位置校正及固定。
梁侧模每边采用 50×100mm木方加固,顶部用木方斜撑加固。
板模平面接缝处采用海绵条压缝,防止板缝跑浆及接缝痕迹,达到混凝土表面平整光洁,线角顺直。
(3)楼梯模板非标准层采用胶合板木方与钢管支撑体系的方案,标准层采用预制钢模与胶合板组合方案。
(4)门窗洞口模板为保证门、窗洞口的位置及尺寸正确,洞口采用便于拆装的木模。
角部设活动角,模板两侧设定位钢筋支撑。
门窗洞口模板采用15mm厚竹胶合板, 50×100mm木方制作成定型模板,较大的洞口还需在底模板上开透气孔。
4.2 模板制作(l)准备工作①机具进场并调试完毕,加工房按照现场平面图搭设完毕,用电线路布置完毕。
②各种材料按计划进场,并验收合格。
③施工人员进场后,进行质量、技术、安全教育,特别是模板体系施工培训。
④按要求均匀涂刷隔离剂,等待吊装。
模板质量检查标准2)模板加工中必须注意的部位为确保模板接缝严密不漏浆,并防止模板吸水或受热膨胀产生过大变形,以下部位必须粘贴密封胶条:◆模板之间的边搭缝。
◆门窗洞口模板与模板之间的接触面。
◆梁模板与柱墙模板之间的搭接面。
◆梁侧模与梁底模之间的接缝。
◆顶板模板拼装时,禁止贴胶带纸或粘贴密封胶条,必须硬拼严密,在背面钉木条。
混凝土梁、柱、板、剪力墙浇筑施工工艺标准一、工艺流程施工准备→模板、钢筋验收→混凝土运输→混凝土浇筑→混凝土的养护→质量验收标准→成品保护→文明施工及环境保护措施。
二、施工准备1、材料要求:(1)该工程均采用商品混凝土,采用泵送商品混凝土浇筑,由商品混凝土公司提供成品商品混凝土。
(2)为增强混凝土的可泵性,在混凝土中掺入适量的粉煤灰和减水剂,掺量必须经过实验确定。
为保证混凝土的缓凝时间达到4—6小时,能够满足混凝土出机运至现场具有可泵送料条件,在混凝土中掺入适量缓凝剂。
严禁在混凝土中加生水。
混凝土入泵坍落度控制在160~180mm。
2、工序要求:(1)提前签订商品混凝土供货合同,签订时约定具体供应时间、标号、所需车辆数量及其间隔时间。
特殊要求如抗渗、防冻剂、入模温度、坍落度、水泥及预防混凝土碱集料反应所需提供的资料等。
(2)由商品混凝土搅拌站试验室确定配合比及外加剂用量。
(3)混凝土浇筑前组织施工作业人员进行技术交底,对重点部位单独交底,设专人负责,做到人人心中有数。
(4)提前一天提交书面商品混凝土需用计划,说明供应时间、数量、强度等级、供应速度及其他技术措施。
(5)混凝土浇筑前,仔细清理泵管内残留物。
确保泵管畅通,仔细检查井字架加固情况等。
3、主要机具(根据工程情况,按施工方案具体配备)(1)运送机具:商品砼运输车、吊斗、泵送设备、翻斗车、手推车;(2)混凝土搅拌机(当采用现场自搅拌方案时配备)、自动计量系统或磅秤;(3)手持工具:振捣器、铁锹、铁盘、铁(胶)抹子、铁插尺、铝合金刮尺等。
三、模板、钢筋验收(1)钢筋安装的隐检工作已经完成,并已核实预埋件、线管、孔洞的位置、数量及固定情况无误。
(2)模板的预检工作已经完成,模板标高、位置、尺寸准确,符合设计要求,支架稳定,支撑和模板固定可靠,模板拼缝严密,符合规范要求。
(3)剪力墙模板预制细石混凝土高强内撑安放成梅花型,间距为400~600mm之间,两边凹槽卡在横向钢筋上邦扎牢固,符合设计、规范要求。
目录一、适用范围 (2)二、编制参考标准及规范 (2)三、施工准备 (2)四、主要机具设备 (3)五、作业条件 (3)六、施工工艺及要求 (4)七、安全技术措施 (11)八、成品保护 (14)九、安全环保措施 (15)十、模板计算 (15)模板专项施工方案一、适用范围适用于紫藤花园1#住宅楼剪力墙、梁与板现浇钢筋混凝土结构施工。
二、编制参考标准及规范紫藤花园1#住宅楼施工图纸。
《混凝土结构工程施工质量验收规范》(GB50204-2002)JGJ59-99标准(建筑安全检查标准)。
山西省政府有关防火、劳动、环境保护等现行标准。
三、施工准备1、技术准备:根据紫藤花园1#住宅楼施工图纸,确定模板制作尺寸、龙骨的规格。
2、材料要求竹木模板及龙骨规格表注:面板及龙骨材制应达到设计质量要求,不符合质量标准的不准使用。
3、支架系统:采用钢管、扣件及蝴蝶卡具,穿墙镙栓加固支撑。
四、主要机具设备1.施工机具准备五、作业条件1、图纸已会审,现场环境条件已具备,模板设计及模板配料工作已进行。
2、模板涂刷脱模剂已到场,配制好的模板应分规格堆放。
3、根据图纸要求,放好轴线和模板边线,定好水平控制标高。
4、墙、柱钢筋绑扎完毕,水电管与预埋件已安装,绑好钢筋保护层垫块,办理隐蔽验收手续及相关手续。
六、施工工艺及要求1.模板选材及制作要求模板制作要求牢固稳定,拼缝严密,尺寸准确,翻样尽量做到预制模板能通用、周转,便于组装和支拆。
模板制作和安装要实行样品先行制度,待样品验收合格后再大批量制作或安装,制作出的模板及时按类型、规格编号并注明标识。
模板配制完成经验收合格后,小块模板吊入模板插放架码放整齐,大块模板按规格码放,以备使用,其中小钢模板表面涂刷水性脱模剂。
2. 模板安装要求模板安装位置、轴线、标高、垂直度应符合设计要求和标准。
结构构件尺寸准确,门窗和大小洞口、水、电线盒、预埋件等位置尺寸准确,固定牢固。
合模前,先检查钢筋、水电预埋件、门窗洞口模板、穿墙套管是否遗漏,位置是否准确,安装是否牢固。
混凝土工程施工工艺标准目录一、施工流程: (2)二、原材料: (3)三、施工机具: (4)四、准备工作: (5)五、混凝土施工工艺: (6)六、质量通病及修补措施: (16)七、管理动作: (23)一、施工流程:主要流程:施工准备→混凝土输送→混凝土浇筑→养护→混凝土质量检查与验收→混凝土缺陷处理。
二、原材料:(1)、水泥:采用普通硅酸盐水泥(大体积混凝土必须采用矿渣硅酸盐水泥),用量≥300KG/M3。
(2)、粉煤灰:粉煤灰等级不低于Ⅱ级,掺量控制在 20%以内,粉煤灰取代水泥率:1、使用普通硅酸盐水泥时不超过 15%。
2、使用矿渣水泥时不超过 10%。
(3)、塌落度:人工浇筑≤100mm,泵送<200mm。
(4)、主体结构混凝土不得进行现场搅拌(包括主体结构非受力构件,如空调板、窗台板等),砼强度等级<C20 的混凝土可以采用现场搅拌(要有试验室出的配合比,须在搅拌站集中搅拌,现场要有计量措施保证)。
(5)原材料控制流程:序号检查项目检查内容1 配合比强度等级、粉煤灰掺量与级别、外加剂用量、塌落度、快测强度、浇筑部位、单位、工程名称等.2 送货单强度等级、方量、塔落度、出厂时间、车牌号。
3 塌落度是否与配合比相符,和易性:流动性、粘聚性、保水性,最大塌落度控制在 200mm 以内(测试频率为三车一次)。
汽车泵地泵试块模具(包括塌落度筒)布料机震动棒2.5m长铝合金刮尺抹刀收光机铁锹自制测量工具四、准备工作:管理人员:旁站监理、混凝土施工员、试验员、材料员准备动作步骤表五、混凝土施工工艺:(1) 现场建立养护室,养护室器具包括:温度计、湿度计、天平寸、试块模具、养护记录表。
(2)新旧混凝土接触面凿毛处理,表面凿毛面积≥60%。
步骤项目重点事项第一步人员分工(浇捣手、接管、搬运、模板看模钢筋修整等)、交底(浇筑部位强度等级、浇筑循序、浇筑方案、注意事项等)、分工明确、工序安排合理、交底到位第二步泵机、震动棒等设备调试检查备用量足够第三步接管(管道走向、布料杆放置)布料杆基座位置模板加固、管道架空、走管尽量减少弯头第四步模板表面淋水充分湿润模板表面干净,楼层垃圾归堆等第五步混凝土到场后原材料检查配合比、供货单、塌落度等检查第六步混凝土浇筑重点控制混凝土标号、竖向墙分层浇筑、板面标高、楼板厚度等梁柱砼标号不同时,梁距柱边500mm 增加钢丝网(3)柱砼标号高于梁标号时,梁 距柱边 500mm 处加设钢丝网(该区域混凝土标号砼墙柱)。
混凝土浇筑与振捣的一般要求(四)、混凝土浇筑与振捣的一般要求1、混凝土自吊斗口下落的自由倾落高度不得超过2m,浇筑高度如超过3m时必须采取砼措施,用串桶或溜管等。
2、浇筑混凝土时应分段分层连续进行,浇筑层高度应根据砼供应能力,一次浇筑方量,砼初凝时间,结构特点、钢筋疏密综合考虑决定,一般为振捣器作用部分长度的1.25倍。
3、使用插入式振捣器应快插慢拔,插点要均匀排列,逐点移动,顺序进行,不得遗漏,做到均匀振实。
移动间距不大于振捣作用半径的1.5倍(一般为30—40cm)。
振捣上一层时应插入下一层5—10cm,以使两层砼结合牢固。
振捣时,振捣棒不得触及钢筋和模板。
表面振动器(或称平板振动器)的移动间距,应保证振动器的平板覆盖已振实部分的边缘。
4、浇筑混凝土应连续进行,如必须间歇,其间歇时间应尽量缩短,并应在前层混凝土初凝之前,将次层混凝土浇筑完毕。
间歇的最长时间应按所用水泥品种、气温及混凝土凝结条件确定,一般超过2h应按施工缝处理。
(当混凝土凝结时间小于2h时,则应当执行混凝土的初凝时间)5、浇筑混凝土时应经常观察模板、钢筋、预留孔洞、预埋件和插筋等有无移动、变形或堵塞情况,发现问题应立即处理,并应在已浇筑的混凝土初凝前休整完好。
(五)、柱的混凝土浇筑1、柱浇筑前底部应先填5—10cm厚与混凝土配合比相同的减石子砂浆,柱混凝土应分层浇筑振捣,使用插入式振捣器时每层厚度不大于50cm,振捣棒不得触动钢筋和预埋件。
2、柱高在2m之内,可在柱顶直接下灰浇筑,超过2m时,应采取措施(用串桶)或在模板侧面开洞口安装斜溜槽分段浇筑。
每段高度不得超过2m,每段混凝土浇筑后将洞模板封闭严实,并用箍箍牢。
3、柱子混凝土的分层厚度应当经过计算确定,并且应当计算每层混凝土的浇筑量,用专制料斗容器称量,保证混凝土的分层准确,并用混凝土标尺杆计量每层混凝土的浇筑高度,混凝土振捣人员必须配备充足的照明设备,保证振捣人员能够看清混凝土的振捣情况。
混凝土模板施工方案混凝土模板施工方案模板的设计原则及要求模板的设计应满足以下基本要求:尺寸准确,板面平整;具有足够的承载力、刚度和稳定性,能可靠地承受新浇筑混凝土的自重和侧压力,以及施工荷载;构造简单,装拆方便,并便于钢筋的绑扎、安装和混凝土的浇筑、养护等要求。
在满足塔吊起重量要求、施工便利和经济的条件下,应尽可能扩大模板面积、减少拼缝。
模板的设计应有计算、有措施、有方案。
依据新浇筑混凝土的自重或侧压力及施工荷载的有关数据和标准计算,确定模板体系、措施和施工方案。
模板设计中必须要有模板体系的计算,计算内容应包括混凝土侧压及荷载计算、板面承载力及刚度验算、次龙骨承载力及刚度验算、主龙骨承载力及刚度的验算、穿墙螺栓承载力的验算(对板模要有支撑体系的验算)、大模板自稳角的验算。
模板及其支架设计应考虑的荷载有模板及其支架自重、新浇筑混凝土自重、钢筋自重、施工人员及施工设备荷载、振捣混凝土时产生的荷载、新浇混凝土对模板侧面的压力、倾倒混凝土时产生的荷载。
关键部位模板的技术要求除整体的配模要求外,模板设计的重点应放在阴阳角接口、楼层间过渡节点、底部节点、门窗洞口、电梯井筒等一些特殊部位的模板设计上,以保证洞口方正,尺寸准确、层间过渡自然。
模板设计中还应注意各种接缝的处理,做到不变形、不跑位、不胀模、不漏浆。
对于墙柱模板在配模过程中还应注意穿墙螺栓的布置,应与模板背楞的刚度相配合,特别注意其与上、下口及门窗洞口处间距不宜过大,避免胀模及漏浆的现象。
模板的堆放、清理及脱模剂的应用模板应面对面堆放,堆放场地应平整,模板按计算的自稳角放置。
模板清理必须及时将粘结的混凝土块剔除干净,表面浮砂和灰尘清扫干净。
脱模剂的选用必须根据所用模板而定。
钢模用油性脱模剂,木模采用水性脱模剂。
脱模剂的涂刷应均匀,不漏涂,涂刷不得出现流坠现象,经雨雪后应重新涂刷一遍。
模板体系的选用楼板采用光面清水竹胶合板,木龙骨组成,拼缝严密加胶条封闭达到清水混凝土要求,省去抹灰。
剪力墙结构大模板普通混凝土施工工艺标准
1 范围
本工艺标准适用于剪力墙结构,多层、高层大模板普通混凝土浇筑工艺。
2 2 施工准备
2.1 材料要求及主要机具:
2.1.1 水泥:用325~425号普通硅酸盐水泥或矿渣硅酸盐水泥。
当使用矿渣硅酸盐水泥时,应视具体情况采取早强措施,确保墙体拆模及扣板强度。
2.1.2 砂:粗砂或中砂,当混凝土为C30以下时,含泥量不大于5%。
混凝土等于及高于C30时,含泥量不大于3%。
2.1.3 石子:卵石或碎石,粒径0.5~
3.2cm,当混凝土为C30以下时,含泥量不大于2%,混凝土等于及高于C30时,含泥量不大于1%。
2.1.4 水:不含杂质的洁净水。
2.1.5 外加剂:应符合相应标准的技术要求,其掺量应根据施工要求,通过试验室确定。
2.1.6 主要机具:混凝土搅拌机、吊斗、手推车、磅秤、插入式振捣棒(高频)、铁锹、铁盘、木抹子、小平锹、水勺、水桶、胶皮水管等。
2.2 作业条件:
2.2.1 办完钢筋隐检手续,注意检查支铁、垫块,以保证保护层厚度。
核实墙内预埋件、预留孔洞、水电预埋管线、盒(槽)的位置、数量及固定情况。
2.2.2 检查模板下口、洞口及角模处拼接是否严密,边角柱加固是否可靠,各种连接件是否牢固。
2.2.3 检查并清理模板内残留杂物,用水冲净。
外砖内模的砖墙及木模,常温时应浇水湿润。
2.2.4 混凝土搅拌机、振捣器、磅秤等,经检查、维修。
计量器具已定期校核。
2.2.5 检查电源、线路,并做好夜间施工照明的准备。
2.2.6 由试验室进行试配,确定混凝土配合比及外加剂用量,注意节约水泥,方便施工,满足混凝土早期强度要求,拆模后墙面平整,达到不抹灰的要求。
3 操作工艺
3.1 工艺流程:
作业准备→混凝土搅拌→混凝土运输→混凝土浇筑、振捣
→拆模、养护
3.2 混凝土搅拌:采用自落式搅拌机,加料顺序宜为,先加1/2用水量,然后加石子、水泥、砂搅拌1min,再加剩余1/2用水量继续搅拌,搅拌时间不少于1.5min,掺外加剂时搅拌时间应适当延长。
各种材料计量准确,计量精度:水泥、水、外加剂为±2%,骨料为±3%。
雨期应经常测定砂、石含水率,以保证水灰比准确。
3.3 混凝土运输:混凝土从搅拌地点运至浇筑地点,延续时间尽量缩短,根据气温宜控制在0.5~1h之内。
当采用商品混凝土时,应充分搅拌后再卸车,不允许任意加水,混凝土发生离析时,浇筑前应二次搅拌,已初凝的混凝土不应使用。
3.4 混凝土浇筑、振捣:
3.4.1 墙体浇筑混凝土前,在底部接槎处先浇筑5cm厚与墙体混凝土成份相同的水泥砂浆或减石子混凝土。
用铁锹均匀入模,不应用吊斗直接灌入模内。
第一层浇筑高度控制在50cm左右,以后每次浇筑高度不应超过1m;分层浇筑、振捣。
混凝土下料点应分散布置。
墙体连续进行浇筑,间隔时间不超过2h。
墙体混凝土的施工缝宜设在门洞过梁跨中1/3区段。
当采用平模时或留在内纵模墙的交界处,墙应留垂直缝。
接槎处应振捣密实。
浇筑时随时清理落地灰。
3.4.2 洞口浇筑时,使洞口两侧浇筑高度对称均匀,振捣棒距洞边30cm以上,宜从两侧同时振捣,防止洞口变形。
大洞口下部模板应开口,并补充混凝土及振捣。
3.4.3 外砖内模、外板内模大角及山墙构造柱应分层浇筑,每层不超过50cm,内外
墙交界处加强振捣,保证密实。
外砖内模应采取措施,防止外墙鼓胀。
3.4.4 振捣:插入式振捣器移动间距不宜大于振捣器作用半径的1.5倍,一般应小于50cm,门洞口两侧构造柱要振捣密实,不得漏振。
每一振点的延续时间,以表面呈现浮浆和不再沉落为达到要求,避免碰撞钢筋、模板、预埋件、预埋管、外墙板空腔防水构造等,发现有变形、移位,各有关工种相互配合进行处理。
3.4.5 墙上口找平:混凝土浇筑振捣完毕,将上口甩出的钢筋加以整理,用木抹子按预定标高线,将表面找平。
预制楼板安装宜采用硬架支模,上口找平时,使混凝土墙上表面低于预制楼板下皮标高3~5cm。
3.4.6 拆模养护:常温时混凝土强度大于1MPa,冬期时掺防冻剂,使混凝土强度达到4MPa时拆模,保证拆模时。
墙体不粘模、不掉角、不裂缝,及时修整墙面、边角。
常温及时喷水养护,养护时间不少于7d,浇水次数应能保持混凝土湿润。
3.5 冬期施工:
3.5.1 室外日平均气温连续5d稳定低于+5℃,即进入冬期施工。
3.5.2 原材料的加热、搅拌、运输、浇筑和养护等,应根据冬施方案施工。
掺防冻剂混凝土出机温度不得低于+10℃,入模温度不得低于+5℃。
3.5.3 冬期注意检查外加剂掺量,测量水及骨料的加热温度,以及混凝土的出机温度、入模温度,骨料必须清洁,不含有冰雪等冻结物,混凝土搅拌时间比常温延长50%。
3.5.4 混凝土养护做好测温记录,初期养护温度不得低于防冻剂的规定温度,当温度降低到防冻剂的规定温度以下时,强度不应小于4MPa。
3.5.5 拆除模板及保温层,应在混凝土冷却至+5℃以后,拆模后混凝土表面温度与环境温度差大于15℃时,表面应覆盖养护,使其缓慢冷却。
4 质量标准
4.1 保证项目:
4.1.1 混凝土使用的水泥、骨料和外加剂等,必须符合施工规范的有关规定,使用前检查出厂合格证、试验报告。
4.1.2 混凝土配合比、原材料计量、搅拌、养护和施工缝处理,必须符合施工规范的
规定。
4.1.3 混凝土试块必须按规定取样、制作、养护和试验,其强度评定应符合“混凝土强度检验评定标准”(GBJ107—87)的要求。
4.2 基本项目:
混凝土振捣密实,墙面及接槎处应平整,不得有孔洞、露筋、缝隙夹渣等缺陷。
4.3 允许偏差项目,见表4-32。
表4-31
注:H为墙全高。
5 成品保护
5.1 不得任意拆改大模板的连接件及螺栓,以保证大模板的外形尺寸准确。
5.2 混凝土浇筑、振捣至最后完工时,要保持甩出钢筋的位置正确。
5.3 应保护预留洞口、预埋件及水电预埋管、盒等。
6 应注意的质量问题
6.1 墙体烂根:预制楼板安装后,支模前在每边模板下口抹找平层,找平层嵌入模板不超过1cm,保证模板下口严密。
墙体混凝土浇筑前,先均匀浇筑5cm厚砂浆或减石子混凝土。
混凝土坍落度要严格控制,防止混凝土离析,底部振捣应认真操作。
6.2 洞口移位变形:浇筑时防止混凝土冲击洞口模板,洞口两侧混凝土应对称、均匀进行浇筑、振捣。
模板穿墙螺栓应紧固可靠。
6.3 外砖墙歪闪:外砖内模墙体施工时,砖墙预留洞,用方木,花蓝螺栓将砖墙从外面与大模板拉牢,振捣时振捣棒不碰砖墙。
洞口模应有足够刚度。
6.4 墙面气泡过多:采用高频振捣棒,每层混凝土均要振捣至气泡排除为止。
6.5 混凝土与模板粘连:注意清理模板,拆模不能过早,隔离剂涂刷均匀。
7 质量记录
本工艺标准应具备以下质量记录
7.1 材料(水泥、砂、石、外加剂等)出厂合格证、试验报告。
7.2 混凝土试块试验报告及强度评定。
7.3 分项工程质量检验评定。
7.4 隐检、预检记录。
7.5 混凝土施工记录;冬期施工记录。
7.6 设计变更、洽商记录。
7.7 其它技术文件。
