基于架空输电线路架线施工技术的探讨
- 格式:pdf
- 大小:241.06 KB
- 文档页数:2

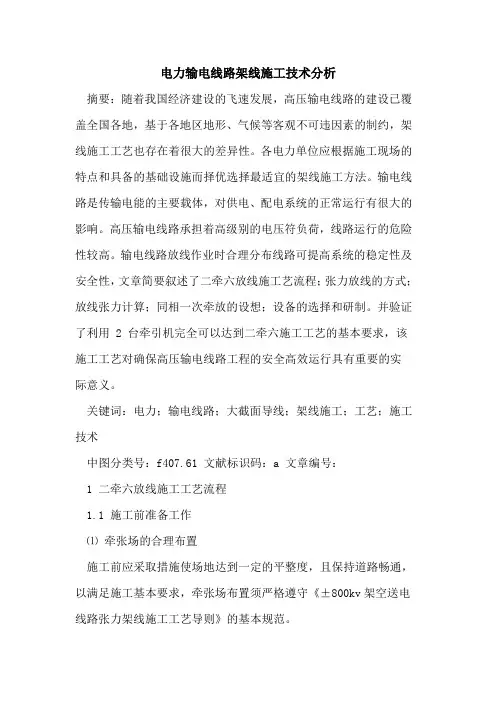

电力输电线路架线施工技术分析摘要:随着我国经济建设的飞速发展,高压输电线路的建设已覆盖全国各地,基于各地区地形、气候等客观不可违因素的制约,架线施工工艺也存在着很大的差异性。
各电力单位应根据施工现场的特点和具备的基础设施而择优选择最适宜的架线施工方法。
输电线路是传输电能的主要载体,对供电、配电系统的正常运行有很大的影响。
高压输电线路承担着高级别的电压符负荷,线路运行的危险性较高。
输电线路放线作业时合理分布线路可提高系统的稳定性及安全性,文章简要叙述了二牵六放线施工艺流程;张力放线的方式;放线张力计算;同相一次牵放的设想;设备的选择和研制。
并验证了利用 2 台牵引机完全可以达到二牵六施工工艺的基本要求,该施工工艺对确保高压输电线路工程的安全高效运行具有重要的实际意义。
关键词:电力;输电线路;大截面导线;架线施工;工艺;施工技术中图分类号:f407.61 文献标识码:a 文章编号:1 二牵六放线施工工艺流程1.1 施工前准备工作⑴牵张场的合理布置施工前应采取措施使场地达到一定的平整度,且保持道路畅通,以满足施工基本要求,牵张场布置须严格遵守《±800kv架空送电线路张力架线施工工艺导则》的基本规范。
⑵设备的选择与设置主要放线设备:280kn大牵引机2台,2×70kn张力机3台,tszb2-6/50型高压双牵引走板1套,130kn 一牵二走板1套,tzhc-9-30型高压组合式放线滑车40辆,30mm防捻钢丝绳30km,280kn抗弯连接器40个,280kn旋转连接器2个,有线远程操控系统1套,无线监控装置1套,4mm、10mm迪尼玛绳若干,9mm、13mm、18mm导引绳若干,其他配套设施等。
⑶导引绳、牵引绳的设置利用动力伞的形式来进行4mm 迪尼玛绳的初级设置,采用科学的全张力放线施工技术使各种规格导引绳和牵引绳达到逐级转换,最后完成30mm 牵引绳的牵放。
在不同型号防捻钢丝绳的不断转换中,所有防捻钢丝绳均应放在组合放线滑车指定的尼龙滑车轮中。
输电线路施工不停电跨越施工方法的探讨摘要:随着科学技术的不断发展,电网建设的新技术发展尤为突出,新建的超高压以及特高压输电线路在进行跨越的运行高速公路、经济作物、电力线路、铁路以及其他的障碍物会越来越多。
本文主要就是对工程和实际进行结合,然后对输电线路的不停电的跨越架线施工进行了探讨。
关键词:电力施工输电线路探讨不停电跨越1、概况高压输电线路在施工时,为了能够保证该线路有施工安全性以及减少在输电线路进行架线施工的时候造成电网停电的损失,因此,选择不停电跨越架线的施工技术是行之有效的方法。
2、设备的介绍2.1 高强度的迪尼玛承力绳主要是利用高强度的纤维来编制而成的编织物,有一层防腐油剂在编织物的外面,从而能够达到防腐蚀物与水的作用,为了防止磨损,同时又在承力绳索的外面包了一个丙纶编制品。
该承力绳索的比重是小于水的比重的,而且绝缘的性能是非常好的,绝缘强度能够达到130kV电气工频耐压不击穿;强度是非常大的,能够达到10吨的抗拉强度,所以这样的绳索可以当作承力绳、导引绳以及牵引绳,它的主要特点就是体积小,绝缘的水平高,重量轻,伸缩率小以及拉力大等,2.2 玻璃钢的防护杆型号为φ500mm*10mm*4000mm的玻璃钢材质的防护杆,它的主要作用就是使支撑的承力绳不会向里面缩进,从而能够对导线在施工时候的防护的宽度有更大保证。
把一根φ12.5mm的丙纶编织绳穿到防护杆的中间,如果防护杆被磨断的话,那么这个编织绳就会发挥它的保护作用。
用丙纶绳把防护杆一个个连接起来,其间距是2m,从而能够组织成一张防护网,防护杆的数量主要是根据跨越的电力线的宽度来定的。
基本上在每一根防护杆的两头都装上UN型的挂环,从而能够挂在φ16mm的迪尼玛承力绳索上,那些已经组织好的防护杆网就铺设在迪尼玛承力绳索上。
2.3 高强度的丙纶绝缘绳电气绝缘是丙纶绝缘绳的一个非常优秀的性能,不过在施工之前必须要经过电气的实验,同时还要符合要求,这样才能够安全的使用。
探索特高压直流输电线路架线施工技术【摘要】随着城市经济建设的发展,用电的需求量也不断的提高,因此需要架设特高压直流输电线路。
本文就此类线路的架线施工技术进行了简要的研究,希望对实际的施工有所帮助。
【关键词】特高压直流输电线路架线施工中图分类号:tu74 文献标识码:a 文章编号:特高压直流输电线路在架空输电线路架线工程中,利用牵引机、张力机等施工机械展放导地线,以及用与张力放线配套的工艺方法进行紧线、平衡或半平衡挂线、附件安装等各项作业。
一、张力放线设备选择1、架线基本情况说明某工程为±800kv直流特高压输电线路工程,采用6×acsr-720/50钢芯铝绞线。
承建公司拟在本工程采用“4+2”3×(一牵二)的方式进行导线的张力展放。
即以三台15t(最大出力18t)的牵引机作为牵引设备,以三台二线张力机作为张力设备进行同步展放导线的方式。
一台15t,一台25t牵引机;。
导线基本参数如下:d——导线外径,36.24mm;s——导线计算截面积,775.41mm2;tp——导线计算拉断力,170.6kn。
2、架线主要设备型式选择计算(1)主牵引机的选择:①主牵引机的额定牵引力p ≥m kptpp——主牵引机的额定牵引力,n;m——同时牵放子导线的根数;kp——主牵引机的额定牵引力的系数,可取0.20~0.3;tp——导线计算拉断力, n;p ≥m kptp=2×0.3×170.6=102.36n②主牵引机的卷筒槽底直径d ≥25φd——主牵引机的卷筒槽底直径,mm;φ——主牵引绳的直径,mm;拟选用□24的防捻钢丝绳;d ≥25φ=25×24=600mm(2)主张力机的选择:①主张力机的单导线制动张力t≥kttpt——主张力机的单导线制动张力,n;kt——主张力机的单导线制动张力系数,0.12~0.18;t≥kttp=0.18×170.6=30.7kn②主张力机的导线轮槽底直径d≥40d-100d——主张力机的导线轮槽底直径,mm;d——导线直径,mm;d≥40d-100=40×36.24-100=1350mm (3)牵引绳的选择:牵引绳的综合破断力qpqp≥3/5mtp=3/5×2×170.6=204.72kn(4)导引绳的选择:导引绳的综合破断力pppp≥1/4 qp=1/4×360=90kn(5)小牵引机的选择:小牵引机的额定牵引力p≥1/8qpp——小牵引机的额定牵引力,n;qp——牵引绳的综合破断力,n;p≥1/8qp=1/8×360=45kn(6)小张力机的选择:小张力机的额定制动张力tt≥1/15qp=1/15×360=24kn(7)导线三轮挂胶放线滑车的选择:放线滑车的轮槽底径dd≥20d=20×36.24=724.8mm二、张力放线1、导线放线滑车挂设①计划采用中标后购置φ916三轮挂胶放线滑车。
架空输电线路全过程机械化施工方案分析董伟楠摘要:随着科技的发展,我国在电网建设上也有很大改善。
在电网建设过程中,最为重要的一部分是输电线路工程设施建设,在以往的输电线路建设过程中,存在的问题比较多,例如人工投入大、施工机械研发不足等问题。
如今施工人员更加紧缺,所以输电线路施工会朝着人力为主、机械为辅的方向发展。
本文主要研究的是35kV 以上架空线路,结合架空线路的特点给出机械化施工方案,希望能够给相关部门提供参考。
关键词:输电线路;机械化施工;施工方案引言:随着物联网时代的到来,人们对电的需求不断增加,对电的稳定性和可靠性越来越重视。
近几年来,我国正在加强电网的建设,尤其是在智能电网的建设方面更是投入了大量的人力、物力以及财力等。
在传统的线路施工过程中,几乎都是以人力为主,而相关机械设备起到辅助作用。
而且机械设备比较简单,这导致施工人员的劳动强度非常大。
随着科技的发展,输电线路的施工方式发生了很大的变化,架空输电线路全过程的机械化对电力行业的影响很大,这种输电线路的施工方式不仅能够提高施工效率,同时还能够降低风险,促进我国电力行业进一步向前发展。
一、输电线路全过程机械化施工的意义对于传统的输电线路的架空方式来说,几乎都是以人工为主,机械为辅。
之所以使用这种架空方式的原因在于架空输电线路大多位于山区之中,在山区之中进行机械化操作是非常困难的。
但是依靠人力进行输电线路建设会存在很多不足,首先,工作效率比较低;其次,施工成本会增加很多;最后,整个输电线路的建设所用时间也比较长。
最为严重的问题是,施工人员的安全没有办法得到保证。
随着科技的不断进步,我国输电线路机械化技术有了明显的提高,国家电网通过不断学习和借鉴国外先进的技术手段,在此基础之上,国家电网积极研发出了很多先进的机械设备,这些机械设备主要具有以下几个特点,第一个特点是专业化,第二个特点是标准化,第三个特点是系列化[1]。
当前,输电线路对机械设备的要求主要有以下几点,首先机械设备要轻便、灵活;其次机械设备要容易操作、功能齐全;最后,机械设备能够在各种各样的地形上进行工作,既能够满足施工地质的要求,又能够满足施工地形的要求。
对输电线路中不停电跨越架线施工问题再探讨【摘要】在电力系统快速发展的背景下,为更好的完善我国电网的覆盖面,因输电线路的增加而形成的新建线路和原有带电线路出现交叉跨越的现象已是必然趋势。
然而,在实际的施工建设过程中,因申请停电所具有的困难性和时间的不确定性,而导致的施工工期延误、增加施工困难的现象已成为现阶段建设者所面临的一项新挑战。
在这种情况下,带电跨越架线施工技术便应运而生,成为解决上述问题的一项有力措施。
下面本文将对输电线路不停电跨越架线施工技术进行重点论述。
【关键词】电力施工;输电线路;不停电;架线施工1、不停电跨越架线施工的方式与施工流程1.1一般方式搭拆架停电而跨越施工不停与跨越施工全程不停电作为不停电跨越施工的两种施工施工方式,在实际的施工过程中的明显区别在于,搭拆架停电而跨越施工不停仅仅在搭拆跨越架和封、拆顶是在停电状态下进行的。
通常在搭拆跨越架能各在1天时间内完成的,往往采用前者的施工方式。
1.2架线施工流程架线施工主要包括架线前的准备工作、放线、导地线连接、弧垂观测、紧线及附件安装等工序。
1.2.1架线前的准备工作。
包括清除障碍物、施工场地准备、合理布线、搭设跨越架、安装临时拉线、安装绝缘子串和放线滑轮。
1.2.2放线。
放线主要包含张力放线和非张力放线两种形式。
相对于张力放线,非张力放线无法满足一些需求,例如停电后不能跨越施工,且施工时会损伤导地线。
因此,非张力放线只能在线路施工不高的工程中使用。
1.2.3连接导地线。
1.2.4观测弧垂。
长法、异长法及角度法都是观测弧垂是常用的方法。
等长法是弧垂观测最常用的方法,又叫平行四边形法。
1.2.5紧线。
单线法、双线法及三线法是紧线常用的三种方式。
其中,单线法是施工最常用的。
1.2.6安装附件。
所要安装的附件主要包含以下几种:跳线安装、悬垂线夹安装、护线条安装、防震锤安装、阻尼线安装、间隔棒安装等。
2、跨越架的搭与拆2.1跨越架种类跨越架根据不同可分为多种类型,根据结构与不同可分为:单侧平面结构、双侧平面结构、双侧立体结构、柱式钢结构跨越架等。

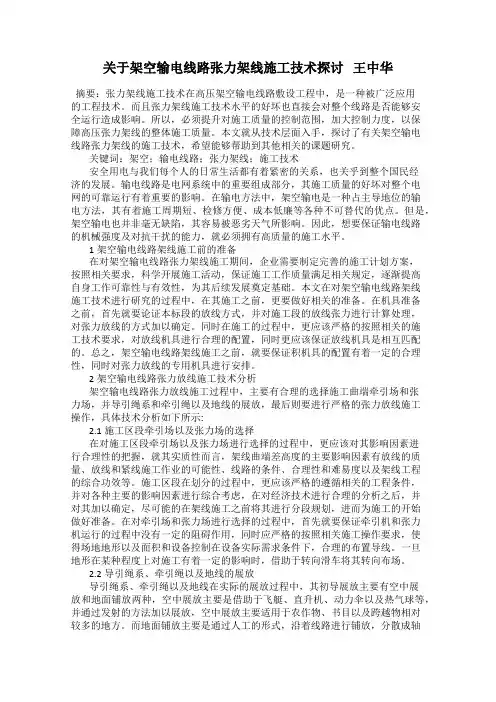

关于架空输电线路张力架线施工技术探讨王中华摘要:张力架线施工技术在高压架空输电线路敷设工程中,是一种被广泛应用的工程技术。
而且张力架线施工技术水平的好坏也直接会对整个线路是否能够安全运行造成影响。
所以,必须提升对施工质量的控制范围,加大控制力度,以保障高压张力架线的整体施工质量。
本文就从技术层面入手,探讨了有关架空输电线路张力架线的施工技术,希望能够帮助到其他相关的课题研究。
关键词:架空;输电线路;张力架线;施工技术安全用电与我们每个人的日常生活都有着紧密的关系,也关乎到整个国民经济的发展。
输电线路是电网系统中的重要组成部分,其施工质量的好坏对整个电网的可靠运行有着重要的影响。
在输电方法中,架空输电是一种占主导地位的输电方法,其有着施工周期短、检修方便、成本低廉等各种不可替代的优点。
但是,架空输电也并非毫无缺陷,其容易被恶劣天气所影响。
因此,想要保证输电线路的机械强度及对抗干扰的能力,就必须拥有高质量的施工水平。
1架空输电线路架线施工前的准备在对架空输电线路张力架线施工期间,企业需要制定完善的施工计划方案,按照相关要求,科学开展施工活动,保证施工工作质量满足相关规定,逐渐提高自身工作可靠性与有效性,为其后续发展奠定基础。
本文在对架空输电线路架线施工技术进行研究的过程中,在其施工之前,更要做好相关的准备。
在机具准备之前,首先就要论证本标段的放线方式,并对施工段的放线张力进行计算处理,对张力放线的方式加以确定。
同时在施工的过程中,更应该严格的按照相关的施工技术要求,对放线机具进行合理的配置,同时更应该保证放线机具是相互匹配的。
总之,架空输电线路架线施工之前,就要保证积机具的配置有着一定的合理性,同时对张力放线的专用机具进行安排。
2架空输电线路张力放线施工技术分析架空输电线路张力放线施工过程中,主要有合理的选择施工曲端牵引场和张力场,并导引绳系和牵引绳以及地线的展放,最后则要进行严格的张力放线施工操作,具体技术分析如下所示:2.1施工区段牵引场以及张力场的选择在对施工区段牵引场以及张力场进行选择的过程中,更应该对其影响因素进行合理性的把握,就其实质性而言,架线曲端差高度的主要影响因素有放线的质量、放线和紧线施工作业的可能性、线路的条件、合理性和难易度以及架线工程的综合功效等。

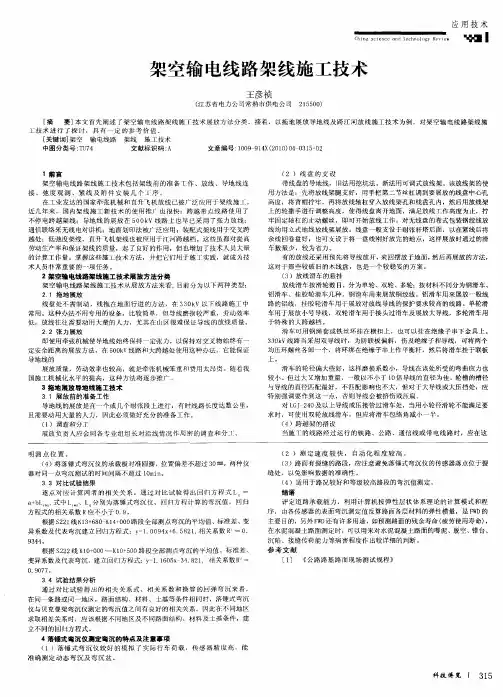

输电线路架线施工中的张力放线技术输电线路是指用于输送电力的电缆或导线的线路,其架线施工中的张力放线技术是非常重要的环节。
张力放线技术的好坏直接影响着输电线路的安全性和稳定性。
本文将以此为主题,探讨输电线路架线施工中的张力放线技术,从而为相关工作者提供一些参考。
一、张力放线的意义张力放线是在输电线路架空铁塔或者支架上拉设导线时必须要注意的一个环节。
其主要目的是为了保证输电线路的导线在承受电流的不会因为外界环境的影响而导致松动或者挫伤,从而造成线路的故障。
张力放线技术对于维护输电线路的安全和稳定至关重要。
1. 合理计算张力在进行张力放线的时候,首先要进行合理的计算。
张力的大小应该根据输电线路的环境特点、导线的种类和规格、支架的设计参数等多方面因素进行综合考虑。
理论计算后的张力数值应该是满足输电线路运行安全、不会导致断线或者挫伤的最小值。
2. 适当调整张力在实际操作中,由于环境和设备的特点,有时候理论计算出来的张力数值可能无法完全符合实际情况,因此需要对张力进行适当的调整。
调整张力的原则是要确保输电线路的安全性,并且使得导线的张力尽可能均匀分布。
过高或者过低的张力都会对线路的安全产生影响,因此应该尽量做到张力的平衡。
3. 逐级放线在进行张力放线的过程中,应该采取逐级放线的方式。
逐级放线是指先将导线暂时地固定在支架上,然后再逐个杆塔或者支架进行张力的调整和放线操作。
这样可以确保每一段导线都能够得到适当的张力和支撑,从而保证输电线路的安全和稳定。
1. 注意检查设备在进行张力放线之前,首先要对相关设备进行检查。
包括拉线机、张力仪、夹具等工具,需要保证其正常运转和准确度。
只有在设备完好无损的情况下,才能够保证张力放线的准确性和高效性。
2. 参考天气状况天气对于张力放线的影响是非常显著的。
在大风、雨雪等恶劣天气下进行张力放线是不安全的,容易发生事故。
在恶劣天气条件下应该停止张力放线的作业,等待天气好转后再进行操作。
基于架空输电线路架线施工技术的探讨
发表时间:2017-09-19T10:03:07.610Z 来源:《电力设备》2017年第13期作者:林建
[导读] 摘要:随着我国国民经济的快速增长,我国现代化城市建设的规模不断扩大,电力的需求量不断增加,电网建设速度明显加快,架空输电线路施工是电网系统建设中的重要组成部分,近年来,架空输电线路的稳定可靠运行已经成为人们的关注的重点。
(国网山东省电力公司临沂供电公司山东临沂 276000)
摘要:随着我国国民经济的快速增长,我国现代化城市建设的规模不断扩大,电力的需求量不断增加,电网建设速度明显加快,架空输电线路施工是电网系统建设中的重要组成部分,近年来,架空输电线路的稳定可靠运行已经成为人们的关注的重点。
本文即结合某
220kV架空输电线路工程项目实际对关于架空输电线路架线施工技术进行研究。
关键词:架空输电线路;施工技术;研究
1简要介绍工程概况
该架空的输电线路项目工程总的线路长度为20.3Km,总的电压为220Kv。
其中经计算可得,对于电网建设中的架空部分约为全长的一半,即10.0Km。
由于电网建设中架空部分的线路较长,施工现场地形复杂多变,但施工区域内障碍物较少、气候等客观不可违因素的制约,架线施工工艺也存在着很大的差异性。
这就在一定程度上加大了对工程有效建设的难度。
因此,根据施工现场的特点和具备的基础设施而择优选择最适宜的架线施工方法。
并提前做好一定的预备措施,加强防范电网建设中所出现的问题,大量运用现代技术来加强对电网系统中架空部分的建设。
2架空输电线路架线施工技术分析
根据本工程项目的施工环境、施工条件等,综合考虑经济性和技术性,本工程项目用张力架线的方式选择空中展放法,使用人工及机械将线路分成展放段展放,利用初导引绳牵放二导引绳,二导引绳牵放三导,以此类推,通过一牵一的方式,有效地将各段相连接。
2.1架空输电线路架线施工前的准备
架空输电线路的架线施工是一项系统性的工作,在施工过程中需要使用到多种机械设备,因此,220kV架空输电线路架线施工之前,就要保证施工机具的配置有着一定的合理性,同时对张力放线的专用机具进行安排。
准备机具时,根据标段的放线方式及施工段的放线张力计算结果,严格按照相关的施工技术要求,对放线机具进行合理的配置,保证放线机具是相互匹配的。
为保证工程施工的安全顺利进行,需确保施工机具质量完好合格;施工前,按照施工方案中相关要求,布置好施工机具。
输电线路架线工程中,杆搭是重要的支撑,在工程施工中有着重要的作用,因此架线施工前必须确保杆塔的质量。
杆塔由于长期受风雨、撞击等外力的作用,若基础不牢固,则可发生倾斜、下线,引起各种故障,且维修困难,因而首先需确保杆塔基础的稳定牢固;其次,杆塔的选择也十分重要,一般来说,平地使用钢筋混凝土杆塔较为适宜,地形相对复杂、交通不畅的地区适宜选择铁塔,本工程项目中根据实际情况,即选择铁塔,同时由于工程跨越农田,为最大限度减少对农田的破坏,避免使用带拉线的直线型铁塔。
在杆塔施工完成,并确认各部分牢固后再进行架线施工,还应在耐张塔受力的反侧合理安装与地面呈约40°角的临时拉线,以使其能够在外力作用下仍保持牢固。
2.2架空输电线路张力放线施工技术分析
(1)关于张力放线的施工操作。
首先导线在张力机上进行盘绕的过程中,其盘绕的方向应同于导线外层线股捻回方向,盘绕的过程中从左边进,从右边出。
张力放线的过程中,更要保证导线尾线在线轴上的盘绕圈数远远大于6圈,尾端更要和线轴进行固定。
张力场应作为张力放线的主要现场指挥场所,并对各个岗位的情况进行现场指挥,在开始牵放的过程中保持慢速牵引,一旦放线张力升高到相应高度时,应将牵引暂停,在实际的牵引过程中,对各个子导线的张力机出口张力进行适当的调整。
(2)施工区段牵引场以及张力场的选择。
就其实质性而言,架线曲端差高度的主要影响因素有放线的质量、放线和紧线施工作业的可能性、线路的条件、合理性和难易度以及架线工程的综合功效等。
施工区段在划分的过程中,更应该严格地遵循相关的工程条件,并对各种主要的影响因素进行综合考虑,在对经济技术进行合理的分析之后,并对其加以确定,尽可能的在架线施工之前将其进行分段规划,进而为施工的开始做好准备。
在对牵引场和张力场进行选择的过程中,首先就要保证牵引机和张力机运行的过程中没有一定的阻碍作用,同时应严格地按照相关施工操作要求,使得场地地形以及面积和设备控制在设备实际需求条件下,合理的布置导线。
一旦地形在某种程度上对施工有着一定的影响时,借助于转向滑车将其转向布场。
(3)导引绳系、牵引绳以及地线的展放。
导引绳系、牵引绳以及地线在实际的展放过程中,其初导展放主要有空中展放和地面铺放两种,空中展放主要适用于农作物、树木以及跨越物相对较多的地方,地面铺放适用于障碍物相对较少的施工区段,同时对于环境有着较小影响的施工区段。
本工程中根据工程实际情况选择地面铺放,地面铺放主要是通过人工的形式,沿着线路进行铺放,分散成轴导线进而搬运到施工各个指定地点,并借助于人工的形式,铺开成轴导引绳。
中间级导引绳在实际的展放过程中,有着一定的方法和技术要点,一般而言,相对较小规格的导引绳主要是采用初导牵放二导以及二导牵引三导,一牵一是其主要的牵放方式,这也是本工程中所采用的施工方式。
在一根导引绳对多根导引绳进行牵放的过程中,借助于地面铺放的形式,并利用多轮放线滑车,将多条导引绳加以牵放。
在其组合应用的过程中,通过借助于地面铺展的方法对导引绳进行牵放。
同时架空地线在实际的展放过程中,主要是对张力放线方法加以采用,借助于大牵引机和小张力机对架空地线进行牵放。
2.3架空输电线路紧线施工技术分析
(1)画印分析。
若同一耐张段弧垂调整之后,紧线的应力并没有任何的变化,就要在耐张塔和各个直线塔上进行画印处理,并保证印记的清晰性和准确性。
耐张转角塔的画印方法和割线的尺寸需根据工程实际情况进行合理的计算后确定,主要的方法有三角板垂球法、横担中心线延伸法以及挂点延伸法三点,当紧线操作塔主要是耐张塔时,在对耐张塔进行画印处理时,主要借助于比量画印方法。
(2)架空输电线路紧线工艺。
220kV架空输电线路张力放线结束之后,就要进行紧线处理,一般而言,220kV架空输电线路紧线的过程中,其放线段的耐张段有多个时,应严格地按照相关的施工需求,并对中间耐张塔进行选择,进行分段紧线,并采取就远原则。
(3)架空输电线路弧垂观测和调整。
在对紧线段进行控制调整的过程中,主要是对紧张线段应力状态进行合理的控制,并对弧垂观测档进行选择,首先就要保证观测档位置有着均匀的分布,观测点的选择应该具有代表性,并对临近线档监测范围相对较大的塔号加以选择,将其作为测站。
在紧线施工中,对线路的初伸长进行处理时,合理减少线缆的垂弧,能够有效地补偿架空线路的初伸长,保证弧垂与设计要求相符合。
3结束语我们应认识与了解工程的主要概况,做好架空输电线路架线施工前的准备,进而不断的对输电线路中的架线施工技术进行分析,从而在施工的过程中要严格的按照施工要求,有效的确保施工质量,在一定程度上提高工程的质量。
