输电线路工程基础施工作业指导书工程项目部(盖章)________年____月____日目录一、工程概况 2二、线路复测 3三、基面开挖 4四、分坑8五、基坑开挖和埋坑11六、扎筋组模12七、基础浇制14八、接地及排水沟工程17九、与监理关系19十、质量注意事项19 十一、安全注意事项21 十二、文明施工22 十三、环境保护23 十四、附件:1)基础安全保证措施2)基础质量保证措施一、工程概况:本工程架设在铁塔左侧,其余#13~开断点#15(J2)段(长0.582km)采用单回路铁塔架设(铁塔新建)。
全线共新建双回路铁塔16基,其中直线塔5基,转角塔11基(其中单回路4基),本工程导线采用2×LGJX-300/25型稀土钢芯铝绞线。
全线采用两根地线均为GJ-80钢绞线。
2、本工程线路途经地区部分为高山地区,地形起伏大,地质多岩石与硬塑土,不易开挖。
3、根据沿线的地形地质条件,许多塔位利用山体的原有坡地,采用不等高基础,以减少植被破坏、减少塔基开挖对边坡稳定性的影响。
基础型式采用现浇直柱和斜柱地脚螺栓式钢筋砼基础,基础砼采用C25级、C20级,垫层砼采用C10。
5、施工单位拿到设计图纸及《施工明细表》后,要进行认真的审核、校对,发现错误或有疑问应及时与工程部联系。
6.本工程基础由一个施工队施工。
施工队承担的基础施工情况如下表:二、线路复测1、施工测量前,必须对所有的仪器和测量用具进行全面检查和校对,并熟悉有关图纸和说明。
2、为保证工程质量,必须由持有操作证的测工对所有桩位进行测量。
当有下列条件之一时,应查明原因并予以纠正:2.1 以设计勘测订立的两个相邻直线桩为基准,其横线路方向偏差大于50mm。
2.2 当采用经纬仪视距法复测距离时,顺线路方向两相邻塔位中心桩间的距离与设计值的偏差大于设计档距的1%。
2.3 转角桩的角度值,用方向法复测时对设计值的偏差大于1’30”。
3、施工测量时,应对下列几处地形标高进行重点复测:3.1 地形变化较大,导线对地距离有可能不够的地形凸起点的标高。
高压架空输电线路大跨越铁塔承台基础施工发布时间:2023-03-10T02:13:27.238Z 来源:《科技潮》2022年35期作者:张志文庞旭[导读] 还需具体问题具体分析,尤其注意占地面积较大的承台基础,相关人员务必采取对应的技术措施来控制后期的施工问题。
济南和源工程咨询有限公司山东省济南市 250098山东润生电力有限公司山东省济南市 250014摘要:在大跨越的输电线路中,铁塔承台结构是决定输电线路质量的核心部位,对于铁塔承台的施工要求也较为苛刻。
在当前阶段下,由于铁塔承台施工成本高、地势复杂且工程内容较为繁琐,导致相关人员在进行施工的过程中总是会遇到瓶颈,因此全方位提升铁塔承台的施工水平势在必行。
本文以高压架空输电线路大跨越承台基础的施工特点为出发点,通过案例对高压架空输电线路大跨越铁塔承台基础施工进行探讨。
关键词:高压架空输电线路;大跨越铁塔承台基础;施工1高压架空输电线路大跨越承台基础的施工特点一般而言,高压输电线路大跨越灌注桩承台基础施工所承受的作用力气相对较大,致使在进行灌注桩承台基础设计时上面的承台方量相对比较大,且施工周期较长,从而为高压输电线路相关施工人员带来了较大的工作负担,影响施工效率与施工质量。
与此同时,承台基础施工对灌注桩的施工质量要求比较高,务必在相关单位检验合格后方可对承台进行施工。
除此之外,在进行灌注桩承台基础施工的过程中,承台基础的施工质量与工期进度和运行安全存在着千丝万缕的关系。
若稍有不慎,则会造成基础漏筋、蜂窝、杆塔倾斜等一系列安全事故,甚至会使承台基础开裂,其带来的不良后果可想而知。
因此,还需具体问题具体分析,尤其注意占地面积较大的承台基础,相关人员务必采取对应的技术措施来控制后期的施工问题。
2高压架空输电线路大跨越铁塔承台基础施工2.1案例情况介绍本文探讨的案例输电线路工程总长度超过100km,且在大跨越输电段采用了四个基塔。
该工程在进行基础建设时实现了人工挖孔桩技术与钻孔灌注桩技术的综合运用。
架空输电线路施工的工艺流程架空输电线路施工的工艺流程架空输电线路施工的工艺流程输电线路施工可分为准备工作、施工安装和启动验收三大部分。
工艺流程可分为现场调查、备料加工、复测分坑、基础施工、材料运输、杆塔组立、导线及避雷线架设、接地装置、线路防盗、分项工程检查、竣工验收和资料移交等12个环节。
一、准备工作准备工作包括现场调查、备料加工、复测分坑3个环节。
1.现场调查工程公司(处)在接受输电线路施工任务后,应了解有关设计的图纸及工程概算,并进行现场调查。
现场调查内容包括:沿线自然状况、地形、地貌、地物、自然村的分布,居民风俗习惯及劳动力情况;沿线运输道路及通过的桥梁结构、交叉跨越结构;材料集散转运的地点及仓库;生活医疗设施及地方病情况;指挥中心及施工驻地的选择等。
填写表格,编写调查报告。
根据现场调查内情况、施工力量及工程实际状况,公司(处)应确定施工方案,编制工程施工组织设计和施工预算,制定工程主要经济技术指标,提出施工综合进度的安排,制定劳动力供应计划,提出并落实材料及加工订货计划。
2.备料加工现在施工单位都以效益为中心,人工费用所占比例也较大,如果工器具、材料跟不上而造成窝工,其损失十分大。
虽然现在基本上不是买方市场,但各厂的产品质量、价格、工期、技术水平、售后服务有一定差距,要经过仔细比较,货比三家。
需要加工的部件,也要及早落实材料,整理好图纸,落实好加工单位。
制定好物资供应计划,按各施工阶段及时将材料加工统一平衡分配到施工队,应规定出物资、材料和加工供应时间表。
3.复测分坑输电线路的设计工作,由设计单位承担,设计中的现场选线定位工作,通常邀请施工单位及运行单位共同参加,以便对线路走向等重要问题共同研究,选择合理的线路方案。
施工人员从施工角度提出具体意见。
(1)、交接桩。
设计单位在线路设计完毕交付施工时,除交给设计图纸外,还应将选定的线路桩位及走向,向施工单位人员逐桩交代清楚。
施工人员在“交接桩”工作中应认真负责,详细了解桩位情况。

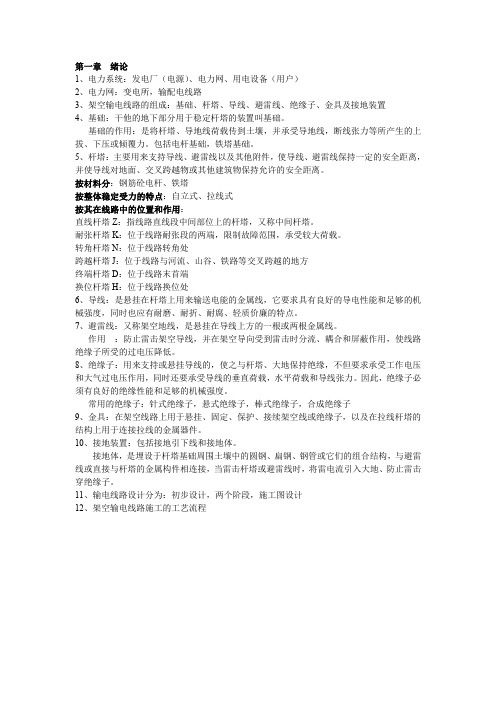

第一章绪论1、电力系统:发电厂(电源)、电力网、用电设备(用户)2、电力网:变电所,输配电线路3、架空输电线路的组成:基础、杆塔、导线、避雷线、绝缘子、金具及接地装置4、基础:干他的地下部分用于稳定杆塔的装置叫基础。
基础的作用:是将杆塔、导地线荷载传到土壤,并承受导地线,断线张力等所产生的上拔、下压或倾覆力。
包括电杆基础,铁塔基础。
5、杆塔:主要用来支持导线、避雷线以及其他附件,使导线、避雷线保持一定的安全距离,并使导线对地面、交叉跨越物或其他建筑物保持允许的安全距离。
按材料分:钢筋砼电杆、铁塔按整体稳定受力的特点:自立式、拉线式按其在线路中的位置和作用:直线杆塔Z:指线路直线段中间部位上的杆塔,又称中间杆塔。
耐张杆塔K:位于线路耐张段的两端,限制故障范围,承受较大荷载。
转角杆塔N:位于线路转角处跨越杆塔J:位于线路与河流、山谷、铁路等交叉跨越的地方终端杆塔D:位于线路末首端换位杆塔H:位于线路换位处6、导线:是悬挂在杆塔上用来输送电能的金属线,它要求具有良好的导电性能和足够的机械强度,同时也应有耐磨、耐折、耐腐、轻质价廉的特点。
7、避雷线:又称架空地线,是悬挂在导线上方的一根或两根金属线。
作用:防止雷击架空导线,并在架空导向受到雷击时分流、耦合和屏蔽作用,使线路绝缘子所受的过电压降低。
8、绝缘子:用来支持或悬挂导线的,使之与杆塔、大地保持绝缘,不但要求承受工作电压和大气过电压作用,同时还要承受导线的垂直荷载,水平荷载和导线张力。
因此,绝缘子必须有良好的绝缘性能和足够的机械强度。
常用的绝缘子:针式绝缘子,悬式绝缘子,棒式绝缘子,合成绝缘子9、金具:在架空线路上用于悬挂、固定、保护、接续架空线或绝缘子,以及在拉线杆塔的结构上用于连接拉线的金属器件。
10、接地装置:包括接地引下线和接地体。
接地体,是埋设于杆塔基础周围土壤中的圆钢、扁钢、钢管或它们的组合结构,与避雷线或直接与杆塔的金属构件相连接,当雷击杆塔或避雷线时,将雷电流引入大地、防止雷击穿绝缘子。
架空输电线路基础施工流程英文回答:The basic construction process for overhead power transmission lines involves several key steps. Here is a general outline of the process:1. Surveying and Design: The first step is to conduct a survey of the proposed transmission line route. This involves assessing the terrain, identifying any obstacles or potential challenges, and determining the best path for the transmission line. Once the survey is complete, the design phase begins, where engineers create detailed plans and specifications for the construction.2. Site Preparation: Before construction can begin, the site needs to be prepared. This may involve clearing vegetation, removing any obstacles or structures that may be in the way, and leveling the ground to create a suitable foundation for the transmission line.3. Foundation Construction: The next step is toconstruct the foundations for the transmission line towersor poles. This typically involves digging holes or trenches, pouring concrete, and installing anchor bolts or other support structures. The foundations need to be strong and stable to support the weight of the transmission line.4. Tower or Pole Installation: Once the foundations are in place, the towers or poles can be installed. These structures support the transmission lines and are typically made of steel or concrete. They are erected and secured to the foundations using cranes or other heavy machinery.5. Stringing the Conductors: After the towers or poles are installed, the conductors (wires) can be strung between them. This is typically done using specialized equipment, such as tensioners or pullers, which help to stretch and position the conductors correctly. The conductors need tobe properly insulated and spaced to ensure safe andefficient transmission of electricity.6. Installation of Insulators and Accessories:Insulators are installed on the towers or poles to prevent the transmission lines from coming into contact with the structure and to maintain electrical isolation. Other accessories, such as lightning arresters, vibration dampers, and bird diverters, may also be installed to enhance the safety and reliability of the transmission line.7. Testing and Commissioning: Once the construction is complete, the transmission line undergoes rigorous testingto ensure its integrity and functionality. This may involve conducting electrical tests, checking for any faults or defects, and verifying the line's capacity to transmit electricity. Once the line passes the tests, it can be commissioned and connected to the power grid.8. Restoration and Cleanup: After the transmission line is commissioned, any areas that were disturbed during the construction process are restored and cleaned up. This may involve reseeding vegetation, repairing roads or access points, and removing any construction debris.中文回答:架空输电线路的基础施工流程包括以下几个关键步骤:1. 测量和设计,首先需要对拟建的输电线路进行测量。
76科技视界Science & Technology Vision ◼引言现阶段,我国电力行业正处于高速发展时期,各地区新建大量的架空输电工程,以此来满足日益增长的用电需求。
现代架空输电工程现场环境复杂、工艺流程烦琐、带电作业多。
为杜绝安全隐患,避免各类型安全事故,应对施工危险隐患进行有效辨识和预控,降低安全事故出现率,推动安全管理活动与施工活动紧密结合。
◼1 架空输电线路施工危险点辨识1.1 杆塔基础施工危险点第一,物体打击。
在基础开挖期间,基坑边缘部位堆放石块土块与施工用具,可能出现回落情况,砸伤滞留基坑底部的施工人员,且基坑边缘堆土高度超标、荷载超重,还可能引发基坑侧壁坍塌等安全事故。
同时,杆塔基础施工设置挡土板等支护设施,在支护设施变形位移量超标时,使支护体系提前失效,无法向基坑结构提供有效防护作用,引发基坑坍塌、边坡滑塌等问题。
第二,人员踩空。
在基坑开挖完毕至回填期间,一些架空输电工程并未在基坑区域摆放安全警示标志,也没有临边防护措施,容易发生人员跌落危险。
第三,人员触电。
施工人员盲目挖掘基坑,一旦基坑开挖区域内分布输电线路,挖断线路后会出现短路、漏电现象,会引发人员触电事故。
第四,爆破伤人。
在爆破施工期间,如果在炮孔钻设、装药量计算、最小抵抗线计算等环节出现问题,爆破冲击力携带碎石向四周溅射,滞留现场的工程人员如并未处于安全区域,将产生爆破伤人问题。
1.2 铁塔施工危险点第一,构件坠落,输电铁塔采取装配式结构型式,由大量钢构件在现场高空拼装成型,由于塔身高度较大、现场风况复杂多变,钢构件起吊安装时,可能出现钢构件晃动偏位、构件高空坠落等安全问题,还会增加吊装定位作业难度。
第二,雷电打击,多数输电铁塔远离城市区域,周边不存在高大构筑物,现场施工期间,由于铁塔较高,出现雷雨天气时,铁塔容易遭受雷电打击,雷电流通过水体、铁塔结构等导电体传输,有可能出现人体触电事故[1]。
第三,地面沉陷,在铁塔基础长时间遭受水体侵蚀浸泡,或是铁塔周边存在资源开采、土木工程等工程项目时,对铁塔结构稳定性造成影响,可能会作者简介:马开济,回族,北京,本科,工程师,研究方向为输电线路架设。
