施工现场安全通道长度有何要求
- 格式:docx
- 大小:13.89 KB
- 文档页数:3
有关脚手架搭设的文章很多,但对脚手架安全通道搭设标准及要求的介绍不多,今天我们就来详细了解一下。
一、准备工作1、搭设前施工员应按脚手架搭拆方案的要求,对架子工进行安全技术交底。
2、按照《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)中构造要求,决定脚手架步距等等,具体部署搭设步骤。
3、材料准备:对进场的钢管、扣件、脚手架、安全网等进行检查验收。
3.1搭设脚手架全部采用ф48mm,壁厚3.5mm的钢管,悬挑型钢采用16#工字钢,其质量符合现行国家标准规定。
3.2脚手架钢管的尺寸、横向水平杆最大长度2.2m,其它杆最大长度为6.5 m,每根钢管的最大质量不小于25KG。
3.3钢管表面平直光滑,无裂缝、结疤、分层、错位、硬弯、毛剌、压痕和深的划痕。
3.4钢管上严禁打孔,钢管在便用前先涂刷防锈漆。
3.5扣件材质必须符合《钢管脚手架扣件》(GB15831-2006)规定。
3.5.1新扣件具有生产许可证,法定检测单位的测试报告和产品质量合格证。
对扣件质量有怀疑时,按现行国家规定标准《钢管脚手架扣件》(GB15831-2006)规定抽样检测。
对不合格品禁止使用。
3.5.1旧扣件使用前,先进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺拴进行更换处理。
3.5.1新、旧扣件均进行防锈处理。
3.6脚手片用毛竹脚手片或木板,无发霉、腐蚀。
3.7密目式安全网必须有建设主管部门认证的产品。
4、搭设场地准备:根据脚手架搭设高度、搭设场地土质情况与坚实平整,不积水,砼硬化。
经验收合格后,按方案的要求放线定位。
4.1脚手架地基与基础的施工,根据脚手架搭设高度,原土或回填土必须事先进行夯实(地基能承受0. 8kg/c㎡的压力),根据现行国家标准<<地基与基础工程施工及验收规范>>(JBJ202)做好脚手架地基与基础的施工要求,后用C20砼浇筑厚度不小于10cm硬化,2m平面沿杆基础周边位置,基础和能承受上澡结构荷载。
脚手架安全通道搭设标准及要求一、准备工作1、搭设前施工员应按脚手架搭拆方案的要求,对架子工进行安全技术交底。
2、按照<<建筑施工扣件式钢管脚手架安全技术规范>>(JGJ130-2011)中构造要求,决定脚手架步距等等,具体部署搭设步骤。
3、材料准备:对进场的钢管、扣件、脚手架、安全网等进行检查验收。
3.1搭设脚手架全部采用ф48mm,壁厚3.5mm的钢管,悬挑型钢采用16#工字钢,其质量符合现行国家标准规定。
3.2脚手架钢管的尺寸、横向水平杆最大长度2.2m,其它杆最大长度为6.5 m,每根钢管的最大质量不小于25KG。
3.3钢管表面平直光滑,无裂缝、结疤、分层、错位、硬弯、毛剌、压痕和深的划痕。
3.4钢管上严禁打孔,钢管在便用前先涂刷防锈漆。
3.5扣件材质必须符合《钢管脚手架扣件》(GB15831-2006)规定。
3.5.1新扣件具有生产许可证,法定检测单位的测试报告和产品质量合格证。
对扣件质量有怀疑时,按现行国家规定标准《钢管脚手架扣件》(GB15831-2006)规定抽样检测。
对不合格品禁止使用。
3.5.1旧扣件使用前,先进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺拴进行更换处理。
3.5.1新、旧扣件均进行防锈处理。
3.6脚手片用毛竹脚手片或木板,无发霉、腐蚀。
3.7密目式安全网必须有建设主管部门认证的产品。
4、搭设场地准备:根据脚手架搭设高度、搭设场地土质情况与坚实平整,不积水,砼硬化。
经验收合格后,按方案的要求放线定位。
4.1脚手架地基与基础的施工,根据脚手架搭设高度,原土或回填土必须事先进行夯实(地基能承受0.8kg/c㎡的压力),根据现行国家标准<<地基与基础工程施工及验收规范>>(JBJ202)做好脚手架地基与基础的施工要求,后用C20砼浇筑厚度不小于10cm硬化,2m平面沿杆基础周边位置,基础和能承受上澡结构荷载。
4.2脚手架底面标高高于自然地坪50mm。
脚手架安全通道搭设标准一、准备工作1、搭设前施工员应按脚手架搭拆方案的要求,对架子工进行安全技术交底。
2、按照<<建筑施工扣件式钢管脚手架安全技术规范>>(JGJ130-2001)中构造要求,决定脚手架步距等等,具体部署搭设步骤。
3、材料准备:对进场的钢管、扣件、脚手架、安全网等进行检查验收。
3.1 搭设脚手架全部采用ф48mm,壁厚3.5mm的钢管,悬挑型钢采用16#工字钢,其质量符合现行国家标准规定。
3.2 脚手架钢管的尺寸、横向水平杆最大长度2.2m,其它杆最大长度为6.5 m,每根钢管的最大质量不小于25KG。
3.3 钢管表面平直光滑,无裂缝、结疤、分层、错位、硬弯、毛剌、压痕和深的划痕。
3.4 钢管上严禁打孔,钢管在便用前先涂刷防锈漆。
3.5 扣件材质必须符合《钢管脚手架扣件》(GB15831-2006)规定。
3.5.1 新扣件具有生产许可证,法定检测单位的测试报告和产品质量合格证。
对扣件质量有怀疑时,按现行国家规定标准《钢管脚手架扣件》(GB15831-2006)规定抽样检测。
对不合格品禁止使用。
3.5.1 旧扣件使用前,先进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺拴进行更换处理。
3.5.1 新、旧扣件均进行防锈处理。
3.6 脚手片用毛竹脚手片或木板,无发霉、腐蚀。
3.7 密目式安全网必须有建设主管部门认证的产品。
4、搭设场地准备:根据脚手架搭设高度、搭设场地土质情况与坚实平整,不积水,砼硬化。
经验收合格后,按方案的要求放线定位。
4.1脚手架地基与基础的施工,根据脚手架搭设高度,原土或回填土必须事先进行夯实(地基能承受0.8kg/c㎡的压力),根据现行国家标准<<地基与基础工程施工及验收规范>>(JBJ202)做好脚手架地基与基础的施工要求,后用C20砼浇筑厚度不小于10cm硬化,2m 平面沿杆基础周边位置,基础和能承受上澡结构荷载。
施工现场安全通道搭设
在施工现场,为了保障工人的安全,搭设安全通道是非常重要的。
下面是几点需要注意的事项。
1. 安全通道的设置位置应根据实际情况进行选择,一般而言应尽量远离施工区域。
这样可以防止施工材料或设备意外滑落伤及通道内的人员。
2. 安全通道的宽度要根据施工现场人员流量进行合理确定。
通常来说,宽度应不小于1.2米,并且通道两侧应有明显的安全标志,以提醒人员注意通行。
3. 安全通道的地面需要保持平整、清洁,确保没有杂物或其他障碍物,以免给人员的移动带来安全隐患。
4. 安全通道的两侧应设置合适的防护设施,如栏杆或围挡等,以确保人员在通行过程中不会误入危险区域。
5. 在安全通道的入口处,应设置清晰的标志或指示牌,用来提醒人员通行时要注意安全。
这些标志或指示牌的内容可以包括“施工通道,禁止停留”等。
6. 定期对安全通道进行检查和维护,确保通道的畅通和安全。
如发现存在安全隐患或破损的情况,应及时进行修复或更换。
7. 在施工现场,应加强对工人的安全教育和培训,提高他们的安全意识。
同时,建立健全安全管理制度,加强对施工现场的
安全监督和管理。
通过以上措施,可以有效确保施工现场的安全通道搭设,并使工人的工作更加安全顺畅。

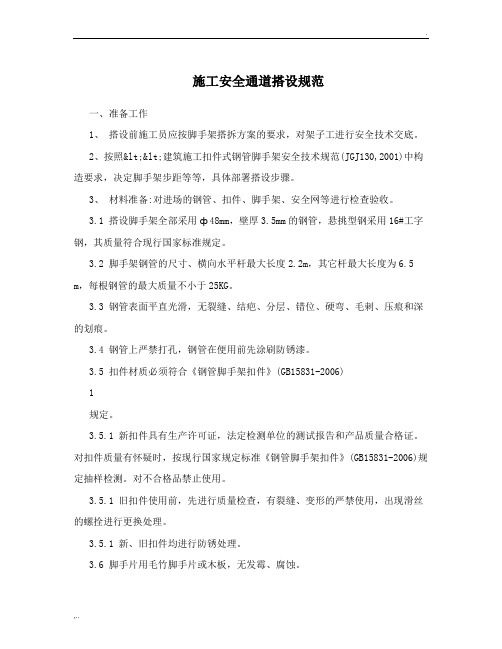

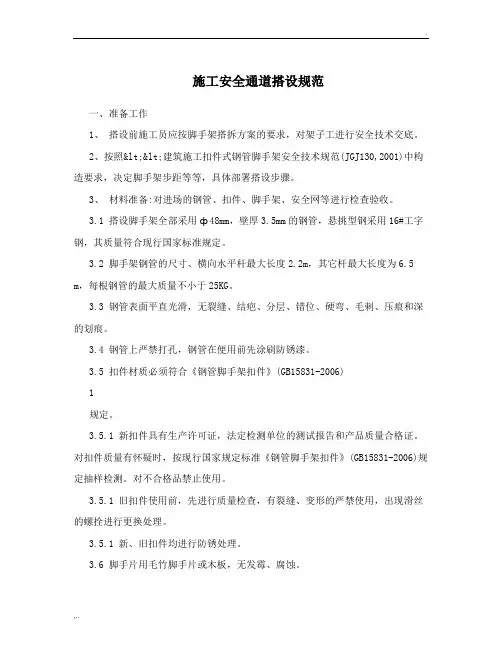

施工安全通道搭设规范一、准备工作1、搭设前施工员应按脚手架搭拆方案的要求,对架子工进行安全技术交底。
2、按照<<建筑施工扣件式钢管脚手架安全技术规范(JGJ130,2001)中构造要求,决定脚手架步距等等,具体部署搭设步骤。
3、材料准备:对进场的钢管、扣件、脚手架、安全网等进行检查验收。
3.1 搭设脚手架全部采用ф48mm,壁厚3.5mm的钢管,悬挑型钢采用16#工字钢,其质量符合现行国家标准规定。
3.2 脚手架钢管的尺寸、横向水平杆最大长度2.2m,其它杆最大长度为6.5 m,每根钢管的最大质量不小于25KG。
3.3 钢管表面平直光滑,无裂缝、结疤、分层、错位、硬弯、毛剌、压痕和深的划痕。
3.4 钢管上严禁打孔,钢管在便用前先涂刷防锈漆。
3.5 扣件材质必须符合《钢管脚手架扣件》(GB15831-2006)1规定。
3.5.1 新扣件具有生产许可证,法定检测单位的测试报告和产品质量合格证。
对扣件质量有怀疑时,按现行国家规定标准《钢管脚手架扣件》(GB15831-2006)规定抽样检测。
对不合格品禁止使用。
3.5.1 旧扣件使用前,先进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺拴进行更换处理。
3.5.1 新、旧扣件均进行防锈处理。
3.6 脚手片用毛竹脚手片或木板,无发霉、腐蚀。
3.7 密目式安全网必须有建设主管部门认证的产品。
4、搭设场地准备:根据脚手架搭设高度、搭设场地土质情况与坚实平整,不积水,砼硬化。
经验收合格后,按方案的要求放线定位。
4.1脚手架地基与基础的施工,根据脚手架搭设高度,原土或回填土必须事先进行夯实(地基能承受0.8kg/c?的压力),根据现行国家标准<<地基与基础工程施工及验收规范(JBJ202)做好脚手架地基与基础的施工要求,后用C20砼浇筑厚度不小于10cm硬化,2m平面沿杆基础周边位置,基础和能承受上澡结构荷载。

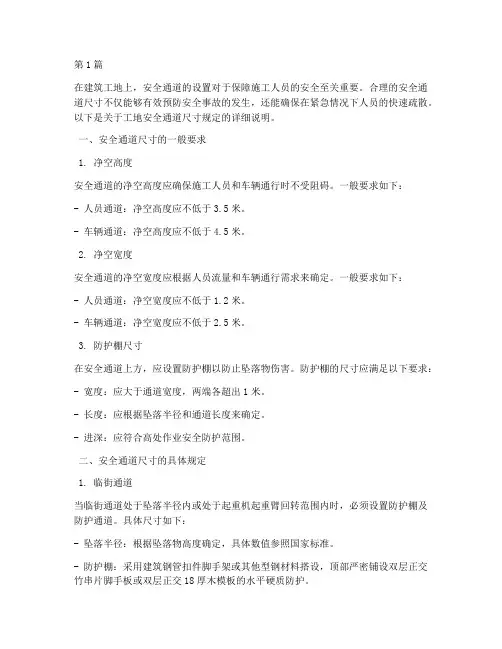

第1篇在建筑工地上,安全通道的设置对于保障施工人员的安全至关重要。
合理的安全通道尺寸不仅能够有效预防安全事故的发生,还能确保在紧急情况下人员的快速疏散。
以下是关于工地安全通道尺寸规定的详细说明。
一、安全通道尺寸的一般要求1. 净空高度安全通道的净空高度应确保施工人员和车辆通行时不受阻碍。
一般要求如下:- 人员通道:净空高度应不低于3.5米。
- 车辆通道:净空高度应不低于4.5米。
2. 净空宽度安全通道的净空宽度应根据人员流量和车辆通行需求来确定。
一般要求如下:- 人员通道:净空宽度应不低于1.2米。
- 车辆通道:净空宽度应不低于2.5米。
3. 防护棚尺寸在安全通道上方,应设置防护棚以防止坠落物伤害。
防护棚的尺寸应满足以下要求:- 宽度:应大于通道宽度,两端各超出1米。
- 长度:应根据坠落半径和通道长度来确定。
- 进深:应符合高处作业安全防护范围。
二、安全通道尺寸的具体规定1. 临街通道当临街通道处于坠落半径内或处于起重机起重臂回转范围内时,必须设置防护棚及防护通道。
具体尺寸如下:- 坠落半径:根据坠落物高度确定,具体数值参照国家标准。
- 防护棚:采用建筑钢管扣件脚手架或其他型钢材料搭设,顶部严密铺设双层正交竹串片脚手板或双层正交18厚木模板的水平硬质防护。
2. 场内通道场内通道的尺寸应根据场地情况确定,一般要求如下:- 宽度:应满足人员通行和车辆通行的需求。
- 净空高度:应不低于3.5米。
- 防护棚:采用建筑钢管扣件脚手架或其他型钢材料搭设,顶部严密铺设双层正交竹串片脚手板或双层正交18厚木模板的水平硬质防护。
3. 出入建筑物通道出入建筑物通道的尺寸应满足以下要求:- 宽度:应满足人员通行和车辆通行的需求。
- 净空高度:应不低于3.5米。
- 防护棚:采用建筑钢管扣件脚手架或其他型钢材料搭设,顶部严密铺设双层正交竹串片脚手板或双层正交18厚木模板的水平硬质防护。
4. 施工电梯及物料提升机地面进料口作业通道施工电梯及物料提升机地面进料口作业通道的尺寸应满足以下要求:- 宽度:应满足物料运输和人员通行的需求。

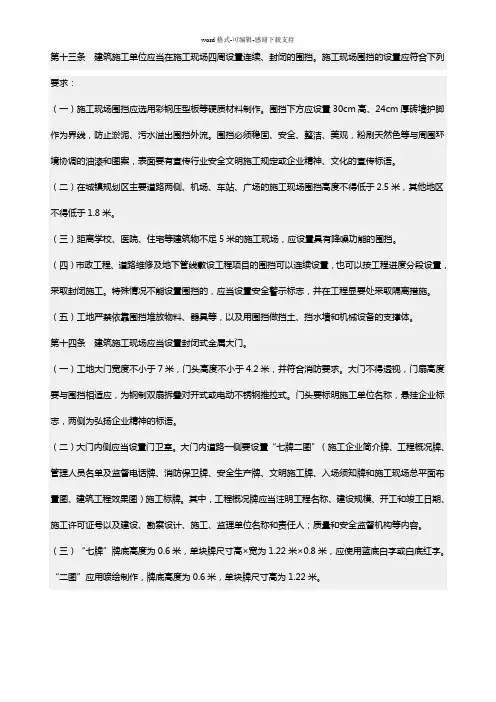

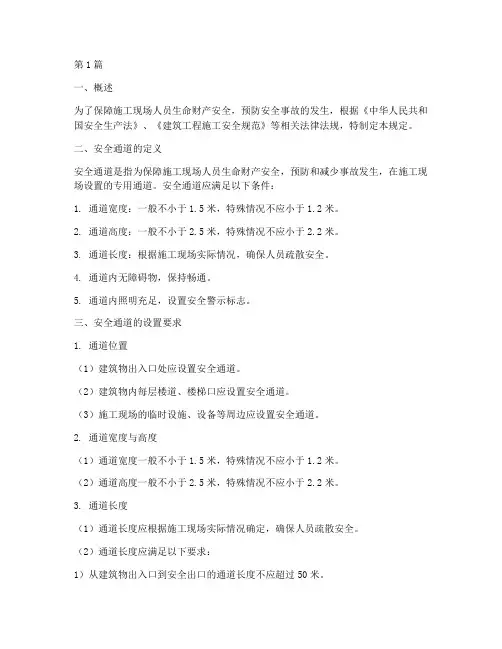

第1篇一、概述为了保障施工现场人员生命财产安全,预防安全事故的发生,根据《中华人民共和国安全生产法》、《建筑工程施工安全规范》等相关法律法规,特制定本规定。
二、安全通道的定义安全通道是指为保障施工现场人员生命财产安全,预防和减少事故发生,在施工现场设置的专用通道。
安全通道应满足以下条件:1. 通道宽度:一般不小于1.5米,特殊情况不应小于1.2米。
2. 通道高度:一般不小于2.5米,特殊情况不应小于2.2米。
3. 通道长度:根据施工现场实际情况,确保人员疏散安全。
4. 通道内无障碍物,保持畅通。
5. 通道内照明充足,设置安全警示标志。
三、安全通道的设置要求1. 通道位置(1)建筑物出入口处应设置安全通道。
(2)建筑物内每层楼道、楼梯口应设置安全通道。
(3)施工现场的临时设施、设备等周边应设置安全通道。
2. 通道宽度与高度(1)通道宽度一般不小于1.5米,特殊情况不应小于1.2米。
(2)通道高度一般不小于2.5米,特殊情况不应小于2.2米。
3. 通道长度(1)通道长度应根据施工现场实际情况确定,确保人员疏散安全。
(2)通道长度应满足以下要求:1)从建筑物出入口到安全出口的通道长度不应超过50米。
2)从建筑物内楼梯口到安全出口的通道长度不应超过40米。
4. 通道内设施(1)通道内应设置照明设施,保证照明充足。
(2)通道内应设置安全警示标志,提示人员注意安全。
(3)通道内不得堆放杂物,保持畅通。
5. 通道维护(1)安全通道应定期检查,确保通道畅通、设施完好。
(2)发现通道内有安全隐患,应及时整改。
四、安全通道的施工要求1. 施工单位应按照本规定的要求,在设计、施工过程中充分考虑安全通道的设置。
2. 施工单位应选用符合国家标准、行业标准的建筑材料和设施。
3. 施工单位应按照设计要求,确保安全通道的施工质量。
4. 施工单位应加强对施工人员的安全教育培训,提高施工人员的安全意识。
五、安全通道的管理与监督1. 施工单位应建立健全安全通道管理制度,明确安全通道的管理责任。
第十三条建筑施工单位应当在施工现场四周设置连续、封闭的围挡。
施工现场围挡的设置应符合下列要求:(一)施工现场围挡应选用彩钢压型板等硬质材料制作。
围挡下方应设置30cm高、24cm厚砖墙护脚作为界线,防止淤泥、污水溢出围挡外流。
围挡必须稳固、安全、整洁、美观,粉刷天然色等与周围环境协调的油漆和图案,表面要有宣传行业安全文明施工规定或企业精神、文化的宣传标语。
(二)在城镇规划区主要道路两侧、机场、车站、广场的施工现场围挡高度不得低于2.5米,其他地区不得低于1.8米。
(三)距离学校、医院、住宅等建筑物不足5米的施工现场,应设置具有降噪功能的围挡。
(四)市政工程、道路维修及地下管线敷设工程项目的围挡可以连续设置,也可以按工程进度分段设置,采取封闭施工。
特殊情况不能设置围挡的,应当设置安全警示标志,并在工程显要处采取隔离措施。
(五)工地严禁依靠围挡堆放物料、器具等,以及用围挡做挡土、挡水墙和机械设备的支撑体。
第十四条建筑施工现场应当设置封闭式金属大门。
(一)工地大门宽度不小于7米,门头高度不小于4.2米,并符合消防要求。
大门不得透视,门扇高度要与围挡相适应,为钢制双扇拆叠对开式或电动不锈钢推拉式。
门头要标明施工单位名称,悬挂企业标志,两侧为弘扬企业精神的标语。
(二)大门内侧应当设置门卫室。
大门内道路一侧要设置“七牌二图”(施工企业简介牌、工程概况牌、管理人员名单及监督电话牌、消防保卫牌、安全生产牌、文明施工牌、入场须知牌和施工现场总平面布置图、建筑工程效果图)施工标牌。
其中,工程概况牌应当注明工程名称、建设规模、开工和竣工日期、施工许可证号以及建设、勘察设计、施工、监理单位名称和责任人;质量和安全监督机构等内容。
(三)“七牌”牌底高度为0.6米,单块牌尺寸高×宽为1.22米×0.8米,应使用蓝底白字或白底红字。
“二图”应用喷绘制作,牌底高度为0.6米,单块牌尺寸高为1.22米。
第十五条施工现场大门出入口处必须设置洗车槽、自动洗车机等冲洗设施,必须对驶出施工现场的机动车辆冲洗底盘和车轮干净后,方可上路行驶,严禁将施工现场内的泥土带出污染城市道路。
施工现场安全通道长度要求标准(经典版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的经典范文,如职场文书、合同协议、总结报告、演讲致辞、规章制度、自我鉴定、应急预案、教学资料、作文大全、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, our store provides various types of classic sample essays for everyone, such as workplace documents, contract agreements, summary reports, speeches, rules and regulations, self-assessment, emergency plans, teaching materials, essay summaries, other sample essays, etc. If you want to learn about different sample essay formats and writing methods, please stay tuned!施工现场安全通道长度要求标准施工现场安全通道长度要求标准对于进出建筑物主体通道口应搭设防护棚。

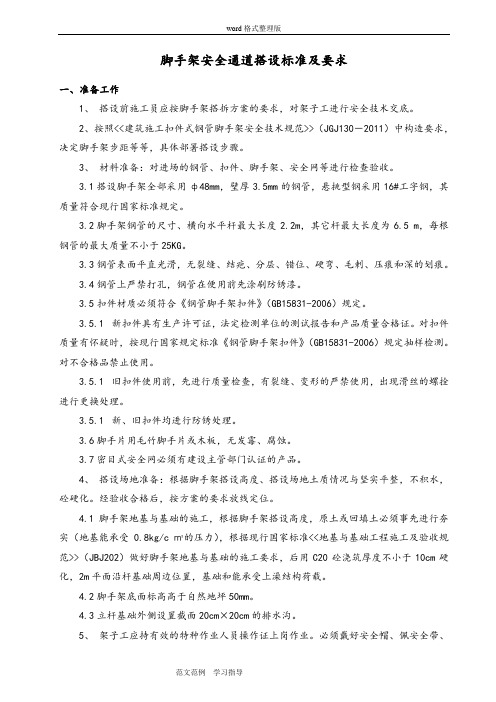

脚手架安全通道搭设标准及要求脚手架安全通道搭设标准及要求一、准备工作1、搭设前施工员应按脚手架搭拆方案的要求,对架子工进行安全技术交底。
2、按照<<建筑施工扣件式钢管脚手架安全技术规范>>(JGJ130-2011)中构造要求,决定脚手架步距等等,具体部署搭设步骤。
3、材料准备:对进场的钢管、扣件、脚手架、安全网等进行检查验收。
3.1搭设脚手架全部采用ф48mm,壁厚3.5mm的钢管,悬挑型钢采用16#工字钢,其质量符合现行国家标准规定。
3.2脚手架钢管的尺寸、横向水平杆最大长度2.2m,其它杆最大长度为6.5 m,每根钢管的最大质量不小于25KG。
3.3钢管表面平直光滑,无裂缝、结疤、分层、错位、硬弯、毛剌、压痕和深的划痕。
3.4钢管上严禁打孔,钢管在便用前先涂刷防锈漆。
3.5扣件材质必须符合《钢管脚手架扣件》(GB15831-2006)规定。
3.5.1新扣件具有生产许可证,法定检测单位的测试报告和产品质量合格证。
对扣件质量有怀疑时,按现行国家规定标准《钢管脚手架扣件》(GB15831-2006)规定抽样检测。
对不合格品禁止使用。
3.5.1旧扣件使用前,先进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺拴进行更换处理。
3.5.1新、旧扣件均进行防锈处理。
3.6脚手片用毛竹脚手片或木板,无发霉、腐蚀。
3.7密目式安全网必须有建设主管部门认证的产品。
4、搭设场地准备:根据脚手架搭设高度、搭设场地土质情况与坚实平整,不积水,砼硬化。
经验收合格后,按方案的要求放线定位。
4.1脚手架地基与基础的施工,根据脚手架搭设高度,原土或回填土必须事先进行夯实(地基能承受0.8kg/c㎡的压力),根据现行国家标准<<地基与基础工程施工及验收规范>>(JBJ202)做好脚手架地基与基础的施工要求,后用C20砼浇筑厚度不小于10cm硬化,2m平面沿杆基础周边位置,基础和能承受上澡结构荷载。
施工现场安全通道长度有何要求?
一、施工现场安全通道有什么标准
1、进出建筑物主体通道口应搭设防护棚。
棚宽大于道口,两端各长出1m,进深尺寸应符合高处作业安全防护范围。
坠落半径(R)分别为:当坠落物高度为2~5m时,R为3m;当坠落物高度为5~15m时,R为4m;当坠落物高度为15~30m时,R为5m;当坠落物高度大于30m时,R为6m。
2、场内(外)道路边线与建筑物(或外脚手架)边缘距离分别小于坠落半径的,应搭设安全通道。
3、木工加工场地、钢筋加工场地等上方有可能坠落物件或处于起重机调杆回转范围之内,应搭设双层防护棚。
4、安全防护棚应采用双层保护方式,当采用脚手片时,层间距600mm,铺设方向应互相垂直。
5、各类防护棚应有单独的支撑体系,固定可靠安全。
严禁用毛竹搭设,且不得悬挑在外架上。
6、非通道口应设置禁行标志,禁止出入。

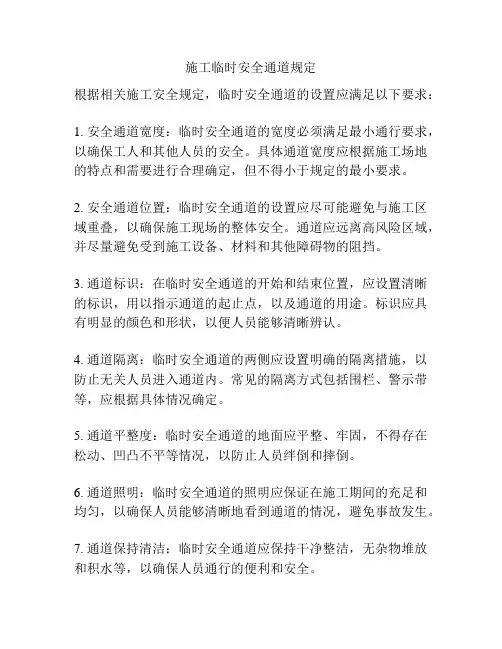

施工临时安全通道长度是否有要求安全通道搭设高度2m,长度不小于建筑物高度的1/8。
具体搭设要结合所在的建筑物的布置。
二、生产现场安全通道是保证员工安全的重要措施,是为员工行走、运送材料、工件而设置的,为防止工伤事故,便于内部运输,特制订生产现场安全通道规定:
1 安全通道的划定要求:
1.1 凡容易造成员工在行动过程中被绊倒、划伤或被车辆造成撞伤、挤伤或原辅材料砸伤的工作现场,均应划定安全通道。
(纵向30m的车间均应划定)1.2 安全通道标记应醒目、清晰,通道平坦,无台阶、坑、沟或斜坡,双线平行、笔直。
1.3 车行道宽1.8m,人行道宽1m。
1.4 安全通道标记为250mm×110mm长方型断续线标志,使用白色漆喷涂。
1.5 安全通道所属单位,应每季度划定一次,由资产运营部监督执行。
2 安全通道的使用要求:
2.1 安全通道必须畅通,各类材料、设备、工位器具不能侵占安全道。
2.2 各类原辅材料、车辆、工具箱的摆放不能压占安全道标志及存放在安全道上。
2.3 各类汽车不能进入生产现场或在安全通道上存放,因特殊需要,如装卸产品,零部件等停留时间不能超过六十分钟。
2.4 凡未按安全通道使用要求的单位和个人均属违章作业。
3 厂内各类机动车辆在安全通道行驶时必须避让行人,行驶时速不能超过5公里。
4 起重吊车,吊运物件时应将吊物在安全通道上空运行,运行高度不得超过1M,遇有行人时应鸣铃警告。
三、根据《高处作业分级》GB3608-2008标准,高处作业的级别及坠落半径,其可能坠落范围的半径r,根据高度h不同分别是:
一级高处作业:作业高度(h)2~5m时,坠落半径(r)为2m;
二级高处作业:作业高度(h)5~15m时,坠落半径(r)为3m:
三级高处作业:作业高度(h)15~30m时,坠落半径(r)为4m;
特级高处作业:作业高度(h)30m以上时,坠落半径(r)为5m;
坠落半径且美观大方工具化定型化。
大于施工现场安全通道标准化
1、在进入建筑物入口处,或建筑物边物体坠落半径范围内的人行通道处均需设置安全通道;(坠落半径R 高度H 2m
2、安全通道防护采用φ48钢管搭设,长度为3000~6000mm(根据建筑物高度确定危险半径)、宽度为4000mm、高度为3800mm。
3、安全通道防护棚采用双层防护,两层之间距离为800mm,顶层铺脚手板、下层铺50×100木枋@350,上钉18mm厚木胶合板。
4、安全通道防护棚顶层设置防护栏杆,高度1200mm,两道水平杆,栏杆刷间距为400mm红白相间的警示油漆,除入口处外其余三面满挂密目安全网。
5、安全通道防护棚两侧应设置八字撑,并满挂密目安全网,所有水平杆控制伸出立杆外侧100mm;
6、安全通道防护棚进口两侧应搭设钢管立柱(900×900),在安全通道防护棚进口处张挂安全警示标志牌和安全宣传标语;
7、安全标牌制作底板采用PVC板或铝塑板,面层采用户外贴膜。
