砌体填充墙施工方案1
- 格式:doc
- 大小:23.50 KB
- 文档页数:5
砌体专项施工方案编制:审核:批准:鹤壁市格瑞特建设有限公司2013年12月10日填充墙砌体专项施工方案一、工程概况鹤壁市格瑞特小区1#2#楼为剪力墙结构。
其中,地下室墙体全部采用煤矸石烧结普通砖砌筑;其他墙体使用材料为蒸压加气砌块。
+0.000以下墙体采用M5.0水泥砂浆砌筑,+0.000以上墙体采用M5.0混合砂浆砌筑,构造柱、圈梁、压顶混凝土设计强度等级为C25。
二、施工部署1、人员组织组织专业的浆砌工程作业组,来负责浆砌作业施工,各班组具体施工组织见下表一2、材料机具组织(1)砌体工程主要施工材料机具计划见下页表二(2)各主要材料的要求:①蒸压加气砌块及煤矸石普通砖:蒸压加气砌块选用主规格为300×600×200,要求要求强度等级A3.5,B06级,并以同生产厂家、同规格、每0.5万块为一检验批进行原材料复试,试验合格后方可使用;使用时,其产品龄期应超过28天。
煤矸石普通砖选用规格为240×115×53,要求等级为MU10,并以同生产厂家、同规格不超过5万块为一检验批进行材料复试,满足要求后方可使用。
加气混凝土砌块及煤矸石普通砖在运输、装卸过程中,严禁抛掷和倾倒;产品进场后应按品种、规格分别堆放整齐,堆置高度不得超过2米。
蒸压加气砌块应防止雨淋。
②水泥:水泥使用京鹤同力32.5级复合硅酸盐散装水泥。
水泥进场时由质检员、试验员和保管员对其品种、级别、散装包号、出厂日期等进行检查。
并以同厂家、同等级、同品种、同批号、且连续进场的散装水泥不超过30T为一检验批按规定抽取试样,对其强度、安定性进行复验,复验合格后由试验员填写材料报验单,经监理工程师检查认可后方可使用。
③砂:砂选用河北中砂。
其含泥量不得超过5%,按同一产地、同一规格、不超过100m3按一批取样试验,合格后方可使用。
④白灰:使用石灰膏。
使用时,脱水硬化的石灰膏不得使用。
⑤水:使用可饮用水。
⑥砌筑砂浆:地下室墙体使用M5.0水泥砂浆砌筑;其他墙体使用M5.0混合砂浆砌筑。
(加气混凝土砌块)填充墙砌体专项施工方案程序签名职称日期编制审核批准目录一、编制依据 (3)二、工程概况 (4)三、施工图纸设计要求 (4)1、材料要求 (4)2、结构要求 (4)四、施工准备 (9)4.1、技术准备 (9)4.2、材料准备 (9)4.3、劳动力准备 (9)4.4、施工机具准备 (10)五、施工部署 (10)5.1施工顺序 (10)六、施工方法 (11)6.1砌筑前准备 (11)6.2砌筑施工方法及操作要点 (13)6.3构造柱施工 (14)6.5砌筑施工用脚手架 (16)七、质量要求及保证措施 (29)7.1质量要求 (29)7.2材料试验控制 (30)7.4质量保证措施 (31)八、成品保护 (31)九、安全施工管理 (32)十、文明施工管理 (33)一、编制依据2、《砌体工程施工质量验收规范》GB 50203-2011;3、《建筑工程施工质量验收统一标准》GB50300-2013;4、《混凝土结构轻质填充墙构造图集》西南15G701-1;5、《混凝土结构工程施工质量验收规范》GB50204-2015;6、《蒸压加气混凝土砌块、板材构造》13J104;7、《蒸压加气混凝土砌块建筑构造图集》黔07J102;二、工程概况三、施工图纸设计要求1、材料要求(1)本工程填充墙为A2.5加气混凝土砌块,干容重≤7.2KN/m3;配砖为实心砖,强度等级MU5。
(2)砌筑砂浆均采用水泥砂浆,强度为Ma5。
(4)填充墙厚度为: 200mm、100mm。
(5)构造柱、过梁、板带、采用C25混凝土。
2、结构要求(1)构造柱设置填充墙长度超过5M时,墙体中部应设置构造柱。
构造柱间距宜不大于20倍墙厚且不大于4M。
抗震设防地区的填充墙有较大洞口时,洞口两侧应设置钢筋混凝土边框;有大洞口时,洞口两侧应设置钢筋混凝土构造柱。
本工程洞口≥1.8M,设置钢筋混凝土边框;洞口≥2.1M,两侧应设置钢筋混凝土构造柱。
填充墙砌体施工方案目录1.1 墙砌体施工方案1.1.1 施工前准备1.1.2 墙体布局和定位1.1.3 砌体砌筑技术1.1.4 砌筑质量控制1.1.5 砌体施工注意事项1.1.6 砌体施工常见问题及解决方法1.1.7 施工完工验收1.1.1 施工前准备在进行墙砌体施工前,首先需要做好充分的准备工作。
这包括准备所需的材料、工具,清理施工现场,了解工程要求等。
施工前准备工作做好后,可以提高施工效率,保证施工质量。
1.1.2 墙体布局和定位在进行墙砌体施工时,要根据设计图纸确定墙体的布局和定位。
合理的布局和准确的定位是保证墙体施工准确的关键,可以避免后期的调整和修正,提高施工效率。
1.1.3 砌体砌筑技术砌体砌筑技术是墙砌体施工的核心环节。
在进行砌筑时,要注意砖块的摆放、砂浆的搅拌、墙体的垂直和水平度等方面,确保砌体的牢固和整齐。
熟练的砌筑技术可以提高施工效率,保证施工质量。
1.1.4 砌筑质量控制在墙砌体施工过程中,要对砌筑质量进行严格控制。
通过验收、检测等方式,及时发现和处理施工中出现的质量问题,确保墙体施工符合相关标准和要求。
1.1.5 砌体施工注意事项在进行墙砌体施工时,要注意施工过程中的安全、环保、文明施工等方面。
同时,要留意天气的变化,合理安排施工进度,确保施工的顺利进行。
1.1.6 砌体施工常见问题及解决方法在墙砌体施工过程中,常常会遇到一些问题,比如砖块断裂、砂浆浓度不足等。
针对这些常见问题,需要及时采取有效的解决方法,保证施工的顺利进行。
1.1.7 施工完工验收墙砌体施工完成后,需要进行完工验收。
验收工作主要包括对施工质量、工程安全、环保等方面进行检查,确保墙体施工符合相关标准和规定。
通过验收,可以保证施工质量和工程进度。
填充墙砌体施工方案一、工程概况君安花园7#楼工程,本工程为带商网住宅。
建筑高度53.70m;结构型式为框架剪力墙;建筑层高4.4m、4.2m、2.8m;200㎜厚度加气混凝土砌块;100㎜加气混凝土砌块。
标高-0.030m以上,采用M5加气混凝土砌块,M5混合砂浆砌筑。
砌体施工质量控制等级为B级,砌块应采用一等砖。
二、设计砌体填充墙构造要点1、当砌体填充墙长度>5m时,墙间应加构造柱,构造柱截面边长同墙厚,配筋4Φ12、Φ6@200。
2、当砌体填充墙净高Hn>4米时,须在砌体墙中部设拉梁一道,梁宽同墙宽,梁高150,主筋4Φ10,箍筋Φ6@200。
主筋锚固长度为420.构造柱定位:内外墙交接处,墙尽端处,墙长大于5米时两轴线点1/2处,女儿墙GZ间距≤3000处,>2400的门窗洞边。
3、砌体填充墙过梁≤1000,洞口宽+500。
错误!未找到引用源。
2Φ12;错误!未找到引用源。
2Φ10、Φ6@150,过梁遇柱时改为现浇,过梁截面及配筋不变,主筋伸入柱内满足相应锚固长度。
4、填充墙顶部与梁或板应顶紧。
卫生间1.5米以下用实心小砖砌筑。
三、砌体工程要点1、材质检验,砌体所用的材料应有产品合格证,产品性能检测报告,砌块、水泥、钢筋、外加剂等材料进行复检。
2、砌块进场分类堆放整齐,高度不得超过2米,并防止雨淋。
3、砌块砌筑前应提前浇水湿润,砌筑时含水率应小于15%,在高温季节,砌筑时宜向砌筑面适量浇水,砌筑前应校核放线尺寸。
4、砌体的转角处和交接处应同时砌筑,当不能同时砌筑时,应按规定留槎。
5、在墙上留置临时施工洞时,其侧边离交接处墙面不应小于500㎜.洞口净宽度不应超过1米,上部必须设置过梁,设置拉接筋,并要做好后期补砌。
6、设计要求的洞口、管道、沟槽应于砌筑时正确留出或预埋,未经设计同意,不得打凿墙体和墙体上开凿水平沟槽,宽度超过300㎜的洞口上部应设计过梁。
7、搁置预制梁、砌体顶面应找平,安装时应座浆,楼面和屋面堆载不得超过楼板的允许荷载。
填充墙砌体施工方案一、施工前准备1.1编制施工组织设计和施工方案,根据设计图纸和施工要求确定施工计划。
1.2购买所需材料,包括砖块、砂浆、水泥等,并进行验收。
1.3准备施工工具和设备,如砖刀、泥斗、抹子、量具、扬尘设施等。
1.4组织施工人员进行安全教育和技术培训,确保施工安全和施工质量。
1.5清理施工现场,保持施工场地整洁有序。
二、基础处理2.1根据设计要求进行基础开挖,确保基础的平整和牢固。
2.2进行基础防水处理,采用防水涂料或防水卷材进行基础防水,以防止墙体渗水。
2.3打基础砖,将砖块按照设计要求和墙体形状进行砌筑,固定在基础上,保证墙体的垂直度和稳定性。
三、墙体砌筑3.1根据设计要求确定墙体厚度、砖墙类型和砖块尺寸。
3.2刷湿墙体,用水将墙体湿润,以提高砂浆的粘结性和墙体的牢固性。
3.3配制砂浆,按照一定比例将水泥、砂子和适量的水进行搅拌,形成均匀的砂浆。
3.4按照设计要求砌砖,采用搭砌或者交错砌筑的方式进行,确保墙体的垂直度和水平度。
3.5用抹子将砂浆均匀的涂抹在砖块上,填满缝隙,并将墙面抹平,使其达到设计要求的光滑度。
3.6在墙体砌筑过程中,要及时清除多余的砂浆和杂物,保持施工现场的整洁。
四、墙体加固处理4.1根据需要,对墙体进行加固处理,可以采用垂直加固、水平加固、斜向加固等方式。
4.2对墙体进行加固时,要注意断墙的及时处理,确保墙体的连续性和稳定性。
4.3加固材料可以采用钢筋、钢梁、钢板等,根据设计要求和墙体结构进行选择。
4.4加固材料的连接方式应采用焊接、螺栓等可靠连接方式,确保加固效果。
五、墙体验收和保护5.1完成墙体砌筑后,进行验收,对墙体的垂直度、水平度、平整度、光滑度进行检查。
5.2对于不合格的墙体,要及时进行修补或者重砌,确保墙体质量。
5.3围挡墙体施工完成后,应采取措施进行保护,防止人为或自然因素对墙体的损坏和破坏。
5.4在施工过程中,要严格执行安全操作规程,做好施工现场的安全管理和环境保护工作。

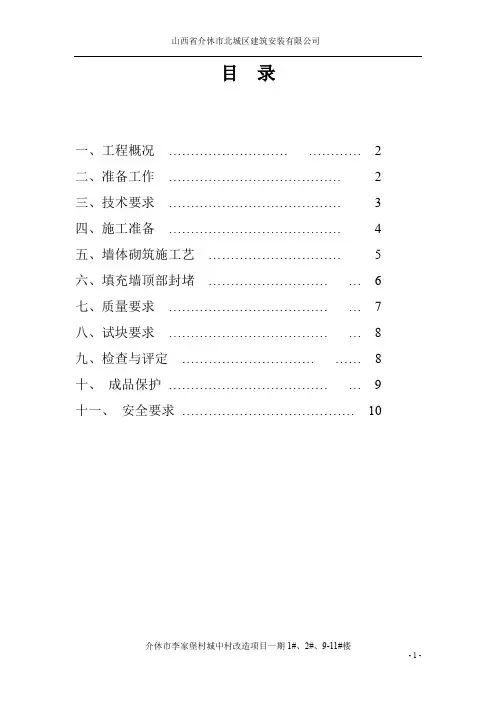

目录一、工程概况 (2)二、准备工作 (2)三、技术要求 (3)四、施工准备 (4)五、墙体砌筑施工艺 (5)六、填充墙顶部封堵 (6)七、质量要求 (7)八、试块要求 (8)九、检查与评定 (8)十、成品保护 (9)十一、安全要求 (10)一、工程概况1、工程名称:介休市李家堡村城中村改造项目一期1#楼2、建设单位:介休市李家堡村委3、设计单位:山西纵横设计研究院4、建设地点:本工程位于李家堡村村南5、结构类型:剪力墙结构本工程地下室室内填充墙采用MU10.0非粘土烧结机红砖,M7.5水泥砂浆砌筑;主体采用MU3.5加气砼砌块(容重≤7.0KN)、M5砂浆砌筑。
二、准备工作1、熟悉图纸、规范、标准图等有关加气块砌筑有关要求。
2、本工程采用现场自拌砂浆。
3、加气混凝土砌体出釜后应放置一段时间后砌筑,放置时间不少于28d。
严格控制砌体材料的含水率。
机红砖、加气混凝土砌块进场对抗压强度、抗折强度进行见证取样检测(取样规则:机红砖同一厂家按15万块为一批,不足该数量时仍按一批计;每组数量10块,加气混凝土砌块同一厂家按1万块为一批,不足该数量时仍按一批计;每组数量18块,),经检测合格方可投入使用。
4、砌筑前,砌筑加气混凝土墙部位的楼地面、灰渣杂物及高出部分应清除干净。
5、砌筑前,应将加气混凝土砌块及与原结构相接处,洒水湿润,以保证砌体良好粘结。
6、抄平、放线、标注门、窗洞口及柱等位置、标高、尺寸。
7、编制组砌方法。
8、做好过梁准备工作,使现场各层预制过梁在砌筑前其强度达到要求。
9、按砌块每皮高度制作皮数杆,并竖立于墙的两端,在两对皮数杆之间拉准线。
三、技术要求:1、地下室室内填充墙墙体均采用MU10.0机红砖,M7.5水泥砂浆砌筑,±0.000标高以上填充墙墙体采用MU10.0机红砖、MU3.5加气混凝土砌块,(其中卫生间、厨房墙体地面上500mm范围内、墙体顶部150~200mm高处以及室内地坪下墙体采用MU10.0机红砖),M5砂浆砌筑砌筑。
填充墙砌体工程施工方案1、项目概况填充墙砌体工程指在建筑物墙体内部填充石头、砖块、混凝土等材料的施工工艺。
填充墙是承受垂直荷载和防火的一种墙体结构,其稳定性和抗震性能对建筑物的安全具有重要影响。
本次施工的项目为xx建筑的填充墙砌体工程,包括墙体结构设计、材料选取、施工工艺等。
2、施工前准备2.1 施工图纸审查:根据设计图纸对施工方案进行审查,确保施工方案与设计图纸一致。
2.2 现场勘察:对施工现场进行勘察,研究周边环境和地质条件,了解地下管线及其它设备的分布情况。
2.3 施工人员培训:对施工人员进行安全培训和技术培训,提高施工人员的安全意识和技术水平。
3、施工材料3.1 石头或砖块:选择合适的石头或砖块作为填充墙体的填充材料,保证填充墙的承重和稳定性。
3.2 混凝土:根据设计要求配置混凝土,用于填充墙体的浇筑。
3.3 钢筋:根据设计要求配置钢筋,用于填充墙体的加固。
4、施工工艺4.1 材料搬运:与材料供应商协商确定合理的搬运方案,确保施工现场材料供应及时。
4.2 基层处理:对填充墙体的基层进行清理和处理,保持基层表面平整、干净。
4.3 砌筑墙体:按照设计要求,采用石头或砖块进行填充墙体的砌筑,保证墙体结构稳定。
4.4 浇筑混凝土:根据设计要求,采用混凝土对填充墙体进行浇筑,加固墙体结构。
4.5 钢筋加固:根据设计要求,对填充墙体进行钢筋加固,提高墙体的承重能力和抗震性能。
4.6 保护层施工:对填充墙体进行保护层的施工,保证填充墙体的防水、防火性能。
5、施工安全5.1 安全告知:对施工人员进行工程安全交底,讲解施工现场的安全注意事项及紧急处理措施。
5.2 安全防护:配备必要的安全防护设备,包括安全帽、安全鞋、安全绳等,确保施工人员的安全。
5.3 现场监测:对施工现场进行定期巡视和监测,发现安全隐患及时采取措施进行处理。
6、施工质量6.1 工艺要求:确保施工工艺符合设计要求,保证填充墙体的结构稳定、承重能力和抗震性能。

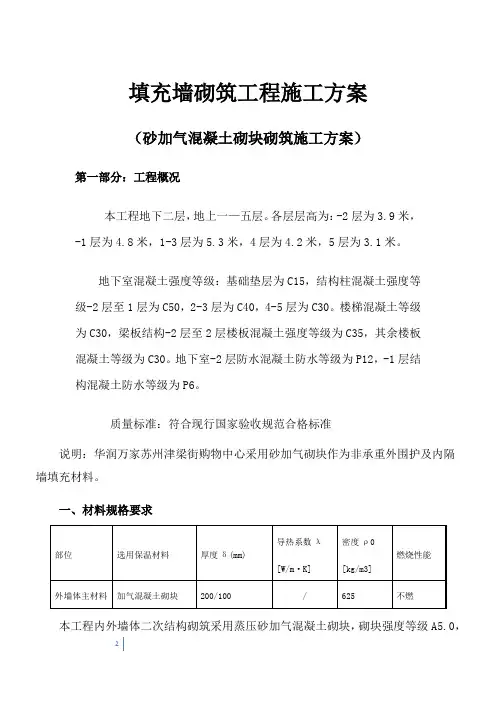

填充墙砌筑工程施工方案(砂加气混凝土砌块砌筑施工方案)第一部分:工程概况本工程地下二层,地上一—五层。
各层层高为:-2层为3.9米,-1层为4.8米,1-3层为5.3米,4层为4.2米,5层为3.1米。
地下室混凝土强度等级:基础垫层为C15,结构柱混凝土强度等级-2层至1层为C50,2-3层为C40,4-5层为C30。
楼梯混凝土等级为C30,梁板结构-2层至2层楼板混凝土强度等级为C35,其余楼板混凝土等级为C30。
地下室-2层防水混凝土防水等级为P12,-1层结构混凝土防水等级为P6。
质量标准:符合现行国家验收规范合格标准说明:华润万家苏州津梁街购物中心采用砂加气砌块作为非承重外围护及内隔墙填充材料。
一、材料规格要求本工程内外墙体二次结构砌筑采用蒸压砂加气混凝土砌块,砌块强度等级A5.0,2密度等级B06级。
砌块规格为200×250×600、200×200×600、100×200×600。
与底部砼反槛找平、女儿墙主体砌筑采用水泥实心标砖。
加气混凝土砌块一般配套材料:专用粘接剂、L 型铁件、直径6mm 圆钢、直径12mm 三级钢筋。
墙面防裂处理按结构施工总说明中要求进行处理(即钢丝网)。
二、编制依据华润万家苏州津梁街购物中心图纸06CG01 蒸压轻质砂加气混凝土(AAC)和板材结构构造06CJ05 蒸压轻质砂加气混凝土(AAC)和板材建筑构造GB11968-2006蒸压加气混凝土砌块JGJ/T17-2008 蒸压加气混凝土建筑应用技术规程相关国家地方标准、图集、规范等三、加气混凝土砌块砌筑施工工艺1、砌筑工序逐皮砌筑墙体拉结筋/L 型铁件拉结安放门窗过梁 修正平整度垂直度填缝处理清扫楼层基层面 铺设第一皮砌块 墙体位置弹线放样 铺设水泥砂浆垫层2、现场堆放及砌筑前要求1)、加气混凝土砌块采用砌筑专用粘结剂砌筑,砌筑灰缝厚度为3-5mm。
填充墙砌体工程施工方案一、依据:1、施工图纸及变更、会审纪要2、施工组织设计3、施工现场实际情况4、《建筑工程质量验收统一标准》GB50300-20015、《砌体工程施工质量验收规范》GB50203-20116、《砼结构工程施工质量验收规范》GB50204-20027、《建筑抗震设计规范》GB50011-20018、《加气砼砌块墙及保温屋面构造》97YJ406二、施工条件:1、主体1-11层混凝土龄期达到拆模要求,模板拆除完成。
2、施工上料电梯安装完测试结束。
3、材料进场试验合格4、人员组织到位5、施工机械检测调试正常运转。
三、设计概况及施工现场情况:本工程设计砌体采用A3.5 B06级加气砼砌体,根据规范GB50203-2002第9.1.5条要求,填充墙根部应砌高度不小于200mm的实心砖;机砖采用Mu15粉煤灰砖、M5混合砂浆砌筑,卫生间采用M10水泥砂浆砌筑。
构造柱、过梁采用C20砼,过梁按图纸要求与柱相连的采用现浇,其它采用预制。
施工现场情况,目前主体已完成,1-11层已拆模并清理完毕,植筋队伍已进场。
材料准备,加气块厂家已订货,粉煤灰砖已进场送检,砂浆已送实验室配比,其它材料均已能满足供应。
四、劳动力组织情况:目前砌体施工队伍已确定,拟投入本工程施工人员60人,其中,技术人员2人,瓦工20人,普工8人,木工6人,砼工10人,机械操作4人,电工1人,机修1人,项目部配备专业工长1人。
五、施工机械投入:350砼搅拌机壹台,砂浆搅拌机壹台,振动棒3根,振动棒电机2台,圆盘锯壹台。
六、施工方案与施工方法:本工程计划主体分一次验收,30#、32#楼同时投入砌体工程施工。
垂直运输采用施工电梯,水平运输采用斗车人工运输,砼采用现场搅拌。
施工方向,自下而上,逐层施工。
砌体:1、砌体施工工艺流程,墙体放线,砌块浇水制备砂浆排砖摆缝铺砂浆砌块就位校正砌筑镶砖勾缝2、放线、砌体施工前,应按平面图位置,放出墙体轴线或控制线,洞口位置等。
砌体填充墙施工方案
一、工程概况
本工程为规划局工程。
建筑总面积为㎡,地上框架结构。
1、砌体填充墙采用Mb7.5混合砂浆、MU7.5蒸压加气砌块砌筑。
2、质量目标:分项工程质量合格率100%。
3、工期目标:优化施工管理计划,力争提前完成施工任务。
4、文明管理目标:精心组织、科学管理,严格按总平面图进行现场临建搭设,搞好文明施工。
5、安全目标:杜绝死亡事故发生,一般事故不得超过1‰
6、质量方针:“守合同,保证质量,优质服务,为业主提供满意的建设工程产品”质量方针,弘扬企业精神,严格执行企业颁发的质量体系文件,全面履行工程承包合同,优质、高效、安全、文明地组织施工,确保工程质量。
二、施工准备
1、机具准备:搅拌机、手推车、磅秤、物料提升机、胶皮管、筛子、灰槽、线坠、线绳、卷尺、皮数杆、扫帚、砌砖工具等。
2、技术准备:瓦工20人,从事过类似工程的熟练人员,技术人员1名,组织施工人员进行详细技术交底。
三、材料要求
1、砂:宜用中砂,并且要过筛,不得含有害杂物。
砂中含泥量不应超过5%。
2、水泥:进场后要进行复试,复试合格后,才能使用,不同品种的水泥不得混用。
3、石灰膏:配置混合砂浆时,不得采用脱水硬化的石灰膏。
4、砌块材料应有合格证,复试报告,备案证明三证齐全方可使用。
5、水:采用饮用水。
6、砌筑砂浆配合比由实验室提供,施工时应严格进行计量,以保证砂浆强度。
配合比采用重量比,用标志牌悬挂在搅拌机附近醒目处。
四、墙体砌筑方法
1、砌块排列时,必须根据设计图纸和砌块尺寸,垂直灰缝的宽度,水平灰缝的厚度等计算砌块的皮数进行排列,保证砌体尺寸。
2、砌筑前,先根据砖墙位置弹出墙身轴线和边线。
开始砌筑时先要进行摆砖排出灰缝宽度,摆砖时应注意门窗位置,砖垛等对灰缝的影响,同时要考虑窗间墙的组砌方法,砌块排列上下皮应错缝搭砌,搭砌长度为砌块的1/2,不应小于砌块的1/3(加气块)。
3、外墙转角处和纵横墙交接处的砌块应分皮交槎,交错搭砌。
4、填充墙砌体砌筑时,墙底部应砌烧结普通转,其高度不宜小于200 MM。
5、填充墙砌体留置的拉接筋应与块体皮数相符合。
拉接钢筋应置于灰缝中,埋置长度应符合设计要求。
6、墙体中留置的过人洞,其侧边离交接处的墙面应不小于500MM,洞口顶部设置钢筋砼过梁。
7、在工程砌筑砂浆采用机械搅拌。
自投完料算起,搅拌时间不得小于2mm,砂浆应随伴随用,必须在三小时内使用完毕。
8、砌体施工前,应将基底清理干净。
砖砌体组砌方法要正确,上下错缝,砌体灰缝应为8-12MM。
蒸压加气混凝土砌块砌体的水平灰缝厚度及竖向灰缝宽度分别宜为15MM和20MM。
砌体的砂浆饱满度≥80%。
9、填充墙砌体砌筑前块材应提前2天浇湿润。
蒸压加气砼砌筑时,应向砌筑面适量浇水。
10、砂浆试块留置方法、组数、养护应符合规范要求。
11、填充墙砌至接近梁、板底时应留一定空隙,待填充墙砌筑完并应至少间隔7天后,再将其补砌挤紧。
12、填充砌体一般尺寸允许偏差
五、砌筑时应注意事项
1、进场人员必须戴好安全帽,禁止穿拖鞋或赤脚。
2、脚手架上堆料不得超过规定荷载,堆砖(普通砖)高度不得超过单排3皮侧砖,同一脚手架板上的操作人员不要超过二人。
3、在楼层施工时,堆放机具、砖块等物品不得超过使用荷载。
4、不得用不稳定的工具或物体在脚手板面垫高操作。
5、吊盘上砖灰时应注意上下人员的安全,禁止乘吊盘上下。
6、在同垂直面内,上下交叉作业时,必须设置安全隔离板,下方操作人员必须戴好安全帽。
六、相应措施
1、建立生产例会制度,定期召开生产调度会,检查上次例会的执行情况,布置下次例会前的计划安排,对存在的问题及时采取有效措施保证计划完成。
2、在施工中按计划完成控制,抓主导工作,找关键矛盾,安排合理的施工程序,组织交叉流水作业,做好劳动组织调动和协调工作。
3、隐蔽验收制度:凡隐蔽验收工程经专职质检员检查合格后,报监理进行检查,隐蔽工程应真实、可靠,数据清楚地反映隐蔽工程,并及时办理签证。
4、砂浆试块要按照“规范”制作,确保试块反映数据具有现场代表。
5、技术交底制度:施工前要组织进行各级技术交底,各级交底以口头进行,并有文字记录。
6、严格执行“三检制”,上道工序验收合格,下道工序方能施工。
7、认真把好材料关,做好原材料进场检验以及成品保护工作。
各种材料进场必须有质量证明书,并按规定要求及时复检,合格后方准使用。
七、安全、文明要求及措施
1、教育到位:
(1)新进场工人必须接受入场教育,三级教育,签订个人安全生产合同;
(2)工长在下述任务的同时对施工作业场所的安全防护设施及针对性的安全操作规程,注意事项进行全面的安全技术交底。
(3)班组长搞好班前活动,落实好个人安全生产责任制。
2、砌体施工时,楼面和屋面堆载不得超过楼板的允许荷载值。
3、进入现场必须戴好安全帽,高空作业必须戴安全带,严禁酒后作业,严禁穿拖鞋进入现场。
4、现场临时用电由专业电工负责,其他人员严禁乱拉电线,使用电动机具一定要有漏电保护装置和良好的接地。
5、下班前必须拉掉电源开关,使各种机械处于无电源状态。
6、施工现场保持清洁,建筑垃圾及废料及时清理到指定地点堆放。
工完场清,保证施工施工场地的清洁和施工道路的畅通。
7、抓好文明施工的宣传和落实工作,教育职工自觉遵守文明施工守则,开展创建文明工地活动。
