上海市水务局关于《白龙港污水处理厂初雨调蓄(截流)工程方案》行业意见的通知文章属性•【制定机关】上海市水务局•【公布日期】2024.08.08•【字号】沪水务〔2024〕344号•【施行日期】2024.08.08•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】水利其他规定正文上海市水务局关于《白龙港污水处理厂初雨调蓄(截流)工程方案》行业意见的通知沪水务〔2024〕344号浦东新区水务局:你局《关于上报白龙港污水处理厂初雨调蓄(截流)工程方案行业审查的请示》(浦水务〔2024〕61号)已收悉。
经研究,现将有关行业意见通知如下:一、关于建设标准原则同意白龙港污水处理厂初期雨水调蓄建设工程通过新增初雨截流泵并结合海绵城市建设进行源头控污的方式实现初期雨水控污目标。
工程服务于厂内除西北地块、西南地块、扩建三期地块外的其他区域,总面积约180.41公顷,排水体制采用分流制,雨水采用强排模式。
初期雨水截流标准采用5毫米。
二、关于排水方案(一)原则同意在1#雨水泵房前池新增截流泵(2用1备),单泵流量0.15立方米/秒;2#雨水泵房前池新增截流泵(2用1备),单泵流量0.15立方米/秒,共折合调蓄规模为1438立方米。
(二)原则同意1#雨水泵房初雨截流管道自泵房接出后,经扩建三期工程新建污水泵房提升后进入总配水渠;2#雨水泵房初雨截流管道自泵房接出后,经现状污水泵房提升后进入调配井。
三、下阶段工作建议(一)建议复核放空管管径,并结合现状管道受纳能力合理确定下游出路。
(二)建议复核并补充论述西南地块已建海绵设施及本工程范围新建海绵设施对初雨的控制效果,确保本工程建成后,区域初雨控污能力满足规划和相关文件要求。
(三)为更好发挥初雨截流设施作用,本工程建议安装水质和流量监测设备,并在方案中补充监测指标和技术方法,其中水质可考虑监测特征指标。
(四)建议在设计阶段充分与泵站运行单位对接,进一步优化和完善截流设施建设方案及施工配合方案,并加强投资控制。
亚洲最大污水处理厂一白龙港污水处理厂处理工艺上海白龙港污水处理厂是亚洲最大的污水处理厂,其工艺设计,包括污水、污泥和除臭等在全国范围都具有标杆地位。
分别于2021年《净水技术》第s1期和第11期发表的《基于CFD模型的白龙港污水处理厂除臭优化方案》和《白花港污泥暂存库区污泥压滤液处理》,分别介绍了白龙港污水厂采用计算流体力学(CFD )模型对除臭方案进行模拟优化,以及对污泥暂存场中所产生的污泥压滤液进行试验处理,经混凝沉淀、吹脱和氧化工艺处理使之达标纳管的最新工程经验。
一、工艺流程介绍白龙港污水处理厂是国内规模最大的具有脱氮除磷功能和污泥厌氧消化的城市污水处理厂,下面是其简易的工艺流程图。
目前,中国大型污水处理厂处理流程都与之类似,也会根据实际需求略作调整。
进水白龙港污水处理厂总工艺流程图1、进水特性白龙港污水处理厂的进水水质特性主要体现在长距离输水后,颗粒性有机物在管道输送过程中发生厌氧生物降解和转化,VSS/SS比值较低,即进水中挥发性悬浮物质比例降低。
2、出水水质生活污水经过预处理、一级强化、生物处理等工艺后达到(GB18918-2002) 一级B的排放标准排入长江出水口。
正在进行的提标改造工程的设计出水水质将达到一级A的标准。
出水通过出水泵房加压后从深海排放管排入长江。
3、污水处理工艺该厂的污水处理采用多模式厌氧/缺氧/好氧(A/A/O)工艺,进水经泵站提升后以重力流进入总配水井,经8组粗细格栅和旋流沉砂池预处理后,进入多模式A/A/O处理单元,二沉池出水采用紫外线消毒;还有部分污水经预处理后,进入高效沉淀池,通过外加药剂处理后同样紫外消毒,出水经出口泵房通过深水排放管排入长江。
污水处理主要工艺流程4、工艺特点多模式A/A/O:生物反应沉淀池共4座,每座分2组,每组池子的处理量约为20万m 3∕d o 由初沉段、A2/O 段、二沉段组合布置而多模式A/A/O 工艺流程初沉段:设计高峰表面负荷为4.3m 3∕(m 2∙h),水平流速17mm∕s, 出水堰负荷2.1L∕(s ∙m),停留时间0.83h ;A2/O 段:水力停留时间12h,有效水深6m,污泥负荷0.12kgBOD∕[(kgMLSS ∙d)];好氧泥龄 13.4d,气水比 4.5: 1;二沉段:设计高峰表面负荷为L15m3∕(m2∙h),高峰停留时间3.1h, 水平流速4mm∕s,出水堰负荷1.03 L∕(s ∙m)o高效沉淀池:总配水井出水大于160万m 3∕d 的流量部分通过高 效沉淀池进行处理,共计设3组,每组6只池。
上海市白龙港城市污水处理厂扩建二期工程环境影响评价项目公示1、建设项目概况:(1) 项目名称上海市白龙港城市污水处理厂扩建二期工程(2) 建设项目概况白龙港污水处理厂位于浦东新区合庆乡东侧,东临长江,西至随塘河,北以原南干线排放干渠为界。
离吴淞口约27km,离川沙镇约7km。
白龙港城市污水处理厂扩建二期工程处理规模为旱季平均流量80万m3/d,旱季高峰流量为12.04m3/s,雨季高峰流量为16.94m3/s;远期规模为旱季平均流量170万m3/d,旱季高峰流量为25.59 m3/s,雨季高峰流量为31.98 m3/s;本次扩建二期工程规模为80万m3/d,扩建工程实施后全厂污水处理能力达到280万m3/d,本次扩建项目处理设施按80万m3/d规划配置,不新增排放管。
(3) 规模和处理工艺表1 白龙港污水厂污水设计处理规模工程名称 污水处理规模(万m3/d) 排放管规模(万m3/d)现有工程 200 172 扩建二期工程 80 170合计 280(4)占地面积扩建二期工程厂址安排在已建白龙港城市污水处理厂址的南侧,需征地33.5ha,厂界向南扩展300m。
(5)污水处理目标扩建二期工程出水水质达到《城镇污水处理厂污染物排放标准》GB18918-2002一级B排放标准。
表2 白龙港污水处理厂扩建工程设计出水水质 单位:mg/l 项目 COD cr BOD5SS NH3-N TP设计进水水质参数 320 130 170 30 5 设计出水水质参数 ≤ 60 ≤20 ≤ 20 ≤ 8 ≤ 1(6) 污水处理工艺扩建工程采用A/A/O生物脱氮除磷工艺,污水先进入粗格栅及进水泵房,提升后依次流经细格栅及旋流沉砂池、配水井、A/A/O生物反应池,在二沉池泥水分离后流入紫外线消毒池,经出口泵房、高位井和深水排放管排入长江。
处理工艺见图1。
图 1 80万m3/d扩建工程污水处理工艺流程图(7) 污泥处理处置方案本工程产生的污泥总量为312 tDS/d,最大为375 tDS/d,超出污泥处理工程204 tDS/d规模108~171tDS/d,超出268 tDS/d最大校核泥量44~107tDS/d,污泥处理工程的浓缩及脱水段已无法通过调整运行参数来处理,须新增污泥浓缩及脱水设施。
白龙港污水处理厂BLG-C5标SMW工法桩施工方案SMW工法桩 (1)施 (1)工 (1)方 (1)案 (1)第一章编制依据 (4)第二章工程概况 (5)第三章、施工组织机构 (6)第四章、施工部署 (7)2 、SMW工法桩施工组织与准备 (7)3、SMW工法桩施工工艺 (8)4、SMW工法桩施工步骤及要求(以H型钢为例) (10)4.1 开挖导槽: (10)4.2 就位对中: (10)4.3 工艺试桩技术参数 (10)4.4 预搅下沉: (11)4.5 制备水泥浆: (11)4.6 喷浆、搅拌、提升: (11)4.7 重复搅拌: (11)4.8 桩的搭接 (11)4.9 清洗机具、管路: (11)4.10 移位: (11)第五章、施工质量管理 (15)1、SMW工法桩质量控制 (15)2、SMW工法桩施工质量保证措施 (18)2.1 质量管理措施 (18)2.2 施工过程质量控制 (19)2.3 质量验收控制偏差值 (19)3、SMW工法桩施工特殊情况处理措施 (20)第六章、SMW工法桩安全文明施工 (23)1 安全管理机构 (23)2 安全保证措施 (24)3 施工安全用电 (26)4 设备维护保养 (27)第一章编制依据1.1 编制依据1.1.1 工程施工设计图。
1.1.2 工程《岩土工程勘察报告》。
1.1.3 《建设工程施工现场供用电安全规范》GB50194-2014。
1.1.4 《建筑地基处理技术规范》JGJ79-2012。
1.1.5 《建筑地基基础设计规范》GB50007-20111.1.6《建筑地基基础工程施工规范》GB51004-20151.1.7《型钢水泥土搅拌墙技术规程》DGJ08-116-2016。
1.1.8 我国现行SMW工法桩施工的有关规定。
第二章工程概况参建单位:工程投资单位:上海白龙港污水处理有限公司工程设计单位:上海市政工程设计研究总院(集团)有限公司工程监理单位:上海上咨建设工程咨询有限公司工程施工单位:上海城建市政工程(集团)有限公司项目概况:上海市白龙港污水处理厂位于浦东新区合庆镇,北至张家浜,南部边界距凌白公路约500 米,东至长江大堤,西至人民塘路,本工程为白龙港污水处理厂提标改造工程BLG-C5 标生物反应池±0.000相对于吴淞高程4.400,基础采用PHC-C400管桩,灌芯长度3米,结构类型框-剪结构。

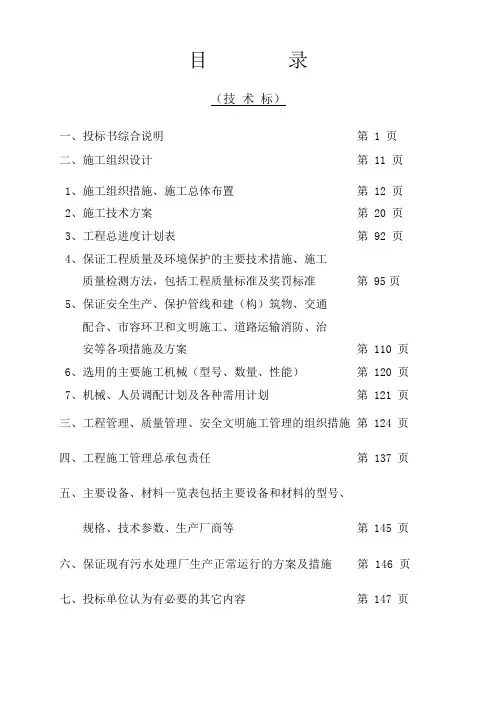

目录(技术标)一、投标书综合说明第 1 页二、施工组织设计第 11 页1、施工组织措施、施工总体布置第 12 页2、施工技术方案第 20 页3、工程总进度计划表第 92 页4、保证工程质量及环境保护的主要技术措施、施工质量检测方法,包括工程质量标准及奖罚标准第 95页 5、保证安全生产、保护管线和建(构)筑物、交通配合、市容环卫和文明施工、道路运输消防、治安等各项措施及方案第 110 页6、选用的主要施工机械(型号、数量、性能)第 120 页7、机械、人员调配计划及各种需用计划第 121 页三、工程管理、质量管理、安全文明施工管理的组织措施第 124 页四、工程施工管理总承包责任第 137 页五、主要设备、材料一览表包括主要设备和材料的型号、规格、技术参数、生产厂商等第 145 页六、保证现有污水处理厂生产正常运行的方案及措施第 146 页七、投标单位认为有必要的其它内容第 147 页一、投标书综合说明1.1编制总说明尊敬的各位专家、评委:非常荣幸有机会参加本工程的投标。
本投标人完全接受本工程招标文件提出的有关质量、进度、安全、文明施工及保修期的各项要求,并落实各项方案和措施,与本工程建设单位、设计院、监理公司共同协作承建上海市白龙港城市污水处理厂扩建工程土建施工工程的施工,为上海市政工程建设,及本工程早日建成投入使用作出我们应有的一份贡献。
收到招标文件后,本投标人立即组织各方面的管理及技术人员认真学习和研究了招标文件、有关设计图纸资料及补充文件,并多次对现场进行踏勘。
分析了各种影响施工的因素。
在积极响应招标文件各项要求的前提下,结合本投标人的施工经验,认真进行了本工程的细化设计和施工组织设计的编制,力争做到设计方案科学合理、利于操作;施工方案组织严谨、管理科学。
我们有充分的信心,保证以高质量、如期完成本工程招标文件规定的工程范围内的任务。
我们完全接受招标文件提出的质量和技术要求,并按国家、行业规定的质量标准及上海市的质量标准进行施工。
白龙港污水处理厂提标改造工程投资建设项目可行性研究报告(典型案例〃仅供参考)广州中撰企业投资咨询有限公司地址:中国·广州目录第一章白龙港污水处理厂提标改造工程项目概论 (1)一、白龙港污水处理厂提标改造工程项目名称及承办单位 (1)二、白龙港污水处理厂提标改造工程项目可行性研究报告委托编制单位 (1)三、可行性研究的目的 (1)四、可行性研究报告编制依据原则和范围 (2)(一)项目可行性报告编制依据 (2)(二)可行性研究报告编制原则 (2)(三)可行性研究报告编制范围 (4)五、研究的主要过程 (5)六、白龙港污水处理厂提标改造工程产品方案及建设规模 (6)七、白龙港污水处理厂提标改造工程项目总投资估算 (6)八、工艺技术装备方案的选择 (6)九、项目实施进度建议 (6)十、研究结论 (7)十一、白龙港污水处理厂提标改造工程项目主要经济技术指标 (9)项目主要经济技术指标一览表 (9)第二章白龙港污水处理厂提标改造工程产品说明 (15)第三章白龙港污水处理厂提标改造工程项目市场分析预测 (15)第四章项目选址科学性分析 (15)一、厂址的选择原则 (16)二、厂址选择方案 (16)四、选址用地权属性质类别及占地面积 (17)五、项目用地利用指标 (17)项目占地及建筑工程投资一览表 (18)六、项目选址综合评价 (19)第五章项目建设内容与建设规模 (19)一、建设内容 (20)(一)土建工程 (20)(二)设备购臵 (20)二、建设规模 (21)第六章原辅材料供应及基本生产条件 (21)一、原辅材料供应条件 (21)(一)主要原辅材料供应 (21)(二)原辅材料来源 (21)原辅材料及能源供应情况一览表 (22)二、基本生产条件 (23)第七章工程技术方案 (24)一、工艺技术方案的选用原则 (24)二、工艺技术方案 (25)(一)工艺技术来源及特点 (25)(二)技术保障措施 (25)(三)产品生产工艺流程 (25)白龙港污水处理厂提标改造工程生产工艺流程示意简图 (26)三、设备的选择 (26)(一)设备配臵原则 (26)(二)设备配臵方案 (27)主要设备投资明细表 (28)第八章环境保护 (28)一、环境保护设计依据 (29)二、污染物的来源 (30)(一)白龙港污水处理厂提标改造工程项目建设期污染源 (30)(二)白龙港污水处理厂提标改造工程项目运营期污染源 (31)三、污染物的治理 (31)(一)项目施工期环境影响简要分析及治理措施 (31)1、施工期大气环境影响分析和防治对策 (32)2、施工期水环境影响分析和防治对策 (35)3、施工期固体废弃物环境影响分析和防治对策 (37)4、施工期噪声环境影响分析和防治对策 (38)5、施工建议及要求 (39)施工期间主要污染物产生及预计排放情况一览表 (41)(二)项目营运期环境影响分析及治理措施 (42)1、废水的治理 (42)办公及生活废水处理流程图 (42)生活及办公废水治理效果比较一览表 (43)生活及办公废水治理效果一览表 (43)2、固体废弃物的治理措施及排放分析 (43)3、噪声治理措施及排放分析 (45)主要噪声源治理情况一览表 (46)四、环境保护投资分析 (46)(一)环境保护设施投资 (46)(二)环境效益分析 (47)五、厂区绿化工程 (47)六、清洁生产 (48)七、环境保护结论 (48)施工期主要污染物产生、排放及预期效果一览表 (50)第九章项目节能分析 (51)一、项目建设的节能原则 (51)二、设计依据及用能标准 (51)(一)节能政策依据 (51)(二)国家及省、市节能目标 (52)(三)行业标准、规范、技术规定和技术指导 (53)三、项目节能背景分析 (53)四、项目能源消耗种类和数量分析 (55)(一)主要耗能装臵及能耗种类和数量 (55)1、主要耗能装臵 (55)2、主要能耗种类及数量 (55)项目综合用能测算一览表 (56)(二)单位产品能耗指标测算 (56)单位能耗估算一览表 (57)五、项目用能品种选择的可靠性分析 (58)六、工艺设备节能措施 (58)七、电力节能措施 (59)八、节水措施 (60)九、项目运营期节能原则 (60)十、运营期主要节能措施 (61)十一、能源管理 (62)(一)管理组织和制度 (62)(二)能源计量管理 (62)十二、节能建议及效果分析 (63)(一)节能建议 (63)(二)节能效果分析 (64)第十章组织机构工作制度和劳动定员 (64)一、组织机构 (64)二、工作制度 (64)三、劳动定员 (65)四、人员培训 (66)(一)人员技术水平与要求 (66)(二)培训规划建议 (66)第十一章白龙港污水处理厂提标改造工程项目投资估算与资金筹措 (67)一、投资估算依据和说明 (67)(一)编制依据 (67)(二)投资费用分析 (69)(三)工程建设投资(固定资产)投资 (69)1、设备投资估算 (69)2、土建投资估算 (69)3、其它费用 (70)4、工程建设投资(固定资产)投资 (70)固定资产投资估算表 (70)5、铺底流动资金估算 (71)铺底流动资金估算一览表 (71)6、白龙港污水处理厂提标改造工程项目总投资估算 (71)总投资构成分析一览表 (72)二、资金筹措 (72)投资计划与资金筹措表 (73)三、白龙港污水处理厂提标改造工程项目资金使用计划 (73)资金使用计划与运用表 (74)第十二章经济评价 (74)一、经济评价的依据和范围 (74)二、基础数据与参数选取 (75)三、财务效益与费用估算 (76)(一)销售收入估算 (76)产品销售收入及税金估算一览表 (76)(二)综合总成本估算 (77)综合总成本费用估算表 (77)(三)利润总额估算 (78)(四)所得税及税后利润 (78)(五)项目投资收益率测算 (78)项目综合损益表 (79)四、财务分析 (80)财务现金流量表(全部投资) (81)财务现金流量表(固定投资) (83)五、不确定性分析 (84)盈亏平衡分析表 (85)六、敏感性分析 (86)单因素敏感性分析表 (86)第十三章白龙港污水处理厂提标改造工程项目综合评价 (87)第一章项目概论一、项目名称及承办单位1、项目名称:白龙港污水处理厂提标改造工程投资投资建设项目2、项目建设性质:新建3、项目编制单位:广州中撰企业投资咨询有限公司4、企业类型:有限责任公司5、注册资金:500万元人民币二、项目可行性研究报告委托编制单位1、编制单位:广州中撰企业投资咨询有限公司三、可行性研究的目的本可行性研究报告对该白龙港污水处理厂提标改造工程项目所涉及的主要问题,例如:资源条件、原辅材料、燃料和动力的供应、交通运输条件、建厂规模、投资规模、生产工艺和设备选型、产品类别、项目节能技术和措施、环境影响评价和劳动卫生保障等,从技术、经济和环境保护等多个方面进行较为详细的调查研究。
白龙港污水处理厂提标改造工程投资建设项目可行性研究报告(典型案例〃仅供参考)广州中撰企业投资咨询有限公司地址:中国·广州目录第一章白龙港污水处理厂提标改造工程项目概论 (1)一、白龙港污水处理厂提标改造工程项目名称及承办单位 (1)二、白龙港污水处理厂提标改造工程项目可行性研究报告委托编制单位 (1)三、可行性研究的目的 (1)四、可行性研究报告编制依据原则和范围 (2)(一)项目可行性报告编制依据 (2)(二)可行性研究报告编制原则 (2)(三)可行性研究报告编制范围 (4)五、研究的主要过程 (5)六、白龙港污水处理厂提标改造工程产品方案及建设规模 (6)七、白龙港污水处理厂提标改造工程项目总投资估算 (6)八、工艺技术装备方案的选择 (6)九、项目实施进度建议 (6)十、研究结论 (7)十一、白龙港污水处理厂提标改造工程项目主要经济技术指标 (9)项目主要经济技术指标一览表 (9)第二章白龙港污水处理厂提标改造工程产品说明 (15)第三章白龙港污水处理厂提标改造工程项目市场分析预测 (15)第四章项目选址科学性分析 (15)一、厂址的选择原则 (16)二、厂址选择方案 (16)四、选址用地权属性质类别及占地面积 (17)五、项目用地利用指标 (17)项目占地及建筑工程投资一览表 (18)六、项目选址综合评价 (19)第五章项目建设内容与建设规模 (19)一、建设内容 (20)(一)土建工程 (20)(二)设备购臵 (20)二、建设规模 (21)第六章原辅材料供应及基本生产条件 (21)一、原辅材料供应条件 (21)(一)主要原辅材料供应 (21)(二)原辅材料来源 (21)原辅材料及能源供应情况一览表 (22)二、基本生产条件 (23)第七章工程技术方案 (24)一、工艺技术方案的选用原则 (24)二、工艺技术方案 (25)(一)工艺技术来源及特点 (25)(二)技术保障措施 (25)(三)产品生产工艺流程 (25)白龙港污水处理厂提标改造工程生产工艺流程示意简图 (26)三、设备的选择 (26)(一)设备配臵原则 (26)(二)设备配臵方案 (27)主要设备投资明细表 (28)第八章环境保护 (28)一、环境保护设计依据 (29)二、污染物的来源 (30)(一)白龙港污水处理厂提标改造工程项目建设期污染源 (30)(二)白龙港污水处理厂提标改造工程项目运营期污染源 (31)三、污染物的治理 (31)(一)项目施工期环境影响简要分析及治理措施 (31)1、施工期大气环境影响分析和防治对策 (32)2、施工期水环境影响分析和防治对策 (35)3、施工期固体废弃物环境影响分析和防治对策 (37)4、施工期噪声环境影响分析和防治对策 (38)5、施工建议及要求 (39)施工期间主要污染物产生及预计排放情况一览表 (41)(二)项目营运期环境影响分析及治理措施 (42)1、废水的治理 (42)办公及生活废水处理流程图 (42)生活及办公废水治理效果比较一览表 (43)生活及办公废水治理效果一览表 (43)2、固体废弃物的治理措施及排放分析 (43)3、噪声治理措施及排放分析 (45)主要噪声源治理情况一览表 (46)四、环境保护投资分析 (46)(一)环境保护设施投资 (46)(二)环境效益分析 (47)五、厂区绿化工程 (47)六、清洁生产 (48)七、环境保护结论 (48)施工期主要污染物产生、排放及预期效果一览表 (50)第九章项目节能分析 (51)一、项目建设的节能原则 (51)二、设计依据及用能标准 (51)(一)节能政策依据 (51)(二)国家及省、市节能目标 (52)(三)行业标准、规范、技术规定和技术指导 (53)三、项目节能背景分析 (53)四、项目能源消耗种类和数量分析 (55)(一)主要耗能装臵及能耗种类和数量 (55)1、主要耗能装臵 (55)2、主要能耗种类及数量 (55)项目综合用能测算一览表 (56)(二)单位产品能耗指标测算 (56)单位能耗估算一览表 (57)五、项目用能品种选择的可靠性分析 (58)六、工艺设备节能措施 (58)七、电力节能措施 (59)八、节水措施 (60)九、项目运营期节能原则 (60)十、运营期主要节能措施 (61)十一、能源管理 (62)(一)管理组织和制度 (62)(二)能源计量管理 (62)十二、节能建议及效果分析 (63)(一)节能建议 (63)(二)节能效果分析 (64)第十章组织机构工作制度和劳动定员 (64)一、组织机构 (64)二、工作制度 (64)三、劳动定员 (65)四、人员培训 (66)(一)人员技术水平与要求 (66)(二)培训规划建议 (66)第十一章白龙港污水处理厂提标改造工程项目投资估算与资金筹措 (67)一、投资估算依据和说明 (67)(一)编制依据 (67)(二)投资费用分析 (69)(三)工程建设投资(固定资产)投资 (69)1、设备投资估算 (69)2、土建投资估算 (69)3、其它费用 (70)4、工程建设投资(固定资产)投资 (70)固定资产投资估算表 (70)5、铺底流动资金估算 (71)铺底流动资金估算一览表 (71)6、白龙港污水处理厂提标改造工程项目总投资估算 (71)总投资构成分析一览表 (72)二、资金筹措 (72)投资计划与资金筹措表 (73)三、白龙港污水处理厂提标改造工程项目资金使用计划 (73)资金使用计划与运用表 (74)第十二章经济评价 (74)一、经济评价的依据和范围 (74)二、基础数据与参数选取 (75)三、财务效益与费用估算 (76)(一)销售收入估算 (76)产品销售收入及税金估算一览表 (76)(二)综合总成本估算 (77)综合总成本费用估算表 (77)(三)利润总额估算 (78)(四)所得税及税后利润 (78)(五)项目投资收益率测算 (78)项目综合损益表 (79)四、财务分析 (80)财务现金流量表(全部投资) (81)财务现金流量表(固定投资) (83)五、不确定性分析 (84)盈亏平衡分析表 (85)六、敏感性分析 (86)单因素敏感性分析表 (86)第十三章白龙港污水处理厂提标改造工程项目综合评价 (87)第一章项目概论一、项目名称及承办单位1、项目名称:白龙港污水处理厂提标改造工程投资投资建设项目2、项目建设性质:新建3、项目编制单位:广州中撰企业投资咨询有限公司4、企业类型:有限责任公司5、注册资金:500万元人民币二、项目可行性研究报告委托编制单位1、编制单位:广州中撰企业投资咨询有限公司三、可行性研究的目的本可行性研究报告对该白龙港污水处理厂提标改造工程项目所涉及的主要问题,例如:资源条件、原辅材料、燃料和动力的供应、交通运输条件、建厂规模、投资规模、生产工艺和设备选型、产品类别、项目节能技术和措施、环境影响评价和劳动卫生保障等,从技术、经济和环境保护等多个方面进行较为详细的调查研究。
白龙港污水处厂提标改造工程BL G-C5标预应混凝异形桩试桩方案编制日期:20179月5日一、工程概况1、工程概况本工程为白龙港污水处厂提标改造工程,拟建工程范围为西南地块部分。
新建建筑物主要有蓄水池、38#变配电间、鼓风机房及6K v配电中心等。
新建建筑耐火等级除特别注明者外均为二级。
合使用限为50,抗震防设为7。
地面建筑屋面防水等级为Ⅱ级。
本工程刚性桩采用预应混凝土异形桩,型号为T-PHC C400-370(95)。
本次试桩共10根,具体详见试桩设计要求。
2、编制依据(1)桩位布置图(2)《白龙港污水处厂提标改造工程BL G-C5标》(江苏地质工程勘察院)(3)规范标准、规程《建筑地基基础设计规范》GB50007-2011《建筑桩基技术规范》JGJ94-2008《建筑基桩检测技术规程》DBJ08-218-2003《混凝土结构工程施工质验收规范》GB50204-2011《TZ锁式连接预应混凝土异形桩》(2016沪G/T-503)《钢筋焊接及验收规范》(JGJ18-2013)《工程测规范》(GB50026-2007)3、工程地质和水文地质情况(1)工程地质情况①1-1层杂填土,场地内局部分布,含碎石、碎砖、植物根茎等,局部有大的混凝土块,土质均,结构松散。
①1-2层素填土,场地内分布较广,以砂性土为主,局部为黏性土,土质均,结构性差,强变化大。
①2层浜填土,含有机质、腐殖质,夹碎石等杂物,土质较差,工程性质极差。
①3层吹填土,场地内均有分布,系促淤圈围形成,大部分呈淤质粉质黏土状,局部土性差,黏土含增加,近似淤状,局部夹粉性土,呈黏质粉土状,无层,土质很均匀,土的自重压固结尚未完成,工程性质差。
②3夹层灰色淤质粉质黏土:局部分布,塑状态,夹薄层状粉土,具有变触变特性,工程性质较差,对基坑开挖影响较大。
②3层灰色砂质粉土:场地内均有分布,局部夹粉质黏土,呈稍密~中密状,渗透性较强,在水头差的作用下极产生坍塌、砂、管涌等岩土现象,对基坑开挖影响较大。
③层灰色淤质粉质黏土:场地内均有分布,塑状态,夹薄层状粉土,属于低强、高含水、高压缩性、高灵敏的软弱土,工程性质差,对基坑开挖影响较大。
④层灰色淤质黏土:场地内均有分布,塑状态,土质均匀,属于低强、高含水、高压缩性、高灵敏的软弱土,工程性质差,对基坑开挖影响较大。
⑤1层黏土:场地内均有分布,塑~软塑状态,土质较均匀,工程性质一般,对基坑开挖有一定影响。
⑤3-1层灰色粉质黏土夹粉土:场地内均有分布,呈软塑状态,夹薄层状粉砂,土质均,工程性质一般。
⑤3-2层灰色粉质黏土与黏质粉土互层:场地内分布较广,局部缺失,软塑、稍密状态,土质很均,工程性质一般。
⑧1-1层灰色粉质黏土夹粉土:场地内均有分布,呈软塑状态,局部夹粉土,工程性质一般。
(2)水文地质情况上海地区与工程建设密相关的地下水主要为第四纪地层中的潜水、微承压水和承压水。
潜水赋存于浅部地层中,潜水水位埋深一般为0.3m~1.5m,水位受雨、潮汛地表水及地面蒸发的影响有所变化,平均水位埋深一般为0.5m~0.7m;当大面积填土时,潜水位会随地面标高的升高而上升。
微承压水赋存于全新统地层中下部的粉性土或砂土中,呈连续分布,局部与承压水连通,其水位低于潜水位,呈周期性变化,水位埋深约3m~11m。
承压水赋存于上新统地层中的粉性土或砂土中,其水位低于潜水位,呈周期性变化,水位埋深约3m~12m,同区域其水位有较大变化。
地下水的温,在地表下4m深范围内受气温变化影响明显,4m以下水温受气温变化影响小,一般为16℃~20℃。
二、试桩设计要求及施工要求1、试桩设计要求(1)、桩型:T-PHC-C-400-370(95),具体情况如下:试桩桩位情况表试桩名称桩顶标高桩端标高根数型号单桩竖向抗压极限承载标准(KN)单桩竖向抗拔极限承载标准(KN)锚筋As2灌芯长抗压 4.000-24.0003T-PHC-C-400-370(95)1040 1.5m试桩-10、10、11抗拔试桩4.000-24.0003T-PHC-C-400-370(95)-14、146408C183m支承桩4.000-20.0004T-PHC-C-400-370(95)-12、121.5m依据甲方指定控制点,用全站仪测放试桩桩位;依据甲方指定控制水准点,控制试桩桩底桩顶标高。
2、试桩要求及桩位布置试桩类型数最大加载备注抗压试桩(堆载法)3组先分10缓加载至设计要求的极限值,如稳定。
继续加载2倍抗拔试桩(锚固法)3组先分10缓加载至设计要求的极限值,如稳定。
继续加载两级1、压重平台提供的最大反得小于预估最大加载的 1.2倍2、桩身强达到设计要求1、抗拔锚筋的设计强大于预估最大加载的 1.2倍。
2、支撑桩标高=抗拔试桩标高的+0.5m3、桩位偏差小于50mm4、桩身强到达设计要求现场场地要求平整空旷,试桩施工完成10d后进低应变检测,后续即进灌芯工序(芯样长及钢筋布置由设计提供),试桩龄期达到28d后进静载试验。
13、施工要求(1)试桩选址:我部预选两处供设计及监确认,试桩场地尽靠近场内现有道,方机械的组装及工程车辆的驶。
(2)施工顺序:根据预制桩施工的挤土效应,结合以往施工经验,打桩顺序基本确定是由内向外、由中心向四周的原则。
(3)设备选型根据现场条件机械连接先张法预应混凝土竹节桩选取YZY-800T静压桩机。
(4)技术总体措施:①采用TS112SL型全站仪测放桩位,定位边轴线15-20米以外设置控制点,以免管桩施工扰动土体,引起土体移动从而带动轴线点移位。
②施工员、桩机指挥和记录员必须熟悉图纸和设计要求,掌握施工技术规程并在施工前组织全体施工人员进详细技术、安全交底。
④T-PHC预应混凝土异形桩属挤土型桩,工程桩施工中必须严格执施工规范,同时在打桩过程中做到边打边复核桩位,倘发现偏移的桩位必须及时校正,减小桩位偏差。
⑤预应混凝土异形桩其连接方式为环氧树脂加丝,对端板水平要求高。
其次预应混凝土异形桩,因无端板,预应管桩生产工艺的局限,桩端混凝土密实,对厂家产品质要求高。
⑥认真做好打桩施工记录及技术资工作,遇到以下情况之一应暂停,并及时与设计沟通。
a、压突变。
b、桩头混凝土剥、碎碎。
c、地面起、邻桩土浮或位移过大。
d、桩身突然倾斜跑位。
e、入土深达到设计要求。
(4)控制标准严格按照《建筑地基基础工程施工质验收规范》;试压桩经24h休歇后需复压。
(5)工程使用的管桩由专业生产厂家生产预制,管桩预制检验验收标准执《TZ 锁式连接预应混土异形桩》(2016沪G/T-503)。
(6)管桩进场检查及验收:离心桩外观质及尺寸检查、抗弯试验和检验规则均按GB13476-92的规定执。
外观质应符合《建筑地基基础工程施工质验收规范》(GB50202-2002)三、施工部署1.人员配备主管人员配备表项目经理现场负责安全员施工员质量员2.设备选配根据现场情况及甲方要求,选用JZY-800T液压静压桩机1台;吊车一台;水准仪、全站仪各1套。
拟投入机械设备表序号1 2 3 4名称JZY-800T静压桩机全站仪TS112SLDSZ3-A32吊车单位台套套台数1111用途沉桩测放桩位标高控制吊卸管桩3.材要求材表序号1 2名称预应混凝土异形管桩连接件规格T-PHC-C-400-370(95)按图集4.施工工期本试桩计划暂定于201710月1日进,具体以实际开始时间为准。
根据工作情况,计划纯施工工期3个工日。
四、施工工艺程及方法(一)、施工工艺程:见下图(二)、施工方法:根据本工程的地质特点及设计要求,结合我公司历的施工经验,决定JZY-800T 静压桩机进植桩、沉桩,胶加丝接桩的施工方法。
1、抄平放线及桩位放样控制根据规划部门提供建筑物定位点,测放桩位,同时在受挤土影响地段测设置4个安全永久性控制点,用于施工过程中检查校正各轴线点或复核桩位和桩顶标高,桩位放样误差要求小于±10mm,桩顶高程误差小于±50mm。
2、探桩桩位放样后,桩机就位前,人工钢钎探测桩位处地下有无障碍物,如地下有障碍物则及时开挖排除,开挖排除后重新测放桩位。
3、吊桩就位单点起吊桩时,钢丝绳应绑在桩端0.293L(L为单节桩长)处。
待桩吊直后,再放入桩机夹桩箱内扶正就位,然后用两台经纬仪成90角,从正面和侧面观测桩身垂直,其控制在0.5%以内,尤其首节桩必须仔细调整,以确保其垂直导向作用。
4、沉桩①沉桩时,固定端大帽应朝上,张端小帽应朝下,得混淆。
②预应混凝土异形桩的混凝土必须达到设计强及龄期(常压养护为28d,蒸压养护为1d)后方可沉桩。
③机械连接时垂直采用经纬仪。
④第一节预应混凝土异形桩插入地面时的垂直偏差得超过0.5%,并与第二节以上的预应混凝土异形桩、桩锤、桩帽或送桩器、整个桩身在同一中心线上。
⑤禁止采用将上下节桩轴线形成夹角的方法调整上节桩的垂直。
⑥沉桩过程中应经常观测桩身的垂直,桩身垂直偏差超过0.5%时,应找出原因并设法纠正;如需纠偏,必须在影响桩身质的前提下,待上下节桩接头密合后方可做适当调整。
⑦第一节桩初压,待桩入土深3~5m(1/3桩长以上)。
垂直调直桩位复核。
在沉桩过程中用机架前侧呈现90两方向架设的经纬仪监测控制桩向垂直,确保桩身垂直偏差超过0.5%。
同时用水平仪控制桩顶标高,桩顶标高允许误差为+50mm。
⑧为防止桩顶被压碎,桩帽与桩顶平面加缓冲垫层。
同时确保送桩器、桩身在同一条中心线上。
⑨控制标准:根据设计要求进标高控制,端承摩擦桩进双控,压桩以贯实为辅,桩长为主,具体指标待试桩后由设计院确定。
⑩遇到以下情况一应暂停压桩。
并及时与设计、监、建设单位等有关人员研究处。
a、压突变。
b、桩头混凝土剥、破碎。
c、地面起、邻桩土浮或位移过大。
d、桩身突然倾斜跑位。
e、入土深达到设计要求。
○11压桩过程安排专人记录填写施工记录,详细记录同深同土层贯入。
○12最后标高控制、桩长为主,贯实为辅。
5、接桩采用上下顶接桩卡扣安装顺序将下段桩顶沉距离地面0.8~1.0m处(但应避免桩尖接近硬持层或桩尖处于硬持层中),可进接桩。
接桩操作方法及技术措施。
卡扣式连接件连接方式如下图所示:接桩操作方法及技术措施:①检查桩两端的连接卡扣件,无受扣方可起快施工。
②用钢丝刷清干净桩断面,严禁帽孔内有杂物。
③将插杆安装在小帽上,大帽处安装弹簧,垫片,卡片以及中间帽。
④在桩端面涂抹足够的专用密封材。
⑤将上节桩转动使插杆与上节桩中间套的轴线到同一条直线上,缓缓插入,严禁碰撞。
插接后保证接口无缝隙。
⑥接桩完毕,先自检,自检认为合格后,报请监人员进检查。
经监检查合格后开始压桩。
⑦密封材主要起到密封、防腐作用。
专用密封材是由环氧树脂、环氧树脂固化剂按质比1:0.2。
