综采采煤工艺
- 格式:ppt
- 大小:1.59 MB
- 文档页数:54
主要系统工作流程一、采煤方法及回采工作流程1.采煤方法:6217工作面采煤方法采用走向长壁后退式全部垮落综合机械化采煤法。
2.回采工艺工作面采煤机(落煤、装煤)—刮板运输机(运煤)——破碎机(破大块)—转载机(运煤)—皮带输送机(运煤)3.工作面生产工序(1)割煤工序正常割煤工序为采煤机前滚筒割顶煤,后滚筒割底煤,采煤机双向割煤,每割一刀煤,支架溜子向前推移一个步距,完成一个循环,往返一次割两刀。
采煤机进刀方式采用端部斜切进刀。
具体为采煤机割通机头后,降低左滚筒割底煤,慢慢抬高右滚筒割顶煤,返回进行斜切进刀,直到煤机走完弯曲段进入溜子的直线段,然后向溜子机头方向依次将溜子推直,然后采煤机抬高左滚筒,降低右滚筒沿溜子机头方向割三角煤,割完三角煤后,采煤机抬高右滚筒,降低左滚筒,割机身煤返回,然后进行正常割煤,完成采煤机的进刀。
采煤机在机尾的进刀方式同机头进刀方式相同。
即:斜切进刀——推溜——割三角煤——拉架——采机通长割煤——推溜六个过程。
(2)移架工序及方法采用本架操作、追机移架方式拉架,拉架以滞后采机后滚筒3—4个架为准(顶板破碎时应追机作业),拉移步距为800mm。
具体方法为:收侧护板—收护帮板—降架—拉架—升架—打出护帮板—打出侧护板。
(3)推溜方式采用手动推溜,推溜时应滞后采煤机后滚筒12—15架,并且推移千斤顶同时逐次推出,推移步距要稳。
并随时调整运输机,使之处于平、直、稳得运行状态,推移完毕,操作手把至于零位,运输机弯曲长度不小于18米。
4.采煤工艺说明(1)落煤方式:采煤机的割煤方式为双向割煤,前滚筒割顶煤,后滚筒割底煤,往返一次割两刀。
(2)装煤方式:采煤机的装煤是通过滚筒螺旋叶片上的螺旋面进行装载的,将煤壁上切割下的煤利用叶片外缘将煤抛至刮板运输机溜槽内运走,还包括运输机的铲煤板进行装煤。
(3)运煤方式:采煤机利用滚筒将煤装在刮板运运输机溜槽上,然后经刮板运输机运送至机头侧卸在转载机尾溜槽内,经破碎机破碎后装在可伸缩皮带机上运出。
综采工艺流程
综采是一种常用的煤矿开采方法,其工艺流程包括采煤、支护和瓦斯抽采等环节,下面将详细介绍综采工艺流程。
一、采煤工艺流程
1. 钻孔爆破:首先进行钻孔爆破作业,通过钻孔将炸药装入煤层内,然后对煤层进行爆破,使煤层破碎。
2. 煤矿机械化开采:采用煤矿机械进行开采作业,常见的机械有采煤机、转载机、装载机等,通过这些机械对煤层进行开采。
3. 煤炭运输:采煤完成后,需要将煤炭运输到地面或者矿井其他区域,常见的运输方式有皮带输送和车辆运输。
二、支护工艺流程
1. 地质勘探:在采煤前需要进行地质勘探,了解煤层的情况,确定支护方案。
2. 支护材料准备:根据地质情况和煤层开采情况,准备相应的
支护材料,如锚杆、喷浆材料等。
3. 支护施工:根据支护方案进行支护施工,主要包括锚杆支护、喷浆支护等,确保煤层的稳定和安全。
三、瓦斯抽采工艺流程
1. 瓦斯抽采系统建设:建设瓦斯抽采系统,包括瓦斯抽采井、
管道等设施。
2. 瓦斯抽采作业:通过瓦斯抽采设备对矿井中的瓦斯进行抽采,减少矿井瓦斯浓度,确保矿井安全。
以上就是综采工艺流程的详细介绍,综采是一种高效、安全的
煤矿开采方法,其工艺流程严格按照标准操作,能够保证煤矿的安
全生产。
综采工作面采煤工艺流程综采工作面采煤工艺流程是指通过综合采掘机和其他设备进行的地下煤炭开采过程。
以下是该工艺流程的基本步骤:1. 上下隧道:首先,需要建设一条上下接轨的隧道,该隧道用于车辆和煤炭的运输。
上下隧道的建设是整个采煤工艺流程的基础。
2. 进风巷道:在上下隧道建设完毕后,需要再建设一条进风巷道。
进风巷道主要是为了将新鲜空气输送到综采工作面,以确保工作面上的作业环境符合安全要求。
3. 设备安装:在综采工作面上安装综合采掘机和其他设备。
综合采掘机是一种多功能的机械设备,能够完成切割、支护和运输等多个作业环节。
此外,还需要安装辅助设备,如转载机、运输车等,以便进行煤炭的运输和储存。
4. 矿石采集:综合采掘机开始进行采煤作业。
它可以通过切割,将煤炭从煤层中割离出来,并将其运送到运输车中。
在此过程中,需要针对煤层的硬度、夹层和断层等特点,合理选择刀具和采煤参数,以确保采煤作业的效率和安全性。
5. 煤场输送:运输车将采集到的煤炭运送到上下隧道中的煤场。
在煤场中,需要对煤炭进行初步分选和暂时储存。
分选的目的是将含有泥石等杂质的煤炭剔除,提高煤炭的品质。
6. 运输和储存:经过初步分选后的煤炭通过运输车进行运输。
上下隧道中的顶板安装有滚装输送机,可以将煤炭从工作面顺利运输到井口。
运输车在井口将煤炭转移到上升的提升机上,然后将其运送到储煤场。
7. 支护工作:为了确保综采工作面的稳定性和安全性,需要进行支护工作。
包括设置支架、顶梁和锚杆等支护设施,以避免工作面的塌方和顶板的掉落。
8. 煤炭清洁与分类:经过储煤场的煤炭进一步进行清洁和分类。
清洁的目的是消除煤炭表面的灰尘和杂质,提高煤炭的质量。
分类是根据煤炭的粒度和热值等特征,将煤炭分为不同的规格和品种。
9. 运输和销售:清洁和分类后的煤炭通过运输车辆进行运输。
运输的目的地可以是矿区内的火力发电厂、矿区外的工业企业或者港口等。
煤炭销售是整个采煤工艺流程的最终目标,通过销售煤炭,企业可以获得经济利益。
综采放顶煤工艺随着我国经济的持续高速发展,煤炭作为我国最主要的能源,需求量也不断增加。
在内蒙中西部,有很多年产千万吨的矿井。
由于蒙中西煤田煤层厚度大、赋存稳定,地质条件比较好,因此综合机械化放顶煤开采工艺被这里的大型煤矿广泛应用,并因此获得了巨大的经济效益和社会效益。
综合机械化放顶煤开采工艺是一种能够实现高产、高效的开采工艺,在我国经过多年的发展和完善,开采工艺已经十分成熟。
在多个大型矿井的应用实践证明,开采煤层厚度在6~13米的情况下,一个综合机械化放顶煤工作面年产500~600万吨以上完全能够实现。
一、综合机械化放顶煤开采(以下简称综放)的适用条件:煤层厚度在5~6米以上,倾角不大,赋存稳定,工作面走向长度较长,切眼长度一般在150~250米,最长达300米以上.煤质相对较软或者裂隙发育,在底层回采后上部煤层和顶板容易垮落。
二、综放工作面示意图。
上巷(又叫回风顺槽)主要用来回风和运输物料、行人;切巷(又叫切眼、工作面)安装综采放顶煤支架和前、后溜子以及采煤机,下端头向外安装装载机(含破碎机),下巷(又叫运输顺槽)安装皮带运输机。
前溜把采煤机割下的煤运输到下巷铺设的转载机上(前溜同时也是采煤机的运行轨道),后溜把支架后部放出的煤也运输到转载机上,由转载机转到胶带运输机。
下巷铺设的胶带输送机把转载机转过来的煤运输到下巷外口的溜煤眼,由大巷胶带输送机运走。
溜子、转载机、皮带的连接方式为搭接。
给工作面设备供电的移动变电站、开关车、电缆车和为支架供液的液压泵站也放置在下巷靠近下端头附近,并随工作面的不断推进而向外移动.在下巷较宽时,下巷一般采用机轨合一,就是在胶带输送机和下巷上帮之间铺设一条轨道,用来放置移动变电站、开关车、电缆车和液压泵站(都放在板车上),便于外移(也有可能使用临时轨道,又叫梯子道)。
而且轨道也可以用来运送部分物料。
三、综放工作面的主要设备:双滚筒采煤机、放顶煤液压支架(基本架、过渡架、排头架、端头架)、刮板输送机(两部)、转载机(破碎机)、胶带输送机以及与之相配套的液压泵站、移动变压器、开关等(各设备在工作面的布置工作面见下图)。
综采工作面放顶煤采煤工艺流程一、回采工艺流程采煤机采用端头斜切进刀,双向割煤,液压支架及时支护顶板。
采煤机上端头斜切进刀——正常下行割煤——移架——放顶煤——拉后部刮板输送机——采煤机返刀上行清浮煤(采煤机割煤至机头后)——推前部刮板输送机——上端头斜切进刀——进入下一循环。
(一)、采煤机割煤综放工作面采用端部斜切进刀单向割煤,其工序如下:采煤机下行割煤, 右滚筒割顶煤,左滚筒割底煤,行至工作面刮板机头割通煤壁,将右滚筒降下割底煤.反向将采煤机机身部底煤割尽,空刀上返清理浮煤,行至上部刮板机弯曲段,采煤机左滚筒升高割顶煤, 右滚筒割底煤,斜切进刀,待采煤机进入直线段后,将刮板机推直,采煤机割透煤壁后,将左滚筒降下割底煤,右滚筒升起割顶煤,采煤机下行开始下一个循环割煤。
(二)、移架由于工作面前后输送机采用机头平行布置方式,因而在工作面两端各设4架过渡支架,而过渡支架不能做到及时支护,即采煤机割煤后,过渡架必须在前部输送机机头推移后才能移架,因而造成工作面的基本支架和过渡架不能顺序前移,使得移架工序变得复杂,现将移架顺序描述如下(采煤机端部斜切进刀单向割煤):(1)采煤机斜切进刀割透煤壁下行时,将机头两架过渡支架的支架护帮板挑起;采煤机下行完成割底煤进入正常割煤,滞后采煤机左滚筒(此时应滞后采煤机前滚筒2架将支架护帮板挑起)3架,顺序将基本架移一个步距,移架时应先收护帮板;直到工作面下端最后一架基本架。
当采煤机返机右滚筒到达距第一过渡架7米时,即将前部输送机机头推向煤壁(应保证逐架同时推)。
(2)机头推移后,将工作面下端过渡架(1~4#架)拉一个步距,移架的顺序为:先移2、3#架,后移1#架,再移4#架;(3)与此同时,当采煤机斜切进刀直线段时,前部输送机已经全长自下而上(或自上而下)推向煤壁,采煤机割透上端煤壁后,将上端4架过渡支架的护帮板挑起,及时支护顶煤。
采煤机下行割煤后顺序将机尾处四架过渡架向前移一个步距,移架的顺序为:先移中间两架过渡架,后移最后1架过渡架,再移前第四架过渡架,待采煤机出斜切进刀段后将刮板机机尾推至煤壁为下一个循环段斜切进刀做准备;过渡支架的移设是按上述移架顺序在特定时间内完成的;而基本支架的移设是由采煤机的割煤位置控制的。
综采工作面采煤工艺流程
《综采工作面采煤工艺流程》
综采工作面采煤是指利用综合采煤机等设备对煤矿工作面进行全面采掘的一种采煤方法。
其采煤工艺流程主要包括以下几个步骤:
1. 进场准备
在确定采煤工作面的位置后,需要进行进场准备工作。
包括清理工作面,搭建支护设备,并组织相关设备和人员进入工作面。
2. 掘进准备
在进入工作面后,需要进行掘进准备工作。
主要包括钻孔爆破,将煤层破碎成适合采煤机作业的大小。
3. 综采作业
利用综合采煤机进行采煤作业。
综合采煤机在工作面依次进行切割、破碎、装运等作业步骤,整个采煤过程由机械完成,减轻了人工劳动强度。
4. 支护工作
采煤同时还需进行支护工作,以确保工作面的稳定和安全。
支护工作包括采用煤柱支护、采用支架、设置支柱等方法,确保工作面不发生塌方等安全事故。
5. 清理作业
采煤结束后,需要对工作面进行清理作业,清除掉采煤机遗留
的矸石和煤岩等杂物,为下一次采煤作业做好准备。
以上就是综采工作面采煤的工艺流程。
这种采煤方法具有高效、安全、节约人力物力等优点,因此在现代煤矿开采中得到了广泛的应用。
可编辑修改精选全文完整版综采工作面放顶煤采煤工艺流程一、回采工艺流程采煤机采用端头斜切进刀,双向割煤,液压支架及时支护顶板。
采煤机上端头斜切进刀——正常下行割煤——移架——放顶煤——拉后部刮板输送机——采煤机返刀上行清浮煤(采煤机割煤至机头后)——推前部刮板输送机——上端头斜切进刀——进入下一循环。
(一)、采煤机割煤综放工作面采用端部斜切进刀单向割煤,其工序如下:采煤机下行割煤, 右滚筒割顶煤,左滚筒割底煤,行至工作面刮板机头割通煤壁,将右滚筒降下割底煤.反向将采煤机机身部底煤割尽,空刀上返清理浮煤,行至上部刮板机弯曲段,采煤机左滚筒升高割顶煤, 右滚筒割底煤,斜切进刀,待采煤机进入直线段后,将刮板机推直,采煤机割透煤壁后,将左滚筒降下割底煤,右滚筒升起割顶煤,采煤机下行开始下一个循环割煤。
(二)、移架由于工作面前后输送机采用机头平行布置方式,因而在工作面两端各设4架过渡支架,而过渡支架不能做到及时支护,即采煤机割煤后,过渡架必须在前部输送机机头推移后才能移架,因而造成工作面的基本支架和过渡架不能顺序前移,使得移架工序变得复杂,现将移架顺序描述如下(采煤机端部斜切进刀单向割煤):(1)采煤机斜切进刀割透煤壁下行时,将机头两架过渡支架的支架护帮板挑起;采煤机下行完成割底煤进入正常割煤,滞后采煤机左滚筒(此时应滞后采煤机前滚筒2架将支架护帮板挑起)3架,顺序将基本架移一个步距,移架时应先收护帮板;直到工作面下端最后一架基本架。
当采煤机返机右滚筒到达距第一过渡架7米时,即将前部输送机机头推向煤壁(应保证逐架同时推)。
(2)机头推移后,将工作面下端过渡架(1~4#架)拉一个步距,移架的顺序为:先移2、3#架,后移1#架,再移4#架;(3)与此同时,当采煤机斜切进刀直线段时,前部输送机已经全长自下而上(或自上而下)推向煤壁,采煤机割透上端煤壁后,将上端4架过渡支架的护帮板挑起,及时支护顶煤。
采煤机下行割煤后顺序将机尾处四架过渡架向前移一个步距,移架的顺序为:先移中间两架过渡架,后移最后1架过渡架,再移前第四架过渡架,待采煤机出斜切进刀段后将刮板机机尾推至煤壁为下一个循环段斜切进刀做准备;过渡支架的移设是按上述移架顺序在特定时间内完成的;而基本支架的移设是由采煤机的割煤位置控制的。
在倾斜煤层开采中一些煤矿已采用了综合机械化开采工艺,但因为煤层倾角大(25°~45°),采用综合机械化采煤的工作面,设备的防滑防倒和煤岩块飞起伤人事故,是采煤生产过程中必须认真解决的重要问题。
倾斜长壁采煤,即回采工作面沿走向布置,向下俯斜开采或向上仰斜开采推进,这种方法使巷道布置及生产系统简单,回采工作面长度可始终保持不变,减少了由于工作长度的变化而增减生产设备的工作量。
采用这种方法,回采工作面沿倾斜连续推进长度大,工作面搬家次数少,采区回采率高,倾斜长壁综采逐渐得到广泛应用。
一、倾斜煤层走向长壁综采生产工艺1.采煤机的防滑。
采用锚链牵引的采煤机,必须配用同步安全液压防滑绞车。
无链牵引的采煤机,必须配用液压防滑制动装置。
2.移动电缆防滑。
(1)分段固定。
采煤机下行割煤生产中,为避免电缆下滑,可用木楔或旧胶带条把移动电缆分段固定于电缆槽中,等采煤机临近再解除固定。
(2)采用有效的敷设方式方法,防止电缆出槽而下滑,电缆槽必须有相对较大的空间。
3.工作面刮板输送机的防滑。
(1)锚固刮板输送机防滑。
要正确使用工作面刮板输送机的机头、机尾锚固防滑装置。
(2)配合液压支架的防滑。
沿着工作面全长进行分段设置刮板输送机与液压支架之间的斜拉防滑千斤顶。
分段的长度必须按工作面倾角与斜拉千斤顶的拉力进行准确确定。
推移装置在支架底座空间有一定的横向自由度,实现支架与刮板输送机间相的互相制约,以共同防滑。
4.工艺措施上的防滑。
(1)使工作面下端超前上端,工作面全伪斜推进,能有效避免刮板输送机和支架的下滑。
伪斜布置的工作面液压支架垂直于煤壁,伪斜角不能超过60°。
(2)按上行顺序推移刮板输送机。
在推移刮板输送机时必须依上行顺序推行。
5.预防煤炭块飞起伤人。
工作面的倾角较大,在煤炭的运输过程中,可能出现形成飞块导致伤人事故,所以,应适当加高工作面刮板输送机挡煤板,在支架顶梁上设安全维护挡板,最好在顶梁上悬挂金属网或轻质、强度高、透视好的隔挡物,对飞块进行阻隔。

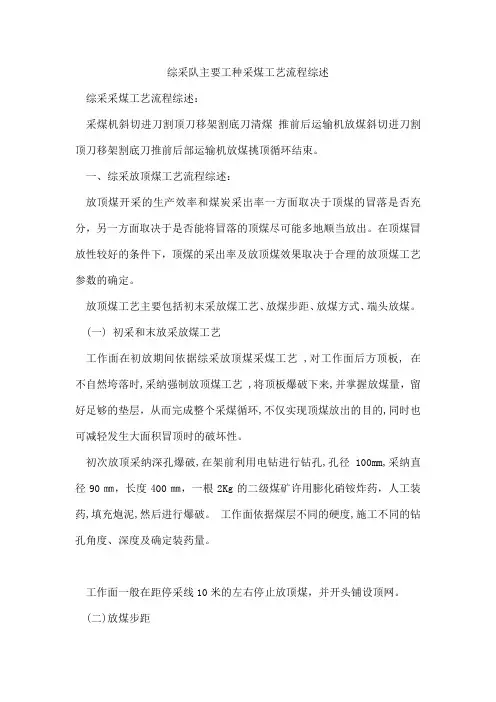

综采队主要工种采煤工艺流程综述综采采煤工艺流程综述:采煤机斜切进刀割顶刀移架割底刀清煤推前后运输机放煤斜切进刀割顶刀移架割底刀推前后部运输机放煤挑顶循环结束。
一、综采放顶煤工艺流程综述:放顶煤开采的生产效率和煤炭采出率一方面取决于顶煤的冒落是否充分,另一方面取决于是否能将冒落的顶煤尽可能多地顺当放出。
在顶煤冒放性较好的条件下,顶煤的采出率及放顶煤效果取决于合理的放顶煤工艺参数的确定。
放顶煤工艺主要包括初末采放煤工艺、放煤步距、放煤方式、端头放煤。
(一) 初采和末放采放煤工艺工作面在初放期间依据综采放顶煤采煤工艺 ,对工作面后方顶板, 在不自然垮落时,采纳强制放顶煤工艺 ,将顶板爆破下来,并掌握放煤量,留好足够的垫层,从而完成整个采煤循环,不仅实现顶煤放出的目的,同时也可减轻发生大面积冒顶时的破坏性。
初次放顶采纳深孔爆破,在架前利用电钻进行钻孔,孔径100mm,采纳直径90㎜,长度400㎜,一根2Kg的二级煤矿许用膨化硝铵炸药,人工装药,填充炮泥,然后进行爆破。
工作面依据煤层不同的硬度,施工不同的钻孔角度、深度及确定装药量。
工作面一般在距停采线10米的左右停止放顶煤,并开头铺设顶网。
(二)放煤步距严格根据有关规程对顶煤进行充分破裂,但要留好爱护层,通常采纳一采一放。
(二) 放煤方式采纳多轮、间隔、挨次等量放煤。
放煤挨次从低板到顶板隔架匀称放煤每架放煤掌握在肯定时间内,放煤挨次按6、4、2、号等放煤口挨次放煤,然后再按5、3、1、号等放煤口挨次放煤,这样反复进行两、三轮,将煤放完,尽量使顶煤保持匀称下降,以削减混矸。
(三) 端头放煤顶板处的端头支架在放煤时掌握放煤量,不行过多放煤避开顶板矸石过早窜入架后,影响原煤采出率。
二、综采采煤机工艺流程综述:综采工作面采纳中部斜切进刀,其特点是输送机弯曲段在工作面中部,操作过程为:1、采煤机割煤至工作面右端。
2、空牵引至工作面中部,沿输送机弯曲段斜切进刀,割煤至工作面左端。
