(完整版)基础垫层
- 格式:doc
- 大小:17.80 KB
- 文档页数:4

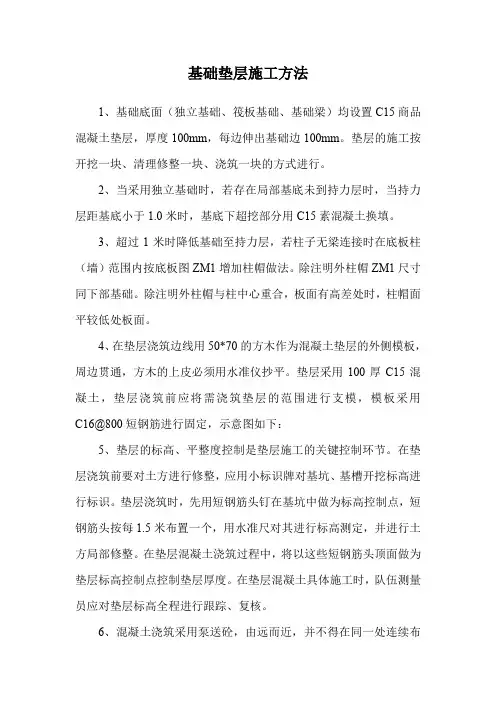

基础垫层施工方法1、基础底面(独立基础、筏板基础、基础梁)均设置C15商品混凝土垫层,厚度100mm,每边伸出基础边100mm。
垫层的施工按开挖一块、清理修整一块、浇筑一块的方式进行。
2、当采用独立基础时,若存在局部基底未到持力层时,当持力层距基底小于1.0米时,基底下超挖部分用C15素混凝土换填。
3、超过1米时降低基础至持力层,若柱子无梁连接时在底板柱(墙)范围内按底板图ZM1增加柱帽做法。
除注明外柱帽ZM1尺寸同下部基础。
除注明外柱帽与柱中心重合,板面有高差处时,柱帽面平较低处板面。
4、在垫层浇筑边线用50*70的方木作为混凝土垫层的外侧模板,周边贯通,方木的上皮必须用水准仪抄平。
垫层采用100厚C15混凝土,垫层浇筑前应将需浇筑垫层的范围进行支模,模板采用C16@800短钢筋进行固定,示意图如下:5、垫层的标高、平整度控制是垫层施工的关键控制环节。
在垫层浇筑前要对土方进行修整,应用小标识牌对基坑、基槽开挖标高进行标识。
垫层浇筑时,先用短钢筋头钉在基坑中做为标高控制点,短钢筋头按每1.5米布置一个,用水准尺对其进行标高测定,并进行土方局部修整。
在垫层混凝土浇筑过程中,将以这些短钢筋头顶面做为垫层标高控制点控制垫层厚度。
在垫层混凝土具体施工时,队伍测量员应对垫层标高全程进行跟踪、复核。
6、混凝土浇筑采用泵送砼,由远而近,并不得在同一处连续布料,应在2米范围内水平移动布料,且垂直浇筑,确保顺利布料。
垫层混凝土浇筑时,经木刮尺初抹刮平后,然后人工拉对角线按+50cm 线反出楼面标高再次找平,待砼收浆后,用木抹子搓压平整,在混凝土初凝前上人只出现2mm左右脚印时,应用压光机进行全面磨光。
压光完成后,进行最后一遍抹压,抹纹应一致,最后进行细毛扫帚拉毛。
7、搓压时,应沿同一方向来回搓压平整,后一次搓压须与前一次搓压互相垂直,以保证地面平整,不开裂。
保证垫层混凝土的密实性和平整度。
当日清出的基底应当日浇筑垫层,不得隔日浇筑,未浇筑垫层的基底暴露面积不大于100m2。
(完整版)基础垫层施工方案一、方案背景及目标描述近年来,基础垫层施工方案在建筑工程中扮演着至关重要的角色。
本文将详细描述基础垫层施工的目标,并提供一套完整的施工方案,以确保施工的顺利进行。
二、施工方案概述基础垫层施工方案旨在确保建筑物地基的均匀和稳固,以增强建筑物的承重能力和稳定性。
方案的主要目标包括以下几个方面:1. 确保垫层的密实度和均匀性,以提供稳定的基础;2. 防止地基沉降和裂缝的形成;3. 强化地基的承载能力,以满足建筑物设计要求;4. 提高建筑物的抗震性能。
三、施工步骤1. 土壤调查与分析在施工前,进行土壤调查和分析以确定地基的力学特性。
通过采集样本并进行室内实验,可以了解土壤的组成、含水率、密度等重要参数。
2. 土壤处理为了满足垫层的要求,需要对土壤进行处理。
处理方法可以包括加水湿润、加入增浓剂或添加混凝土掺合料等,以提高土壤的可塑性和稳定性。
3. 场地准备和压实在施工前,需要对场地进行清理和准备工作,包括除去杂物、平整地面等。
然后进行压实处理,可以采用机械压实或人工压实的方式,确保地基的均匀和紧密。
4. 垫层施工根据设计要求,选择适当的材料进行垫层施工。
常见的材料包括砂石、碎石或混凝土,可以根据实际情况进行选择。
在施工过程中,需要注意垫层的均匀性和厚度的控制。
5. 熟化和养护完成垫层施工后,需要进行充分的熟化和养护。
这可以通过喷水或覆盖保护层的方式来实现,以确保垫层的强度和稳定性。
6. 检测和验收在施工完成后,需要进行垫层的检测和验收工作。
通过检测可以评估垫层的密实度、厚度和均匀性是否满足要求,并进行必要的调整和修复。
四、质量控制在整个施工过程中,质量控制是至关重要的。
以下几个方面需要特别注意:1. 材料选择:选择符合标准要求的原材料,并对材料进行质量检测。
2. 设备维护:保证施工所需设备的正常运转,避免设备故障对施工进度和质量的影响。
3. 施工人员培训:确保施工人员具备足够的专业知识和技能,能够正确操作和施工。

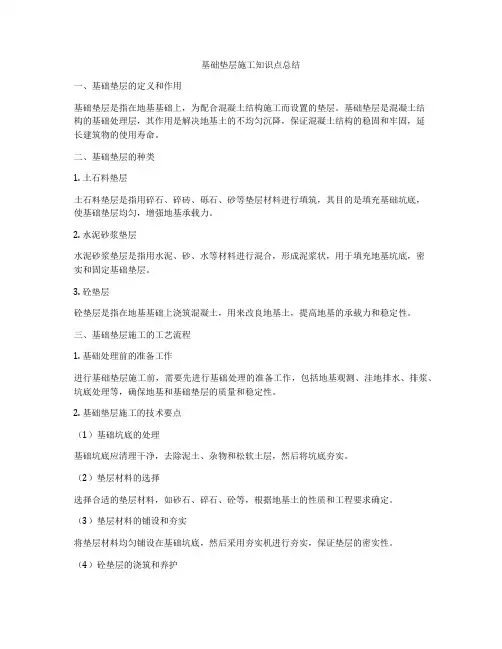

基础垫层施工知识点总结一、基础垫层的定义和作用基础垫层是指在地基基础上,为配合混凝土结构施工而设置的垫层。
基础垫层是混凝土结构的基础处理层,其作用是解决地基土的不均匀沉降,保证混凝土结构的稳固和牢固,延长建筑物的使用寿命。
二、基础垫层的种类1. 土石料垫层土石料垫层是指用碎石、碎砖、砾石、砂等垫层材料进行填筑,其目的是填充基础坑底,使基础垫层均匀,增强地基承载力。
2. 水泥砂浆垫层水泥砂浆垫层是指用水泥、砂、水等材料进行混合,形成泥浆状,用于填充地基坑底,密实和固定基础垫层。
3. 砼垫层砼垫层是指在地基基础上浇筑混凝土,用来改良地基土,提高地基的承载力和稳定性。
三、基础垫层施工的工艺流程1. 基础处理前的准备工作进行基础垫层施工前,需要先进行基础处理的准备工作,包括地基观测、洼地排水、排浆、坑底处理等,确保地基和基础垫层的质量和稳定性。
2. 基础垫层施工的技术要点(1)基础坑底的处理基础坑底应清理干净,去除泥土、杂物和松软土层,然后将坑底夯实。
(2)垫层材料的选择选择合适的垫层材料,如砂石、碎石、砼等,根据地基土的性质和工程要求确定。
(3)垫层材料的铺设和夯实将垫层材料均匀铺设在基础坑底,然后采用夯实机进行夯实,保证垫层的密实性。
(4)砼垫层的浇筑和养护在填筑完土石料或水泥砂浆垫层后,要进行砼垫层的浇筑和养护,确保基础垫层的稳固和牢固。
四、基础垫层施工的注意事项1. 施工前要充分了解地基土的性质和地下水情况,选择合适的垫层材料和工艺方案。
2. 施工时要严格按照设计要求和施工规范进行施工,严格控制垫层的厚度、均匀性和密实性。
3. 施工过程中要及时检查和调整垫层的质量,确保地基和基础垫层的稳固和牢固。
4. 施工完成后要进行质量检测和验收,确保基础垫层的质量和稳定性达到设计要求。
五、基础垫层施工的质量验收基础垫层施工完成后,应进行质量验收,主要包括以下内容:1. 垫层厚度的测量应对垫层的厚度进行测量,确保厚度达到设计要求。

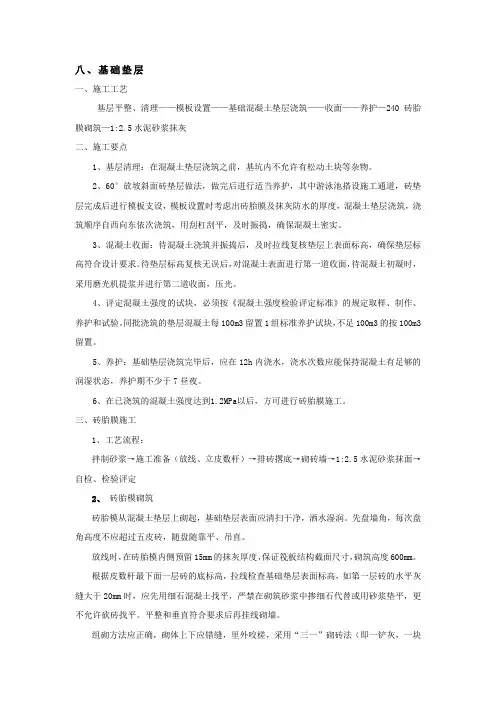

八、基础垫层一、施工工艺基层平整、清理——模板设置——基础混凝土垫层浇筑——收面——养护—240砖胎膜砌筑—1:2.5水泥砂浆抹灰二、施工要点1、基层清理:在混凝土垫层浇筑之前,基坑内不允许有松动土块等杂物。
2、60°放坡斜面砖垫层做法,做完后进行适当养护,其中游泳池搭设施工通道,砖垫层完成后进行模板支设,模板设置时考虑出砖胎膜及抹灰防水的厚度,混凝土垫层浇筑,浇筑顺序自西向东依次浇筑,用刮杠刮平,及时振捣,确保混凝土密实。
3、混凝土收面:待混凝土浇筑并振捣后,及时拉线复核垫层上表面标高,确保垫层标高符合设计要求。
待垫层标高复核无误后,对混凝土表面进行第一道收面,待混凝土初凝时,采用磨光机提浆并进行第二道收面,压光。
4、评定混凝土强度的试块,必须按《混凝土强度检验评定标准》的规定取样、制作、养护和试验。
同批浇筑的垫层混凝土每100m3留置1组标准养护试块,不足100m3的按100m3留置。
5、养护:基础垫层浇筑完毕后,应在12h内浇水,浇水次数应能保持混凝土有足够的润湿状态,养护期不少于7昼夜。
6、在已浇筑的混凝土强度达到1.2MPa以后,方可进行砖胎膜施工。
三、砖胎膜施工1、工艺流程:拌制砂浆→施工准备(放线、立皮数杆)→排砖撂底→砌砖墙→1:2.5水泥砂浆抹面→自检、检验评定2、砖胎模砌筑砖胎模从混凝土垫层上砌起,基础垫层表面应清扫干净,洒水湿润。
先盘墙角,每次盘角高度不应超过五皮砖,随盘随靠平、吊直。
放线时,在砖胎模内侧预留15mm的抹灰厚度,保证筏板结构截面尺寸,砌筑高度600mm。
根据皮数杆最下面一层砖的底标高,拉线检查基础垫层表面标高,如第一层砖的水平灰缝大于20mm时,应先用细石混凝土找平,严禁在砌筑砂浆中掺细石代替或用砂浆垫平,更不允许砍砖找平。
平整和垂直符合要求后再挂线砌墙。
组砌方法应正确,砌体上下应错缝,里外咬槎,采用“三一”砌砖法(即一铲灰,一块砖,一挤揉),严禁用水冲砂浆灌缝的方法。
基础垫层施工方案
目录:
1. 概述
1.1 基础垫层的定义
1.2 基础垫层的作用
1.3 基础垫层的种类
2. 施工准备
2.1 施工前的准备工作
2.2 物料准备
2.3 设备准备
概述
基础垫层是建筑工程中非常重要的一部分,它是位于地基和地面之间的一层材料,主要用于均衡地面承重和分散荷载压力。
基础垫层的施工质量直接影响着建筑物的稳定性和使用寿命。
基础垫层的定义
基础垫层是一种铺设在地基之上的材料层,可以是混凝土、石子、砂土等,其目的是为了承载上部建筑物的荷载并将荷载均匀传递到地基上,减小地基的变形。
基础垫层的作用
基础垫层起着承载荷载、分散荷载、减小地基变形、提高地基承载力的作用。
通过合理设计和施工基础垫层可以有效保护地基和建筑物,提高建筑物的稳定性和安全性。
基础垫层的种类
常见的基础垫层有砂垫、碎石垫、水泥砂浆垫等。
不同种类的基础垫层适用于不同的地基条件和建筑要求,选择合适的基础垫层对建筑结构至关重要。
施工准备
在进行基础垫层施工前,首先需要进行现场勘测、设计规划和材料采
购等准备工作。
同时,还需要准备好相应的施工设备,确保施工过程顺利进行。
只有做好施工准备工作,才能保证基础垫层施工的质量和效果。
基础施工垫层及混凝土施工技术交底完整(完整版资料,可直接使用可编辑,推荐下载)山东农业大学科技园区体育活动中心混凝土施工技术交底编制:审核:中国建筑工程总公司山东农大体育活动中心项目部2002 年11 月25 日山东农业大学科技园区体育活动中心混凝土施工方案技术交底本工程混凝土施工全部采用商品混凝土施工,由于适逢冬季为保证混凝土施工质量和进度,在冬季施工阶段工程将会采用外加剂混凝土(外加剂待定)工程基础垫层混凝土标号C15,基础混凝土标号C30,柱、梁、板混凝土标号C35。
垫层混凝土施工一、准备:基础垫层砼为100厚C15砼。
施工前,应先由试验室依据混凝土搅拌站所用的水泥和砂石骨料试配确定C15砼的配合比,并做好砂、石、水泥等原材料的试验工作,试验合格后方可使用。
随着砂找平层施工的进行, 每找平一区即请业主和监理、勘察设计人员汇同进行验槽工作. 验收合格后,立即进行砼垫层的浇筑工作。
二、垫层模板:采用100mm专模或木模,模板上口与垫层顶标高齐.三、垫层混凝土浇筑前,应沿基础梁轴线每3米设一标高控制桩,控制垫层混凝土的施工厚度。
四、混凝土浇筑:采用混凝土泵水平和垂直运输,混凝土塌落度控制在140mm —160mm 浇筑时用平板振动器进行混凝土振捣,随打随抹光,找平抹光后用塑料薄膜条或草垫覆盖养护.五、严格控制垫层标高和轴线。
基础、结构混凝土施工一、砼浇筑前的准备工作检查模板及其支撑。
请监理对隐蔽部位进行验收, 填好验收记录。
严格执行砼浇灌令制度。
检查砼浇筑设备的完好性, 铺设砼泵管,用钢管搭设砼泵架至建筑物后,用钢筋焊接支架架立泵管,泵管弯头处要将其固定牢固。
填写砼搅拌通知单,通知搅拌站所要浇筑砼的强度等级、塌落度要求、配合比( 抗渗要求等)、搅拌量、浇筑时间。
尤其要注意初凝、终凝时间要求和砼供应速度要求。
浇筑砼板时,应铺好跳板。
跳板应支在预先做好钢筋架上,不得铺放在钢筋网片上。
跳板应具有一定宽度,方便工人操作安全, 待混凝土浇到一定位置,随浇随撤掉钢筋架。

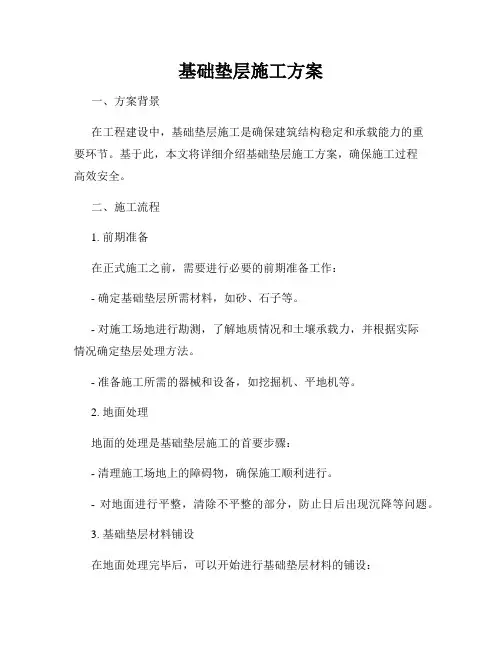

基础垫层施工方案一、方案背景在工程建设中,基础垫层施工是确保建筑结构稳定和承载能力的重要环节。
基于此,本文将详细介绍基础垫层施工方案,确保施工过程高效安全。
二、施工流程1. 前期准备在正式施工之前,需要进行必要的前期准备工作:- 确定基础垫层所需材料,如砂、石子等。
- 对施工场地进行勘测,了解地质情况和土壤承载力,并根据实际情况确定垫层处理方法。
- 准备施工所需的器械和设备,如挖掘机、平地机等。
2. 地面处理地面的处理是基础垫层施工的首要步骤:- 清理施工场地上的障碍物,确保施工顺利进行。
- 对地面进行平整,清除不平整的部分,防止日后出现沉降等问题。
3. 基础垫层材料铺设在地面处理完毕后,可以开始进行基础垫层材料的铺设:- 根据工程要求和设计方案,确定所需的基础垫层材料厚度,并进行铺设。
- 铺设过程中要注意材料的均匀性和紧密性,确保整个垫层的质量。
4. 保湿和压实基础垫层材料铺设完毕后,需要进行保湿和压实工作:- 在铺设完成后,及时进行浇水,保湿材料,以防止其过早干裂,保证垫层的强度和稳定性。
- 使用压路机进行压实,确保垫层的密实度和承载能力。
5. 后期处理完成垫层的铺设和压实后,需要进行后期处理工作:- 清理施工场地,包括垃圾、废弃材料等的清理,保持环境整洁。
- 检查施工质量,确保垫层的平整度和稳定性,如有不合格部分及时处理。
三、安全措施1. 安全教育和培训在施工前,对参与施工人员进行安全教育和培训,提高他们的安全意识和施工技能。
2. 工地标识和防护在施工现场周围设置明显的安全警示标识,并进行必要的防护措施,如围栏、警示标志等,确保施工区域的安全性。
3. 安全检查和监控定期进行工地安全检查,监控施工过程中的安全状况,并及时采取措施解决安全隐患。
四、质量控制1. 材料选择根据工程要求和设计方案,选择符合标准的基础垫层材料,确保其质量和性能。
2. 施工工艺控制在施工过程中,对每个环节进行严格的工艺控制,确保基础垫层施工符合要求。
基础垫层混凝土施工方案范本1、《混凝土结构工程施工质量验收规范》(GB50204-___);2、《混凝土质量控制标准》(GB50164);3、施工图纸;二、工程概况1.2熟悉图纸,根据图纸标注尺寸,方出垫层外轮廓线。
1.3确定浇筑混凝土所需的各种材料、机具、劳动力需用量。
1.4确定混凝土施工所需的水、电,以满足施工需要。
1.5确定混凝土的搅拌能力是否满足连续浇筑的需求。
1.6确定混凝土试块制作组数,满足标准养护和同条件养护的需求。
2、材料要求因为本工程使用商品混凝土,混凝土所需材料由商砼站准备,但应全部检测合格并由检测报告。
3、主要机具混凝土生产设备、运输和泵送设备、尖锹、平锹、木抹、磨光机等。
4、作业条件4.1浇筑混凝土层段的模板全部___完毕,经检查符合设计要求,并办完隐、预检手续。
4.2所有的原材料经检查,全部应符合设计配合比的要求。
4.3根据原材料及设计配合比进行混凝土配合比检验,应满足坍落度、强度及耐久性等方面要求。
4.4新下达的混凝土配合比,应进行开盘鉴定,并符合要求。
4.5需浇筑混凝土的工程部位已办理隐检手续、混凝土浇筑的申请单已经有关人员批准。
4.6管理人员向作业班组进行配合比、操作规程和安全技术交底。
4.7工长根据施工方案对操作班组已进行全面施工技术交底,混凝土浇筑申请书已被批准。
四、施工工艺1、工艺流程:混凝土搅拌运输垫层混凝土浇筑抹面2、混凝土搅拌与运输:由混凝土搅拌站来完成,但必须保证混凝土泵连续工作,如果发生故障,停歇时间超过___min或混凝土出现离析现象,应立即用压力水或其他方法冲洗管内残留的混凝土。
3、混凝土浇筑、抹面:3.1混凝土下落的自由倾落高度不得超过___m,浇筑高度如超过___m时必须采取措施,用串桶或溜管等,以防发生混凝土离析现象。
3.2混凝土浇筑到垫层模板内,用人工将混凝土摊平,并用铁插尺检查混凝土厚度,浇筑完后用长木抹子抹平。
3.3浇筑混凝土应连续进行。

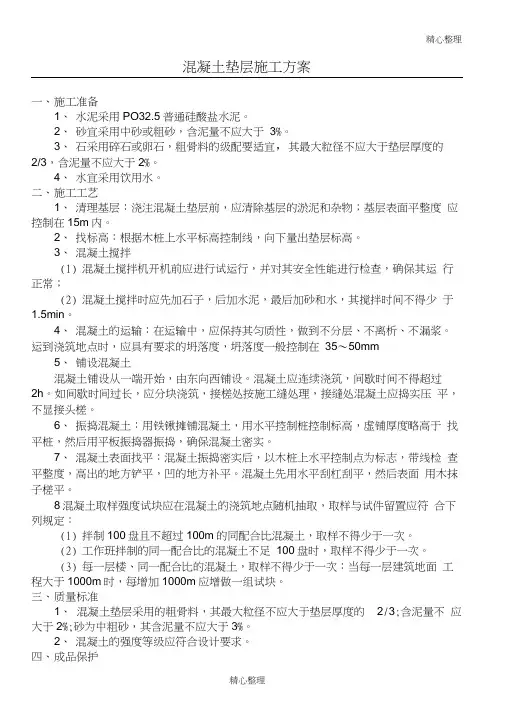

精心整理混凝土垫层施工方案一、施工准备1、水泥采用PO32.5普通硅酸盐水泥。
2、砂宜采用中砂或粗砂,含泥量不应大于3%。
3、石采用碎石或卵石,粗骨料的级配要适宜,其最大粒径不应大于垫层厚度的2/3,含泥量不应大于2%。
4、水宜采用饮用水。
二、施工工艺1、清理基层:浇注混凝土垫层前,应清除基层的淤泥和杂物;基层表面平整度应控制在15m内。
2、找标高:根据木桩上水平标高控制线,向下量出垫层标高。
3、混凝土搅拌(1)混凝土搅拌机开机前应进行试运行,并对其安全性能进行检查,确保其运行正常;(2)混凝土搅拌时应先加石子,后加水泥,最后加砂和水,其搅拌时间不得少于1.5min。
4、混凝土的运输:在运输中,应保持其匀质性,做到不分层、不离析、不漏浆。
运到浇筑地点时,应具有要求的坍落度,坍落度一般控制在35〜50mm5、铺设混凝土混凝土铺设从一端开始,由东向西铺设。
混凝土应连续浇筑,间歇时间不得超过2h。
如间歇时间过长,应分块浇筑,接槎处按施工缝处理,接缝处混凝土应捣实压平,不显接头槎。
6、振捣混凝土:用铁锹摊铺混凝土,用水平控制桩控制标高,虚铺厚度略高于找平桩,然后用平板振捣器振捣,确保混凝土密实。
7、混凝土表面找平:混凝土振捣密实后,以木桩上水平控制点为标志,带线检查平整度,高出的地方铲平,凹的地方补平。
混凝土先用水平刮杠刮平,然后表面用木抹子槎平。
8混凝土取样强度试块应在混凝土的浇筑地点随机抽取,取样与试件留置应符合下列规定:(1)拌制100盘且不超过100m的同配合比混凝土,取样不得少于一次。
(2)工作班拌制的同一配合比的混凝土不足100盘时,取样不得少于一次。
(3)每一层楼、同一配合比的混凝土,取样不得少于一次:当每一层建筑地面工程大于1000m时,每增加1000m应增做一组试块。
三、质量标准1、混凝土垫层采用的粗骨料,其最大粒径不应大于垫层厚度的2/3;含泥量不应大于2%;砂为中粗砂,其含泥量不应大于3%。
基础垫层施工方案说明:陕师大2#、3#实验楼工程目前灰土垫层即将完成,可以分区进行的施工。
基础垫层的面积12000M2,垫层厚度为120mm,砼设计标号为C10。
砼共1500 M3。
根据目前的灰土垫层进展情况,计划基础垫层分南北两区施工。
具体施工顺序见附图。
工期计划为四天,其中,北区为一天,南区为三天。
计划实施的开始日期为2008年11月25日,结束日期为2008年11月28日。
根据历年的气象资料,预计在基础垫层的施工过程中日平均气温在+5 o c 度左右,最低气温在0o c度左右,因此必须采取冬季施工措施。
(有关冬季施工详见《冬季施工措施》)一、定位放线1、将控制轴线用经纬仪投在灰土垫层上,按设计图中所示尺寸放出基础垫层边线,并放出模板控制线。
2、标高和平整度控制:首先对灰土垫层的标高和平整度进行复核,然后在垫层浇筑区内,在灰土垫层上间距5m钉短钢筋做为控制桩,用水平仪将垫层上标高引测到短钢筋上。
浇筑砼时,在短钢筋间拉小线以控制基础垫层砼的标高和平整度。
(在砼振捣完成后将短钢筋拔除)二、模板工程1、基础垫层模板采用20系列组合钢模板,预计使用20系列组合钢模板100m2(500延长米)。
2、模板采用u型卡连接,找正后用短钢筋固定于灰土垫层上。
三、砼工程1、砼采用商品砼,浇筑前厂家需提供配合比及原材料检验合格证。
2、如浇筑时的日平均气温低于+5 o c砼需加入抗冻剂。
3、砼采用汽车泵布置到施工面上。
4、砼采用平板振捣器进行振捣。
振捣前先将砼按控制线摊平,振捣时应平稳拖移平板振捣器,并且每次振捣的搭接不得小于200mm。
5、振捣好的砼先用木抹搓平,再用铁抹收光,最后用塑料布进行覆盖。
(应随时观察砼的强度增长情况,初凝后应及时对砼表面进行再次收光自理)6、在砼上再覆盖毛毡。
基础垫层施工方案3.1 工艺流程:基层处理→找标高、弹水平控制线→铺设混凝土→振捣→找平→养护3.1。
1 基层处理:把粘结在混凝土基层上的浮浆、松动混凝土、砂浆等用錾子剔掉,用钢丝刷刷掉水泥浆皮,然后用扫帚扫净。
3.1.2 找标高弹水平控制线:根据墙上的+50cm水平标高线,往下量测出垫层标高,有条件时可弹在四周墙上.3.1。
4 铺设混凝土:混凝土垫层厚度不应小于60mm.为了控制垫层的平整度,首层地面可在填土中打—入小木桩(30mm ×30mm×200mm),拉水平标高线在木桩上做垫层上平的标记(间距2m左右)。
在楼层混凝土基层上可抹100mm×100mm,找平墩(用细石混凝土),墩上平为垫层的上标高。
大面积地面垫层应分区段进行浇筑。
分区段应结合变形缝位置、不同材料的地面面层的连接处和设备基础位置等进行划分。
铺设混凝土前先在基层上洒水湿润,刷一层素水泥浆(水次比为0。
4~0。
5),然后从一端开始铺设,由室内向外退着操作.3.1.5 振捣:用铁锹铺混凝土,厚度略高于找平堆,随即用平板振捣器振捣。
厚度超过20cm时,应采用插入式振捣器,其移动距离不大于作用半径的1。
5倍,做到不漏振,确保混凝土密实.3。
1。
6 找平:混凝土振捣密实后,以墙上水平标高线及找平堆为准检查平整度,高的铲掉,凹处补平。
用水平木刮杠刮平,表面再用木抹子搓平.有坡度要求的地面,应按设计要求的坡度做。
3。
1.7 养护:已浇筑完的混土垫层,应在12h左右覆盖和浇水,一般养护不得少于7d。
3.1。
8 冬期施工操作时,环境温度不得低于+5℃。
如在负温下施工时,所掺防冻剂必须经试验室试验合格后方可使用。
氯盐掺量不得大于水泥重量的3%。
小于、等于C10的混凝土,在受冻前混凝土的抗压强度不得低于5。
0N/mm2.。
基础垫层施工方案基础垫层施工方案基础垫层施工是建筑施工中的重要环节,是为了保证建筑物的稳固和承重能力而进行的,下面是基础垫层施工的方案。
1.施工前准备工作:(1)测量确定基底标高和基坑开挖范围,确保基坑的深度和尺寸符合设计要求。
(2)清理基坑内的杂物和泥土,确保基坑的底部干净、平整。
(3)对基坑内的软土进行加固处理,以提高地基的承载能力。
(4)制定详细的施工方案和施工计划。
2.材料准备:(1)混凝土:选择强度符合设计要求的混凝土,按照建筑设计要求进行配比。
(2)加固材料:如钢筋、钢片等,以提高基础垫层的强度。
(3)防水材料:如水泥砂浆、水泥胶粘剂等,以提高基础垫层的防水性能。
(4)施工工具:如挖掘机、铲车、打桩机等。
3.施工步骤:(1)开挖基坑:按照设计要求,使用挖掘机挖掘基坑,同时采取防坍措施,确保基坑的安全。
(2)加固处理:对基坑内的软土进行加固处理,可以采用灌注桩、钢板桩等方式,增加地基的承载能力。
(3)浇筑混凝土:在基坑内铺设隔离层,然后用混凝土浇筑基础垫层,确保混凝土的均匀性和密实性。
(4)铺设防水层:在混凝土凝固后,铺设防水材料,如水泥砂浆、水泥胶粘剂,以防止地下水渗透。
(5)基础垫层养护:在施工完成后,对基础垫层进行养护,保持其湿润和强度的提高。
4.安全措施:(1)施工现场设立警示牌和安全标志,明示施工区域,避免非相关人员进入。
(2)施工人员按照相关规范进行作业,佩戴安全帽和防护物品。
(3)对施工设备进行定期检查和维护,确保设备的正常运转。
(4)施工现场要保持整洁,及时清理垃圾和杂物。
基础垫层施工方案应严格按照设计要求进行,确保工程质量和施工安全。
施工过程中应注意加固处理和防水措施的实施,养护工作的落实,以确保基础垫层的稳定性和耐久性。
同时,要加强施工现场管理,重视安全生产,以避免施工过程中的意外事故的发生。
1.8m1.4m2.9m 2.9m 28度18kn/m3100kpa2199.02—197.2= 1.82不满足155.13—197.2=-42.07满足要求表4.2.1换填材料z/b0.25>=0.50注:垫层计算根据国标<<建筑地基处理技术规范>>JGJ79-2002第4.2.1条垫层厚度z应根据需换置软弱土基础埋深d=垫层厚度z=基础宽度b=基础长度L=条基垫层垫层压力扩散角θ=独基垫层底面处附加压土容重γ=地基承载力特征值(垫层底地基承载力特征值f ak =地基承载力深度修正系数:ηd =独基计算结果(pz+pcz)-faz=条基计算结果(pz+pcz)-faz=压力扩散角θ中砂.粗砂,砾砂,园砾,角砾,石宵,卵石,碎石,矿渣粉质粘土,粉煤灰灰土2.当0.25<z/b<0.5时,θ值可内插求得。
3.垫层厚度不宜小于0.5m,也不宜大于3m。
4.垫层顶面每边超出基础底边不宜小于300回目录2062830231.当z/b<0.25,除灰土取θ=28。
外,其余材料均取θ=0。
,必要时宜由试最后修改日期:180kpa32.4kpa 4.39m 97.53kpa 141.42kpa 197.2kpa 57.6kpa0.74m软弱土的深度或下卧层的城载力确定并符合下是要求: Pz+Pcz<=faz基底平均压力标准值(包括基础自重)P k =基底处土自重压力标准值P c =d γ=垫层宽b'=b+2tg θ=基垫层底面处附加压力标准值Pz=[b(P k -P c )]/(b+2ztg θ)=附加压力标准值Pz=[bL(P k -P c )]/[(b+2ztg θ)(l +2ztg θ)]=垫层底面处经深度修正)f az =f ak +ηd γ[(d+z)-0.5]=垫层底面处土自重压力标准值P cz =γ(d+z)=垫层底每边超出基础宽度(不小于0.3)b 1=ztg θ=。
