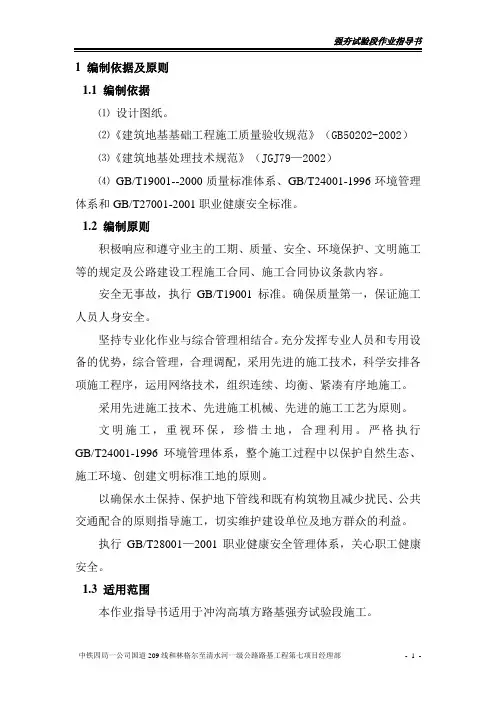

强夯施工作业指导书
青兰高速X合同段强夯分布主要有3种情况:即填方高度大于5M段落原地面中间层强;挖方及填方高度大于5M段落路床强夯;填土高度小于5M湿陷性黄土强夯。
共计739013m2。
针对本工程特点,特制定本作业指导书。
望各施工班组认真执行。
施工方案
强夯方法应根据现场试夯或当地经验确定锺重、落距、有较加固深度,单击夯击能,夯点夯击次数、夯击遍数、夯击点布置及加固范围等施工技术参数,以便更更好地指导施工生产。
强夯法夯实回填路基其施工要点如下:
1)夯击能量
本工程主、副夯采用2000kN.m夯击能量,满夯采用1000kN.m 夯击能量。
施工机械采用带有自动脱钩装置的履带式起重机。
2)夯点设置
本工程采用等边三角形布设,夯点间距为4米。
满夯时彼此搭接1/4。
3)夯击数和夯击遍数
单点夯击数和夯击遍数应通过试夯确定。
单点夯击次数一般按最后两击高程之差不大于5cm控制,夯击遍数以不出现“翻浆”
或“橡皮土”为宜。
一般采用3~5击,夯实遍数为2~3遍。
第一遍:主夯,按规定间距;第二遍:副夯,按规定间距在各主夯点位中间穿插进行;第三遍:满夯,采用夯印彼此达接1/4。
4)间歇时间
间歇时间由试夯时孔隙水压力消散过程的观察资料来确定。
对渗透性较差地基间歇时间应长一些,对渗透性较好的地基间歇时间应短一些,一般采用3~15d。
5)处理范围
路基填前强夯工作宽度:为路基坡脚外1m范围内,挖方段为整个是路床表面,高填方路段填高5m处及以上每填高5 m 处,应在距两路肩各3m的宽度范围内强夯,距两路肩3m内不得强夯。
以保证路基边坡稳定。
大面积掺加石灰或NCS等固化的高填方和桥涵台背回填半刚性材料的部位不得进行强夯。
桥涵台背10m范围内得进行强夯,10m以外采用夯击能1000kN.m进行强夯,20m以外按正常路段强夯;暗桥涵顶部一般不宜强夯,必须采用时,可在拱顶填高大于8m时,用夯击能1000kN.m进行强夯。
强夯路段横向距民房25m时,不得采用强夯。
6)施工工艺
第一步:清理平整施工现场;
第二步:夯点放线,用石灰或木桩标明第一遍夯点的位置,并测量地面高程。
第三步:施工机械就位,使夯锤对准夯点位置。
第四步:将夯锤起吊至预定高度,待夯锤脱钩自由下落后,放下吊钩,测量锤顶高程,如锤顶倾钭,应及时将坑底填平;
第五步:重复步骤四,按设计规定的夯击次数及控制标准,完成
一个夯点的夯实。
第六步:现场记录,强夯施工时应对每一个夯点的夯击能量、夯击次数及夯沉量做好详细记录。
第七步:移动位置,进行下一个夯点的夯击,直至完成第一遍全部夯击。
第八步:主夯完成后,静置72h以上,用推土机将夯坑填平,压路机静压一遍,然后测量夯后的地面高程。
第九步:重新放线定位,按主夯的施工步骤进行第二遍副夯的夯击施工。
第十步:副夯完成后,静置72h以上,用推土机将夯坑填平,按规定进行最后一次满夯,强夯完成后推土机整平压路机静压一遍,然后测量场地标高。
7)强夯施工过程中要有专人负责下列监测工作:
第一:开夯前应检查锤重和落距,以确保单击夯击能量符合设计要求;
第二:在每遍夯击前,应对夯点放线进行复核,夯完后检查夯坑位置,发现偏差或漏夯应及时纠正。
第三:按设计要求检查每个夯点的夯击次数和每击的夯沉量。
8)项目负责人要经常查看现场,并指派专人对各项参数及施工情况进行详细记录。
在纵向每打完10m左右,请旁站监理用水准仪检查一次锤击深度,检查与记录相符,并根据每次的锤击变化,了解填土高度及地基强度,认真做好强夯记录。
9)施工注意事项
a.对于含水量大的地基,由于强夯冲击的原理,出现水分被挤到
表面,但还未达到夯击遍数,立即停止施工,等表面水份蒸发晒到合适时再进行夯击。
b.应密切注意夯击中的异常变化,在构造物顶面强夯作业时,应
加强观察,一旦发现危及构造物安全时要立即停打,通知总监办、建管处、设计人员研究处理。
c.强夯施工前,应查明场地范围内的地下构造物和各种地下管线
(尤其是通讯电缆)的位置及标高,并采取必要的措施,以免因强夯施工而造成破坏。
10)质量检验
a、检查强夯施工过程中的各项测试数据和施工记录,不符合设计
要求时应补夯或采取其它有效措施。
b、强夯施工结束后应间隔一定时间方能对地基质量进行检
测。
对于碎石土和砂土地基,其间隔时间可取1~2周;低饱和度的粉土和粘性土、湿陷性黄土地基可取2~4.
周。
c.质量检验的方法,单点夯击次数一般按最后两击高程之差不大于5cm控制,并用灌入法检测地基承载力是否达到要求。
d.质量检查的数量,应根据地基处理的面积确定,其检验点数量不应小于3处/1000m2。
11)安全施工
强夯作业时,一台夯机必须配备两名以上人员,一人在地面指挥,另一人操作夯机。
12)强夯作业完成后,整平、碾压、测量放样,内业资料齐全,监理签字认可后,再进行路基填筑作业施工。
二、质量保证措施
(1)测量工作要精益求精,保证尺寸等都在规范要求的允许偏差之内。
(2)整个施工过程都由专门的技术负责人在现场监督,并指导工作,每道工序都按规范要求施工,以严格控制各个部位和各
道工序的施工质量和要求。
(3)质检人员经常性地进行质量检查。
(4)未经监理工程师的验收批准决不进行下一道工序的施工。
三、安全措施
(1)施工前对吊车钢丝绳和挂钩进行检查,施工现场设置安全警示牌。
各种施工机械专人负责驾驶,禁止无证或酒后驾
驶施工机械。
(2)各技术人员必须严格按照相关技术的操作规程进行作业,决不允许违规操作。
(3)严格按项目部安全小组的要求工作,提高施工人员的安全意识。
(4)现场的技术人员要经常性的对施工人员进行安全教育,保证每个施工人员都在安全可靠的环境下工作。
四、文明施工
(1)牢固树立修路为民的思想,坚持一切从人民的根本利益出发的观点,队伍进场后要广范深入教育职工尊重当地民俗习
惯,维护驻地人民的正常生产、生活秩序,搞好公民关系,
保证工程施工的正常进行。
(2)单项工程的施工现场按要求设立标志牌。
(3)在施工队伍内部,搞好生产劳动保护,对职工配足防护用品。
在人员集中地段,设置较全面的生活、卫生等设施保证人员
的身体建康与环境卫生。
(4)对各种施工机械的保养,做到经常清洗、检修,凡未检修与清洗的机械设备,不得在工程中使用。
(5)在施工点挂牌施工,各级施工人员佩带工作证,必须带安全帽,高空作业系安全带,不准赤脚或穿拖鞋,并接受业主和
监理的检查和社会监督。
(6)做好工程完工退场工作,按要求拆除、清理临时设施,按设计要求做好恢复占地工作,工程结束不留任何对环境有影响
的隐患,做到退场干净利索。
五、环境保护
施工现场应保持环境卫生,防止噪声、废水、废气污染。
由于工程噪声比较大,晚7点-第二天6点停止施工。
