抹灰质量缺陷整改方案
- 格式:doc
- 大小:2.22 MB
- 文档页数:19

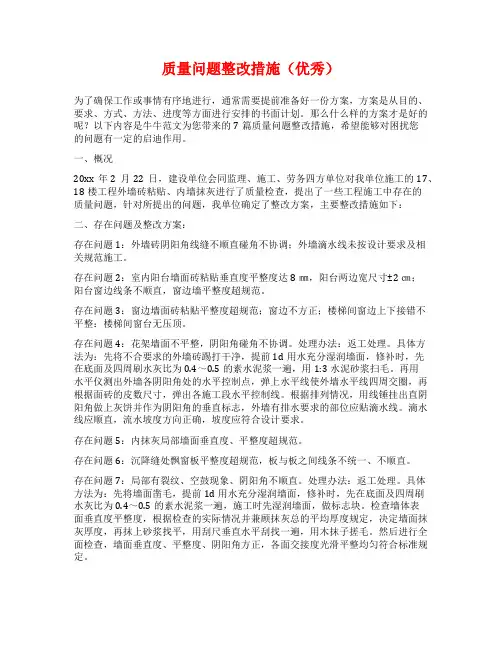

质量问题整改措施(优秀)为了确保工作或事情有序地进行,通常需要提前准备好一份方案,方案是从目的、要求、方式、方法、进度等方面进行安排的书面计划。
那么什么样的方案才是好的呢?以下内容是牛牛范文为您带来的7篇质量问题整改措施,希望能够对困扰您的问题有一定的启迪作用。
一、概况20xx年2月22日,建设单位会同监理、施工、劳务四方单位对我单位施工的17、18楼工程外墙砖粘贴、内墙抹灰进行了质量检查,提出了一些工程施工中存在的质量问题,针对所提出的问题,我单位确定了整改方案,主要整改措施如下:二、存在问题及整改方案:存在问题1:外墙砖阴阳角线缝不顺直碰角不协调;外墙滴水线未按设计要求及相关规范施工。
存在问题2:室内阳台墙面砖粘贴垂直度平整度达8㎜,阳台两边宽尺寸±2㎝;阳台窗边线条不顺直,窗边墙平整度超规范。
存在问题3:窗边墙面砖粘贴平整度超规范;窗边不方正;楼梯间窗边上下接错不平整:楼梯间窗台无压顶。
存在问题4:花架墙面不平整,阴阳角碰角不协调。
处理办法:返工处理。
具体方法为:先将不合要求的外墙砖踢打干净,提前1d用水充分湿润墙面,修补时,先在底面及四周刷水灰比为0.4~0.5的素水泥浆一遍,用1:3水泥砂浆扫毛。
再用水平仪测出外墙各阴阳角处的水平控制点,弹上水平线使外墙水平线四周交圈,再根据面砖的皮数尺寸,弹出各施工段水平控制线。
根据排列情况,用线锤挂出直阴阳角做上灰饼并作为阴阳角的垂直标志,外墙有排水要求的部位应贴滴水线。
滴水线应顺直,流水坡度方向正确,坡度应符合设计要求。
存在问题5:内抹灰局部墙面垂直度、平整度超规范。
存在问题6:沉降缝处飘窗板平整度超规范,板与板之间线条不统一、不顺直。
存在问题7:局部有裂纹、空鼓现象、阴阳角不顺直。
处理办法:返工处理。
具体方法为:先将墙面凿毛,提前1d用水充分湿润墙面,修补时,先在底面及四周刷水灰比为0.4~0.5的素水泥浆一遍,施工时先湿润墙面,做标志块。

外墙抹灰工程平整度及垂直度超标整改方案材料
一、问题描述
在某工程施工现场,外墙抹灰工程的部分墙体平整度和垂直度存在超标问题,需要及时整改。
具体问题描述如下:
(1)平整度问题:在某些墙体上,抹灰层不平整,存在凹凸不平的情况,超出了设计要求的规定范围;
(2)垂直度问题:在某些墙体上,墙体向左右两侧弯曲,垂直度不达标,无法满足设计要求。
二、分析原因
(1)平整度问题:该问题主要是由于抹灰层施工过程中,未能掌握好涂抹厚度和密度,导致抹灰层厚度不均匀、密度不足,从而形成凹凸不平的情况。
(2)垂直度问题:该问题主要是由于墙体水平杆架安装不到位或者安装不牢固,墙体结构受力不均,从而导致墙体向左右两侧发生弯曲,造成垂直度不达标。
三、整改方案
(1)平整度问题的整改方案:
1.拆除不达标的抹灰层,清理墙体表面杂物;
2.对墙体表面采用打磨的方法进行平整,达到设计要求的平整度;。

凡尔赛宫27X墙体抹灰垂直度平整度偏差的整改方案一、问题描述二、整改目标1.提高墙体抹灰的垂直度,使墙面竖直度符合设计要求;2.改善墙体抹灰的平整度,使整个墙面看起来平整、光滑。
三、整改步骤1.调查研究首先,组织专业人员对27X墙体抹灰进行详细评估,了解具体的垂直度和平整度偏差情况。
通过测量和观察,找出墙面存在的问题和原因。
2.整体规划根据调查研究结果,制定整体规划,确定整改方案的具体细节和步骤。
包括材料准备、施工方法和时间计划等。
3.准备材料和工具根据整改方案,准备好所需的建筑材料和工具。
例如,水泥、砂浆、水平仪、刮刀等。
4.预处理墙面在进行墙体抹灰之前,需要对墙面进行适当的预处理。
首先,清理墙面上的灰尘和污垢。
然后,检查墙面是否存在裂缝和凹凸不平的情况,对存在的问题进行修复。
5.抹灰施工根据整改方案,开始进行墙体抹灰施工。
在抹灰前,先在墙面上标出垂直度和平整度的参考线。
然后,根据参考线进行抹灰,使用水平仪和铺贴板等工具辅助保证墙体的垂直度和平整度。
6.后期处理抹灰完成后,对墙面进行后期处理。
主要包括抹灰表面的打磨和清理工作。
通过打磨,使墙面更加光滑细腻。
清理工作则是清除墙面上的余泥、灰尘等杂质。
7.质量检验对整改完成的墙体进行质量检验。
主要从垂直度和平整度两个方面进行评估,要求墙体垂直度误差应在规定范围内,墙面平整度达到设计要求。
8.整改方案的评估和调整对整改方案的效果进行评估和调整。
根据检验结果,分析存在的问题和不足之处,进一步调整整改方案,提高整改效果。
四、注意事项1.严格按照设计要求进行施工,保证墙面的垂直度和平整度符合要求;2.施工前,对施工现场进行检查,确保环境干净整洁,无杂物影响施工;3.抹灰施工要仔细,避免抹灰过厚或不均匀,影响墙面的垂直度和平整度;4.施工完成后,及时清理现场,保持墙面的清洁和美观。
五、总结通过以上整改步骤和注意事项,可以提高凡尔赛宫27X墙体抹灰的垂直度和平整度,使墙面看起来更加整齐、美观。

《外墙抹灰工程平整度及垂直度超标整改方案[五篇材料]》第一篇:外墙抹灰工程平整度及垂直度超标整改方案外墙抹灰工程平整度及垂直度超标整改方案一、检查标准及要求就a8号楼外墙立面装饰线条平整度、窗立口垂直度偏差±1cm~3cm要求,从东侧山墙开始一一检查,凡超标的地方做好偏差多少,大小范围记录,并在墙面做好记号,等待整改。
二、准备工作1、人员组织。
检查时,由项目部2位施工员配备班组1人检查做好记录,整改时原抹灰班组负责整改,由项目部施工员负责检查验收。
2、工具准备。
靠尺、塞尺;托线板、切割机、打磨机、砂浆刮刀等。
3、材料准备:抗裂腻子、钢丝网、水泥、胶水、细砂三、整改方法1、根据超标情况可采取①对于超标1cm以内线条平整度、窗口垂直度由外墙涂料施工班组用干粉腻子刮平;②对于超标1cm~3cm者采用切割凿除重新按抹灰要求及标准重新抹灰;③对于凸出部位1cm~3cm范围小采用打磨机磨平;④对于凸出部分1cm~3cm范围大者凿除略低于平整面砂浆用抗裂砂浆铺网刮平;⑤对于凹入部分1cm~3cm采用用抗裂砂浆铺网找平。
边整改边检查。
2、整改工艺流程。
整改部位处理(凿平、打毛、清扫、冲洗、湿润底层)→吊垂直、找规矩做灰饼(保证墙面垂直平整)→刷底层建筑粘结剂(胶水搅拌水泥,有一定的强度表面搓毛)→抹面层细砂砂浆或抗裂腻子(有足够强度、垂直、平整、不空不裂、颜色一致)→湿润养护。
3、施工注意事项:补抹层薄要求湿润基层后用801胶水搅拌水泥糊状浆,用毛刷刷一遍,稍有一定强度后,用胶水搅拌1:2水泥细砂砂浆刮上砂浆,用铝合金方条按原墙面平面刮平,不平处补抹砂浆然后再刮,直到平直为止。
紧接着用木抹子搓压,使表面平整密实。
完成后注意洒水湿润养护,防止空鼓开裂。
光谷·梅花坞二标段项目经理部xx年5月6日第二篇:抹灰工程平整度及垂直度超标整改方案及计划(精选)抹灰工程平整度及垂直度超标整改方案及计划一、检查标准及要求墙面平整度允许偏差±4mm;墙面垂直度允许偏差±4mm。

墙面抹灰开裂质量问题的原因分析及治理措施摘要:建设工程项目中,建筑抹灰发生开裂是经常出现的质量问题,却因大多抹灰层开裂不危及建设项目主体结构安全,无论施工单位、建设单位均会产生错觉而不能真正认真对待,抹灰开裂情况轻微的,仅仅是影响少数观感质量,若是情况严重,发生开裂的面积过大,对建设项目不只是造成工期延误、返工带来的人、机、料的直接损失,更是影响施工企业质量信誉,进而大大影响建设项目的后期销售、运营,对建设单位和施工单位带来的市场损失难以统计,更有甚者,项目中后期施工或投入使用后,若外墙抹灰层出现大面积开裂进而引起外墙饰面材料脱落,尤其高层建筑工程项目出现伤人事故更是会造成极为恶劣的社会影响,给项目建设带来巨大的后期损失。
本文以本人参与的一个住宅项目为例,对项目实施过程初期发生的抹灰层出现开裂质量问题进行了详细的原因分析、提出了整改、预防治理措施。
该住宅建筑项目,占地面积约6.2万平方米,总建筑面积约17.3万平方米,施工分两期进行,施工中第一期建筑结构主体完成后,进行抹灰施工作业初期,发现抹灰层出现部分开裂情况,导致后续部分施工的内墙防水、内墙腻子以及外墙涂料也发送开裂质量问题,经项目部仔细调查研究后作出以下原因分析和预防整改措施。
关键词:抗裂砂浆、干混砂浆、抹灰、开裂1.抹灰开裂情况描述本项目主要为21层的高层建筑,主体结构施工及内外墙抹灰采用分段验收,抹灰工作提前插入的方式循环进行,发生抹灰开裂的情况室内及外墙均有出现,以下将室内、室外分别进行讨论[1]。
(一)室内抹灰出现开裂的原因分析经仔细现场查看,室内抹灰开裂主要发生在建筑的临外墙的有保温层墙面(使用砂浆为抗裂砂浆,产生的不规则龟裂及少量空鼓形成的裂缝)以及少量保温板接缝处长直缝(出现沿保温板接缝的通长直线裂缝)。
原因分析及预防整改措施:(1)保温板粘贴及固定不充分,造成保温板下空鼓,抹灰后砂浆层收缩造成空鼓裂缝或龟裂缝。
整改预防须加强保温板安装检验、严格执行保温板安装操作规范,对保温板涂胶以及保温钉固定等步骤进行严格的分项验收,保温板安装未经验收,严禁执行下一步施工。

抹灰工工程详细问题整改方案问题分析抹灰工工程是建筑装饰的关键环节之一,起到美化建筑、保护墙体的作用。
然而,在抹灰工工程中常常存在一些问题,如粘结不牢、抹灰厚薄不均、表面平整度差等等。
这些问题若不及时发现并进行整改,在后续的工程施工中会给后续工序的施工造成困难,同时也会影响建筑物的整体质量。
因此,对于抹灰工工程存在的问题,我们需要及时进行整改,确保施工质量。
整改方案提高工人技术水平抹灰工工程施工的质量取决于工人的技术水平。
因此,我们需要提高工人的技术水平,使得他们能够胜任更高难度的抹灰工程。
具体提高措施如下:1.固定岗位培训。
针对工作中发现的问题,以及新入职的工人,对岗位技术进行固定培训,提高工人的技术水平。
2.多渠道学习。
除了固定培训外,建议工人在工作之余多渠道学习相关技能,如观看相关视频教学,阅读行业相关书籍等。
企业也可以提供一些培训机会来提高工人的技术水平。
管理人员质量责任制的实施抹灰工程的施工质量不仅需要工人的技术水平,还需要有质量控制管理。
建立质量责任制,加强管理措施,促进抹灰工程的改进。
具体措施如下:1.确立岗位责任。
明确抹灰工施工的责任人,并要求其对施工过程进行监督和管理,发现问题要及时整改。
2.建立成品验收制度。
在抹灰工程完工后,要进行成品验收,并对质量不合格的问题进行及时整改,确保抹灰工程成品的质量符合要求。
配置合适的设备和材料设备和材料的使用也会影响抹灰工程的质量。
选择合适的设备和材料,可以减少很多不必要的问题。
具体措施如下:1.选择合适的工具和材料。
根据不同情况选择合适的抹灰刀、砂浆、石膏等材料,确保质量。
2.对现有设备进行维护保养。
对现有设备定期进行保养,确保设备的正常运行,避免因设备问题影响抹灰工程的质量。
总结抹灰工工程是建筑装饰的重要环节,其质量影响着建筑物的安全和美观程度。
然而,在抹灰工工程中常常存在一些问题,需要及时发现和处理,进行整改。
本文提出了提高工人技术水平、管理人员质量责任制的实施以及配置合适的设备材料等方面的整改措施。
住宅小区工程质量缺陷处理方案一、引言住宅小区作为人们生活的重要场所,其工程质量直接关系到居民的生活质量和安全。
然而,在住宅小区的建设和使用过程中,不可避免地会出现一些质量缺陷。
为了保障居民的合法权益,提高住宅小区的整体质量水平,特制定本处理方案。
二、工程质量缺陷的常见类型及表现(一)房屋结构方面1、墙体裂缝表现为竖向、横向或斜向的裂缝,宽度和长度不一。
原因可能是地基不均匀沉降、温度变化、材料收缩等。
2、楼板裂缝楼板表面出现不规则裂缝,影响结构的整体性和安全性。
通常是由于施工不当、混凝土强度不足、荷载过大等因素导致。
(二)建筑装饰装修方面1、墙面抹灰空鼓、脱落墙面抹灰层与基层粘结不牢固,出现空鼓甚至脱落现象。
可能是基层处理不当、砂浆配合比不合理、施工操作不规范等原因造成。
2、门窗密封不严门窗与墙体之间存在缝隙,导致雨水渗漏、隔音效果差。
原因包括门窗安装不规范、密封条老化等。
(三)给排水及采暖方面1、管道渗漏给排水管道连接处、弯头处等部位出现漏水现象。
可能是管材质量不合格、施工焊接不严密、管道受到外力破坏等所致。
2、采暖系统不热室内温度达不到设计要求,采暖效果不佳。
原因有管道堵塞、系统平衡失调、散热器选型不当等。
(四)电气方面1、线路短路、断路电气线路出现故障,导致停电或电器设备无法正常使用。
可能是电线老化、施工时损伤线路、接线不牢固等引起。
2、插座、开关失灵插座无电、开关无法控制电器设备。
原因包括产品质量问题、安装错误等。
三、工程质量缺陷的处理原则(一)安全性原则处理质量缺陷时,首先要确保居民的生命财产安全,避免因处理不当而引发安全事故。
(二)耐久性原则处理方案应保证修复后的部位具有足够的耐久性,能够在正常使用条件下长期保持良好的性能。
(三)经济性原则在保证质量的前提下,选择经济合理的处理方案,尽量降低处理成本。
(四)可操作性原则处理方案应具有可操作性,便于施工人员实施,同时要考虑施工过程中的安全和环保要求。
20XX 专业合同封面COUNTRACT COVER甲方:XXX乙方:XXX玉米大宗买卖详细协议2024版A版本合同目录一览第一条定义与术语解释1.1 玉米1.2 大宗买卖1.3 货物1.4 甲方1.5 乙方1.6 交货日期1.7 质量标准1.8 价格1.9 数量1.10 违约金1.11 争议解决第二条货物描述2.1 品种2.2 规格2.3 数量2.4 质量第三条价格与支付方式3.1 价格确定3.2 支付方式3.3 支付时间第四条交货4.1 交货地点4.2 交货时间4.3 运输方式4.4 货物验收第五条质量保证5.1 质量标准5.2 检验检疫5.3 质量争议解决第六条违约责任6.1 甲方违约6.2 乙方违约6.3 违约金计算第七条不可抗力7.1 定义7.2 影响合同履行的处理第八条争议解决8.1 协商解决8.2 调解8.3 仲裁8.4 法律途径第九条合同的生效、变更与解除9.1 合同生效条件9.2 合同变更9.3 合同解除第十条保密条款10.1 保密内容10.2 保密期限10.3 泄露后果第十一条法律适用与争议解决11.1 法律适用11.2 争议解决第十二条其他条款12.1 附件12.2 补充协议12.3 合同修改第十三条违约与索赔13.1 违约行为13.2 索赔程序13.3 索赔时效第十四条合同解除与终止14.1 合同解除14.2 合同终止14.3 解除或终止后的权利义务处理第一部分:合同如下:第一条定义与术语解释1.1 玉米:指符合本合同约定的品种、规格和质量标准的玉米产品。
1.2 大宗买卖:指甲方以批量购买的方式向乙方购买玉米,并按照约定的价格和数量进行交易的行为。
1.3 货物:指本合同项下甲方购买的玉米产品。
1.4 甲方:指本合同项下购买货物的甲方单位或个人。
1.5 乙方:指本合同项下出售货物的乙方单位或个人。
1.6 交货日期:指乙方按照约定向甲方交付货物的日期。
1.7 质量标准:指本合同约定的玉米产品质量要求,包括品种、纯度、水分、杂质等指标。
建筑工程质量缺陷整改方案一、背景建筑工程是将设计图纸上的理论变成现实的过程,是一个复杂而严谨的系统工程。
在建筑工程中,质量缺陷是不可避免的问题,可能会导致工程延误、额外成本、安全隐患等严重后果。
因此,及时发现和整改建筑工程质量缺陷是十分重要的。
二、目标整改建筑工程质量缺陷的目标是保障工程的质量和安全,确保建筑工程达到设计要求的标准,并最大程度地避免工程质量带来的后果。
三、建筑工程质量缺陷的分类1. 结构缺陷:例如设计不符合要求、结构强度不足等。
2. 施工质量缺陷:例如材料选用不当、施工工艺不规范等。
3. 设备安装缺陷:例如设备选型不合适、安装位置不当等。
4. 环境影响缺陷:例如污染、噪音、扰民等。
5. 安全隐患:例如建筑部件脱落、工地安全设施不完善等。
四、建筑工程质量缺陷整改方案1. 指定专人负责在整改建筑工程质量缺陷前,首先需要指定专人负责。
这个专人需要拥有一定的资质和经验,对建筑工程有一定的了解,能够全面地了解工程的设计、施工和使用情况,并能够协调相关的人员和资源进行整改工作。
2. 制定整改计划整改建筑工程质量缺陷需要一个详尽的计划,包括整改的内容、方法、时间表、责任人等。
这个整改计划需要充分考虑工程的现状和要求,确保整改工作能够顺利进行。
3. 分析质量缺陷原因在开始整改工作前,需要对质量缺陷的成因进行分析。
这个分析需要全面地了解质量缺陷的情况,寻找造成这些缺陷的根本原因,并对这些原因进行分析和评估。
4. 制定整改方案在分析了质量缺陷的原因后,需要制定整改方案。
这个整改方案需要根据缺陷的情况和原因,进行具体的整改步骤,确保整改工作的顺利进行。
5. 资金和资源的保障整改建筑工程质量缺陷需要一定的资金和资源的保障。
这个资金和资源需要充分地考虑整改工作的具体要求,确保整改工作能够得到充分的支持。
6. 实施整改工作在整改工作中,需要根据整改方案,全面地、系统地进行整改工作。
这个整改工作需要全面地协调施工方、设计方、监理方等相关人员和资源,确保整改工作的顺利进行。

一般抹灰工程修补方案一、常见抹灰工程问题1.开裂:抹灰工程在干燥过程中出现开裂是比较常见的问题。
这可能是因为在施工时砂浆的配比不合理,导致强度不够,或者是施工中未按规定进行振实,造成空鼓。
2.脱落:抹灰层在施工后出现脱落也是一个常见问题。
这可能是因为基层表面不平整,或者在抹灰层干燥过程中受到外力撞击导致的。
3.粗糙不平整:抹灰层表面粗糙不平整也是一个常见问题,这可能是因为在施工时砂浆的配比不合理,或者是施工人员技术不够熟练导致的。
以上几种问题在抹灰工程中都是比较常见的,接下来我将为大家介绍一般抹灰工程的修补方案。
二、一般抹灰工程修补方案1.开裂修补方案如果抹灰层出现了开裂,首先需要对开裂处进行清理,将裂缝处的脱落杂物全部清除干净。
然后在裂缝处涂抹专用的抹灰胶进行填补,填补后要用木片或抹刀将其压实。
最后用湿海绵将填补部分进行打磨,使其与原墙面无缝衔接。
2.脱落修补方案如果抹灰层发生脱落,首先需要用刷子将脱落部分周围的表面清理干净。
然后用专用的抹灰胶或快干砂浆进行填补,填补后要用木片或抹刀将其压实。
最后用湿海绵将填补部分进行打磨,使其与原墙面无缝衔接。
3.粗糙不平整修补方案如果抹灰层表面粗糙不平整,首先需要用铲刀将表面的凹凸部分进行修平。
然后在表面进行打磨,使其边缘和原墙面无缝衔接。
最后将修好的部分进行抹灰处理,保证表面平整光滑。
以上就是一般抹灰工程的修补方案,希望能够对大家有所帮助。
抹灰工程的质量直接关系到整体工程的质量,所以在进行抹灰工程时一定要严格按照要求进行施工,避免出现修补的情况。

抹灰修补方案在本工程的抹灰过程中,由于施工人员的技术水平不够高、操作不规范,以及材料质量不稳定等原因,导致了抹灰出现开裂、空鼓等质量问题。
2、处理措施:1)对于已经出现开裂、空鼓的部位,进行重新抹灰处理,确保抹灰质量符合规范要求。
2)加强现场施工管理,对施工人员进行技术培训,提高其技术水平和操作规范性。
3)加强材料质量控制,确保所使用的材料符合规范要求。
4)加强施工现场的环境控制,避免温度、湿度等因素对抹灰工程的影响。
三、墙面开裂、空鼓整改措施1、开裂处理1)对于出现细小裂缝的部位,可采用填缝剂进行填补。
2)对于较大的裂缝,应进行重新抹灰处理。
2、空鼓处理1)对于已经出现空鼓的部位,应进行重新抹灰处理。
2)加强施工现场的环境控制,避免温度、湿度等因素对抹灰工程的影响。
四、现场控制措施1)加强施工现场的环境控制,避免温度、湿度等因素对抹灰工程的影响。
2)加强现场施工管理,对施工人员进行技术培训,提高其技术水平和操作规范性。
3)加强材料质量控制,确保所使用的材料符合规范要求。
底层灰在未经处理的情况下与中层灰混合,会很快吸收砂浆中的水分,导致与底层灰的粘结不牢,容易产生空鼓现象。
为避免空鼓,需要注意减小粉刷层与基层的变形差,增强结合面的粘结强度,避免出现粉刷层的无约束自由端出现,以及注意施工工艺,避免先天性的空鼓。
在后期养护方面,如果在规定时间内没有进行浇水养护,会导致砂浆干缩过快,容易产生开裂。
因此,需要及时提供砂浆中水泥水化热所需水分,以保证砂浆养护的效果。
其他原因包括在对砼墙面进行毛化处理时,工人质量意识淡薄,处理不到位,喷洒不均匀,且对毛化后的墙面养护时间和方法不对;抹灰时没有按交底施工,抹灰一次成型,没有分两次进行;安装施工队伍在墙上开挖线槽、施工洞,且填补方法不当;部分薄弱环节和剪力墙、柱、梁与砌体墙的交接处缺乏加强和构造措施,顶砖斜砌间隔时间过短,不满足规范要求,特别是梁底部位;当抹灰墙面面积过大时,没有设置分格缝,导致面积过大,抹灰层收缩导致开裂。
一、工程概况本工程位于龙湾城市中心区G-01地块一期,龙祥路以东,永强路以北,永中西路以南。
本工程总建筑面积为㎡,其中八栋4+1、1栋6+1五栋9+1、九栋高层及四栋商铺填充墙内外墙均采用加气砼,底部采用200mm高混凝土小型砌块。
使用传统抹灰工艺,室内抹灰水泥砂浆厚度为18mm。
本工程体量大、工期紧迫,在抹灰工程中出现开裂、空鼓属于质量通病,现编制处理方案,指导本工程对抹灰出现开裂、空鼓现象的技术处理以及对抹灰工程施工中对产生开裂、空鼓的预防。
二、编制依据1、龙湾城市中心区G-01地块工程施工图2、施工组织设计3、砌体工程施工质量验收规范GB50203-20114、建筑装饰装修工程质量验收规范GB50210-20015、中梁“抹灰工程施工工艺及节点做法”三、原因分析及处理措施1、原因分析:、粉刷产生空鼓的情况当在砌体墙或混凝土剪力墙上粉刷施工时,随着水化反应的开始,水泥砂浆开始硬化并提高强度,但干缩和硬化过程中的收缩也伴随出现;在水泥硬化过程中,水泥砂浆固定在粉刷基层面上依靠的是相互之间的粘结力,粘结力制约收缩力,在粘结面上产生剪切力。
在粉刷的初期,收缩力小,粘结面上的剪应力小于粘结面的抗剪强度,因此不出现空鼓;随着时间的推移,粉刷层的收缩不断扩大,若局部出现剪应力大于抗剪强度时,空鼓便随之发生。
、抹灰产生开裂、空鼓的多种原因抹灰层产生开裂、空鼓有多种原因,主要是基层处理不当,砂浆用料比例不恰当,以及结构不合理,原材料不合格(如水泥过期),施工操作不当,后期养护。
基层处理不当(1)抹灰基层如过于干燥,则砂浆中的水份很快就会被基层吸收,影响粘结力;(2)基层浮灰或松散砂浆,砼块未清理干净,易造成抹上去的砂浆无法与基层粘结牢固;(3)基层太光滑未进行甩浆凿毛处理或有油性物质未清除干净,则抹灰层易产生空鼓现象。
、抹灰砂浆材料比例不按设计或规范比例进行搅拌(1)水泥用量过多或过少,易造成砂浆强度过高或过低,过高则易产生开裂,过低则易产生空鼓;(2)水分比例过高或过低,过高则水灰比过大,造成砂浆稠度下降,粘结力很差,粘不住,易往下掉,过低则砂浆太稠,施工操作困难,因水泥水化热过程中需要大量水份,砂浆太稠则砂浆中水份太少无法满足水泥充分水化热的需要,因而砂浆的强度无法达到设计强度需要,与基层粘结牢固程度降低,易产生空鼓;(3)基层偏差太大,一次抹灰层过厚,干缩较大易产生空鼓和裂缝。
抹灰工程平整度及垂直度超标整改方案及计划一、问题分析:抹灰工程平整度和垂直度的超标主要是由以下几个方面引起的:1. 基层处理不到位:墙面、地面的表面平整度不达标,存在凹凸不平、漏抹等问题;2. 施工操作不规范:施工人员技术水平不够高,操作不熟练,没有掌握正确的施工方法和技巧;3. 使用劣质材料:施工中使用的砂浆材料质量不合格,导致抹灰层干燥收缩不均匀。
二、整改方案:为了解决抹灰工程平整度和垂直度超标的问题,需要采取以下整改方案:1. 基层处理:将存在明显不平整的墙面和地面进行修整,填补凹陷和裂缝,确保基层平整度达到施工规范要求。
2. 施工工艺:提高施工人员的技术水平,进行培训和学习,掌握正确的施工方法和技巧,保证施工操作规范,提高施工质量。
3. 使用优质材料:选用符合国家标准的砂浆材料,确保其质量达标,避免使用劣质材料造成施工质量不稳定。
三、整改计划:1. 整改前期准备阶段:a. 制定整改计划,并明确整改措施和工期。
b. 组织相关人员进行培训,提高技术水平,掌握正确的施工方法和技巧。
c. 采购符合国家标准的砂浆材料,确保材料质量达到要求。
2. 整改实施阶段:a. 进行基层处理,修整墙面和地面,填补凹陷和裂缝,确保基层平整度达标。
b. 技术人员进行现场指导,监督施工操作,确保施工质量规范。
c. 使用优质砂浆进行抹灰工程,确保施工层的质量稳定,避免干燥收缩不均匀的问题。
3. 整改验收阶段:a. 完成抹灰工程后,进行整体验收,检测平整度和垂直度是否达到规范要求。
b. 如出现不达标的情况,重新整改修复,直至达到规范要求。
c. 完成整改验收,交付使用。
四、方案实施的有关措施:1. 明确责任人:指定专人负责整改工程,协调各部门、人员的配合,确保按计划进行。
2. 加强施工监管:加大对施工工艺、操作规范的监督力度,及时纠正施工中存在的问题。
3. 优化材料使用:严格按照标准要求选用和使用砂浆材料,确保其质量达标。
外墙涂料质量问题整改方案该工程外墙墙面采用一般抹灰(搓毛)做为基层,一底二面涂料做为面层。
工程施工完毕后,检查验收时,因外架没拆,检查的视线和距离等方面问题的影响,质量问题未能完全表露出来,以至拆架后方才显露出较大的质量缺陷,具体质量缺陷反映如下:相当的栋号均有不同程度的抹灰表面凹凸不平,接槎明显和涂料透底,色差等质量问题。
一、原因分析:主要是质量标准不够明确,工程紧,选择素质较高的劳力班组较难,工人操作不够认真,特别是上下皮架操作;施工过程的监控检查力度不够等。
二、整改措施:1、建立专项整改队伍,选择较好的师傅进行操作;2、组织相关人员全面检查各栋号的施工质量,按抹灰工程和涂料工程的质量问题不同及其程度轻重不同分别做出记录和标识。
3、确定整改标准:根据现场检查的实际结果,研究划定整改范围,确定整改工艺和质量标准(整改样板),并报请监理单位和工程指挥部确认。
4、拟定整改工艺措施如下:(1)抹灰表面凹凸不平,接槎明显部位:在缺陷处划定处理界线,使其规矩T用切割机将凹凸不平处找平及扫毛T清扫润湿T用水泥适量细砂加乳胶调配成腻子,分遍批平(最后一遍批平后用海绵块顺纹搓毛)T涂刷涂料(一底二面)(2)涂料面透底、色差:在缺陷处局部处理后于分格方块内满涂一遍。
5、抓好整改过程的质量控制工作:各栋号整改前,由栋号长对作业人员做出严格的技术交底,并会同质检员认真做好过程的质量监控工作,发现问题及时制止或处理。
6、严把质量验收关:工程整改完毕后,拆加架前,在班组自检合格,栋号长复检合格,质检员专检合格后,报请监理代表和工程指挥部代表确认合格后,方准拆架。
省四建金山工业厂房项目部2003年3月17日。
一、引言工程质量缺陷是在工程建设过程中不可避免的问题,但如何及时发现并进行修复是至关重要的。
本文主要讨论了工程质量缺陷的表现和修复方案,以帮助工程管理者和相关人员更好地处理工程质量缺陷问题。
二、工程质量缺陷的表现1. 质量缺陷的种类及表现在工程建设中常见的质量缺陷主要包括:结构缺陷、材料缺陷、工艺缺陷、设计缺陷等。
这些质量缺陷表现在工程实施中可能会有以下表现:(1)结构缺陷结构缺陷主要表现为建筑物结构不稳定、裂缝、变形、抗震性能不足等问题。
这些问题会直接威胁到建筑物的安全性和稳定性。
(2)材料缺陷材料缺陷主要表现为材料质量不佳、使用寿命短、容易受环境影响等问题。
这些问题会导致工程的使用寿命和性能大幅降低。
(3)工艺缺陷工艺缺陷主要表现为施工工艺不规范、操作不当、质量把关不严等问题。
这些问题会直接影响到工程的质量和稳定性。
(4)设计缺陷设计缺陷主要表现为设计标准不合理、设计计算错误、设计参数选取不当等问题。
这些问题会导致工程在实施阶段出现严重缺陷。
2. 质量缺陷对工程的危害质量缺陷给工程造成的危害主要包括:(1)安全隐患:质量缺陷会直接影响到工程的安全性和稳定性,可能会引发事故。
(2)经济损失:质量缺陷会导致工程的使用寿命和性能降低,进而增加了日常维护和改造的成本。
(3)形象受损:质量缺陷会影响到工程的整体形象和品牌价值,导致利润和声誉受损。
针对质量缺陷的表现和对工程造成的危害,我们需要及时发现并进行修复。
1. 质量缺陷的检测方法要及时发现和修复质量缺陷,首先需要对工程进行全面的检测。
常见的质量缺陷检测方法主要包括:(1)目视检查:通过肉眼观察工程的表面和结构,以发现可能存在的缺陷。
(2)非破坏检测:利用声波、超声波、磁粉探伤、电磁检测等技术手段,对工程进行全面的非破坏检测。
(3)试验检测:对材料进行化学试验、物理试验、力学试验等,以全面了解材料的性能。
2. 质量缺陷的诊断方法在确定了质量缺陷的存在后,需要进一步进行诊断,找出质量缺陷的具体原因。
4抹灰工程平整度及垂直度超标整改方案及计划我们要对现有的问题进行详细的调查和分析。
这不仅仅是走马观花,而是要深入现场,用尺子、水平仪等工具,一项一项地测量,一处一处地记录。
我们要了解超标的具体数值,找出问题的根源,是因为施工工艺不当,还是因为材料质量有问题。
1.成立专项小组针对这次整改,我们成立了一个专项小组,由项目经理牵头,包括技术负责人、施工队长、质量检验员等关键人员。
小组成员都是经过精心挑选的,每个人都有丰富的施工经验,对抹灰工程了如指掌。
2.调查与分析施工人员操作不规范,没有严格按照工艺标准执行。
材料质量参差不齐,有的批次存在质量问题。
施工过程中,监管不到位,没有及时发现和纠正问题。
3.整改方案对施工人员进行重新培训,确保他们熟悉并掌握正确的施工工艺。
对不合格的材料进行清理,重新采购符合质量标准的材料。
加强现场监管,设置专门的质检人员,对施工过程进行实时监控。
(1)培训与考核对施工人员进行系统的培训,包括施工工艺、质量标准、操作技巧等。
培训结束后,进行考核,确保每个施工人员都能够熟练掌握相关知识。
(2)材料采购与检测重新采购符合质量标准的抹灰材料,并对新采购的材料进行严格的检测,确保其质量合格。
(3)施工过程监管在施工过程中,设置专门的质检人员,对每个环节进行实时监控,发现问题及时纠正。
同时,加强对施工人员的监督,确保他们严格按照工艺标准执行。
(4)整改效果验收4.整改计划第一阶段:调查与分析(1周内完成)第二阶段:培训与考核(2周内完成)第三阶段:材料采购与检测(1周内完成)第四阶段:施工过程监管(持续进行)第五阶段:整改效果验收(1周内完成)在整个整改过程中,我们注重沟通与协调,确保各个部门之间的信息畅通。
同时,我们也鼓励施工人员积极参与,提出自己的意见和建议,共同解决施工中的问题。
通过这次整改,我们相信抹灰工程的平整度及垂直度问题将得到有效解决。
这不仅是对工程质量的负责,也是对我们自己工作的负责。
XXX住宅2-2期工程质量缺陷整改方案编制:审核:审批:中国建筑第四工程局XXX目部二零一四年八月一十八日目录一、施工组织管理 (3)二、施工准备 (4)三、工期安排 (4)四、原因分析及处理措施 (4)1、内外墙面抹灰产生空鼓开裂的原因 (4)2、加气块内墙面抹灰层空鼓开裂处理 (5)3、剪力墙、梁、柱与砌体交接处内墙空鼓开裂处理 (5)4、外墙面抹灰层空鼓开裂处理 (6)5、线管开槽空鼓开裂处理 (6)6、内墙阴阳角不方正墙面不平整改措施 (6)7、外墙阴阳角不顺自墙面不平整改措施 (7)8、外墙滴水线与造型线脚 (8)9、屋面防水层质量问题 (8)10、结构楼板表面不平整 (11)五、现场控制措施 (12)六、安全与文明施工 (12)附1:毛坯房移交标准 (13)附2:节点完成时间 (17)质量缺陷整改方案本工程体量大、工期紧迫,在抹灰粗装饰过程中会出现开裂、空鼓、阴阳角方正偏差、墙面垂直度、平整度、外墙滴水线、造型线脚、屋面防水层质量问题超出允许范围等现象,这也是建筑业的通病。
现编制专项处理方案,指导本工程对质量缺陷及通病现象的技术处理措施和整改方案。
一、施工组织管理1、我公司根据本工程情况工序复杂施工范围大的特点,积极组织管理人员,在各劳务公司组织有经验丰富、有技术、有责心施工操作整改班组人员,以项目部领导班子。
2、项目组织机构设置如下表所示:二、施工准备项目部组建人员进行先交底后施工的原则,讲述抹灰存在的质量通病的原因分析和处理措施,修复整改的重要性和关键性。
工程技术人员进驻施工现场指导施工,按施工方案和技术规程对操作者进行施工技术、施工安全交底。
加大技术指导和质量监督力度。
三、工期安排内墙抹灰整改9月15日全部完成,外墙抹灰整改9月10日全部完成。
具体各栋号整改时间详见本工程拟定的工期节点时间。
四、原因分析及处理措施1、内外墙面抹灰产生空鼓开裂的原因内外墙面抹灰工程空鼓开裂为抹灰工程质量通病,出现空鼓开裂的原因分析如下: 1)部分墙面由于抹灰施工前对墙面浇水湿润护养不够,墙面干燥,墙面存在毛细孔,导致抹灰上墙后,墙体大量吸取砂浆的水分,水分散发太快,造成砂浆强度不高,粘结力下降以及收缩太快,尤其是砂浆与墙面粘结面,当砂浆层的强度不能抵抗收缩拉力时开裂。
同样,由于这时砂浆层与墙面的粘结力还未达到足以抵抗由于收缩而造成的砂浆层在墙面上的滑动,因而发生空鼓。
2)在对砼墙面进行拉毛处理时,拉毛不到位,喷洒不均匀,且对拉毛后的墙面养护时间(应在终凝后浇水养护,直到水泥疙瘩全部粘满砼光面上,并有较高强度即用手掰不动)和方法(浇适量水湿润,水的压力不宜过大,否则会使毛化的砂浆脱落)不对。
3)抹灰时,操作工人没有按交底施工,抹灰一次成型,抹灰没有分两次进行。
4)抹灰砂浆自身收缩引起开裂,抹灰砂浆收缩主要包括化学收缩、干燥收缩、温度收缩及塑性收缩。
这些收缩将在抹灰砂浆中产生拉应力,当拉应力超过抹灰砂浆的抗拉强度时就会出现裂缝或空鼓。
5)安装施工队伍,在墙上开挖线槽,施工洞,填补不到位。
6)部分薄弱环节和剪力墙、柱、梁与砌体墙的交接处缺乏加强和构造措施,顶砖斜砌间隔时间过短,不满足规范要求,特别是梁底部位,由于砌体发生少许的沉降,使砌体墙与梁底分离形成裂缝;除此之外,砌体与砼各自收缩,形成裂缝。
7)当抹灰墙面面积过大时,没有设置分格缝,导致面积过大,抹灰层收缩导致裂缝。
针对抹灰工程空鼓开裂常见原因,项目部将采取的修补措施如下:2、加气块内墙面抹灰层空鼓开裂处理当内墙面抹灰施工后发生空鼓开裂时,抹灰空鼓处只能作返工处理。
具体方法为:先将空鼓部分凿去(凿除范围为空鼓部位四周扩大100mm),四周用切割机切成方块形或圆形,边缘凿成斜坡形,用钢丝刷刷掉墙面松散灰皮处理时,水泥采用硅酸盐水泥,严禁混用不同品种、不同强度等级的水泥,砂采用中、粗砂,过8mm孔径筛子,含泥量不大于3%。
底层表面进行拉毛,拉毛处理完成后,将修补处周围100mm 范围内用清水清理干净。
修补前1d,用水冲洗,使其充分湿润,一天内最好浇水湿润两次。
修补时,先在底面及四周刷素水泥浆一遍,然后分两次用和原面层相同材料的1:2 水泥砂浆填补并槎平。
3、剪力墙、梁、柱与砌体交接处内墙空鼓开裂处理当剪力墙、梁、柱与砌体交接处空鼓且裂缝过大时,先将开裂处抹灰层凿除,四周用切割机切成方块形或园形,清理基层,将松动、疏松、脱落的砂浆清除干净并湿润,在不同材料基体交接处的表面重新粘贴钢丝网,之后才采用素水泥浆的方法对墙面进行拉毛处理,待拉毛的水泥浆终凝后,用水将墙面适当湿润,然后分两次用和原面层相同材料的1:2 水泥砂浆填补并槎平。
当剪力墙、梁、柱与砌体交接处没有空鼓且出现细小裂缝时,先将裂缝处四周切割成较整齐规则的平面,四周切割边切成向外约45°的斜口,宽度为沿裂缝两边各扩大10-15cm,只凿除面层,清除周围松动的砂浆,并用钢丝刷清理干净,然后用水湿润,然后挂纤维网片,采用素水泥浆修补抹平。
4、外墙面抹灰层空鼓开裂处理当外墙抹灰面层发生空鼓开裂时,作返工处理。
具体方法为:先将空鼓部分凿去(凿除范围为空鼓部位四周扩大100mm),四周用切割机切成方块形或圆形,边缘凿成斜坡形,将松动、疏松、脱落的砂浆清除干净并湿润,并重新粘贴钢丝网。
水泥采用硅酸盐水泥,严禁混用不同品种、不同强度等级的水泥,砂采用中、粗砂,过8mm孔径筛子,含泥量不大于3%。
底层表面进行拉毛,拉毛处理完成后,将修补处周围100mm 范围内用清水清理干净。
修补前1d,用水冲洗,使其充分湿润,一天内最好浇水湿润两次。
修补时,先在底面及四周刷素水泥浆一遍,然后分两次用和原面层相同材料的1:2 水泥砂浆填补并槎平。
5、线管开槽空鼓开裂处理当线管开槽处出现裂缝时,由于线槽处裂缝较小,先将裂缝处四周切割成较整齐规则的平面,四周切割边切成向外约45°的斜口,宽度约2-3cm,剔除线管周围松动的砂浆,并用钢丝刷清理干净,然后用水湿润,表面粘贴钢丝网,采用抗裂砂浆分两次修补抹平。
6、内墙阴阳角不方正墙面不平整改措施1)原因分析:抹灰前挂线、做灰饼找方正不认真,阴阳角两边没有灰饼,控制不准,主要是面层找平阴阳角找方不认真,刮直不到位平整不符合要求,未随时用方尺检查角的方正,不方正、不平整时未及时修正,而引起阴阳角的方正偏差和墙面垂直不符要求。
2)阴阳角不方正、墙面不平整的整改措施根据超标情况可采取以下措施:①对于超标大者采用切割凿除抹灰面层,按抹灰要求及标准重新抹灰;②对于凸出部位范围小采用打磨机磨平;③对于凸出部分范围大者凿除略低于抹灰平整面,砂浆刮平;④对于凹入部分采用砂浆找平。
边整改边检查直到达到标为准。
2)整改工艺流程:整改部位处理(凿平、打毛、清扫、冲洗、湿润底层)→吊垂直、找规矩做灰饼(保证墙面垂直平整)→刷底层建筑粘结剂(胶水搅拌水泥,有一定的强度表面搓毛)→抹面层细砂砂浆(有足够强度、垂直、平整、不空不裂、颜色一致)→湿润养护3)施工注意事项:补抹层薄要求湿润基层后用801胶水搅拌水泥糊状浆,用毛刷刷一遍,稍有一定强度后,用胶水搅拌1:2水泥细砂砂浆刮上砂浆,用铝合金方条按原墙面平面刮平,不平处补抹砂浆然后再刮,直到平直为止。
紧接着用木抹子搓压,使表面平整密实,在阴角或阳角处要用阴阳角器找方检查,直至墙面、阴阳角全部合格后方可离开现场。
完成后注意洒水湿润养护,防止空鼓开裂。
7、外墙阴阳角不顺自墙面不平整改措施1)对于外墙抹灰面层阴阳角不顺直、表面不平、垂直度不符合设计和规范要求的,应先进行实体测量,在表面做出标记,用墨斗弹出标线。
2)按表面墨线用电镐进分层凿除,凿除时应从边角向中间进行。
以免凿坏应保留的部位,破坏应有的截面尺寸。
凿铲应顺着混凝土、砌体及抹灰表面施工,避免凿坑增大修补难度,凿挖的深度视缺陷而定。
3)缺陷修复:表面凿除处理完并通过检查合格后再进行修复,修修前先用清水冲洗并湿润,待表面无明水时先抹一层素水泥浆,然后用1:2水泥砂浆将凸凹不平处抹平,要分次分层抹平抹实并搓毛,每次厚度不大于15mm,一天一次,不得一次成活,以免空鼓开裂。
8、外墙滴水线与造型线脚外墙所有门窗洞口、阳台、屋檐、墙面外伸线脚下口按图和规范要求均应有滴水线条,施工中也存在成形尺寸不规范,漏掉未做部分圴应按要求恢复,具体要求为:线脚伸出结构边小于100mm按鹰嘴标准施工,线脚伸出结构边大于100mm和门窗洞口阳台梁等下口边缘按滴水线条标准施工。
如下图:9、屋面防水层质量问题9.1、卷材防水层空鼓9.1.1、原因分析1.基层不干燥,表面没有扫刷干净,防水层底部有水汽渗入.2.基层面没有刷基层处理剂,粘结剂与卷材材性不匹配,涂刷不均匀.3.铺贴卷材时没有将底面的空气排除.4.排气槽堵塞.9.1.2、防治及处理1.基层必须干燥,用简易检验方法测试合格后,方可铺贴.2.基层要扫刷干净,选用的基层处理剂、粘结剂要和卷材的材性相匹配,待涂刷的基层处理剂干燥后方可涂刷粘结剂.3.卷材铺贴时必须抹除下面的空气,滚压密实.4.有保温层的卷材防水屋面工程,必须设置纵横贯通的排气槽和穿出防水层的排气井.9.2、卷材防水层裂缝9.2.1、原因分析1.盲目使用延伸率低的卷材.2.节点细部没有做附加缓冲层和增强层.3.施工方法错误,如在铺贴卷材时拉得过紧.9.2.2、防治及处理1.选用延伸率大,耐用年限要高于15年的卷材.2.在节点细部处设置缓冲层,干铺卷材条宽300mm.3.铺卷材时不宜拉得太紧,夏天施工要放松后铺贴.4.在防水卷材已出现裂缝时,沿规则的裂缝弹线,用切割机切割.如基层没有留分格缝,则要切缝,缝宽20mm,缝内嵌填柔性密封膏,面上沿缝空铺一条宽200mm的卷材条作缓冲层,再满粘一条350mm宽的卷材防水层.9.3、水落口漏水9.3.1.现象沿水落口周围漏水,有的水落口面高于防水层而积水,或因水落口小,堵塞而溢水。
9.3.2.原因分析水落口杯安装的高度高于基层,水落口杯与结构层接触处没有堵嵌密实,横式穿墙水落口与墙体之间的空隙,没有用砂浆填嵌严实,没有做防水附加层,防水层没有伸入水落口杯内的一定距离,造成雨水沿水落口外侧与水泥砂浆的接缝处渗漏水。
9.3.3.防治措施现浇天沟的直式水落口杯,要先安装在模板上,方可浇筑混凝土,沿杯边捣固密实。
预制天沟,水落口杯安装好后要托好杯管周的底模板。
用配合比为1:2:2的水泥、砂、细石子混凝土灌筑捣实,沿杯壁与天沟结合处上面留20mm×20mm的凹槽并嵌填密封材料,水落口杯顶面不应高于天沟找平层。
水落口的附加卷材粘贴方法:裁一条宽大于或等于250mm,长为水落口内径加100mm 的卷材卷成圆筒,伸入水落口内100mm粘贴牢固,露出水落口外的卷材剪成30mm宽的小条外翻,粘贴在水落口外周围的平面上,再剪一块直径比水落口杯内径大200mm的卷材,居中按水落口杯内径剪成米字形,涂胶贴牢,将米字条向口内下插贴牢,然后再铺贴大面防水层。
