外墙涂料施工工程统一技术标准
- 格式:doc
- 大小:114.50 KB
- 文档页数:8
关于外墙涂料施工的标准与验收规范引言本文档旨在提供关于外墙涂料施工的标准与验收规范,以确保涂料施工质量符合相关要求,保证建筑物外墙的美观和耐久性。
施工标准1. 涂料选择:选择符合国家建筑材料标准的外墙涂料,确保其质量和环保性能。
涂料选择:选择符合国家建筑材料标准的外墙涂料,确保其质量和环保性能。
2. 基层处理:在施工前,应对外墙进行清洗、修补和防水处理,确保基层平整、无裂缝、无油污等问题。
基层处理:在施工前,应对外墙进行清洗、修补和防水处理,确保基层平整、无裂缝、无油污等问题。
3. 涂料施工:涂料施工应按照涂料厂家提供的技术要求进行,确保涂料覆盖均匀、无漏涂、无起泡、无滴流等问题。
涂料施工:涂料施工应按照涂料厂家提供的技术要求进行,确保涂料覆盖均匀、无漏涂、无起泡、无滴流等问题。
4. 施工环境:施工现场应保持适宜的温度和湿度,避免在极端天气条件下进行施工。
施工环境:施工现场应保持适宜的温度和湿度,避免在极端天气条件下进行施工。
验收规范1. 颜色与光泽:外墙涂料施工完成后,应与设计要求一致,颜色鲜艳且均匀,光泽度符合要求。
颜色与光泽:外墙涂料施工完成后,应与设计要求一致,颜色鲜艳且均匀,光泽度符合要求。
2. 附着力:使用刮刀或胶带进行附着力测试,涂料应牢固附着在基层上,不易剥离。
附着力:使用刮刀或胶带进行附着力测试,涂料应牢固附着在基层上,不易剥离。
3. 无明显缺陷:检查外墙涂料表面,不应有明显的起泡、裂纹、剥落、滴流等缺陷。
无明显缺陷:检查外墙涂料表面,不应有明显的起泡、裂纹、剥落、滴流等缺陷。
4. 防水性能:涂料施工后,进行水密性测试,确保外墙具有良好的防水性能。
防水性能:涂料施工后,进行水密性测试,确保外墙具有良好的防水性能。
结论外墙涂料施工的标准与验收规范对于确保建筑物外墙的美观和耐久性至关重要。
施工过程中应严格按照标准进行操作,验收时应仔细检查涂料的质量和表面缺陷,以确保涂料施工质量达到要求。
施工标准与验收规范:外墙涂料1. 引言本文档旨在制定施工标准与验收规范,以确保外墙涂料施工过程的质量和结果符合相关要求。
准确的施工标准和验收规范将有助于提高施工质量、减少纠纷,并保证外墙涂料的持久性和美观性。
2. 施工标准2.1 施工准备- 确保施工现场清洁,并清除可能影响施工质量的障碍物。
- 检查墙面是否平整,如有不平整处应进行修补。
- 检查墙面是否干燥,如墙面湿度过高,应等待墙面干燥后再进行施工。
2.2 涂料选择- 根据外墙材料和环境条件选择适合的涂料类型。
- 优先选择符合国家标准的涂料产品,确保其质量和环境友好性。
2.3 施工技术- 涂料施工前应进行试涂,确认颜色和效果符合要求。
- 涂料施工应均匀、一致,避免出现滴漏、起泡等问题。
- 施工过程中应注意保护周边环境,防止涂料污染其他物体。
2.4 施工质量控制- 施工过程中应定期检查涂料的附着力、干燥时间等关键指标,确保符合要求。
- 涂料施工完成后,应进行终检,确认涂料效果、色彩和质量符合要求。
3. 验收规范3.1 外观验收- 检查外墙涂料是否均匀、一致,无滴漏、起泡等问题。
- 检查涂料颜色是否与要求一致,无色差。
- 检查涂料是否光滑、平整,无明显刷痕或划痕。
3.2 功能验收- 检查涂料的附着力,使用适当工具对涂层进行刮擦测试。
- 检查涂料的耐候性,如抗紫外线能力和耐久性。
- 检查涂料的防水性能,如是否有渗漏现象。
4. 总结本文档提供了外墙涂料施工标准与验收规范的要点,旨在指导施工人员进行标准化的施工操作和验收流程。
严格遵守这些标准和规范,将有助于提高外墙涂料施工质量,确保其持久性和美观性。

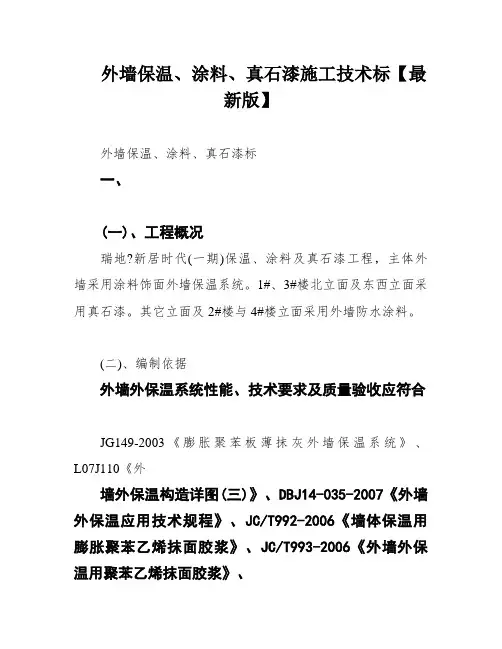

外墙保温、涂料、真石漆施工技术标【最新版】外墙保温、涂料、真石漆标一、(一)、工程概况瑞地?新居时代(一期)保温、涂料及真石漆工程,主体外墙采用涂料饰面外墙保温系统。
1#、3#楼北立面及东西立面采用真石漆。
其它立面及2#楼与4#楼立面采用外墙防水涂料。
(二)、编制依据外墙外保温系统性能、技术要求及质量验收应符合JG149-2003《膨胀聚苯板薄抹灰外墙保温系统》、L07J110《外墙外保温构造详图(三)》、DBJ14-035-2007《外墙外保温应用技术规程》、JC/T992-2006《墙体保温用膨胀聚苯乙烯抹面胶浆》、JC/T993-2006《外墙外保温用聚苯乙烯抹面胶浆》、DB31/T366-2006《外墙外保温专用砂浆技术要求》、GB《建筑工程验收统一标准》、GB《工程验收规范》、GB-2001《规范》、DB37/T726-2007《聚苯板薄抹灰外墙外保温系统质量控制技术规范》、JC/T1024-2007《墙体饰面砂浆》、公通字46号《民用建筑外保温系统及外墙装饰防火暂行规定》的规定以及国家、地方现行的相关标准要求。
参照《L06J113-66-1、2》EPS聚苯板保温系统做法。
纸、招标文件及相关图集。
国家现行的技术标准、施工及验收规范、建筑工程验收统一标准;建设部颁布的《标准强制性条文》;《装修工程验收规范》《建筑地面工程验收规范》。
我公司所具备的力量和管理能力及长期施工中总结、验证的;根据以往承建的类似工程经验;施工现场情况。
(三)、质量目标:确保达到合格工程标准。
(四)、工期目标:我方按照甲方的要求工期开工、竣工并移交整个工程。
(五)、工程安全目标:杜绝重大人身伤亡事故和机械事故,确保安全生产无事故。
(六)、文明施工目标:按照国家现行安全生产管理标准达到市级安全文明要求。
(七)项目组织机构及管理职责1、项目组织机构:本工程按项目法组织施工,项目经理选派承担过大型管理,并积累了丰富的经验的项目经理担任;技术负责人选派有较高技术管理水平、并有创优管理经验的人员担任。

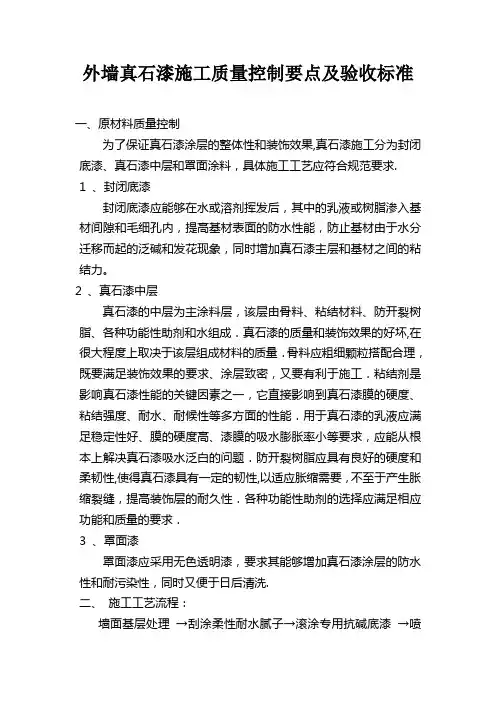

外墙真石漆施工质量控制要点及验收标准一、原材料质量控制为了保证真石漆涂层的整体性和装饰效果,真石漆施工分为封闭底漆、真石漆中层和罩面涂料,具体施工工艺应符合规范要求.1 、封闭底漆封闭底漆应能够在水或溶剂挥发后,其中的乳液或树脂渗入基材间隙和毛细孔内,提高基材表面的防水性能,防止基材由于水分迁移而起的泛碱和发花现象,同时增加真石漆主层和基材之间的粘结力。
2 、真石漆中层真石漆的中层为主涂料层,该层由骨料、粘结材料、防开裂树脂、各种功能性助剂和水组成.真石漆的质量和装饰效果的好坏,在很大程度上取决于该层组成材料的质量.骨料应粗细颗粒搭配合理,既要满足装饰效果的要求、涂层致密,又要有利于施工.粘结剂是影响真石漆性能的关键因素之一,它直接影响到真石漆膜的硬度、粘结强度、耐水、耐候性等多方面的性能.用于真石漆的乳液应满足稳定性好、膜的硬度高、漆膜的吸水膨胀率小等要求,应能从根本上解决真石漆吸水泛白的问题.防开裂树脂应具有良好的硬度和柔韧性,使得真石漆具有一定的韧性,以适应胀缩需要,不至于产生胀缩裂缝,提高装饰层的耐久性.各种功能性助剂的选择应满足相应功能和质量的要求.3 、罩面漆罩面漆应采用无色透明漆,要求其能够增加真石漆涂层的防水性和耐污染性,同时又便于日后清洗.二、施工工艺流程:墙面基层处理→刮涂柔性耐水腻子→滚涂专用抗碱底漆→喷涂真石漆→滚涂罩光漆→修整验收喷底漆两遍——--—喷真石漆2-3mm—--——喷面漆两遍1、施工技术指标:UV、辐射、水性、助剂、颜料(1)、基层处理1)检查验收基层,平整度及线条是否顺直清晰,要求基层表面平整、干燥(水泥砂浆面应保养14d以上),无浮灰、沥青等污渍,且PH<10,含水率<10%;基层不平,需刮腻子,做找平层;2)基层刮腻子前,应彻底清除疏松、起皮、灰尘、油污等杂物。
刮柔性耐水腻子,修补墙面两道:第一道,局部找平,用腻子修补墙面坑洼处;第二道,总体找平,当基层平整度大体一致时,满批腻子使基层平整度达标.每次刮涂腻子,厚度不宜超过0。

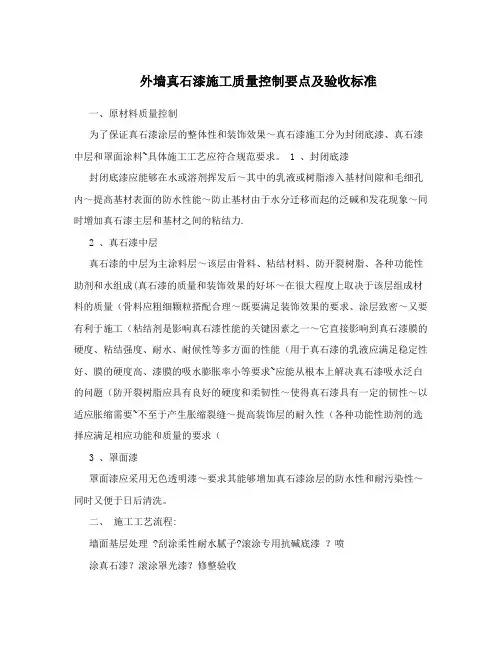

外墙真石漆施工质量控制要点及验收标准一、原材料质量控制为了保证真石漆涂层的整体性和装饰效果~真石漆施工分为封闭底漆、真石漆中层和罩面涂料~具体施工工艺应符合规范要求。
1 、封闭底漆封闭底漆应能够在水或溶剂挥发后~其中的乳液或树脂渗入基材间隙和毛细孔内~提高基材表面的防水性能~防止基材由于水分迁移而起的泛碱和发花现象~同时增加真石漆主层和基材之间的粘结力.2 、真石漆中层真石漆的中层为主涂料层~该层由骨料、粘结材料、防开裂树脂、各种功能性助剂和水组成(真石漆的质量和装饰效果的好坏~在很大程度上取决于该层组成材料的质量(骨料应粗细颗粒搭配合理~既要满足装饰效果的要求、涂层致密~又要有利于施工(粘结剂是影响真石漆性能的关键因素之一~它直接影响到真石漆膜的硬度、粘结强度、耐水、耐候性等多方面的性能(用于真石漆的乳液应满足稳定性好、膜的硬度高、漆膜的吸水膨胀率小等要求~应能从根本上解决真石漆吸水泛白的问题(防开裂树脂应具有良好的硬度和柔韧性~使得真石漆具有一定的韧性~以适应胀缩需要~不至于产生胀缩裂缝~提高装饰层的耐久性(各种功能性助剂的选择应满足相应功能和质量的要求(3 、罩面漆罩面漆应采用无色透明漆~要求其能够增加真石漆涂层的防水性和耐污染性~同时又便于日后清洗。
二、施工工艺流程:墙面基层处理 ?刮涂柔性耐水腻子?滚涂专用抗碱底漆?喷涂真石漆?滚涂罩光漆?修整验收喷底漆两遍—-—-—喷真石漆2-3mm——--—喷面漆两遍1、施工技术指标: UV、辐射、水性、助剂、颜料,1,、基层处理1,检查验收基层~平整度及线条是否顺直清晰~要求基层表面平整、干燥,水泥砂浆面应保养14d以上,~无浮灰、沥青等污渍~且PH,10~含水率,10%,基层不平~需刮腻子~做找平层,2,基层刮腻子前~应彻底清除疏松、起皮、灰尘、油污等杂物。
刮柔性耐水腻子~修补墙面两道:第一道~局部找平~用腻子修补墙面坑洼处,第二道~总体找平~当基层平整度大体一致时~满批腻子使基层平整度达标。

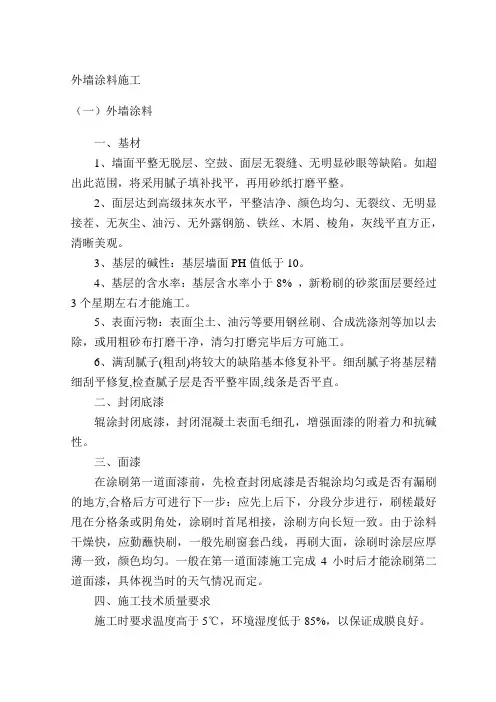

外墙涂料施工(一)外墙涂料一、基材1、墙面平整无脱层、空鼓、面层无裂缝、无明显砂眼等缺陷。
如超出此范围,将采用腻子填补找平,再用砂纸打磨平整。
2、面层达到高级抹灰水平,平整洁净、颜色均匀、无裂纹、无明显接茬、无灰尘、油污、无外露钢筋、铁丝、木屑、棱角,灰线平直方正,清晰美观。
3、基层的碱性:基层墙面PH值低于10。
4、基层的含水率:基层含水率小于8% ,新粉刷的砂浆面层要经过3个星期左右才能施工。
5、表面污物:表面尘土、油污等要用钢丝刷、合成洗涤剂等加以去除,或用粗砂布打磨干净,清匀打磨完毕后方可施工。
6、满刮腻子(粗刮)将较大的缺陷基本修复补平。
细刮腻子将基层精细刮平修复,检查腻子层是否平整牢固,线条是否平直。
二、封闭底漆辊涂封闭底漆,封闭混凝土表面毛细孔,增强面漆的附着力和抗碱性。
三、面漆在涂刷第一道面漆前,先检查封闭底漆是否辊涂均匀或是否有漏刷的地方,合格后方可进行下一步:应先上后下,分段分步进行,刷槎最好甩在分格条或阴角处,涂刷时首尾相接,涂刷方向长短一致。
由于涂料干燥快,应勤蘸快刷,一般先刷窗套凸线,再刷大面,涂刷时涂层应厚薄一致,颜色均匀。
一般在第一道面漆施工完成4小时后才能涂刷第二道面漆,具体视当时的天气情况而定。
四、施工技术质量要求施工时要求温度高于5℃,环境湿度低于85%,以保证成膜良好。
1、使用涂料时,必须将涂料搅匀,并不得任意加水;2、接槎严格执行操作规程,留在施工缝或阴阳角处,不得任意停工甩槎;3、阴雨天应停止施工。
确保后一遍涂料在前一遍涂料表干后进行。
五、质量验收主控项目:1、所有材料品种、质量、性能应符合设计要求和本规程规定性能;2、外墙涂层做法应符合相应的技术规范和设计要求;3、外墙涂料与墙体以之间必须粘结牢固,无脱层、空鼓及裂缝。
一般项目:表面平整、洁净、接茬平整、线角须直、清晰、毛面纹路均匀一致。
六、成品保护1、施工每完成一步,在未达到下步施工标准前严禁任何人员触摸、踩踏等;2、各涂层硬化前禁止水冲、撞击。

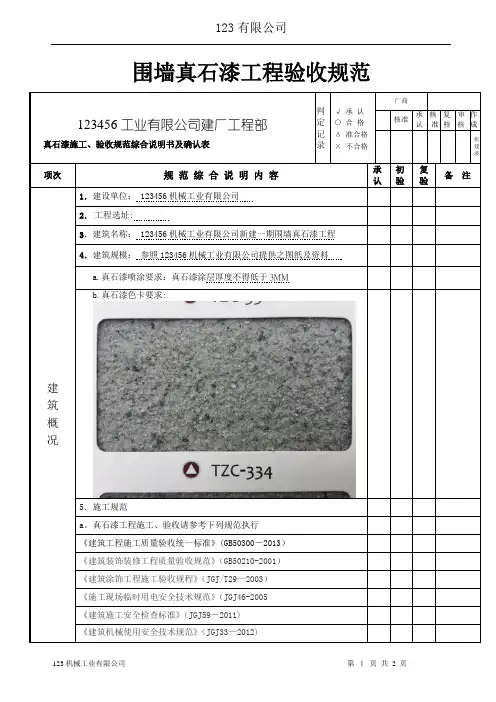

围墙真石漆工程验收规范
123456工业有限公司建厂工程部真石漆施工、验收规范综合说明书及确认表判
定
记
录
√承认
○合格
Δ准合格
×不合格
厂商
核准
承
认
核
准
复
核
审
核
作
成
张
建
波
项次规范综合说明内容承
认
初
验
复
验
备注
建筑概况1.建设单位: 123456机械工业有限公司
2.工程选址:
3.建筑名称: 123456机械工业有限公司新建一期围墙真石漆工程4.建筑规模:参照123456机械工业有限公司提供之图纸及资料
a.真石漆喷涂要求:真石漆涂层厚度不得低于3MM
b.真石漆色卡要求:
5.施工规范
a。
真石漆工程施工、验收请参考下列规范执行
《建筑工程施工质量验收统一标准》(GB50300-2013)
《建筑装饰装修工程质量验收规范》(GB50210-2001)
《建筑涂饰工程施工验收规程》(JGJ/T29—2003)
《施工现场临时用电安全技术规范》(JGJ46-2005
《建筑施工安全检查标准》(JGJ59-2011)
《建筑机械使用安全技术规范》(JGJ33—2012)
123工程处
123456机械工业有限公司 2017。
7.31。
编制。
涂料施工及验收的外墙标准规定
1. 引言
本文档旨在介绍涂料施工及验收的外墙标准规定。
涂料施工和验收是确保外墙表面质量的重要环节,遵守相关标准规定能够保证施工质量,提高建筑物的外观和耐久性。
2. 施工要求
涂料施工需要满足以下要求:
- 墙体表面应平整、干燥、无尘、无油污等杂质,确保涂料附着力。
- 涂料施工前应进行底漆处理,底漆应与涂料相匹配。
- 涂料的配比应按照厂家说明书进行,确保施工质量。
3. 施工步骤
涂料施工的步骤如下:
1. 清洁墙体表面:清除墙体表面的灰尘、污垢等杂质。
2. 底漆涂刷:根据涂料类型选择合适的底漆,并按照说明书进行涂刷。
3. 中涂层施工:中涂层的施工应均匀、一致,确保涂料的厚度
符合要求。
4. 面漆施工:面漆的施工需要均匀、充分涂刷,确保外墙表面
色泽一致。
4. 验收要求
外墙涂料的验收应满足以下要求:
- 外墙涂料的颜色应与设计要求一致。
- 涂层应平整、无明显刷痕和起泡现象。
- 涂层的厚度应符合设计要求。
- 涂层附着力强,无脱落现象。
5. 结论
涂料施工及验收的外墙标准规定是确保外墙表面质量的重要准则。
通过遵守施工要求和验收要求,可以提高外墙的质量和耐久性,保证建筑物的外观效果。
在实际施工中,应严格按照相关标准规定
进行操作,并确保施工质量的独立决策。
详细工序做法一、外墙弹性涂料施工工艺(一)、涂料施工基层的质量要求1、基层应牢固、不开裂、不掉粉、不起砂、不空鼓、不剥离、无石灰爆裂点且无附着力不良的旧层涂料。
2、基层应表面平整,立面垂直、阴阳角、方正和无缺棱掉角,分格缝深浅一致且横平竖直。
允许偏差应符合表1的要求且表面应平而不光。
表1 一般抹灰的允许偏差和检验方法3、基层应清洁,表面无灰尘、无浮浆、无油迹、无锈斑、无霉点、无盐类析出物且无青苔等杂物。
4、基层应干燥,涂刷溶剂型涂料时,基层含水率不得大于8%;涂刷水性涂料时,基层含水率不得大于10%。
5、基层PH值不得大于10。
6、混泥土养护21-28天,抹灰基层养护14-20天以上。
7、涂饰前应对基层进行验收,合格后方可进行涂饰施工。
(二)、施工步骤基底找平外墙抗碱底漆面漆施工修补、验收(三)、基底找平处理1、批刮外墙专用腻子一道,厚度1-1.5mm为宜,2、干燥24小时后用260#砂纸打磨平整。
3、用水保养一道,待干燥后施工底漆。
(四)、外墙抗碱底漆施工1、涂刷工具:涂料滚筒及油漆刷子。
2、外墙抗碱底漆可兑水30%,均匀涂刷一道,不得有漏刷现象。
3.、干燥24小时后施工面漆。
(五)、面漆施工工艺采用面漆涂刷2遍。
1、涂刷工具:涂料滚筒及油漆刷子。
2、面漆施工两道,每道兑水不超过20%,每道施工时间间隔不低于2小时。
3、局部修补,准备验收。
二、重要节点部位的施工做法施工人员必须作好施工前的准备工作:根据设计施工要求选好涂料品种、颜色。
为避免产生色差,应根据使用要求一次备足料量、调配完成,并充分搅拌均匀,这样才能保障其技术指标一致稳定。
由于抗碱封闭底漆只有:a、封闭外墙面的碱性作用。
b、提高面涂料与墙面的附着力。
c、增强面涂料的遮盖力,防止面涂层发花。
d、节约面涂料。
因此在涂刷涂料之前外墙必须经过合理养护时期再用刷或辊涂进行封闭底漆处理。
采用滚涂施工时:将蘸取漆液的毛辊先按W方式运动将涂料大致涂在基层上,然后用不蘸取漆液的毛辊紧贴基层上下左右来回滚动,使漆液在基层上均匀展开,最后用蘸取漆液的毛辊按一定方向满滚一遍。

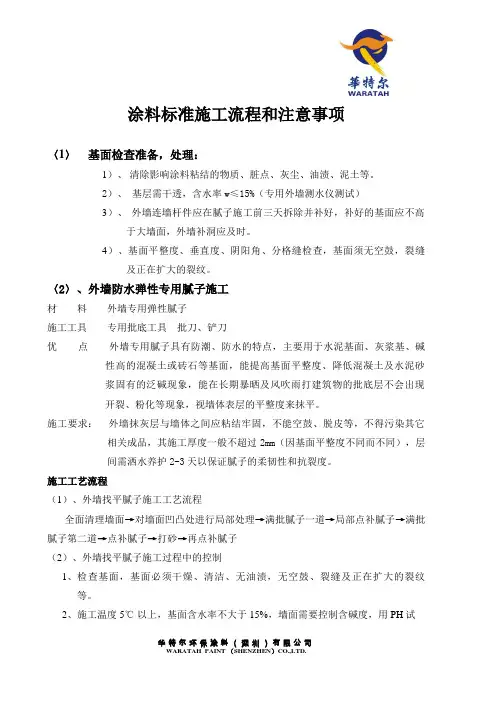

涂料标准施工流程和注意事项〈1〉基面检查准备,处理:1)、清除影响涂料粘结的物质、脏点、灰尘、油渍、泥土等。
2)、基层需干透,含水率w≤15%(专用外墙测水仪测试)3)、外墙连墙杆件应在腻子施工前三天拆除并补好,补好的基面应不高于大墙面,外墙补洞应及时。
4)、基面平整度、垂直度、阴阳角、分格缝检查,基面须无空鼓,裂缝及正在扩大的裂纹。
〈2〉、外墙防水弹性专用腻子施工材料外墙专用弹性腻子施工工具专用批底工具批刀、铲刀优点外墙专用腻子具有防潮、防水的特点,主要用于水泥基面、灰浆基、碱性高的混凝土或砖石等基面,能提高基面平整度、降低混凝土及水泥砂浆固有的泛碱现象,能在长期暴晒及风吹雨打建筑物的批底层不会出现开裂、粉化等现象,视墙体表层的平整度来抹平。
施工要求:外墙抹灰层与墙体之间应粘结牢固,不能空鼓、脱皮等,不得污染其它相关成品,其施工厚度一般不超过2mm(因基面平整度不同而不同),层间需洒水养护2-3天以保证腻子的柔韧性和抗裂度。
施工工艺流程(1)、外墙找平腻子施工工艺流程全面清理墙面→对墙面凹凸处进行局部处理→满批腻子一道→局部点补腻子→满批腻子第二道→点补腻子→打砂→再点补腻子(2)、外墙找平腻子施工过程中的控制1、检查基面,基面必须干燥、清洁、无油渍,无空鼓、裂缝及正在扩大的裂纹等。
2、施工温度5℃以上,基面含水率不大于15%,墙面需要控制含碱度,用PH试纸测试PH值应小于10,如果PH值大于10需处理后方可施工,雨天禁止施工。
3、找平腻子:加水6-7公斤搅拌成膏状,需用电动搅拌机搅拌5分钟,静置5-10 分钟后再次搅拌方可使用。
搅拌好的材料需在4小时内用完。
禁止把干结的浆料搅拌后再使用。
4、第一遍找补腻子厚度在0.8—1.0mm,第二遍找补腻子厚度为0.5mm左右,用180—300号砂纸打磨平整、光洁。
5、滴水线、分割线需拉线后仔细施工,滴水线分割缝填补厚度应一致。
分格缝切割一定要顺直,深浅均匀;分格缝腻子施工时用PVC弯管进行勾缝。
