工程量清单计价与定额计价的关系(2010042067)
- 格式:doc
- 大小:67.00 KB
- 文档页数:7

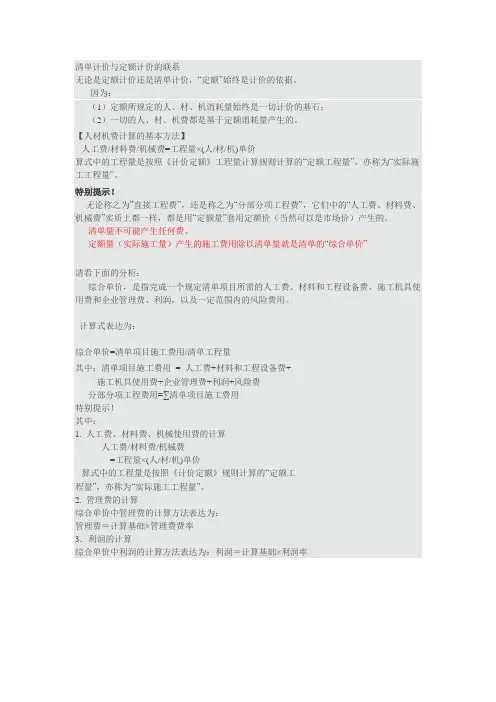

清单计价与定额计价的联系
无论是定额计价还是清单计价,“定额”始终是计价的依据。
因为:
(1)定额所规定的人、材、机消耗量始终是一切计价的基石;
(2)一切的人、材、机费都是基于定额消耗量产生的。
【人材机费计算的基本方法】
人工费/材料费/机械费=工程量×(人/材/机)单价
算式中的工程量是按照《计价定额》工程量计算规则计算的“定额工程量”,亦称为“实际施工工程量”。
特别提示!
无论称之为”直接工程费”,还是称之为“分部分项工程费”,它们中的“人工费、材料费、机械费”实质上都一样,都是用“定额量”套用定额价(当然可以是市场价)产生的。
清单量不可能产生任何费。
定额量(实际施工量)产生的施工费用除以清单量就是清单的“综合单价”
请看下面的分析:
综合单价,是指完成一个规定清单项目所需的人工费、材料和工程设备费、施工机具使用费和企业管理费、利润,以及一定范围内的风险费用。
计算式表达为:
综合单价=清单项目施工费用/清单工程量
其中:清单项目施工费用= 人工费+材料和工程设备费+
施工机具使用费+企业管理费+利润+风险费
分部分项工程费用=∑清单项目施工费用
特别提示!
其中:
1. 人工费、材料费、机械使用费的计算
人工费/材料费/机械费
=工程量×(人/材/机)单价
算式中的工程量是按照《计价定额》规则计算的“定额工
程量”,亦称为“实际施工工程量”。
2. 管理费的计算
综合单价中管理费的计算方法表达为:
管理费=计算基础×管理费费率
3.利润的计算
综合单价中利润的计算方法表达为:利润=计算基础×利润率。

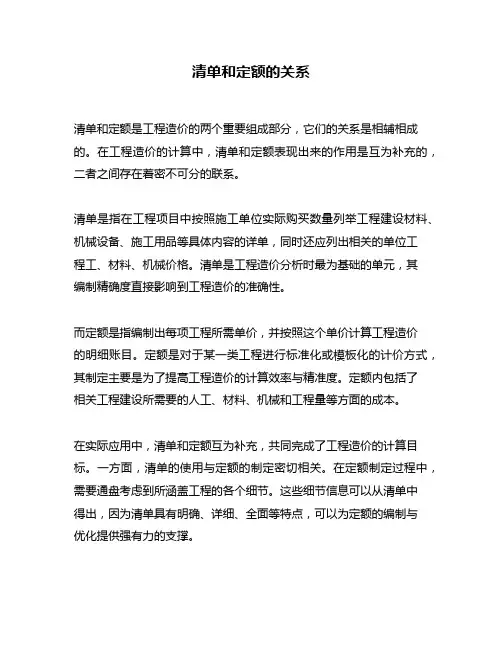

清单和定额的关系
清单和定额是工程造价的两个重要组成部分,它们的关系是相辅相成的。
在工程造价的计算中,清单和定额表现出来的作用是互为补充的,二者之间存在着密不可分的联系。
清单是指在工程项目中按照施工单位实际购买数量列举工程建设材料、机械设备、施工用品等具体内容的详单,同时还应列出相关的单位工
程工、材料、机械价格。
清单是工程造价分析时最为基础的单元,其
编制精确度直接影响到工程造价的准确性。
而定额是指编制出每项工程所需单价,并按照这个单价计算工程造价
的明细账目。
定额是对于某一类工程进行标准化或模板化的计价方式,其制定主要是为了提高工程造价的计算效率与精准度。
定额内包括了
相关工程建设所需要的人工、材料、机械和工程量等方面的成本。
在实际应用中,清单和定额互为补充,共同完成了工程造价的计算目标。
一方面,清单的使用与定额的制定密切相关。
在定额制定过程中,需要通盘考虑到所涵盖工程的各个细节。
这些细节信息可以从清单中
得出,因为清单具有明确、详细、全面等特点,可以为定额的编制与
优化提供强有力的支撑。
另一方面,定额的使用离不开清单的配合。
清单不仅能够为定额制定提供依据,还可以对定额计算的结果进行校验。
在定额制定过程中,可以通过清单的资料来校核各项数据的正确性和实际性,提高工程的经济性和可行性。
总之,清单和定额在工程造价计算中各自发挥着重要的作用。
二者之间存在着密不可分的联系,彼此互相关联,共同完成了工程造价计算的任务。
清单与定额相互协作,能够提高工程造价计算的精度、效率和可靠性,为工程建设提供保障。

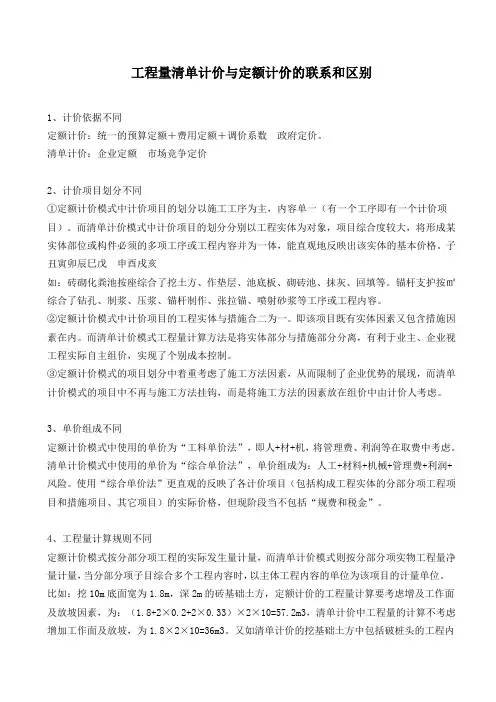

工程定额计价方法与工程量清单计价方法的联系和区别
一、计价依据
1.工程定额计价方法的计价依据主要是工程项目的定额单位价格,也就是对每个工作内容(或工程活动)所需的工程量和单位价格进行乘积运算,从而得出工程项目的价格。
2.工程量清单计价方法的计价依据主要是工程项目的工程量,也就是对工程项目各项工作内容的数量进行汇总和计算,然后乘以相应的综合单价来计算工程项目的价格。
二、计价方式
1.工程定额计价方法的计价方式是通过确定工程项目各项工作内容的单位价格,然后对每个工作内容的工程量进行计算,最后将各个工作内容的金额相加得到工程项目的总价。
2.工程量清单计价方法的计价方式是通过确定工程项目各项工作内容的数量和相应的综合单价,然后将各个工作内容的金额相加得到工程项目的总价。
三、应用范围
1.工程定额计价方法适用于多变的工程类型,它通过对各项工程内容的单位价格进行计算,可以适应不同规模和复杂度的工程项目,可以灵活地调整工程项目的价格。
2.工程量清单计价方法适用于较为固定和简单的工程类型,它通过对各项工程内容的数量进行计算,可以得到工程项目的总体工程量和价格,不太适应工程项目的规模和复杂度的变化。
尽管工程定额计价方法和工程量清单计价方法有一定的区别,但在实际工程项目的计价过程中,两种方法经常被结合使用,以得到更加准确和全面的工程项目价格。
比如,在编制工程项目预算时,可以先根据工程定额计价方法进行初步估算,然后根据工程量清单计价方法进行深入细化和调整;在工程项目结算支付时,可以根据工程量清单计价方法进行核算,然后根据工程定额计价方法进行调整和修订。
工程量清单计价与定额计价的联系和区别1、计价依据不同定额计价:统一的预算定额+费用定额+调价系数政府定价。
清单计价:企业定额市场竞争定价2、计价项目划分不同①定额计价模式中计价项目的划分以施工工序为主,内容单一(有一个工序即有一个计价项目)。
而清单计价模式中计价项目的划分分别以工程实体为对象,项目综合度较大,将形成某实体部位或构件必须的多项工序或工程内容并为一体,能直观地反映出该实体的基本价格。
子丑寅卯辰巳戊申酉戌亥如:砖砌化粪池按座综合了挖土方、作垫层、池底板、砌砖池、抹灰、回填等。
锚杆支护按㎡综合了钻孔、制浆、压浆、锚杆制作、张拉锚、喷射砂浆等工序或工程内容。
②定额计价模式中计价项目的工程实体与措施合二为一。
即该项目既有实体因素又包含措施因素在内。
而清单计价模式工程量计算方法是将实体部分与措施部分分离,有利于业主、企业视工程实际自主组价,实现了个别成本控制。
③定额计价模式的项目划分中着重考虑了施工方法因素,从而限制了企业优势的展现,而清单计价模式的项目中不再与施工方法挂钩,而是将施工方法的因素放在组价中由计价人考虑。
3、单价组成不同定额计价模式中使用的单价为“工料单价法”,即人+材+机,将管理费、利润等在取费中考虑。
清单计价模式中使用的单价为“综合单价法”,单价组成为:人工+材料+机械+管理费+利润+风险。
使用“综合单价法”更直观的反映了各计价项目(包括构成工程实体的分部分项工程项目和措施项目、其它项目)的实际价格,但现阶段当不包括“规费和税金”。
4、工程量计算规则不同定额计价模式按分部分项工程的实际发生量计量,而清单计价模式则按分部分项实物工程量净量计量,当分部分项子目综合多个工程内容时,以主体工程内容的单位为该项目的计量单位。
比如:挖10m底面宽为1.8m,深2m的砖基础土方,定额计价的工程量计算要考虑增及工作面及放坡因素,为:(1.8+2×0.2+2×0.33)×2×10=57.2m3,清单计价中工程量的计算不考虑增加工作面及放坡,为1.8×2×10=36m3。

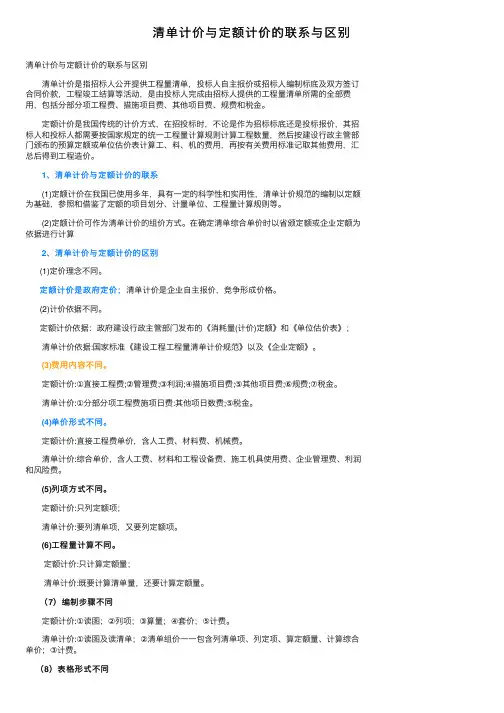

清单计价与定额计价的联系与区别清单计价与定额计价的联系与区别清单计价是指招标⼈公开提供⼯程量清单,投标⼈⾃主报价或招标⼈编制标底及双⽅签订合同价款,⼯程竣⼯结算等活动,是由投标⼈完成由招标⼈提供的⼯程量清单所需的全部费⽤,包括分部分项⼯程费、措施项⽬费、其他项⽬费、规费和税⾦。
定额计价是我国传统的计价⽅式,在招投标时,不论是作为招标标底还是投标报价,其招标⼈和投标⼈都需要按国家规定的统⼀⼯程量计算规则计算⼯程数量,然后按建设⾏政主管部门颁布的预算定额或单位估价表计算⼯、料、机的费⽤,再按有关费⽤标准记取其他费⽤,汇总后得到⼯程造价。
1、清单计价与定额计价的联系(1)定额计价在我国已使⽤多年,具有⼀定的科学性和实⽤性,清单计价规范的编制以定额为基础,参照和借鉴了定额的项⽬划分、计量单位、⼯程量计算规则等。
(2)定额计价可作为清单计价的组价⽅式。
在确定清单综合单价时以省颁定额或企业定额为依据进⾏计算2、清单计价与定额计价的区别(1)定价理念不同。
定额计价是政府定价;清单计价是企业⾃主报价,竞争形成价格。
(2)计价依据不同。
定额计价依据:政府建设⾏政主管部门发布的《消耗量(计价)定额》和《单位估价表》;清单计价依据:国家标准《建设⼯程⼯程量清单计价规范》以及《企业定额》。
(3)费⽤内容不同。
定额计价:①直接⼯程费;②管理费;③利润;④措施项⽬费;⑤其他项⽬费;⑥规费;⑦税⾦。
清单计价:①分部分项⼯程费施项⽇费:其他项⽇数费;⑤税⾦。
(4)单价形式不同。
定额计价:直接⼯程费单价,含⼈⼯费、材料费、机械费。
清单计价:综合单价,含⼈⼯费、材料和⼯程设备费、施⼯机具使⽤费、企业管理费、利润和风险费。
(5)列项⽅式不同。
定额计价:只列定额项;清单计价:要列清单项,⼜要列定额项。
(6)⼯程量计算不同。
定额计价:只计算定额量;清单计价:既要计算清单量,还要计算定额量。
(7)编制步骤不同定额计价:①读图;②列项;③算量;④套价;⑤计费。
工程量清单计价与定额计价的关系姓名:余波班级:环境102班学号:2010042067
摘要:在不同的经济发展时期,建筑产品有不同的价格形式,不同的定价主体,不同的价格形成机制;定额计价方法和工程量清单计价方法是我国建设市场发展过程中不同阶段形成的二种计价方法。
搞清楚并理解工程量清单计价与定额计价的关系,是具体实行《计价规范》的一个关键。
关键词:定额计价、工程量清单计价、关系
正文:
1工程量清单计价
1.1工程量清单计价定义
工程量清单计价是指投标人完成由招标人提供的工程量清单所
需的全部费用,包括分部分项工程费、措施项目费、其他项目费、规费和税金。
工程量清单计价方式,是在建设工程招投标中,招标人自行或委托具有资质的中介机构编制反映工程实体消耗和措施性消耗的工程
量清单,并作为招标文件的一部分提供给投标人,由投标人依据工程量清单自主报价的计价方式。
在工程招标中采用工程量清单计价是国际上较为通行的做法
1.2 工程量清单计价特征
(1)工程量清单均采用综合单价形式,综合单价中包括了工程直接费、间接费、管理费、风险费、利润、国家规定的各种规费等,
一目了然,更适合工程的招投标。
(2)工程量清单报价要求投标单位根据市场行情,自身实力报价,这就要求投标人注重工程单价的分析,在报价中反映出本投标单位的实际能力,从而能在招投标工作中体现公平竞争的原则,选择最优秀的承包商。
(3)工程量清单具有合同化的法定性,本质上是单价合同的计价模式,中标后的单价一经合同确认,在竣工结算时是不能调整的,即量变价不变。
(4)工程量清单报价详细地反映了工程的实物消耗和有关费用,因此易于结合建设项目的具体情况,变以预算定额为基础的静态计价模式为将各种因素考虑在单价内的动态计价模式。
(5)工程量清单报价有利于招投标工作,避免招投标过程中有盲目压价、弄虚作假、暗箱操作等不规范行为。
(6)工程量清单报价有利于项目的实施和控制,报价的项目构成、单价组成必须符合项目实施要求,工程量清单报价增加了报价的可靠性,有利于工程款的拨付和工程造价的最终确定。
(7)工程量清单报价有利于加强工程合同的管理,明确承发包双方的责任,实现风险的合理分担,即量由发包方或招标方确定,工程量的误差由发包方承担,工程报价的风险由投标方承担。
(8)工程量清单报价将推动计价依据的改革发展,推动企业编制自己的企业定额,提高自己的工程技术水平和经营管理能力。
2、定额计价
2.1 定额计价的含义
定额计价是指根据招标文件,按照各国家建设行政主管部门发布的建设工程预算定额的“工程量计算规则”,同时参照省级建设行政主管部门发布的人工工日单价、机械台班单价、材料以及设备价格信息及同期市场价格,直接计算出直接工程费,再按规定的计算方法计算间接费、利润、税金,汇总确定建筑安装工程造价。
2.2 定额计价基本程序
编制建设工程造价最基本的过程有两个:工程计算和工程计价。
工程量在一个地区的计算均按照统一的项目划分和计算规则计算,工程量确定后,就可以按照一定的方法确定出工程的成本及盈利,最终可以确定出工程预算造价(或投标报价)定额计价方法的特点就是量与价的结合,经过不同层次的计算形成量与价的最优结合过程。
3、工程量清单计价规范与定额计价的关系
3.1工程量清单计价规范与定额计价的区别
工程量清单计价是合同双方协商规定好了的价格。
定额计价是根据国家标准,一般各地方都有不同的定额计价手册,也就是按第三方标准数据确认的价格。
采用工程量清单计价与传统定额预算计价法的区别:
(1)编制工程量的单位不同:传统定额预算计价办法是:建设工程的工程量分别由招标单位和投标单位分别按图计算。
工程量清单
计价是:工程由招标单位统一计算或委托有工程造价咨询资质单位统一计算,“工程量清单”是招标文件的重要组成部分,各投标单位根据招标人提供的“工程量清单”,根据自身的技术装备、施工经验、企业成本、企业定额、管理水平自主填报单价。
(2)编制工程量清单时间不同:传统的定额预算计价法是在发出招标文件后编制(招标与投标人同时编制或投标人编制在前,招标人编制在后)。
工程量清单报价法必须在发出招标文作前编制(3)表现形式不同:采用传统的定额预算计价法一般是总价形式。
工程量清单报价法采用综合单价平式,综合单价包括人工费、材料费、机械使用费、管理费、利润,并考虑风险因素。
工程量清单报价具有直观、单价相对固定的特点,工程量发生变化时,单价一般不作调整。
(4)编制的依据不同:传统的定额预算计价法依据图纸;人工、材料、机械台班消耗量依据建设行政主管部门颁发的预算定额;人工、材料、机械台班单价依据工程造价管理部门发布的价格信息进行计算。
工程量清单报价法,根据建设部第107号令规定,标底的编制根据招标文件中的工程量清单和有关要求、施工现场情况、合理的施工方法以及按建设行政主管部门制定的有关工程造价计价办法编制。
企业的投标报价则根据企业定额和市场价格信息,或参照建设行政主管部门发布的社会平均消耗量定额编制。
(5)费用组成不同:传统预算定额计价法的工程造价由直接工程费、现场经费、间接费、利润、税金组成。
工程量清单计价法工程
造价包括分部分项工程费、措施项目费、其他项目费、规费、税金组成。
包括完成每项工程包含的全部工程内容的费用;包括完成每项工程内容所需的费用(规费、税金除外);包括工程量清单中没有体现的,施工中又必须发生的工程内容所需费用,包括风险因素而增加的费用。
(6)评标采用的办法不同:传统预算定额计价投标一般采用百分制评分法。
采用工程量清单计价法投标,一般采用合理低报价中标法,既要对总价进行评分,还要对综合单价进行分析评分。
(7)项目编码不同:采用传统的预算定额项目编码,全国各省市采用不同的定额子目,采用工程量清单计价全国实行统一编码,项目编码采用十二位阿拉伯数字表示。
一到九位为统一编码,其中,一、二位为附录顺序码,三、四位为专业工程顺序码,五、六位为分部工程顺序码。
七、八、九位为分项工程项目名称顺序码,十到十二位为清单项目名称顺序码。
前九位码不能变动,后三位编码由清单编制人根据项目设置的清单项目编制。
(8)合同价调整方式不同:传统的定额预算计价合同价调整方式有:变更签证、定额解释、政策调整。
工程量清单计价法合同价调整方式主要是索赔。
工程量清单的综合单价一般通过招标中报价的形式体现,一但中标,报价作为签订施工合同的依据相对固定下来,工程结算按承包商实际完成工程量乘以清单中相应的单价计算。
减少了调整活口。
采用传统的预算定额经常有这个定额解释那个定额规定,结算中又有政策文件调整;工程量清单计价单价不能随意调整。
3.2工程量清单计价与定额计价模式的比较
定额计价模式建设工程定额,是指按照国家有关的产品标准、设计规划和施工验收规范、质量评定标准,并参考行业、地方标准以及有代表性的工程设计、施工资料确定的工程建设过程中完成规定计量单位产品所消耗的人工、材料、机械等消耗量的标准。
程量清单计价模式工程量清单计价法,是在建设工程招投标中,招标人或委托具有工程造价咨询资质的中介机构按照工程量清单计价办法和招标文件的有关规定,根据施工设计图纸及施工现场实际情况编制反映工程实体消耗和措施性消耗的工程量清单,并作为招标文件的一部分提供给投标人,由投标人依据工程量清单自主报价的计价方式。
两种计价模式的比较。
在建筑工程完工后进行结算时,一般都会根据实际完成的工程量按合同约定的办法进行调整。
在确定调整工程量的单价方面,工程量清单计价法比预算定额单价法更具有优势。
因为预算定额单价法编制施工图预算,主要是采用了各地区、各部门统一编制的综合单价,便于造价管理部门进行统一管理,适应了集中的计划经济体制。
但在市场人工、材料、机械台班价格变化波动较大的情况下,采用预算定额单价法计算的结果往往会偏离实际水平,造成误差。
价格变化波动越大,造成的误差也越大,这往往成为以预算定额单价法结算工程款争议的焦点。
由于工程量清单计价提供的是计价规则、计价办法以及定额消耗量,摆脱了定额标准价格的概念,真正实现了量价分离、企业自主报
价、市场有序竞争形式价格。
工程量清单报价按相同的工程量和统一的计量规则,由企业根据自身情况报出综合单价,价格高低完全由企业自己确定,充分体现了企业的实力,同时也真正体现出公开、公平、公正。
采用行业统一定额计价,投标企业没有定价的发言权,只能被动接受。
而工程量清单投标报价,可以充分发挥企业的能动性,企业利用自身的特点,使企业在投标中处于优势的位置。
同时工程量清单报价体现了企业技术管理水平等综合实力,也促进企业在施工中加强管理、鼓励创新、从技术中要效率、从管理中要利润,在激烈的市场竞争中不断发展和壮大,企业的经营管理水平高,可以降低管理费,自有的机械设备齐全,可减少报价中的机械租赁费用,对未来要素价格发展趋势预测准确,就可以减少承包风险,增强竞争力,其结果促进了优质企业做大做强,使无资金、无技术,无管理的小企业、包工头退出市场,实现了优胜劣汰,从而形成管理规范、竞争有序的建设市场秩序。
参考文献:
路晓庆. 工程量清单计价模式下的工程造价管理研究[D]. 西南大学, 2007, (04) .
陆啸宇. 国内外工程造价模式对比分析及研究[D]. 同济大学, 2008, (03)。
