工程量清单计价定额与预算定额有什么区别
- 格式:doc
- 大小:20.50 KB
- 文档页数:3

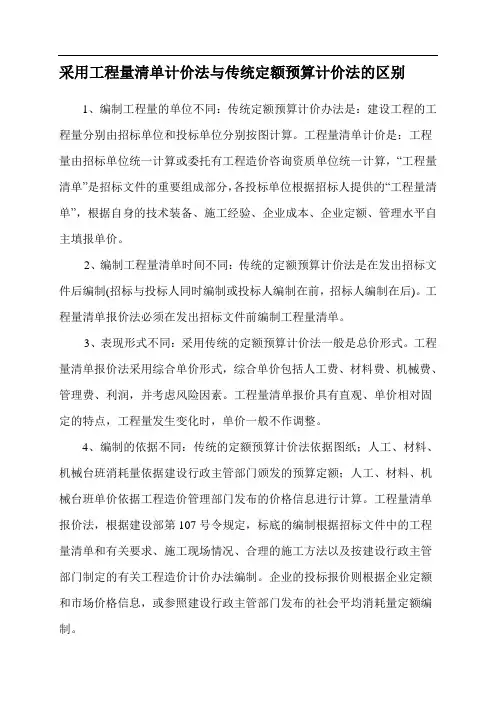

采用工程量清单计价法与传统定额预算计价法的区别1、编制工程量的单位不同:传统定额预算计价办法是:建设工程的工程量分别由招标单位和投标单位分别按图计算。
工程量清单计价是:工程量由招标单位统一计算或委托有工程造价咨询资质单位统一计算,“工程量清单”是招标文件的重要组成部分,各投标单位根据招标人提供的“工程量清单”,根据自身的技术装备、施工经验、企业成本、企业定额、管理水平自主填报单价。
2、编制工程量清单时间不同:传统的定额预算计价法是在发出招标文件后编制(招标与投标人同时编制或投标人编制在前,招标人编制在后)。
工程量清单报价法必须在发出招标文件前编制工程量清单。
3、表现形式不同:采用传统的定额预算计价法一般是总价形式。
工程量清单报价法采用综合单价形式,综合单价包括人工费、材料费、机械费、管理费、利润,并考虑风险因素。
工程量清单报价具有直观、单价相对固定的特点,工程量发生变化时,单价一般不作调整。
4、编制的依据不同:传统的定额预算计价法依据图纸;人工、材料、机械台班消耗量依据建设行政主管部门颁发的预算定额;人工、材料、机械台班单价依据工程造价管理部门发布的价格信息进行计算。
工程量清单报价法,根据建设部第107号令规定,标底的编制根据招标文件中的工程量清单和有关要求、施工现场情况、合理的施工方法以及按建设行政主管部门制定的有关工程造价计价办法编制。
企业的投标报价则根据企业定额和市场价格信息,或参照建设行政主管部门发布的社会平均消耗量定额编制。
5、费用组成不同:传统预算定额计价法的工程造价由直接工程费、现场经费、间接费、利润、税金组成。
工程量清单计价法工程造价包括分部分项工程费、措施项目费、其他项目费、规费、税金组成。
包括完成每项工程包含的全部工程内容的费用;包括完成每项工程内容所需的费用(规费、税金除外);包括工程量清单中没有体现的,施工中又必须发生的工程内容所需费用,包括风险因素而增加的费用。
6、评标采用的办法不同:传统预算定额计价投标一般采用百分制评分法。

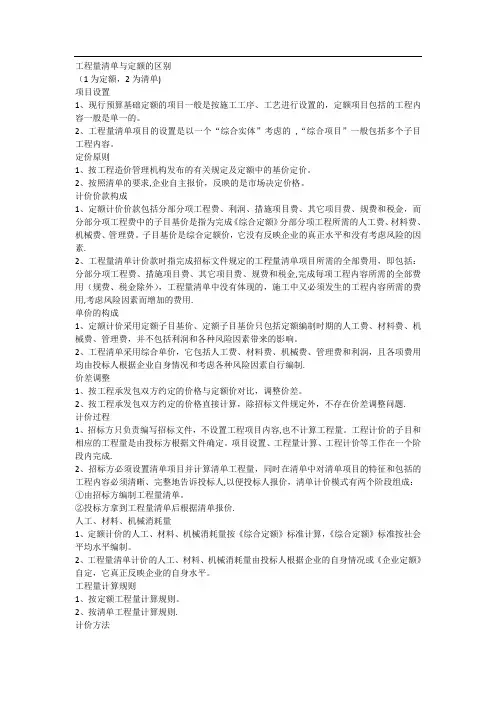

工程量清单与定额的区别(1为定额,2为清单)项目设置1、现行预算基础定额的项目一般是按施工工序、工艺进行设置的,定额项目包括的工程内容一般是单一的。
2、工程量清单项目的设置是以一个“综合实体”考虑的,“综合项目”一般包括多个子目工程内容。
定价原则1、按工程造价管理机构发布的有关规定及定额中的基价定价。
2、按照清单的要求,企业自主报价,反映的是市场决定价格。
计价价款构成1、定额计价价款包括分部分项工程费、利润、措施项目费、其它项目费、规费和税金,而分部分项工程费中的子目基价是指为完成《综合定额》分部分项工程所需的人工费、材料费、机械费、管理费。
子目基价是综合定额价,它没有反映企业的真正水平和没有考虑风险的因素.2、工程量清单计价款时指完成招标文件规定的工程量清单项目所需的全部费用,即包括:分部分项工程费、措施项目费、其它项目费、规费和税金,完成每项工程内容所需的全部费用(规费、税金除外),工程量清单中没有体现的,施工中又必须发生的工程内容所需的费用,考虑风险因素而增加的费用.单价的构成1、定额计价采用定额子目基价、定额子目基价只包括定额编制时期的人工费、材料费、机械费、管理费,并不包括利润和各种风险因素带来的影响。
2、工程清单采用综合单价,它包括人工费、材料费、机械费、管理费和利润,且各项费用均由投标人根据企业自身情况和考虑各种风险因素自行编制.价差调整1、按工程承发包双方约定的价格与定额价对比,调整价差。
2、按工程承发包双方约定的价格直接计算,除招标文件规定外,不存在价差调整问题.计价过程1、招标方只负责编写招标文件,不设置工程项目内容,也不计算工程量。
工程计价的子目和相应的工程量是由投标方根据文件确定。
项目设置、工程量计算、工程计价等工作在一个阶段内完成.2、招标方必须设置清单项目并计算清单工程量,同时在清单中对清单项目的特征和包括的工程内容必须清晰、完整地告诉投标人,以便投标人报价,清单计价模式有两个阶段组成:①由招标方编制工程量清单。
工程量清单计价和预算定额有何区别.按规定,凡使用国有资金投资的工程项目必须采用清单计价模式;其他情况下的工程项目具体是使用清单模式还是定额模式由项目业主即建设单位自己来决定。
但以后的趋势都是鼓励逐步走向清单计价模式,保留定额计价只是考虑到我国实际情况而作出的一种过渡性安排而已. 或者说按工程量清单进行报价时,用工程量清单计价模式。
如按定额计价模式时,就按施工图预算来计价啊。
(这个时候还要考虑让利的。
)招标人不按清单模式来招投标,就得另外想办法了。
有按预算进行报价的。
投标人按招标文件的规定进行报价与计价。
具体按招标文件的规定就是了。
没有规定的。
向招标人咨询,答疑来解决。
(一定要有的,没有是不行的)比如:清单与定额不同部分平整场地不同,清单以底层建筑面积。
定额以底层建筑面积外扩2M。
挖土方不同:清单以垫层底面积乘挖土深度,定额要加工作面,允许许情况下,要放坡。
内墙高度不同:清单算至板顶,定额算至板底。
雨蓬不同:清单以体积,定额以面积。
阳台不同:清单以体积,定额以面积。
相同的也有好多,这里空间不允许,需要的话可以到我空间里看看。
做预算永远要记住的是:一、定额是国家(省、市,行业等)颁布的作为报价参考的标准,有材料价格、人工费、机械费、措施费等。
二、清单则是建设单位(或招标单位)提供的,本项目所使用材料的数量、规格、档次等的列表,以供投标单位作为报价参考,一般清单只有量,没有价格,施工单位只要照单填写就可以了. 如果理解复杂一些的话,复制的这仅供参考:一、计价依据存在的区别:传统的定额计价模式是定额加费用的指令性计价模式,它是依据政府统一发布的预算定额、单位估价表确定人工、材料、机械费,再以当地造价部门发布的市场信息对材料价格补差,最后按统一发布的收费标准计算各种费用,最后形成工程造价。
这种计价模式的价格都是指令性价格,不能真实反映投标企业的实际消耗量和单价和费用发生的真实情况。
工程量清单计价采用的是市场计价模式,由企业自主定价,实行市场调节的“量价分离"的计价模式。

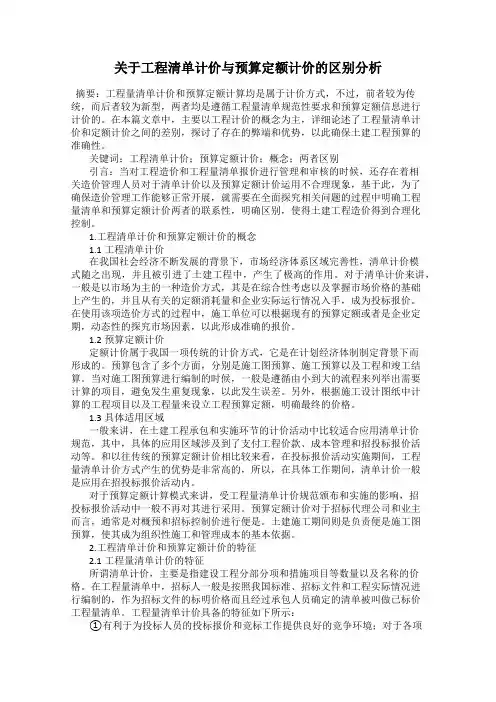

关于工程清单计价与预算定额计价的区别分析摘要:工程量清单计价和预算定额计算均是属于计价方式,不过,前者较为传统,而后者较为新型,两者均是遵循工程量清单规范性要求和预算定额信息进行计价的。
在本篇文章中,主要以工程计价的概念为主,详细论述了工程量清单计价和定额计价之间的差别,探讨了存在的弊端和优势,以此确保土建工程预算的准确性。
关键词:工程清单计价;预算定额计价;概念;两者区别引言:当对工程造价和工程量清单报价进行管理和审核的时候,还存在着相关造价管理人员对于清单计价以及预算定额计价运用不合理现象,基于此,为了确保造价管理工作能够正常开展,就需要在全面探究相关问题的过程中明确工程量清单和预算定额计价两者的联系性,明确区别,使得土建工程造价得到合理化控制。
1.工程清单计价和预算定额计价的概念1.1工程清单计价在我国社会经济不断发展的背景下,市场经济体系区域完善性,清单计价模式随之出现,并且被引进了土建工程中,产生了极高的作用。
对于清单计价来讲,一般是以市场为主的一种造价方式,其是在综合性考虑以及掌握市场价格的基础上产生的,并且从有关的定额消耗量和企业实际运行情况入手,成为投标报价。
在使用该项造价方式的过程中,施工单位可以根据现有的预算定额或者是企业定期,动态性的探究市场因素,以此形成准确的报价。
1.2预算定额计价定额计价属于我国一项传统的计价方式,它是在计划经济体制制定背景下而形成的。
预算包含了多个方面,分别是施工图预算、施工预算以及工程和竣工结算。
当对施工图预算进行编制的时候,一般是遵循由小到大的流程来列举出需要计算的项目,避免发生重复现象,以此发生误差。
另外,根据施工设计图纸中计算的工程项目以及工程量来设立工程预算定额,明确最终的价格。
1.3具体适用区域一般来讲,在土建工程承包和实施环节的计价活动中比较适合应用清单计价规范,其中,具体的应用区域涉及到了支付工程价款、成本管理和招投标报价活动等。
和以往传统的预算定额计价相比较来看,在投标报价活动实施期间,工程量清单计价方式产生的优势是非常高的,所以,在具体工作期间,清单计价一般是应用在招投标报价活动内。
工程量清单计价和预算定额计价的区别定额法既定额计价,是根据国家或地方颁布的统一预算定额规定的消耗量及其单价,以及配套的取费标准和材料预算价格,计算出相应的工程数量,套用相应的定额单价计算出定额直接费,再在直接费的基础上计算各种相关费用及利润和税金,最后形成建筑产品的价格.工程量清单计价是由招标方给出工程量,投标方根据工程量清单组合分部分项工程综合单价,并计算出分部分项工程的费用,再计算出税金,最后汇总成总造价1、计价依据不同定额计价:统一的预算定额+费用定额+调价系数政府定价。
清单计价:企业定额市场竞争定价2、计价项目划分不同①定额计价模式中计价项目的划分以施工工序为主,内容单一(有一个工序即有一个计价项目)。
而清单计价模式中计价项目的划分分别以工程实体为对象,项目综合度较大,将形成某实体部位或构件必须的多项工序或工程内容并为一体,能直观地反映出该实体的基本价格。
子丑寅卯辰巳戊申酉戌亥如:砖砌化粪池按座综合了挖土方、作垫层、池底板、砌砖池、抹灰、回填等。
锚杆支护按㎡综合了钻孔、制浆、压浆、锚杆制作、张拉锚、喷射砂浆等工序或工程内容。
②定额计价模式中计价项目的工程实体与措施合二为一。
即该项目既有实体因素又包含措施因素在内。
而清单计价模式工程量计算方法是将实体部分与措施部分分离,有利于业主、企业视工程实际自主组价,实现了个别成本控制。
③定额计价模式的项目划分中着重考虑了施工方法因素,从而限制了企业优势的展现,而清单计价模式的项目中不再与施工方法挂钩,而是将施工方法的因素放在组价中由计价人考虑。
3、单价组成不同定额计价模式中使用的单价为“工料单价法”,即人+材+机,将管理费、利润等在取费中考虑。
清单计价模式中使用的单价为“综合单价法”,单价组成为:人工+材料+机械+管理费+利润+风险。
使用“综合单价法”更直观的反映了各计价项目(包括构成工程实体的分部分项工程项目和措施项目、其它项目)的实际价格,但现阶段当不包括“规费和税金”。
一、工程量清单计价与定额计价的区别之处答:1、计价单价的区别:定额计价作用的单价是定额分项工程的单价,清单计价使用的单价是综合单价。
2、工程量的来源不同。
定额计价由承包工程的施工单位负责;清单计价工程量的来源有两个,工程量清单的工程数量,由招标方提供,组成清单项目综合单价的各个定额分项工程的工程量由投标人运算。
3、计价定额不同:定额计价采纳具有社会平均水平的预算定额或消耗量定额。
清单计价标二、在何种情形下,投标文件将视为无效?答:投标文件有以下情形之一的将视为无效:1、逾期送达的或者未送达指定地点的;2未按招标文件要求密封的;3无单位盖章并无法定代表人或法定代表人授权的代理人签字或盖章的;4未按规定的格式填写,内容不全或关键字迹模糊、无法辨认的;5投标人递交两份或多份内容不同的投标文件,或在一份投标文件中对同一招标项目报有两个或多个报价,且未声明哪一个有效〔按招标文件规定提交备选投标方案的除外〕;6投标人名称或组织机构与资格预审时不一致的;7、未按招标文件要求提交投标保证金的;8联合体投标未附联合体各方共同投标协议的。
三、什么叫工程量清单?利用工程量清单编制计价的优点?答:按照«计价规范»,工程量清单是指〝拟建工程的分部分项工程项目、措施项目、其他项目名称和相应数量的明细清单〞。
与现行的招投标方法相比,在招标中采纳工程量清单计价要紧有以下优点:1、由于工程量清单的统一提供,为投标单位提供了公平竞争的基础,同时简化了投标报价的运算过程,节约了时刻,减少了不必要的重复劳动。
2、采纳工程量清单招标有利于〝质〞与〝量〞的结合,表达了企业的自主性。
3、工程量清单计价有利于风险的合理分担。
4、用工程量清单招标,淡化了标底的作用,有利于标底的治理和操纵。
5、工程量清单招标有利于企业精心操纵成本,促进企业建立自己的定额库。
6、工程量清单招标有利于操纵工程索赔。
四、订立合同须遵循的差不多原那么及合同变更的形式?答:订立合同须遵循的差不多原那么是:1、遵守法律、行政法规原那么。

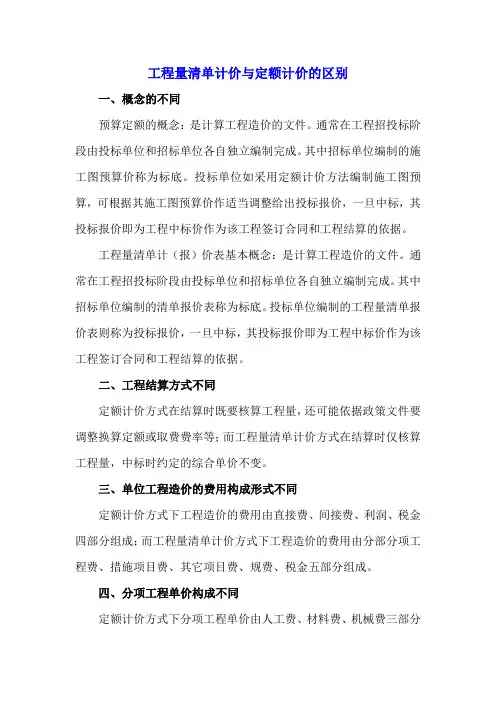

工程量清单计价与定额计价的区别一、概念的不同预算定额的概念:是计算工程造价的文件。
通常在工程招投标阶段由投标单位和招标单位各自独立编制完成。
其中招标单位编制的施工图预算价称为标底。
投标单位如采用定额计价方法编制施工图预算,可根据其施工图预算价作适当调整给出投标报价,一旦中标,其投标报价即为工程中标价作为该工程签订合同和工程结算的依据。
工程量清单计(报)价表基本概念:是计算工程造价的文件。
通常在工程招投标阶段由投标单位和招标单位各自独立编制完成。
其中招标单位编制的清单报价表称为标底。
投标单位编制的工程量清单报价表则称为投标报价,一旦中标,其投标报价即为工程中标价作为该工程签订合同和工程结算的依据。
二、工程结算方式不同定额计价方式在结算时既要核算工程量,还可能依据政策文件要调整换算定额或取费费率等;而工程量清单计价方式在结算时仅核算工程量,中标时约定的综合单价不变。
三、单位工程造价的费用构成形式不同定额计价方式下工程造价的费用由直接费、间接费、利润、税金四部分组成;而工程量清单计价方式下工程造价的费用由分部分项工程费、措施项目费、其它项目费、规费、税金五部分组成。
四、分项工程单价构成不同定额计价方式下分项工程单价由人工费、材料费、机械费三部分构成(又称工料机费);而工程量清单计价方式下分部分项工程的综合单价由人工费、材料费、机械费、管理费、利润五部分构成。
五、分部分项工程内容的含义不同定额计价方式下分项工程的施工内容通常是单一工序内容(有时也适当组合);而工程量清单计价方式下分部分项工程的施工内容通常是对完成工程实体各道工序内容的组合。
例如离心水泵安装,在工程量清单计价方式下的工程内容包括:本体安装、泵拆装检查、电机接线检查、基础二次灌浆等四个工序内容。
因此,在采用工程量清单计价方式时,一定要认真查阅《江西省安装工程工程量清单计价指引》,做到心中有数,避免缺项计价。
六、分项工程计量单位不同定额计价方式下分项工程的计量单位有时采用不够规范的复合单位,如10m、10㎡、100㎏等;而工程量清单计价方式下分部分项工程的计量单位均采用规范的基本计量单位,如m、㎡、㎏等等。
华中科技大学毕业设计(论文)外文翻译文献毕业设计(论文)题目:某商场装饰预算翻译题目:定额计价方法与工程量清单计价方法的区别学院:土木学院专业: 工程造价姓名:郭可莹班级: 0802学号: V200841263指导老师: 杜春燕老师完成日期: 2011年4月18日中文:定额计价方法与工程量清单计价方法的区别在不同的经济发展时期,建筑产品有不同的价格形式,不同的定价主体,不同的价格形成机制;定额计价方法和工程量清单计价方法是我国建设市场发展过程中不同阶段形成的二种计价方法。
二者的区别主要体现为:一、价格的表现形式不同定额计价介于国家定价和国家指导价之间。
在此模式下,工程价格由国家直接确定或者由国家给出一定的指导性标准,承包商可以在一定的幅度范围内予以竞争;工程量清单计价反应的是市场定价,在此模式下,工程价格在国家有关部门间接调控和监督下,由承发包双方根据工程市场中建筑产品供求关系变化自主确定工程价格。
二、工程造价构成不同1、单位工程造价构成形式不同按定额计价时单位工程造价由直接费、间接费、利润、税金构成,计价时先计算直接工程费,加上措施费共同构成直接费,再以直接费(或其中的人工费)为基数计算各项费用、利润、税金,汇总为单位工程造价。
工程量清单计价时,造价由工程量清单费用(=∑清单工程量×项目综合单价)、措施项目清单费用、其他项目清单费用、规费、税金五部分构成,作这种划分的考虑是将施工过程中的实体性消耗和措施性消耗分开,对于措施性消耗费用只列出项目名称,由投标人根据招标文件要求和施工现场情况、施工方案自行确定,以体现出以施工方案为基础的造价竞争;对于实体性消耗费用,则列出具体的工程数量,投标人要报出每个清单项目的综合单价。
2、分项工程单价构成不同按定额计价时分项工程的单价是工料单价,即只包括人工、材料、机械费,工程量清单计价分项工程单价一般为综合单价,除了人工、材料、机械费,还要包括管理费(现场管理费和企业管理费)、利润和必要的风险费。

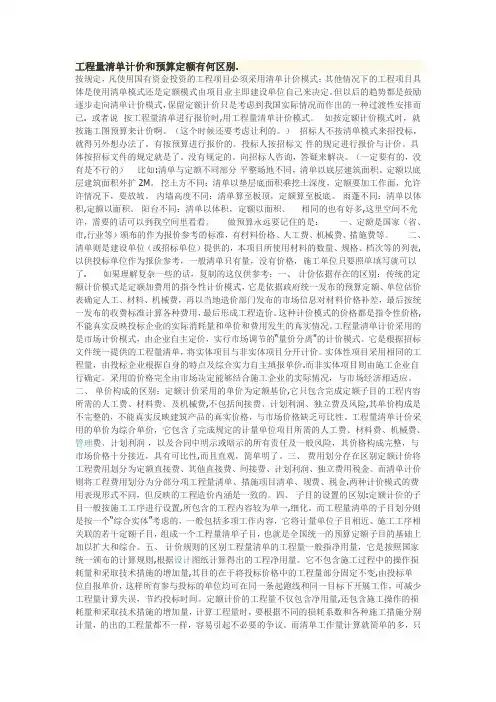

工程量清单计价定额与预算定额有什么区别
其实说白了对施工单位来说计价定额作为报价、结算的依据,预算定额作为单独或补充结算的依据,是报价基础和辅助手段
1、计价依据不同
定额计价:统一的预算定额+费用定额+调价系数(政府定价)。
清单计价:企业定额市场竞争定价。
2、计价项目划分不同
①定额计价模式中计价项目的划分以施工工序为主,内容单一(有一个工序即有一个计价项目)。
而清单计价模式中计价项目的划分分别以工程实体为对象,项目综合度较大,将形成某实体部位或构件必须的多项工序或工程内容并为一体,能直观地反映出该实体的基本价格。
如:砖砌化粪池按座综合了挖土方、作垫层、池底板、砌砖池、抹灰、回填等。
锚杆支护按㎡综合了钻孔、制浆、压浆、锚杆制作、张拉锚、喷射砂浆等工序或工程内容。
②定额计价模式中计价项目的工程实体与措施合二为一。
即该项目既有实体因素又包含措施因素在内。
而清单计价模式工程量计算方法是将实体部分与措施部分分离,有利于业主、企业视工程实际自主组价,实现了个别成本控制。
③定额计价模式的项目划分中着重考虑了施工方法因素,从而限制了企业优势的展现,而清单计价模式的项目中不再与施工方法挂钩,而是将施工方法的因素放在组价中由计价人考虑。
3、单价组成不同
定额计价模式中使用的单价为“工料单价法”,即人+材+机,将管理费、利润等在取费中考虑。
清单计价模式中使用的单价为“综合单价法”,单价组成为:人工+材料+机械+管理费+利润+风险。
使用“综合单价法”更直观的反映了各计价项目(包括构成工程实体的分部分项工程项目和措施项目、其它项目)的实际价格,但现阶段当不包括“规费和税金”。
4、工程量计算规则不同
定额计价模式按分部分项工程的实际发生量计量,而清单计价模式则按分部分项实物工程量净量计量,当分部分项子目综合多个工程内容时,以主体工程内容的单位为该项目的计量单位。
比如:挖10m底面宽为1.8m,深2m的砖基础土方,定额计价的工程量计算要考虑增及工作面及放坡因素,为:(1.8+2×0.2+2×0.33)×2×10=57.2m3,清单计价中工程量的计算不考虑增加工作面及放坡,为1.8×2×10=36m3。
又如清单计价的挖基础土方中包括破桩头的工程内容时,无论破桩头的工程量多大均以挖基础土方的工程量m3为单位计价,破桩头不再单列工程量。
5、计价程序不同
定额计价的思路与程序是:直接费+间接费+利润+差价+规费+税金
清单计价的思路与程序是:分部分项工程费+措施项目费+其它项目费+规费+税金
1采用的计价模式不同
工程量清单计价,是实行投标人依据企业自己的管理能力、技术装备水平和市场行情,自主报价。
定额所报的工程造价实际上是社会平均价
2、采用的单价方法不同
工程量清单计价,采用综合单价法,综合单价是值完成规定剂量单位项目所需的人工费、材料费、机械使用费、管理费、利润,并考虑风险因素,是除规费和税金的全费用单价。
工程预算定额计价,采用工料单价法,工料单价是指分部分项工程量的单价为直接费,直接费以人工、材料、机械的消耗量及其相应的价格确定;间接费、利润和税金按照有关规定另行计算。
3、反映的成本价不同
工程量清单计价,反映的是个别成本
工程预算定额计价,反映的是社会平均成本
4、结算的要求不同
工程量清单计价,是结算时按合同中事先约定综合单价的规定执行,综合单价基本上是包死的。
工程预算定额计价,结算时按定额规定工料单价计价,往往调整内容较多容易引起纠纷。
5、风险处理的方式不同
工程量清单计价,使招标人与投标人风险合理分担,投标人对自己所报的成本、综合单价负责,还要考虑各种风险对价格的影响,综合单价一经合同确定,结算时不可以调整(除工程量有变化),且对工程量的变更或计算错误部分责任;招标人相应在计算工程量是要准确,对于这一部分风险应由招标人承担,从而有利于控制工程造价、
工程预算定额计价,风险只在投资一方,所有的风险在不可预见费中考虑;结算时,按合同约定,可以调整。
可以说投标人没有风险,不利于控制工程造价。
6、项目的划分不同
工程量清单计价,项目划分以实体列项,实体和措施项目相分离,施工方法、手段不列项,不设人工、材料、机械消耗量。
这样加大了承包企业的竞争力度,鼓励企业尽量采用合理的技术措施,提高技术水平和生产效率,市场竞争机制可以充分发挥。
功臣预算定额计价,项目划分按施工工序列项、实体和措施相结合,施工方法、手段单独列项,人工、材料、机械消耗量已在定额中规定,不能发挥市场竞争的作用。
7、工程料计算规则不同
工程量清单计价,清单项目的工程量是按实体的净值计算,这是当前国际上比较通行的做法。
工程预算定额计价,工程量是按实物加人为规定的预留量会操作速度等因素。
8、计量单位不同
工程量清单计价,清单项目是按基本单位计量。
工程预算定额计价,计量单位可以不采用基本单位。
二、与以往的计价方式相比,工程量清单计价有以下特点:1、强制性;2、竞争性;3、通用性和实用性
强制性主要表现在,一是有建设主管部门按照强制性国家标准的要求批准颁布,规定全部使用国有资金或国有资金。
投资为主的大中型建设工程应按“计价规范”规定执行。
二是明确工程量清单是招标文件的组成部分,并规定了招标人在编制工程量清单时必须遵守的规则。
竞争性表现在“计价规范”中从政策性规定到一般内容的具体规定,充分体现了工程造价由市场竞争形成价格的原则。
“计价规范”中的措施项目,在工程量清单中只列“措施项目”一栏,具体采用什么措施,由投标人根据企业的施工组织设计,视具体情况报价。
另
一方面,“计价规范”中人工、材料和施工机械没有具体的消耗量,为企业保洁提供了自主的空间。
实用性表现在“计价规范”的附录中工程量清单项目及工程量计算规则的项目名称表现的是工程实体项目,项目名称明确清晰,工程量计算规则简洁明了。
三、1、工程量清单方式下,工程量上的风险由甲方承担,单价上的风险由乙方承担;传统定额方式下,量价风险都由乙方承担。
2、工程量清单,实行的是量价分离;传统定额是量价合一。
3、工程量清单,是在市场经济模式下的产物,利于施工企业见的相互竞争,优胜劣汰;定额是在计划经济模式下的产物,带有很强的政策性。
4、工程量单价,更有利于招投标工作的开展,竣工结算的进行等;定额计价相对要灵活一些。
四、计价依据不同
这是清单计价和按定额计价的最根本区别。
按定额计价的唯一一句就是定额,而工程量清单计价的主要依据是企业定额,包括企业生产要素消耗量标准、材料价格、施工机械配备及管理状况、各项管理费支出标准等。
目前可能多数企业没有企业定额,但随着工程量清单价形式的推广和保教实践的增加,企业将逐步建立起自身的定额和相应的项目单价,当企业都能根据自身状况和市场供求关系报出综合单价时,企业自主报价/市场竞争(通过招投标)定价的计价格局也将形成,这也正是工程量清单所要促成的目标。
工程量清单计价的本质是要改变政府定价模式,建立起市场形成造价机制,只有计价依据个别化,这一目标才能实现。
工程造价都得到合理的控制,也比较顺利事先甲乙双方的双赢。
评标方式应有所改变
使用定额法计价时,关系到施工方法和施工工艺的项目是按定额规定的一般情况进行计价的,使得技术标与商务标的评标联系不大,但往往是分开评分的,使用清单计价后,关系到施工方法和施工工艺的措施项目,招标人不会提供工程数量,由投标人自行选择本企业认可、花费较少,具有竞争力的施工措施进行报价。
这时,就要根据投标人的施工组织设计,确定其措施项目报价是否合理。
措施项目作为工程造价重要组成部分,则必须交技术标与商务标联系起来,综合考虑评分。
核心:具体工程量由招标单位负责,如有不符,其应承担责任;清单项目总价由投标单位负责,不过预算正确与否,必须负责。
