一、工程概况:1、工程内容:本工程为乘风地区17~22区块供暖干线建设工程,针对实际情况,为了科确保工程安全,特制定管沟开挖安全施工技术措施,以保证管线施工安全顺利的进行。
2、工程量:乘风地区17-22地块供热干线建设工程采暖管线包括通往现状热力站管线:5150米;通往新建热力站管线:1968米。
管线为预制直埋保温管,规格型号为Φ219×7、Φ273×7、Φ325×7、Φ426×7、Φ630×8。
二、编制依据:《建筑基坑支护技术规程》 JGJ120-99《建筑基坑工程监测技术规范》GB50497-2009《建筑边坡工程技术规范》 GB50330-2002《工程测量规范》 GB50026-93《地下工程防水技术规范》 GB50108《地下防水工程质量验收规范》 GB50208《建筑工程安全生产管理条例》 393号令《建筑施工安全检查标准》JGJ59-99《建筑施工现场环境与卫生标准》JGJ146-2004《建筑施工安全检查标准》JGJ59-99《建筑施工现场环境与卫生标准》JGJ146-2004《起重机钢丝绳保养、维护、安装、检验和报废》GB/T 5972-2009《安全网》(代替GB 5725-1997,GB16909-1997)GB 5725-2009《建筑施工高处作业安全技术规范》JGJ 80—91《建设工程施工现场供用电安全规范》GB50194-93《建筑施工扣件式钢管脚手架安全技术规范》JGJ 130—2001《建筑边坡工程技术规范》GB50330-2002黑龙江省【建设项目HSE管理规定】及相关文件三、管沟安全措施1、管沟防护安全由于本工程是一级网改造工程,施工现场在在建的小区内进行,所以安全施工要求较高。
(1)本工程的地地基土质为粘土,边坡稳定性好,由于边坡高度较低,不存在边坡滑坡现象。
所以只在管槽周边进行临边防护。
(2)施工前,根据施工实际划出施工作业区,岗位作业人员只能在划定的作业区内活动。
管沟作业安全技术措施1 受限空间作业安全要求1.1 受限空间作业实施作业许可证管理,作业前应办理《受限空间作业许可证》。
1.2安全隔绝1.2.1 受限空间与其它系统连通的可能危及安全作业的管道应采取有效隔离措施。
1.2.2 管道安全隔绝可采用插入盲板或拆除一段管道进行隔绝,不能用水封或关闭阀门等代替盲板或拆除管道。
1.2.3 受限空间相连通的可能危及安全作业的孔、洞应进行严密地封堵。
1.3.1 氧含量一般为18%~21%,在富氧环境下不得大于23.5%1.3.2 有毒气体(物质)浓度应符合GBZ2.1-2007 的规定。
1.3.3 可燃气体浓度:当被测气体或蒸气的爆炸下限大于等于4%时,其被测浓度不大于0.5%(体积百分数);当被测气体或蒸气的爆炸下限小于4%时,其被测浓度不大于0.2%(体积百分数)。
1.4 通风应采取措施,保持受限空间空气良好流通。
1.4.1 打开人孔、手孔、料孔、风门、烟门等与大气相通的设施进行自然通风。
1.4.2 必要时,可采取强制通风。
1.4.3 采用管道送风时,送风前应对管道内介质和风源进行分析确认。
1.4.4 禁止向受限空间充氧气或富氧空气。
1.5 监测1.5.1 作业前30 分钟内,应对受限空间进行气体采样分析,分析合格后方可进入。
1.5.2 分析仪器应在校验有效期内,使用前应保证其处于正常工作状态。
1.5.3 采样点应有代表性,容积较大的受限空间,应采取上、中、下各部位取样。
1.5.4 作业中应定时监测,至少每2 小时监测一次,如监测分析结果有明显变化,则应加大监测频率;作业中断超过30 分钟应重新进行监测分析,对可能释放有害物质的受限空间,应连续监测。
情况异常时应立即停止作业,撤离人员,经对现场处理,并取得分析合格后方可恢复作业。
1.5.5 涂刷具有挥发性溶剂的涂料时,应做连续分析,并采取强制通风措施。
15.6 采样人员探入受限空间采样时应采取第十一条中规定的防护措施。
管沟防护安全技术措施管沟防护安全技术措施1. 引言管沟是指为了安装、维护和修理地下管道而开挖的凹槽或者沟渠。
在进行管沟工作时,需要采取必要的安全技术措施,以确保工作人员和周围环境的安全。
本文档将提供一套最新、最全的管沟防护安全技术措施范本供参考。
2. 管沟前期准备2.1 风险评估与管理在进行管沟工作之前,需进行风险评估并采取相应的管理措施。
风险评估应包括地质条件、土壤稳定性、附近设施等方面。
根据评估结果制定详细的风险管理计划。
2.2 管沟设计与勘测根据管沟的用途和需求,进行设计和勘测工作。
确保管沟的深度、宽度、坡度等参数满足安全和施工要求。
3. 管沟施工安全技术措施3.1 施工人员培训对参预管沟施工的所有人员进行必要的培训,包括安全操作规程、急救知识等,确保他们了解和遵守安全要求。
3.2 管沟防护设备3.2.1 挖掘机在挖掘机挖掘管沟时,必须使用适当的挖沟斗和挖沟锤,避免对管道造成损坏。
挖掘机操作员应经过专门的培训,并遵守操作规程。
3.2.2 支护结构根据土壤类型和管沟深度选择适当的支护结构,如土木支撑、钢板支撑等,以确保管沟的稳定性和安全性。
3.3 通风与有害物质处理为了防止管沟中积聚有害气体,应进行通风处理。
对于存在有害气体的情况,应采取相应的防护措施,如戴防毒面具等。
3.4 挖掘物料的处理挖掘出来的土壤和石头等物料应迅速清理,并妥善处理,避免对施工区域和周围环境造成污染和安全隐患。
4. 管沟施工后期安全技术措施4.1 管道安装和连接在管沟中安装和连接管道时,应确保管道的质量和稳定性。
采用合适的材料和技术,进行正确的安装和连接作业。
4.2 管沟回填和复原在管道安装完毕后,应及时进行管沟的回填和复原工作。
确保回填土壤的密实度和均匀性,以及复原地表的平整度,避免安全隐患。
5. 附件本文档所涉及附件如下:- 管沟施工图纸- 管沟施工计划表- 管沟风险评估报告6. 法律名词及注释本文档所涉及的法律名词及注释如下:- 管沟:指为了安装、维护和修理地下管道而开挖的凹槽或者沟渠。
管沟开挖安全技术防护措施1、管沟开挖边界的特殊隔离防护措施管沟开挖主要在楼区人员密集的地方施工,安全施工要求较高。
为防止人员、物品流动和施工明火引起安全事故,现场必须隔离。
(1)施工前,根据施工实际划出安全施工作业区,岗位作业人员只能在划定的作业区内活动。
(2)施工现场作业区彩钢板围护,以防止行人进入施工区。
(3)一旦发生险情,立即通知现场施工人员,停止一切施工作业,并组织人员有秩序的撤离。
2、管沟和管井作业安全技术措施(1)在进入土沟、土坑内作业前,必须仔细检查边坡就无裂纹和落土,边坡角度和推土距离符合安全规程,若有不够安全的因素时,应采取加固支撑等措施,及时安装围檩、支撑、档土板或挡土桩。
(2)可靠的加固措施时,不应在基槽坑边土的自然坡度角内堆土或堆其他材料。
不论何种情况,土方堆放距槽坑边的距离应不小于0.8米,沟道转弯阳角处应不少于1.6米,槽坑边堆土高度应不超过1.5米。
(3)人工挖土时,应根据所持工具和工作面情况保持适当距离,一般以左右保持2米~3米前后保持4米~6米为宜,并采取同一方向操作。
使镐时不准戴手套。
(4)地下室、沟、井等有积水,应认真采取排水措施,防止电线在水中导电。
(5)向沟、井内运送工具、材料、应缓慢滑放,沟内人员应注意安全避让。
施工人员不得在坑、沟内休息。
3.施工过程的安全控制(1)对临时用电设施进行检查、验收。
(2)对施工机械、按规定进行检查、验收和维护,保持机械设备的完好。
(3)对施工现场各种危险场所采取的安全防护措施,由专人负责,以保证安全可靠。
4.施工现场的安全标识(1)施工现场入口处,设置“施工公告”牌和“安全纪律牌”,要求醒目,且又无碍交通运输。
(2)施工主要通道口及现场周围、工地内的坑、沟等处及其它危险场所设置明显的主要警示安全牌,大面积维护栏上必须每20米设置1个安全警示牌。
如:“危险”、“禁止通行”(3)施工现场要有减速的交通指示标志,夜间设红灯示警。

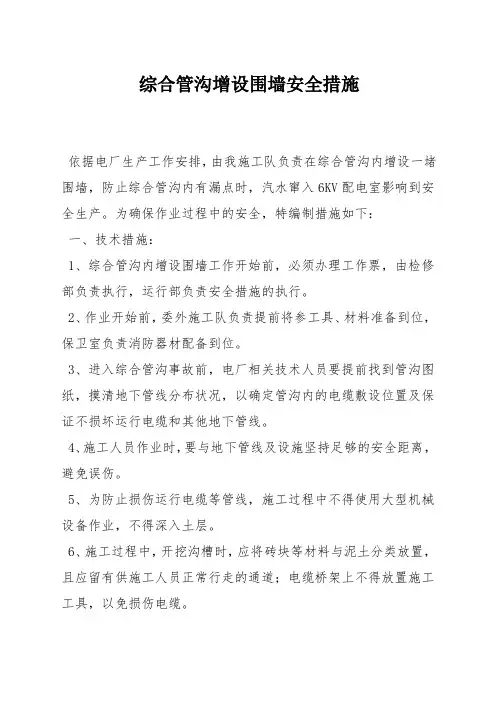

综合管沟增设围墙安全措施依据电厂生产工作安排,由我施工队负责在综合管沟内增设一堵围墙,防止综合管沟内有漏点时,汽水窜入6KV配电室影响到安全生产。
为确保作业过程中的安全,特编制措施如下:一、技术措施:1、综合管沟内增设围墙工作开始前,必须办理工作票,由检修部负责执行,运行部负责安全措施的执行。
2、作业开始前,委外施工队负责提前将参工具、材料准备到位,保卫室负责消防器材配备到位。
3、进入综合管沟事故前,电厂相关技术人员要提前找到管沟图纸,摸清地下管线分布状况,以确定管沟内的电缆敷设位置及保证不损坏运行电缆和其他地下管线。
4、施工人员作业时,要与地下管线及设施坚持足够的安全距离,避免误伤。
5、为防止损伤运行电缆等管线,施工过程中不得使用大型机械设备作业,不得深入土层。
6、施工过程中,开挖沟槽时,应将砖块等材料与泥土分类放置,且应留有供施工人员正常行走的通道;电缆桥架上不得放置施工工具,以免损伤电缆。
7、如在施工过程中,挖到电缆时,应有电厂专业人员指导鉴定后,方可持续进行,以免损伤电缆。
8、在管沟内施工应确保有充足的照明,并有防火、防水、通风的措施。
照明使用24V以下的行灯;在施工过程中,严禁有明火、严禁抽烟,由运行部负责提供灭火器;进入综合管沟前要进行充分的通风工作,强制通风时间不小于2个小时或者自然通风时间不小于6个小时,确认安全后人员方可进入工作。
9、因管沟内电缆敷设多,所以工作人员必须穿好绝缘鞋,戴好绝缘手套。
10、本次施工,检修部、运行部应分别指定1名电气相关专业的监护人,施工的全过程不得随意离开现场。
11、施工完成后,要将穿越电缆的空洞封堵,以达到防水、防火、防汽目的。
二、组织措施:责任分工:委外施工队总负责:王仕强;检修部工作负责人:;检修部现场监护人:;运行部现场监护人:;1、此项施工作业开始与结束的全过程,施工负责人王仕强负责施工的各个环节,碰到必须要解决的问题与现场监护人沟通联系。
坪山区秀河路市政工程管沟施工安全防护方案编制单位:深圳市天健坪山建设工程有限公司编制人:审核人:审批人:编制日期:2021年7月目录第一章:工程概况 (1)第二章:组织部署 (1)第三章:安全施工方案 (2)3-1、安全防护措施 (2)第四章:沟槽开挖支护方案 (4)管沟施工安全防护方案第一章、工程概况项目名称:坪山区秀河路市政工程项目地点:山区坑梓中心及老坑片区建设单位:深圳市坪山区交通轨道管理中心监理单位:深圳市东鹏工程建设监理有限公司施工单位:深圳市天健坪山建设工程有限公司坪山区秀河路市政工程位于坪山区坑梓中心及老坑片区,北起于盘龙路,终点接秀山路,规划为城市支路,道路红线宽15 米,双向2车道,设计速度为20公里/小时。
本项目总长482.95 米,其中秀河路段304.22 米,盘龙路改造段178.73 米。
主要建设内容包括道路、交通设施、桥梁、给水、雨水、污水、电力、通信、照明、燃气、交通疏解、水土保持等工程。
第二章、组织部署成立以生产经理为组长总工程师为副组长、由各部门负责人参加的安全文明施工领导小组,经理部配备专职安全员、施工班组设兼职安全员。
安全文明施工领导小组成员第三章、安全施工方案坚持贯彻"安全第一,预防为主"的方针,严格遵守国家、河南省颁布的有关安全生产的法律、法规、规范和规范性的文件等的要求、规定以及工程所处的环境,并依照GB/T28001标准制定实施相应的安全方面的制度和措施,切实予以执行。
坚持班前会制度,各施工队每天坚持召开班前会,认真贯彻"三不允许作业"的内容。
3-1、安全防护措施(1)施工人员必须严禁格遵守施工现场的安全生产制度,施工区域设置警戒带,并设安全标志,夜间及阴暗处设置警示灯,设专人疏导交通,非作业人员不许入内。
(2)施工前对施工范围内,地上、地下管线、建(构)筑物进行调查,对涉及到的地上地下构筑物、管线等视具体情况采取拆改或保护措施。
( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改2021版钢管排水管路安全技术措施Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes2021版钢管排水管路安全技术措施一、工程概况:1、排水管路为Dg200钢管。
长度200余米。
2、位置:从风机至风井井底,大约20度倾角斜坡。
二、工程负责人:技术负责人:三、安全技术措施1、管道工应具备一定的钳工基本操作及流体力学的基础知识,经技术培训并考试合格后,方可上岗。
2、施工前沿线所有的障碍物及险段提前清理加固,确保施工的安全和进度。
3、应将用到的所有工具、材料准备齐全,规格质量符合要求。
4、法兰盘应与管子焊接牢固,所选的螺栓长度应适当。
5、连接管路用的法兰盘及衬垫应符合要求,同一规格管子使用的法兰盘应一致。
6、由于管路沿20度的倾角安装,施工过程中,在风机至井底两端,各设标志牌,并各设一名警戒人员,防止人员误入及其他杂物滚落伤人。
7、由于管路的安装在风井的风道中,风流较大,管路安装人员必须佩带安全带,施工时将保险带绑扎在Dg200钢管上,并且要系紧安全带、戴好安全帽。
8、要制定专用联络信号,即敲击管路作为联络信号。
9、管路安装时必须2人以上相互配合,协调作业,即一人开始上弹簧垫、穿螺栓、紧固,另外一人调整水管到合适位置。
10、螺栓紧固后,观察管路是否平直,待管路调平直后,用8#铁丝将管路固定牢固。
11、安装方法:①管路必须由下向上逐节连接,即从井底向风机方向连接。
②每隔15-20米加一处拉线,拉线必须绑扎牢固,防止管路位置发生移动、拉线采用多股的8#铁丝、绑扎。
XXXXX项目施工合同段管沟防护方案编制:XXXXXXXXX审核:XXXXXXXXX审批:XXXXXXXXXXXXX合同段项目经理部XXXX年XX月XX日目录第一章编制依据及原则.......................................................................................................................... - 1 -1.编制依据........................................................................................................................................ - 1 -2. 编制原则...................................................................................................................................... - 1 - 第二章工程概况...................................................................................................................................... - 1 -1.工程概述........................................................................................................................................ - 1 -2.存在问题及原因............................................................................................................................ - 1 - 第三章施工技术方案.............................................................................................................................. - 2 -1.管沟周边防护................................................................................................................................ - 2 -2 .工艺流程...................................................................................................................................... - 2 -3. 施工方法、操作要求.................................................................................................................. - 3 -4. 沟槽开挖安全要求...................................................................................................................... - 3 - 第四章安全保证体系及措施.................................................................................................................. - 4 -1. 安全保证体系.............................................................................................................................. - 4 -2. 安全防范重点.............................................................................................................................. - 5 -3. 安全保护措施.............................................................................................................................. - 5 -4. 安全教育...................................................................................................................................... - 6 -5. 认真执行安全检查制度.............................................................................................................. - 6 -6. 施工安全要求.............................................................................................................................. - 6 -7. 消防保卫措施.............................................................................................................................. - 7 -8. 工程安全事故应急救援预案...................................................................................................... - 7 - 第五章文明施工、环境保护体系及措施.............................................................................................. - 9 -1. 管理目标及保证体系.................................................................................................................. - 9 -2. 施工现场管理措施.................................................................................................................... - 10 -3. 具体文明施工和环保措施........................................................................................................ - 10 -4. 加强监督检查............................................................................................................................ - 11 -5. 协调内外关系,争创文明施工现场........................................................................................ - 12 - 第六章配合与服务工作........................................................................................................................ - 12 -1. 与业主、监理工程师、设计人员协调配合措施.................................................................... - 12 -2. 与当地政府及其他单位配合.................................................................................................... - 13 -3. 配合与服务工作........................................................................................................................ - 13 -管沟防护施工方案第一章编制依据及原则1.编制依据1.1 XXX招标文件及补遗文件1.2 XXX工程施工图纸1.3 XXX管道工程施工图纸1.4 《给水排水管道工程施工及验收规范》(GB 50268-2008)1.5《给水排水构筑物施工及验收规范》(GB50141-2008)2.编制原则2.1在充分理解设计图纸的基础上,以设计文件及有关规范为依据,紧密结合现场实际情况,编制经济合理、切实可行的施工方案。

6#封闭排水巷道的安全技术措施根据2130煤矿的工作安排,6#索道下入口东侧的6#排水巷需要进行封闭,为确保工作安全,特制定以下安全技术措施:1危险源1.1选择建筑物的闭合位置进行支撑是不好的,砌墙时顶板冒落伤人。
1.2处理红砖时,砸伤手脚。
1.3砖块交接时连接不牢,砖块掉下伤人。
1.4施工人员在高处砌墙时,掉下摔伤。
1.5放置在平台上的材料掉落并伤人。
2巷道封闭位置6#排水巷6#索道下入口东侧3m处。
3安全技术措施3.1通风队将构筑密闭所需要的红砖、砂子、水泥、黄土和其他材料提前运输到需要密封的地方。
密闭要选在巷道支护完好无片帮、无冒顶、确保施工人员安全的位置。
3.2在巷道进行封闭之前,通风队应在待建封闭处设置全断面围栏、警标,设置警戒禁止人员进入。
3.3封闭施工前在施工现场积煤、水沟进行清理。
3.4密闭采用红砖砌筑,墙体厚度为0.5m。
所有闭合切口见硬底、帮、顶,底板、上下帮掏槽不小于0.5m,顶板掏槽不小于0.2m。
3.6砌筑墙体时,竖缝要均匀错开,水平缝应保持在同一水平,所有缝隙要排列整齐。
密闭面要平整,砖缝要填满砂浆,墙心逐层用砂浆填实。
3.7密闭在上帮侧砌一个400×400mm反水池,在底板下0.2m,距帮0.1m。
外壳内外回水罐进出口高度,应根据墙内外压差而定,既保证墙内涌出的水不浸泡密闭,又保证反水池或反水管不漏风。
3.8为将来便于观测密闭,观察管应设置在墙体的中上部(Φ25mm),距底1.4m,距上帮0.5m,孔口管外露为0.5m,并封堵严密。
3.9建密闭当墙体砌至2.0m高时,在外壳外部设置高2.0m的平台协助作业,严禁骑墙作业。
3.10搭设安全平台时,骨架必须使用钢管搭接,捆绑牢固、不晃动,钢管必须对角重叠在支腿之间,保证安全平台的稳定性。
安全平台的台面必须用木板铺设平整。
3.11在使用安全平台建造挡风板之前,必须检查安全平台的稳定性、安全性,在确保完好之后才可使用安全平台。

六区管沟防护安全技术措施本工程为杏南六区环境综合整治工程,施工日期处在6~8月,针对实际情况,为了科确保工程安全,特制定管沟开挖安全施工技术措施,以保证铺装施工安全顺利的进行。
工程名称:杏南六区环境综合整治工程建设地点:采油五厂杏南小区建设单位:大庆油田矿区服务事业部物业外围物业管理公司设计单位:大庆万方工程技术设计有限责任公司施工单位:大庆油田建设集团安装公司第三工程处本工程开竣工日期为:2010年5月12日~2010年10月30日1、管沟防护安全由于本工程是小区环境综合整治工程,施工现场在人员密集的小区内进行,所以安全施工要求较高。
(1)本工程的地地基土质为粘土,边坡稳定性好,由于边坡高度较低,不存在边坡滑坡现象。
所以只在管槽周边进行临边防护。
(2)施工前,根据施工实际划出施工作业区,岗位作业人员只能在划定的作业区内活动。
确定好施工区域后在管槽周边搭设防护栏杆,防护立杆的间距为2米,高度为2米,离管槽1.5米搭设,二道横杆,栏杆用红白相间,栏杆搭设必须上下一致,然后用彩钢板围护封闭。
封闭严密,不得有大于10公分的间隙。
在管槽彩板上设立警示标志。
(3)在管槽的北面或南面设通道口一处(根据实际情况定)。
便于运输材料和工人上下班。
在通道口2米处设有显眼警示标志。
晚上施工下班后,把通道口封堵安全。
(4)夜间施工时要将照明灯设在较高的位置,照明线路不得与栏杆和脚手架连结。
(5)在防护外侧处设立一名安全员,已检查防护是否有损坏处,并及时处理。
并且组织居民不要接近防护。
(6)一旦发生险情,立即通知现场施工人员,停止一切施工作业,并组织人员有秩序的撤离。
2、管沟和管井作业安全(1)在进入管沟、土坑内作业前,必须仔细检查边坡就无裂纹和落土,边坡角度和推土距离符合安全规程,若有不够安全的因素时,应采取加固支撑等措施。
(2)可靠的加固措施时,不应在基槽边土的自然坡度角内堆土或堆其他材料。
不论何种情况,土方堆放距槽坑边的距离应不小于0.8米,沟道转弯阳角处应不少于1.6米,槽坑边堆土高度应不超过1.5米。

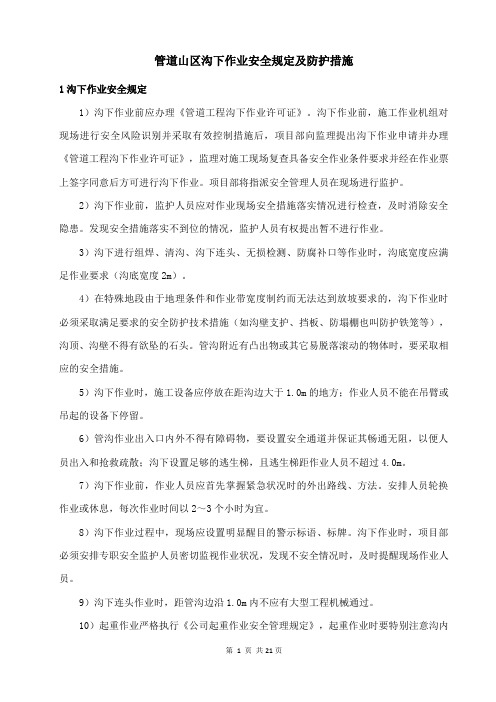

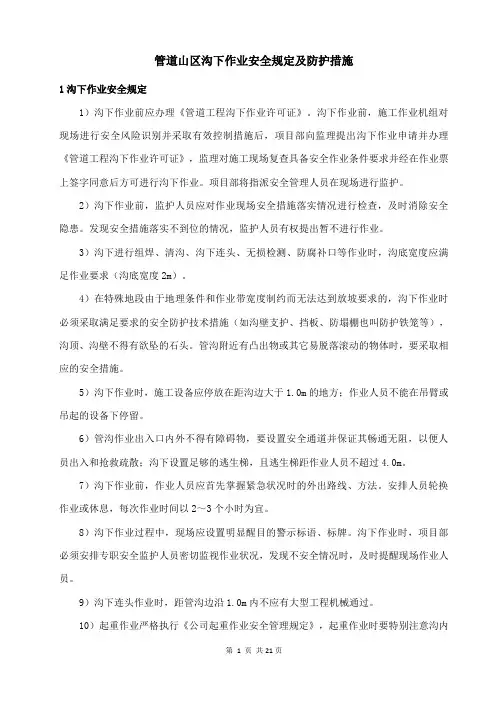

管道山区沟下作业安全规定及防护措施1沟下作业安全规定1)沟下作业前应办理《管道工程沟下作业许可证》。
沟下作业前,施工作业机组对现场进行安全风险识别并采取有效控制措施后,项目部向监理提出沟下作业申请并办理《管道工程沟下作业许可证》,监理对施工现场复查具备安全作业条件要求并经在作业票上签字同意后方可进行沟下作业。
项目部将指派安全管理人员在现场进行监护。
2)沟下作业前,监护人员应对作业现场安全措施落实情况进行检查,及时消除安全隐患。
发现安全措施落实不到位的情况,监护人员有权提出暂不进行作业。
3)沟下进行组焊、清沟、沟下连头、无损检测、防腐补口等作业时,沟底宽度应满足作业要求(沟底宽度2m)。
4)在特殊地段由于地理条件和作业带宽度制约而无法达到放坡要求的,沟下作业时必须采取满足要求的安全防护技术措施(如沟壁支护、挡板、防塌棚也叫防护铁笼等),沟顶、沟壁不得有欲坠的石头。
管沟附近有凸出物或其它易脱落滚动的物体时,要采取相应的安全措施。
5)沟下作业时,施工设备应停放在距沟边大于1.0m的地方;作业人员不能在吊臂或吊起的设备下停留。
6)管沟作业出入口内外不得有障碍物,要设置安全通道并保证其畅通无阻,以便人员出入和抢救疏散;沟下设置足够的逃生梯,且逃生梯距作业人员不超过4.0m。
7)沟下作业前,作业人员应首先掌握紧急状况时的外出路线、方法。
安排人员轮换作业或休息,每次作业时间以2~3个小时为宜。
8)沟下作业过程中,现场应设置明显醒目的警示标语、标牌。
沟下作业时,项目部必须安排专职安全监护人员密切监视作业状况,发现不安全情况时,及时提醒现场作业人员。
9)沟下连头作业时,距管沟边沿1.0m内不应有大型工程机械通过。
10)起重作业严格执行《公司起重作业安全管理规定》,起重作业时要特别注意沟内人员挤压的风险防范。
11)用电设施应做到“一机一闸一保护”,开关箱和移动式、手持式电动工具安装符合规范要求的漏电保护器,在特殊环境下用电应符合国标《特低电压(ELV)限值》GB/T3805的规定。
沟道综合治理工程施工安全生产技术措施1.1 一般规定㈠所有施工项目在开工前必须编制安全措施的施工组织设计,技术复杂的专项方案需严格审核。
㈡施工现场临时用电要有专项方案设计,按《施工现场临时用电安全技术规范》的要求进行设计、验收和检查。
临时用电还要有安全技术交底及验收表,健全安全用电管理制度和安全技术档案。
㈢施工现场应实施机械安全管理及安装验收制度,机械安装要按照规定的安全技术标准进行检测,所有操作人员要持证上岗。
使用期间定机、定人,保证设备完好率。
㈣搞好施工现场平面布置和场地设施管理,做到图物相符,井然有序。
㈤施工现场安全设施及各种限制装置需齐全、有效,不得擅自移动。
施工现场设置安全标语牌,危险地段按规定悬挂标牌㈥.或红色警示灯。
㈦各种管线应采取相应措施进行改移和保护。
1.2 施工现场㈠施工区域宜按规划设计和实际需要采取封闭措施,对施工中关键区域和危险区域,实行封闭,封闭围墙采用钢管或钢筋做骨架,绑扎防护网。
㈡进入施工现场的工作人员,必须按规定配戴安全帽和使用其它相应的个体防护用品。
从事特种作业的人员,必须持有政府主管部门核发的操作证,并配备相应的安全防护用具。
㈢施工现场的各种施工设施、管道线路等,应符合防洪、防火、防爆、防强风、防雷击、防砸、防坍塌及工业卫生等要求。
1.3 临建设施施工用临时宿舍及办公用房等临建设施,应布置在不受江洪、滑坡、塌方及危石等威胁的区域,基础坚固,稳定性的规定。
GBJ16好,周围排水畅通。
建筑物设计应符合.1.5 土方明挖工程安全措施㈠开挖⑴开挖作业采用湿法作业,必要时采用喷水雾进行降尘,并使地面保持一定的湿度,以减少粉尘的产生。
⑵产生粉尘危害的作业场所,施工人员作好劳动保护及卫生防护工作,施工时需佩带防尘口罩及其他防护措施。
㈡出渣出渣时,首先对边坡的危石进行清理,出渣时设专职安全员监护,重机设备要严格检查,配备消防器材;检查机动车辆的制动、方向、灯光、维护保养,确保机械安全出渣。
管道山区沟下作业安全规定及防护措施1沟下作业安全规定1)沟下作业前应办理《管道工程沟下作业许可证》。
沟下作业前,施工作业机组对现场进行安全风险识别并采取有效控制措施后,项Ll部向监理提出沟下作业申请并办理《管道工程沟下作业许可证》,监理对施工现场复查具备安全作业条件要求并经在作业票上签字同意后方可进行沟下作业。
项Ll部将指派安全管理人员在现场进行监护。
2)沟下作业前,监护人员应对作业现场安全措施落实情况进行检查,及时消除安全隐患。
发现安全措施落实不到位的情况,监护人员有权提出暂不进行作业。
3)沟下进行组焊、清沟、沟下连头、无损检测、防腐补口等作业时,沟底宽度应满足作业要求(沟底宽度加)。
4)在特殊地段山于地理条件和作业带宽度制约而无法达到放坡要求的,沟下作业时必须采取满足要求的安全防护技术措施(如沟壁支护、挡板、防塌棚也叫防护铁笼等),沟顶、沟壁不得有欲坠的石头。
管沟附近有凸出物或其它易脱落滚动的物体时,要采取相应的安全措施。
5)沟下作业时,施工设备应停放在距沟边大于LOm的地方;作业人员不能在吊臂或吊起的设备下停留。
6)管沟作业出入口内外不得有障碍物,要设置安全通道并保证其畅通无阻,以便人员出入和抢救疏散;沟下设置足够的逃生梯,且逃主梯距作业人员不超过4.0m。
7)沟下作业前,作业人员应首先掌握紧急状况时的外出路线、方法。
安排人员轮换作业或休息,每次作业时间以2〜3个小时为宜。
8)沟下作业过程中,现场应设置明显醒IJ的警示标语、标牌。
沟下作业时,项Ll部必须安排专职安全监护人员密切监视作业状况,发现不安全情况时,及时提醒现场作业人员。
9)沟下连头作业时,距管沟边沿1.0m内不应有大型工程机械通过。
10)起重作业严格执行《公司起重作业安全管理规定》,起重作业时要特别注意沟内人员挤压的风险防范。
11)用电设施应做到“一机一闸一保护”,开关箱和移动式、手持式电动工具安装符合规范要求的漏电保护器,在特殊环境下用电应符合国标《特低电压(ELV)限值》GB/T3805 的规定。
6#排水巷封闭安全技术措施一、前言随着现代城市化建设的不断推进,地下排水管道的数量急剧增加,而城市内部甚至是城市下面的地下排水管只有经过几百年的不断沉积与建设才能形成的,经过研究发现,未经封闭的排水管道对人体有害,非常危险。
为了保障城市的建设和人民的生命财产安全,必须要对这些排水管道进行封闭和加固处理。
6#排水巷是广州市城建工作十分重要的一部分,其封闭有着重要的现实意义和长远战略意义,是广州市城建工作中的一项重点工作。
本文旨在探讨6#排水巷的封闭安全技术措施,以解决6#排水巷封闭过程中可能出现的一些安全隐患,保障封闭工作的顺利进行。
二、6#排水巷的特点6#排水巷是广州市地下排水管网中的一条排水管道,排水量很大,水流量大,流速快,排放水位高、流域面积广、河道容积大等特点,同时6#排水巷在建设时期,由于技术和环保原因等各种因素,建设质量难以保证,因此在封闭的过程中要格外谨慎。
三、封闭技术措施1. 封闭前的准备工作在封闭之前,应对6#排水巷进行全面的调查和试验,以掌握管道的结构、性能、使用情况等信息,为封闭工作做好充分的准备。
同时,为了保证封闭工作的质量,应在排水巷的封闭过程中采用科学合理的技术措施,具体如下:2. 封口材料的选择在选用封口材料时,应考虑到材料的强度、耐腐蚀性、粘附力等因素,以便对封口材料做出合理的选择。
封闭过程中应采用充分耐腐蚀性、具有很高的强度、耐高温、耐震性强的材料。
同时,在选择材料时,应考虑到材料的使用寿命、维护费用等因素,以保证封闭效果的长期稳定性。
3. 封口处理在封口处理时,应对管道的特点和实际情况进行全面考虑,确保封口处理的质量达到优良标准。
具体封闭处理措施如下:(1)针对6#排水巷排放水位高、流域面积广、河道容积大等特点,采用封闭门控水技术,并在门与管壁连接部位采用密封胶条、密封螺丝等加密封,使得封口效果更佳。
(2)在消防通道、防水工程、排水管道等重要部位,采用块体浇筑加固工艺,提高封闭门在特定条件下的工作能力,保障封口的安全性。
Safety is the goal, prevention is the means, and achieving or realizing the goal of safety is the basic connotation of safety prevention.
(安全管理)
单位:___________________
姓名:___________________
日期:___________________
六区管沟防护安全技术措施
(2021)
六区管沟防护安全技术措施(2021)导语:做好准备和保护,以应付攻击或者避免受害,从而使被保护对象处于没有危险、不受侵害、不出现事故的安全状态。
显而易见,安全是目的,防范是手段,通过防范的手段达到或实现安全的目的,就是安全防范的基本内涵。
本工程为杏南六区环境综合整治工程,施工日期处在6~8月,针对实际情况,为了科确保工程安全,特制定管沟开挖安全施工技术措施,以保证铺装施工安全顺利的进行。
工程名称:杏南六区环境综合整治工程
建设地点:采油五厂杏南小区
建设单位:大庆油田矿区服务事业部物业外围物业管理公司
设计单位:大庆万方工程技术设计有限责任公司
施工单位:大庆油田建设集团安装公司第三工程处
本工程开竣工日期为:2010年5月12日~2010年10月30日
1、管沟防护安全
由于本工程是小区环境综合整治工程,施工现场在人员密集的小区内进行,所以安全施工要求较高。
(1)本工程的地地基土质为粘土,边坡稳定性好,由于边坡高度较低,不存在边坡滑坡现象。
所以只在管槽周边进行临边防护。
(2)施工前,根据施工实际划出施工作业区,岗位作业人员只能在划定的作业区内活动。
确定好施工区域后在管槽周边搭设防护栏杆,防护立杆的间距为2米,高度为2米,离管槽1.5米搭设,二道横杆,栏杆用红白相间,栏杆搭设必须上下一致,然后用彩钢板围护封闭。
封闭严密,不得有大于10公分的间隙。
在管槽彩板上设立警示标志。
(3)在管槽的北面或南面设通道口一处(根据实际情况定)。
便于运输材料和工人上下班。
在通道口2米处设有显眼警示标志。
晚上施工下班后,把通道口封堵安全。
(4)夜间施工时要将照明灯设在较高的位置,照明线路不得与栏杆和脚手架连结。
(5)在防护外侧处设立一名安全员,已检查防护是否有损坏处,并及时处理。
并且组织居民不要接近防护。
(6)一旦发生险情,立即通知现场施工人员,停止一切施工作业,并组织人员有秩序的撤离。
2、管沟和管井作业安全
(1)在进入管沟、土坑内作业前,必须仔细检查边坡就无裂纹和落土,边坡角度和推土距离符合安全规程,若有不够安全的因素时,应采取加固支撑等措施。
(2)可靠的加固措施时,不应在基槽边土的自然坡度角内堆土或堆其他材料。
不论何种情况,土方堆放距槽坑边的距离应不小于0.8米,沟道转弯阳角处应不少于1.6米,槽坑边堆土高度应不超过1.5米。
(3)人工挖土时,应根据所持工具和工作面情况保持适当距离,一般以左右保持2米~3米前后保持4米~6米为宜,并采取同一方向操作。
使镐时不准戴手套。
(4)沟、槽等有积水,应认真采取排水措施,防止电线在水中导电。
(5)向沟、井内运送工具、材料,沟内人员应注意安全避让。
施工人员不得在坑、沟内休息。
3、施工过程的安全控制
(1)对临时用电设施进行检查、验收。
(2)对施工机械、按规定进行检查、验收和维护,保持机械设备的完好。
(3)对施工现场各种危险场所采取的安全防护措施,由专人负责,以保证安全可靠。
(4)在易燃易爆场所动火施工时,现场的消防器材配置及危险品
运输、贮存、使用得到有效管理;
4、施工现场的安全标识
(1)施工现场入口处,设置“施工公告”牌和“安全纪律牌”,要求醒目,且又无碍交通运输。
(2)施工主要通道口及现场周围、工地内的坑、沟等处及其它危险场所设置明显的主要警示安全牌,大面积维护栏上必须每20米设置1个安全警示牌。
如:“危险”、“禁止通行”(3)施工现场要有减速的交通指示标志,夜间设红灯示警。
(4)场地狭小,来往行人和运输频繁的地点、叉路上,应设临时交通指挥。
5、安全记录
(1)施工全过程应建立证明安全生产保证体系运行必需的安全记录,主要包括施工过程中相关的台帐、报表、原始记录等。
(2)安全记录由项目HSE监督员和施工队安全员负责收集、整理,其内容应包括各类安全管理资料,工程竣工后存档备案。
