金川南区(阜丰园区)供水工程裕隆园区段沟槽开挖支护专项施工方案江西省建设施工有限公司2012年10月目录一、工程概况 (1)二、沟槽支护 (1)三、基坑止水、导水、排水技术措施 (2)四、沟槽开挖 (3)五、土方外运 (5)六、质量、安全、环保及文明施工保证措施 (5)1、质量保证措施 (5)2、安全保证措施 (6)3、文明施工及环境保护 (8)4、环境保护措施 (12)一、工程概况本工程金川南区(阜丰园区)供水工程裕隆园区段,管材采用球墨铸铁管(承插式接口)。
球墨铸铁管管径为800m。
管道总长度为2000米。
二、沟槽支护本工程给水管道管顶覆土1.6~2.2米,一般沟槽挖深不大,采用放坡开挖或者直壁开挖两种,边坡坡度一般为1:0.53。
局部土质情况不好且施工场地限制不允许大开挖.为满足挡土及止水要求采用钢板桩进行止水及挡土。
钢板桩的施工方法及措施如下:(1)钢板桩施工流程:测量放线→安围檩支架→插桩初压→桩体压进→安放支撑→土方回填→拔桩。
(2)开工前依据管道中轴线测放出基坑两侧边线的具体位置,并用白石灰线标识,确定钢板桩施打的位置线,用地质雷达探测基槽施工边线以内的地下管线位置和高程,并在管线位置外打桩或用灰线标识清楚。
(3)施工钢板桩前,先对材料进行检查、分类、编号、矫正桩体。
(4)为保证钢板桩能垂直打入和板桩墙面平直,先制安工字钢围檩,高度约离地面50cm,然后才用吊车将钢板桩吊至桩位处振插打入。
(5)打桩方法:打桩时先用吊车把钢板桩吊起就位,让其凭自重入土,竖起稳定后,再用吊车吊起振动锤夹住钢板桩,将桩打到要求的深度。
钢板桩施工过程中,为保证钢板桩的垂直度,用两台经纬仪在两方向加以控制。
钢板桩之间间隙要小。
(6)钢板桩施打时,应采取措施减少施工对原有建筑物、道路、管网的影响。
如在施打钢板桩前,先查明地下管网的情况,若遇有地下管线或泄水孔,应跳开该处不打钢板桩,待开挖后,沿缺口两边钢板桩外侧插入钢板挡土。
安全技术措施防范制度1、各级技术负责人必须熟悉安全管理的各项规定,在编制施工方案或施工组织设计中均应制定出切实可行的安全技术措施,并在施工前进行安全技术交底,要求做好书面记录。
2、在道路交叉口施工处施工,必须设立醒目标志及车辆诱导标志。
3、当遇上六级以上大风时,禁止露天进行起重吊装作业和悬空作业。
4、在自然光线不足或夜间进行施工时,工作地点必须设置足够的照明设备。
5、进入施工现场必须戴好安全帽,并按规定扣好帽带,一切施工过程中都要按规定正确使用个人防护用品。
6、二米以上的高空、悬空作业,无安全设施的,必须使用安全带,扣好保险勾。
7、高空作业时,不准向上或向下乱抛材料和工具等物件。
8、各种电动机械设备,必须有可靠有效的安全接地和防雷装置,方可开机启用。
9、不懂电气和机械的人员,严禁使用和玩弄机电设备。
10、施工现场管理:⑴工程施工前,在施工方案中需有详细的平面布置;运输道路,临时电网,各种管道、仓库、附属设施以及其它临时设施的设置,必须符合安全和卫生要求。
⑵施工现场内一般不允许架设超过建筑物的高压电线,如必须保留高压电线时,应该按电力部门规定,使高压电线和它所经过的建筑物或工作地点保护一定的安全水平距离,水平距离按《施工现场临时用电安全技术规范》要求,达不到规范要求,要采取切实有效的措施,以确保施工安全。
⑶施工现场内危险的深坑、预留洞口等处,必须有相应的防护措施,或挂设危险标志,夜间施工应有红灯示警。
⑷场地内均应有适当的排水沟,但排水沟不得妨碍施工区的交通;通过运输道路的沟渠,应搭设牢固的桥板或在沟渠上用砼加固。
⑸材料、构件、设备的堆放要整齐稳定,不得超高(根据规定和施工方案),拆除的模板以及场地内的废料等,在下班前应及时清理(落手清)。
⑹所有电气设备都应有良好的接地装置或接零保护装置。
⑺施工现场应按规定设置“三相五线保护”,总配电箱、分配电箱及开关箱应装漏电保护器,做到三级保护,开关箱与用电设备必须实行“一机一闸一保护”。
管沟作业安全技术措施1 受限空间作业安全要求1.1 受限空间作业实施作业许可证管理,作业前应办理《受限空间作业许可证》。
1.2安全隔绝1.2.1 受限空间与其它系统连通的可能危及安全作业的管道应采取有效隔离措施。
1.2.2 管道安全隔绝可采用插入盲板或拆除一段管道进行隔绝,不能用水封或关闭阀门等代替盲板或拆除管道。
1.2.3 受限空间相连通的可能危及安全作业的孔、洞应进行严密地封堵。
1.3.1 氧含量一般为18%~21%,在富氧环境下不得大于23.5%1.3.2 有毒气体(物质)浓度应符合GBZ2.1-2007 的规定。
1.3.3 可燃气体浓度:当被测气体或蒸气的爆炸下限大于等于4%时,其被测浓度不大于0.5%(体积百分数);当被测气体或蒸气的爆炸下限小于4%时,其被测浓度不大于0.2%(体积百分数)。
1.4 通风应采取措施,保持受限空间空气良好流通。
1.4.1 打开人孔、手孔、料孔、风门、烟门等与大气相通的设施进行自然通风。
1.4.2 必要时,可采取强制通风。
1.4.3 采用管道送风时,送风前应对管道内介质和风源进行分析确认。
1.4.4 禁止向受限空间充氧气或富氧空气。
1.5 监测1.5.1 作业前30 分钟内,应对受限空间进行气体采样分析,分析合格后方可进入。
1.5.2 分析仪器应在校验有效期内,使用前应保证其处于正常工作状态。
1.5.3 采样点应有代表性,容积较大的受限空间,应采取上、中、下各部位取样。
1.5.4 作业中应定时监测,至少每2 小时监测一次,如监测分析结果有明显变化,则应加大监测频率;作业中断超过30 分钟应重新进行监测分析,对可能释放有害物质的受限空间,应连续监测。
情况异常时应立即停止作业,撤离人员,经对现场处理,并取得分析合格后方可恢复作业。
1.5.5 涂刷具有挥发性溶剂的涂料时,应做连续分析,并采取强制通风措施。
15.6 采样人员探入受限空间采样时应采取第十一条中规定的防护措施。
一、一、工程概况1. 工程名称:____________________2. 施工地点:____________________3. 施工单位:____________________4. 施工负责人:____________________5. 施工时间:____________________二、二、施工前准备1. 施工人员必须熟悉本工程的安全技术交底内容,了解施工过程中可能存在的安全隐患,并采取相应的预防措施。
2. 施工现场应设置明显的安全警示标志,如:禁止通行、危险区域、施工重地等。
3. 施工现场应配备必要的安全防护设施,如:安全帽、安全带、防护眼镜、防尘口罩等。
4. 施工现场应配备消防器材,如:灭火器、消防沙、消防水等。
三、三、安全技术措施1. 沟槽开挖前的调查(1)施工前,应详细调查地下管线、地下设施等,确保施工安全。
(2)了解土质情况,根据土质情况选择合适的施工方法。
2. 沟槽开挖过程中的安全措施(1)沟槽两侧堆土,土堆距沟边不得小于1m,高度不得大于1.5m。
(2)沟槽深度超过2m时,每隔50m左右应设梯子或跳板,供操作人员上下。
(3)沟槽开挖前,按土质情况研究确定支撑的形式。
撑料不得有腐朽、劈裂等现象。
(4)沟槽支撑应经常检查,特别是雨后或泡槽后,一旦发现撑料走动或折断,边坡土方开裂等现象,必须采取加固措施后,方可下槽操作。
(5)卸基础材料时,不要碰撑木、撑柱,卸料前要招呼沟槽内操作人员让开,卸大石块或混凝土时,必须使用滑槽卸料,不得从地面直接倒入沟内。
(6)机动翻斗车、手推车等在沟槽卸料,沟槽边缘要放挡板,防止沟槽边缘潮湿打滑而翻车坠落伤人。
3. 沟槽开挖后的安全措施(1)在沟内摊铺找平夯实时,要注意操作,勿被横撑碰伤手、头等。
(2)使用震动器应事先检查,震动器是否完好,操作人员必须穿绝缘鞋,戴绝缘手套,操作中保持导线有足够的长度和松弛度,不使导线被拉紧,以免线头被拉断。
(3)模板拆卸后,应先把钉子拔掉或拧紧,防止钉子飞溅伤人。
管沟开挖安全技术防护措施1、管沟开挖边界的特殊隔离防护措施管沟开挖主要在楼区人员密集的地方施工,安全施工要求较高。
为防止人员、物品流动和施工明火引起安全事故,现场必须隔离。
(1)施工前,根据施工实际划出安全施工作业区,岗位作业人员只能在划定的作业区内活动。
(2)施工现场作业区彩钢板围护,以防止行人进入施工区。
(3)一旦发生险情,立即通知现场施工人员,停止一切施工作业,并组织人员有秩序的撤离。
2、管沟和管井作业安全技术措施(1)在进入土沟、土坑内作业前,必须仔细检查边坡就无裂纹和落土,边坡角度和推土距离符合安全规程,若有不够安全的因素时,应采取加固支撑等措施,及时安装围檩、支撑、档土板或挡土桩。
(2)可靠的加固措施时,不应在基槽坑边土的自然坡度角内堆土或堆其他材料。
不论何种情况,土方堆放距槽坑边的距离应不小于0.8米,沟道转弯阳角处应不少于1.6米,槽坑边堆土高度应不超过1.5米。
(3)人工挖土时,应根据所持工具和工作面情况保持适当距离,一般以左右保持2米~3米前后保持4米~6米为宜,并采取同一方向操作。
使镐时不准戴手套。
(4)地下室、沟、井等有积水,应认真采取排水措施,防止电线在水中导电。
(5)向沟、井内运送工具、材料、应缓慢滑放,沟内人员应注意安全避让。
施工人员不得在坑、沟内休息。
3.施工过程的安全控制(1)对临时用电设施进行检查、验收。
(2)对施工机械、按规定进行检查、验收和维护,保持机械设备的完好。
(3)对施工现场各种危险场所采取的安全防护措施,由专人负责,以保证安全可靠。
4.施工现场的安全标识(1)施工现场入口处,设置“施工公告”牌和“安全纪律牌”,要求醒目,且又无碍交通运输。
(2)施工主要通道口及现场周围、工地内的坑、沟等处及其它危险场所设置明显的主要警示安全牌,大面积维护栏上必须每20米设置1个安全警示牌。
如:“危险”、“禁止通行”(3)施工现场要有减速的交通指示标志,夜间设红灯示警。
管沟防护安全技术措施管沟防护安全技术措施1. 引言管沟是指为了安装、维护和修理地下管道而开挖的凹槽或沟渠。
在进行管沟工作时,需要采取必要的安全技术措施,以确保工作人员和周围环境的安全。
本文档将提供一套最新、最全的管沟防护安全技术措施范本供参考。
2. 管沟前期准备2.1 风险评估与管理在进行管沟工作之前,需进行风险评估并采取相应的管理措施。
风险评估应包括地质条件、土壤稳定性、附近设施等方面。
根据评估结果制定详细的风险管理计划。
2.2 管沟设计与勘测根据管沟的用途和需求,进行设计和勘测工作。
确保管沟的深度、宽度、坡度等参数满足安全和施工要求。
3. 管沟施工安全技术措施3.1 施工人员培训对参与管沟施工的所有人员进行必要的培训,包括安全操作规程、急救知识等,确保他们了解和遵守安全要求。
3.2 管沟防护设备3.2.1 挖掘机在挖掘机挖掘管沟时,必须使用适当的挖沟斗和挖沟锤,避免对管道造成损坏。
挖掘机操作员应经过专门的培训,并遵守操作规程。
3.2.2 支护结构根据土壤类型和管沟深度选择适当的支护结构,如土木支撑、钢板支撑等,以确保管沟的稳定性和安全性。
3.3 通风与有害物质处理为了防止管沟中积聚有害气体,应进行通风处理。
对于存在有害气体的情况,应采取相应的防护措施,如戴防毒面具等。
3.4 挖掘物料的处理挖掘出来的土壤和石头等物料应迅速清理,并妥善处理,避免对施工区域和周围环境造成污染和安全隐患。
4. 管沟施工后期安全技术措施4.1 管道安装和连接在管沟中安装和连接管道时,应确保管道的质量和稳定性。
采用合适的材料和技术,进行正确的安装和连接作业。
4.2 管沟回填和复原在管道安装完毕后,应及时进行管沟的回填和复原工作。
确保回填土壤的密实度和均匀性,以及复原地表的平整度,避免安全隐患。
5. 附件本文档所涉及附件如下:- 管沟施工图纸- 管沟施工计划表- 管沟风险评估报告6. 法律名词及注释本文档所涉及的法律名词及注释如下:- 管沟:指为了安装、维护和修理地下管道而开挖的凹槽或沟渠。

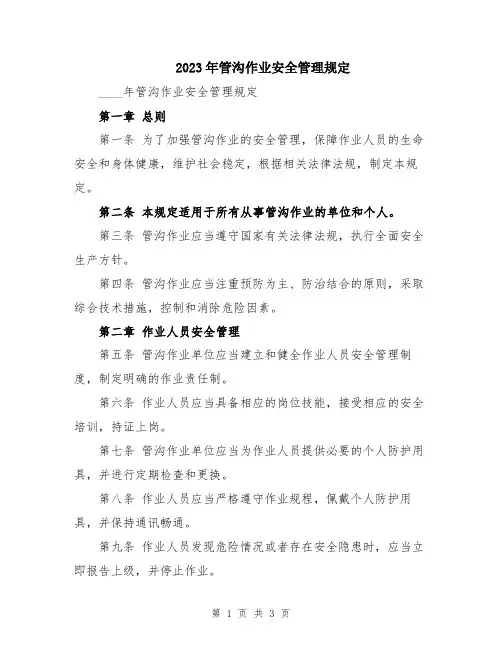

2023年管沟作业安全管理规定____年管沟作业安全管理规定第一章总则第一条为了加强管沟作业的安全管理,保障作业人员的生命安全和身体健康,维护社会稳定,根据相关法律法规,制定本规定。
第二条本规定适用于所有从事管沟作业的单位和个人。
第三条管沟作业应当遵守国家有关法律法规,执行全面安全生产方针。
第四条管沟作业应当注重预防为主、防治结合的原则,采取综合技术措施,控制和消除危险因素。
第二章作业人员安全管理第五条管沟作业单位应当建立和健全作业人员安全管理制度,制定明确的作业责任制。
第六条作业人员应当具备相应的岗位技能,接受相应的安全培训,持证上岗。
第七条管沟作业单位应当为作业人员提供必要的个人防护用具,并进行定期检查和更换。
第八条作业人员应当严格遵守作业规程,佩戴个人防护用具,并保持通讯畅通。
第九条作业人员发现危险情况或者存在安全隐患时,应当立即报告上级,并停止作业。
第十条作业人员应当参加定期的健康体检,严禁患有重大疾病或者有重大安全隐患的人员从事管沟作业。
第三章管沟作业安全措施第十一条管沟作业单位应当制定管沟作业安全措施,包括作业前的准备工作、作业过程中的安全控制、作业后的清理工作。
第十二条管沟作业前,应当制定详细的作业方案,包括作业的时间、地点、作业人员、作业工具。
第十三条管沟作业单位应当选派专人负责对工作场所进行安全检查,发现问题及时整改。
第十四条管沟作业单位应当配备必要的安全监测设备,对作业环境进行实时监测,确保作业环境安全。
第十五条管沟作业过程中,应当注意施工现场的通风、防水、排水等安全措施。
第十六条管沟作业时,应当依法正确使用作业工具和设备,并定期检验和保养。
第十七条管沟作业结束后,应当及时清理作业场地,妥善处理危险废物和废弃物。
第十八条管沟作业单位应当制定应急预案和逃生演练计划,提高作业人员的应急处理能力。
第四章违法行为和处罚规定第十九条作业单位有下列行为之一的,由有关主管部门责令改正,给予警告,可以处以罚款;情节严重的,吊销安全生产许可证:(一)违反本规定第五条、第十条的规定;(二)未经许可从事管沟作业;(三)未按照规定提供个人防护用具;(四)存在未排除的重大安全隐患。

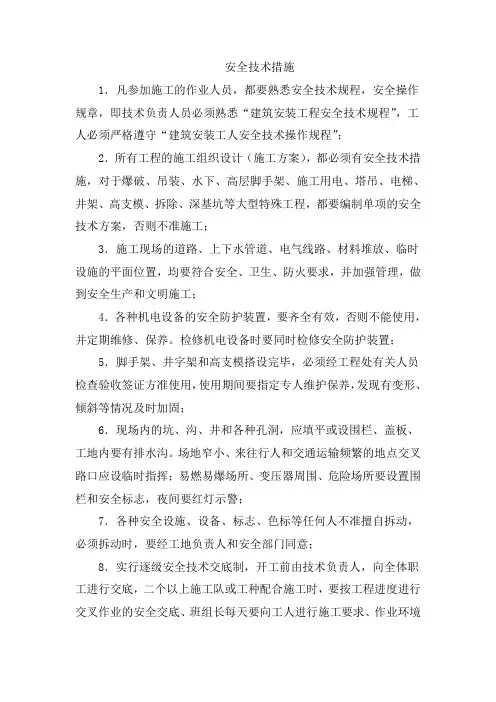

安全技术措施1.凡参加施工的作业人员,都要熟悉安全技术规程,安全操作规章,即技术负责人员必须熟悉“建筑安装工程安全技术规程”,工人必须严格遵守“建筑安装工人安全技术操作规程”;2.所有工程的施工组织设计(施工方案),都必须有安全技术措施,对于爆破、吊装、水下、高层脚手架、施工用电、塔吊、电梯、井架、高支模、拆除、深基坑等大型特殊工程,都要编制单项的安全技术方案,否则不准施工;3.施工现场的道路、上下水管道、电气线路、材料堆放、临时设施的平面位置,均要符合安全、卫生、防火要求,并加强管理,做到安全生产和文明施工;4.各种机电设备的安全防护装置,要齐全有效,否则不能使用,并定期维修、保养。
检修机电设备时要同时检修安全防护装置;5.脚手架、井字架和高支模搭设完毕,必须经工程处有关人员检查验收签证方准使用,使用期间要指定专人维护保养,发现有变形、倾斜等情况及时加固;6.现场内的坑、沟、井和各种孔洞,应填平或设围栏、盖板、工地内要有排水沟。
场地窄小、来往行人和交通运输频繁的地点交叉路口应设临时指挥;易燃易爆场所、变压器周围、危险场所要设置围栏和安全标志,夜间要红灯示警;7.各种安全设施、设备、标志、色标等任何人不准擅自拆动,必须拆动时,要经工地负责人和安全部门同意;8.实行逐级安全技术交底制,开工前由技术负责人,向全体职工进行交底,二个以上施工队或工种配合施工时,要按工程进度进行交叉作业的安全交底、班组长每天要向工人进行施工要求、作业环境的安全交底;9.扬尘部位降低尘毒浓度,使其达到规定标准;10.采用各种安全技术和工业卫生的革新成果都要经过试验、鉴定和制定相应措施后方能使用;11.正确使用个人防护用品,任何人进入施工区域必须戴好安全帽、高处作业挂好安全带等,禁止穿拖鞋、高跟鞋或赤脚进入施工现场;12.对不具备安全条件的施工单位,不得发包工程,加强对分包单位的安全管理,并统一组织管理现场的安全生产;13.施工机械的操作要专机专人,实行操作规程和操作人员挂牌制。
编号:AQ-JS-07038( 安全技术)单位:_____________________审批:_____________________日期:_____________________WORD文档/ A4打印/ 可编辑基槽(坑)和管沟安全防护措施Safety protection measures for foundation trench (PIT) and pipe trench基槽(坑)和管沟安全防护措施使用备注:技术安全主要是通过对技术和安全本质性的再认识以提高对技术和安全的理解,进而形成更加科学的技术安全观,并在新技术安全观指引下改进安全技术和安全措施,最终达到提高安全性的目的。
1、目的指导现场土方工程的施工安全,防止基槽(坑)和管沟在开挖或施工过程中坍塌或周边防护不严,造成人员伤亡、财产损失。
2、适用范围2.1公司可自行开挖,深度在3m以内的浅基槽(坑)和管沟2.2公司无资质施工,分包给其他单位施工的基槽(坑)和管沟3、可能的危险因素基坑坍塌、人员跌滑入坑槽、场内机动车辆滑入/倾翻进基槽4、职责4.1公司直接施工的开挖深度在3m以内的浅基槽(坑)和管沟4.1.1现场施工员负责编写《施工方案》,项目工程师审批《施工方案》;4.1.2施工员、安全员负责作业人员的安全技术交底和施工过程中的安全监督;4.1.3施工现场按《高处作业安全技术规范》(以下简称《规范》)要求做好基槽(坑)和管沟边的防护、警示、夜间警示等防护措施。
4.1.4施工现场给作业人员配备必要的防护用品4.2公司分包给其他有资质单位施工的基槽(坑)和管沟(甲方直接分包除外)4.2.1分包单位出具基槽(坑)和管沟的支护方案、施工方案,施工现场收集相关资料;4.2.2施工现场负责基槽(坑)和管沟边的防护、警示、夜间警示等防护措施的落实;4.2.3现场项目工程师负责审批分包单位开挖深度3m以内的土方工程《施工方案》。
4.2.4现场协同施工单位根据设计要求做好开挖深度3m以上的土方工程监测工作,并收集施工单位的相关记录。
基坑、管沟开挖安全技术交底随着城市化发展的不断推进,建筑施工作为城市发展的重要基石,在建筑物的建设中发挥着至关重要的作用。
然而,在基坑、管沟等开挖过程中,可能会涉及到许多安全问题。
因此,进行基坑、管沟开挖安全技术交底显得尤为重要。
基坑开挖安全技术交底基坑开挖工程是地基工程的一项重要工作,也是建筑施工的重要环节之一,如果不注意安全问题,容易造成人员伤亡和财产损失。
以下是基坑开挖安全技术交底的重点内容:工作前安全交底在进行基坑开挖工作前,安全交底是必不可少的。
其中包括:1.基坑开挖现场的环境、地形、地貌等情况的介绍。
2.安全生产管理制度。
3.班组每个成员的职责、任务和工作内容。
4.相关安全规定和安全标准。
5.紧急救援措施和应急预案。
基坑开挖施工过程中的安全措施1.组织力量,对基坑周围的道路、住宅、设施和管线进行严格的保护与维护。
2.严格控制每日作业量,合理安排施工时间,避免对周边环境造成影响。
3.把好土方开挖过程,按照地质勘察和设计要求进行开挖和支护,避免土层塌方、滑坡等意外情况。
4.加强现场安全巡视,发现不安全因素及时处理。
5.安排好照明设备,保证夜间施工的安全性。
6.实时监测基坑变形情况并采取措施。
施工结束后的安全措施在基坑开挖施工结束之后,应注意以下安全措施:1.及时清理现场,恢复受损的设施。
2.拆除并处置无用的支护结构和辅助构筑物。
3.相关人员进行安全交底。
管沟开挖安全技术交底管沟开挖施工是建筑施工中常见的一项工作,但如果不注意施工安全问题,容易造成安全隐患。
以下是管沟开挖安全技术交底的重点内容:工作前安全交底在进行管沟开挖工作前,需要进行相关的安全交底和准备工作。
其中包括:1.了解施工现场情况,包括环境素质、现场管线等情况。
2.鉴定土质、岩石等情况。
3.了解本工程施工标准规定,并与责任方沟通交流。
4.作业人员应对施工现场进行实地考察,并应认真了解图纸。
5.准备必要的工具和设备,确保施工安全顺利进行。
地下室、管沟和管井施工安全技术措施前言地下室、管沟和管井都是建筑工程中常见的施工工艺,其中地下室是地上建筑的延伸,用于增加建筑使用面积,管沟和管井则用于埋设各种管线,如自来水、天然气、电力等。
但是,这些施工过程都涉及到一定的安全风险,如果不采取合适的安全技术措施,将给施工人员和周围居民带来潜在的安全隐患。
因此,本文将介绍地下室、管沟和管井施工中常用的安全技术措施。
地下室施工安全技术措施安全通道地下室施工中,为了方便施工人员和材料的进出,通常会开挖出一个大型的坑道作为施工通道。
但是在开挖过程中,应当避免将土方堆放在通道旁边,以免导致通道坍塌。
支撑结构地下室施工中常用的支撑结构包括钢支撑、木支撑、钢筋混凝土支撑等。
施工人员应根据实际情况选择合适的支撑结构,并在支撑结构周围设置告警线,以警示施工人员注意安全。
在地下室施工过程中,由于挖掘和混凝土浇筑等施工工艺,可能会导致地下水位上升,从而对施工带来一定的威胁。
因此,在施工前需要将施工区域对应的排水设施建设完善。
管沟施工安全技术措施告警线在管沟挖掘之前,应当在挖掘范围周围设置告警线,以警示过往行人和车辆。
如果沟渠位于人口密集或车流量大的区域,也应设置相应的交通标志,确保过往行人和车辆的安全。
挖掘斜坡管沟开挖过程中,应当向两侧稍微倾斜,以便于支撑挖掘面,并以此避免挖掘面坍塌导致安全事故。
通风设施在管沟挖掘过程中,由于处于地下,可能会存在一定程度的通风不良问题。
因此,在开挖前应当将风道挖掘好,并设置排风扇等通风设施,以确保施工场所通风良好。
管井施工安全技术措施安全通道管井施工中,施工人员进出井口需要设置安全通道,并应将其和井口之间作出明显的区分,防止施工人员误入井口。
在管井内部,应设置安全设备,如防滑设备、护栏等。
在施工过程中,施工人员也应佩戴相应的安全防护装备,在井内移动时应当有指定的装备,防止施工人员意外坠落。
警示标志在井口周围应当设置告警线,并将井口周围设置警示标志。
管沟防护安全技术措施一、引言随着城市的发展和建设,管沟的建设和维护成为了一个重要的问题。
在管沟施工和维护过程中,由于存在各种危险因素,对管沟实施安全技术措施至关重要。
本文将详细介绍管沟防护的安全技术措施,以确保施工和维护人员的安全。
二、管沟防护安全技术措施的重要性管沟防护安全技术措施的实施对于保障施工人员的身体安全至关重要。
管沟施工和维护涉及到挖掘、吊装、施工物料的搬运等多种危险因素,如果没有适当的安全措施,可能导致人员受伤甚至死亡。
同时,管沟的损坏可能会对环境和城市基础设施造成严重影响,因此实施管沟防护安全技术措施也是维护城市基础设施和环境的需要。
三、实施管沟防护安全技术措施的原则1. 预防为主。
在管沟施工和维护前,应根据工程环境和风险评估进行充分的准备工作,提前制定管沟防护安全技术措施计划,预防事故发生。
2. 合理设计。
在规划和设计管沟时,应根据地质条件和工程需求,采取合适的管壁支护、沟底防护和边坡防护等措施,确保管沟的结构稳定和施工安全。
3. 综合施工。
在管沟施工和维护过程中,应遵循综合施工原则,合理组织施工流程,减少人员集中和机械设备交叉作业,避免事故的发生。
4. 个人防护。
施工和维护人员应佩戴适当的个人防护装备,如安全帽、防护眼镜、耳塞、防护鞋等,以减少事故发生时对人身伤害的危险。
四、管沟防护安全技术措施的具体措施1. 管沟预处理措施在管沟施工和维护前,需要进行管沟的预处理工作。
具体包括清理管沟周围的杂物和障碍物,确保施工区域的整洁和通畅。
此外,还需要进行地质勘探,了解地下情况和地下管线的位置,以制定合适的施工方案。
2. 管沟支护措施在管沟施工过程中,需要根据管沟的深度和地质条件,采用合适的支护措施。
常见的支护措施包括使用支撑材料、安装支撑结构、设置固定桩等。
支护结构的设计应合理,能够保证管沟的稳定和施工人员的安全。
3. 沟底防护措施沟底防护是管沟防护的重要环节。
在沟底施工时,需要对沟底进行适当的处理,如铺设沟底板、加装支撑架等。
2024年综合管沟安全管理制度____年综合管沟安全管理制度第一章总则第一条为加强对综合管沟的安全管理,确保综合管沟的正常运行和社会公众的生命财产安全,制订本综合管沟安全管理制度。
第二条本综合管沟安全管理制度适用于全市范围内所有综合管沟的建设、维护和管理。
第三条综合管沟安全管理的原则是安全第一、预防为主、综合施策、全员参与。
第四条负责综合管沟安全管理工作的部门及其职责是:(一)市综合管沟管理中心负责组织制定和实施本制度,负责综合管沟的安全监管和巡查检查工作,做好综合管沟安全管理相关统计工作。
(二)综合管沟施工单位应负责综合管沟的施工安全,包括施工前的现场勘察和安全评估,施工过程中的安全保障措施及施工质量监督。
(三)综合管沟维护单位应负责综合管沟的日常巡查、保养和维修工作,并及时报告发现的问题。
(四)综合管沟使用单位应负责对综合管沟进行合理、安全、规范的使用。
第五条综合管沟安全监督机构应依法依规对综合管沟进行监督检查,发现问题及时进行整改,对违反安全规定的单位和个人追究责任。
第二章综合管沟安全设计与施工第六条综合管沟的设计应符合相关标准和规范要求,并注重安全性、可靠性和可维护性。
第七条综合管沟的施工必须按照设计要求进行,严禁违规施工。
第八条综合管沟施工前,应进行现场勘察和安全评估,制定详细的施工方案,明确施工过程中的安全保障措施,并向相关部门报备。
第九条综合管沟施工现场应设置醒目的安全警示标识,做好安全防护设施,严禁非施工人员进入施工区域。
第十条施工过程中应严格遵守安全操作规程,定期对施工设备进行检修和维护,确保施工过程的安全性。
第三章综合管沟安全运行与维护第十一条综合管沟的日常运行维护由维护单位负责,包括巡查、保养和维修工作。
第十二条维护单位应建立健全巡查制度,定期对综合管沟进行巡查,及时发现和报告问题。
第十三条维护人员应定期进行安全培训,熟悉维护设备和工具的使用方法,并掌握紧急救援常识。
第十四条维护单位应加强综合管沟的保养工作,保持综合管沟的畅通和清洁。
综合管沟安全管理制度范文一、目的和范围本综合管沟安全管理制度的目的是确保综合管沟设计、施工、运行和维护过程中的安全性,并采取必要的措施防止事故和减小事故造成的后果,以保护人员和财产安全。
本制度适用于综合管沟的全过程管理。
二、术语和定义1.综合管沟:指在地下或地表的临近位置埋设多种管线的通道,包括排水管道、电力线缆、通信线缆等。
2.设计:指综合管沟的规划、布局、管线安排等技术方案。
3.施工:指综合管沟的实际建设过程,包括土方开挖、管线铺设、回填等环节。
4.运行:指综合管沟建设完成后的正常使用状态,包括维护、巡检、修复等。
5.事故:指综合管沟建设、运行、维护过程中发生的不可预见的意外事件,可能给人员和财产造成伤害或损失。
三、综合管沟安全管理的原则1.预防为主:从设计、施工、运行等各个环节,采取科学的预防措施,避免事故的发生。
2.安全第一:将人员和财产的安全放在首位,确保所有活动符合安全要求。
3.责任明确:明确各级各部门在综合管沟安全管理中的责任和义务,强化管理责任意识。
4.法律依据:遵守国家和地方相关的法律法规,做到合法合规。
四、综合管沟安全管理的职责分工1.设计单位:负责编制综合管沟的安全设计方案,明确各种管道的布置和交错安装要求,确保施工和运行安全。
2.施工单位:按照设计方案进行施工,确保施工过程中的安全,包括周围环境的保护和工人的人身安全。
3.运行单位:负责综合管沟的日常运行和维护,定期进行巡检,及时发现和处理存在的安全隐患。
4.监理单位:对设计、施工和运行单位的工作进行监督和检查,确保各项工作符合安全要求。
5.相关部门:如安全监管部门、环保部门等,对综合管沟的安全管理进行监督和指导。
五、综合管沟安全管理的措施1.设计阶段的安全措施(1)根据地质环境和管线的性质,合理选址和布置综合管沟,避免与其他工程设施相互干扰。
(2)确定管线的准确位置和埋深,并制定标准,保证施工按照设计要求进行。
(3)针对特殊地质条件和管线交叉的情况,设计相应的支护和加固措施,确保施工过程的安全。
管工安全防护规范
是为了保障管工在工作过程中的安全和健康而制定的规定。
以下是一些常见的管工安全防护规范:
1. 穿戴个人防护装备:管工在施工现场必须穿戴适当的个人防护装备,包括安全帽、安全鞋、护目镜、耳塞、手套等。
2. 使用安全工具和设备:管工在施工过程中要使用符合安全标准的工具和设备,并且要正确使用和保养,避免产生安全隐患。
3. 注意作业环境:管工在进行作业前要仔细观察施工环境,确保没有危险物品或障碍物。
同时要确保工作区域有良好的通风和照明条件。
4. 防止车辆伤害:在交通频繁的地区进行管工作业时,要设立警示标志并采取防护措施,避免被来往车辆撞击。
5. 防止高处坠落:在高处进行作业时,要佩戴安全带,并正确使用安全绳索等设备,确保不会发生坠落事故。
6. 防止化学品伤害:管工在接触化学药剂时要穿戴防护服,并严格按照使用说明进行操作,避免化学品对人体造成伤害。
7. 检查和维护工器具:定期检查和维护工器具,确保其正常工作状态,避免因工器具故障引发安全事故。
8. 安全培训和教育:施工单位应当对管工进行安全培训和教育,提高他们的安全意识和自我保护能力。
总之,管工在进行工作时要时刻注意自身安全,遵循安全防护规范,确保工作过程中的安全和健康。
管沟作业安全管理规定1 目的及范围1.1管沟作业是管道建设项目安全管理重要风险之一,为了规范管沟作业施工管理,确保管沟施工作业安全,防止事故发生,依据《油气长输管道工程施工及验收规范》(GB 50369-2006)、《中国石油天然气集团公司关于进入有限空间作业安全管理办法》(中油质字〔1999〕第267号)、《西二线管道工程线路工程施工技术规范》(Q/SY GJX 0109-2008 )、管道工程线路施工技术要求等相关规定,项目经理部质量安全环保处特制定本办法。
1.2本办法规定了管沟作业安全管理的相关要求,实际作业安全管理要求不限于本办法内容。
1.3本办法适用于项目经理部所辖范围内的管道建设项目。
2 安全管理基本规定2.1监理按照要求,开展对EPC总承包商(施工承包商)管沟施工作业的HSE条件检查,检查合格,经项目(分)部、监理同意后,EPC总承包商(施工承包商)方可开始管沟作业施工。
2.2 EPC总承包商(施工承包商)完成以下安全管理工作,上报HSE条件检查申请,监理进行检查:(1)明确安全管理工作目标;(2)建立健全各级安全管理组织机构,明确各级HSE 管理人员的管理职责,明确HSE监督员职责;(3)每道工序施工前进行危害识别和风险评估,并进行安全交底;(4)制定班前安全讲话、工作交接班、设备维修检查、爆破物资管理、临时用电、安全监督检查等相关安全管理制度;(5)根据施工作业程序制定相应的安全技术措施;(6)对所有施工作业人员进行安全培训和安全教育,使每名员工能够熟悉和遵守本工种的安全、环保规定。
2.3 EPC总承包商(施工承包商)现场成立应急领导小组,处理施工中各种紧急情况。
日常组织开展应急模拟演练,保证应急设施配备齐全和安全性能良好。
2.4按照国家规定加强对民爆器材的管理。
火工器材的领取、运输、使用、退库实行追踪卡制度,整个过程由当班安全员负责。
2.5施工时,施工人员应正确穿戴和使用防护服、安全帽、护目镜和工作鞋等劳保用品。
一、工程概况:1、工程内容:本工程为乘风地区17~22区块供暖干线建设工程,针对实际情况,为了科确保工程安全,特制定管沟开挖安全施工技术措施,以保证管线施工安全顺利的进行。
2、工程量:乘风地区17-22地块供热干线建设工程采暖管线包括通往现状热力站管线:5150米;通往新建热力站管线:1968米。
管线为预制直埋保温管,规格型号为Φ219×7、Φ273×7、Φ325×7、Φ426×7、Φ630×8。
二、编制依据:《建筑基坑支护技术规程》 JGJ120-99《建筑基坑工程监测技术规范》GB50497-2009《建筑边坡工程技术规范》 GB50330-2002《工程测量规范》 GB50026-93《地下工程防水技术规范》 GB50108《地下防水工程质量验收规范》 GB50208《建筑工程安全生产管理条例》 393号令《建筑施工安全检查标准》JGJ59-99《建筑施工现场环境与卫生标准》JGJ146-2004《建筑施工安全检查标准》JGJ59-99《建筑施工现场环境与卫生标准》JGJ146-2004《起重机钢丝绳保养、维护、安装、检验和报废》GB/T 5972-2009《安全网》(代替GB 5725-1997,GB16909-1997)GB 5725-2009《建筑施工高处作业安全技术规范》JGJ 80—91《建设工程施工现场供用电安全规范》GB50194-93《建筑施工扣件式钢管脚手架安全技术规范》JGJ 130—2001《建筑边坡工程技术规范》GB50330-2002黑龙江省【建设项目HSE管理规定】及相关文件三、管沟安全措施1、管沟防护安全由于本工程是一级网改造工程,施工现场在在建的小区内进行,所以安全施工要求较高。
(1)本工程的地地基土质为粘土,边坡稳定性好,由于边坡高度较低,不存在边坡滑坡现象。
所以只在管槽周边进行临边防护。
(2)施工前,根据施工实际划出施工作业区,岗位作业人员只能在划定的作业区内活动。
确定好施工区域后在管槽周边搭设防护栏杆,防护立杆的间距为2米,高度为2米, 离管槽1.5米搭设,二道横杆,栏杆用红白相间,栏杆搭设必须上下一致,然后用彩钢板围护封闭。
封闭严密,不得有大于10公分的间隙。
在管槽彩板上设立警示标志。
(3)在管槽的北面或南面设通道口一处(根据实际情况定)。
便于运输材料和工人上下班。
在通道口2米处设有显眼警示标志。
晚上施工下班后,把通道口封堵安全。
(4)夜间施工时要将照明灯设在较高的位置,照明线路不得与栏杆和脚手架连结。
(5)在防护外侧处设立一名安全员,已检查防护是否有损坏处,并及时处理。
并且组织居民不要接近防护。
(6)一旦发生险情,立即通知现场施工人员,停止一切施工作业,并组织人员有秩序的撤离。
2、管沟和阀井作业安全(1)在进入管沟、土坑内作业前,必须仔细检查边坡就无裂纹和落土,边坡角度和推土距离符合安全规程,若有不够安全的因素时,应采取加固支撑等措施。
(2)可靠的加固措施时,不应在基槽边土的自然坡度角内堆土或堆其他材料。
不论何种情况,土方堆放距槽坑边的距离应不小于0.8米,沟道转弯阳角处应不少于1.6米,槽坑边堆土高度应不超过1.5米。
(3)人工挖土时,应根据所持工具和工作面情况保持适当距离,一般以左右保持2米~3米前后保持4米~6米为宜,并采取同一方向操作。
使镐时不准戴手套。
(4)沟、槽等有积水,应认真采取排水措施,防止电线在水中导电。
(5)向沟、井内运送工具、材料,沟内人员应注意安全避让。
施工人员不得在坑、沟内休息。
3、施工过程的安全控制(1)对临时用电设施进行检查、验收。
(2)对施工机械、按规定进行检查、验收和维护,保持机械设备的完好。
(3)对施工现场各种危险场所采取的安全防护措施,由专人负责,以保证安全可靠。
(4)在易燃易爆场所动火施工时,现场的消防器材配置及危险品运输、贮存、使用得到有效管理;4、施工现场的安全标识(1)施工现场入口处,设置“施工公告”牌和“安全纪律牌”,要求醒目,且又无碍交通运输。
(2)施工主要通道口及现场周围、工地内的坑、沟等处及其它危险场所设置明显的主要警示安全牌,大面积维护栏上必须每20米设置1个安全警示牌。
如:“危险”、“禁止通行”(3)施工现场要有减速的交通指示标志,夜间设红灯示警。
(4)场地狭小,来往行人和运输频繁的地点、叉路上,应设临时交通指挥。
5、安全记录(1)施工全过程应建立证明安全生产保证体系运行必需的安全记录,主要包括施工过程中相关的台帐、报表、原始记录等。
(2)安全记录由项目HSE监督员和施工队安全员负责收集、整理,其内容应包括各类安全管理资料,工程竣工后存档备案。
四、风险识别、职业健康、安全、环保措施4.1施工区域施工风险识别见下表:4.2风险控制措施4.2.1火灾、爆炸安全控制1)氧气瓶、乙炔发生器及各种易燃气体容器必须避光保存,禁止在烈日下爆晒,存放和使用,要距明火10米以上。
2)乙炔发生器必须有防止回火的安全装置,使用时不准放在带电线路、生产管道、设备的下方或有火花溅落的地方。
3)现场动火前,应清除工作地点及周围的易燃物;现场动火离开易燃、易爆物品至少在10尺以上。
4)在高空动火时,其垂直下方的周围不准堆放易燃物品。
4.2.2交通事故风险控制措施1)严格遵守交通规则和有关规定,驾驶车辆必须证、照齐全,不准驾驶与证件不符的车辆,严禁酒后开车。
2)发动后应检查各种仪表、方向机构、制动器、灯光是否灵敏可靠,并确认周围无障碍物后,方可鸣号起步。
3)在坡道上被迫熄火停车,应拉紧手制动器,下坡挂倒档,上坡挂前进档,并将前后轮楔牢。
下坡时不得滑行,并用低速档控制速度,禁止急刹车。
4)车辆通过泥泞路面时,应保持低速行驶,不得急刹车。
13.2.3施工用电安全控制1)任何与电源连接的电器设备未经验电,一律应视为有电,不准用手角摸,不懂电气性能的人员,不许擅自接用电气设备和电灯照明。
2)一切用电的机械设备与电动工具的金属处壳必须接地,接地线要符合标准。
严禁将外壳接地线和工作零线接在一起。
3)变压器、配电盘、配电箱开关及电机等电气设备和附近不准堆放易燃、易爆、潮湿与腐蚀性物品。
安于室外的变压器,应加围护拦杆,并挂“有电危险”警告牌。
4)任何人不得随意加大保险丝,或用其它金属丝代替。
电气设备发生火灾时,要立即切断电源,并使用干粉或1211灭火器灭火,严禁用二氧化碳灭火器及水灭火。
5)线路停电后,一切电器设备均应拉开开关,以防突然来电造成事故。
线路送电,必须通知用电单位,直至班组个人。
6)电器设备、开关与保险丝应有保护罩,室外工作的开关、保险丝应作防水处理。
7)现场应尽量少设临时电线,必须时由使用人提出申请,维修电工应管拉管收,使用人不得随便移用。
临时电线应用绝缘良好的橡皮线或塑料线,要采取悬空架设和沿墙敷设,临时电线架设高度在室内不低于2.5公尺,户外不得低于3.5公尺,禁止在树上、金属设备上或脚手架上挂线,也不得用金属线绑扎电线。
8)临时电线若铺放在地面或埋入地下时,应用橡胶护套电缆,在过路处应加设钢套管保护,不准带电作业,否则必须采取可靠的安全措施,并有人监护。
9)当有人触电时,应立即将触电者脱离电源,脱离的方法是拉开刀闸、保险盒等;用干木棍挑开电线;站在干木板或木登上拉住触电者的干衣服,使其脱离电源,严禁赤手拉触电者的肢体,当触电者脱离电源后一面通知医师,一面送至空气新鲜地方,解开上衣,腰带,进行人工呼吸抢救处理。
4.2.4脚手架作业安全控制1)施工前编制脚手架搭拆技术措施,并且对作业人员进行技术交底。
2)所有作业人员必须正确使用安全帽、安全带等劳动保护用品。
3)对架杆、扣件等材料必须仔细挑选,发现有问题的,不得使用。
4)作业时必须严格按照措施施工,不得随意改动,对搭设有疑意,必须上报主管人员进行处理。
5)支撑在地面的脚手杆必须垫木方,不得直接落地。
扫地杆必须紧贴地面,必须要保证数量。
所有紧固件必须连接牢固,不得出现松动现象。
所有已上架的跳板必须进行紧固连接,未连接好的跳板上不得站人。
6)向上运送架材必须使用滑轮等工具,不得抛掷,做到随用随送,不得临时放置在架子上。
脚手架搭设完毕必须经过主管人员检查验收后方可使用。
4.2.5高处作业安全控制1)参加高处作业人员必须经医生体检合格,对患有精神病、癫痫病、高血压、视力和听力严重障碍的人员,一律不准从事高空作业。
2)参加高处作业人员应按规定要求戴好安全帽、扎好安全带,衣着符合高处作业要求,穿软底鞋。
3)认真检查脚手架、踏脚板、临时爬梯,是否符合规定要求,钢丝绳、卸扣、链条葫芦等起重工具是否安全可靠,吊装机械的安全装置是否齐全和灵敏有效。
4)高处作业人员随身携带的工具应装袋精心保管,放好放牢,施工所用的物料要放在安全不影响通行的地方,必须及时捆好。
5)构件组装焊接时,不能在同一立面的两个高度同时工作,不然应在中间设置隔板等防护设施。
6)在高处吊装施工作业时密切注意、掌握季节气候变化,遇有暴雨,六级以上大风,大雾恶劣气候,应停止露天作业,并做好吊装构件、机械等稳固工作案。
7)在特定的、较难采取防护措施的施工项目,更要创造条件保证安全防护措施的可靠性。
在特殊施工环境安全带没有地方挂,这时更需要想办法使防护用品有处挂,并要安全可靠。
