基槽(坑)和管沟安全防护措施
- 格式:doc
- 大小:19.00 KB
- 文档页数:7
一、工程概况:1、工程内容:本工程为乘风地区17~22区块供暖干线建设工程,针对实际情况,为了科确保工程安全,特制定管沟开挖安全施工技术措施,以保证管线施工安全顺利的进行。
2、工程量:乘风地区17-22地块供热干线建设工程采暖管线包括通往现状热力站管线:5150米;通往新建热力站管线:1968米。
管线为预制直埋保温管,规格型号为Φ219×7、Φ273×7、Φ325×7、Φ426×7、Φ630×8。
二、编制依据:《建筑基坑支护技术规程》 JGJ120-99《建筑基坑工程监测技术规范》GB50497-2009《建筑边坡工程技术规范》 GB50330-2002《工程测量规范》 GB50026-93《地下工程防水技术规范》 GB50108《地下防水工程质量验收规范》 GB50208《建筑工程安全生产管理条例》 393号令《建筑施工安全检查标准》JGJ59-99《建筑施工现场环境与卫生标准》JGJ146-2004《建筑施工安全检查标准》JGJ59-99《建筑施工现场环境与卫生标准》JGJ146-2004《起重机钢丝绳保养、维护、安装、检验和报废》GB/T 5972-2009《安全网》(代替GB 5725-1997,GB16909-1997)GB 5725-2009《建筑施工高处作业安全技术规范》JGJ 80—91《建设工程施工现场供用电安全规范》GB50194-93《建筑施工扣件式钢管脚手架安全技术规范》JGJ 130—2001《建筑边坡工程技术规范》GB50330-2002黑龙江省【建设项目HSE管理规定】及相关文件三、管沟安全措施1、管沟防护安全由于本工程是一级网改造工程,施工现场在在建的小区内进行,所以安全施工要求较高。
(1)本工程的地地基土质为粘土,边坡稳定性好,由于边坡高度较低,不存在边坡滑坡现象。
所以只在管槽周边进行临边防护。
(2)施工前,根据施工实际划出施工作业区,岗位作业人员只能在划定的作业区内活动。
( 安全管理 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改安全技术措施防范制度(新版)Safety management is an important part of production management. Safety and production are inthe implementation process安全技术措施防范制度(新版)1、各级技术负责人必须熟悉安全管理的各项规定,在编制施工方案或施工组织设计中均应制定出切实可行的安全技术措施,并在施工前进行安全技术交底,要求做好书面记录。
2、在道路交叉口施工处施工,必须设立醒目标志及车辆诱导标志。
3、当遇上六级以上大风时,禁止露天进行起重吊装作业和悬空作业。
4、在自然光线不足或夜间进行施工时,工作地点必须设置足够的照明设备。
5、进入施工现场必须戴好安全帽,并按规定扣好帽带,一切施工过程中都要按规定正确使用个人防护用品。
6、二米以上的高空、悬空作业,无安全设施的,必须使用安全带,扣好保险勾。
7、高空作业时,不准向上或向下乱抛材料和工具等物件。
8、各种电动机械设备,必须有可靠有效的安全接地和防雷装置,方可开机启用。
9、不懂电气和机械的人员,严禁使用和玩弄机电设备。
10、施工现场管理:⑴工程施工前,在施工方案中需有详细的平面布置;运输道路,临时电网,各种管道、仓库、附属设施以及其它临时设施的设置,必须符合安全和卫生要求。
⑵施工现场内一般不允许架设超过建筑物的高压电线,如必须保留高压电线时,应该按电力部门规定,使高压电线和它所经过的建筑物或工作地点保护一定的安全水平距离,水平距离按《施工现场临时用电安全技术规范》要求,达不到规范要求,要采取切实有效的措施,以确保施工安全。
⑶施工现场内危险的深坑、预留洞口等处,必须有相应的防护措施,或挂设危险标志,夜间施工应有红灯示警。
基槽坑和管沟安全防护措施基槽坑和管沟是建筑工程中常见的施工场所。
在建设过程中,因为基槽坑和管沟的深度较大,施工过程中存在着众多安全风险,需要建筑工程师们在施工过程中采取一系列的安全防护措施,以确保施工安全,保障工人们的身体健康。
本文将对基槽坑和管沟的安全防护措施做出详细阐述。
一、基槽坑安全防护措施1、施工现场的围护施工现场应该设置铁丝网等围护体系,以确保施工区域的安全和整个场地的安全。
并在围护体系周围设置警示标识,以提醒路过人员应该注意安全。
2、坑壁地下水位控制和防渗地下水位对于基坑的施工非常重要,对于下穿式基坑,需要采用合适的水分离装置来分离地下水和混凝土。
3、加固坑壁以及坑壁脆弱性区域的防护当基坑深度较大时,需要采用钢筋混凝土墙来保证基坑的安全。
同时,对于相对脆弱的坑壁,需要进行加固,如采用钢支撑架等。
4、提高操作人员的安全意识提高操作人员的安全意识,训练人员对于各种危险情况的处理能力。
指导人员采取正确的操作方法,避免因个人原因造成的事故。
二、管沟安全防护措施1、设计方案中管道材料的选择设计方案的制定过程中需要根据管沟的深度、动荷载和静荷载等情况来选择合适的管道材料。
在施工现场也要尽可能避免管道的损坏。
2、挖掘前的地质勘探在施工前需要做出全面细致的地质勘测,以便了解地下构造,避免工程中出现不必要的麻烦。
同时,也可进行管道周围的加固工作。
3、施工现场安全监护在施工现场,要设置安全标志和标识,并对施工场地进行周边围挡,以避免危险的发生。
4、装备好相应的工具和设备在管沟施工过程中,需要装备好相应的工具和设备,以保证施工过程中的安全和高效。
如挖掘机、推土机、炮钢、钢板等除此外,还需采用爬行机器人等设备进行管道清理和全面检查,以保证施工质量和管道安全性。
三、安全教育方面的措施1、培训建筑工人和监理人员在施工现场,建筑工人和监理人员需要经常接受相关安全规范和内容的培训,增强安全意识和安全技能。
2、定期组织安全会议定期组织安全会议,传达工地安全管理信息,发布相关文件,及时了解工地情况,及时协调沟通,共同维护建筑工人的生命安全。
挖基坑(沟槽)土方1、机械挖土1.1工艺流程测量放线→分层开挖→降、排水→边坡修整或支护→基底整平→验槽1.2施工要点(1)机械土方开挖应依照工程规模、土质情况、地下水位高低、施工设施条件、进度要求等合理采用挖土施工机械,以充分发挥机械效率,节约花销,加速工程进度。
一般深度不大的大面积基坑开挖,宜采用推土机推土配合装载机装车运土的方法;对长度和宽度均较大的大面积土方一次开挖,可用铲运机铲土;对面积较大且深的基坑,常采用液压反铲挖掘机开挖;挖高于挖掘面的土石方,常用液压正铲挖掘机开挖;在地下水位以下不排水挖土,可采用拉铲或抓铲挖掘,效率较高。
(2)机械挖土应绘制详细的土方开挖图,规定开挖路线、次序、范围、底部各层标高,边坡坡度,排沟渠、集水井地址及流向,弃土堆放地址等,防范凌乱,造成超挖、乱挖,应尽可能地使机械多挖,减少机械超挖和人工挖土。
(3)各种挖土机械应采用其生产效率高的作业方法进行挖土。
1)推土机开挖的基本作业是铲土、运土和卸土三个工作行程和空载回驶行程。
铲土时应依照土质情况,尽量采用最大切土深度在最短距离( 6~10m)内达成,以便缩短低速运行时间,尔后直接推运到预定地址。
一般采用下坡推土法,借助于机械自重增加推力向下坡方向切土推运,推土坡度控制在 15°以内;或用并列推土法,几台推土机同时作业,减少漏失量;或用槽形推土法,重复连续多次在一条作业线上切、推土,利用逐渐形成的浅槽,在沟槽内进行推土,减少土从铲刀两侧散漏,以增加推土量。
2)铲运机以铲土和运土作业为主,施工时的开行路线,应视挖土区的分布不相同,合理安排铲土与卸土的相对地址,一般采用环形或8 字形开行路线;铲土厚度平时在80~300mm之间。
作业方法多采用下坡铲土、预留土埂的跨铲法;长距离挖运坚硬土时,多采用助铲法,另用 1 台推土机配合3~4 台铲运机顶推作业,或两台铲运机联合作业的双联铲运法等强急迫土,以提高工效。
土方开挖方案及安全防护措施本工程土方开挖量、外运量大,同时土方开挖又要配合支护施工,需配置好合理的机械及人力,并做好统筹安排,土方开挖的顺序、方法必须与设计工况相一致,并遵循“分层开挖、严禁超挖”的原则。
1)本工程土方开挖前必须编制施工组织设计,并经监理审核认可。
考虑锚杆施工、喷锚施工的要求,必须分层开挖,每层厚度应控制在~内,应避免土压力差造成土体变形,从而影响基桩,放线定位要准,坑口线误差小于50mm。
2)对挖运土机械设备应进行严格管理,严禁车辆直接停放和行走在基坑边坡上。
挖掘机工作时严禁碰撞挤推工程桩;严禁撞击钩挂支护结构,特别是锚杆(索)头和围囹。
3)严禁坡顶堆放超载,行走运土车辆,坑边堆放物质超载不大于10kPa。
4)先开挖基坑边坡处土方,待支护施工完成后集中清运基坑中部土方,按规范应留有100mm的土层待今后上部结构施工时用人工清除。
5)土方开挖与锚杆(索)支护施工同时进行,必须密切配合。
土方分层、分段开挖,锚杆(索)施工跟随进行。
每层土方开挖深度为该层锚杆(索)下方,严禁超挖,每段开挖长度为25~35m,待此段支护施工完成后,才可进行临近段边坡的土方开挖。
6)每层土方开挖时留出6~10m宽支护施事情业面,并按照开挖土层情况接纳不同开挖方法,开挖后边坡坡面预留10cm厚土层,由野生清理。
遇粉土时必需接纳间隔开挖,挖土时要有专人指挥,放出开挖线。
XXX开挖严禁倒挖、超挖,开挖深度、长度由现场工程技术人员确定,基层土方开挖必需在上层支护系统施工完成两天后举行,别的必需符合基坑开挖验收规范及施工的要求。
7)每段支护施工结束后,再进行相邻段开挖。
每层支护施工结束后间隔24小时才能开挖同一段下一层土方。
8)基底以上厚的土层由人工清挖至设计标高,堆放后用挖掘机装车外运。
9)因土层强度遇水下降较多,故开挖后应及时喷射砼封闭暴露坡面。
基坑开挖过程中,要严格做好降排水工程,基底开挖至标高后应尽快进行基底检查、基坑封底和基础施工。

3 )沟槽开挖1、一般要求(1)沟槽开挖宜分段快速施工,曝沟时间不宜太长,应立即做好灰土垫层砌筑综合管沟或在管道安装完毕及时验收,合格后立即回填。
(2)挖好的沟槽,沟底应平整,沟边不塌方,沟槽应有足够的宽度,保证管沟砌筑或管道安装好后的中心线、标高和坡度均能符合设计要求。
(3)给水排水沟槽与建筑物、其他管道的水平净距,应根据建筑物基础的结构、路面种类、卫生安全、管道埋深、管径、管材、施工条件、沟槽内工作压力、沟道上附属构筑物的大小及有关规定等条件确定。
2、沟槽开挖在工程施工中,沟槽开挖的工作量占整个工程的很大比重,应该合理的组织沟槽开挖。
在本项目工程中,沟槽采用机械开挖与人工开挖相结合,人工整形的施工方法,在部分机械不能到达的位置,采用人工开挖施工的方法。
(1)机械开挖a、机械开挖应严格控制标高,为防止超挖和扰动沟槽底面,开挖时槽底应预留0.2米左右土层不开挖,由人工清挖至设计标高。
b、开挖时,应根据施工测量的标高控制桩沿桩进行量测,随时提醒挖掘机司机控制开挖深度。
c、沟槽开挖需要支撑时,挖土应与支撑相互配合,机械挖土时及时支撑,以免槽壁失稳导致坍塌。
d、对地下管线和各种构筑物应尽可能临时迁移,如无法迁移,挖出必须外露,应采取拉、托等加固措施,同时对挖掘机司机作详细交底,如无把握,改用人工挖土。
(2)人工开挖在机械无法施工的情况下,采用人工开挖。
人工开挖沟槽,应集中人力尽快挖成,转入下一道工序施工。
人工开挖沟槽时应注意以下事项:a、沟槽应分段开挖,并合理的确定开挖顺序和分层开挖深度及开挖尺寸。
b、开挖人员不应分布过密,以间隔5m为宜,在开挖过程中和敞沟期间应保持沟壁完整,防止坍塌,必要时应支撑加固。
c、开挖的沟槽如不能立即铺管,应在沟槽预留0.15~0.2m的土层暂不开挖,待铺管时挖至设计标高。
d、沟槽底不得超挖,如有局部超挖,应用相同的土壤填补,并夯实至接近天然密实度,或用砂、砂砾石填补。
槽底遇有不宜清除的大石块,应将其凿至槽底以下不少于0.15m,再用砂土填补夯实。
管沟开挖安全技术防护措施1、管沟开挖边界的特殊隔离防护措施管沟开挖主要在楼区人员密集的地方施工,安全施工要求较高。
为防止人员、物品流动和施工明火引起安全事故,现场必须隔离。
(1)施工前,根据施工实际划出安全施工作业区,岗位作业人员只能在划定的作业区内活动。
(2)施工现场作业区彩钢板围护,以防止行人进入施工区。
(3)一旦发生险情,立即通知现场施工人员,停止一切施工作业,并组织人员有秩序的撤离。
2、管沟和管井作业安全技术措施(1)在进入土沟、土坑内作业前,必须仔细检查边坡就无裂纹和落土,边坡角度和推土距离符合安全规程,若有不够安全的因素时,应采取加固支撑等措施,及时安装围檩、支撑、档土板或挡土桩。
(2)可靠的加固措施时,不应在基槽坑边土的自然坡度角内堆土或堆其他材料。
不论何种情况,土方堆放距槽坑边的距离应不小于0.8米,沟道转弯阳角处应不少于1.6米,槽坑边堆土高度应不超过1.5米。
(3)人工挖土时,应根据所持工具和工作面情况保持适当距离,一般以左右保持2米~3米前后保持4米~6米为宜,并采取同一方向操作。
使镐时不准戴手套。
(4)地下室、沟、井等有积水,应认真采取排水措施,防止电线在水中导电。
(5)向沟、井内运送工具、材料、应缓慢滑放,沟内人员应注意安全避让。
施工人员不得在坑、沟内休息。
3.施工过程的安全控制(1)对临时用电设施进行检查、验收。
(2)对施工机械、按规定进行检查、验收和维护,保持机械设备的完好。
(3)对施工现场各种危险场所采取的安全防护措施,由专人负责,以保证安全可靠。
4.施工现场的安全标识(1)施工现场入口处,设置“施工公告”牌和“安全纪律牌”,要求醒目,且又无碍交通运输。
(2)施工主要通道口及现场周围、工地内的坑、沟等处及其它危险场所设置明显的主要警示安全牌,大面积维护栏上必须每20米设置1个安全警示牌。
如:“危险”、“禁止通行”(3)施工现场要有减速的交通指示标志,夜间设红灯示警。
管沟作业安全管理规定管沟作业是指在土壤或道路中进行管道敷设和维修、改造、清淤等工作。
管沟作业的安全管理是确保作业过程中人员和设备安全,减少事故发生的重要工作之一。
下面是关于管沟作业安全管理的一些规定。
一、管沟作业之前的准备工作1. 安全计划:在进行管沟作业前,必须制定详细的安全计划,明确工作内容、工期、人员配置等,并对可能存在的风险进行评估和预防措施的制定。
2. 施工方案:管沟作业必须制定详细的施工方案,包括作业流程、施工方法、设备要求等,并确保符合相关法规和标准。
3. 人员培训:所有参与管沟作业的人员必须接受足够的培训,掌握相关操作规程和安全知识,了解应急处理措施,并持有相应证书和资质。
二、现场安全管理1. 管沟设置:管沟作业现场必须设置明显的警示标志,包括禁止通行标志、警告标志等,确保人员和车辆不会误入作业区域。
2. 通风措施:在进行管沟作业时,要确保作业区域内的氧气浓度符合安全标准,采取相应的通风措施,如安装通风机进行气体交换。
3. 现场交通管理:在管沟作业现场,要设置合理的车辆和人员通行路径,并进行合理的交通引导,防止交通事故发生。
4. 人员防护:所有参与管沟作业的人员必须佩戴符合相关规定的个人防护装备,如安全帽、防护鞋、防护手套等,确保人员身体和头部的安全。
5. 设备安全:管沟作业必须使用符合安全标准的设备和工具,检查设备的工作状况和安全性能,保证设备的正常使用。
三、危险源控制1. 排水措施:在进行管沟作业时,要注意排水情况,确保作业现场的排水通畅,避免水淹导致的危险。
2. 气体监测:在进行管沟作业时,要定期进行气体监测,确保作业区域内没有可燃气体、有毒气体和有害物质的存在。
3. 施工顺序控制:管沟作业按照合理的顺序进行,避免不必要的交叉作业和混乱,防止发生意外。
4. 管沟支护:在进行管道敷设和修复时,要根据施工情况选择合适的管沟支护措施,确保管沟的稳定性,防止坍塌事故。
四、应急管理1. 应急预案:在进行管沟作业前,要制定详细的应急预案,包括对各种可能发生的事故和紧急情况的应对措施,为突发事件提供有效的应对方法。

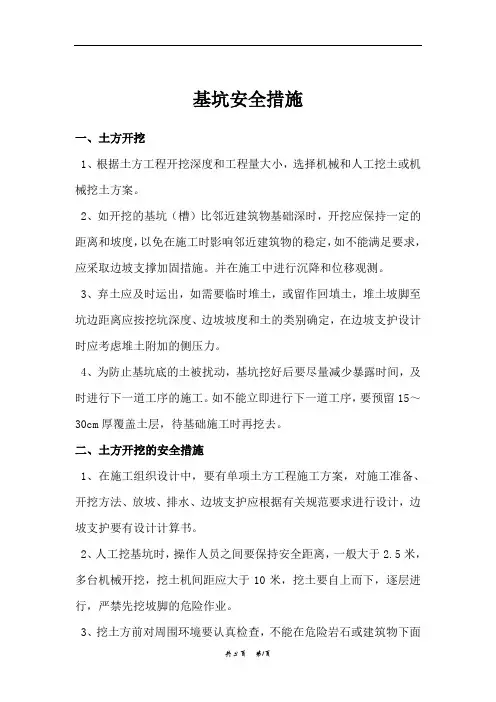

基坑安全措施一、土方开挖1、根据土方工程开挖深度和工程量大小,选择机械和人工挖土或机械挖土方案。
2、如开挖的基坑(槽)比邻近建筑物基础深时,开挖应保持一定的距离和坡度,以免在施工时影响邻近建筑物的稳定,如不能满足要求,应采取边坡支撑加固措施。
并在施工中进行沉降和位移观测。
3、弃土应及时运出,如需要临时堆土,或留作回填土,堆土坡脚至坑边距离应按挖坑深度、边坡坡度和土的类别确定,在边坡支护设计时应考虑堆土附加的侧压力。
4、为防止基坑底的土被扰动,基坑挖好后要尽量减少暴露时间,及时进行下一道工序的施工。
如不能立即进行下一道工序,要预留15~30cm厚覆盖土层,待基础施工时再挖去。
二、土方开挖的安全措施1、在施工组织设计中,要有单项土方工程施工方案,对施工准备、开挖方法、放坡、排水、边坡支护应根据有关规范要求进行设计,边坡支护要有设计计算书。
2、人工挖基坑时,操作人员之间要保持安全距离,一般大于2.5米,多台机械开挖,挖土机间距应大于10米,挖土要自上而下,逐层进行,严禁先挖坡脚的危险作业。
3、挖土方前对周围环境要认真检查,不能在危险岩石或建筑物下面进行作业。
4、基坑开挖应严格按照要求放坡,操作时应随时注意边坡的稳定情况,发现问题及时加固处理。
5、机械挖土,多台阶同时开挖土方时,应验算边坡的稳定。
根据规定和验算确定挖土机离边坡的安全距离。
6、深基坑四周设防护栏杆,人员上下要有专用爬梯。
7、运土道路的坡度、转弯半径要符合有关安全规定。
8、爆破土方要遵守爆破作业安全有关规定。
三、基坑排水1、基坑开挖要注意预防基坑被浸泡,引起塌方和滑坡事故发生。
为此在制定土方施工方案时应注意采取措施。
(1)土方开挖及地下工程要尽可能避开雨季施工,当地下水位较高、开挖土方时,应尽可能在枯水期施工,尽量避免水位以下进行土方工程。
(2)为防止基坑浸泡,除做好排水沟外,要在坑四周做挡土堤,防止地面水流入坑内,坑内要做排水沟、集水井以利抽水。
编号:AQ-JS-07038( 安全技术)单位:_____________________审批:_____________________日期:_____________________WORD文档/ A4打印/ 可编辑基槽(坑)和管沟安全防护措施Safety protection measures for foundation trench (PIT) and pipe trench基槽(坑)和管沟安全防护措施使用备注:技术安全主要是通过对技术和安全本质性的再认识以提高对技术和安全的理解,进而形成更加科学的技术安全观,并在新技术安全观指引下改进安全技术和安全措施,最终达到提高安全性的目的。
1、目的指导现场土方工程的施工安全,防止基槽(坑)和管沟在开挖或施工过程中坍塌或周边防护不严,造成人员伤亡、财产损失。
2、适用范围2.1公司可自行开挖,深度在3m以内的浅基槽(坑)和管沟2.2公司无资质施工,分包给其他单位施工的基槽(坑)和管沟3、可能的危险因素基坑坍塌、人员跌滑入坑槽、场内机动车辆滑入/倾翻进基槽4、职责4.1公司直接施工的开挖深度在3m以内的浅基槽(坑)和管沟4.1.1现场施工员负责编写《施工方案》,项目工程师审批《施工方案》;4.1.2施工员、安全员负责作业人员的安全技术交底和施工过程中的安全监督;4.1.3施工现场按《高处作业安全技术规范》(以下简称《规范》)要求做好基槽(坑)和管沟边的防护、警示、夜间警示等防护措施。
4.1.4施工现场给作业人员配备必要的防护用品4.2公司分包给其他有资质单位施工的基槽(坑)和管沟(甲方直接分包除外)4.2.1分包单位出具基槽(坑)和管沟的支护方案、施工方案,施工现场收集相关资料;4.2.2施工现场负责基槽(坑)和管沟边的防护、警示、夜间警示等防护措施的落实;4.2.3现场项目工程师负责审批分包单位开挖深度3m以内的土方工程《施工方案》。
4.2.4现场协同施工单位根据设计要求做好开挖深度3m以上的土方工程监测工作,并收集施工单位的相关记录。
管道沟支护施工方案编制:审核:批准:年月日目录一、编制依据 (2)二、工程概况 (2)三、地质情况及周围环境 (2)四、施工部署 (3)五、支护结构主要选用的材料 (3)六、进场主要材料、机械设备数量表计划 (3)七、基坑支护施工步骤 (4)八、现场组织机构 (4)九、劳动力组织 (5)十、槽钢桩施工工艺要求 (7)十一、排水要求 (10)十二、土方开挖施工要求 (10)十三、安全与环保措施 (10)十四、沟槽开挖的应急救援措施 (13)十五、文明施工 (13)一、编制依据1、设计单位提供的管道坑支护图纸。
2、《设计》。
3、《标准汇编》(2011年版)。
4、施工现场及周边环境调查资料。
5、国家、行业、省、市有关法律、法规、技术规范等。
二、工程概况三、地质情况及周围环境本工程大部分管道路面上,管道下层土质大部分为重粉质壤土。
管道中心线距离混凝土道路路面上,施工操作面十分有限。
根据现场地坪标高,现分为七段为:段,管中心标高,管道埋深,长以上段落均属深沟槽开挖。
管道基槽土方开挖方案根据现场实际情况采用32cmm宽、6米至8米长槽钢进行支护。
根据现场实际情况及工期安排,分段进行施工,待基槽回填土施工完毕后,进入下一段管道施工流水施工.具体段落划分如下:(8) S度80m。
(14)(18)(21)(23)(24)四、施工部署1、土方开挖总体施工安排及开挖顺序:土方开挖采用机械开挖,人工清底的预留厚度为300mm.管道基槽土方开挖采取分段开挖,一次开挖长度30-460m,待该段管道施工完成经验收合格后立即回填,再进行下一段管沟基槽土方开挖作业。
2、土方工程施工部署安排:由于工期比较紧,现场场地问题,尽快为后续工程施工创造出良好的工作面是本次土方工程的关键所在。
要保证在计划工期内完成土方开挖施工,必须有序施工,为了保证土方开挖的顺利进行。
(1)采用两台CAT320挖掘机进行接力式土方开挖,考虑到挖掘机旋转半径须4。
基槽和管沟安全防护措施基坑和管沟是在建筑、土木和市政工程中常见的施工形式,它们对于工程建设起着至关重要的作用。
然而,由于基坑和管沟的特殊性质,它们也带来了一系列的安全风险。
为了保障工人的生命安全和施工质量,必须采取一系列的安全防护措施。
首先,对于基坑来说,需要注意以下几个方面的安全措施:1.建立安全管理制度:在开工前,必须制定相关的安全管理制度,并告知工人,包括工作流程、安全注意事项和相关的防护措施。
2.护坡和防坠落:在基坑的周围,应该设置坡度适宜的护坡,并且设置防护栏杆,防止人员、物料和设备的坠落。
3.挖掘斜坡和支撑措施:在挖掘过程中,根据土壤或者岩石的情况,设置合适的挖掘斜坡和支撑措施,以防止基坑坍塌。
4.增加排水设施:建立适当的排水设施,及时排除降水和地下水,保证基坑的干燥和稳定。
5.警示标识和照明:在基坑的周围设置明显的警示标识,以警示工人不要进入危险区域。
夜间施工时要安装足够明亮的照明设施,确保施工的可见性。
6.定期检查:对于基坑的支撑结构和防护设施,应定期进行检查,及时修复和更换损坏的部分。
同样地,对于管沟施工,也需要采取以下几个方面的安全措施:1.挖掘斜坡和支撑措施:根据管沟的深度和土壤的特性,设置适当的挖掘斜坡和支撑结构,以防止管沟坍塌。
2.排水与排气:在管沟周围设置排水设施,及时排除降雨和地下水,保持管沟的干燥。
另外,对于长时间连续施工的管沟,应设置排气设施,防止有害气体积聚。
3.安装警示标志:在管沟的入口和出口设置明显的警示标志,以提醒人员不要进入管沟内部。
4.通风系统:对于深度较大的管沟,应安装通风系统,以保证管沟内的空气流通,减少有害气体的积聚。
5.定期检查:对于支撑结构和防护设施,应定期检查,确保其稳定性和安全性。
此外,无论是基坑还是管沟的施工,都需要明确责任,设立专门的监督和管理机构,进行日常的安全检查和安全教育。
同时,施工单位必须加强对工人的培训,提高他们的安全意识和应急处理能力,确保他们能够正确应对和处理各种意外事故。
雨期施工安全措施一、雨期施工准备措施1、雨期施工作业时间尽量向两端压缩,避开中午的高温,气温超过37℃时,停止室外作业,在室内作业时应有通风降温措施。
2、遇较大的暴风雨天气应停止所有的作业,人员撤到安全地方。
3、根据施工平面图、排水总平面图,利用自然地形确定排水方向,按规定坡度挖好排水沟,确保排水畅通无阻。
4、雨期施工现场临近高地,应在高地边挖好排水沟,处理好危石防止发生滑坡、塌方等灾害。
5、保证道路畅通,路面根据实际情况分别硬化或加铺沙砾、炉渣或其它材料,并按要求加高起拱。
6、原材料、成品、半成品的防护。
对材料库全面定期检查,及时维修,四周排水良好,墙基坚固,不漏雨渗水,钢材等材料存放采取相应的防雨措施,确保材料的质量安全。
7、严格按防汛要求设置连续、畅通的排水设施和应急物资,如水泵及相关的器材、塑料布、油毡等材料。
二、雨期施工安全措施1、雨期开挖基槽(坑)或管沟时,应注意边坡稳定。
必要时可适当放缓边坡度或设置支撑。
施工时应加强对边坡和支撑的检查控制。
对于已开挖好的基槽(坑)或管沟要设置支撑。
正在开挖的以放缓边破为主辅以支撑。
雨水影响较大时停止施工。
2、防止边坡被雨水冲塌,可在边坡上加钉钢丝网片,并抹上50cm 细石混凝土。
也可用塑料布遮盖边坡。
3、雨期施工的工作面不宜过大,应逐段、逐片的分期完成,雨量大时,应停止大面积的土方施工。
基础挖到标高后,及时验收并浇筑混凝土垫层。
如被雨水浸泡后的基础,应做必要的挖方回填等恢复基础承载力的工作。
重要的或特殊工程应在雨期前完成任务。
4、为防止基坑浸泡,开挖时要在基坑内作好排水沟、集水井并组织必要的排水力量。
位于底下的池子和地下室,施工时应考虑周到。
如预先考虑不周,浇捣后,遇有大雨时,往往会造成地下室和池子上浮的事故。
5、对雨前回填的土方,应及时进行碾压并使其表面形成一定的坡度,以便雨水能自动排出。
6、对于堆积在施工现场的土方,应在四周做好防止雨水冲刷的措施。
1 基槽(坑)、管沟深度达到2m时,必须在其周边设置防护围栏,应满足如下要求:
1)防护栏横杆及立杆均采用ф48δ3.5钢管,以扣件或电焊固定。
2)防护栏应由上、下两道横杆和立杆组成,上横杆高度≮1.2m
,下横杆高度0.5~0.6m,立杆间距≯2m。
3)立杆打入地面深度根据土质情况确定,但深度不应小于50cm
,立杆距基坑上口内沿的距离不小于50cm。
4)防护栏杆应采用安全立网封面。
2在有人员或车辆经过的基槽(坑)和管沟边,应在醒目位置摆放如下安全标志。
3在未施工完备的基槽(坑)和管沟边,应设警示带和夜间警示灯。
4在基坑周边作业时应遵循《高处及临边作业安全操作规程》。
5基槽(坑)、管沟回填完成以前不得拆除和破坏防护围栏。
6基槽(坑)、管沟必须设置安全可靠、平稳畅通的上下通道。
7基槽(坑)、管沟边堆载和通行车辆载重不得超出设计要求。
8开挖出的泥土应及时运走,不得堆放在坑边。
9 支护的坑槽在开挖好一层后必
须及时进行支护,在未完成上层作业面的支护以前不得进行下一层的开挖。
10使用机械挖土时,在挖土机回转范围内不允许有其他作业,装土的时候任何人都
不能停留在装土车斗上。
11拆除时应按照回填顺序自下而上进行,填好一层再拆一
层,不得一次拆到顶。
管沟开挖安全围护施工方案范本一、管沟土方开挖(1)管沟土方开挖前,对施工人员必须进行三级安全教育,教育率达到___%。
开挖过程中要有专人监视基坑、基槽周遍的情况变化,防止塌方伤人。
(2)土方开挖边坡处理,严格按《施工___设计》中规定执行,特别对沟槽深度___米的沟槽开挖必须设二级台阶开挖,且台阶宽___米。
对存在地下水地段,必须进行支撑措施,方可开挖,具体见《施工___设计》中规定。
(3)管道经过公路地段的施工安全尊照《公路边通车边施工安全方案》。
(4)管道跨越村道、零时便道、灌渠等地段时,必须设置高度___米的防护栏,夜间挂设红灯示警。
对必须通行的村道、灌渠地段,必须要架设临时马道,并做好安全防护栏。
(5)对敷设在农田地段的管沟,在农灌季节做好水流引导,防止灌溉水对沟槽的冲刷以致造成沟槽坍塌,同时对全线管沟两边作好雨季水流通道,防止流入沟槽。
(6)管沟跨越岩石地段应___专业施工队,在做好资质___的同时对其专项施工方案报审合格后方可进行施工。
下沟槽作业前必须检查槽壁的稳固状况和环境,确认安全。
(7)上下沟槽必须走马道或安全梯,通过沟槽必须走便桥。
严禁在沟槽内休息。
(8)管道___必须严格遵守《管道工程施工验收规范》中具体规定,特别在管道运输和管道下沟时,作好安全工作:1.管道运输___专业运输队,通行公路时尽量要靠近公路边缘,并在管道两端悬挂红色标志示警;2.管道排管必须整齐平行堆放在管沟边,并确认管道摆方稳固,并距管沟距离不小于1。
___米;3.管道下沟时,严禁任意仍管,必须从中间和两端用绳索牢固系好后平行沟底缓慢下管,沟底施工人员必须在下管时离开管道两端。
(9)管道充水、强度试验、冲洗消毒时,必须按《施工___设计》中具体操作程序规定严格执行,确保施工安全。
二、土方回填1、施工准备:(1)、回填前,应对基础、基础墙或地下防水层保护进行检查验收,并办好隐检手续,经监理工程检查验收合格后,方可进行土方回填工作。
管道基槽开挖安全管理制度第一章总则第一条为了规范管道基槽开挖作业,有效防范各类安全事故,保障基槽开挖作业人员的安全,特制定本管理制度。
第二条本管理制度适用于所有进行管道基槽开挖作业的单位和人员。
第三条管道基槽开挖应当严格按照法律法规和相关标准要求进行作业,并制定进一步的安全管理制度,以确保开挖作业的安全。
第四条本管理制度由安全管理部门负责制定,并在全公司范围内进行推广和执行。
第五条管道基槽开挖单位应当建立健全安全管理制度,严格遵守相关规定,做到人员、设备、材料和施工工艺安全可靠。
第六条在管道基槽开挖作业中,任何单位和人员都有权对存在安全隐患的情况进行举报或报告,相关单位和人员必须积极配合处置,保障作业安全。
第二章管道基槽开挖人员管理第七条所有参与管道基槽开挖作业的人员,必须接受相关安全教育培训,取得相应的证书和资格方可上岗作业。
第八条管道基槽开挖作业必须配置足够的专业人员,确保施工方案的合理性和施工过程的安全性。
第九条作业人员应当佩戴符合要求的安全防护用具,严禁违章操作和私自修改施工方案。
第十条对于具有一定安全风险的作业环节,必须进行专门的安全交底和施工许可管理。
第十一条在作业现场,负责人必须对作业人员进行安全管理和督促,确保其严格遵守相关规定和操作程序。
第三章管道基槽开挖作业前的安全准备工作第十二条管道基槽开挖前,必须对作业现场进行详细的勘察,清除可能存在的隐患。
第十三条作业前,必须对作业人员进行技术交底和安全教育,确保所有人员了解作业流程和安全操作规程。
第十四条开挖作业前,必须按照相关规定组织进行必要的试验和检查,确保土质符合开挖要求。
第四章管道基槽开挖作业的安全管理第十五条安全管理部门必须配备专业技术人员,对开挖作业进行全程跟踪监管,及时发现并处理安全隐患。
第十六条开挖作业现场必须设置明显的警示标识,配备完善的安全防护设施,确保作业现场的安全性。
第十七条开挖作业中,必须注意对作业现场进行人员和车辆的通行管控,避免人车混杂引发意外。
基槽和管沟安全防护措施基槽和管沟是工程中常见的设施,用于安装和保护管道和电缆等基础设施。
然而,由于其所处的位置和性质,也存在一定的安全隐患。
因此,需要采取一系列的安全防护措施来保护工人和设施的安全。
本文将重点介绍基槽和管沟的安全防护措施。
首先,对基槽和管沟进行适当的标识和警示。
在基槽和管沟的周围设置明显的标志和警示牌,告知人员不得随意进入,并提醒人们注意安全。
标志和警示牌应具有醒目的颜色和字体,能够引起人们的注意,确保人们遵守安全规定。
其次,确保基槽和管沟的稳定性。
基槽和管沟的结构必须牢固可靠,能够承受外力的影响,避免因结构不稳定而导致塌方事故。
在进行施工前,需要进行必要的勘察和评估,确定地质条件和土壤的稳定性。
如果必要,需要采取加固措施,如加设支撑和垫石。
此外,对基槽和管沟的出口进行设施。
基槽和管沟的出口必须畅通无阻,以确保人员在紧急情况下能够迅速逃离。
出口必须设置标识和指示,以便于人们找到出口的位置。
此外,出口的设计和施工必须符合消防安全要求,包括满足逃生通道的宽度和高度等。
另外,定期检查和维护基槽和管沟的安全状况。
基槽和管沟的使用过程中,可能会存在一些损坏或者磨损情况。
因此,需要定期检查和维护基槽和管沟的状况,及时发现并修复问题,确保其正常运行和使用。
此外,为了防止人员误入基槽和管沟,可以考虑采取一些物理隔离措施。
可以在基槽和管沟的周围设置围栏或者护栏,以防止人员误入。
围栏和护栏需要有足够的高度和强度,能够防止人员翻越。
此外,围栏和护栏的材料应该耐腐蚀和防火,能够在恶劣的环境下保持稳定。
最后,进行相关培训和宣传。
在参与基槽和管沟施工和维护的人员中,需要进行相关的安全培训,了解和掌握基槽和管沟的安全操作规程。
此外,需要定期开展安全宣传活动,提高人员的安全意识和安全素质,避免发生可避免的事故。
综上所述,基槽和管沟的安全防护措施是保障工人和设施安全的关键措施。
通过标识、稳定性、出口设施、定期检查和维护、物理隔离和相关培训和宣传等措施的实施,能够有效地提高基槽和管沟的安全性,保障工程的顺利进行。
基槽、坑、沟、大孔径桩、扩底桩工程安全防护措施要求1、土方开挖对周边建筑物、构筑物的防护措施要求(1)土方开挖前必须制定保证周边建筑物、构筑物安全的措施并经技术部门审批后方准施工。
在确保土方开挖、基坑暴露期间的安全外,还必须保证邻近建(构)筑物、道路、管线的安全。
需要进行降排水的,应慎重考虑降排水产生的沉降,根据需要采取有效的措施,并加强监测。
(2)施工现场应当按深基坑支护工程设计方案、施工要求配备应急抢险器材和人员。
(3)基坑开挖完成后,地下结构工程的施工单位应当及时施工,防止基坑长时间暴露。
(4)用于土方施工的机械进场,经验收合格后方可使用,机械操作人员必须持证上岗。
(5)配合机械清底、平地、修坡等人员,必须在机械回转半径以外作业。
如必须进入回转半径内作业时,应先停止机械回转并制动,方可开始作业,机上、机下人员应随时取得密切联系。
2、坑、沟的临边防护要求如下:(1)在基础施工前及开挖槽、坑、沟土方前,建设单位必须以书面形式向施工企业提供详细的与施工现场相关的地下管线资料,施工企业采取有效措施保护地下各类管线。
(2)基础施工前应具备完整的岩土工程勘察报告及设计文件。
(3)基坑施工应编制施工方案,方案要有针对性。
当基坑深度超过3米时要由专业施工技术人员编制安全专项施工方案,经企业技术部门审核,企业技术负责人签字后报监理单位,由监理单位总监理工程师审核、签字。
实行施工总承包,应由专业分包单位技术负责人和总包单位企业技术负责人签字后报监理单位,由监理单位总监理工程师审核、签字。
由施工企业技术负责人、监理单位总监理工程师签字。
(4)根据现场土质条件及基坑周边情况,采取合理的支护措施。
深度在5米以内的基槽(坑)、管沟边坡最陡坡度执行《建筑施工安全检查标准》(JGJ59-99)要求。
(5)土方开挖前必须制定保证周边建筑物、构筑物安全的措施,应纳入土方方案中。
方案应经监理单位审核、签字后方准施工。
(6)雨季施工期间基坑周边必须要有良好的排水系统和设施。
仅供参考[整理] 安全管理文书
基槽(坑)和管沟安全防护措施
日期:__________________
单位:__________________
第1 页共7 页
基槽(坑)和管沟安全防护措施
1、目的
指导现场土方工程的施工安全,防止基槽(坑)和管沟在开挖或施工过程中坍塌或周边防护不严,造成人员伤亡、财产损失。
2、适用范围
2.1公司可自行开挖,深度在3m以内的浅基槽(坑)和管沟
2.2公司无资质施工,分包给其他单位施工的基槽(坑)和管沟
3、可能的危险因素
基坑坍塌、人员跌滑入坑槽、场内机动车辆滑入/倾翻进基槽
4.1公司直接施工的开挖深度在3m以内的浅基槽(坑)和管沟
4.1.1现场施工员负责编写《施工方案》,项目工程师审批《施工方案》;
4.1.2施工员、安全员负责作业人员的安全技术交底和施工过程中的安全监督;
4.1.3施工现场按《高处作业安全技术规范》(以下简称《规范》)要求做好基槽(坑)和管沟边的防护、警示、夜间警示等防护措施。
4.1.4施工现场给作业人员配备必要的防护用品
4.2公司分包给其他有资质单位施工的基槽(坑)和管沟(甲方直接分包除外)
4.2.1分包单位出具基槽(坑)和管沟的支护方案、施工方案,施工现场收集相关资料;
4.2.2施工现场负责基槽(坑)和管沟边的防护、警示、夜间警示等防护措施的落实;
4.2.3现场项目工程师负责审批分包单位开挖深度3m以内的土方
第 2 页共 7 页
工程《施工方案》。
4.2.4现场协同施工单位根据设计要求做好开挖深度3m以上的土方工程监测工作,并收集施工单位的相关记录。
5、工作程序
5.1施工要求
5.1.1公司直接施工的土方工程
(1)公司由于无土方施工资质,只能进行开挖深度在3m以内的土方工程施工。
由公司直接施工的土方工程,在施工前由现场施工员编制《施工方案》,报项目工程师审批,由现场施工员和安全员根据审批后《施工方案》的要求对作业人员进行安全技术交底,填写《安全技术交底》后组织施工。
(2)不加支护基槽(坑)和管沟的土方开挖应符合以下要求:
①当土质均匀无地下水时,在天然湿度的土中开挖基槽(坑)和管沟时,可作垂直壁而不加支撑,但其深度不得超过下表规定:
②当土具有天然湿度,构造均匀,水文地质条件良好且无地下水时,挖方深度在3m以内,不加支撑的基槽(坑)和管沟,须进行防坡,其边坡的最大坡度须符合下表规定:
注:
1、如人工挖土不把土抛于基坑(槽)或管沟上边时而随时把土运往弃土场时,则采取机械在坑(槽)或管沟底挖土的坡度;
2、表中砂土不包括细砂和粉砂,干黄土不包括黄土
(3)须对基槽(坑)和管沟进行支护的,具体支护方法按《施工方案》要求实施。
5.1.2公司分包的基槽(坑)、管沟开挖等土方工程
第 3 页共 7 页
(1)开挖深度在3m以内土方工程,分包单位施工前应编写《施工方案》。
《施工方案》中应对支护办法(或放坡要求)等防坍塌措施,以及坑槽边、管沟边的防护、警示、夜间警示等防人员跌落、防车辆倾翻措施加以说明。
《施工方案》应经现场项目工程师审批;
(2)开挖深度在3m以上(含3m)的基坑,其基坑支护和基坑开挖须由有资质的单位进行设计和施工,现场收集相关资料;
(3)在布置作业人员上岗作业前,现场安全员、施工员协同分包单位对作业人员进行安全技术交底;
(4)现场协同施工单位根据设计要求做好监测工作,收集施工单位的相关记录;
5.2防护要求
5.2.1施工现场负责基槽(坑)和管沟边的防护、警示、夜间警示等防护措施的落实,如由分包单位布置防护设施,现场安全员应检查防护的完善性和质量;
5.2.2安全员和施工员对防护搭设人员进行安全技术交底。
交底的主要内容为防护的技术要求以及搭设时的注意事项,应佩带的防护用品;
5.2.3搭设人员防护用品的使用见公司《防护用品管理办法》;
5.2.4基槽(坑)和管沟边的防护栏杆,杆件的规格应满足以下要求:
(1)毛竹横杆小头有效直径不小于70mm,栏杆柱小头直径不应小于80mm,并用不小于16号镀锌钢丝不小于3圈绑扎,不应有泻滑;
(2)原木横杆上杆梢径不应小于70mm,下杆梢径不应小于60mm,栏杆柱梢径不应小于75mm,并须用相应长度的园钉钉紧,或用不小于
第 4 页共 7 页
12号的镀锌钢丝绑扎。
要求表面平顺和稳固,无动摇。
(3)钢筋横杆上杆直径不应小于16mm,下杆直径不应小于14mm、栏杆柱直径不应小于18mm,采用电焊或镀锌钢丝绑扎固定;
(4)钢管横杆及栏杆柱均采用48(2.753.5)mm的管材,以扣件或电焊固定;
(5)以其他钢材如角钢等作防护栏杆时,应选取强度相当的规格,以电焊固定。
5.2.5防护栏杆的搭设
(1)防护栏杆由上下两道横杆及栏杆柱组成,上杆离地高度为1.01.2m,下杆离地0.50.6m,坡度大于1:2.2的屋面,防护栏杆应高1.5m并加挂安全立网,立杆的间距不大于2m。
(2)当在基坑四周固定时,可采用钢管打入地面5070cm深,钢管离边口的距离不应小于50cm,当基坑周边采用板桩时,钢可打入板桩外侧。
(3)当在混凝土楼面、屋面或墙面固定时,可采用预埋件于钢管或钢筋焊牢,采用竹、木栏杆时,可在预埋件上焊接30cm长的L505,其上下各钻一孔,然后用10mm螺栓与竹、木杆件栓牢。
(4)当在砖或砌块等砌体上固定时,可预先砌入规格相适应806弯转扁钢作预埋铁的混凝土块,然后用上项方法固定。
5.2.6在有人员和车辆经过的基槽(坑)和管沟边,应在醒目位置摆放如下安全标志:
5.2.7在未施工完备,有人员和车辆经过的基槽(坑)和管沟边,应设置警示灯,防止人员或车辆在夜间跌落基槽(坑)和管沟。
6、引用文件
第 5 页共 7 页
《高处作业安全技术规范》
《建筑施工安全检查评分标准》
安全技术交底
第 6 页共 7 页
仅供参考[整理] 安全管理文书
整理范文,仅供参考!
日期:__________________
单位:__________________
第7 页共7 页。
