管沟作业安全管理规定(标准

版)

Safety management is an important part of production management. Safety and production are in

the implementation process

管沟作业安全管理规定(标准版)

1目的及范围

1.1管沟作业是管道建设项目安全管理重要风险之一,为了规范管沟作业施工管理,确保管沟施工作业安全,防止事故发生,依据《油气长输管道工程施工及验收规范》(GB50369-2006)、《中国石油天然气集团公司关于进入有限空间作业安全管理办法》(中油质字〔1999〕第267号)、《西二线管道工程线路工程施工技术规范》(Q/SYGJX0109-2008)、管道工程线路施工技术要求等相关规定,项目经理部质量安全环保处特制定本办法。

1.2本办法规定了管沟作业安全管理的相关要求,实际作业安全管理要求不限于本办法内容。

1.3本办法适用于项目经理部所辖范围内的管道建设项目。

2安全管理基本规定

2.1监理按照要求,开展对EPC总承包商(施工承包商)管沟施

工作业的HSE条件检查,检查合格,经项目(分)部、监理同意后,EPC总承包商(施工承包商)方可开始管沟作业施工。

2.2EPC总承包商(施工承包商)完成以下安全管理工作,上报HSE条件检查申请,监理进行检查:

(1)明确安全管理工作目标;

(2)建立健全各级安全管理组织机构,明确各级HSE管理人员的管理职责,明确HSE监督员职责;

(3)每道工序施工前进行危害识别和风险评估,并进行安全交底;

(4)制定班前安全讲话、工作交接班、设备维修检查、爆破物资管理、临时用电、安全监督检查等相关安全管理制度;

(5)根据施工作业程序制定相应的安全技术措施;

(6)对所有施工作业人员进行安全培训和安全教育,使每名员工能够熟悉和遵守本工种的安全、环保规定。

2.3EPC总承包商(施工承包商)现场成立应急领导小组,处理施工中各种紧急情况。日常组织开展应急模拟演练,保证应急设施

配备齐全和安全性能良好。

2.4按照国家规定加强对民爆器材的管理。火工器材的领取、运输、使用、退库实行追踪卡制度,整个过程由当班安全员负责。

2.5施工时,施工人员应正确穿戴和使用防护服、安全帽、护目镜和工作鞋等劳保用品。

2.6施工时应严格限制在施工便道及施工作业带的占地宽度内,对于进出作业带的道路,应尽量利用现有的道路,当需要新开辟道路时,应在施工组织设计中有此项计划,报监理部门批准。施工时应对表层土、水源、风景自然保护区、文物古迹和化石资源、野生动物等进行保护。应清理和妥善处理施工废弃物及生活垃圾。对施工中造成的土地、植被等原始地貌、地表的破坏,应按设计要求进行恢复。

3施工设备安全规定

3.1施工设备应按国家规定使用、保养、维护、维修,不得使用报废设备和带病设备进行作业。

3.2布管应使用吊管机,吊管机布管时应由专人牵引钢管,避免

钢管碰撞设备及周围物体,发生安全事故。

3.3作业前应对施工设备、手动工具进行安全检查,对吊车、吊管机及吊钩、吊篮、钢丝绳等进行能力校核,确认设备完好后,方可工作。

3.4特种施工设备应进行年检并保证处于完好状态;特种作业人员应持证上岗,证件在有效期内;特种设备作业及迁移应由专人指挥。

3.5吊管机、挖掘机等施工设备在纵坡和横坡上作业或行走时,应严格按照设备安全使用要求进行操作。

3.6行车、吊装、装卸过程中,应与上方建筑物、线缆保持一定的安全距离,安全距离符合国家标准要求,确保施工安全。

4管沟开挖作业安全规定

4.1开挖前应对地质、水文、地下构筑物、空中线路、沿线构筑物以及光(电)缆和地下管道等进行详细调查,了解其规格、位置、埋深等基础参数。勘察有光缆的地段要进行人工开挖,施工开挖严禁对地下建(构)筑物造成破坏。在石方管沟施工前(主要是采用

爆破施工)应提前制定施工方案并经监理审批后方可施工,施工中要落实各项安全措施并进行技术交底,防止对临近的地上、地下等建(构)筑物产生不利影响。

4.2管沟开挖时必须严格按照设计和规范要求进行放坡,保证其坡比要求。如果管沟开挖时现场地质条件与设计图纸不符,需要改变管沟尺寸时,应及时与设计联系并经设计同意后方可施工。管沟开挖的土方应分层开挖,按生熟土分开的规定进行堆放,防止垮塌对施工人员安全造成危害。特殊地段管沟由于地理条件制约而无法达到放坡要求的,在进行沟下作业时必须采取满足要求的安全防护技术措施(如沟壁支护、挡板、防护铁笼等)。

4.3在开挖过程中,如遇流沙、地下管道、电缆以及遇有不能辨别的物品时,应立即停止作业,采取必要措施后方准施工。

4.4在管线所经过的村(镇)等人口密集区进行开挖作业时,靠近道路、建筑物的作业带两侧应按规定设置昼夜醒目标志,并设专人疏导车辆和行人。若采用大开挖方式进行穿越道路和临时占用道路时,应办理相关占道作业手续。

4.5挖土机沿管沟边缘移动时,机械距边坡上缘的宽度不小于基槽深度的1/2。挖出的土石方应堆积在无焊接管一侧,土石方距沟边不应少于1.0m,堆土高度不超过1.5m。沟底宽度应满足沟下施工作业要求,沟顶、沟壁不得有欲坠的石头。无堆土一侧的管沟边应平整、坚实,保证机械设备和人员行走安全。

4.6挖沟作业遇松软土质时应采取防滑和防塌陷等保护措施,防止机械设备下滑。

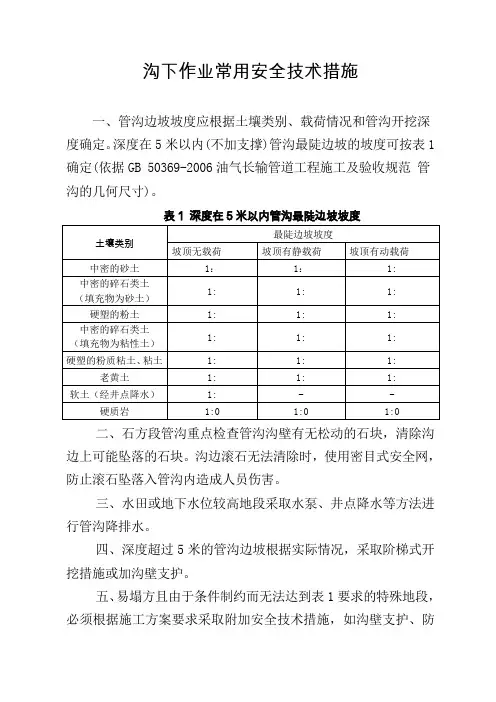

4.7深度超过

5.0m的管沟,边坡开挖可根据实际情况采取边坡适当放缓、加支撑或采用阶梯式开挖的措施,满足管沟成型和施工作业安全的需要。

4.8采取爆破方式的,爆破时配备安全监护人、安全警示牌,爆破后进行安全检查,对盲炮按规定进行处理。

4.9湿陷性黄土地段的管沟开挖应与管道组装、下沟、回填等工序协调一致,尽量缩短管沟成型后的暴露时间。

5管线下沟作业安全规定

5.1下沟前,专职指挥、HSE监督员、测量工、质量员、机手、
