精装修场地移交标准一、精装修场地移交流程二、精装修场地移交标准1室内结构质量1.1室内建筑:1.1.1室内净高:最大负偏差不超过20mm,极差不超过20mm;1.1.2室内开间、进深:极差不超过10mm且不超过垂直长度的0.5%。
1.1.3收纳系统结构尺寸偏差:1.2室内地坪:1.2.1室内地坪不得出现裂缝、空鼓、起砂、爆灰;1.2.2地面平整度:2m范围内偏差不得超过3mm;1.2.3卫生间及阳台地面坡度符合设计要求,不得有倒泛水和积水现象。
1.2.4卫生间等有排水要求的地面:蓄水深度与室内+0标高齐平,蓄水24小时后检查无渗漏,且排水顺畅;1.3室内顶棚:1.3.1顶棚无裂缝、空鼓、脱层、渗漏;1.3.2顶棚平整度≤10mm。
1.4室内墙面:1.4.1室内墙面不得出现裂缝、空鼓、起砂、爆灰,表面质量光洁、颜色均匀;1.4.2墙面、结构梁垂直度≤4mm,平整度≤4mm;1.4.3细部质量:孔洞、槽盒周边整齐、光滑;2门窗、楼梯及阳台栏杆安装质量2.1入户门:2.1.1表面洁净、无划痕、碰伤、颜色一致。
2.1.2门锁工作正常、开启灵活、无擦碰、划痕。
2.2门窗安装质量:2.2.1户内门洞口尺寸:门洞左右、上下中心线偏差±5mm,门左右墙面平整度满足抹灰工程质量要求(2m范围内偏差不超过3mm);2.2.2外窗人工淋水(24小时)后检查及周边无渗漏;2.2.3门窗框和玻璃表面洁净、无污染、划痕、碰伤、破损、变形、颜色一致、无五金缺失、松动、锈蚀;2.2.4门窗开启灵活、关闭严密;分户门等不松动、不晃动;2.2.5安全玻璃认证标识:应使用安全玻璃位置的不得使用非安全玻璃,玻璃上有安全认证标识(标识不得隐蔽)。
2.2.6百叶开启灵活、无松动、五金无缺失、锈蚀;2.3室内楼梯及阳台栏杆:2.3.1阳台栏杆高度:低层、多层净高不应低于1.1m,中高层、高层净高不应低于1.15m,不得有负偏差;2.3.2阳台栏杆反坎达到建筑设计要求;2.3.3栏杆竖杆间距:净间距不应大于110mm,正偏差不大于3mm。

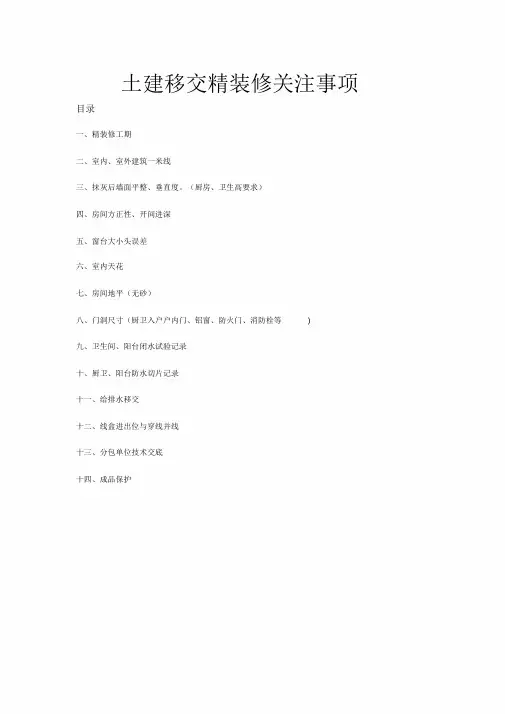

土建移交精装修关注事项目录一、精装修工期二、室内、室外建筑一米线三、抹灰后墙面平整、垂直度。
(厨房、卫生高要求)四、房间方正性、开间进深五、窗台大小头误差六、室内天花七、房间地平(无砂)八、门洞尺寸(厨卫入户户内门、铝窗、防火门、消防栓等)九、卫生间、阳台闭水试验记录十、厨卫、阳台防水切片记录十一、给排水移交十二、线盒进出位与穿线并线十三、分包单位技术交底十四、成品保护一、精装修工期二、建筑一米线1、确定每层楼的建筑一米线,书面移交精装单位。
2、在户内与户外建筑一米线不同的情况下,作记录。
3、房间地平根据建筑一米线而调整厚度。
涉及:电梯门门槛石标高确定、入房门门槛石标高确定。
三、抹灰墙面平整、垂直度。
1、抹灰墙面平整、垂直度均为(0,4)mm。
2、不得露铁丝网、钢筋头、空鼓、开裂。
3、实测关注部位:门窗洞口斜跨的平整度,门贴脸部位的平整度(0,3)m m,客厅、房间踢脚线部位的平整度(0,3)mm,厨房、玄关等有柜体部位的垂直度(0,3)mm等;腻子后均为(0,2)mm。
4、在墙面抹灰最后收面时,必须用2米铝合金大刮尺对冲筋、灰饼点对点进行收面。
建议:抹灰前,均做冲筋,少量灰饼。
柜体贴近墙砖一处大小头。
(抹灰误差+面砖误差)踢脚线、门贴脸与墙面硬碰,留成自然缝。
非常考验土建总包抹灰班组的底子四、房间方正性、开间进深1、方正性为(0,10)mm,开间进深为(-10,10)m m。
2、关注:有门、窗垛处的方正性、开间进深。
五、窗台大小头误差1、抹灰宜控制为(0,4)mm,腻子后为(0,3)mm。
图一窗两侧的抹灰控制图二窗台石下口的抹灰控制,也相关铝窗安装、窗台石收口。
2、铝窗框四边收口问题:①因铝窗框需与砼墙或砖墙约有2公分塞缝,没有垛的情况下需要加设小垛收口。
②窗上口不平的情况,看项目是否做窗帘盒,若没有需打磨和修补。
③窗下口由窗台石收口,注意窗台石下料尺寸。
④次入户口左侧收口与①相应,但注意门轴、踢脚线之间的关系。
11、 空调线盒高度:按图纸预留验收;
12、 空调洞高度:按图纸完成;
13、 地面预留尺寸满足精装要求;
14、 墙面外观:表面平整、无裂缝,完成墙面修补、找平,抹灰层与基层粘结牢固,且无空鼓、裂缝、抹纹现象;厨卫贴砖墙面做好拉毛处理;
15、 顶棚外观:基底清理干净无裂缝、无渗漏;
16、 地面外观:密实平整、无裂缝、脱皮、起砂现象;
17、 机电管线在墙、地面有明显标识;
18、 电气各终端线盒已带线或穿线钢丝;
19、 外窗:安装完成,已封闭
20、照管基本要求: ①垂直运输应能达到各楼层;
②施工用水、用电满足使用要求; ③有现场垃圾存。

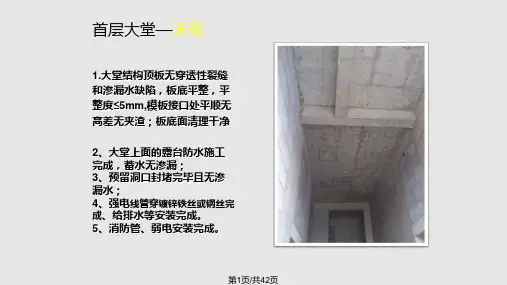

Xx集团精装工程场地移交验收标准编号:修订记录精装工程场地移交验收标准第一章总则第一条目的为实现集团对产品品质不断提升的要求,保证精装工程施工的顺利开展,系统性地解决施工场地移交的问题,规范总包土建、安装和各专业分包施工场地移交的标准,明确各方责任,为装修工程质量奠定良好基础,同时更好地指导项目、总包、专业分包做好场地移交验收工作,特制定本标准。
第二条适用范围本标准适用于中强集团建设、开发及代建的住宅项目,其中移交的工程质量标准也适用于示范区。
第三条使用原则本标准文件将列入各方签订的合同中(或补充协议),请各分公司、项目遵照执行。
第二章土建安装总包及专业分包场地移交进场条件第四条土建、安装工程进场条件(一)建筑公共部位:大堂,电梯厅、楼梯间,地下大堂、电梯厅、通向地库通道等。
1.主体结构、砌体、抹灰工程完成,地面工程完成;2.铝合金/塑钢门窗框、防火门、管井门框、单元门框等安装完成,填塞收口完成;3.天花、墙面、窗边、穿楼板管周边无渗漏,天花板底、墙面无开裂现象;4.安装类隐蔽分项工程基本完成,如空调管槽、给排水、消防水管、自动喷淋系统、烟感报警系统、智能化系统、强、弱电系统管道按正式下发的施工蓝图安装完毕;5.消防、给水、采暖类带压管道干管试压完成,穿板、墙空洞填塞收口完成;6.电梯楼层门安装完成,呼梯按钮预留孔或底盒安装完成,电梯门下槛缝隙填塞完成;7.强弱电穿线完成并通过测试验收;8.相关专业成品保护完成;9.场内垃圾杂物清理完成。
(二)房间:高层、别墅、洋房、商业、公寓、办公室等房间1.主体结构、砌体、地面工程、抹灰工程完成;2.进户门门框、铝合金/塑钢门窗框,窗扇、玻璃、五金安装完成,填塞收口完成,室内门洞收口收边完成;3.室内窗护栏、阳露台栏杆安装完成,成品保护完成;4.室内卫生间、阳露台等需做防水处找平层、R角等完成;5.室内空调孔、排气孔、新风穿梁及墙孔等完成,排烟/气道安装完成,缝隙填塞完成,排烟道止回阀安装完成,排烟/气道通烟实验完成;6.天花、墙面、窗边、排烟井道周边、穿楼板管周边无渗漏,天花板底、墙面无开裂现象;7.室内给排水管道安装完成,管道冲洗完成,给水试压完成,带压移交(精装施工过程全程带压),隐蔽验收完成,排水管灌水试验完成;8.室内强弱电管道疏通完成,可视具体情况穿线与否但最晚在装修湿作业结束前完成,强弱电箱预埋完成;9.天然气立管完成或立管位置经过研发、报建部门书面确认;10.室内地暖试压完成,带压移交(精装施工过程全程带压);11.相关专业成品保护完成;12.场内垃圾、杂物清理完成。
精装土建施工界面及移交标准附件21:xxx精装土建施工界面及移交标准精装土建施工界面和移交质量标准分项工程工程部位工作界面质量标准交验依据、方法备注前期准备前期施工运输道路由项目部协调土建总包单位实施完成临时施工用水、电及计量用具由土建总包敷设,水电点位接入***楼栋1楼指定点,表后管、线、电气装置由装修单位实施完成垂直运输电梯由电梯专业厂家实施完成,移交后成品保护由装修单位实施,并由精装修单位负责管理。
保修期内正常损耗由电梯公司承当,人为损坏由责任单位承当,交付前由甲方出资进行大修临时加工、材料堆场由项目部协调土建总包指定场地装修现场工人厕所由项目部协调土建总包实施完成道路硬化畅通施工临时水电点点位、计量表已敷设到位,供电、供水容量满足使用要求电梯已到位,保证垂直运输正常使用临时加工场、材料堆场已提供装修工人厕所已到位现场查看、实测精装材料多,土建室外施工可能会影响施工道路畅通,项目必须要配合过程坚持施工道路畅通前期厕所可以与土建合用,后期土建厕所拆掉,项目必须要提供临时如厕设施。
墙体〔现浇、砌筑〕墙体〔现浇、砌筑〕各类墙体由土建总包实施完成,厨卫间、阳台包管由精装单位实施墙体体定位已按确认图纸实施同一结构墙柱截面尺寸与制定值偏差在(-5,8MM)以内。
混凝土和砖砌体墙体平整度(0-8mm)以内混凝土墙体垂直度(0-8mm)以内砖砌体垂直度(0-5mm)以内涉及二次改造预埋件预埋位置准确。
按《xxxx工程质量实测实量操作指引》实测按已确认图纸实测核对大范围施工前土建总包先做样板层,样板层墙体砌筑、预留门窗洞、管线洞孔、水电点位、完成后项目部及时通知精装工程、技术部及项管中心进行现场联合验收,无疑确认后,城市公司项目部按照已确认样板进行现场可视化交底施工,这样可以减少返工修理。
任何产品线,第一时间标准层户型要作为施工样板进行评审,评审验收合格后,进行可视化交底,再批量施工。
墙面客厅、餐厅1、土建总包抹灰层完成,弹1000高墙面水平线;2、精装单位完成面层施工不同材质交界面处均加贴300宽热镀锌钢丝网,特别剪力墙、腰梁、施工洞、烟道与墙交接处、门洞内外砌筑粉刷处、新老墙体处、水电管管槽处。

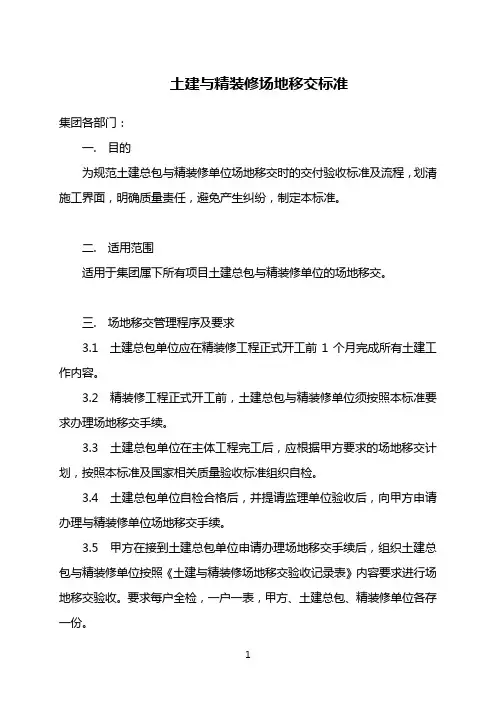

土建与精装修场地移交标准集团各部门:一. 目的为规范土建总包与精装修单位场地移交时的交付验收标准及流程,划清施工界面,明确质量责任,避免产生纠纷,制定本标准。
二. 适用范围适用于集团属下所有项目土建总包与精装修单位的场地移交。
三. 场地移交管理程序及要求3.1 土建总包单位应在精装修工程正式开工前1个月完成所有土建工作内容。
3.2 精装修工程正式开工前,土建总包与精装修单位须按照本标准要求办理场地移交手续。
3.3 土建总包单位在主体工程完工后,应根据甲方要求的场地移交计划,按照本标准及国家相关质量验收标准组织自检。
3.4 土建总包单位自检合格后,并提请监理单位验收后,向甲方申请办理与精装修单位场地移交手续。
3.5 甲方在接到土建总包单位申请办理场地移交手续后,组织土建总包与精装修单位按照《土建与精装修场地移交验收记录表》内容要求进行场地移交验收。
要求每户全检,一户一表,甲方、土建总包、精装修单位各存一份。
3.6 在场地未能达到楼栋整体移交的情况下,应进行分段验收、分段整改、分段移交。
3.7 场地验收合格并移交后,除结构安全、房屋结构裂缝、地下室渗漏、外墙渗漏、屋面渗漏、墙面抹灰层空鼓外,精装修单位应承担装修区域范围内其余房屋质量责任。
同时,精装修单位应承担装修区域内的总包管理责任,负责整个精装修施工区域的出入管理、安全文明施工管理、成品保护管理、装修分包管理等的总承包管理职责。
3.8 场地移交并不免除土建总包单位对工程质量的保修和相关责任,要求移交场地范围必须按层按户全数验收,每户质量问题记录在《土建与精装修场地移交验收记录表》内,作为土建总包单位承担质量责任的依据。
四. 场地移交项目内容及质量技术要求4.1 户内土建4.1.1 门洞门洞口预留尺寸符合木门安装要求;门洞口的构造柱及墙体厚度符合设计要求;墙体的垂直度及平整度符合规范要求。
4.1.2 墙面平整度、垂直度符合验收标准要求,阴阳角垂直平整;抹灰面平整不得有空鼓、裂缝;外露梁柱尺寸准确,不得存在大小头。
精装项目场地移交验收管理规定及技术标准(附表格)项目名称:海南XX精装修项目下面是精装土建、机电、精装修《场地移交验收管理规定及技术标准》。
一、施工样板房场地土建移交对土建施工内容的基本要求:1.每期工程建筑结构、机电应该完成。
2.项目部以界面划分为依据,根据装饰水电定位施工详图(结合装修立面图纸)完成各楼栋水、电、气等安装工程的布管、布线及准确定位点预埋,开关、插座、强弱电箱、预留电线管、预埋水管等。
以界面划分文件为准。
3.每期工程完成到地面三层以上应该组织施工单位进行精装施工样板房所在楼层完成不少于2个相邻户型的场地移交样板房施工,项目部牵头组织工程技术部、项目工程部、设计部等各部门组织进行综合会验。
4.项目工程部经理验收合格后,办理施工样板批准手续,组织大面积施工。
二、管理要求:1.装修总包单位需提前现场介入,根据图纸及合同所约定的工程范围与土建总包对接,并进行分户移交,并由中标单位提交问题清单和整改工程量清单,土建总包整改完成后再进行四方验收,四方认为合格,投标方必须接收,并形成交接记录,各方持1份。
2.如有特殊问题经双方协商并经甲方、监理同意后由装修总包整改,投标单位不得以局部或个别部位土建总包处理不到位而拒绝接收,拖延工期等。
如果总包在甲方、监理规定的期限内未整改或未完成整改,甲方可要求遗留质量问题由投标方整改,并按甲方、监理、总包确认后的整改工程量清单提交签证单,同时认为投标方同意接收,并形成记录,各方持一份。
3.土建总包或土建分包移交装修总包后,质量责任和成品保护责任移交给装修单位,装修总包负责装修期间的成品保护,并承担因管理不当带来的土建总包或分包单位的损失或返工及维修费用。
4.除外墙渗漏和铝合金门窗渗漏的责任归属土建总包或铝合金单位外,移交后装修总包有责任对房间牵头、天花、地坪的方正度、垂直度、平整度、卫生间沉箱渗漏、户内门洞口尺寸复合性等进行质量负责或二次整改。
三、土建移交装修技术标准:1.标高控制点、轴线控制线移交要求:公共部分和户内,各单位使用的标高控制点、轴线控制线移交必须一致。
