建筑工程给排水管道施工工艺及注意事项建筑工程中的排水管道是用于排放污水和其他废水的管道系统,它是建筑工程中非常重要的一部分。
在施工过程中,需要花费时间和精力来确保这些管道系统的正确安装。
以下是建筑工程排水管道施工的工艺和注意事项。
1. 施工前准备在安装排水管道之前,必须进行一些准备工作。
这些工作包括设计合适的管道系统,选择适当的管材、管径和管件,以及安排好施工进度和流程。
此外,还需制定和完善施工计划,并购买和准备好所需的工具和设备。
2. 管道布局和安装在进行管道安装之前,需要进行管道布局。
这涉及到测量和标记管道的位置,确定管径和深度,确定排水坡度和安装管道支架。
然后,可以开始安装管道系统。
这个过程需要注意以下几点:(1)安装的管道应该尽可能地避免弯曲或拐角,以免堵塞或阻碍水流。
(2)管道在安装过程中必须保持平整和垂直,以确保排水坡度的正确度。
排水坡度的太小或太大都会导致问题。
(3)在接头处,应使用合适的管道连接器,确保连接牢固,不会发生漏水和断裂。
同时,连接处要使用防水密封环和管夹进行密封。
(4)管道的安装深度应符合规定,不得过浅或过深,以确保管道能够正常排水。
3. 管道安装结束后的工作经过管道系统的安装,必须进行以下工作:(1)进行管道测试。
使用水泵或高压水枪对系统进行压力测试,并确定是否漏水。
(2)在管道布局和安装完成之后,还要对管道进行清洗,并进行一次通水检验。
这有助于检查管道是否存在堵塞或未安装的问题。
4. 注意事项在施工过程中应注意以下事项:(1)管道的安装应满足相关标准和规范。
(2)施工过程中要注意安全,保护工人的生命财产安全。
(3)在施工过程中要做好卫生保洁工作,避免建筑垃圾、工程杂物等污染管道系统。
(4)在施工结束后,要尽可能保留管道施工的质量资料,以便将来进行维护、维修和升级工作。
总之,对于排水管道的施工需要注意很多基础的细节和规范,这样才能保证排水管道系统的正常运行和寿命。
只有了解了这些施工细节,才能确保今后的维护保养工作顺利进行。
建筑工程给排水管道施工工艺及注意事项随着城市化进程的加快和人们生活水平的提高,建筑工程的规模和数量不断增加。
在建筑工程中,给排水管道的施工是一项非常重要的工程,它直接关系到人们生活的质量和健康。
在进行给排水管道施工时,需要严格遵循一定的工艺及注意事项,以确保管道的安全和稳定。
本文将从施工工艺和注意事项两方面进行阐述。
一、给排水管道施工工艺1.前期准备工作在进行给排水管道施工前,需要进行充分的前期准备工作。
首先要根据设计方案确定管道的布置和走向,并进行合理的分段。
需要测量确定管道的埋深和坡度,以保证管道的排水畅通。
还需要做好材料及设备的准备工作,确保施工过程中能够顺利进行。
2.挖掘与铺设挖掘是给排水管道施工的第一步,需要根据设计要求进行合理的挖掘,保证管道的埋深和坡度。
在挖掘过程中,要避免破坏周围的地基和建筑结构,保证施工安全。
铺设时需要保证管道的连接平直、紧密,管道之间的接口要进行密封,确保不会产生漏水现象。
3.焊接与连接对于一些特殊需求的管道,可能需要进行焊接或连接工艺。
在进行焊接时,需要确保操作人员具备相关的资质证书,严格遵守安全操作规程,以免造成安全事故。
而在进行连接时,则需要选择合适的连接件,使用专用的工具进行连接,确保连接牢固不漏水。
4.试压与检验在管道铺设完毕后,需要进行试压和检验工作。
试压是指通过加压的方式,对管道进行压力测试,以验证管道的密封性和耐压性能。
试压时要严格按照设计规范进行,避免超压造成管道损坏。
检验则是对管道的质量进行全面检查,确保管道没有瑕疵和隐患。
5.维护与保养管道施工完毕后,还需要进行维护与保养工作。
定期对管道进行检查,发现问题及时处理,避免问题扩大影响使用。
还需要做好管道的防腐、防锈工作,延长管道的使用寿命。
1.安全第一在进行给排水管道施工时,安全是第一位的。
施工现场要做好安全防护,操作人员要穿着合格的安全防护装备,严格遵守安全操作规程,严禁违章作业。
2.质量把关管道施工需要严格按照设计规范进行,材料及设备要选择合格的产品,确保施工质量。

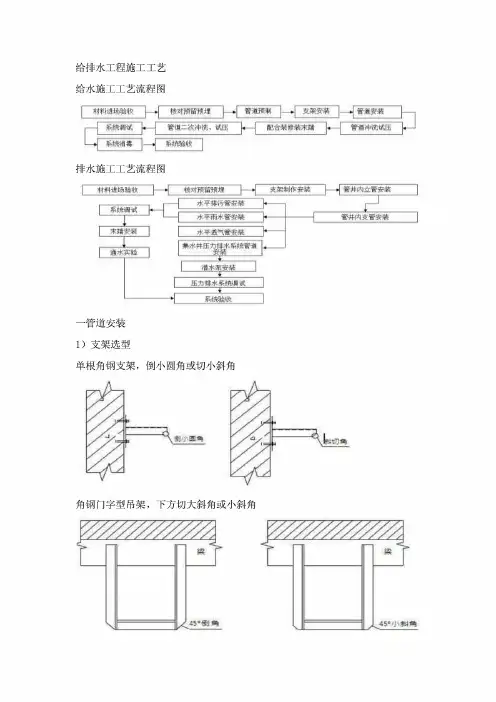

建筑给排水工程施工工艺
建筑给排水工程施工工艺:
①图纸会审:熟悉设计图纸,参加技术交底,明确施工要求;
②材料进场:检查管材、管件、阀门等材料质量证明文件,验收合格后进场;
③预留预埋:按图定位,进行给排水管道穿越楼板、剪力墙等部位的预留预埋工作;
④管道敷设:按设计标高、坡度敷设给排水管道,固定支架,防止位移;
⑤管道连接:采用熔接、法兰连接、卡箍连接等方式,确保接口严密无渗漏;
⑥设备安装:安装水泵、水箱、卫生器具等设备,连接管道,调试运行;
⑦防腐保温:对明装或非采暖区管道进行防腐处理,对热水管道进行保温;
⑧系统试压:分段进行给水、排水系统水压试验,检查无渗漏后进行冲洗消毒;
⑨通水试验:进行卫生器具、用水点通水试验,检查排水畅通、功能正常;
⑩竣工验收:整理竣工资料,进行隐蔽工程验收、系统整体功能测试,通过后交付使用。
给排水工程施工工艺(一)管道预留预埋施工1.预留管槽孔洞、预下埋件1.1工艺流程:制作模具和埋件→安装模具下埋件→防腐→复合检查1.2施工准备(1)各专业管道、设备图和土建图已由施工、设计、建设单位的工程技术人员综合会审,会审记录及技术修改单经过审定核对。
(2)熟悉图纸,熟悉有关规范、工艺标准,并且已进行技术、质量、安全交底。
已现浇整体混凝土基础、设备基础,墙、柱、梁、板的钢筋已施工完毕,已知模板顶标高,己在模板上弹出相应标高线。
(3)已经根据设计图纸画出预留管、槽、洞,预下木砖、铁件的位置、尺寸、标高草图。
有关设备、器具(或样品)按设计型号已进库,预留工作中遇到的问题应有据可查。
1.3施工工艺(1)选制模具和埋件:根据设计图纸,参照预留孔洞尺寸表及位置图,选定形式、材质米制作模具、木砖和铁件。
需用木盒子的地方,事先应用木块钉成形,小孔洞也可采用相应尺寸的木方外包油毡纸代用。
混凝土基础或墙中的套管采用钢管切断后按要求尺寸进行加工。
墙上的木砖,按要求作好后,在木砖中心钉钉子,木砖一般用红、白松、椴木等木料制成。
需刮出斜度,满刷防腐油。
混凝土捣制构件中各类管道预埋铁件及吊环,需按要求事先下料焊制成形后待用。
(2)放线、标记需按要求事先下料焊制成形后:在钢筋绑扎前,按图纸要求的规格、位置、标高,预留槽洞或预埋套管、预下铁件。
若设计无规定,可参照工艺标准先在钢筋下方的模板上,按已知轴线及标高量尺画出十字标记。
两个“十字”标记拉线的交点即为预留孔洞、下木盒、套管及铁件的中心。
(3)安装模具、下预埋件:在混凝土墙或梁、板上安装模具时,将事先制作好的模具中心对准标注的十字进行模具安装。
待支完模板后,按要求在模板上锯出孔洞,将模具或套管钉牢或用铁丝绑靠在周围的钢筋上,必须牢固,并找平找正。
无论使用哪种方法,必须考虑到有利于临时模具的拆除条件。
在混凝土中预下防水套管时,两端应根据需要露出一定长度,不宜小于30mm。
