水泵联合试运转方案
- 格式:doc
- 大小:33.50 KB
- 文档页数:6

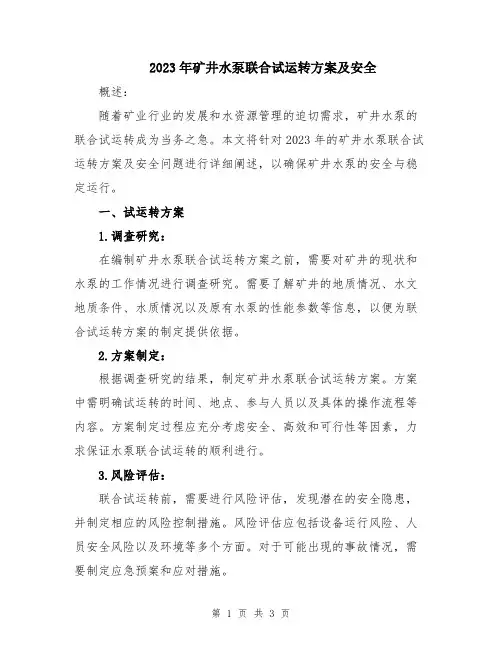

2023年矿井水泵联合试运转方案及安全概述:随着矿业行业的发展和水资源管理的迫切需求,矿井水泵的联合试运转成为当务之急。
本文将针对2023年的矿井水泵联合试运转方案及安全问题进行详细阐述,以确保矿井水泵的安全与稳定运行。
一、试运转方案1.调查研究:在编制矿井水泵联合试运转方案之前,需要对矿井的现状和水泵的工作情况进行调查研究。
需要了解矿井的地质情况、水文地质条件、水质情况以及原有水泵的性能参数等信息,以便为联合试运转方案的制定提供依据。
2.方案制定:根据调查研究的结果,制定矿井水泵联合试运转方案。
方案中需明确试运转的时间、地点、参与人员以及具体的操作流程等内容。
方案制定过程应充分考虑安全、高效和可行性等因素,力求保证水泵联合试运转的顺利进行。
3.风险评估:联合试运转前,需要进行风险评估,发现潜在的安全隐患,并制定相应的风险控制措施。
风险评估应包括设备运行风险、人员安全风险以及环境等多个方面。
对于可能出现的事故情况,需要制定应急预案和应对措施。
4.设备准备:联合试运转前,需要对水泵设备进行准备工作。
包括检查设备的完好性、性能参数是否符合要求,以及相关管道、阀门等的检修和保养工作。
确保设备在试运转过程中的稳定运行和工作效果。
5.试运转过程:试运转过程中,需要根据方案的要求,按照操作流程进行操作。
对于联合试运转中可能发生的问题,需要及时处理和解决,确保试运转过程的顺利进行。
同时,需要注意对联合试运转过程中的数据进行记录和统计,以便后期分析和改进。
二、安全问题1.人员培训:在矿井水泵联合试运转前,需要对参与人员进行培训,包括操作规程、安全操作要求、应急处理等方面的培训。
确保人员具备相关的专业知识和技能,能够熟练操作水泵设备,并能应对可能发生的紧急情况。
2.安全设施:矿井水泵联合试运转过程中,需要配备相关的安全设施,包括防护装置、报警设备、消防器材等。
确保人员在操作过程中的安全,同时能够在发生事故时提供及时的报警和救援。

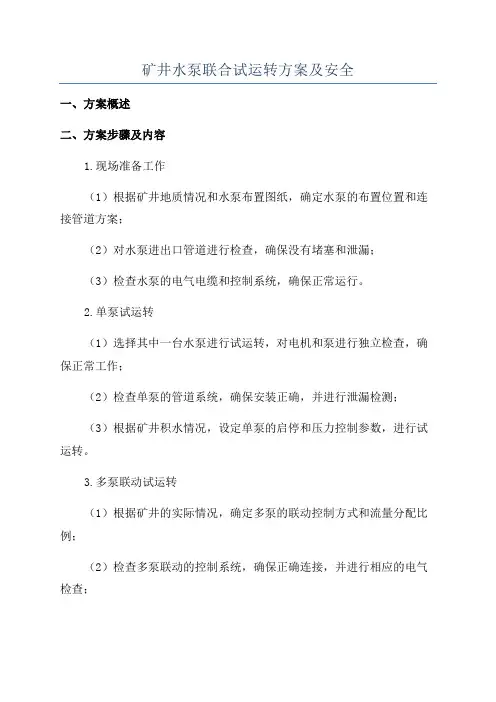

矿井水泵联合试运转方案及安全一、方案概述二、方案步骤及内容1.现场准备工作(1)根据矿井地质情况和水泵布置图纸,确定水泵的布置位置和连接管道方案;(2)对水泵进出口管道进行检查,确保没有堵塞和泄漏;(3)检查水泵的电气电缆和控制系统,确保正常运行。
2.单泵试运转(1)选择其中一台水泵进行试运转,对电机和泵进行独立检查,确保正常工作;(2)检查单泵的管道系统,确保安装正确,并进行泄漏检测;(3)根据矿井积水情况,设定单泵的启停和压力控制参数,进行试运转。
3.多泵联动试运转(1)根据矿井的实际情况,确定多泵的联动控制方式和流量分配比例;(2)检查多泵联动的控制系统,确保正确连接,并进行相应的电气检查;(3)根据矿井积水情况,设定多泵的启停和压力控制参数,进行联动试运转。
4.试运转过程中的安全注意事项(1)确保操作人员具备相关操作证书和安全技能培训;(2)操作人员必须穿戴个人防护装备,并遵守相关安全操作规程;(3)设定合理的启停和压力控制参数,避免过载运行和压力过高;(4)定期巡检和维护设备,确保运转安全和可靠性;(5)设立应急预案,并定期进行应急演练。
三、安全措施1.安全阀装置为确保水泵工作过程中不会发生压力过高的情况,需要在泵的出口处安装安全阀,设定一个安全泄压值,当压力达到设定值时,安全阀会自动打开,泄放出过高的压力。
2.液位监测装置在矿井中设置液位传感器,用于实时监测矿井水位情况。
当水位达到预警值时,自动发出报警信号,提醒操作人员及时采取措施。
3.过载保护装置为防止水泵长时间运行导致电机过热和过载,需要在电气控制系统中设置过载保护装置,一旦过载发生,自动切断电源,确保设备安全运行。
4.环境监测装置在矿井中安装相关传感器,对环境因素如湿度、温度和气体浓度等进行监测。
一旦环境出现异常,及时发出警报信号,保证人员和设备的安全。
总结:矿井水泵联合试运转是确保矿井设备正常运行和工作环境安全的重要环节。
在实施试运转时,应根据实际情况制定详细的方案,严格执行操作规程,并加强安全措施的落实,确保人员安全和设备可靠运行。
矿井水泵联合试运转方案及安全针对矿井实际情况,提高矿井抗灾能力,由机电科___对矿井主排水系统联合运转进行测试,特制定本方案。
一、试验地点:主井底大泵房二、项目负责人:王朝阳参加人员:冯红杰李水清史遂军张智卿李书林三、矿井排水系统基本情况:1、矿井涌水量○1矿井目前正常涌水量___m3/h。
○2矿井现阶段实际最大涌水量___m3/h。
2、水仓容积○1泵房主水仓规格:长度___m,宽度___m,中高___m,断面:11.88㎡;容积:___m3;○2泵房副水仓规格:长度___m,宽度___m,中高___m,断面:11.88㎡;容积:___m3;○3泵房水仓总容积:___m3。
3、水泵技术参数及台数泵房___四台D280-657水泵(一用二备一检修),配用YB___M-4型电动机,功率:630KW,电压___KV,额定流量___m3/h,额定扬程___m,转速1480r/min。
正常下一台工作,二台备用,一台检修。
4、排水管路趟数、规格在主斜井___管路两趟___mm,一趟工作,一趟备用。
管路连接采用焊接连接。
5、供电电源水泵采用双回路供电:主线路(Ⅰ回路)来自平面变电所门石线___号柜,备用线路(Ⅱ回路)来自平面变电所胥东线___号柜,两趟线路采用MYJV32-10000,___m㎡供电线路供电,长度分别为___m。
四、试运转前准备工作:1、首先检查排水供电线路、供配电设备、主排水泵、备用排水泵、检修泵、排水管路等设备的检修工作。
2、在矿井联合排水试验中做好充分准备,保证井下每台水泵都处于完好状态。
试验当天,矿井+80水平泵房四台水泵按预定方案先后启动运行一台水泵进行联合排水运行,然后再启动第二台水泵同时工作。
水泵及其闸阀、止回阀、吸水管路、排水管路、射流泵等均完好正常,中央变电所供电系统完好正常,分列运行供电,水平泵房密闭门开关灵活、密闭良好可靠,完好正常各项性能参数指标完好,各试点的负责人先后向指挥中心汇报试验前情况。
水泵联合试运转方案及安全技术措施清晨的阳光透过窗帘的缝隙,洒在我的办公桌上,又是一个忙碌的日子。
今天,我要写一份水泵联合试运转方案及安全技术措施。
这个任务对我来说,已经轻车熟路了。
一、方案背景最近,公司接到了一个大型工程项目,需要用到多台水泵进行联合试运转。
为了保证工程顺利进行,确保水泵的正常工作,我们需要制定一份详细的方案。
二、方案目标1.确保水泵联合试运转过程中,设备安全、稳定、高效运行。
2.降低试运转过程中的故障率,提高设备使用寿命。
3.确保试运转过程中,操作人员的安全。
三、方案内容1.水泵选型及参数(1)型号:XBD5-20(2)流量:20m³/h(3)扬程:50m(4)功率:4kw2.水泵安装(1)安装位置:根据工程需求,选择合适的位置进行安装。
(2)安装方式:采用固定式安装,确保水泵稳定运行。
(3)管道连接:采用无缝钢管,确保管道连接牢固、密封。
3.水泵试运转(1)试运转前准备:检查水泵及管道安装是否到位,确认无误后进行试运转。
(2)试运转步骤:a.启动水泵,观察水泵运行是否平稳,有无异常声音。
b.检查管道压力,确认水泵扬程是否达到设计要求。
c.检查水泵流量,确认水泵流量是否满足工程需求。
d.检查水泵运行温度,确保水泵在正常工作范围内。
e.检查水泵及管道密封情况,确保无泄漏。
4.安全技术措施(1)操作人员培训:对操作人员进行专业培训,确保操作人员熟悉水泵操作流程及安全注意事项。
(2)安全防护:在水泵周围设置防护栏杆,防止人员误入。
(3)紧急停车:在操作台设置紧急停车按钮,遇到紧急情况时,立即停车。
(4)巡回检查:定期对水泵进行巡回检查,发现问题及时处理。
(5)应急预案:制定应急预案,确保在突发情况下,能够迅速应对。
四、方案实施1.成立水泵联合试运转小组,明确分工,确保方案顺利实施。
2.按照方案内容,逐步进行水泵安装、试运转及安全技术措施落实。
3.在试运转过程中,发现问题及时调整,确保设备正常运行。
1彝良付家湾煤矿水泵联合试运转施工方案及安全技术措施编制人:科长:批准人:施工单位:机电科编制日期: 2011年4月1日执行日期: 年月日审批意见签批栏单位签字日期通防工区:年月日机电部:年月日安全部:年月日生产技术部:年月日调度室:年月日安全矿长:年月日总工程师:年月日贯彻学习记录施工时间:贯彻人:参加人员签字:为切实做好雨季“三防”工作,确保我矿汛期安全生产,现对井下排水泵进行联合试运转试验,为保证施工安全特编制此措施以指导施工。
一、施工时间:2011年4月2日14时二、人员组织施工总指挥:马庆平安全负责人:张思伦施工负责人:张庆楠参加施工人员:三、试验前的准备工作1.在水泵联合试运转前检查双回路供电是否可靠。
2.必须对水泵及吸、排水管路、水泵控制开关、电机进行一次全面检查,发现问题及时处理,以确保每台水泵在试验期间均可投入正常运行,每台水泵必须配备灵敏可靠的压力表、真空表。
3.对变电所、水泵开关、供电线路进行一次全面检查,并对整定值进行检查核对,发现问题及时处理,并通知调度室在水泵联合试运转期间工作面应停止设备运行,确保在联合试运转期间供电可靠。
4.彻底清挖洋井与水仓,详细检查洋井及配水闸门等,发现问题及时处理,以保证在试验期间水泵快速启动,装置灵敏可靠、操作方便快捷,流水畅通。
5.水仓要留有足够联合试运转的水量。
6.将水仓及地面矿井水处理池预留有效容积,防止水量过大造成溢流。
7.水泵试运转前应通知调度指挥中心、变电所等相关岗位。
四、施工方案1.由泵房值班人员开启1#水泵,观察开关电压、电流指示是否正常,压力表指示是否正常,运转中有无异常声音,各密封部位有无泄漏,轴承温度是否正常,闸阀的开启位置是否正确,正常运行15min后,停止水泵运行。
2.开启2#水泵试运行15min后停止。
3.开启3#水泵,待水泵正常运行5min后,开启2#水泵进行联合试运转,观察各项参数是否正常。
4.2#、3#水泵联合试运行30min,将3#水泵停止,开启1#水泵,将1#、2#水泵联合试运转,观察各项参数是否正常。
主排水泵系统联合试运转措施1. 引言主排水泵系统是工业生产过程中重要的设备,用于排除生产环境中的污水和废水。
为了确保主排水泵系统的正常运行和高效工作,需要进行联合试运转。
本文档将介绍主排水泵系统联合试运转的具体措施和步骤,以确保系统的安全可靠性。
2. 联合试运转步骤2.1 准备工作在进行主排水泵系统联合试运转之前,需要完成以下准备工作:•确认主排水泵系统的设备清单,包括主排水泵、控制系统、管道和阀门等设备。
确保所有设备的安装和调试已经完成。
•检查主排水泵系统的供电和接地情况,确保电源稳定且符合相关标准。
•检查主排水泵系统的联锁和保护装置是否正常工作,如过载保护、电流保护和温度保护等。
•确保操作人员熟悉主排水泵系统的运行原理、操作流程和紧急停机措施。
2.2 联合试运转步骤主排水泵系统联合试运转的具体步骤如下:1.首先,关闭所有主排水泵系统的阀门,并确保阀门处于关闭状态。
2.启动主排水泵系统的电源,并检查电流和电压是否正常。
3.逐个启动主排水泵,并观察泵的运行状态和转速。
4.检查主排水泵系统的管道是否存在漏水和堵塞现象。
如果存在问题,及时修复。
5.调整主排水泵系统的运行参数,如流量、压力和水位等。
根据实际情况进行调整,确保系统的稳定运行。
6.进行主排水泵系统的联合试运转。
逐个打开主排水泵系统的阀门,观察系统的运行情况。
如果有异常情况或故障,立即停机检修。
7.在联合试运转过程中,及时记录主排水泵系统的运行参数和故障情况,以便后续分析和处理。
8.完成联合试运转后,逐个关闭主排水泵系统的阀门,停止电源供应,并进行系统的清洗和保养。
3. 安全注意事项在进行主排水泵系统联合试运转时,需要注意以下安全事项:•确保操作人员佩戴个人防护装备,如安全帽、防护眼镜和防护手套等。
•遵守电气安全操作规程,确保操作人员对主排水泵系统的电气设备有足够的了解和操作能力。
•在试运转过程中,严禁随意触摸设备和操作按钮,以防意外伤害和设备损坏。
水泵联合试运转安全技术措施正式版一、前期准备工作:1.完成水泵及相关设备的安装验收,并确保设备的正常运转。
2.定期检查和维护相关工程设施,确保水泵能正常接入系统。
3.组织相关人员参加培训,掌握水泵联合试运转的操作技能和安全知识。
4.制定水泵联合试运转的操作规程,并明确安全责任人和应急措施。
二、安全检查:1.检查水泵和相关设备是否符合操作要求,如密封件是否完好、电气设备是否接地可靠等。
2.检查供电设备和电气线路,确保电气设备运行正常,线路无短路或漏电现象。
3.检查水泵联合试运转过程中的控制系统,确保控制设备正常、灵敏可靠。
三、操作措施:1.按照操作规程,启动水泵联合试运转,逐台逐台进行,确保每台水泵都能正常运行。
2.在启动水泵前,需检查水泵的进出口阀门、流量表、压力表等仪表设备是否正常,确保仪表的准确性。
3.在排水系统中适当设置泄压设备,以防止由于压力过大导致设备破裂或发生事故。
4.在试运转过程中,注意水泵的温度、振动和噪音等数据指标,及时发现异常情况并及时处理。
5.严禁在试运转过程中对设备进行违规操作,如随意调节参数、更换设备等,以免引发事故。
四、安全监测和记录:1.在试运转过程中,设立专人负责对水泵运行状态进行监测,及时发现问题并及时报告并处理。
2.记录水泵联合试运转的运行数据,如温度、振动、流量、压力等,以备后续分析和判断。
3.定期对水泵联合试运转进行安全评估,确保操作措施的有效性和安全性。
五、应急措施:1.准备应急设备和材料,如消防器材、急救箱等,并确保设备的完好和易于使用。
2.定期组织应急演练,培训员工对突发事故的应急处理能力,提高事故应对能力。
3.设立应急通道和疏散标志,确保人员的安全疏散。
六、事故处理:1.当发生事故时,应立即切断电源并采取措施控制事故扩大。
2.立即通知相关人员并采取适当的救援措施,确保人员的安全。
3.对事故进行事后调查和分析,总结经验教训,提出改进方案,以防止类似事故再次发生。
仅供参考[整理] 安全管理文书主排水泵系统联合试运转措施日期:__________________单位:__________________第1 页共6 页主排水泵系统联合试运转措施一、概述:根据《煤矿安全规程》第二百八十一条规定,在雨季到来之前对井下主排水泵系统进行联合试运转,特编制以下措施,待有关领导批准后遵照执行。
二、组织机构:1、总指挥:副总指挥:成员:2、-550水泵房:施工负责人:安全负责人:技术负责人:3、-450水泵房:施工负责人:安全负责人:技术负责人:4、时间:年月日时时。
三、排水系统有关参数:(-450)1、原内、外水仓总容积:4179立方米新外水仓容积:3400立方米水仓总容积:7579立方米2、-450m水平预计正常涌水量为130m3/h,最大涌水量266m3/h。
3、1#、3#、4#、5#水泵:D500-579第 2 页共 6 页2#水泵:D450-60104、排水管路:32511两趟5、排水高度:473.5米;6、水泵、电机参数:规格:D500-579规格:D450-6010扬程:513m扬程:600m流速:500m3/h流速:500m3/h转速:1480rpm转速:1480rpm轴功率:862.5KW轴功率:919.5KW效率:81%效率:81%排水高度:473.5m排水高度:473.5m电动机:规格:YB630M2-4功率:1050KW电压:6000V电流:118A转速:1484rpm生产厂家:南阳防爆电机厂四、排水系统有关参数:(-550)1、水泵1#~5#:D500-5732、排水管路:32511两趟3、排水高度:100米4、-550水平预计正常涌水量为167m3/h,最大涌水量303m3/h。
水泵:规格:D500-573扬程:171m流速:500m3/h转速:1480rpm轴功率:287.5KW效率:81%第 3 页共 6 页排水高度:100m电动机:规格:YB2400-4功率:355KW电压:6000V电流:40.6A转速:1484rpm生产厂家:佳木斯电机有限公司五、具体措施:1、水仓在雨季到来之前必须清理完毕。
水泵联合试运转方案及安全技术措施姓名:XXX部门:XXX日期:XXX水泵联合试运转方案及安全技术措施为保证水泵有足够的排水能力,计划于对井下泵房水泵进行联合排水试运转,为圆满完成此项任务,特编制试运转方案及安全技术措施如下:一、组织领导联合试运转总指挥:王志荣现场指挥人:李洪峰操作人:王铁军监护人:何营朝电钳工;王江舟机修工;何刚领中央变电所配电工;张根恒二、排水、供电系统概述嵩基煤业井下有两台水泵担负矿井的排水任务,型号为:MD46-3010,平时一开一备用,通过管路直接将水排至地面,排水系统供电全部由井下中央变电所直接供电。
两台水泵均由井下中央变电所内10KVA变压器变压后经低压馈电供电。
三、联合试运转的目的1、检测主排水水泵与备用水泵,正常运转时的排水能力是否满足要求。
2、检测供电电网能否满足最大涌水时排水的负荷需求。
3、检测主排水系统的设施是否能满足排水的要求。
如:水仓的容积是否达到要求,排水沟是否能满足排水流量的要求等。
第 2 页共 5 页四、联合试运转的方案1、先开启泵房1#水泵,再开启2#水泵。
2台水泵同时运行一段时间并完成性能测试后,停止泵房2#水泵,保持泵房1#水泵运转。
2、联合试运行时,泵房及变电所设专人负责,并安排有电工和钳工值班,做好应急准备。
3、运行中每10分钟记录运行参数,泵房记录数据有:电流、电压、压力、水位,变电所记录各回路的电流与电压,联合试运转结束后将数据汇总。
五、安全技术措施1、试运转前,电钳工把泵房、变电所及供电设备检查、检修一遍,并全部试运行,保证运转正常,发现问题及时处理。
2、试运转前水仓水位要求:不低于水仓净高的一半。
确保试运行期间水量满足要求。
3、所有岗位人员到位后要立即向现场指挥人、值班室电话汇报,联系地点为变电所,电话:8127。
4、运行前,各地点负责人与电气、机械维修人员将现场的设备、设施检查一遍确认无误后,向现场指挥人汇报,由现场指挥人向总指挥汇报可以进行联合试运转。
主排水泵系统联合试运转措施前言主排水泵系统是大型工业企业中使用频率非常高的设备之一。
在其投放使用前,为了保证设备的正常运行,需要进行联合试运转。
本文将介绍主排水泵系统联合试运转的具体措施。
联合试运转前的准备工作1.设备和管路的检查在联合试运转前,需要检查主排水泵系统中的各项设备和管路是否完好无损,例如检查法兰连接处是否漏气、液位是否正常、手动及远程断电、变频器开关是否正常、联接管线是否通畅等。
2.保证现场安全在联合试运转前,需要检查安全措施是否到位,例如防护栏杆是否安装、地面是否平整、高处作业人员是否系好安全带等。
3.确认人员分工联合试运转需要由不同的人员来分工操作。
一般来说,需要配备操作主排水泵系统和相应管路的工程师、电气工程师和监控人员等。
联合试运转步骤1.主泵单机启动前检查首先,需要检查单台主泵的运行状况。
启动前,要检查电机的转向、转速、电流、电压、相序等是否符合要求。
确认主泵单机正常后,方可进行后续的试运转。
2.联合启动检查接下来,需要联合启动主排水泵系统。
在联合启动前,先尝试将各路泵按照设计排列顺序进行单机启动,确认泵的启动顺序和自动切换是否正确。
启动后,需要根据监控屏幕上的数值进行检查,包括电流大小、液位等信息的检查。
若出现异常,则需要暂停试运转,并通过监控故障处理系统来确认原因,随后解决问题后,再进行试运转。
3.联合正、反转控制在联合启动后,需要对主排水泵系统进行正、反转控制的测试。
此项测试需要联合进行,主要检查各个泵的正反转控制是否正确,联动联断是否灵敏、准确。
若发现异常,则需要及时处理并重新进行试运转。
4.改变负载、断路重合器、跳闸故障测试在上述步骤测试通过后,需要在设定负载、断开干线、并进行跳闸、故障的测试。
此项测试需要联合进行,主要测试各个泵工作负载、开关断路时的反应速度和准确性、跳闸时的保护作用等。
若发生跳闸或故障,则需要实际排除并重新进行试运转。
联合试运转后的清理、维护和保存记录在联合试运转结束后,需要对主排水泵系统进行清理、维护和保存记录。
2023年矿井水泵联合试运转方案及安全矿井水泵联合试运转方案及安全一、试运转方案1. 环境准备:(1) 确保矿井水泵已经完成安装并与供电系统连接正常;(2) 检查水泵和管路的连接是否牢固,无漏水现象;(3) 清理水泵周围的杂物,确保工作区域整洁;(4) 保证施工安全措施到位,紧急救援预案制定,并进行工作人员培训;(5) 检查水泵和电气设备的工作参数是否符合试运转要求;(6) 检查水泵负载是否合适,保证试运转过程中水泵正常工作。
2. 试运转过程:(1) 先开启供电电源,确保电源电压稳定;(2) 打开水泵开关,启动水泵;(3) 监控水泵的运行情况,包括电流、电压、温度等参数;(4) 逐渐调整水泵的工作负载,观察水泵的负荷情况和工作效率;(5) 持续观察水泵的运行情况,如有异常及时停机检查处理;(6) 根据试运转情况,及时调整水泵的参数,保证水泵的正常工作;(7) 观察水泵的使用寿命,及时进行保养和维修。
3. 试运转结束:(1) 根据试运转情况,对水泵的性能进行评估;(2) 制定水泵的使用计划,包括定期保养和维修;(3) 对试运转过程中的问题进行总结和整理,提出改进意见。
二、安全措施1. 安全人员:(1) 设立专职安全人员,负责监督试运转过程中的安全状况;(2) 安全人员应具备相关的安全知识和技能,能够及时处理紧急情况。
2. 安全培训:(1) 对参与试运转的工作人员进行安全培训,包括水泵的操作规程、紧急救援措施等;(2) 安全培训要及时更新,保证工作人员能够掌握最新的安全知识。
3. 安全检查:(1) 在试运转之前,对水泵和电气设备进行全面检查,确保设备安全可靠;(2) 在试运转过程中,定期对水泵进行检查,及时发现并处理问题。
4. 紧急救援预案:(1) 制定矿井水泵试运转的紧急救援预案,明确每个人的职责和任务;(2) 定期组织紧急救援演练,提高工作人员的应急能力。
5. 警示标识:(1) 在水泵的周围设置明显的警示标识,提醒工作人员注意安全;(2) 根据实际情况设置相应的安全标识,如高温区域、高压区域等。
2023水泵联合试运转方案及安全技术措施contents •前言•联合试运转方案•安全技术措施•联合试运转保障机制•结论与展望目录01前言目的和背景02验证水泵在真实条件下的运行效果03评估水泵设备对生产流程的影响010203确保水泵设备与生产流程的协调性提高生产效率和产品质量优化生产流程和降低成本联合试运转的意义联合试运转的必要性提前发现和解决潜在问题验证水泵设备的性能和可靠性为生产流程提供可靠的运行保障02联合试运转方案编制水泵联合试运转的技术方案,进行技术交底,熟悉操作规程,确保参与试运转人员掌握相关技术和安全规范。
技术准备准备试运转所需的水泵、电机、管道、阀门、仪表等设备材料,以及润滑剂、密封件等易耗品。
物资准备确保试运转场地安全、宽敞,满足设备安装、调试、运行等需求。
场地准备参与试运转的人员应具备相应的技术素质和操作技能,明确各自职责,确保试运转顺利进行。
人员准备设备安装按照设备安装规范进行水泵、电机、管道等设备的安装,确保安装质量符合要求。
将水泵与管道连接起来,确保连接密封、牢固,无泄漏现象。
将电机接入电源,测试电机的转向、转速和电流等参数,确保电机正常运行。
对水泵和电机进行润滑和密封,确保设备运行平稳、无泄漏。
在试运转现场设置安全警示标志和防护设施,确保试运转人员安全。
管道连接润滑与密封安全防护电源接入运行参数记录水泵联合试运转过程中的各项运行参数,如流量、压力、转速等,分析参数是否符合设计要求。
能耗与效率测量水泵联合试运转的能耗和效率,分析能耗和效率是否符合要求。
安全性评估对试运转过程中可能出现的安全问题进行评估,如人员操作失误、设备故障等,提出相应的安全措施和建议。
设备状态检查水泵和电机的温度、振动、噪声等状态,判断设备运行是否正常。
03安全技术措施安全预防措施确保水泵房的通风良好,防止由于气体聚集造成的危险。
做好防潮、防水、防火等措施,保证设备的安全运行。
定期检查水泵及其附属设备的接地和防雷设施,确保其有效性。
***************有限公司 **矿主排水泵联合试运转方案二〇一七年月日主排水泵联合试运转方案根据煤矿《安全规程》规定,每年雨季来临之前必须做一次工作水泵、备用水泵联合试运转试验。
为了保证我矿井主排水系统能够满足雨季最大涌水排水量,组织对井下主排水泵及泵房供电进行了全面检查,并定于2017年月日8点-12点对井下主排水泵进行联合排水试验。
一、为确保本次水泵联合排水试验顺利进行,特成立试验指挥部。
总指挥:_______副总指挥:_______________________成员:_______________________1、总指挥负责此次水泵联合试运转的指挥、协调,保证施工安全进行。
2、副总指挥负责此次运转现场的指挥,协助总指挥工作。
3、成员做好供电、水泵的开停、管路的检查、水位及排水量数据的收集归档等工作。
二、矿井主排水系统概述:**煤矿主排水泵房现安装有MD155-30×3型水泵3台,其中1台工作水泵,1台备用水泵,1台检修水泵。
MD155-30×3型水泵单台电机功率75KW,单台水泵的额定排水能力155m3/h,主排水泵房至地面污水处理站铺设有8寸管路2趟。
水仓分主、副两个仓,容积分别为700 m3和400m3。
供电系统采用二回路分列运行方式,供电电缆型号为:MY-3×50+1*35mm²,长时允许截留量为200A。
目前矿井的正常涌水量为20m3/h,最大涌水量为27m3/h。
三、试验方法和步骤:1、试验操作前做好以下准备工作:(1)试验前将管路、阀门全部检查一遍,水泵试运行,确保设备管路正常。
(2)联合试验前,将中央水仓水位储至高位,地面水仓水池放空,具备试验的条件。
(3)记录水仓水位深度,做好收集记录各种数据的工作。
2、试验步骤:(1)一泵一管试验(1#水泵、1#排水管路)①由总指挥下达试验命令。
②主排水泵司机开启1#排水管路,按正常操作顺序开启1#水泵,进行一泵一管试验。
2024年矿井水泵联合试运转方案及安全____年矿井水泵联合试运转方案及安全一、任务背景和目标矿井水泵是矿井工作中非常重要的设备之一,负责将地下的水泵出矿井,确保矿井的工作环境安全。
为了提高矿井水泵的工作效率和安全性,我们计划在____年进行矿井水泵联合试运转。
联合试运转的目标是通过合理的组织和管理,保障矿井水泵的正常工作,降低事故风险,提高工作效率。
二、试运转方案1. 组织架构和职责划分为了确保试运转的顺利进行,我们将组织一个联合试运转小组,由以下成员组成:- 项目经理:负责组织和协调试运转的工作,确保项目按计划进行。
- 矿井管理员:负责指导和协调矿井水泵的安装和维修工作。
- 操作员:负责矿井水泵的操作和日常维护工作。
- 安全员:负责安全管理,预防事故的发生。
2. 设备准备和调试在试运转之前,我们将对矿井水泵的设备进行准备和调试工作,包括:- 设备检查:对水泵的机械结构和电气系统进行全面的检查,确保各个部件的正常运转。
- 设备维护:对水泵进行必要的维护工作,如清洗、加油等,提高设备的工作效率和寿命。
- 设备调试:按照设备的操作手册进行设备的调试工作,确保设备的正常运行。
3. 联合试运转阶段联合试运转分为准备阶段、试运转阶段和收尾阶段。
准备阶段:在试运转之前,我们将组织培训班,对操作员进行培训,提高他们的操作技能和安全意识。
同时,需要制定详细的操作规程和安全操作规范,确保操作员按规定进行操作。
试运转阶段:试运转期间,我们将进行以下工作:- 设备运行:按照设备的使用规范进行运行,观察设备的工作状态和效率,及时发现和解决问题。
- 数据收集:对设备的运行数据进行收集和记录,包括运行时间、工作状态、电流和电压等,以便对设备的性能进行评估和优化。
- 故障处理:如果在试运转过程中出现故障,应立即停机处理,并进行故障检修工作,确保设备的正常运行。
收尾阶段:试运转结束后,我们将对试运转的效果进行评估和总结,根据评估结果做出相应的调整和改进。
目录一.编制依据................................................................... 错误!未定义书签。
二、水系统水泵配置 ....................................................... 错误!未定义书签。
三、水泵试运转应具有的条件及试运转流程: (7)3.1必备的条件 ............................................................. 错误!未定义书签。
3.2试运转流程 ............................................................. 错误!未定义书签。
四、试车准备工作............................................................ 错误!未定义书签。
五、试车内容.................................................................... 错误!未定义书签。
六、试车环节: (8)6.1 试车目的 ................................................................. 错误!未定义书签。
6.2 电机的单体试车.................................................... 错误!未定义书签。
6.3 试车准备 ................................................................ 错误!未定义书签。
6.4 机泵单机试车 ........................................................ 错误!未定义书签。
2023年矿井水泵联合试运转方案及安全一、方案概述矿井水泵是矿井排水系统中重要的设备之一,为了确保矿井排水系统的正常运行,需要对矿井水泵进行联合试运转。
本方案主要包括试运转的流程、时间安排以及安全措施等内容。
二、试运转流程1.准备工作:清理现场,检查设备,确认试运转参数和联合试运转计划。
2.单泵试运转:首先进行单泵试运转,依次启动每个水泵,检查其运转是否正常,运行一段时间后停止。
3.多泵串联试运转:将水泵按照串联方式连接,按照一定顺序依次启动水泵,检查其运转是否正常,运行一段时间后停止。
4.多泵并联试运转:将水泵按照并联方式连接,同时启动水泵,检查其运转是否正常,运行一段时间后停止。
5.多泵联合试运转:将水泵按照一定顺序依次启动,并在运行过程中逐步加大负荷,检查泵组整体性能和配合是否正常。
6.停泵检查:试运转结束后,逐个停止水泵,并检查设备的运行情况和设备是否有异常现象。
三、时间安排矿井水泵联合试运转需要充分考虑到设备的运行状况和试运转过程中的实际情况,合理确定时间安排。
1.准备工作:1天2.单泵试运转:每台水泵运行2小时,总计需1天。
3.多泵串联试运转:每个泵组运行4小时,总计需2天。
4.多泵并联试运转:每个泵组运行4小时,总计需2天。
5.多泵联合试运转:每个泵组运行8小时,总计需4天。
6.停泵检查:1天。
总计:11天。
四、安全措施在进行矿井水泵联合试运转时,必须严格遵守安全规程,确保人员生命安全和设备完好,采取以下安全措施:1.试运转前应进行试运转前安全会,明确各责任人员的任务和安全注意事项。
2.试运转前检查设备的技术状态,确保设备符合要求,无漏电、短路等安全隐患。
3.试运转过程中,应严格按照操作规程操作,禁止擅自更改设备参数。
4.试运转现场应设置警示标识和安全防护设施,确保试运转过程中人员的安全。
5.试运转过程中应有专人负责监控设备的运行情况,及时发现和处理设备异常情况。
6.试运转结束后,应及时对设备进行检查,确保设备完好。
水泵联合试运转措施水泵联合排水试验安全技术措施根据《煤矿安全规程》第二百七十八条之规定:矿井涌水量增加到最大涌水量时,“工作水泵和备用水泵的总排水能力,应在20h内排出矿井24h的最大涌水量的工作要求”。
(所谓最大涌水量是指受大气降水的影响,矿井涌水量增加到最大程度时的水量。
不包括矿井大突水时的水量。
)为确保水泵联合排水试运转顺利进行,详细分工如下:现场总指挥:张会军流量监测员:开泵工:机修工:电工:时间计时员:现场记录员:一、实验地点:井下中央水泵房二、水泵联合排水试验前的工作准备:1、在试验前将井下的水仓进行了清淤,为水泵联合排水试验做好储水准备;2.由机电队安排工作人员,在试验前将水泵电机、水泵及所属的配电设备、启动开关进行检查检修完毕,使之全部达到完好正常状态,为水泵联合排水试验工作做好具体的试验准备。
三、水泵联合排水试验程序:1.各种准备工作结束,各岗位工作人员在各自的岗位上就绪后,在井下中央水泵房由机电副总下达试验开始命令;2.水泵工接到命令,第一阶段先进行单泵单管运行试验;第一次进行1#泵1#管运行,测量电流和1#管流量并用秒表计时。
第二次进行2#泵2#管运行,测量电流和2#管流量并用秒表计时。
第三次进行3#泵2#管运行,测量电流和2#管流量并用秒表计时。
3.第二阶段进行两泵两管运行试验:第一次开启1 #泵2#泵、1#管路2#管路运行,测量电流和1#、2#管流量并用秒表计时。
第二次开启1 #泵3#泵、1#管路2#管路运行,测量电流和1#、2#管流量并用秒表计时。
第三次开启2 #泵3#泵、1#管路2#管路运行,测量电流和1#、2#管流量并用秒表计时。
4.第三阶段进行三泵两管运行试验:开启1 #泵2#泵3 #泵、1#管路2#管路进行,测量电流和1#、2#管流量并用秒表计时。
5.关闭排水阀门,按下水泵停止按钮,联合排水试验结束;6. 组长下达联合试验结束,所有工作人员清理工作现场的工具及杂物,保持好文明生产的工作现场清洁环境;四、水泵联合排水试验安全注意事项:1.参加试验的工作人员,必须认真的进行本安全技术措施的学习后,方可进行试验工作;2.全体试验人员在工作期间必须服从命令,听从指挥,并严格按照安全技术措施和各工种的技术操作规程以及《煤矿安全规程》中的有关要求进行操作施工,任何人不得进行违章指挥和违章作业;3.试验时,一人指挥,一人进行安全监护;4.试验工作中,试验工作人员要在听清指挥的信号或口令后,方可进行操作,信号和口令听不清晰,弄不明白的情况下严禁进行操作;5.测量人员、记录人员、测时人员在试验工作中精力要集中,任何人员不得马虎从事应付工作,测量、记时和记录的数据要准确,确保试验的技术数据真实有效;6.一切工作完毕后,要及时的清理干净工作现场的各种物品,保持工作现场的清洁卫生;五、参加人员要认真学习水泵联合排水试验安全技术措施。
矿井水泵联合试运转方案及安全技术措施嵘昌集团宏鑫煤业二零一二年六月水泵联合试运转方案针对矿井实际情况,提高矿井抗灾能力,由机电科组织对矿井主排水系统联合运转进行测试,特制定本方案。
一、试验地点:主井底大泵房二、项目负责人:王参加人员:红杰水清史遂军智卿书林三、矿井排水系统基本情况:1、矿井涌水量○1矿井目前正常涌水量68m3/h。
○2矿井现阶段实际最大涌水量75m3/h。
2、水仓容积○1泵房主水仓规格:长度110m,宽度4m,中高3.4m,断面:11.88㎡;容积:1306m3;○2泵房副水仓规格:长度80m,宽度4m,中高3.4m,断面:11.88㎡;容积:950m3;○3泵房水仓总容积:2256m3。
3、水泵技术参数及台数泵房安装四台D280-65×7水泵(一用二备一检修),配用YB2-560M-4型电动机,功率:630KW,电压10KV,额定流量280m3/h,额定扬程463m,转速1480r/min。
正常下一台工作,二台备用,一台检修。
4、排水管路趟数、规格在主斜井安装管路两趟Φ219×7mm,一趟工作,一趟备用。
管路连接采用焊接连接。
5、供电电源水泵采用双回路供电:主线路(Ⅰ回路)来自平面变电所门石线1号柜,备用线路(Ⅱ回路)来自平面变电所胥东线12号柜,两趟线路采用MYJV32-10000,3×70m㎡供电线路供电,长度分别为1000m。
四、试运转前准备工作:1、首先检查排水供电线路、供配电设备、主排水泵、备用排水泵、检修泵、排水管路等设备的检修工作。
2、在矿井联合排水试验中做好充分准备,保证井下每台水泵都处于完好状态。
试验当天,矿井+80水平泵房四台水泵按预定方案先后启动运行一台水泵进行联合排水运行,然后再启动第二台水泵同时工作。
“水泵及其闸阀、止回阀、吸水管路、排水管路、射流泵等均完好正常, 中央变电所供电系统完好正常,分列运行供电, 水平泵房密闭门开关灵活、密闭良好可靠,完好正常”各项性能参数指标完好,各试点的负责人先后向指挥中心汇报试验前情况。
泵站工程联合试运转方案一、引言泵站作为输送液体的重要设施,广泛应用于给排水、工业循环和灌溉等领域。
泵站工程的设计、建设和运行对于保障工农业生产和城乡生活用水有着重要作用。
为了保证泵站工程能够安全、稳定、高效地运行,需要进行联合试运转,以验证设备性能、系统稳定性及运行的安全性。
为此,本文将围绕泵站工程的联合试运转方案进行详细讨论。
首先,介绍泵站的基本情况;其次,分析联合试运转的必要性和意义;最后,提出详细的联合试运转方案,包括试运转的组织管理、技术准备、试运转步骤及注意事项。
二、泵站基本情况1. 泵站概况:泵站作为供水系统中的关键部分,主要包括水泵、管道、阀门、控制设备等组成部分。
泵站的设计流量、扬程、功率等参数根据具体的输水工程需求来确定。
2. 设备配置:泵站设备包括主泵、备用泵、控制柜、主配电柜、辅助设备等。
其中,主泵是泵站正常运行的主要设备,备用泵则在主泵故障或维修时发挥作用。
3. 控制系统:泵站的控制系统通常包括PLC控制、变频控制等,用于实现对泵的启停、转速调节、故障监测等功能。
4. 管道布局:泵站与输水管道的连接通过阀门、接头等设施完成。
管道布局需要满足设计要求,保证输水系统的稳定运行。
三、联合试运转的必要性和意义1. 确保设备性能:泵站涉及多种设备和系统的协同运行,联合试运转能够验证设备的性能和协调性,确保泵站正常运行。
2. 保证系统稳定性:在试运转中,可以针对设备及系统的各种运行状况进行模拟检测,及时发现问题、解决问题,从而保证管网系统稳定运行。
3. 提高运行效率:联合试运转可以优化设备及系统协同运行模式,提高运行效率,减少能耗,降低运行成本。
4. 提高安全性:通过联合试运转,可以及时发现并解决设备或系统存在的安全隐患,降低事故发生的风险。
四、联合试运转方案1. 组织管理(1) 项目组成立:成立联合试运转项目组,确定项目组织结构和人员职责,明确每个成员的任务和工作内容。
(2) 安全保障:制定安全生产计划,明确安全管理责任人,落实安全检查、应急预案等措施。
***************有限公司 **矿
主排水泵联合试运转方案
二〇一七年月日
主排水泵联合试运转方案
根据煤矿《安全规程》规定,每年雨季来临之前必须做一次工作水泵、备用水泵联合试运转试验。
为了保证我矿井主排水系统能够满足雨季最大涌水排水量,组织对井下主排水泵及泵房供电进行了全面检查,并定于2017年月日8点-12点对井下主排水泵进行联合排水试验。
一、为确保本次水泵联合排水试验顺利进行,特成立试验指挥部。
总指挥:_______
副总指挥:_______________________
成员:_______________________
1、总指挥负责此次水泵联合试运转的指挥、协调,保证施工安全进行。
2、副总指挥负责此次运转现场的指挥,协助总指挥工作。
3、成员做好供电、水泵的开停、管路的检查、水位及排水量数据的收集归档等工作。
二、矿井主排水系统概述:
**煤矿主排水泵房现安装有MD155-30×3型水泵3台,其中1台工作水泵,1台备用水泵,1台检修水泵。
MD155-30×3型水泵单台电机功率75KW,单台水泵的额定排水能力155m3/h,主排水泵房至地面污水处理站铺设有8寸管路2趟。
水仓分主、副两个仓,容积分别为700 m3和400m3。
供电系统采用二回路分列运行方式,供电电缆型号为:MY-3×50+1*35mm²,长时
允许截留量为200A。
目前矿井的正常涌水量为20m3/h,最大涌水量为27m3/h。
三、试验方法和步骤:
1、试验操作前做好以下准备工作:
(1)试验前将管路、阀门全部检查一遍,水泵试运行,确保设备管路正常。
(2)联合试验前,将中央水仓水位储至高位,地面水仓水池放空,具备试验的条件。
(3)记录水仓水位深度,做好收集记录各种数据的工作。
2、试验步骤:
(1)一泵一管试验(1#水泵、1#排水管路)
①由总指挥下达试验命令。
②主排水泵司机开启1#排水管路,按正常操作顺序开启1#水泵,进行一泵一管试验。
③水泵运转时,电气人员对配电设备、供电线路进行巡回检查。
④记录水泵运转正常后开关的电流值。
⑥由成员共同对配电设备、供电线路、排水管路、闸阀再次进行检查。
⑦水泵运行20min后,停1#泵、1#管路,记录地面水仓水位、泵房水仓水位,汇报总指挥。
(2)两泵两管试验(1#、2#水泵,1#、2#排水管路)
①由总指挥下达试验命令。
②主排水泵司机开启1#、2#排水管路,按正常操作顺序开启1#、2#水泵,进行两泵两管试验。
观察水泵压力表指示及闸阀的完好情况。
③水泵运转时,电气人员对配电设备、供电线路进行巡回检查。
④记录水泵运转正常后各开关的电流值。
⑤由成员共同对配电设备、供电线路、排水管路、闸阀再次进行检查。
⑥水泵运行20min后,停1#、2#泵,1#、2#管路,记录地面水仓水位、泵房水仓水位,汇报总指挥。
(3)三泵两管试验(1#、2#、3#水泵,1#、2#排水管路)
①由总指挥下达试验命令。
②主排水泵司机开启1#、2#排水管路,按正常操作顺序开启1#、2#、3#水泵,进行三泵两管试验。
观察水泵压力表指示及闸阀的完好情况。
③水泵运转时,电气人员对配电设备、供电线路进行巡回检查。
④记录水泵运转正常后各开关的电流值。
⑤由成员共同对配电设备、供电线路、排水管路进行检查,再次对各台水泵的压力表、真空表、闸阀进行检查。
⑥水泵运行20min后,停1#、2#、3#泵,1#、2#管路,记录地面水仓水位、泵房水仓水位,汇报总指挥。
四、根据试验数据进行水泵、管路、配电的能力校核:
五、水泵联合试验总结:
试验完毕后出具试验报告单归档备案。
