路基土石方预算定额套用
- 格式:doc
- 大小:133.50 KB
- 文档页数:2

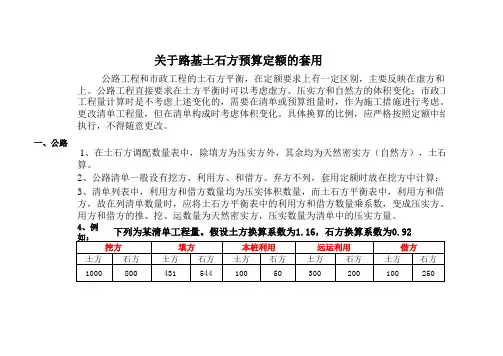

一、公路4、例如:下列为某清单工程量。
假设土方换算系数为1.16,石方换算系数为0.92关于路基土石方预算定额的套用3、清单列表中,利用方和借方数量均为压实体积数量,而土石方平衡表中,利用方和借方均方,故在列清单数量时,应将土石方平衡表中的利用方和借方数量乘系数,变成压实方。
在套用定额时用方和借方的推、挖、运数量为天然密实方,压实数量为清单中的压实方量。
公路工程和市政工程的土石方平衡,在定额要求上有一定区别,主要反映在虚方和实方上。
公路工程直接要求在土方平衡时可以考虑虚方、压实方和自然方的体积变化;市政工程在清单或预工程量计算时是不考虑上述变化的,需要在清单或预算组量时,作为施工措施进行考虑。
也就是说不容更改清单工程量,但在清单构成时考虑体积变化。
具体换算的比例,应严格按照定额中给出的换算系数执行,不得随意更改。
1、在土石方调配数量表中,除填方为压实方外,其余均为天然密实方(自然方),土石方已做过平衡算。
2、公路清单一般设有挖方、利用方、和借方。
弃方不列,套用定额时放在挖方中计算;以秦海线为例二、市政1、市政清单一般设有挖方、填方、缺方内用(借方)和弃方(弃方套定额时在挖方中体现);6、以土方为例,清单套定额时,挖方土296543.7(包括挖掘机挖普通土118617.4,挖掘机挖硬土17792方土61649.9);利用土方202494.39(包括推土机推本桩利用土4953.6、压路机压本桩利用土4270.34,自卸车运运土229939.6,压路机压远运土198224.05,洒水车洒水);借方土114004.83(包括挖掘机挖132245.5,自卸车运132245.5,压路机压114004.83,洒水车洒水).注:土石方换算中,天然密实土方换压实方时,数量变小;天然密实石方换压实方时,数量变大。
5、规范要求,列清单时,利用方和压实方应为实体,则清单中本桩利用土方(实体)=4953.6/1.16=42用中土方(实体)=229939.9/1.16=198224.05,远运利用石方(实体)84259.8/0.92=91587;借方土(实体)=132245.46/1.16=114004.835、规范要求,列清单时,利用方和压实方应为实体,则清单中本桩利用土方(实体)=100石方(实体) =50/0.92=54.35;远运利用中土方(实体)=300/1.16=258.62,石方=200/0.92=217.39借方土=100/1.16=86.2,石方=250/0.92=271.742、在土石方数量调配表中,有挖方(自然方)、填方(实体)、本桩利用(实体)、填缺(余(自然方)。

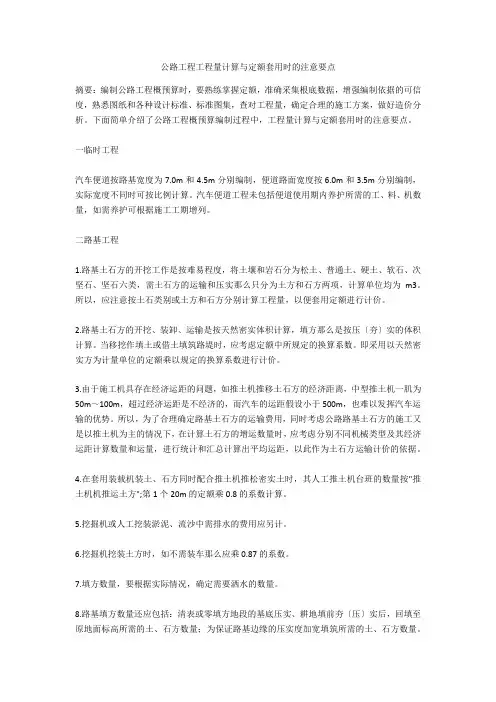

公路工程工程量计算与定额套用时的注意要点摘要:编制公路工程概预算时,要熟练掌握定额,准确采集根底数据,增强编制依据的可信度,熟悉图纸和各种设计标准、标准图集,查对工程量,确定合理的施工方案,做好造价分析。
下面简单介绍了公路工程概预算编制过程中,工程量计算与定额套用时的注意要点。
一临时工程汽车便道按路基宽度为7.0m和4.5m分别编制,便道路面宽度按6.0m和3.5m分别编制,实际宽度不同时可按比例计算。
汽车便道工程未包括便道使用期内养护所需的工、料、机数量,如需养护可根据施工工期增列。
二路基工程1.路基土石方的开挖工作是按难易程度,将土壤和岩石分为松土、普通土、硬土、软石、次坚石、坚石六类,需土石方的运输和压实那么只分为土方和石方两项,计算单位均为m3。
所以,应注意按土石类别或土方和石方分别计算工程量,以便套用定额进行计价。
2.路基土石方的开挖、装卸、运输是按天然密实体积计算,填方那么是按压〔夯〕实的体积计算。
当移挖作填土或借土填筑路堤时,应考虑定额中所规定的换算系数。
即采用以天然密实方为计量单位的定额乘以规定的换算系数进行计价。
3.由于施工机具存在经济运距的问题,如推土机推移土石方的经济距离,中型推土机一肌为50m~100m,超过经济运距是不经济的,而汽车的运距假设小于500m,也难以发挥汽车运输的优势。
所以,为了合理确定路基土石方的运输费用,同时考虑公路路基土石方的施工又是以推土机为主的情况下,在计算土石方的增运数量时,应考虑分别不同机械类型及其经济运距计算数量和运量,进行统计和汇总计算出平均运距,以此作为土石方运输计价的依据。
4.在套用装载机装土、石方同时配合推土机推松密实土时,其人工推土机台班的数量按"推土机机推运土方";第1个20m的定额乘0.8的系数计算。
5.挖掘机或人工挖装淤泥、流沙中需排水的费用应另计。
6.挖掘机挖装土方时,如不需装车那么应乘0.87的系数。
7.填方数量,要根据实际情况,确定需要洒水的数量。
路基工程预算定额应用与理解文件编码(008-TTIG-UTITD-GKBTT-PUUTI-WYTUI-8256)路基工程预算定额应用与理解2009-11-07 23:59:22|分类:|举报|字号订阅第一章路基工程说明本章定额包括路基土、石方,排水和软基处理工程等项目。
1.土壤岩石类别划分:本章定额按开挖的难易程度将土壤、岩石分为六类。
土壤分为三类:松土、普通土、硬土。
岩石分为三类:软石、次坚石、坚石。
本定额土、石分类与六级土、石分类和十六级土、石分类对照表如下:本定额分类松土普通土硬土软石次坚石坚石六级分类ⅠⅡⅢⅣⅤⅥ十六级分类Ⅰ~ⅡⅢⅣⅤ~ⅥⅦ~ⅨⅩ~ⅩⅥ2.定额工程内容除注明者外,均包括:(1) 各种机械1km内由停车场至工作地点的往返空驶;(2) 工具小修;(3) 钢钎淬火。
第一节路基土、石方工程说明1.“人工挖运土方”、“人工开炸石方”、“机械打眼开炸石方”、“抛坍爆破石方”等定额中,已包括开挖边沟消耗的工、料和机械台班数量,因此,开挖边沟的数量应合并在路基土、石方数量内计算。
【说明理解】机械施工土方定额未综合开挖边沟的工作内容,需按照定额项目“1-2-1人工挖截水沟、排水沟”计算边沟的开挖费用。
2.各种开炸石方定额中,均已包括清理边坡工作。
【说明理解】“1-1-14人工开炸石方”、“1-1-15机械打眼开炸石方”、“1-1-16控制爆破石方”、“1-1-17抛坍爆破石方”等定额项目中均包括路堑边坡的清理工作,使用定额时不应重复计算清理边坡的费用。
3.机械施工土、石方,挖方部分机械达不到需由人工完成的工程量由施工组织设计确定。
其中,人工操作部分,按相应定额乘以的系数。
【说明理解】机械施工路基土、石方是指挖掘机、装载机、推土机、铲运机等机械挖(运)土、石方,其特点是效率高、进度快、劳动强度低,但对于局部施工机械无法操作的地方,需要人工完成。
由于不同的工程的地形条件不同,人工完成的数量也不同,定额编制时很难确定一个合理的比例进行综合,因此,要求根据施工组织来确定人工完成的数量。

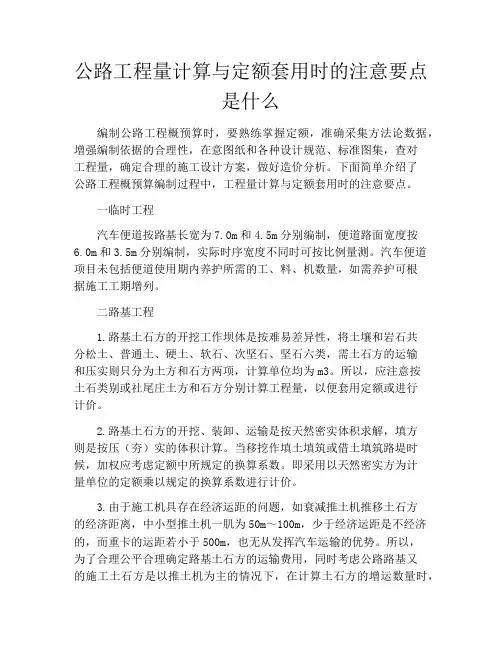

公路工程量计算与定额套用时的注意要点是什么编制公路工程概预算时,要熟练掌握定额,准确采集方法论数据,增强编制依据的合理性,在意图纸和各种设计规范、标准图集,查对工程量,确定合理的施工设计方案,做好造价分析。
下面简单介绍了公路工程概预算编制过程中,工程量计算与定额套用时的注意要点。
一临时工程汽车便道按路基长宽为7.0m和4.5m分别编制,便道路面宽度按6.0m和3.5m分别编制,实际时序宽度不同时可按比例量测。
汽车便道项目未包括便道使用期内养护所需的工、料、机数量,如需养护可根据施工工期增列。
二路基工程1.路基土石方的开挖工作坝体是按难易差异性,将土壤和岩石共分松土、普通土、硬土、软石、次坚石、坚石六类,需土石方的运输和压实则只分为土方和石方两项,计算单位均为m3。
所以,应注意按土石类别或社尾庄土方和石方分别计算工程量,以便套用定额或进行计价。
2.路基土石方的开挖、装卸、运输是按天然密实体积求解,填方则是按压(夯)实的体积计算。
当移挖作填土填筑或借土填筑路堤时候,加权应考虑定额中所规定的换算系数。
即采用以天然密实方为计量单位的定额乘以规定的换算系数进行计价。
3.由于施工机具存在经济运距的问题,如衰减推土机推移土石方的经济距离,中小型推土机一肌为50m~100m,少于经济运距是不经济的,而重卡的运距若小于500m,也无从发挥汽车运输的优势。
所以,为了合理公平合理确定路基土石方的运输费用,同时考虑公路路基又的施工土石方是以推土机为主的情况下,在计算土石方的增运数量时,应注意分别不同机械类型及其经济运距计算数量和运量,进行算出统计和汇总计算出平均客货运输,以此作为土石方运输计价的依据。
4.在套用装载机装土、石方同时配合推土机推松密实土时,其人工推土机台班的数量按“推土机机推运土方”第1个20m的定额乘0.8的系数计算。
5.挖掘机或滴灌挖装淤泥、流沙中需排水的费用应另计。
6.挖掘机挖装土方前会,如不需装车则应乘0.87的系数。

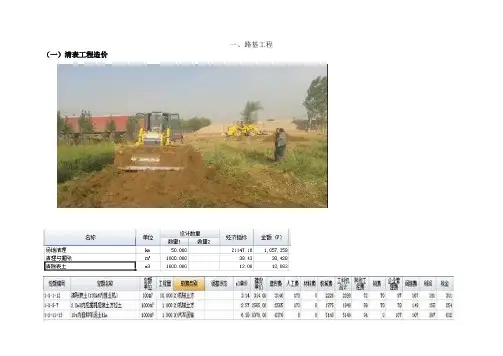

一、路基工程(一)清表工程造价
(二)编制伐树挖根除草
(三)编制挖除水泥混凝土路面
(四)挖除碎(砾)石路面
(五)挖除稳定土路基
(六)拆除旧建筑物、构筑物
(七)挖土方
(八)挖土方的本桩利用
(九)挖土方的远运利用方和弃方
(十)挖石方
(十一)填土方
(十二)填石方
(十二)借土填方
(十三)结构物台背回填
二、特殊路基(一)抛石挤淤
(二)袋装砂井机
(三)挤密砂桩桩长10m以内
(四)振冲碎石桩直径50cm
(五)抗滑桩
(六)预应力锚索
(七)锚杆
(八)碎石盲沟
(九)土工格栅
三、排水工程(一)现浇混凝土边沟
(二)浆砌预制块盖板边沟
(三)浆砌排水沟
(四)混凝土急流槽
四、路面工程(一)路面垫层
(二)路面路基—水泥稳定类基层
(三)透层、黏层、封层
(四)沥青混凝土面层
(五)水泥混凝土面层。

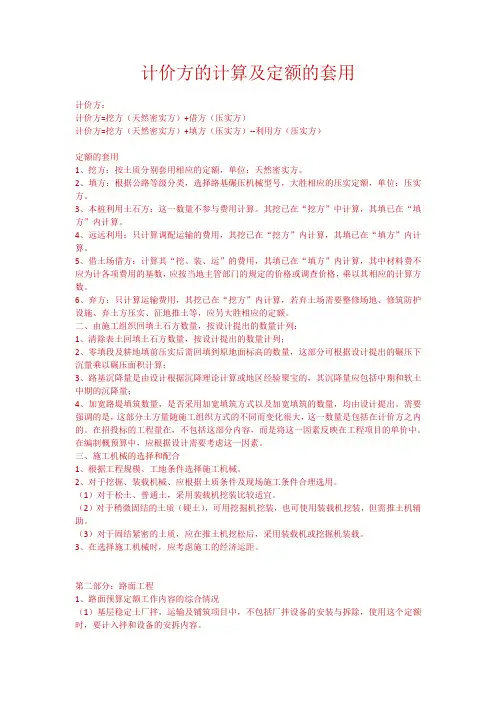

计价方的计算及定额的套用计价方:计价方=挖方(天然密实方)+借方(压实方)计价方=挖方(天然密实方)+填方(压实方)--利用方(压实方)定额的套用1、挖方:按土质分别套用相应的定额,单位:天然密实方。
2、填方:根据公路等级分类,选择路基碾压机械型号,大胜相应的压实定额,单位:压实方。
3、本桩利用土石方:这一数量不参与费用计算。
其挖已在“挖方”中计算,其填已在“填方”内计算。
4、远远利用:只计算调配运输的费用,其挖已在“挖方”内计算,其填已在“填方”内计算。
5、借土场借方:计算其“挖、装、运”的费用,其填已在“填方”内计算,其中材料费不应为计各项费用的基数,应按当地主管部门的规定的价格或调查价格,乘以其相应的计算方数。
6、弃方:只计算运输费用,其挖已在“挖方”内计算,若弃土场需要整修场地、修筑防护设施、弃土方压实、征地推土等,应另大胜相应的定额。
二、由施工组织回填土石方数量,按设计提出的数量计列:1、清除表土回填土石方数量,按设计提出的数量计列;2、零填段及耕地填前压实后需回填到原地面标高的数量,这部分可根据设计提出的碾压下沉量乘以碾压面积计算;3、路基沉降量是由设计根据沉降理论计算或地区经验聚宝的,其沉降量应包括中期和软土中期的沉降量;4、加宽路堤填筑数量,是否采用加宽填筑方式以及加宽填筑的数量,均由设计提出。
需要强调的是,这部分土方量随施工组织方式的不同而变化很大,这一数量是包括在计价方之内的。
在招投标的工程量在,不包括这部分内容,而是将这一因素反映在工程项目的单价中。
在编制概预算中,应根据设计需要考虑这一因素。
三、施工机械的选择和配合1、根据工程规模、工地条件选择施工机械。
2、对于挖掘、装载机械、应根据土质条件及现场施工条件合理选用。
(1)对于松土、普通土,采用装载机挖装比较适宜。
(2)对于稍微固结的土质(硬土),可用挖掘机挖装,也可使用装载机挖装,但需推土机辅助。
(3)对于固结紧密的土质,应在推土机挖松后,采用装载机或挖掘机装载。
第讲定额预算土石方工程什么是定额预算定额预算是指根据已经预先制定的定额标准,以每单位工程面积或容积的计量单位,推算出所需的工程量和工程费用。
土石方工程的定义在道路、堤坝、渠道、建筑物及其它工程中,指用挖、填、运输等方式来调整和改变地面或地下水平面形状和高程所需要的施工工程。
土石方工程的计量单位是立方米(m3),工程量的计算是以设计图纸为依据,通过测量计算填方量、挖方量和转移方量,进而得出总土石方工程量。
定额预算土石方工程的内容定额预算土石方工程主要包括填方、挖方、转移方、支护和排水五个部分,具体计量单位如下:•填方:m3•挖方:m3•转移方:m3•支护:m2•排水:m建筑师在进行土石方工程的设计时,需要根据设计图纸加以计算,并按照相应的定额标准进行预算,得到工程费用。
土石方工程定额标准土石方工程定额标准是土石方工程计量计价的基础。
定额标准分为地质条件和施工工艺两个方面。
在参考地质条件的基础上,建筑师还需要考虑施工工艺、设备状况、人工和材料的成本等因素,综合考虑后得出定额标准。
单个土石方工程定额标准的具体内容包括填方、挖方、转移方、支护和排水等部分的计量计价方法,以及材料、人工、机具等方面的定额标准。
如何进行定额预算土石方工程定额预算土石方工程需要在计算土石方工程量基础上结合定额标准进行计算。
具体步骤如下:1.根据设计图纸,确定工程区域。
2.对工程区域进行测量计算,得到填方量、挖方量、转移方量、支护和排水的数量。
3.参考定额标准,计算各部分的工程费用,包括设备成本、人工成本、材料成本等。
4.对每一项费用进行合计,得出土石方工程的总费用。
定额预算土石方工程的作用•合理控制工程预算,保证工程的质量和进度。
•对施工过程中的土石方工程进行预算和控制,避免过度预算和超标作业的发生。
•对施工过程中可能出现的问题进行预判,制定相应的措施和预算,避免对工程带来损失。
定额预算土石方工程是建筑工程中不可或缺的一个环节,通过精细的计算和预算,能够保证工程的质量和进度,并将预算控制在合理范围内,达到节约成本、高效实施的目的。
土石方工程定额说明及计算规则土石方工程是指在土地平整、路基填方、基坑开挖等建筑工程中,对土石进行移动、平整和填方的工程。
土石方工程定额说明及计算规则是指对土石方工程的定额和计量进行规定和说明,包括了土石方工程的计算方法、工程量计算规则、材料使用量的计算等。
下面将对土石方工程定额说明及计算规则进行详细介绍。
一、土石方工程定额的编制原则1.根据地区的地质条件和工程实际情况编制,保证工程的合理性和可行性。
2.按照工程施工流程和工序编制,根据施工工艺和技术要求进行细化。
3.按照国家标准和规范进行编制,确保质量和安全。
4.定额要科学合理,细化到各个工程部位和工序,以保证施工的准确性和规范性。
二、土石方工程定额的主要内容1.基础工程:包括开挖基坑、排水、防护等工程量的计算。
2.土方开挖:包括挖土的工程量计算和规范要求。
3.土石方填筑:包括土方填筑和石方填筑的工程量计算和施工要求。
4.土方平整:包括土方平整的工程量计算和技术要求。
5.填方坝工程:包括填方坝的工程量计算和施工要求。
6.基坑工程:包括基坑的工程量计算和施工要求。
三、土石方工程定额的计算方法1.工程量计算方法:按照设计图纸和规范要求,根据工程实际情况进行施工工程量的计算。
2.材料使用量计算方法:根据工程量计算结果,按照标准和规范要求,计算出土石方工程所需材料的用量,包括土方填筑所需土石方材料、填方坝所需石方材料等。
3.施工工艺计算方法:根据土石方工程的具体要求,确定施工工艺和施工步骤,按照工程量计算结果进行施工工艺的计算。
四、土石方工程定额的应用1.工程预算:土石方工程定额可作为工程预算的依据,对土石方工程的工程量和材料使用量进行预估,提前安排工程资金。
2.施工组织设计:土石方工程定额规定了工程施工的基本要求和计量标准,可作为施工组织设计的依据,编制施工计划和施工方案。
3.施工现场管理:土石方工程定额规定了施工现场的工艺要求和施工步骤,可作为施工现场管理的指导依据,保证施工的质量和安全。
路基土方预算定额套用
一、挖方、利用方、借方、弃方单价中包含的工序及内容
1、挖土方和石方的单价费用包括开挖、运输、堆放、分理填料、装卸、弃方和剩余材料的处理,以及其它有关的全部施工费用。
2、利用土、石填方及土石混合填料的填方单价中包括运输、挖台阶、摊平、压实、整型等一切与此有关的作业的费用。
3、借土填方单价中包括借土场(取土坑)中非适用材料的挖除、弃运及借土场的资源使用费、场地清理、施工便道、便桥的修建与养护、临时排水与防护等和填方材料的开挖、运输、挖台阶、摊平、压实、整型等一切与此有关作业的费用。
二、工程量的计算要点
1、挖方路基土石方开挖数量包括边沟、排水沟、截水沟,应以经监理人校核批准的横断面地面线和土石分界的补充测量为基础,边沟、排水沟、截水沟开挖土方为扩挖土方。
2、填方清除表土或零填路段方地段基底压实耕地前夯实,回填至原地面高程所需的土石方数量。
因路基沉陷需增加的填筑的土石方数量。
为保证路基边缘压实度须加宽填筑时所需的土石方数量。
三、施工机械的选择
推土机经济运距0-60m,铲运机60-500m,挖掘机+运输车经济运距为>500m。
四、挖方、弃方、利用方、借方的关系
(1)挖方=本桩利用方+远运利用方+弃方
(2)填方=本桩利用+远运利用方+借方
四、土方系数换算
五、定额套用
1、挖土方
1-1-12-23填写本桩利用挖方工程数量,1-1-13-10填写运距在500以内挖方工程数量,1-1-9-8填写运距超过500m的挖方工程数量
2、挖石方
3、利用土方
1-1-11-25填写利用土方工程数量*(1.16+0.03),1-1-18-5填写本桩+远运+清表回填+超宽填筑方量,1-1-20-1填写路线长度*路基宽度*工程量比例,1-1-20-3填写路线长度*工程量比例
4、利用石方
5、借土填方。
