渗水盲沟技术交底
- 格式:docx
- 大小:18.28 KB
- 文档页数:3
盲沟施工技术交底一、前言随着城市建设的不断发展,各类基础设施的修建工程也越来越繁忙,其中包括了盲沟的施工。
盲沟作为一种排水设施,其施工技术至关重要。
本文将对盲沟施工技术进行详细介绍与交底。
二、盲沟施工概述1. 盲沟的定义与作用:盲沟是指为了排除地表积水而沿街道或道路两侧或中央设置的带有排水槽的设施。
它的作用是收集和排除附近道路上的雨水、雪水和融化的冰。
2. 盲沟施工的意义:盲沟施工的目的是确保城市道路排水畅通,避免灾害事故的发生。
通过盲沟的合理设置和施工,可以将降雨或融化的冰雪有效排水,维持道路的安全和正常通行。
三、盲沟施工技术详解1. 盲沟的设计:盲沟的设计应根据周围环境和道路的情况进行调查研究,包括道路坡度、雨水量等因素。
同时,还需要考虑盲沟的排水能力和维护方便性等因素。
设计时应合理确定盲沟的尺寸、形状和位置,以满足排水要求。
2. 盲沟的开挖:盲沟的开挖应根据设计要求进行,确保开挖面平整,底部水平。
开挖时应注意与既有道路的相连接处,确保连接紧密,并留出足够的倾斜度以确保排水自然流动。
3. 盲沟的材料选择:盲沟的选择应根据地区气候和环境条件来确定。
常见的盲沟材料有水泥、陶瓷、混凝土等。
需要根据具体情况选择材质,并确保其质量和耐久性。
4. 盲沟的施工工艺:盲沟的施工工艺包括盲沟的铺设、排水槽的安装和盲沟与道路连接部分的处理等。
在施工过程中,应确保材料的质量和施工的精确度,以确保盲沟的稳定性和功能。
5. 盲沟的维护保养:盲沟的维护保养至关重要,应定期对盲沟进行清理和维修。
清理过程中,可以使用专用工具将盲沟中的杂物清除干净。
如发现盲沟有损坏或堵塞,应及时修复和疏通。
四、安全注意事项在盲沟施工过程中,需要遵守以下安全注意事项以确保工作人员的人身安全和工程的顺利进行:1. 施工人员应佩戴好防护装备,包括安全帽、防滑鞋和手套等。
2. 施工现场应设置明确的安全警示标志,阻止无关人员进入。
3. 施工人员应遵循施工规范和操作规程,严禁擅自调整设备和工具的使用方式。
一、交底项目:渗水盲沟施工二、交底日期:年月日三、施工单位:XX施工单位四、适用范围:本交底适用于本工程渗水盲沟的施工过程。
五、交底内容:1. 工程概况(1)工程名称:XX项目(2)工程地点:XX地区(3)工程规模:XX平方米2. 施工准备(1)施工人员:所有参与渗水盲沟施工的人员必须经过专业培训,熟悉渗水盲沟施工工艺和安全操作规程。
(2)施工材料:施工前需准备好渗水盲沟专用材料,如土工布、排水管、滤水层等,确保材料质量符合设计要求。
(3)施工设备:准备好挖掘机、装载机、运输车、打桩机等施工设备,确保设备性能良好,满足施工需求。
3. 施工工艺(1)施工流程:测量放线→开挖沟槽→铺设土工布→安装排水管→铺设滤水层→回填土→压实→验收。
(2)施工要点:1)测量放线:严格按照设计图纸进行测量放线,确保沟槽位置准确。
2)开挖沟槽:采用挖掘机开挖沟槽,沟槽宽度、深度符合设计要求,沟槽底部应平整。
3)铺设土工布:将土工布平铺在沟槽底部,确保土工布与沟槽底部紧密贴合。
4)安装排水管:将排水管铺设在土工布上,确保排水管与土工布紧密贴合,排水管间距应符合设计要求。
5)铺设滤水层:在排水管周围铺设滤水层,确保滤水层与排水管紧密贴合。
6)回填土:回填土前,先检查排水管、滤水层是否完好,然后进行回填土,回填土分层压实。
7)压实:采用压路机对回填土进行压实,确保压实度达到设计要求。
4. 安全技术措施(1)施工人员安全:施工人员必须佩戴安全帽、安全带、防尘口罩等个人防护用品,确保人身安全。
(2)机械设备安全:机械设备操作人员必须持证上岗,确保机械设备安全运行。
(3)沟槽作业安全:沟槽作业时,必须设置警示标志,防止人员误入沟槽;同时,沟槽边缘应设置防护栏杆,防止人员坠落。
(4)施工用电安全:施工现场用电必须符合规范要求,电缆线路应整齐有序,严禁私拉乱接。
(5)施工现场防火:施工现场禁止吸烟,易燃易爆物品应妥善保管,施工现场应配备灭火器材。

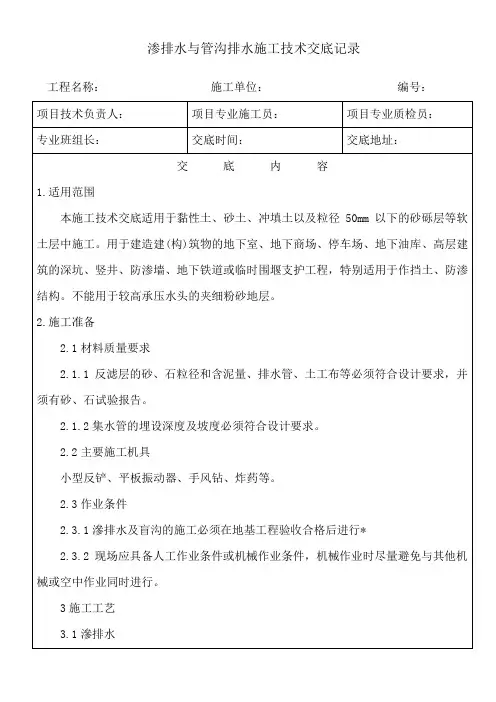

渗排水与管沟排水施工技术交底记录工程名称:施工单位:编号:渗排水,是在地下构筑物下面铺设一层碎石或卵石作为渗水层,在透水层内设置集水管或排水沟,将水排走;适用于地下水为上层滞水且防水要求较高的地下防水工程。
3.1.1施工基本要求。
渗排水应符合下列要求:3.1.1.1渗排水层设置在工程结构底板下面,由粗砂过滤层与集水管组成,见图6-9。
3.1.1.2粗砂过滤层总厚度宜为300mm,如较厚时应分层铺填。
过滤层与基坑土层接触处,应用厚度为100〜150mm、粒径为5〜10mm的石子铺填;过滤层顶面与结构底面之间,宜干铺一层卷材或30〜50mm厚的1:3水泥砂浆作隔浆层。
3.1.1.3集水管应设置在粗砂过滤层下部,坡度不宜小于1%,且不得有倒坡现象。
集水管之间的距离宜为5〜10m。
渗入集水管的地下水导入集水井后用泵排走。
3.1.1.4渗排水管宜釆用无砂混凝土管。
3.1.1.5渗排水管在转角处和直线段设计规定处应设检查井。
井底距渗排水管底应留深200〜300mm的沉淀部分,井盖应封严。
3.1.2渗排水施工。
3.1.2.1材料要求。
1:3水泥砂浆。
水泥砂浆应控制拌合水量,砂浆不要太稀,铺设时可抹实压平,但不要使用振动器。
隔浆层可铺抹至保护墙边。
g.隔浆层养护凝固后,即可施工需防水结构,此时应注意不要破坏隔浆层,也不要扰动已做好的渗排水层。
丘结构墙体外侧模板拆除后,将结构至保护墙之间(即渗水墙部分)的隔浆层除净,再分层施工渗水墙部分的排水层和砂滤水层。
最后施工渗水墙顶部的混凝土保护层或混凝土散水坡。
散水坡应超过渗排水层外缘不小于400mm。
3.2盲沟排水3.2.1盲沟排水法即在构筑物四周设置盲沟,使地下水沿盲沟向低处排走的方法。
该法排水效果好,并可节约原材料和工程费用。
盲沟排水适用于地基为弱透水性土层,地下水量不大、排水面积较小或常年地下水位低于地下建筑物室内地坪,只在雨季丰水期的短期内稍高于地下建筑物室内地坪的地下防水工程施工基本要求。

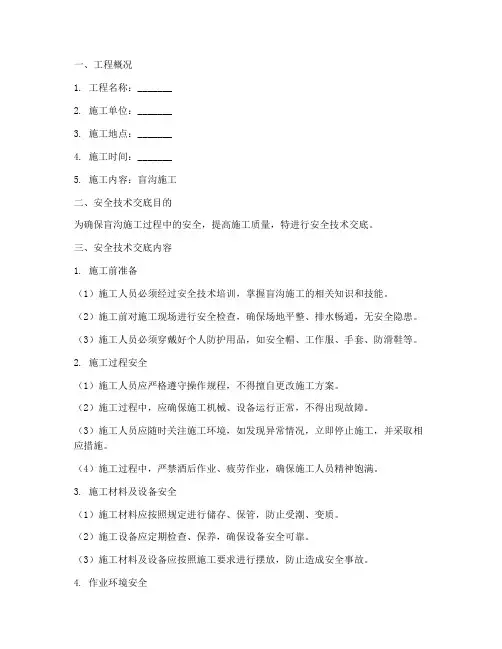

一、工程概况1. 项目名称:________________________2. 施工单位:________________________3. 监理单位:________________________4. 项目地点:________________________5. 施工内容:排水盲沟施工二、安全注意事项1. 施工人员必须熟悉排水盲沟的施工工艺和安全操作规程,严格遵守本交底内容。
2. 施工现场应设立明显的安全警示标志,确保施工区域安全。
3. 施工人员必须佩戴安全帽、安全带等个人防护用品。
4. 施工现场严禁酒后作业,严禁操作人员带病上岗。
5. 施工过程中,应保持施工现场整洁,及时清理施工垃圾,防止堵塞排水盲沟。
三、施工准备1. 施工材料:排水盲沟管材、检查井、连接管、密封圈、水泥、砂石等。
2. 施工工具:挖掘机、装载机、切割机、焊机、电钻、水平尺、线锤等。
3. 施工人员:施工人员必须经过专业培训,具备相关施工技能。
四、施工工艺及安全措施1. 施工工艺:(1)测量放样:根据设计图纸,确定排水盲沟的位置、尺寸和坡度。
(2)开挖沟槽:采用挖掘机开挖沟槽,沟槽宽度应大于盲沟管径。
(3)铺设盲沟管:将盲沟管铺设在沟槽内,管底应低于地面。
(4)检查井施工:在盲沟管交汇处,设置检查井,检查井应与盲沟管连接紧密。
(5)回填土:回填土应分层压实,确保盲沟管稳定。
2. 安全措施:(1)施工人员必须按照操作规程进行施工,不得擅自改变施工工艺。
(2)挖掘机作业时,操作人员应确保挖掘机与盲沟管保持安全距离,防止挖掘机碰撞盲沟管。
(3)切割机、焊机等动火作业,必须采取防火、防爆措施。
(4)施工过程中,应保持施工现场排水畅通,防止积水。
(5)施工人员应遵守施工现场的规章制度,不得在施工区域玩耍、打闹。
五、施工过程中应注意的问题1. 施工过程中,应密切关注盲沟管的质量,确保其符合设计要求。
2. 施工过程中,应加强施工人员的培训,提高其安全意识。

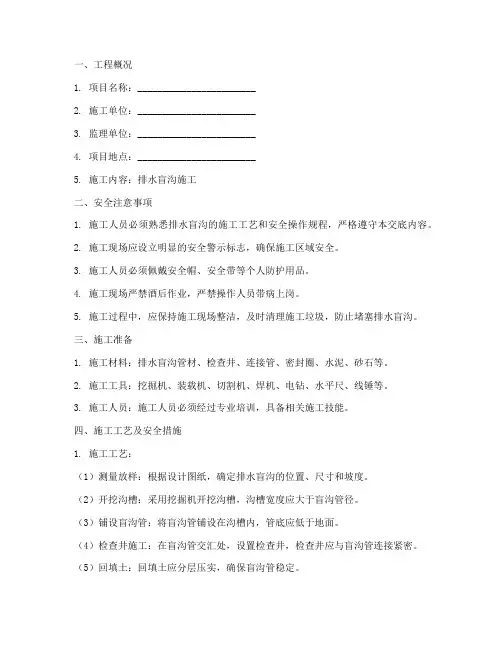

一、工程概况1. 工程名称:_______2. 施工单位:_______3. 施工地点:_______4. 施工时间:_______5. 施工内容:盲沟施工二、安全技术交底目的为确保盲沟施工过程中的安全,提高施工质量,特进行安全技术交底。
三、安全技术交底内容1. 施工前准备(1)施工人员必须经过安全技术培训,掌握盲沟施工的相关知识和技能。
(2)施工前对施工现场进行安全检查,确保场地平整、排水畅通,无安全隐患。
(3)施工人员必须穿戴好个人防护用品,如安全帽、工作服、手套、防滑鞋等。
2. 施工过程安全(1)施工人员应严格遵守操作规程,不得擅自更改施工方案。
(2)施工过程中,应确保施工机械、设备运行正常,不得出现故障。
(3)施工人员应随时关注施工环境,如发现异常情况,立即停止施工,并采取相应措施。
(4)施工过程中,严禁酒后作业、疲劳作业,确保施工人员精神饱满。
3. 施工材料及设备安全(1)施工材料应按照规定进行储存、保管,防止受潮、变质。
(2)施工设备应定期检查、保养,确保设备安全可靠。
(3)施工材料及设备应按照施工要求进行摆放,防止造成安全事故。
4. 作业环境安全(1)施工现场应设置安全警示标志,提醒施工人员注意安全。
(2)施工过程中,应保持施工现场整洁,防止杂物堆积。
(3)施工现场应设置临时排水设施,防止积水。
5. 交叉作业安全(1)施工过程中,应注意与其他工种的协调配合,避免交叉作业。
(2)交叉作业时,应设置安全隔离设施,确保施工人员安全。
(3)施工人员应遵守现场交通规则,确保行车安全。
四、应急处理1. 施工过程中,如发生安全事故,应立即停止施工,组织人员进行救援。
2. 及时向相关部门报告事故情况,配合事故调查。
3. 采取有效措施,防止事故扩大。
五、安全检查与考核1. 施工单位应定期对施工现场进行安全检查,确保施工安全。
2. 施工人员应自觉遵守安全技术交底内容,确保施工安全。
3. 对违反安全技术交底规定的行为,应予以严肃处理。
技术交底书(三级)
一、技术交底范围
适用于XX全线路基开挖施工。
二、设计情况
本项目在挖方路段及过村镇路段均设置矩形盖板边沟,宽 80 厘米,深 80 厘米;在填方路段采用 150 厘米×100 厘米的梯形土边沟,并对边沟进行植草防护。
在矩形盖板与梯形土边沟相衔接的位置,一般设置急流槽,并采取相应的消能措施,防止冲刷。
三、盲排水设施结构尺寸
本项目在挖方路段及过村镇路段均设置矩形盖板边沟,宽 80 厘米,深 80 厘米;在填方路段采用 150 厘米×100 厘米的梯形土边沟,并对边沟进行植草防护。
在矩形盖板与梯形土边沟相衔接的位置,一般设置急流槽,并采取相应的消能措施,防止冲刷。
路基排水设计如下图所示:
四、施工工艺
施工采用挖掘机配合人工的方法挖出水沟轮廓,经测量复测符合要求后再用人工修整和找平,确保底、纵坡和各部尺寸都符合设计要求后才能进行浆砌片石或现浇混凝土的施工。
圬工采用的砂浆在现场拌制,随拌随用,初凝后的砂浆不得使用。
混凝土在拌合站集中拌制,罐车送到各施工点。
砌体采用坚硬且不易风化的片石采用坐浆法砌筑。
砌筑石块顺序为先自底面后两侧进行,石块立砌,砌缝错开,石块之间镶紧,缝隙间用小石块和砂浆填满。
每10m。

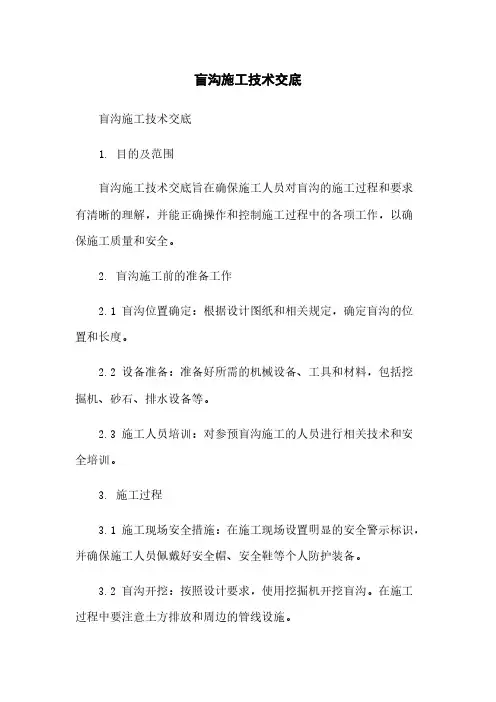

盲沟施工技术交底盲沟施工技术交底1. 目的及范围盲沟施工技术交底旨在确保施工人员对盲沟的施工过程和要求有清晰的理解,并能正确操作和控制施工过程中的各项工作,以确保施工质量和安全。
2. 盲沟施工前的准备工作2.1 盲沟位置确定:根据设计图纸和相关规定,确定盲沟的位置和长度。
2.2 设备准备:准备好所需的机械设备、工具和材料,包括挖掘机、砂石、排水设备等。
2.3 施工人员培训:对参预盲沟施工的人员进行相关技术和安全培训。
3. 施工过程3.1 施工现场安全措施:在施工现场设置明显的安全警示标识,并确保施工人员佩戴好安全帽、安全鞋等个人防护装备。
3.2 盲沟开挖:按照设计要求,使用挖掘机开挖盲沟。
在施工过程中要注意土方排放和周边的管线设施。
3.3 盲沟底部处理:清理盲沟底部的杂物和松动土壤,并进行必要的夯实。
3.4 保护措施:在盲沟两侧设置支护措施,如支撑框架或者盲沟支护板。
3.5 砂石填充:将砂石按照设计要求进行填充和夯实,确保盲沟底部的排水顺畅。
3.6 盲沟覆土:在砂石填充后,进行盲沟的覆土处理,确保盲沟顶部平整。
3.7 清理和检查:施工完成后,对施工现场进行清理,并进行盲沟的质量检查。
4. 安全注意事项4.1 操作规程:施工人员必须按照像关规程和操作规范进行施工,严禁违章施工。
4.2 安全防护:施工人员必须佩戴好必要的安全防护装备,如安全帽、安全鞋等。
4.3 监测和检查:定期检查盲沟施工质量,确保施工过程中的安全和质量。
附件:1. 盲沟设计图纸2. 盲沟施工工具清单3. 盲沟施工安全规程法律名词及注释:1. 《建造法》:指中华人民共和国国家法律体系中的建造相关法律。
2. 《劳动法》:指中华人民共和国国家法律体系中的劳动与就业相关法律。
第1篇一、工程概况本工程位于XX地区,工程名为XX项目。
本次施工涉及盲沟的铺设,盲沟主要用于地表水收集和排放,以减轻地表径流对建筑物的侵蚀和损害。
盲沟施工是本项目的重要组成部分,为确保施工质量与安全,现将施工过程中的关键技术要点及注意事项进行交底。
二、施工准备1. 材料准备:- 盲沟管材:采用符合设计要求的HDPE双壁波纹管,管材应具有良好的耐腐蚀性、耐压性和抗老化性。
- 沟槽基础材料:砂、石、水泥等。
- 连接件:橡胶圈、紧固件等。
2. 施工工具:- 打土机、挖掘机、推土机、水准仪、经纬仪、测量仪器等。
3. 人员准备:- 组织施工队伍,明确施工人员职责,确保人员素质满足施工要求。
三、施工工艺1. 沟槽开挖:- 根据设计图纸,确定盲沟走向和尺寸。
- 使用挖掘机开挖沟槽,确保沟槽尺寸符合设计要求,沟底平整,无杂物。
- 沟槽两侧采用人工修整,确保沟槽壁直、壁厚均匀。
2. 沟槽基础处理:- 沟槽底部铺设一层厚10cm的砂垫层,砂料粒径不大于5mm。
- 砂垫层铺设后,使用打土机进行夯实,确保砂垫层密实。
3. 盲沟铺设:- 将HDPE双壁波纹管平直铺设在砂垫层上,管材连接处使用橡胶圈密封。
- 使用紧固件将管材固定在沟槽两侧,确保管材稳固。
- 管材铺设完成后,进行充水试验,检查管材的密封性能。
4. 回填:- 回填材料采用砂、石、水泥混合料,粒径不大于5mm。
- 回填过程中,采用分层夯实,确保回填密实。
- 回填至管顶以上50cm,铺设一层水泥混凝土保护层。
四、质量控制1. 材料质量控制:确保所用材料符合设计要求,具有合格证明。
2. 施工过程控制:严格按照施工工艺进行操作,确保施工质量。
3. 隐蔽工程验收:盲沟施工完成后,进行隐蔽工程验收,合格后方可进行下一道工序。
五、安全措施1. 人员安全:施工人员必须佩戴安全帽、手套等个人防护用品。
2. 机械设备安全:确保机械设备运行正常,操作人员熟悉操作规程。
3. 施工现场安全:设置安全警示标志,确保施工现场安全。
渗沟、盲沟技术交底盲沟渗沟施工技术交底一、工程概况:本工程位于k51+540-k77+780路基全线路堑、换填边沟底部设置纵向渗沟,在挖方段落、换填段落采用横向盲沟。
二、渗沟施工方法:测量放线----设置水准控制点----土方机械开挖----人工修坑壁----铺设渗水土工布----土工布底面及两侧涂抹高20cm沥青----铺设固定D=10cm透水管----填码3-6cm碎石。
(一) 渗沟结构形式:①Ⅰ型渗沟尺寸高45cm、宽80cm,四周用渗水土工布包裹,顶面搭接宽度为20cm,两侧及底面涂抹沥青,两侧涂抹高度20cm,底面铺设D=10cm软式透水管。
渗沟内填筑3-6cm碎石。
②Ⅱ型渗沟尺寸高50cm、宽80cm ,四周用渗水土工布包裹,顶面搭接宽度为20cm,两侧及底面涂抹沥青,两侧涂抹高度20cm,底面铺设D=10cm软式透水管。
渗沟内填筑3-6cm碎石。
(二)渗沟技术要求及措施:1.测量放线:按照图纸要求,要求测量组将地下渗沟的边线、控制线放出来。
2.设置水准控制点:测量组在地下渗沟周围设置标高控制点,控制点要求设置明显便于利用。
水准点设置好后需要进行保护,设置明显标志以免破坏。
水准点应在每段地下渗沟位置设置。
3.土方机械开挖:放线及水准控制点设置好了以后,开始进行地下渗沟的土方开挖。
土方开挖要求垂直开挖,由于开挖深度较大,因此要求机械操作员要较好的控制,避免开挖时触及边坡导致边坡塌方。
土方挖至设计标高之上较小时采用人工清槽的方式挖土至设计标高。
开挖出的土方要求至少距离坑边2m以上,避免荷载过大导致坑壁塌方。
4.人工修坑壁:机械开挖完成后,由于机械开挖时坑壁较为粗糙,因此要采取人工方式进行坑壁的修顺修直。
5.铺贴渗水土工布:采用人工滚铺土工布:布面要平整,并适当留有变形余量土工布的安装通常用搭接、侧壁钉固。
搭接宽度一般为不小于0.2M。
铺固完成后要在底面及侧面涂抹高20cm沥青,一定要保证涂抹率100%,避免渗水从渗沟底侧面较低处向路基内溢出。

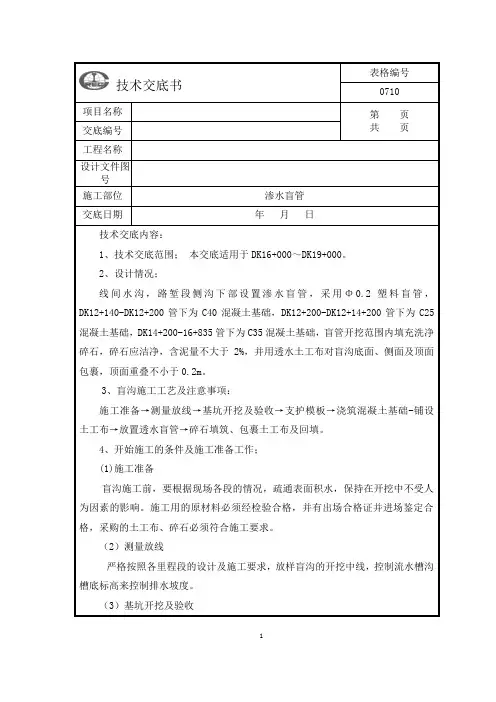

表格编号技术交底书
项目名称广东省仁化至博罗高速公路TJ-13合同段第 1 页
共 6 页交底编号
工程名称K339+610~K340+ 060段路基渗水盲沟
设计文件图号
施工部位K339+610~K340+ 060段路基
交底日期2015年月日
技术交底内容:
渗水盲沟施工
一.工程概况
本工程位于K339+610~K340+ 060段路基路基全线路堑、换填边沟底部设置纵向渗沟,在挖方段落、填方段落采用横向盲沟。
渗水盲沟施工部位:ZK339+720~ZK339+761,共两条。
二、施工工艺
1、测量放线----设置水准控制点----土方机械开挖----人工修坑壁----盲沟底及两侧铺设渗水土工布 ----填码碎石。
三、质量标准
(一)、盲沟结构形式:
①渗沟尺寸高100cm、宽100cm,内侧顶面包反滤土工布,外侧铺设防渗土工布。
顶面搭接宽度为20cm,底面铺设Φ7.5cmPE硬式透水管,垂直于线路方向布设,填挖交界处根据现场情况确定。
(二)、盲沟施工方法:
土方机械开挖----人工修坑壁----铺设渗水土工布 ----填筑砂砾----用小夯机夯实。
(三)、盲沟技术要求及措施:
交底:复核:接收:日期。
一、交底项目:盲沟施工安全技术交底二、交底日期:____年____月____日三、施工单位:____单位四、分项工程名称:____工程五、交底内容:1. 施工前的准备工作(1)现场勘察:施工前,应详细勘察施工现场,了解地形、地貌、地质条件、地下管线、地下设施等情况,确保施工安全。
(2)技术交底:组织施工人员进行技术交底,使施工人员充分了解盲沟施工工艺、施工流程、质量要求、安全注意事项等。
(3)人员培训:对施工人员进行安全教育培训,提高安全意识,确保施工安全。
2. 施工过程中的安全措施(1)施工人员应穿戴好个人防护用品,如安全帽、工作服、手套、防滑鞋等。
(2)施工前,应检查盲沟材料、工具、设备等是否完好,确保施工安全。
(3)施工过程中,应注意以下安全事项:①挖掘盲沟时,应遵循自上而下的原则,不得采用自下而上的挖掘方式。
②挖掘过程中,应随时检查盲沟周边土质,发现松动、裂隙等情况,应立即采取加固措施。
③挖掘过程中,应确保盲沟边坡稳定,防止发生坍塌事故。
④施工过程中,应保持盲沟内畅通,防止杂物堵塞。
⑤施工过程中,应确保施工车辆、设备等安全停放,不得占用盲沟。
⑥施工过程中,应做好排水措施,防止水浸泡盲沟。
3. 施工结束后的安全措施(1)施工结束后,应对盲沟进行验收,确保盲沟质量符合要求。
(2)清理施工现场,确保无安全隐患。
(3)将盲沟周边土方回填,恢复原状。
(4)施工结束后,应进行安全总结,分析施工过程中存在的问题,制定改进措施。
六、交底人:____七、接受人:____八、备注:1. 施工过程中,如遇特殊情况,应及时向上级汇报,采取相应的安全措施。
2. 施工过程中,应加强现场安全管理,确保施工安全。
3. 施工过程中,应做好文明施工,保护环境。
4. 施工过程中,应加强沟通交流,确保施工顺利进行。
5. 施工过程中,应严格执行国家有关安全生产法律法规,确保施工安全。

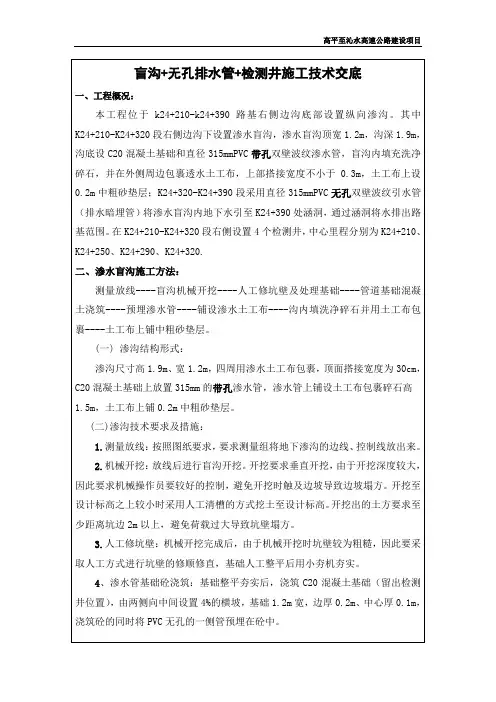

路基盲沟技术交底1.工程概况:开发大道市政公路位于贵州中部,属于构造溶蚀,剥蚀低丘山地,暂且规划段1.5公里。
其白云岩裂隙及溶蚀非常发育,含水丰富,每年3月~9月为雨季,大气降水、地表渗水及白云岩裂隙水成为路堑路基渗水的来源。
本工程路堑地段长约500米。
如何长期地、有效地、快速的排降地下水,防止施工时渗水淤积于路基上,竣工后由于地下水位的升降二损害路基,在开工初期就成为了困扰施工的一个难题。
本工程采用了在与雨水检查井相通的盲沟,用土工布包裹碎石并在底部安设¢100mm多孔PVC管盲沟处理方案法,很好地解决了路堑渗水路施工质量和施工进度问题。
2.施工控制:2.1处理原则首先,挖临时横向临时排水沟把水排处路基以外,在路基横向设置(路面一下-100cm)¢100mm多孔PVC管盲沟截断渗水流向路基,盲沟方向排入雨水井。
¢100mm多孔PVC管沟见图Ⅰ。
以上填筑路床粗颗粒级配碎石透水无纺土工布透水无纺土工布砼mm多孔PVC管图Ⅰ¢100mm多孔PVC管盲沟。
(单位:cm)2.2..材料要求透水性材料应为坚硬、耐久、干净的碎石或河软石,不应含有机制、粘土或其他有害物质,其中粘性和脆性颗粒不超过3%,碎石磨耗值不应超过50%,其级配应满足公路桥涵施工技术规范的开级配要求。
见表Ⅰ。
土工布应满足公路公路土工合成材料,应用技术规范要求对土工织物强度要求。
见表Ⅱ。
表Ⅰ材料级配要求2.3.施工工艺1)施工准备→测量放样→基坑开挖→高程检查→基底混凝土施工→用土工布包裹¢100mm多孔PVC管→铺设土工布→安装¢100mm多孔PVC管→回填间断级配碎石→土工布封顶→砌筑边沟基础或回填路床填料。
2)应根据设计图开挖基坑,挖至设计高程,人工夯实基底并调整流水纵坡后,在基底上铺筑15cm厚的C15混凝土。
3).在基底混凝土上铺设土工布,土工布的长度将¢100mm多孔PVC管包裹后,将¢100mm多孔PVC管安装在基底中线处。
