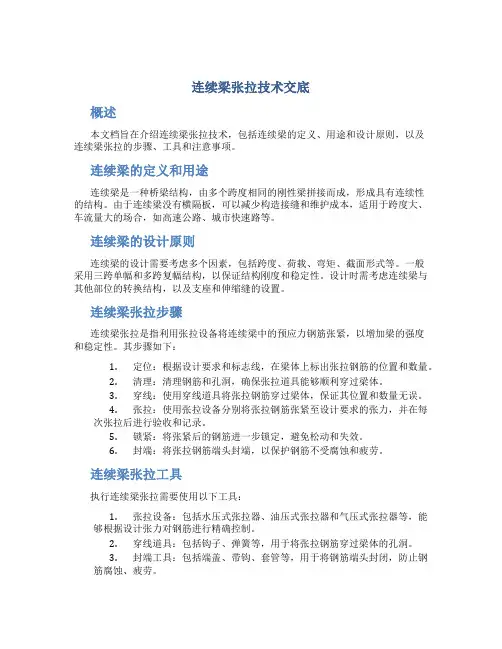

连续梁张拉技术交底概述本文档旨在介绍连续梁张拉技术,包括连续梁的定义、用途和设计原则,以及连续梁张拉的步骤、工具和注意事项。
连续梁的定义和用途连续梁是一种桥梁结构,由多个跨度相同的刚性梁拼接而成,形成具有连续性的结构。
由于连续梁没有横隔板,可以减少构造接缝和维护成本,适用于跨度大、车流量大的场合,如高速公路、城市快速路等。
连续梁的设计原则连续梁的设计需要考虑多个因素,包括跨度、荷载、弯矩、截面形式等。
一般采用三跨单幅和多跨复幅结构,以保证结构刚度和稳定性。
设计时需考虑连续梁与其他部位的转换结构,以及支座和伸缩缝的设置。
连续梁张拉步骤连续梁张拉是指利用张拉设备将连续梁中的预应力钢筋张紧,以增加梁的强度和稳定性。
其步骤如下:1.定位:根据设计要求和标志线,在梁体上标出张拉钢筋的位置和数量。
2.清理:清理钢筋和孔洞,确保张拉道具能够顺利穿过梁体。
3.穿线:使用穿线道具将张拉钢筋穿过梁体,保证其位置和数量无误。
4.张拉:使用张拉设备分别将张拉钢筋张紧至设计要求的张力,并在每次张拉后进行验收和记录。
5.锁紧:将张紧后的钢筋进一步锁定,避免松动和失效。
6.封端:将张拉钢筋端头封端,以保护钢筋不受腐蚀和疲劳。
连续梁张拉工具执行连续梁张拉需要使用以下工具:1.张拉设备:包括水压式张拉器、油压式张拉器和气压式张拉器等,能够根据设计张力对钢筋进行精确控制。
2.穿线道具:包括钩子、弹簧等,用于将张拉钢筋穿过梁体的孔洞。
3.封端工具:包括端盖、带钩、套管等,用于将钢筋端头封闭,防止钢筋腐蚀、疲劳。
连续梁张拉注意事项在执行连续梁张拉时,需要注意以下事项:1.安全:从事连续梁张拉工作的人员必须具有相关的资质和经验,必须遵守相关的安全操作规程,穿戴安全防护装备。
2.质量:必须按照设计要求执行每一个工序,并在每次张拉后进行验收和记录,以确保连续梁的质量和稳定性。
3.环保:在进行封端时必须使用环保的材料和工艺,并注意防止油污、噪音、粉尘等环境污染。
桥梁工程中连续梁预应力施工的要点分析连续梁是桥梁工程中常见的一种结构形式,其特点是由多个简支梁组成的连续体,通过预应力施工来增强其受力性能。
连续梁预应力施工的要点分析如下:1. 施工方案设计:在连续梁预应力施工前,需要根据具体的桥梁设计要求和实际情况制定施工方案。
施工方案要考虑到各个施工阶段的工艺流程、施工顺序、预应力布设方案等重要因素,并进行合理的计算和模拟分析。
2. 预应力筋布置:预应力筋的布置是连续梁预应力施工的重要环节。
预应力筋的布设要满足桥梁设计的要求,保证整个连续梁的受力均匀,预应力筋与混凝土之间的粘结性能要良好,以确保预应力传递效果。
3. 预应力锚固:预应力筋与锚固设施的结合是预应力施工中的关键环节。
在连续梁预应力施工中,预应力筋一般通过锚具固定在轴力板或锚块上,锚具的作用是将预应力筋的张拉力传递给混凝土结构。
在预应力施工中,要注意锚具的安装质量和预应力筋的张拉力控制。
4. 预应力张拉:预应力施工中的预应力张拉是实现连续梁荷载传递的重要步骤。
在张拉过程中,要分阶段按照设计要求施加预应力。
根据桥梁设计的要求,可以选择单点张拉、多点张拉等不同的预应力张拉方式,并结合具体的施工条件和预应力设备的性能进行操作。
5. 预应力传递:预应力传递是指将预应力筋的张拉力传递给混凝土结构,使之形成一定的预应力状态。
预应力传递过程中,要注意控制预应力筋的切线力和张拉应力的大小,避免出现过大的切线力和张拉应力,以免产生不均匀的变形或裂缝。
6. 混凝土浇筑与养护:在连续梁预应力施工过程中,混凝土的浇筑和养护是关键的施工环节。
浇筑过程中要保持混凝土的均匀性,避免产生空洞、夹杂物等缺陷。
而养护过程中,要控制环境湿度和温度,保证混凝土的持久性和强度发展。
7. 防护措施:在连续梁预应力施工过程中,还需要采取相应的防护措施,确保施工过程中不受外界因素的影响。
在预应力筋施工完成后,要及时进行防腐处理,以防止预应力筋的腐蚀和损坏。

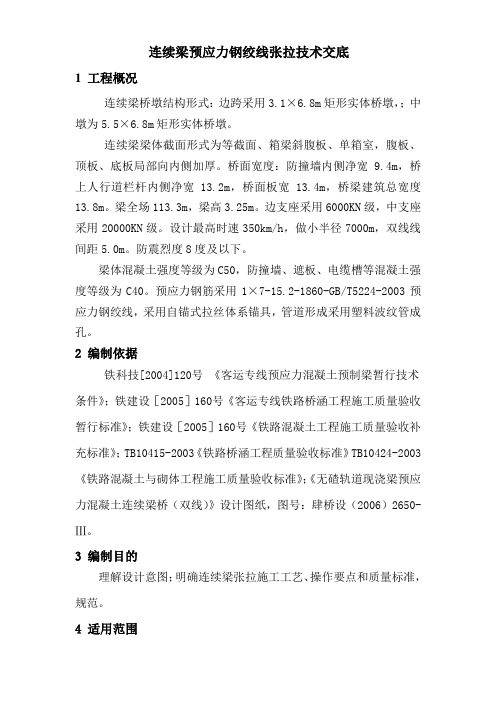

连续梁预应力钢绞线张拉技术交底1 工程概况连续梁桥墩结构形式:边跨采用3.1×6.8m矩形实体桥墩,;中墩为5.5×6.8m矩形实体桥墩。
连续梁梁体截面形式为等截面、箱梁斜腹板、单箱室,腹板、顶板、底板局部向内侧加厚。
桥面宽度:防撞墙内侧净宽9.4m,桥上人行道栏杆内侧净宽13.2m,桥面板宽13.4m,桥梁建筑总宽度13.8m。
梁全场113.3m,梁高3.25m。
边支座采用6000KN级,中支座采用20000KN级。
设计最高时速350km/h,做小半径7000m,双线线间距5.0m。
防震烈度8度及以下。
梁体混凝土强度等级为C50,防撞墙、遮板、电缆槽等混凝土强度等级为C40。
预应力钢筋采用1×7-15.2-1860-GB/T5224-2003预应力钢绞线,采用自锚式拉丝体系锚具,管道形成采用塑料波纹管成孔。
2 编制依据铁科技[2004]120号《客运专线预应力混凝土预制梁暂行技术条件》;铁建设[2005]160号《客运专线铁路桥涵工程施工质量验收暂行标准》;铁建设[2005]160号《铁路混凝土工程施工质量验收补充标准》;TB10415-2003《铁路桥涵工程质量验收标准》TB10424-2003《铁路混凝土与砌体工程施工质量验收标准》;《无碴轨道现浇梁预应力混凝土连续梁桥(双线)》设计图纸,图号:肆桥设(2006)2650-Ⅲ。
3 编制目的理解设计意图;明确连续梁张拉施工工艺、操作要点和质量标准,规范。
4 适用范围(32+48+32)m等截面现浇连续箱梁。
5 设计标准及要求5.1 钢绞线参数及数量5.2 张拉次序表5.3 具体要求及说明①所有纵向预应力钢绞线均采用两端张拉,预应力钢绞线按张拉次序表顺序对称张拉,以油表读数为准,伸长量做为校核用。
②钢绞线抗拉极限强度标准值为1860MPa,弹性模量为19500MPa 。
③ 梁体采用C50混凝土,钢绞线张拉时,混凝土及弹性模量不应小于设计值的90%,龄期不小于10天。
连续梁预应力张拉在桥梁建设领域,连续梁预应力张拉是一项至关重要的技术工艺。
它如同为桥梁注入了强大的力量,使其能够承受车辆的通行和各种自然力的考验。
那么,什么是连续梁预应力张拉?它又是如何发挥作用的呢?让我们一起来深入了解。
连续梁,是指由多跨梁通过支座连接而成的一种梁体结构。
在连续梁中施加预应力,能够显著提高梁体的承载能力、抗裂性能和耐久性。
预应力张拉,简单来说,就是通过对预先埋设在梁体中的高强度钢筋或钢绞线施加拉力,使其在梁体内部产生一定的预压应力。
为了更好地理解预应力张拉的原理,我们可以打个比方。
想象一下一根竹子,如果我们直接在上面施加压力,它很容易弯曲甚至折断。
但是,如果我们在竹子内部预先施加一个与外部压力相反的拉力,那么竹子就能承受更大的压力而不容易变形。
连续梁预应力张拉的作用就类似于此,通过预先给梁体施加一个“内部抵抗力”,从而增强梁体在使用过程中的性能。
在进行连续梁预应力张拉之前,需要进行一系列精心的准备工作。
首先,材料的选择至关重要。
用于预应力的钢筋或钢绞线必须具备高强度、低松弛等性能,以确保在长期使用中能够保持稳定的预应力效果。
同时,锚具、夹具等配套部件也需要经过严格的质量检测,以保证在张拉过程中不会出现滑脱等问题。
施工人员还需要对梁体的混凝土强度进行检测。
只有当混凝土强度达到设计要求的一定比例后,才能进行预应力张拉。
否则,过早的张拉可能会导致混凝土开裂,影响梁体的质量和使用寿命。
在准备工作完成后,就可以开始进行预应力张拉了。
预应力张拉通常采用千斤顶进行。
千斤顶的类型和规格应根据预应力筋的数量、规格和张拉力的大小进行选择。
在张拉过程中,施工人员需要严格按照设计要求的张拉顺序和张拉力进行操作。
一般来说,先纵向预应力筋,再横向预应力筋,最后竖向预应力筋。
张拉力的控制是关键,通常采用应力控制为主,伸长量校核的方法。
也就是说,根据设计要求的应力值来控制千斤顶的拉力,同时通过测量预应力筋的伸长量来校核张拉力是否达到要求。
T梁后张法预应力张拉、压浆、封端施工方案1 编制依据及依据1.1 编制依据1下岸大桥、桂洋中桥施工图2公路桥涵通用图(30m、40m连续、连续刚构T梁)3《公路桥涵施工技术规范》4《公路工程质量检验评定标准》5《福建省高速公路桥梁施工标准化指南》1.2 编制范围30m、40m连续、连续刚构T梁2 工程概况全标段共设计有预应力T梁180片,其中40m预应力T梁95片,30m 预应力T梁85片。
混凝土设计强度为C50,预应力筋为低松弛高强度预应力钢绞线,单根钢绞线公称直径为15.20mm,钢绞线公称面积A=139mm2,标准强度F pk=1860MPa,弹性模量E p=1.95×105MPa。
1000小时后应力松弛率不大于2.5%,其性能符合中人民共和国国家标准(GB/T5224-2003)《预应力钢绞线》的规定。
采用波纹管制孔,主梁的梁肋锚具为OVM15-9、8、7(30m 、40mT梁)三种,顶板负弯矩锚具采用BM15-53 施工组织预制场主要张拉人员表主要张拉机具表4 施工工艺T梁后张法预应力张拉是在T梁砼达到设计强度的90%以上并且养生14天后进行的预应力张拉。
其工艺流程见《张拉工艺流程图》。
张拉工艺流程图5 施工准备1.检查锚孔质量,对锚垫板进行清洁处理。
2.对孔道的长度进行复核,以确定每束钢绞线的下料长度。
下料长度=孔道设计长度+1.6m。
3.钢绞线都是以盘条提供的,在使用前进行预张拉,以减少钢绞线的构造和松弛损失,便于等长控制。
4.下料时采用砂轮切割机切割,对下好的钢绞线编束,每隔1.5m左右绑扎一道。
穿束前将钢绞线的两端头用砂轮打磨光滑,再用胶布包扎好端头后并按图纸要求编号,以便穿束时对号查找。
5.穿束前采用无油污的高压风清理孔道内污物或积水,以确保孔道清洁、畅通。
6.对油压表和千斤顶进行配套标定,其系数≯1.05,控制在1.03以下。
油压表精度采用1.6级,最大读数比施工需要读数大50%。
铁路桥梁工程预应力混凝土连续梁张拉施工作业指导书1、适用范围本作业指导书适用于铁路桥梁预应力混凝土连续梁后张法张拉施工。
2、作业准备2.1 内业技术准备作业指导书编制后,在开工前工程部组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,向设计单位反馈有关技术问题,熟悉规范和技术标准。
对参与施工的所有人员进行技术交底。
对参加施工操作人员进行上岗前技术培训,考核合格后持证上岗。
安质部制定施工安全保证措施,提出应急预案。
2.2 外业技术准备生活、办公设施齐备,满足主要管理、技术人员、施工人员进场生活、办公需要。
张拉千斤顶及张拉油表全部进场并经过标定。
压浆机及真空泵已经进场并经过检验合格。
封端模板已经进场并经过检验合格。
3、技术要求1预应力工程施工之前,必须认真阅读图纸,根据每座连续梁桥的梁型确定所用锚具的类型以及钢绞线数量。
2张拉所用千斤顶及油表必须每月由试验室进行校验,工程部根据校顶报告对张拉力进行计算,架子队必须根据工程部发布的相关技术交底进行施工。
3张拉时预应力钢绞线的理论伸长值必须由工程部提前进行计算,施工时根据工程部发布的相关技术交底进行控制。
4、施工程序与工艺流程4.1 施工程序连续梁的顸应力工程施工程序:原材料进场一试验各项性能指标一钢绞线下料、穿束一预张拉一初张拉一断丝一锚穴凿毛一压浆一所有块段张拉完毕后终张拉一封端一涂刷防水涂料。
4.2 工艺流程见图4.2。
5、施工要求5.1 施工准备1预应力张拉施工前要配备足够的千斤顶、油泵、油表、钢板尺并经过校验合格。
2张拉施工前要制作专门的张拉架。
3张拉施工前要设置安全警戒线,严禁非作业人员靠近张拉现场。
4张拉作业必须达到混凝土强度不小于设计值的95%、弹性模量不小于100%、龄期不小于5d后方可进行。
一切准备工作就绪,并符合规定要求后,方可进行张拉操作。
5.2 施工工艺5.2.1张拉操作步骤图4.2后张梁预应力张拉工艺及质量控制流程图l预张拉、初张拉操作步骤0→初应力(作伸长值标记)→早期张拉控制应力(测伸长值,校核伸长值,持荷3 min)→回油锚固(测回缩量及夹片外露量)。
连续梁预应力张拉、压浆技术交底一、背景介绍连续梁作为桥梁结构中的一种,具有跨度大、刚度好、平面曲线美观等优点,在大型桥梁工程中得到了广泛应用。
然而,连续梁的建设对预应力张拉和压浆技术的要求较高,尤其是在桥梁的承载能力和使用寿命等方面,需要严格把控预应力张拉和压浆工艺的质量。
本文旨在交底连续梁预应力张拉、压浆技术,以确保连续梁的质量和稳定性。
二、预应力张拉技术交底(一)张拉前准备在进行预应力张拉作业前,需对张拉用的预应力钢束进行检查和验收。
验收内容包括检查预应力钢束的表面是否有裂纹、锈蚀等情况,检查钢束长度、直径是否符合要求,确保其质量符合标准。
同时,对张拉设备进行调试和检查,确保操作人员能够正常操作设备,预应力钢束到位后能够正常张拉。
(二)张拉过程1.张拉前准备工作完成后,应先进行小张拉。
必要情况下需进行升高程序,使钢束逐步达到设计预应力。
2.进行中张拉时,应根据张拉计算书和张拉图控制钢束的张拉力。
在钢束的张拉过程中,应记录张拉力的变化,以便进行张拉的跟踪。
3.进行大张拉时,应严格按照张拉计算书和张拉图的要求进行操作,确保钢束达到设计预应力的要求。
(三)张拉后工作在预应力钢束完成张拉后,应立即对钢束进行紧固,固定在锚具上。
对钢束锚具的固定应符合设计要求,并进行验收。
对张拉设备进行清理、检查、维护,保证设备能够继续使用。
三、压浆技术交底(一)浆液搅拌在进行压浆之前,应先将水泥、石膏、石灰、砂、水等原材料进行混合搅拌,并由压浆负责人检查浆液的比例和搅拌是否均匀,确保浆料的质量。
(二)浆料注入将搅拌好的浆料倒入注浆泵中,然后通过注浆管道进行注浆。
注浆过程中,应注意控制浆液流量和压力,以保证注浆的质量。
当压力达到预定值时,应及时停止注浆,并进行检查、记录。
(三)压浆后工作在压浆完成后,应及时进行检查,确保浆料已充分填充在波纹管、预应力管和缝隙等处。
对于注浆不充分的地方需进行二次注浆和检查。
同时,应对压浆设备和工具进行清理、维护和保养,以确保下一次施工安全、高效。
