工程项目管理 案例分析题合集
- 格式:doc
- 大小:108.00 KB
- 文档页数:8
案例背景:某大型住宅开发项目,位于我国东部沿海地区,总建筑面积约100万平方米,总投资约50亿元人民币。
该项目由甲公司投资建设,乙公司作为施工总承包单位负责项目的施工管理。
项目工期为36个月,包含住宅楼、商业楼、地下车库等建筑结构。
在项目施工过程中,由于安全管理不到位,发生了多起安全事故,给项目带来了严重的经济损失和社会影响。

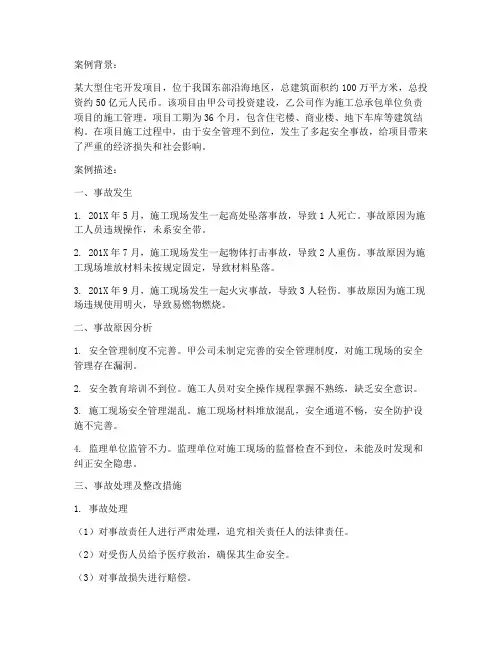

案例描述:一、事故发生1. 201X年5月,施工现场发生一起高处坠落事故,导致1人死亡。
事故原因为施工人员违规操作,未系安全带。
2. 201X年7月,施工现场发生一起物体打击事故,导致2人重伤。
事故原因为施工现场堆放材料未按规定固定,导致材料坠落。
3. 201X年9月,施工现场发生一起火灾事故,导致3人轻伤。
事故原因为施工现场违规使用明火,导致易燃物燃烧。
二、事故原因分析1. 安全管理制度不完善。
甲公司未制定完善的安全管理制度,对施工现场的安全管理存在漏洞。
2. 安全教育培训不到位。
施工人员对安全操作规程掌握不熟练,缺乏安全意识。
3. 施工现场安全管理混乱。
施工现场材料堆放混乱,安全通道不畅,安全防护设施不完善。
4. 监理单位监管不力。
监理单位对施工现场的监督检查不到位,未能及时发现和纠正安全隐患。
三、事故处理及整改措施1. 事故处理(1)对事故责任人进行严肃处理,追究相关责任人的法律责任。
(2)对受伤人员给予医疗救治,确保其生命安全。
(3)对事故损失进行赔偿。
2. 整改措施(1)完善安全管理制度。
甲公司应制定完善的安全管理制度,明确各岗位的安全职责,确保施工现场的安全管理。
(2)加强安全教育培训。
对施工人员进行安全教育培训,提高安全意识,确保施工人员掌握安全操作规程。
(3)规范施工现场管理。
施工现场应按照规定堆放材料,保持安全通道畅通,完善安全防护设施。
(4)加强监理单位监管。
监理单位应加强对施工现场的监督检查,及时发现和纠正安全隐患。
案例总结:本案例反映了工程项目安全管理的重要性。
项目管理参考试题及答案(案例分析部分)(5篇)第一篇:项目管理参考试题及答案(案例分析部分)业主该不该出面与质监站作进一步沟通【案例正文】近期正在做扩产项目需要盖大厂房。
总包单位单位不属于本省企业,但是已经办理了相关入省进市手续,在打桩的时候,质监站要求检测管桩,用回弹仪检测说不合格(实际上所用的回弹仪最大测试范围只到C60,而管桩是C80强度,并且它检测的是已经打入地下的管桩明显不符合相关规定),由此下达了停工令。
后几经交涉,又提出管桩需要做钻芯试验,要求送到指定中心检测,结果按其要求送检合格后还提出原先的检测不符合要求,要求第二次送检。
打桩分包单位现在也比较强硬说不再伺候质监站,如果说管桩不合格,那么近期XX市开工的项目都得停工,因为都用的是同一厂家的,最后只能总包单位协调。
这样看来,基本可以肯定不是技术问题而是关系问题,可能总包方或打桩分包方在与质监站关系处理上出现了一定问题,这种事情一般是应该由总包出面。
但作为业主一方,该项目工期非常紧张,是否需要介入拉动资源?如果介入,有没有不良影响?如何介入?【相关分析】首先,可以肯定的是业主一定要尽快介入。
根据有关规定,项目应该是业主负责制,不管什么情况发生,最终是项目业主埋单。
第二,项目的报监应该是项目业主负责的,总承包单位、分包单位、检测部门、质监站等单位只是围绕大厂房项目利益关系人,依据管理原则,业主应该介入。
作为项目业主,首先应该调查施工单位的工程材料质量,如果材料真的存在质量问题,那么业主就应该毫不客气的要求施工单位进行整改,当然可能抽检到的存在质量问题,而其他的没有质量问题。
如果材料质量没有问题,也许是施工单位、也许是项目业主在某些方面关系没有处理好。
业主应该深入了解在什么方面、哪个环节出了什么样的问题,针对问题的实际情况,有目标、有方法的进行协调解决。
谁该为项目失败负主要责任【案例正文】小王被任命管理一个重要的软件项目,项目组有3个成员。

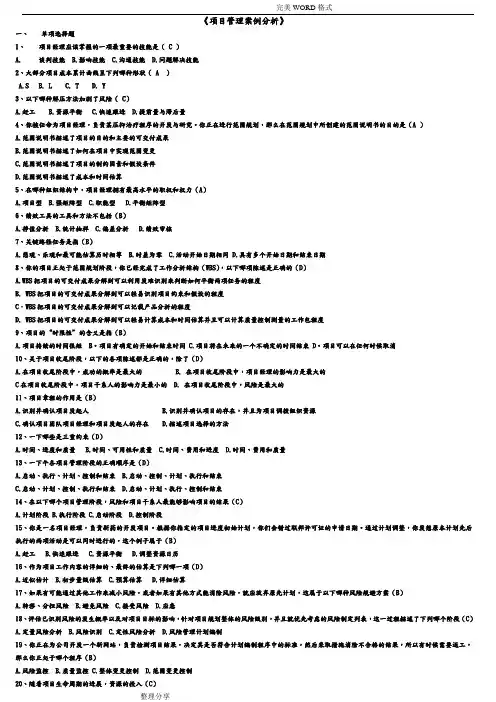

《项目管理案例分析》一、单项选择题1、项目经理应该掌握的一项最重要的技能是( C )A.谈判技能B.影响技能C.沟通技能D.问题解决技能2、大部分项目成本累计曲线呈下列哪种形状( A )A.SB. LC. TD. Y3、以下哪种解压方法加剧了风险( C)A.赶工B.资源平衡C.快速跟进D.提前量与滞后量4、你被任命为项目经理,负责某压抑治疗程序的开发与研究。
你正在进行范围规划,那么在范围规划中所创建的范围说明书的目的是(A )A.范围说明书描述了项目的目的和主要的可交付成果B.范围说明书描述了如何在项目中实现范围变更C.范围说明书描述了项目的制约因素和假设条件D.范围说明书描述了成本和时间估算5、在哪种组织结构中,项目经理拥有最高水平的职权和权力(A)A.项目型B.强矩阵型C.职能型D.平衡矩阵型6、绩效工具的工具和方法不包括(B)A.挣值分析B.统计抽样C.偏差分析D.绩效审核7、关键路径任务是指(B)A.悲观、乐观和最可能估算历时相等B.时差为零C.活动开始日期相同D.具有多个开始日期和结束日期8、你的项目正处于范围规划阶段,你已经完成了工作分析结构(WBS),以下哪项陈述是正确的(D)A.WBS把项目的可交付成果分解到可以利用发难识别来判断如何平衡两项任务的程度B. WBS把项目的可交付成果分解到可以轻易识别项目约束和假设的程度C.WBS把项目的可交付成果分解到可以记载产品分析的程度D. WBS把项目的可交付成果分解到可以轻易计算成本和时间估算并且可以计算质量控制测量的工作包程度9、项目的“时限性”的含义是指(B)A.项目持续的时间很短 B。
项目有确定的开始和结束时间 C.项目将在未来的一个不确定的时间结束 D。
项目可以在任何时候取消10、关于项目收尾阶段,以下的各项陈述都是正确的,除了(D)A.在项目收尾阶段中,成功的概率是最大的B. 在项目收尾阶段中,项目经理的影响力是最大的C在项目收尾阶段中,项目干系人的影响力是最小的 D. 在项目收尾阶段中,风险是最大的11、项目章程的作用是(B)A.识别并确认项目发起人B.识别并确认项目的存在,并且为项目调拨组织资源C.确认项目团队项目经理和项目发起人的存在D.描述项目选择的方法12、一下哪些是三重约束(D)A.时间、进度和质量B.时间、可用性和质量C.时间、费用和进度D.时间、费用和质量13、一下午各项目管理阶段的正确顺序是(D)A.启动、执行、计划、控制和结束B.启动、控制、计划、执行和结束C.启动、计划、控制、执行和结束D.启动、计划、执行、控制和结束14、在以下哪个项目管理阶段,风险和项目干系人最能够影响项目的结果(C)A.计划阶段B.执行阶段C.启动阶段D.控制阶段15、你是一名项目经理,负责新药的开发项目。
工程项目管理综合案例分析一案例一:【背景材料】某实施监理的工程,建设单位与施工单位按照“建设工程施工合同(示范文本)”签订了施工合同。
项目监理机构批准的施工进度计划如下图所示,各项工作均按最早开始时间安排,匀速进行。
施工过程中发生如下事件:事件1:施工准备期间,由于施工设备未按期进场,施工单位在合同约定的开工日前第5天向项目监理机构提出延期开工的申请,总监理工程师审核后给予书面回复。
事件2:施工准备完毕后,项目监理机构审查工程开工报审表及相关资料后认为:施工许可证已获政府主管部门批准,征地拆迁工作满足工程进度需求,施工单位现场管理人员已到位,但其他开工条件尚不具备。
总监理工程师不予签发工程开工报审表。
事件3:工程开工后第20天下班时刻,项目监理机构确认:A、B工作已完成;C工作已完成6天的工作量;D工作已完成5天的工作量;B工作在未经监理人员验收的情况下,F工作已进行1天。
问题:1.总监理工程师是否应批准事件1中施工单位提出的延期开工申请?说明理由。
2.根据《建设工程监理规范》(GB50319-2000),该工程还应具备哪些开工条件,总监理工程师方可签发工程开工报审表?3.针对上图所示的施工进度计划,确定该施工进度计划的工期和关键工作。
并分别计算C工作、D工作、F工作的总时差和自由时差。
4.分析开工后第20天下班时刻施工进度计划的执行情况,并分别说明对总工期及紧后工作的影响,此时,预计总工期延长多少天?5.针对事件3中F工作在B工作未经验收的情况下就开工的情形,项目监理机构应如何处理?案例二:【背景材料】某工程,甲施工单位按照施工合同约定,拟将B、F两项分部工程分别分包给乙、丙施工单位。
经总监理工程师批准的施工总进度计划如下图所示(单位:d),各项工作匀速进展。
工程实施过程中发生以下事件。
事件l:工程开工前,建设单位未将委托给监理单位的监理内容和权限书面告知甲施工单位。
甲施工单位向建设单位提交了乙施工单位分包单位资格报审表及营业执照、企业资质等级证书、安全生产许可文件和分包合同等材料,申请批准乙施工单位进场,建设单位将该报审材料转交给项目监理机构。
(完整版)项目管理案例分析题答案一、【背景】中国人民解放军某空军部队,拟在与蒙古接壤的二连浩特市建设一雷达生产厂,经国家有关部门批准后,开始对本项目筹集资金和施工图设计,该项目资金由自筹资金和银行贷款两部分组成,自筹资金已全部到位,银行贷款预计在2004年7月30日到位,2004年3月18日设计单位完成了初步设计图纸,12日进入施工图纸设计阶段,预计5月8日完成施工图纸设计,该空军部队考虑到该项目要在年底前竣工。
遂决定于3月19日进行施工招标。
施工招标采用邀请招标方式,并于3月20日向与其合作过的施工单位中选择了两家发出了投标邀请书。
【问题】1建设工程施工招标的必备条件有哪些?2本项目在上述条件下是否可以进行工程施工招标,为什么?3在何种情况下,经批准可以采取邀请招标方式进行招标?4招标人在招标过程中的不妥之处有哪些?并说明理由。
答案:1、建设工程施工招标的必备条件有:(1)招标人已经依法成立;(2)初步设计及概算应当履行审批手续的,已经批准;(3)招标范围、招标方式和招标组织形式等应当履行核准手续的,已经核准;(4)有相应资金或资金来源已经落实;(5)有招标所需的设计图纸及技术资料。
2、本项目在上述条件下不可以进行工程施工招标。
因为该项目还不具备施工招标的必备条件。
3、有下列情形之一的,经批准可以进行邀请招标:(1)项目技术复杂或有特殊要求,只有少量几家潜在投标人可供选择的;(2)受自然地域环境限制的;(3)涉及国家安全、国家秘密或者抢险救灾,适宜招标但不宜公开招标的;(4)拟公开招标的费用与项目的价值相比,不值得的;(5)法律、法规规定不宜公开招标的。
4、招标人在招标过程中的不妥之处和理由是:(1)不妥之处:招标人于2004年3月19日进行施工招标。
理由:该项目建设奖金没有全部落实,不具备施工招标所需的设计图纸。
(2)不妥之处:招标人向两家施工单位发出了投标邀请书。
理由:《招标投标法》规定,进行邀请招标时,必须向不少于3家的投标人发出投标邀请书。
第1篇一、案例分析背景某住宅小区工程项目位于我国某城市,总建筑面积约20万平方米,包含住宅楼、商业楼、地下车库等配套设施。
该项目由某房地产开发公司投资,某建筑集团有限公司承建。
施工过程中,由于管理不善、设计变更等原因,导致工程进度滞后、质量不达标、安全事故频发等问题。
以下是该项目施工过程中发生的几个典型案例。
二、案例分析1. 工程进度滞后(1)原因分析:在施工过程中,由于施工单位对施工组织设计执行不到位,施工人员素质参差不齐,以及设计变更频繁等原因,导致工程进度滞后。
(2)案例分析:针对该问题,施工单位应加强施工组织管理,优化施工方案,提高施工人员素质,严格控制设计变更,确保工程进度。
2. 质量不达标(1)原因分析:在施工过程中,由于施工单位对原材料质量把关不严、施工工艺不规范、验收制度不完善等原因,导致工程质量不达标。
(2)案例分析:针对该问题,施工单位应加强对原材料的质量控制,严格执行施工工艺,完善验收制度,确保工程质量。
3. 安全事故频发(1)原因分析:在施工过程中,由于施工现场安全管理不到位、安全教育培训不足、安全防护措施不完善等原因,导致安全事故频发。
(2)案例分析:针对该问题,施工单位应加强施工现场安全管理,定期开展安全教育培训,完善安全防护措施,确保施工安全。
三、案例分析总结1. 加强施工组织管理,优化施工方案,提高施工人员素质,严格控制设计变更,确保工程进度。
2. 加强原材料质量控制,严格执行施工工艺,完善验收制度,确保工程质量。
3. 加强施工现场安全管理,定期开展安全教育培训,完善安全防护措施,确保施工安全。
4. 建立健全工程管理制度,明确各部门职责,加强沟通协调,提高工程管理水平。
5. 强化项目负责人责任,对工程进度、质量、安全等方面进行全面监督,确保工程顺利进行。
四、案例分析启示通过本案例的分析,我们可以得出以下启示:1. 施工单位应重视工程进度、质量和安全问题,建立健全管理制度,提高工程管理水平。
工程项目管理案例分析总汇目录1. 工程项目管理案例分析总汇 (3)1.1 内容概括 (4)1.2 工程项目管理概述 (5)1.3 案例分析的目的与意义 (6)2. 工程项目案例分析方法 (7)2.1 分析案例的选择标准 (8)2.2 案例分析的方法论 (9)2.3 案例分析的步骤 (11)3. 工程项目管理经典案例分析 (12)3.1 建筑工程案例 (14)3.1.1 大型公共建筑工程 (15)3.1.2 城市基础设施建设 (16)3.1.3 住宅小区开发 (17)3.2 水利工程项目 (19)3.2.1 大型水利枢纽工程 (21)3.2.2 小型农田水利工程 (23)3.3 电力工程项目 (25)3.3.1 火电站建设 (26)3.3.2 核电站建设 (28)3.3.3 风电站建设 (29)3.4 交通运输工程项目 (31)3.4.1 高速铁路建设项目 (32)3.4.2 高速公路建设项目 (35)3.4.3 机场建设项目 (36)3.5 信息技术工程项目 (38)3.5.1 数据中心建设 (40)3.5.2 云计算平台开发 (42)4. 工程项目管理中的常见问题分析 (43)4.1 进度延期问题 (44)4.2 成本超支问题 (45)4.3 质量控制问题 (47)4.4 环境与安全问题 (49)5. 工程项目案例分析结果应用 (50)5.1 项目决策支持 (51)5.2 项目改进策略 (53)5.3 风险管理与控制 (54)6. 结论与展望 (55)6.1 研究总结 (57)6.2 案例分析的局限性 (58)6.3 对未来研究的建议 (59)1. 工程项目管理案例分析总汇在当今竞争激烈的市场环境中,工程项目管理已成为企业取得成功的关键因素之一。
本章节将汇集多个工程项目管理的实际案例,通过对这些案例的分析,提炼出宝贵的经验和教训,为企业提供有益的参考。
本项目为一座现代化的商业综合体,包括购物中心、办公楼和五星级酒店。
《工程项目管理》案例分析(大全5篇)第一篇:《工程项目管理》案例分析《工程项目管理》(通识课)案例分析学院:学号:姓名:课程名称:工程项目管理案例-1 软件开发进度拖延责任分析陈伟明在项目A 中遇到了很多项目经理都曾经遇到的困难,请你谈谈为什么他被撤换下来,他应该为这些问题负责吗?分析:陈作为项目经理,应该对项目全权负责。
项目经理陈的问题:1、对内对外的沟通协调能力不强对内遇到职能部门不配合等资源问题不能自行解决。
项目经理陈由于没能与职能部门的经理进行很好的沟通而导致人力资源的效用没能完全发挥。
作为一个从项目经理助理晋升为项目经理的项目负责人来说其的确不能去干涉其他部门的资源调度,但是项目经理要做到的是去协调,使其他部门的资源更好的为自己的项目组所用。
陈没有得到其需要的资源时没有试着和部门经理沟通,向他们说明项目的紧迫性、重要性和项目拖延的严重后果,也没通过其他办法来获得资源,只是怒气地埋怨部门经理的不配合,后来更愚昧的没有经过与职能部门经理沟通就直接向管理层报告“职能经理不合作而造成的项目严重拖期情况”。
把责任直接推到职能经理的身上,使得部门之间的合作出现裂痕。
对外到后期甚至与客户起冲突,影响公司声誉。
在客户对项目进行情况很不满的时候,陈“花大量时间向客户解释”正正也表现了他的沟通问题。
在项目进行中应该保持和客户的紧密联系,发挥客户监督的积极作用。
在向客户说明时应该向客户列出问题的困难性和解决计划,争取得到客户的理解和支持。
与客户意见不一的时候更应运用良好的沟通技巧,不要一味的想说服客户接受自己的方案,最重要的是保持良好的合作关系,继续取得客户的信任。
总的来说,陈在项目开发中犯了缺乏有效沟通的问题,是项目最终超时、超预算的一个重要原因。
2、有问题未能及时向高层汇报职能部门不配合半年后才去向领导汇报,项目已经严重拖期,失去了及时干预的宝贵时间。
陈应该为项目建立有效的项目汇报及沟通制度,定期向公司高层递送项目存在的问题和解决情况,而不是在问题出现半年之久才汇报,在这半年期间将浪费大量的时间和资源,并且会因为资源的问题而打乱项目的开发计划。
建筑工程项目安全管理和现场管理案例分析题案例一、某工程项目施工地点位于市中心地区。
施工过程中出现了如下事件:事件1:两名焊工焊接顶层上的钢板制成的水箱,当天下午即在箱内外刷上了防锈漆。
第二天油漆未干,为了加快工期,工长要求两名焊工进水箱内部焊接水管。
焊接时焊渣引燃未干的防锈漆使二人烧伤。
事件2:一名来自农村的民工(培训合格,未取得特种作业证)从事楼外避雷金属线焊接作业,完成第8 层作业后,应从楼内到第9层继续作业。
该民工从楼外脚手架攀登,攀登时身体探出脚手架外部拉动电焊线用力过猛,摔出落地,当场致死。
事件3:施工期间为赶工期采取24 小时连续作业,7 月 6 日夜(高考前夕)12 时周围居民因施工噪声影响学生复习为由冲进现场阻止施工,现场工人以领导由不停止施工,造成冲突被迫停工。
事件4:该项工程基坑开挖粉尘量大,施工现场临时道路没有硬化处理,现场出口下水管道被运土车辆碾坏污水横流,进出场车辆考虑卸土地点较近,没有采取封盖措施。
现场附近居民向环境管理机构举报,有关部门对项目经理部罚款,责令批改。
问题:1 .分析事件l 、2 造成伤亡事故的原因,说明项目经理部应采取的措施。
2 .结合事件 4 说明建筑企业施工经常出现的环境因素和控制污染的措施。
3 .结合事件3、4,说明文明施工主要包括哪些内容?文明施工现场周围环境有什么要求?答案问题1:事件1:工长应负责任,施工没有进行技术交底,由于危险的操作环境没有采取相应措施,安全管理制度执行混乱。
两名焊工安全意识淡薄,缺乏自我保护意识。
事件2:高处坠落原因是作业人员违章、冒险、蛮干。
作业过程缺乏相互监督,无人制止违章行为,无证上岗,安全教育培训工作不落实。
项目经理首先应将伤亡人员送往医院抢救,保护现场,及时上报。
以事故为借鉴,进行全面安全检查,对安全管理体系的运行全面检查落实情况,对施工中可能出现的安全隐患加强控制,制订纠正和预防措施。
进行安全教育,强化安全纪律,做到四不放过。
案例分析题
某工程的施工合同工期为16周,项目监理机构批准的施工进度计划如图1所示(时间单位:周)。
各工作均按匀速施工。
施工单位的报价单(部分)见表1。
图1施工进度计划
表1施工单位报价单 序号
工作名称
估算工程量
全费用综合单价/(元
/m 2)
合计/(万元)
1 A 800m 3 300 24
2 B 1200m
3 320 38.
4 3 C 20次 - - 4
D
1600m 3
280
44.8
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 (周)
1 2
3
4
5 6
7 8
9
10
11
12
13
14
15
16
(周)
工程施工到第四周时进行进度检查,发生如下事件:
事件1:A工作已经完成,但由于设计图纸局部修改,实际完成的工程量为840m3,工作持续时间未变
事件2:B工作施工时,遇到异常恶劣气候,造成施工单位的施工机械损坏和施工人员窝工,损失1万元,实际只完成估算工程量的25%
事件3:C工作为检验检测配合工作,只完成了估算工程量的20%,施工单位实际发生检验检测配合工作费用5000元.
事件4:施工中发现地下文物,导致D工作尚未开始,造成施工单位自有设备闲置4个台班,台班单价为300元/每台班,折旧费为100元/台班.施工单位进行现场文物保护的费用为1200元.
问题:
1 根据第四周末的检查结果,在图1上绘制实际进度前锋线,逐项分析B,C,D三项工作的实际进度对工期的影响,并说明理由.
2 若施工单位在第4周末就B,C,D出现的进度偏差提出工程延期的要求,项目监理机构应批准工程延期多长的时间,为什么?
3 施工单位是否可以就事件2,4提出费用索赔?为什么?可以获得的索赔费用是多少?
4 事件3中C工作发生的费用如何结算?
5 前4周施工单位可以得到的结算款为多少元?
参考答案:
1 根据第4周末的检查结果,实际进度前锋线如图2
图2:实际进度前锋线
分析B,C,D三项工作的实际进度对工期的影响以及理由:
1)B工作拖后一周,不影响工期.理由:B工作总时差为1周
2)C工作拖后1周,不影响工期.理由:C工作总时差为3周
3)D工作拖后2周,影响工期2周.理由:D工作总时差为0,(D工作为关键工作)
2 施工单位在第四周末就B,C,D出现的进度偏差提出工程延期的要求,项目监理机构应批准工程延期2周.理由:施工中发现地下文物造成D工作拖延,不属于施工单位责任.
3.对施工单位是否可以就事件2,4提出费用索赔的判断:
1)事件2不能索赔费用.理由:异常恶劣的气候造成施工单位施工机械损坏和施工人员窝工的损失不能索赔.
2)事件4可以索赔费用.理由:施工中发现地下文物属于非施工单位原因.
3)施工单位可以获得的索赔费用为:4台班x 100元/台班+ 1200元=1600元
4 事件3中C工作发生的费用不予结算,因施工单位对C工作的费用没有报价,故认为该项费用已经分摊到其他相应项目中.
5 前4周施工单位可以得到的结算款为:
A工作可以得到的结算款:840m3x300元/m3=252 000元
B工作可以得到的结算款: 1200m3x25%x320元/m3=96 000元
D 工作可以得到的结算款:4台班x100元/台班+1200元=1 600元
前4周施工单位可以得到的结算款=252 000元+96 000元+1 600元=349 600元
案例分析题2
某工程,施工合同中约定,工期19周;钢筋混凝土基础工程量增加超出15%时,结算时对超出部分按原价的90%调整单价。
经总监理工程批准的施工总进度计划如图3所示,其中A、C工作为钢筋混凝土基础工程,B、G工作为片石混凝土基础工程,D、E、F、H、I工作为设备安装工程,K、L、J、N工作为设备调试工作。
图3施工总进度计划(时间单位:周)
施工过程中发生如下事情.
事件1:合同约定A,C工作的综合单价为700元/m3.在A,C工作开始前,设计单位修改了设备基础尺寸,A工作的工程量由原来的4200m3增加到7000m3,C工作工程量由原来的3600m3减到2400m3.
事件2:A,D工作完成后,建设单位拟将后续工程的总工期缩短2周,要求项目监理机构帮助拟定一个合理的赶工方案,以便与施工单位洽商,项目监理机构提出的后续工作可以缩短的时间及其赶工费率见表2
表2 后续工作可缩短的时间与赶工费率
事件3:调试工作结果见表3。
表3:调试工作结果表
问题:
1 事件1中,设计修改后,在单位时间完成工程量不变的前提下,A,C工作的持续时间分别为多少周?对合同总工期是否有影响?为什么?A,C工作的费用共增加多少?
2 事件2中,项目监理机构如何调整计划才能既实现建设单位的要求又能使赶工费用最少?说明理由.增加的最少赶工费用是多少?
3 对表3中未通过的调试工作,根据施工合同进行责任界定,并确定要补偿施工单位的费用.
参考答案
1 事件1中,设计修改后,在单位时间完成工程量不变的前提下,A工作的持续时间为
(3周/4 200m3)X7000m3=5周;C工作的持续时间为(3周/3 600m3)X2 400m3=2周对合同总工期有影响.因为该施工总进度计划的关键线路是C,D,G,I,K,N,C;工作的持续时间由3周变为2周,一定会改变总工期的.
因为(7000m3-4200m3)/4200m3=67%>15%,所以要进行调价.A工作工程量增加了7000m3-4200m3=2800m3,就增加的工程量而言,不进行调价的工程量为2800m3X15%=420m3,进行调价的工程量为2800m3-420m3=2380m3.因为C工作的工程量减少了,所以不进行调价.
A工作增加的费用=420m3X700元/m3+2380m3X700元/m3X90%=1793400元
C工作减少的费用=(3600m3-2400m3)x700元/m3=840000元
A,C工作共增加的费用=1793400元-840000元=953400元
2 事件2中,项目监理机构在原施工总进度计划的基础上,各缩短工作G和工作K的工作时间1周,这样才能既实现建设单位的要求又能使赶工费用最少.
理由:由于A,D工作完成后,施工总进度计划的关键线路只有G,I,K和N,工作N不存在可缩短的时间,故应不予考虑压缩;工作G,I,K的赶工费率从小到大依次是G(0.4万元),K(1.0万元),I(3.0万元),那么首先压缩工作G 1周时间(可压缩的只有1周),压缩工作G产生的赶工费为0.4万元.再压缩工作K的时间1周,压缩工作K产生的赶工费为1.0万元.
增加的最少赶工费用是0.4万元+1.0万元=1.4万元
3 对表3 中未通过的调试工作,逐项根据施工合同进行责任界定
1)工作K调试未通过的责任由建设单位承担
2)工作L调试未通过的责任由施工单位承担
3)工作N调试未通过的责任由建设单位承担
应该补偿施工单位的费用=3万元+2万元=5万元。
